研发团队的进度跟踪,最容易在“看起来一切正常”时失灵:看板上每项任务都有负责人和截止日期,周会上大家也都说“按计划推进”,到了集成测试前两天,却突然发现接口还没联调、测试环境没有准备好,原定发布窗口只能顺延。问题往往不是团队没有更新状态,而是状态没有连接到依赖、风险和决策。进度跟踪真正要回答的,不是“做了多少”,而是“按当前事实,目标还能不能兑现;如果不能,应该何时、由谁采取什么行动”。
一、先讲核心结论:跟踪进度不是收集状态,而是管理承诺
1. 一套有效的跟踪流程,至少要形成四个闭环
我判断一套进度机制是否有效,不先看它有多少张报表,而先检查四个闭环:计划是否有可验证的基线,执行状态是否有统一口径,偏差是否能追到具体原因,决策是否能落实到责任人和日期。缺少其中任一环,团队都可能“信息很多、控制很弱”。
例如,任务延期被标成黄色,却没有说明受影响的交付物、阻塞事项和需要谁协助,这不是风险管理,只是给延期换了颜色。反过来,一条简短记录如果写明“接口契约待确认,影响移动端联调,周三前由接口负责人和客户端负责人完成评审,逾期将切换模拟数据”,就能直接触发行动。
我更愿意把进度跟踪定义为一种持续校准承诺的机制:计划提供参照,事实提供信号,偏差解释原因,行动改变结果。它不是对人的监督仪表盘,而是帮助团队尽早发现“现在的计划已不再可信”。
2. 先看预测能力,再看完成比例
完成比例容易展示,却很容易误导。一个迭代已经完成八成任务,并不代表八成价值已经交付;剩下两成可能恰好包含核心接口、安全审查或发布验收。相比“完成了多少”,更有决策价值的问题是:未完成工作还有多少不确定性,关键路径上是否存在无法并行的任务,剩余时间是否覆盖集成、验证和修复。
因此,团队可以同时观察三个层次:交付物是否按期,关键路径是否发生变化,预测日期是否稳定。若完成率很高,但预测完成日期连续几周后移,说明完成率没有反映真实风险;若任务状态偶有波动,但预测日期和关键依赖稳定,团队未必需要升级干预。
3. 进度数据应当支持行动,而不是制造表演
一个状态字段只有在能帮助选择下一步行动时才值得保留。比如“进行中”如果没有开始时间、剩余工作或阻塞信息,无法帮助判断;如果每次更新都只是重复“正常推进”,它甚至会让风险被更晚发现。
我建议把进度会议的产出从“逐项念状态”改为三类决策:继续按原计划,调整范围或资源,升级处理外部依赖。会议结束时,每项需要干预的问题都应有负责人、完成时点和升级条件;不需要决策的状态信息,应由异步看板承载。

二、背景和真实场景:为什么研发进度总在交付前变得不可信
1. 任务列表看似完整,关键工作却常常没有进入计划
研发计划通常会列出编码、测试和发布任务,但容易遗漏那些跨角色、跨系统、难以直接估时的工作:需求澄清、接口契约评审、测试数据准备、环境申请、权限开通、数据迁移演练、灰度观察、回滚验证。它们不一定占据最多人天,却常常决定交付是否能真正发生。
我会把“功能完成”和“可交付”分开核对。功能完成可能意味着代码已经合并;可交付还需要满足测试通过、依赖就绪、发布方案明确、监控告警配置完成以及相关方验收。若团队只对编码任务排期,计划天然会低估交付前后的工作。

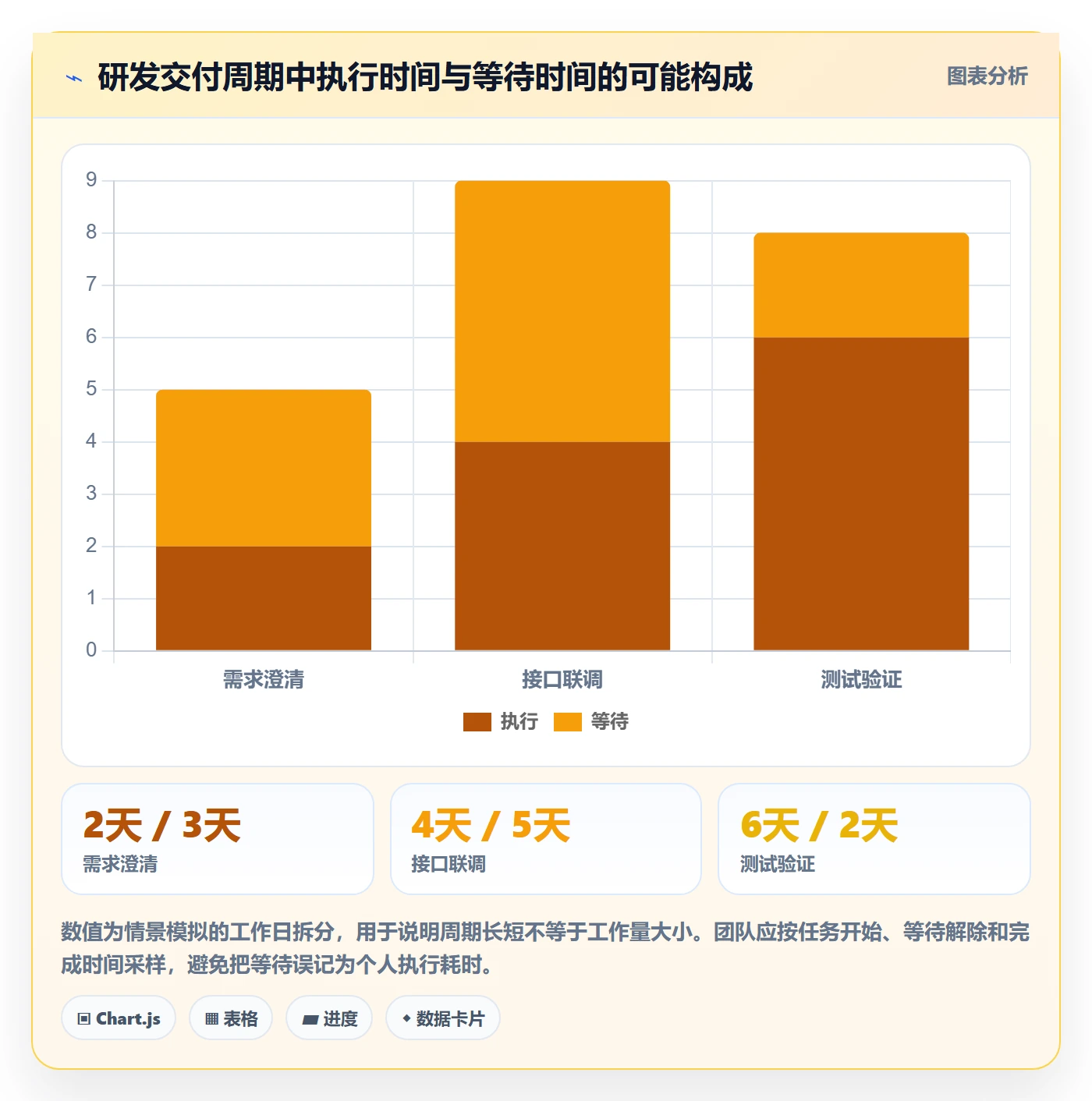

2. 任务之间的等待,往往比任务本身更值得跟踪
单项任务估时不一定严重失准,失控经常来自等待:需求负责人没有确认边界,接口团队尚未提供稳定版本,测试环境被其他项目占用,安全评审排队,发布审批没人认领。任务在看板上可能仍显示“进行中”,但实际状态是“等待一个外部条件”。
这就是为什么我不只看任务状态,还看阻塞持续时间、依赖方响应时间和关键路径上的等待节点。对于跨团队研发,等待并非偶发噪声,而是交付周期的重要组成部分。把等待从任务备注提升为可见、可计时、可升级的对象,通常比催促个人更有效。
3. 组织越大,信息同步成本越可能成为隐形工期
在十几人的小团队里,负责人可能通过日常沟通掌握大部分变化;当团队扩展到多个研发小组、测试、产品、运维和安全角色后,信息就不再自然汇聚。每个小组都有自己的工作视图,项目负责人需要判断哪些变化会影响共同日期,哪些只是局部波动。
这时,进度跟踪不能只靠增加会议。会议越多并不必然越透明,反而可能挤占执行时间。更稳妥的做法是建立统一的数据口径和风险升级路径,让各角色在同一交付结构下更新事实,再用短会处理需要协调的例外。
4. 场景中的关键问题,是计划为何在变,而不是谁没有报喜
以一个包含客户端、服务端和测试团队的六周版本为例,客户端页面按时完成,服务端接口也完成自测,但双方对字段含义理解不同,直到联调才发现边界条件不一致。团队随后用两天确认契约、三天修复兼容问题,测试窗口被压缩,发布风险升高。
如果只在周会上问“任务是否完成”,这类问题出现得太晚。若计划阶段记录接口责任人、契约确认日期、联调入口条件和失败时的替代方案,风险会在联调前显现。进度跟踪的价值不只是报告已发生的延期,还应让依赖变化在造成延期前变得可见。

三、常见误区:看板填满了,进度管理仍可能失效
1. 把任务数量当作交付进度
“完成了八十项中的六十项”看上去是百分之七十五,但如果剩余二十项里有发布审批、数据迁移和核心验收,实际交付风险可能很高。不同任务的价值、风险和依赖强度并不相同,简单计数会让小任务对比例产生过大影响。
解决办法不是给每个任务加更多权重,而是分层观察:用户可见能力是否完成,关键路径上的工作是否完成,交付条件是否满足。只有在任务规模和重要性相对均衡、工作范围稳定时,任务完成比例才适合作为辅助观察。
2. 用“百分之多少”代替可验证状态
“接口完成百分之九十”很难被另一位成员复核。剩下的百分之十可能是文档、异常处理、性能测试,也可能是核心逻辑尚未完成。百分比若没有统一拆分规则,往往只是主观印象的精确化表达。
我更倾向于要求任务采用可检查的状态条件:未开始、执行中、等待外部输入、待评审、待测试、已验收。必要时再补充剩余工作量区间。状态命名不必复杂,但每一种状态都应对应可观察事实,而不是心情判断。
3. 把延期当成个人执行问题
延期当然可能来自估时偏差或执行效率,但也可能来自范围频繁变化、决策等待、环境不可用、依赖团队变更和返工。只追问“为什么没做完”,会让讨论停在归因;只有进一步问“哪一个条件使计划失效、团队能改变什么”,才会产生改进。
复盘时,我会把原因至少分为范围变化、估算偏差、技术不确定性、外部等待、质量返工、资源冲突和突发事件,并区分可控与不可控。分类不是为了做责任排名,而是帮助团队识别重复出现的系统性延误。
4. 用更多会议填补数据质量问题
当看板信息滞后,常见反应是增加每日同步、项目周报和管理层汇报。短期内可能更容易发现问题,长期却可能让更新工作变成重复劳动,执行人员在多个渠道复制状态,信息还可能彼此矛盾。
先明确唯一可信的数据来源,再决定哪些信息需要会议。日常变化适合异步更新;跨团队阻塞适合短会协调;预算、范围和目标日期调整则需要明确的决策机制。会议要处理例外,不应成为人工搬运看板内容的环节。
5. 把“所有任务都按期”误认为团队健康
如果团队从不报告风险,不代表风险不存在。过度强调按期可能诱发状态美化、拆分任务以制造完成感,或把测试和技术债务留到版本之后。进度数据必须结合缺陷趋势、返工、加班、范围变化和发布后问题观察。
我会把“预测变化是否及时暴露”看得比“每个节点是否从不变更”更重要。合理调整计划不是管理失败;隐瞒已经不可信的日期,才会让组织失去选择空间。

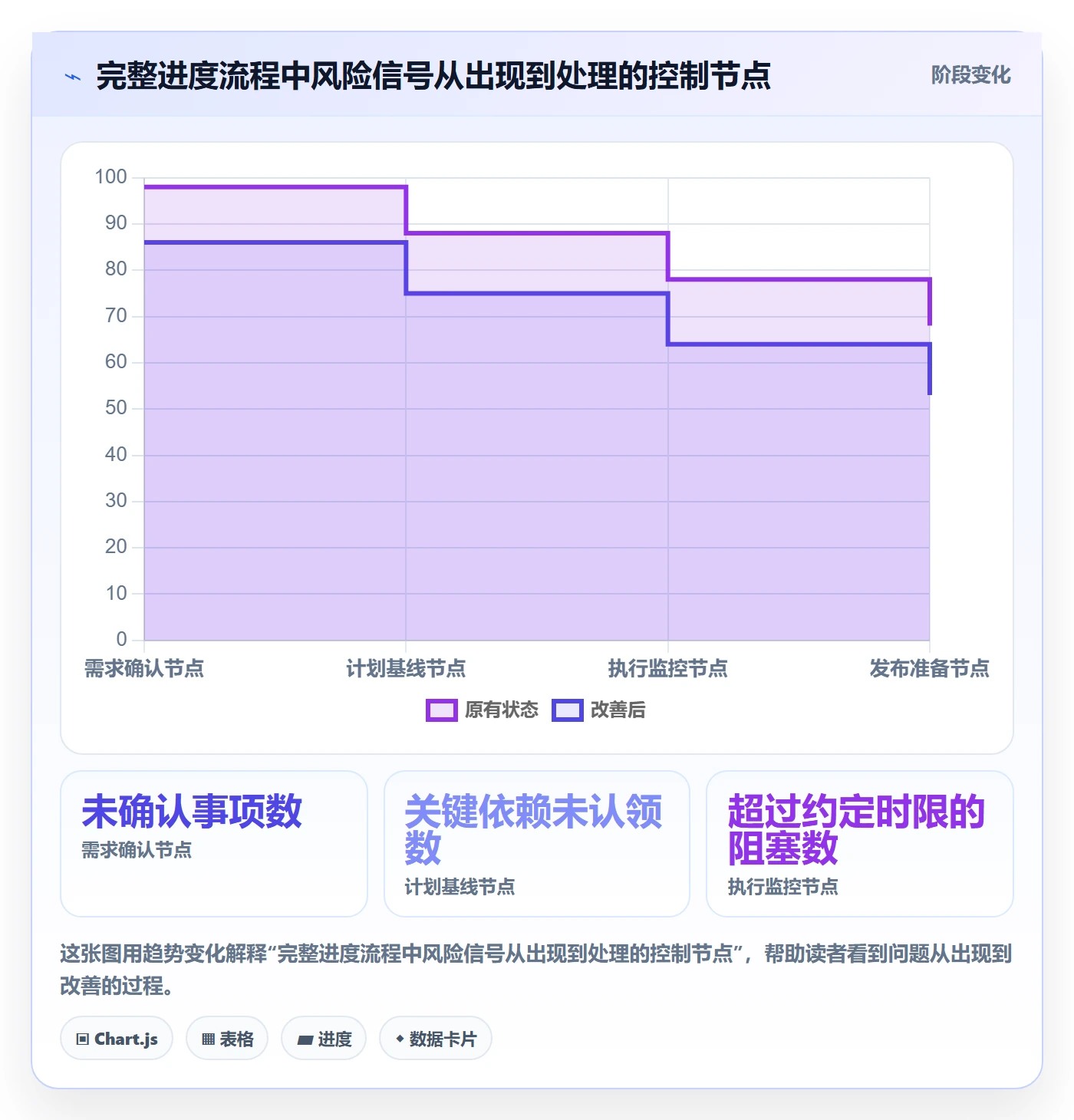

四、专业判断逻辑:怎样区分普通波动与需要升级的风险
1. 先确认基线:没有稳定的参照,就无法谈偏差
进度跟踪首先需要一个可解释的计划基线。它至少包含交付范围、关键里程碑、责任人、依赖关系、验收条件和日期。基线不是一份永不变更的承诺,而是记录团队在某个时点基于已知信息作出的计划判断。
当范围或关键假设改变时,应留下变更时间、原因、影响对象和批准人。若计划每周都被无痕覆盖,团队就无法区分“执行偏差”和“目标改变”,管理层也无法判断当前日期究竟代表原承诺还是最新预测。
2. 再看关键路径:不是所有红色状态都一样重要
关键路径上的任务一旦延迟,可能直接推动最终日期;非关键路径任务即使延迟,只要缓冲仍然充足,也未必影响交付。团队不应平均分配注意力,而应识别哪些依赖没有替代方案、哪些任务必须按序完成,以及可用缓冲正在以多快速度消耗。
我建议每次计划评审都问三个问题:最晚何时必须完成当前任务,延迟几天会影响哪个里程碑,是否存在可以并行或降级交付的方案。回答不出来的“关键任务”,往往只是被标红了,却没有被真正分析。
3. 用趋势而非单点状态识别风险

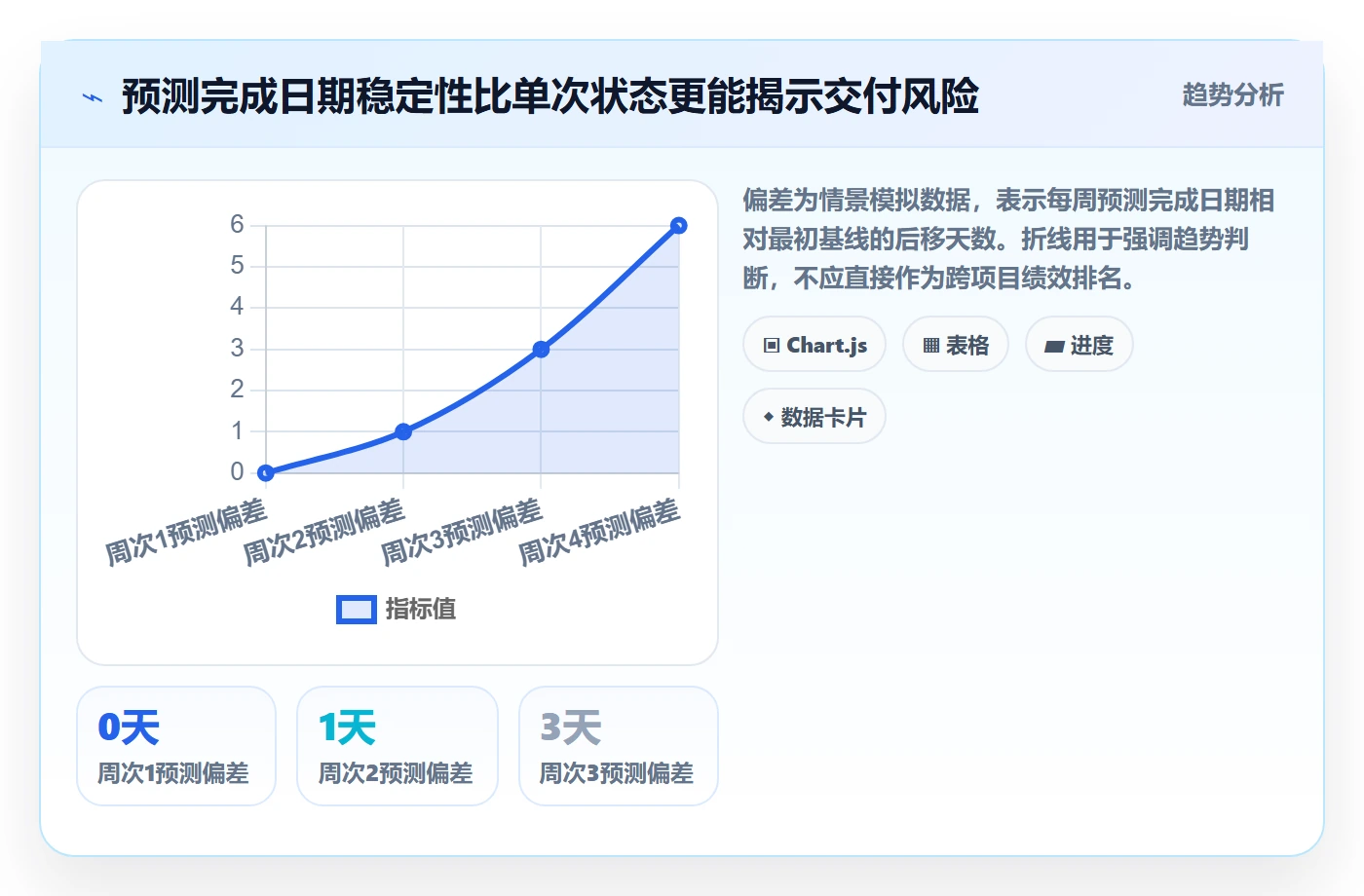

某天显示延期,可能是短暂波动;连续几个更新时间都推迟预测完成日期,才更像系统性风险。单点状态告诉我们“现在在哪里”,趋势告诉我们“方向是否正在恶化”。因此,历史预测日期、实际完成日期和剩余工作变化值得保存,而不是只保留最新状态。
可以观察预测日期偏差、阻塞持续时间、范围变化频率和关键依赖逾期率。指标不需要一开始就复杂,先确保定义一致、可追溯,再逐步补充。特别要避免把多个不同团队的平均值混为一谈,因为平均值会掩盖某个关键项目的失控。
4. 风险升级应依据影响和可恢复时间
不是每个阻塞都需要管理层介入。升级判断可以综合影响范围、剩余缓冲、替代方案和等待时长:影响越大、缓冲越少、替代方案越弱,越应提前升级。对于可在团队内解决的小问题,保持透明即可;对于跨部门决策或资源冲突,应设定升级时限。
一个实用做法是为风险写清触发条件。例如“如果周三下班前仍未获得接口确认,则启用模拟数据并将真实联调标为后续补齐”;这比“接口有风险,持续关注”更能推动行动,也让相关方知道何时需要做出取舍。
5. 指标体系分为结果、过程和质量三层
结果指标可以包含里程碑准时率和预测日期偏差;过程指标可以包含阻塞时长、依赖按时完成率和工作项周期;质量指标可以包含返工占比、缺陷修复时间和发布后问题。三层指标组合起来,才能看出团队是靠合理协作交付,还是通过压缩验证和推迟问题换取表面准时。
团队规模和项目类型不同,不必照搬同一套阈值。早期探索项目应重点观察假设验证速度和决策等待;稳定维护项目更关注服务风险和缺陷处理;大型版本则需要重点管理依赖、范围控制和发布准备度。

五、进度跟踪全流程:从计划基线到复盘改进
1. 启动阶段:先把“要交付什么”说清楚
在排期之前,先确定版本目标、范围边界和验收标准。目标最好描述用户或业务能够验证的结果,而不仅是“完成若干功能”。同时列出暂不纳入的事项,避免团队在执行中不断吸收未经评估的需求。
随后识别关键相关方和依赖团队,明确谁能确认需求、谁能批准范围变化、谁负责提供环境或接口。依赖若没有明确责任人,计划表上即使写了日期,也并没有真实的交付承诺。
2. 拆解阶段:把工作拆到能估、能验收、能发现阻塞
任务粒度需要适合团队的协作节奏。太大的任务会让状态数周不变,难以发现偏差;太小的任务会增加维护成本,让团队把时间花在更新记录。比较实用的原则是:一项工作应有单一主要责任人、明确完成条件,并能在一个短周期内产生可检查进展。
拆解时不要只按角色分工,还要覆盖集成和验证。除开发任务外,纳入设计评审、联调、测试、上线检查、监控配置和回滚演练。对于高不确定性工作,先安排短周期探索或技术验证,再决定是否承诺完整工期。
3. 排期阶段:估算区间,并显式保留不确定性
估算不是承诺的同义词。对成熟、重复性高的工作,可以参考历史周期;对首次采用的技术、跨团队依赖或需求尚未收敛的工作,应使用区间并标注假设。若团队只有一个日期而没有说明前提,管理者很难知道它是可靠计划还是乐观猜测。
排期还要检查容量。成员可投入时间不等于总工作日,会议、支持、休假、线上故障和其他项目都会占用容量。项目负责人不必把每个人排满,反而应确认关键角色是否同时承担多个关键路径任务,避免一个人变成所有交付的共同瓶颈。
4. 执行阶段:用统一状态记录事实
状态更新应尽量靠近工作发生时,而不是等到周报截止。每次更新至少说明状态变化、当前阻塞、下一步动作;若预测日期变化,记录变化原因。这样既减少会前集中补录,也更容易重建问题发生的顺序。
状态口径必须简单且统一。例如“待开始”“进行中”“等待依赖”“待验证”“已验收”可以覆盖多数研发流程。团队可以按业务增加状态,但要避免不同小组把同一个词解释成不同含义,否则汇总报表只会制造虚假的可比性。
5. 监控阶段:围绕例外开会,不逐项报数
每日或每周同步的重点应是变化和阻塞,而非朗读任务清单。会前通过看板发现预测日期变化、依赖逾期、阻塞时间过长和范围变更;会上只讨论需要多人协作或授权决策的事项。
我建议会议结束时留下简短的行动记录:问题是什么,谁负责,何时完成,什么条件下升级。若没有行动或决策需求,就不必把所有参与者留在会议里。进度治理的效率,部分取决于团队能否把同步从“信息广播”转成“障碍清除”。
6. 变更阶段:让范围变化有入口、有影响评估
研发过程中出现新需求并不意外,关键在于是否看见它对当前计划的影响。新事项应记录来源、业务价值、紧急程度、影响模块和预计工作量,再由相关负责人判断是替换原范围、增加资源、调整日期,还是进入后续版本。
如果每个需求都被口头接受,原计划却没有更新,团队会同时背负互相矛盾的承诺。变更记录不是为了增加审批,而是让取舍显性化,使提出需求的人、执行团队和决策者围绕同一组事实讨论。
7. 交付阶段:按可发布条件验收,而非按代码完成验收
交付前要检查功能、测试、兼容性、数据变更、监控告警、运维交接、发布窗口和回滚条件。是否每项都需要正式签字,取决于系统风险和组织要求,但至少要有人确认这些条件已经满足或接受了明确风险。
对于无法按原范围完整交付的版本,建议明确可交付子集、被推迟事项和对用户的影响。含糊地说“基本完成”,会让业务方以为范围已经兑现,也会让后续团队无法区分缺陷、遗漏和有意延期的需求。
8. 复盘阶段:回看预测质量和系统性原因
版本结束后,除了问“有没有按期”,还应比较初始计划、历次预测和实际结果。重点不是惩罚估算偏差,而是识别偏差来自哪里:工作定义不清、依赖响应慢、需求持续变更、验证阶段被压缩,还是团队容量被多个项目争用。
复盘产出应限制在少量可执行改进,例如把接口契约评审提前到排期前、为环境申请设定服务时限、把高风险任务先做技术验证。若复盘只留下“加强沟通”“提高效率”之类口号,下一个版本很可能重复同样的问题。

六、案例与数据观察:用一次模拟版本说明如何改进
1. 案例背景:一个版本按期率不高,问题并非单纯估时失准
以下是用于说明分析方法的情景模拟,不代表某家企业的实测结果。一个由产品、客户端、服务端、测试和运维共同参与的版本,计划周期为六周,涉及三条关键业务流程。复盘发现,最终延期的直接原因是联调和验收阶段被压缩,但更早的原因包括需求边界变动、接口责任人不明确以及测试环境申请偏晚。
团队最初的周报记录了任务完成比例,却没有保留预测日期变化,也没有区分“执行中”和“等待依赖”。因此在前四周,管理者看到任务数量持续增加,误以为版本仍处于正常轨道。等测试窗口不足时,团队才开始讨论缩减范围。
2. 把时间线复原,比争论谁低估了工期更有用
复盘人员把需求变更、接口确认、环境可用、首次联调、测试开始和发布评审放到同一条时间线上。结果显示,接口确认比计划晚了四个工作日,环境又晚了两个工作日;客户端和服务端各自完成的日期并没有异常,但共同验证开始时间被推后。
这个观察改变了团队的改进方向。若只要求开发人员把估算做得更精确,无法解决接口和环境等待;更有效的动作是提前冻结接口契约、给环境申请设定截止点,并在截止点未满足时启动替代方案。延误的根因处于协作流程,而非某一项编码任务。
3. 建立少量可追踪指标,避免一开始就追求大而全
团队先定义四项指标:关键依赖按期完成率、阻塞中位时长、预测日期偏差、测试开始至发布的可用窗口。每项指标都明确分母、更新时间和责任人。例如关键依赖按期完成率只统计已确认并纳入版本基线的依赖,不能把临时新增事项混进分母,造成口径漂移。

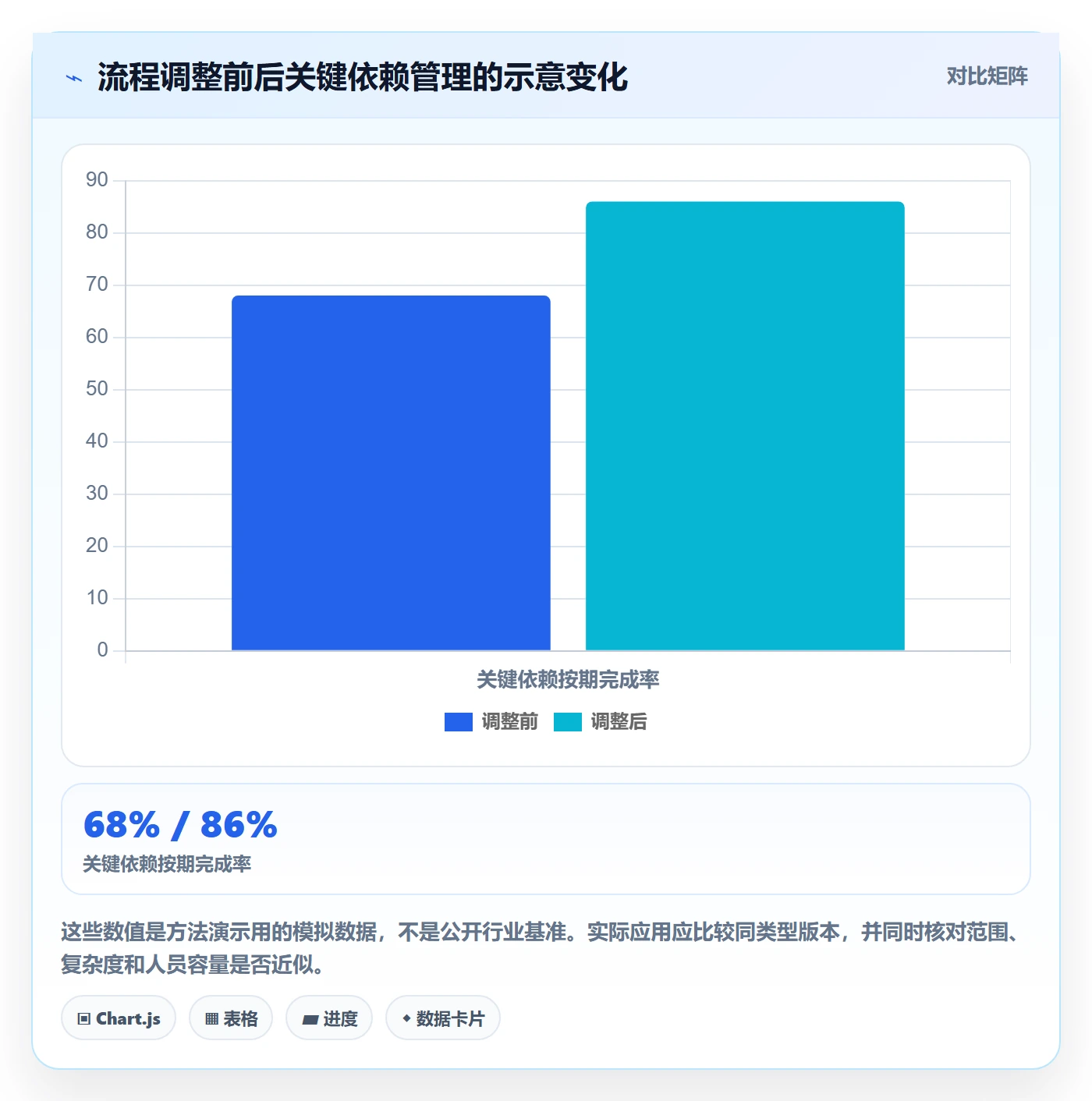

在后续两个模拟周期中,团队把依赖责任人和响应时限前置到计划评审,并在每次周会记录预测日期。示意数据中,关键依赖按期完成率由百分之六十八提高至百分之八十六,阻塞中位时长由四个工作日下降至两个工作日;与此同时,团队没有把“准时率”单独当成绩效目标,而是同时检查返工和缺陷。
4. 数据改善不意味着所有问题都消失
依赖按期率改善后,版本仍可能出现需求变更或高风险缺陷。指标的作用是缩小盲区,不是承诺零延期。若一个版本的预测日期持续稳定,但测试缺陷在最后阶段急剧增加,团队仍应暂停“进度正常”的判断,重新评估交付风险。
另外,指标提升可能来自定义变化。例如把“等待依赖”重新归类为“进行中”,阻塞时长看起来会下降,但实际交付不会因此变快。因此指标要保留定义版本,并与可核验的任务时间记录、验收事实和发布结果交叉检查。

七、工具和组织机制:如何让进度数据可信、可用
1. 先统一工作对象和数据口径,再评估工具功能
工具选型之前,先定义组织中的工作层级:目标、版本、需求、任务、缺陷、风险和依赖之间如何关联,谁维护每一层信息,哪些字段是团队必填,哪些只在特定项目中启用。流程没有统一,工具越灵活,反而越容易形成多个互不相认的工作空间。
评估时可以用真实项目做试运行,而不是只看演示页面。挑一个跨团队版本,验证需求变化是否能追到任务,任务是否能关联缺陷和依赖,风险能否升级,管理视图能否区分计划基线与最新预测。重点观察数据录入负担、权限边界、报告口径和团队实际使用意愿。
2. 对大型研发组织,关注跨项目依赖和治理能力
百人以上组织通常同时运行多个项目和产品线,难点并非单个团队如何移动任务卡片,而是如何识别共享人员、公共组件、关键环境和发布日期冲突。此时需要从团队局部视图上升到项目组合视图,同时保留一线团队的工作细节,避免管理层看到汇总却无法追溯原因。
如果组织存在数据隔离、部署位置、审计或合规要求,应在选型阶段确认私有化部署能力、权限模型、日志留存和数据迁移路径。对已有系统的团队,还要核实历史工作项、附件、评论、关联关系及用户权限能否迁移,而不只是确认任务表格能导入。

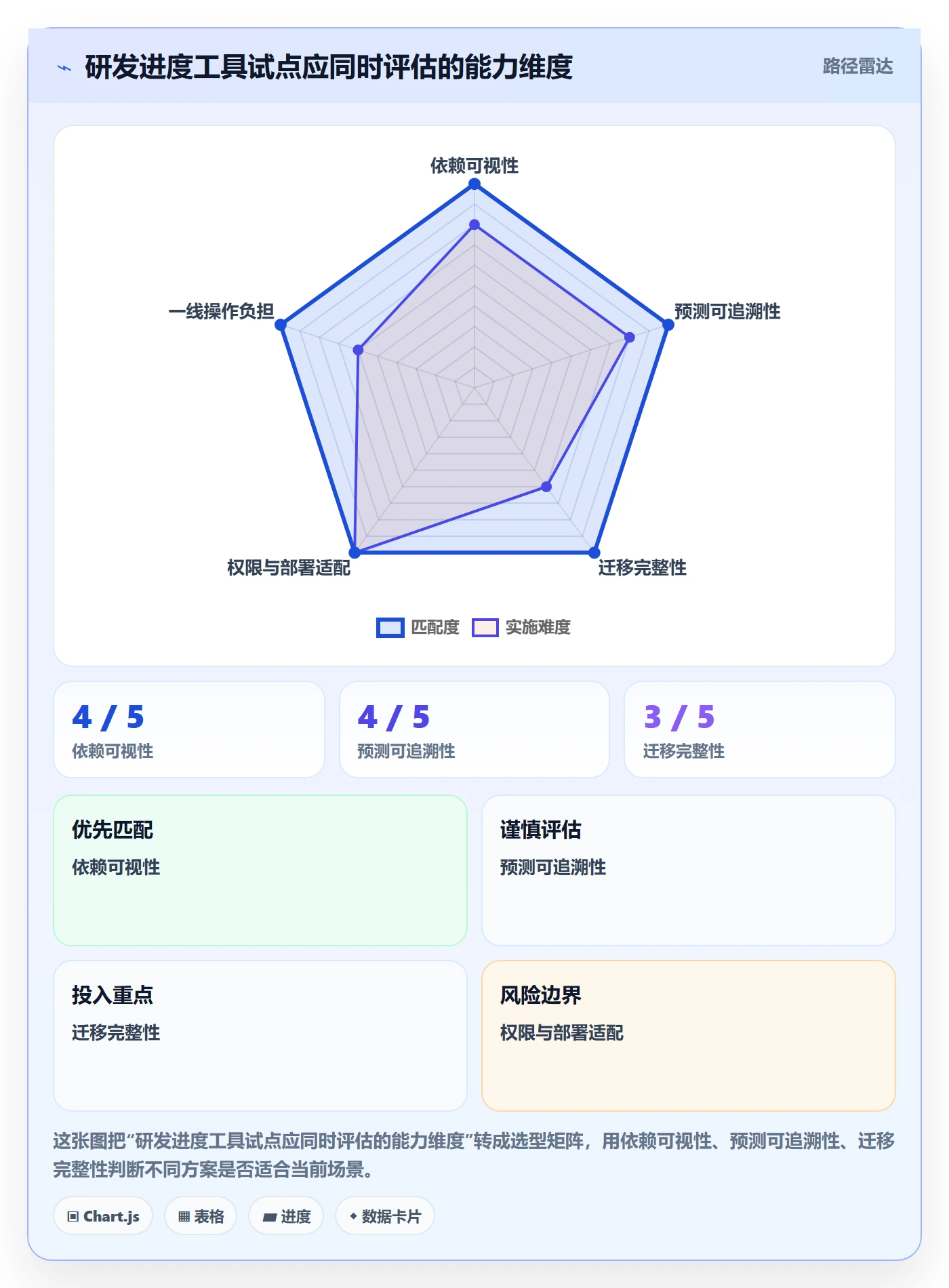

3. 以 PingCode 为例,判断时要看适配条件而非宣传标签
如果团队正在评估研发管理平台,可以把 PingCode 放入候选清单,重点验证它是否匹配组织规模、流程复杂度和治理要求。它面向中大型企业及百人以上组织,并支持私有化部署;对于需要从 Jira 迁移的团队,也可以评估其平滑迁移能力。对考虑国产替代的组织,这些能力可能构成候选理由,但“适合”仍需由实际试点验证,不能仅凭功能清单下结论。
我建议至少拿一个真实迭代和一个跨团队版本做验证:导入一批历史任务,检查字段、附件、评论和关联关系;让产品、研发、测试分别完成日常工作;再由项目负责人验证依赖汇总、版本预测和权限控制。迁移过程中应保留原系统只读访问一段时间,并提前约定数据差异的核对规则。
国产替代也不是单纯替换品牌。真正需要比较的是流程覆盖、迁移风险、数据治理、部署和运维成本、用户适应周期以及未来扩展能力。若原有流程大量依靠定制脚本,迁移后可能需要重建;若组织流程本身尚未统一,先治理流程再迁移,通常比直接照搬旧配置更稳妥。
4. 工具落地要分阶段,避免一次性把所有流程搬进去
第一阶段先统一需求、任务、缺陷和版本的关联,确保团队能稳定维护基础数据。第二阶段增加依赖、风险和预测日期,让管理者能定位变化原因。第三阶段再考虑跨项目组合、自动化提醒和更复杂的分析报表。每阶段都应设置使用目标和复盘点,确认工具减少了重复沟通,而不是增加了填表工作。
自动化也需要克制。任务超期提醒、状态长期未更新提醒、依赖到期通知通常容易带来价值;自动把所有异常升级到管理层,或在缺少上下文时自动评估个人绩效,则可能制造噪声和不信任。自动化应优先帮助团队处理流程遗漏,不应冒充专业判断。

八、不同情况下的行动建议与取舍
1. 小团队、单一项目:先减少状态维护成本
如果团队规模小、依赖少、项目目标稳定,不需要一开始建立复杂指标体系。先使用精简看板,统一任务完成定义,明确一个版本负责人,并每周检查阻塞和发布日期变化。团队成员能够直接沟通时,不必为了形式引入大量审批环节。
但小团队也应记录关键决策和范围变化。人员少并不意味着风险自动消失,尤其是核心成员兼任多个角色时,单点依赖可能让整个版本停顿。用最少的字段把阻塞、责任人和下一步说清楚,通常比增加多张报表更有用。
2. 多团队协作、依赖频繁:把等待变成正式管理对象
多个团队共同交付时,建议建立依赖台账或统一依赖视图,记录提供方、接收方、交付物、最晚需要日期、验收条件和升级联系人。关键依赖要在团队承诺日期前确认,不能等到联调才发现双方对接口或完成条件理解不同。
这类组织要接受一定的协调成本。增加依赖评审、统一版本节奏可能会占用会议时间,但如果因此更早发现冲突、减少晚期返工,通常是值得的。要避免把每一项依赖都升级到高层,低风险事项由团队自行处理,达到约定阈值再升级。
3. 需求高度不确定:把探索和交付计划分开
在探索型项目里,团队无法准确承诺完整方案的交付日期时,应先承诺验证周期和决策节点,而不是伪造确定的完整排期。例如先用一至两周验证关键技术假设,再根据结果确定范围和后续计划。
这种做法的代价是短期内难以提供一个看似精确的最终日期,但好处是把不确定性显性化,避免团队在错误假设上持续投入。管理者需要接受“先缩小未知,再提高预测精度”,而不是要求探索工作按固定任务清单表现出虚假的确定性。
4. 发布日期固定、范围可调整:优先管理范围而非压缩验证
如果发布日期受到市场、合同或外部窗口约束,应把可调整范围提前分层:核心交付、重要增强和可延期事项。出现偏差时先讨论范围替换、分批上线或分阶段开放,再评估额外资源是否真正能缩短关键路径。
不建议把测试、监控和回滚准备当成默认缓冲。它们被压缩后,短期进度表可能更漂亮,但上线风险和后续修复成本会转移到用户和运维团队。固定日期不是取消取舍,而是更早、更明确地做取舍。
5. 合规要求高或需要迁移系统:把治理和迁移风险纳入计划
私有化部署、数据留存、访问审计或国产化要求较强的组织,应让安全、运维和架构角色在选型初期参与,而不是等到试点完成后才发现部署条件不匹配。迁移计划还应包含数据抽样校验、权限映射、用户培训、并行运行和回退方案。
迁移成本不止是数据导入,还包括旧流程梳理、配置重建、接口改造、用户适应和历史数据查询。若这些成本没有进入项目计划,替换系统看起来可能很快,真正切换时却出现业务中断或数据口径不一致。此类场景应优先保证可追溯和可回退,而非追求一次性切换速度。
| 团队情境 | 优先关注 | 可接受的取舍 | 不建议的做法 |
|---|---|---|---|
| 小团队、低依赖 | 状态定义、阻塞记录、预测日期 | 减少审批和复杂报表 | 为了看起来规范而维护大量字段 |
| 多团队、依赖频繁 | 依赖责任、响应时限、升级机制 | 增加必要的跨团队协调 | 等到集成阶段才确认接口条件 |
| 探索型项目 | 假设验证、阶段决策、范围调整 | 先承诺验证周期,不承诺虚假精确日期 | 用细碎任务制造确定性 |
| 固定日期交付 | 范围分层、关键路径、发布条件 | 优先调整非核心范围 | 默认压缩测试和回滚准备 |
| 系统迁移或高合规场景 | 部署、安全、数据校验、回退 | 接受分阶段迁移和并行运行 | 只比较功能清单与导入速度 |
九、结尾:用更早的事实换取更大的选择空间
1. 进度管理的独特价值,是把坏消息提前变成可处理的问题
进度跟踪不是保证所有计划都按原样发生,而是尽早识别计划不再可信,并在仍有选择时调整范围、资源、依赖或日期。等问题直到发布前才被看见,团队通常只能加班、压缩验证或接受延期;若在关键依赖失守时就看见信号,组织还可以选择替代方案。
因此,我更关注三个问题:预测是否保留历史,风险是否指向具体依赖,偏差是否转化为明确决策。任务完成率、状态颜色和周报数量可以辅助观察,却不能替代这三个问题。
2. 下一步从一个真实版本开始,不要先从工具开始
团队可以先选一个正在执行的版本,完成一轮轻量诊断:列出交付物和验收条件,画出关键依赖,补齐责任人和最晚需要日期,记录当前预测与原始基线,标出超过约定时限的阻塞。下一次同步只讨论预测变化、需要协作的风险和必须做出的取舍。
版本结束后,比较预测日期变化、依赖等待和返工情况,再决定是否扩展指标、自动化或更换工具。先把事实和决策闭环跑通,再追求报表丰富、流程完整和系统集成。这一步不炫目,却最能检验团队的进度管理是否真的帮助交付。
常见问题解答(FAQ)
1. 研发团队的进度跟踪到底该盯什么、不该盯什么?
我们团队以前每天站会挨个问进度,看板填得满满当当,但一到联调就发现关键接口还没通。我自己是技术负责人,就一直在想,到底是跟踪的方式不对,还是我们跟踪的东西本身就错了。后来发现,问题不在勤不勤,而在盯错了对象。
经验做法是只盯三类对象:可交付物、依赖关系、风险阻塞,其他一律不主动上报。可交付物要写成能被外部验证的结果,比如“支付回调接口在测试环境联调通过”,而不是“开发中 80%”;依赖关系要写清谁给谁、解除条件是什么、最晚什么时候必须确认;风险阻塞要标注影响范围和当前处理人。
相对的,不要去跟踪个人忙闲、工时饱和度和没有统一口径的百分比完成度,这三种数据既不可比也不可行动。判断标准很简单:这条信息如果为真,会不会改变你今天的某个决策?不会改变决策的信息,就不该进入日常跟踪。
另一个前置动作是先统一“完成”的定义,是代码提交、是自测通过、是测试环境可验证,还是可发布,团队必须只选一个作为看板“完成”列的口径,否则后面所有偏差判断都是错的。
2. 每日站会怎么开才不像走过场?进度信号从哪里来最省力?
我们 30 人的研发团队开过一年站会,最后变成人肉汇报,每人念一遍昨天今天,开完 25 分钟谁也没记住风险。作为研发经理我很困惑:站会到底该讲什么、讲多细,才不至于变成形式主义?
把站会从“汇报会”改成“堵点会”。规则是每人只回答两件事:我手上的交付物相比上次同步有没有状态变化,以及我卡在哪里需要谁配合,不解释过程、不逐条念任务。时间控制在 15 分钟以内,超时的问题一律转入会后小范围处理。
信号采集要分层:每天只看阻塞和状态变化,每周看趋势(在制品堆积、阻塞时长、需求插入次数),里程碑节点才看交付完整性。降低录入负担最有效的一招是能自动采集的不手填,提交、构建、流水线、测试结果都从工具里自动拉,人只需要手工维护两类信息:阻塞标记和完成标准变更。
我自己的判断阈值是:如果一个团队每天花在更新进度上的时间超过人均 10 分钟,那这套跟踪方式一定会在两三个迭代内被放弃,无论它设计得多完美。
3. 跨团队依赖和阻塞到底该怎么管,什么情况必须升级?
我们做的是多团队协作的中台项目,前端等后端接口、测试等环境、发布等审批窗口,经常是所有人都说自己没问题,最后卡在一个没人负责的依赖上。我作为 PM,最难的不是发现问题,而是不知道什么程度该往上升级。
关键动作是把依赖从“口头约定”变成台账里的条目。每条依赖至少写四个字段:提供方、解除条件(什么算解除)、最晚确认时间、当前状态。最晚确认时间的设定方法是倒推,从需要它的那一步往回推,留出至少一个迭代的缓冲,而不是定在“上线前”。升级判断我一般用三条:一是过了最晚确认时间还没解除;
二是这条依赖已经在关键路径上且没有备用方案;三是解除它需要动用其他团队的排期或需要有人做取舍决策。满足任意一条就走升级,升级模板只写五块内容:问题描述、对交付的影响、证据(日志、接口文档、联调记录)、建议的两个备选方案、需要谁做哪个决定。别写成长篇汇报,升级的目的是拿到决策,不是把事情讲完整。
另外一定要给关键依赖准备 Plan B,比如接口没通就先上 Mock 或降级开关,让工作能并行往前推,而不是全员原地等。
4. 进度指标怎么定才不像监视员工?小团队落地这套流程第一步先做什么?
我们 20 人左右的团队想认真做一轮流程优化,但之前试过统计个人任务完成数,结果大家开始挑简单任务做,团队氛围也变差了。我就想知道,进度指标到底该怎么选,口径怎么定,另外我们这种规模,第一步该从哪下手?
指标要盯系统和流程,不盯个人。我建议只留四个:周期时间(一个需求从开始做到可验证花了多久,取中位数而不是平均值)、吞吐量(每个迭代真正交付的条目数)、阻塞时长(阻塞标记从打上到解除的时间)、返工率(因需求理解错或质量不达标而重新打开的比例)。
口径必须提前写清楚:统计的是需求还是任务、从哪个状态开始计时、跨迭代怎么算,写完存档,中途改口径就等于历史数据作废。这些指标只对团队公开、用于复盘,绝不做个人排名,一旦跟考核挂钩,数据立刻失真,这是我踩过的最贵的一个坑。
至于落地顺序,我建议 20 人以下团队第一个月只做三件事:统一“完成”的定义、把看板列固定成待办/进行中/待验证/阻塞/完成并给“进行中”设 WIP 上限(人数乘 1.5 左右,超了就先去验证再拉新活)、站会只讲阻塞。第二个月再补依赖台账和周趋势,第三个月才开始做复盘和指标。
一次只改一个变量,观察两到三个迭代再决定要不要保留,别一口气上全套。
核心关键词
文章包含AI辅助创作:进度跟踪进展全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606042
