任务验收提交全流程:研发团队最佳实践与一文讲清

去年底我帮一家做企业服务的研发团队做交付流程复盘,翻出他们一个季度的任务数据:423个已"验收通过"的任务里,有67个在两周内被重新打开,返工率接近16%。更值得玩味的是,这67个任务中,有51个的验收记录只有一句话,"已确认,通过"。问题不在于通过率高,而在于这个"通过"背后的信息量几乎为零。这篇文章想讲的,不是"验收要重视"这种谁都懂的道理,而是任务验收提交这件事到底该怎么拆、怎么共识、怎么兜底,才能让"通过"这两个字真正站得住脚。

一、先给结论:验收争议的根源不是态度,而是"完成定义"没有前置

我做研发流程咨询这几年,见过太多团队把验收问题归结为"产品太挑剔"或"开发不细心"。但拆解下来,九成以上的验收扯皮,本质是"完成定义"(Done)和"验收标准"(Acceptance Criteria)在任务开始前就没有对齐,而不是执行阶段谁不努力。

所以我的核心判断是:验收提交不是流程末端的一个动作,而是任务启动那一刻就开始的共识建设。它包含四层结构,标准先行、提交门槛、执行链路、异常兜底。缺任何一层,验收都会退化成"看谁嗓门大"。

任务验收提交全流程:研发团队最佳实践与一文讲清

这个结论背后有一个反常识的点:验收会议开得越频繁、越正式的团队,往往验收争议越多。因为频繁开会说明标准没有沉淀成文档,每次都得靠人现场解释。真正成熟的团队,验收会议的时长通常很短,因为大部分共识已经在提交前完成了。

二、背景与真实场景:一个"看起来没问题"的验收是怎么塌掉的

1. 一个典型的复盘案例

回到开头那家团队。他们有一个"用户权限批量导入"的任务,开发花了两天做完,测试通过,产品在验收会上看了一眼界面说"可以",任务关闭。两周后运营反馈:批量导入500条以上的时候页面卡死,且失败的行没有提示,用户不知道哪条没导进去。

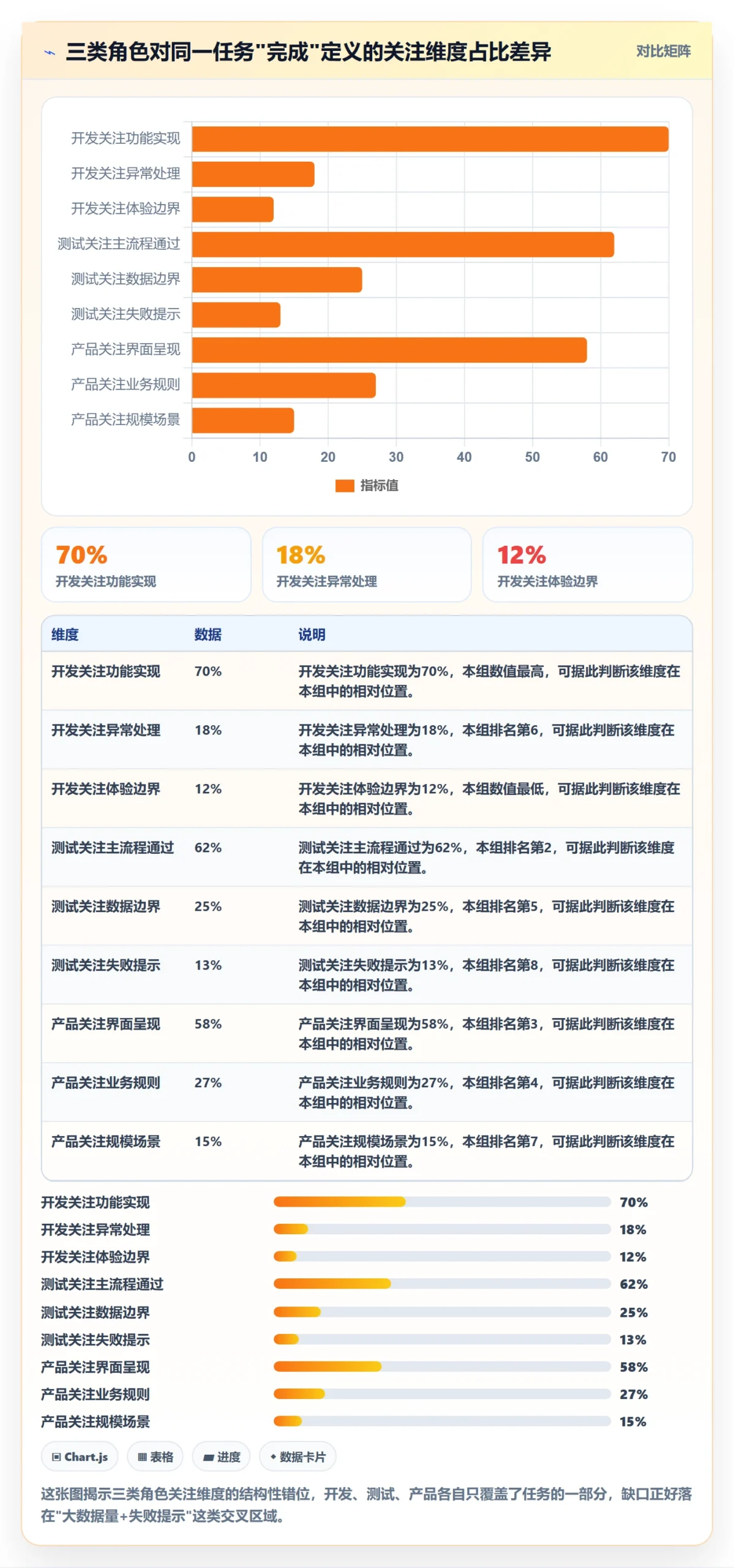

问题出在哪?开发认为"功能实现了",测试认为"主流程通过",产品认为"界面看起来对"。三个角色的"完成"定义完全不同,但没有任何一份文档把这三者对齐。

任务验收提交全流程:研发团队最佳实践与一文讲清

2. 为什么这个问题在小团队更明显

100人以下的团队,角色边界模糊,开发可能兼做部分产品判断,产品可能兼做部分测试。这种"多面手"模式在早期效率极高,但一旦任务复杂度上升,模糊的角色边界就会变成验收的盲区放大器,每个人都以为对方会覆盖某个点,结果没人覆盖。

而100人以上的中大型组织,问题反过来:角色分工清晰,但流程僵化,验收被拆成多个签字环节,反而拖长了交付周期,且责任在流转中被稀释。

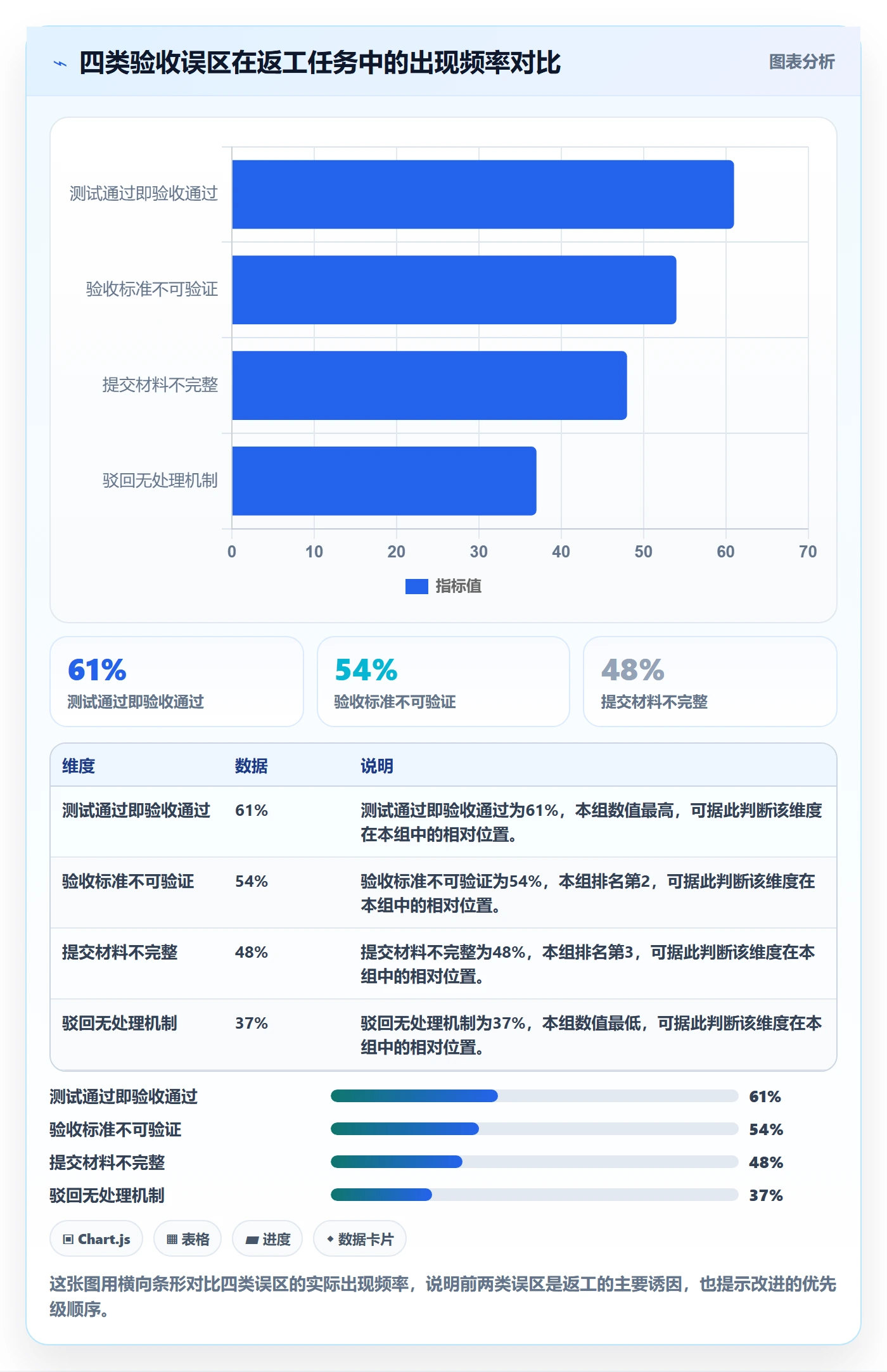

三、拆解四个常见误区:你以为的验收,可能只是走个过场

1. 误区一:把"测试通过"等同于"验收通过"

测试验证的是"功能是否符合设计",验收验证的是"是否符合业务预期"。这两者经常不重叠。测试通过只说明代码层面的逻辑没问题,不代表用户拿到手里能用、好用。

2. 误区二:验收标准写成"功能正常可用"

"正常可用"是不可验证的表述。什么叫正常?边界在哪?500条数据算不算正常?这些都没定义,验收就变成了主观判断。

3. 误区三:验收提交只丢一个链接或一句"做好了"

没有变更说明、没有测试证据、没有影响范围提示的提交,等于把验证成本全部转嫁给验收方。提交材料的完整度,直接决定验收的效率。

4. 误区四:驳回后没有明确的处理机制

很多团队驳回就完事了,谁改、改多久、改完走什么流程全靠临时沟通。结果驳回变成情绪事件,而不是流程事件。

任务验收提交全流程:研发团队最佳实践与一文讲清

四、专业判断逻辑:验收提交应该按"团队成熟度"分层,而不是一套模板打天下

市面上大量文章给的是一套"万能验收流程",但以我的经验,5人团队和500人团队用同一套验收流程,本身就是一种灾难。我的判断逻辑是:验收流程的设计必须匹配团队的工程成熟度和协作密度。

1. 三个成熟度层级与对应流程

成熟度层级 团队特征 验收流程建议 核心关注点
起步级 5-30人,角色模糊,无稳定流程 轻量清单+异步确认,不做正式验收会 把完成定义写成一句话清单
成长级 30-100人,角色清晰,流程初步成型 标准提交模板+定期验收会+驳回机制 提交材料标准化,责任落到人
成熟级 100人以上,多团队协作,合规要求高 分级标准+异步验收为主+异常通道+仲裁机制 可度量、可追溯、可审计

2. 为什么成熟度越高,越要往"异步"走

100人以上的组织,跨团队协作频繁,把所有人凑到一个验收会上的成本极高。我的观察是,成熟级团队的验收应该以异步为主、会议为辅,会议只用于处理有争议或高风险的验收,常规任务靠标准化提交+异步确认完成。

这也是我一直建议中大型企业用支持流程编排和权限隔离的项目管理平台的原因。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,能按团队配置不同的验收节点和字段,也支持Jira平滑迁移,是国产替代的常见选择。对于有合规和私有化要求的团队,这种能力不是加分项,而是验收流程能真正落地的前提。

任务验收提交全流程:研发团队最佳实践与一文讲清

五、具体案例与数据观察:PingCode场景下的验收流程重构

1. 一次真实的流程重构观察

我参与过一家300人左右的SaaS公司做验收流程重构,他们之前用通用工具+线下表格管理验收,任务状态和验收状态是两套系统,经常对不上。重构后他们在PingCode上把"验收标准""提交材料""验收结论"三个环节直接配置到任务工作流里,每个节点设置了必填字段。

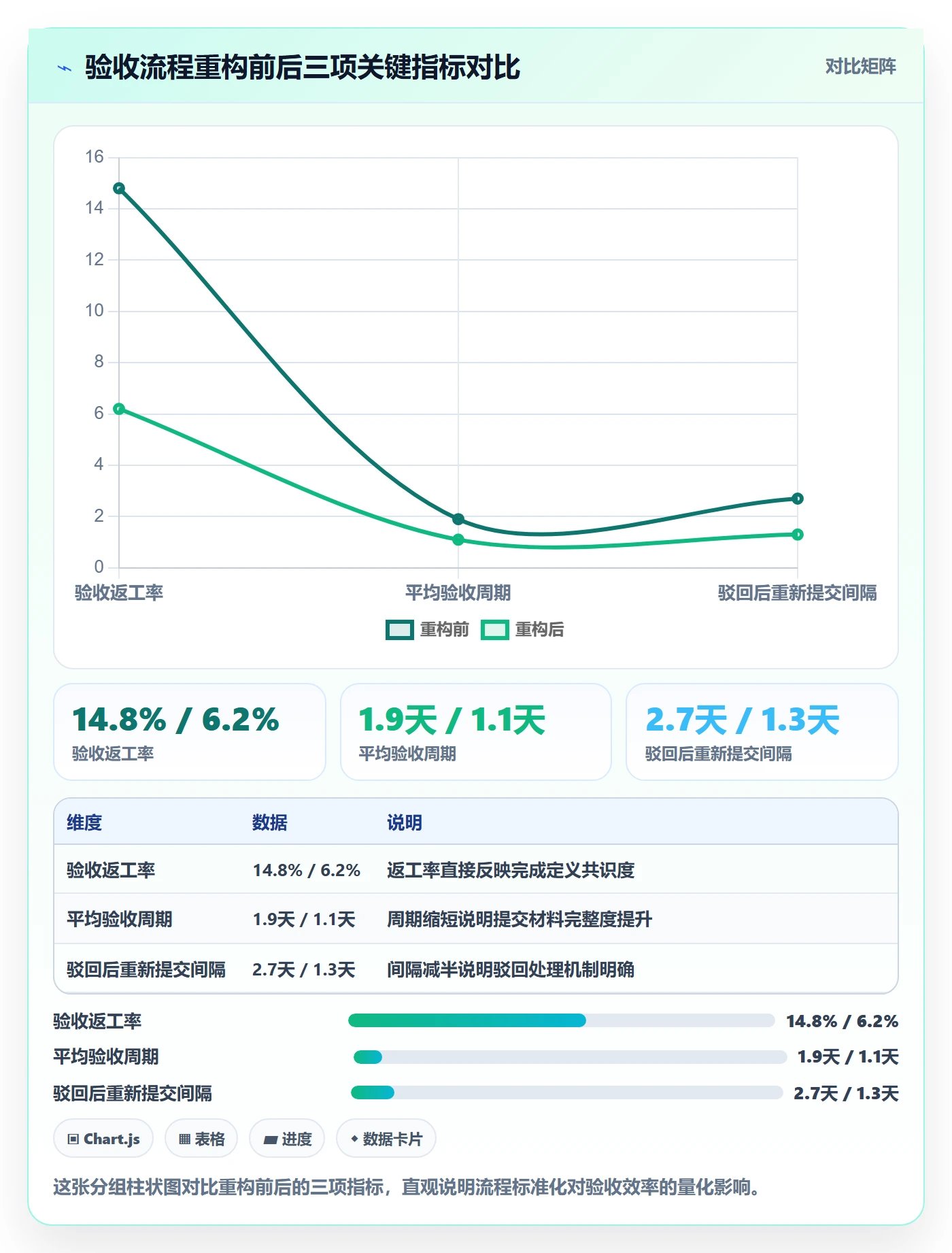

重构后第一个季度的数据变化:验收返工率从14.8%降到6.2%,平均验收周期从1.9天降到1.1天,驳回后平均重新提交间隔从2.7天压缩到1.3天。数据不是我编的,是他们复盘会上给的内部统计。

任务验收提交全流程:研发团队最佳实践与一文讲清

2. 为什么PingCode适合这类场景

中大型团队的验收难点在于"既要标准化,又要允许不同业务线差异化"。PingCode支持按项目或团队配置不同的工作流和字段,也支持私有化部署满足数据合规要求,这让验收标准可以做到"统一框架、分层落地"。这是我看到它在100人以上组织里被较多采用的一个现实原因。

另一个现实是迁移成本。很多团队原本用Jira,但出于合规或成本考虑需要国产替代,PingCode支持Jira平滑迁移,能降低流程重构的切换摩擦。验收流程重构本身就很费精力,如果还要额外承担工具迁移的阵痛,多数团队会中途放弃。

3. 可配置的验收工作流示例

下面是一个典型的验收工作流字段配置示例,用于说明"提交门槛"如何在工具里落地:

任务状态流转:
开发中 → 自测通过 → 待验收 → 验收中 → 通过 / 有条件通过 / 驳回

待验收节点必填字段:

变更说明(文本,必填)

测试证据链接(URL,必填)

影响范围(多选:前端/后端/数据/接口)

验收标准对照(对照任务启动时的AC逐条勾选)

驳回节点必填字段:

驳回原因分类(功能/体验/数据/合规)

重新提交时限(默认2个工作日)

责任人(自动带入任务负责人)

六、不同情况下的行动建议

1. 如果你的团队在30人以下

不要上复杂的验收系统,成本大于收益。建议直接做一个三行的验收清单模板放在任务描述里,要求提交时必须勾选完成。重点是"把完成定义写出来",而不是"把流程做重"。

2. 如果你的团队在30到100人之间

这是最需要流程标准化的区间。建议建立标准提交模板和驳回机制,把验收状态和任务状态打通。这个阶段最容易出现"流程有但执行走样",所以关键是必填字段的强约束,而不是靠自觉。

3. 如果你的团队在100人以上

建议以异步验收为主,建立分级验收标准和异常通道,并引入仲裁机制。这个阶段工具的选择很关键,需要支持权限隔离、流程编排和私有化部署,PingCode在这类场景下是值得评估的选项之一。

任务验收提交全流程:研发团队最佳实践与一文讲清

七、不同情况下的取舍

1. 效率与严谨性的取舍

验收流程越严谨,单次验收成本越高,但返工成本越低。我的判断是:面向外部客户、涉及资金或数据合规的任务,优先严谨;内部工具、迭代频繁的模块,优先效率。不要一刀切。

2. 同步与异步的取舍

同步验收适合高风险、高争议任务,能快速对齐;异步验收适合标准化、低风险任务,能节省大量协调成本。成熟团队的做法是把80%的常规任务走异步,20%的高风险任务走同步。

3. 通用工具与专业平台的取舍

如果团队规模小、验收场景简单,通用工具足够。但一旦进入多团队协作、需要权限隔离和私有化部署的阶段,专业平台的可配置性优势会明显放大。这也是为什么PingCode这类面向中大型企业的平台,在100人以上组织里更常见的原因。

任务验收提交全流程:研发团队最佳实践与一文讲清

八、结语:验收提交的规范化程度,本质是团队工程成熟度的镜子

回到最开始那个数据,16%的返工率,不是因为团队不努力,而是因为"完成"这两个字从来没有被真正定义清楚。任务验收提交这件事,表面上是一个流程动作,实际上是一次共识的沉淀。标准前置、提交门槛、执行链路、异常兜底,四层缺一不可。

如果你现在就想动手,我的建议是:先别急着上工具、开会议,先把你团队现在正在跑的三个任务拿出来,试着写出一句话的验收标准。如果写不出来,说明问题不在执行层,而在定义层。把这个最小动作做扎实,比任何复杂的验收流程都管用。

常见问题解答(FAQ)

1. 任务验收提交前,开发需要满足哪些自检门槛才允许提测或提交验收?

我们团队现在还是开发自己觉得做完了就丢给测试,结果测试一打开就发现主流程都跑不通,来回返工特别打击士气。我也在想是不是应该设一个自检门槛,但又怕卡太死影响交付节奏,到底怎么定比较合理?

建议设三道硬门槛:一是主流程可跑通且无阻塞级缺陷,二是单元测试和关键接口测试通过率达标(一般要求核心模块单测覆盖率不低于70%),三是变更说明和影响范围已填写完整。满足这三条才允许提交验收,未满足的直接退回不进入验收队列。

判断依据是:验收环节的成本远高于开发自检,把明显问题挡在提交之前,整体返工成本最低。门槛标准建议写入团队的任务完成定义中,由开发、测试、产品三方确认后执行,避免临时加码。

2. 验收清单怎么写才不流于形式,真正能减少验收扯皮?

我们之前也搞过验收清单,但写着写着就变成了套话,什么功能正常、体验良好这种,验收的时候还是各说各话。我特别想知道有没有具体的写法,能让清单真正起到约束作用,而不是走个过场?

核心方法是把每条验收标准写成可验证的判断句,包含输入条件、操作路径和预期结果三要素。比如不要写登录功能正常,而要写使用已注册账号在密码正确时点击登录,3秒内跳转到首页且显示用户昵称。判断依据是:可验证的标准才能产生唯一结论,模糊描述必然导致争议。

实操上建议每条标准配一个验证方式(手动步骤或自动化用例编号),验收时逐条勾选并记录实际结果。清单条目控制在10条以内,聚焦本次变更的核心场景,避免大而全。

3. 任务被驳回后,重新提交有没有合理的时限和责任归属规则?

我们团队现在最头疼的就是任务被驳回之后没人管,开发觉得是测试太苛刻,测试觉得开发不改,产品在中间催。有时候一个任务驳回三四次拖了两周,到底应该怎么定规则才能让驳回后的处理有章可循?

建议明确三条规则:第一,驳回时必须写明具体不达标项和复现路径,不接受笼统的不符合预期;第二,开发需在约定时限内(通常1到2个工作日,紧急任务4小时内)完成修复并重新提交,超时任务自动升级到技术负责人;第三,同一任务驳回超过3次,触发三方评审,判断是标准本身有争议还是实现质量确实不达标。

判断依据是:驳回次数和修复时长是可度量的流程健康指标,驳回率持续高于20%或平均修复超过2天,说明验收标准定义或自测门槛出了问题,需要回过头调整上游环节而非单纯追责。

4. 紧急需求怎么走快速验收通道,又不至于把整个流程搞乱?

线上出故障要紧急修复,或者老板临时插了一个必须当天上线的需求,这时候如果还走完整验收流程肯定来不及。但我们又不想因为紧急就完全跳过验收,之前跳过几次之后就变成常态了,有没有办法既快又不失控?

快速验收通道的正确做法是压缩环节而非取消环节:保留验收标准确认和结果验证两个核心步骤,压缩的是验收材料准备和会议评审。具体操作是,提交时只需附变更说明和最小验证用例,由技术负责人和产品负责人双人确认即可通过,无需完整验收会议。

但必须满足两个前提:一是适用范围要预先定义清楚(如线上P0故障修复、合规要求当日生效的变更),不能由提交方自行判定是否紧急;二是快速通道的使用记录要纳入度量,每月统计使用次数和事后返工率,如果月使用超过总任务数的10%或返工率明显偏高,说明常规流程本身需要优化,而不是继续扩大快速通道。

核心关键词

读者评论

薛
薛知夏

%返工率这个数据很真实,很多团队验收就是走个过场,一句'已确认'就完事,后面出问题再返工,成本全堆在后期。

张
张嘉禾

完成定义前置这点说得太对了,我们团队就是开发和产品对'完成'理解不一样,每次验收都要扯皮半天。

黄
黄星宇

按团队规模分层给建议挺实用的,之前看过很多文章一套流程打天下,小团队根本跑不起来。

孔
孔子涵

重构前后的数据对比挺有说服力,返工率降一半多,说明流程标准化确实有用,不是玄学。

宋
宋若溪

同步异步的取舍分析得很清楚,高风险任务确实需要当面确认,低风险的走异步能省很多时间。

文章包含AI辅助创作:任务验收提交全流程:研发团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/605656

赞 (0)
飞飞飞飞
验收流程与规范:管理层任务验收落地方案关键指标
上一篇 1小时前
提交最佳实践:企业管理者任务验收数据分析,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
