2026项目管理工具哪家好?多维度对比测评帮你精准选型

《2026项目管理工具哪家好?多维度对比测评帮你精准选型》这个问题,真正难的不是列出十几个工具名称,而是判断哪一种系统能在你的团队里持续产生有效数据。我的观察是:不少企业花了数万元甚至数十万元采购项目管理工具,三个月后仍然依赖表格、群聊和口头催办,根本原因通常不是功能少,而是工具没有嵌入真实工作流。2026年的选型重点,已经从“功能最多”转向“信息是否闭环、协作成本是否下降、管理数据是否可信”。

一、先讲核心结论:没有绝对最好,只有与管理复杂度匹配

1. 我的选型结论可以先浓缩为四句话

如果团队只有十几个人,项目流程简单,优先选择上手快、配置少、任务协作清晰的轻量工具。这类团队最怕的不是功能不够,而是引入一套需要专人维护的复杂系统,最后把项目管理变成“维护系统”本身。

如果团队处于研发、交付、市场、客户成功并行推进的阶段,应重点考察跨部门依赖、需求变更和资源冲突管理。单纯看任务看板是否漂亮,无法判断工具能否解决真正的管理问题。

如果企业有审计、权限、流程合规或多组织协同要求,必须把权限模型、操作日志、数据隔离和接口能力放在功能清单之前。这类企业后期迁移成本极高,早期贪图低价,往往会在权限补丁、数据清洗和人工审批上反复付费。

如果组织已经使用多个业务系统,项目管理工具的价值不在于替代所有系统,而在于成为跨系统的执行层和决策层。一个不能稳定接收需求、同步状态、沉淀风险的工具,即使功能页面再丰富,也很难成为管理中枢。

2. 2026年最值得关注的五个判断维度

判断维度 核心问题 建议权重 容易被忽略的成本
流程匹配度 工具能否还原团队真实流程 25% 绕开系统后的重复录入
协作效率 任务、文档、讨论和决策是否连得起来 20% 群聊中丢失的上下文
管理数据质量 进度、工时、风险和资源数据是否可信 20% 管理层错误决策
扩展与集成 能否连接代码、客服、财务和人事系统 15% 人工同步与接口维护
使用与拥有成本 购买、实施、培训和迁移总成本如何 20% 长期闲置账号与实施人力

我不建议把“功能数量”单独列为评分项,因为功能数量只有在被使用时才产生价值。很多采购评审表会把甘特图、工时、审批、知识库、自动化、报表分别加分,却没有追问这些功能是否能在一个完整场景中连贯使用。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

3. 不要先问“哪家好”,先问“哪类问题最贵”

选型的起点应该是损失,而不是功能。你可以先统计最近三个月最常见的管理损失:延期损失、返工损失、沟通损失、资源闲置、客户投诉,或者管理层无法及时发现风险造成的决策损失。

例如,一个研发团队每月因需求描述不完整产生30小时返工,工具每月费用即使达到数千元,只要能把返工降低一半,采购逻辑就成立。反过来,如果团队没有明显的跨部门协作问题,却购买一套复杂的企业级系统,最可能出现的结果是使用率下降,而不是效率提升。

二、背景与真实场景:为什么工具买了,却没有真正管住项目

1. 项目失控通常不是“没有记录”,而是记录没有进入决策链

我在评估项目管理流程时,经常看到这样的场景:任务在工具里创建,进度在群里汇报,延期原因写在周报,客户变更存在邮件,最终决策又被某位负责人记在个人笔记里。每个信息单独看都存在,但它们之间没有可追溯关系。

这会造成一个非常隐蔽的问题:管理层看到的是“任务数量”,看不到“任务为什么延期”;项目成员看到的是“自己要做什么”,看不到“这个任务影响了谁”;客户看到的是“交付日期”,却无法理解日期变化背后的责任边界。

因此,工具测评不能只看任务创建速度,还要测试一个完整链路:需求提出、评审、拆解、执行、阻塞、变更、验收和复盘,是否能够在同一个对象或关联关系中被追踪。

2. 四种最常见的项目现场

(1)产品研发型团队

研发团队最关注需求池、版本规划、缺陷、代码提交、测试结果和发布节奏。这里最容易踩的坑是把所有事情都做成普通任务,导致需求、缺陷和技术债务混在一起,后续无法判断版本质量。

研发场景需要关注状态流转是否可配置、字段是否支持不同工作项、父子任务是否清晰、代码或提交记录能否关联,以及迭代结束后是否可以查看承诺工作量与实际完成量的差异。

(2)客户交付型团队

交付项目通常存在合同里程碑、客户确认、现场实施、内部协同、验收和回款等环节。此时,最重要的不是看板是否灵活,而是项目状态能否与合同节点、风险等级和客户沟通记录建立联系。

如果交付经理每周仍要把项目数据复制到表格,再手工制作管理层汇报,那么工具只是一个任务清单,并没有成为交付管理系统。

(3)市场活动型团队

市场活动的任务周期相对短,但依赖关系密集,常常同时涉及文案、设计、投放、供应商、审批和数据复盘。此类团队对模板、截止时间提醒、文件版本和审批节点的要求高于复杂的研发字段。

活动项目的实际风险,往往集中在“等待反馈”和“版本错用”,而不是任务数量。工具如果只展示谁负责,却不能记录等待谁、等待多久、当前采用哪个文件版本,管理价值会打折。

(4)多项目资源型组织

咨询、软件实施、工程设计和专业服务团队,通常不是一个项目延期,而是多个项目争抢同一批关键人员。此时需要考察资源负载、角色分配、项目优先级和人员可用时间。

如果系统只能统计任务数量,无法看到某位专家同时被安排在五个项目的同一周,那么它无法解决资源冲突,只是在更快地制造冲突。

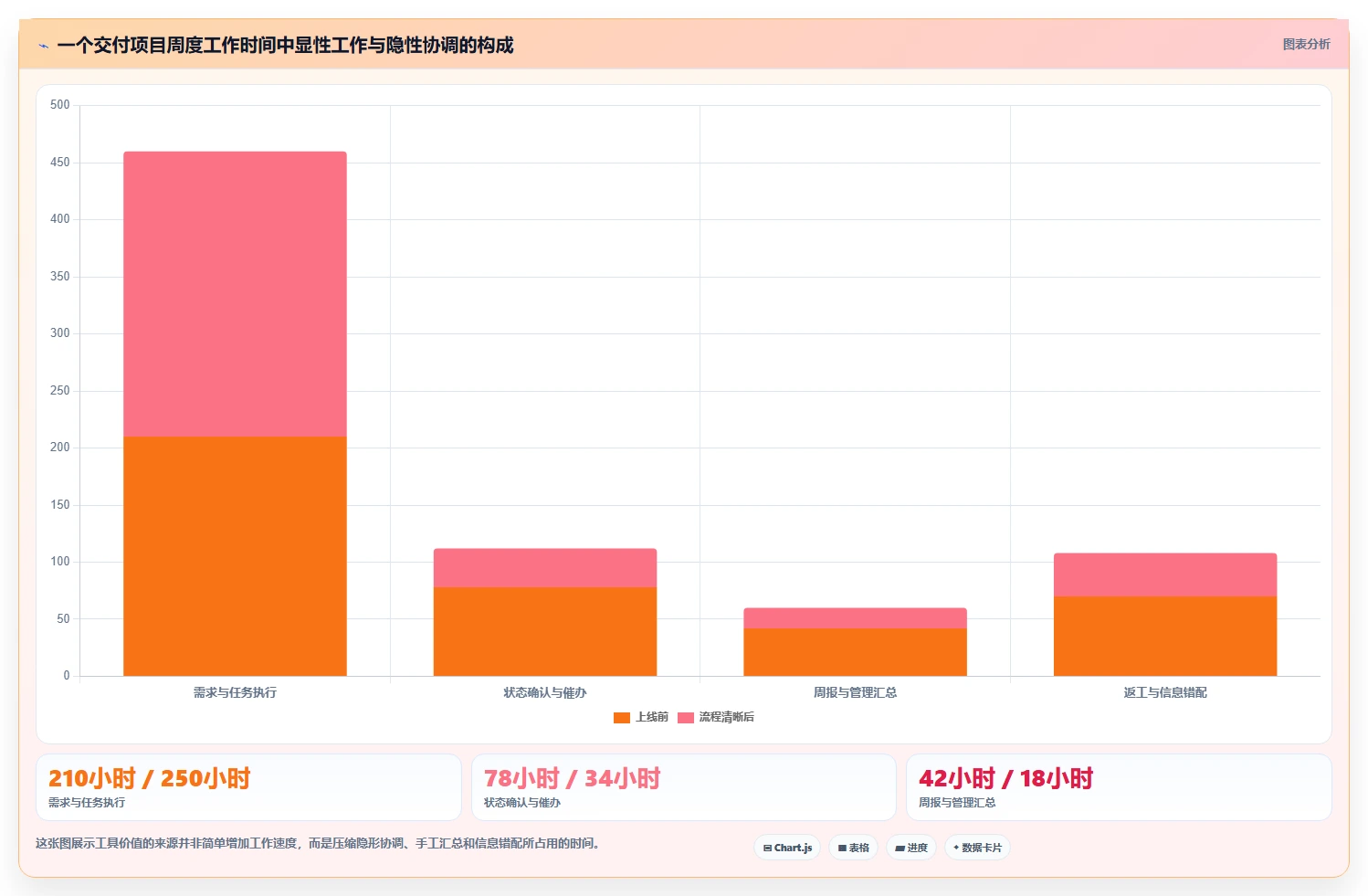

3. 一个工具是否值得采购,要看它能否减少“隐形协调”

所谓隐形协调,是指没有被正式记录、却消耗大量时间的确认动作,例如反复询问“现在做到哪一步”“谁在等谁”“客户到底确认哪个版本”“这个延期是否已经通知相关方”。这些动作很少出现在工时统计里,却是项目管理成本的重要组成部分。

我的经验是,工具价值通常首先体现在减少重复确认,其次才体现在报表自动生成。因为报表只是结果展示,重复确认则每天都在发生。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

三、常见误区:采购评审表里最容易被高估的东西

1. 误区一:功能越多,能力越强

功能数量是最容易比较、也是最容易误导人的指标。一个工具有十种视图,并不代表团队会使用十种视图;一个工具支持复杂自动化,也不代表团队已经准备好定义稳定规则。

我更关注“关键路径完成率”:新建一个需求后,能否在不离开系统的情况下完成负责人指定、优先级判断、拆解、评审、执行、验收和复盘。功能少但路径顺畅的工具,往往比功能多但需要来回跳转的工具更容易落地。

2. 误区二:把界面美观当成使用体验

漂亮的界面可以提高首次体验,却不能保证长期使用。真正影响日常使用的是录入成本、通知噪音、搜索速度、批量操作、移动端可用性和历史信息是否容易找到。

建议在试用时不要只创建两三个示例任务,而是导入一批真实任务,模拟一周工作:连续修改截止日期、批量分配负责人、添加附件、 @同事、调整优先级、筛选逾期项,再观察团队是否愿意每天打开。

3. 误区三:只让项目经理试用

项目经理通常是最愿意使用工具的人,因为工具可以帮助其管理项目。但项目成员、业务负责人、客户接口人和管理层的需求完全不同。如果只让项目经理试用,最后容易得到“项目经理觉得不错,团队成员不更新”的结果。

至少应安排四类角色参与试用:执行者、项目负责人、部门负责人和管理层。执行者测试录入与更新成本,项目负责人测试协作和风险管理,部门负责人测试资源视角,管理层测试汇总信息是否足够可信。

4. 误区四:把“支持集成”理解成“已经打通”

供应商说支持接口,并不等于你能低成本完成集成。你需要继续追问:接口是否开放给当前版本,是否支持双向同步,是否有调用频率限制,异常如何重试,字段映射谁来维护,离职后谁接手。

一次看似简单的同步,可能涉及唯一编号、状态映射、人员映射、权限校验和历史数据回写。如果这些问题没有在试点阶段验证,正式上线后很容易变成长期人工校对。

5. 误区五:只看软件订阅费,不算总拥有成本

软件费用通常只是总成本的一部分。真正需要计算的项目包括:初始配置、数据迁移、管理员人力、培训、流程设计、接口开发、权限治理、历史数据清洗和后续维护。

成本项目 轻量方案常见情况 复杂方案常见情况 评估方法
订阅或授权 按人数或基础版本计费 按模块、组织和高级能力叠加 按三年总额计算
实施配置 数小时至数天 数周至数月 要求供应商给出人天报价
数据迁移 以基础字段为主 需要清洗关联关系和权限 抽取真实数据做小批量迁移
内部维护 兼职管理员即可 通常需要专人治理 估算每月维护小时数
变更与培训 流程简单,培训成本较低 角色多,规则复杂 按角色和场景分别估算

2026项目管理工具哪家好?多维度对比测评帮你精准选型

四、专业判断逻辑:我会怎样给项目管理工具打分

1. 先做“流程还原测试”,不要先做功能演示

供应商演示通常会选择最顺畅的标准流程,而真实项目往往充满例外。因此,我会要求把企业自己的一个真实项目拿出来,至少还原以下内容:一个正常需求、一个紧急需求、一个跨部门任务、一个延期任务、一个需求变更和一个需要审批的交付节点。

如果工具只能很好地处理正常任务,却无法处理延期、变更和阻塞,那么它适合做任务记录,不一定适合做项目管理。

流程还原测试可以按照下面的顺序进行:

  1. 导入最近一个已完成项目的基础任务和里程碑。
  2. 随机抽取三条历史需求,检查是否能补充优先级、验收标准和负责人。
  3. 模拟一个关键人员请假,观察资源冲突是否可见。
  4. 模拟客户提出范围变更,检查原任务、影响范围和审批记录能否关联。
  5. 模拟项目延期,检查系统能否自动暴露受影响的后续任务。
  6. 让未参与配置的普通成员完成一次任务更新,记录实际耗时和疑问。

2. 再做“信息闭环测试”

项目管理工具的核心不是记录多少信息,而是让信息完成闭环。一个可用的闭环至少包含五个节点:输入、判断、执行、反馈和决策。

输入是需求或任务从哪里来;判断是如何确定优先级、负责人和截止时间;执行是成员如何推进;反馈是如何记录进度、阻塞和结果;决策是管理者如何基于这些信息调整范围、资源或时间。

我会用一个问题检验闭环质量:如果项目延期两周,能否在十分钟内回答延期发生在哪里、谁受影响、是否经过确认、下一步由谁负责?如果答案需要翻查多个群聊和表格,工具的闭环能力仍然不足。

3. 最后做“异常场景测试”

正常流程不能区分工具,异常场景才可以。建议至少测试以下异常:负责人离职、任务重复创建、需求临时插入、审批人长期不处理、外部客户没有系统账号、项目被暂停、项目重新启动、一个任务同时影响多个里程碑。

异常测试不需要追求系统自动解决一切问题,而是要看它能否清晰暴露问题,并让责任人知道下一步动作。过度自动化有时会隐藏问题,适度提醒和明确责任反而更可靠。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

4. 采用加权评分,而不是凭演示印象投票

一个实用的评分模型可以把每项能力分成五级:1分代表无法满足,3分代表需要较多人工补充,5分代表能够稳定支持且成员容易使用。每个团队应根据自己的主要损失调整权重。

评分项 关键验证问题 建议权重 5分标准
任务与需求关联 需求、任务、缺陷、验收能否互相追溯 15% 关联自然,历史记录完整
依赖与风险 阻塞、延期和影响范围是否可见 15% 关键依赖可视化,风险有责任人
成员使用成本 普通成员更新一次任务需要多久 15% 常规更新不超过1分钟
报表可信度 管理层数据是否来自真实执行记录 15% 可追溯到原始任务和更新记录
权限与审计 不同角色能否看到恰当的数据 15% 权限清晰,操作可追溯
配置与集成 是否能适应变化并连接现有系统 15% 常见场景可配置,接口文档完整
成本与服务 三年总成本和服务响应是否可接受 10% 报价透明,服务边界明确

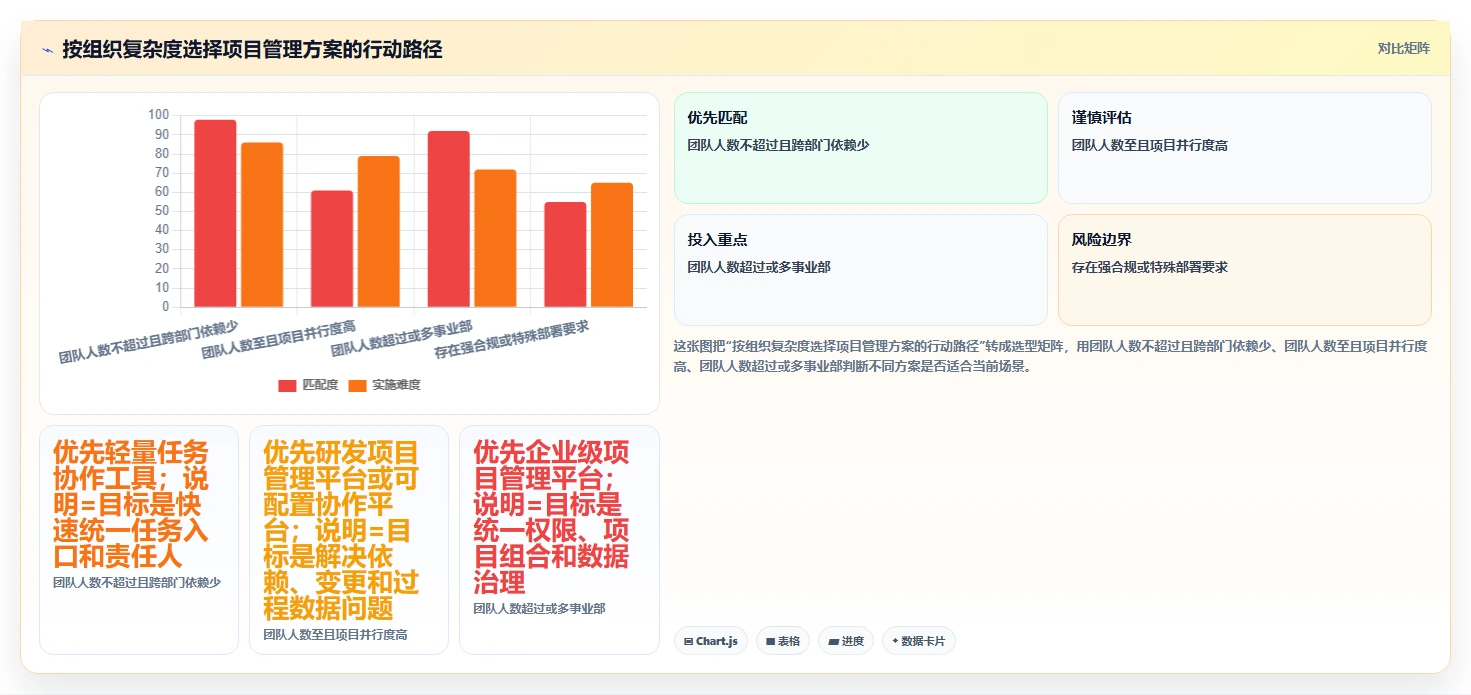

五、多维度对比测评:五类方案到底怎么选

1. 表格与共享文档:适合起步,不适合复杂协同

表格最大的优势是几乎人人都会用、成本低、字段随时可以调整。对于一次性活动、十人以内的小项目、任务关系简单的团队,它仍然是合理工具,而不是“落后方案”。

问题在于,表格很难自然表达任务依赖、讨论上下文、变更历史和权限边界。多人同时编辑时,字段格式容易失控;当项目数量增加后,管理者必须通过人工筛选、复制和汇总才能得到全局视图。

适合选择表格的条件:

  • 项目生命周期短,通常不超过一个月。
  • 参与者少,跨部门依赖很少。
  • 任务状态不超过四种,且无需复杂审批。
  • 团队暂时没有稳定的项目管理方法,需要先统一字段。

不建议继续依赖表格的信号:同一项目出现三个以上版本;每周汇总需要半天以上;成员经常修改他人字段;负责人无法回答任务延期原因;管理层需要同时查看十个以上项目。

2. 轻量任务协作工具:适合快速落地,但要防止“看板化幻觉”

轻量工具通常提供任务、列表、看板、日历、提醒和基础报表,优势是学习成本低、部署快、团队容易形成使用习惯。对于创业团队、内容团队、市场团队和小型交付团队,这类方案往往拥有较好的投入产出比。

但看板上的卡片移动,并不等于项目管理水平提升。很多团队上线后只是把群聊里的事项搬到了看板,依然没有明确验收标准、优先级和风险责任人。

选这类工具时,重点检查三点:是否支持自定义字段,是否能够将任务与文档、审批或里程碑关联,是否能对逾期和阻塞进行主动提醒。只具备“创建任务,移动状态”能力的产品,适合个人安排,不一定适合团队协作。

3. 研发项目管理平台:适合需求、缺陷和版本密集的团队

研发团队需要的不只是任务管理,还需要把产品需求、技术方案、开发工作、测试缺陷和发布版本连接起来。研发类平台的价值在于工作项之间的结构化关联,以及对迭代、版本和质量数据的持续沉淀。

这类平台通常配置能力更强,但也更容易出现字段过多、流程过重的问题。我的建议是:先定义最小可用流程,只保留真正影响决策的字段,例如价值、优先级、验收标准、负责人、版本和风险等级。

研发团队还要特别测试批量操作和快捷更新。一个每天需要更新数十条缺陷的测试人员,如果每条记录都要打开多个页面、填写大量必填字段,系统很快会被绕开。

4. 企业级项目管理平台:适合治理复杂,但实施能力决定成败

企业级平台通常拥有组织架构、细粒度权限、审批、项目组合、资源管理、审计、报表和接口能力,适合多事业部、多项目、强合规和复杂交付环境。

但企业级不等于适合所有企业。它通常需要明确的流程负责人、系统管理员和数据治理机制。如果企业内部连项目分类、状态定义和延期口径都没有统一,过早上线复杂平台只会把混乱固化到系统里。

企业采购时,演示不如现场配置重要。应要求供应商使用企业自己的组织架构、项目类型和审批规则进行配置,并验证配置变更是否会影响历史项目。

5. 开源或自建方案:控制力强,但不能忽略长期维护

开源和自建方案适合有技术团队、对数据部署有特殊要求、需要深度定制,或者现有业务流程非常独特的组织。它们可以控制数据、代码和部署环境,也便于按自身方式扩展。

代价是升级、备份、安全修复、性能优化、移动端体验和人员交接都需要自己负责。很多团队只计算了初期开发费用,却没有计算三年后的维护成本。

如果选择这类方案,我建议把“可持续维护”写进立项条件:至少明确代码所有权、升级周期、故障响应、备份恢复目标、接口文档和离职交接机制。

方案类型 上手速度 流程深度 跨部门协同 治理能力 主要风险
表格与共享文档 很快 低至中 版本混乱、历史不可追溯
轻量任务协作工具 低至中 看板化但不闭环
研发项目管理平台 中至高 中至高 字段过多、流程过重
企业级项目管理平台 较慢 很高 实施周期长、维护要求高
开源或自建方案 取决于技术团队 可定制 取决于设计 可定制 长期维护和升级压力

2026项目管理工具哪家好?多维度对比测评帮你精准选型

六、具体案例与数据观察:工具真正带来的变化在哪里

1. 案例一:32人产品团队的延期问题

下面这个案例采用匿名化和情景推演方式,数据来自我在项目流程评估中常用的观察口径,并非某一家企业的公开经营数据。团队共有32人,研发、设计、测试和产品共同参与,每两周发布一次版本。

上线前,团队主要通过群聊、表格和代码平台协作。每个迭代平均承诺任务约56项,结束时通常完成47至50项。表面看完成率接近九成,但延期任务中有相当一部分没有提前暴露,直到测试阶段才发现依赖未完成。

试点时没有一次性启用所有模块,只保留五个关键字段:优先级、验收标准、负责人、所属版本和阻塞原因。团队要求所有进入迭代的事项必须具备验收标准,阻塞超过一天必须更新原因。

四个迭代后,承诺任务平均完成量变化不大,但提前暴露的阻塞任务增加,测试阶段临时插入任务减少。这个结果很重要:工具初期的成功,不一定表现为“做得更多”,也可能表现为更早发现做不完。

观察指标 试点前 试点第4个迭代 变化解释
迭代承诺任务完成率 87% 90% 小幅提升,说明工具没有直接替代执行能力
测试阶段临时插入任务占比 22% 13% 验收标准提前明确,返工和临时补漏减少
提前两天以上暴露的阻塞任务占比 31% 68% 风险从末端暴露转向过程暴露
产品每周手工汇总耗时 6.5小时 2.2小时 统一状态和版本字段减少人工整理
因需求理解偏差产生的返工工时 74小时/月 49小时/月 验收标准和讨论上下文更加集中

2026项目管理工具哪家好?多维度对比测评帮你精准选型

2. 案例二:18人交付团队为什么不应直接购买最复杂方案

另一个常见场景是18人的软件交付团队,项目数量约12个,客户沟通和验收记录较多,但没有复杂的资源排班和多组织权限要求。团队最初倾向于购买企业级方案,理由是“以后规模大了不用换”。

我对这类决策通常持谨慎态度。未来可能需要的功能,不应该成为今天承担复杂度的理由。该团队真正的痛点是三个:客户需求变更没有统一入口、交付经理每周花大量时间整理状态、验收文件散落在不同位置。

经过对比,轻量任务协作工具加上统一项目模板,反而比复杂方案更适合首阶段。团队先固定项目阶段、风险等级、客户确认节点和验收文件位置,六周后再评估是否需要资源管理和高级审批。

结果显示,项目经理汇总耗时减少,客户变更记录更完整,成员使用率也更高。这个案例说明:采购方案应由当前最贵的问题驱动,而不是由未来想象中的组织规模驱动。

3. 数据观察时必须区分“效率提升”和“管理透明度提升”

很多项目工具上线报告会写“效率提升30%”,但这个结论往往缺少口径。是任务完成数量增加30%,还是周报时间减少30%,或者是延期任务提前发现30%?三者的管理意义完全不同。

我建议把效果指标分成三组:

  • 执行指标:任务完成周期、等待时间、返工工时、按期交付率。
  • 过程指标:状态更新及时率、阻塞暴露时间、需求补充完整率、审批停留时长。
  • 结果指标:客户验收周期、版本稳定性、项目毛利、延期损失和复购情况。

工具上线早期,过程指标比结果指标更敏感。因为交付周期和利润还会受到市场、人员能力、需求变化等因素影响,不宜把所有变化都归因于工具。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

七、不同情况下的行动建议:按团队状态做精准选型

1. 如果你是10人以内的小团队

不要一开始就追求完整的项目治理体系。先选择能够快速创建任务、清楚标记负责人和截止时间、集中讨论内容、支持基础提醒的方案。

上线前只定义三类项目模板,例如产品迭代、市场活动和客户交付。每个模板最多设置五至八个关键字段,避免成员把时间花在填写无关信息上。

你可以用两周试运行判断是否值得继续:

  1. 统计所有任务是否都有负责人和截止时间。
  2. 统计逾期任务是否在到期前被提醒。
  3. 记录成员每天更新任务的平均次数和耗时。
  4. 观察重要决策是否仍然主要留在私人聊天中。
  5. 比较项目负责人每周整理进度所需的时间。

如果试运行后仍然需要用表格做核心汇总,说明工具没有进入主流程,不要急着购买更多高级模块。

2. 如果你是20至80人的成长型团队

这是最需要认真选型的阶段。团队已经产生跨部门依赖,但还没有足够人力承受长期复杂维护。建议重点关注需求入口、项目模板、依赖关系、资源冲突、权限和管理报表。

成长型团队不宜让每个部门自由设计一套流程,否则半年后会出现项目状态含义不同、报表无法比较、成员跨项目协作困难等问题。可以允许模板存在差异,但核心字段和状态口径必须统一。

建议选择一个代表性项目做六至八周试点,参与者覆盖产品、研发、设计、交付和管理层。试点期间不要同时更换其他业务系统,否则无法判断改善来自哪里。

3. 如果你是80人以上或多事业部组织

你需要把选型当成管理制度建设,而不是普通软件采购。除了产品能力,还要确认谁负责项目分类、谁维护组织架构、谁定义数据口径、谁审批流程变更,以及谁对系统使用率负责。

大型组织最容易出现“系统上线、数据失真”的问题。不同部门可能用不同方式填写完成状态,项目负责人为了显示进展而提前关闭任务,管理层看到的报表因此失去可信度。

建议建立最低数据治理规则:

  • 项目必须有明确的业务目标、负责人和结束条件。
  • 逾期任务必须填写原因,不允许只修改日期掩盖延期。
  • 关闭任务必须具备验收证据或结果说明。
  • 跨部门任务必须指定协同方,而不是只写一个部门名称。
  • 关键字段变更需要保留历史记录和操作者。

4. 如果你有强合规或私有化部署要求

此时不要只看“是否支持私有化”,还要看部署架构、升级机制、备份策略、日志留存、漏洞修复、身份认证和数据导出能力。私有化之后,系统的稳定运行责任通常会有一部分转移到企业内部。

采购前应要求完成一次安全与运维问答,至少包括:数据存储位置、加密方式、备份频率、恢复目标、管理员权限、离职账号处理、审计日志保存周期和灾备演练方式。

5. 如果你的团队已经有多个系统

不要试图一次性把所有数据搬到项目管理工具里。先定义主数据边界:客户资料由哪个系统负责,人员由哪个系统负责,任务状态由哪个系统负责,文件由哪个系统负责。

项目管理工具通常应该承担项目执行和协同层,而不是成为所有业务数据的唯一仓库。边界越清楚,接口越稳定,后续维护成本越低。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

八、不同方案的取舍:你必须接受的代价是什么

1. 轻量与深度之间的取舍

越轻量的工具,通常越容易使用,但对复杂流程、权限和资源治理的支持有限;越深度的平台,通常越能表达复杂业务,但成员学习、管理员配置和流程维护成本也越高。

不要把“简单易用”和“能力强大”当成可以无限叠加的属性。它们之间往往存在真实的设计取舍。正确做法不是找一个同时做到极致的方案,而是判断组织当前更怕“不够用”还是“用不起来”。

2. 灵活配置与标准化之间的取舍

高配置能力可以适应不同部门,但也可能导致每个部门都建立自己的字段、状态和报表。标准化程度高的方案便于管理层比较,却可能无法完整表达特殊项目。

我的建议是采用“核心标准化、局部可配置”的方式:项目名称、负责人、阶段、优先级、风险和结束条件保持统一;部门特有字段可以在模板内部扩展,但不能改变核心指标定义。

3. 自动化与可控性之间的取舍

自动创建任务、自动通知、自动升级和自动更新状态能够减少重复劳动,但规则设计错误时,也会制造大量噪音。尤其是通知,一旦每天产生几十条无差别提醒,成员很快会关闭所有通知。

自动化应优先用于低风险、可逆的动作,例如提醒负责人、生成重复任务、汇总逾期项。涉及项目状态关闭、权限变更、合同节点或客户通知的动作,应保留人工确认。

4. 低成本与长期稳定之间的取舍

低价方案适合验证流程,但不一定适合承载企业长期数据。高价方案可能提供更完整的服务和治理能力,但只有在组织有能力使用这些能力时,价格才有合理性。

可以用三年周期计算投入产出比。假设工具三年总成本为30万元,每月减少项目经理和成员的人工协调时间合计120小时,按每小时综合人工成本150元计算,理论节约为64.8万元。再扣除流程设计和培训成本后,才是更接近真实的收益估算。

5. 云端与自建之间的取舍

云端方案通常上线快、升级方便、初期技术负担低;自建方案在部署控制、数据边界和深度定制方面更有优势。选择时不能只看安全口号,而应结合企业自身的安全能力和业务敏感程度。

如果企业没有稳定的运维团队,自建方案未必比云端更安全。系统长期不升级、备份无人检查、漏洞没有及时修复,同样会形成安全风险。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

九、试用与采购:用14天验证替代一小时演示

1. 第一天:定义成功标准

试用前必须写下可测量目标,例如“项目负责人每周汇总时间从6小时降至2小时以内”“所有进入迭代的需求中,验收标准完整率达到85%”“逾期任务在到期前至少两天暴露的比例达到60%”。

不要使用“提高协作效率”“加强项目管理”这类无法判断的目标。没有量化目标,试用结束时任何人都可以根据主观感受得出不同结论。

2. 第2至4天:导入真实数据

至少导入一个已完成项目和一个正在进行的项目。已完成项目用于检查历史迁移、复盘和报表;正在进行的项目用于检查成员日常更新、通知和变更管理。

数据不需要全部导入,但必须保留真实复杂度,包括延期任务、跨部门任务、附件、需求变更和已关闭事项。只导入干净的示例数据,无法发现系统在真实环境中的摩擦。

3. 第5至8天:让普通成员独立完成任务

此阶段不要由管理员手把手指导。给成员一个具体场景,例如“把任务延期三天,说明原因,上传最新文件,并通知协同人员”,记录完成时间、错误次数和需要求助的步骤。

如果一项普通操作需要成员打开多个页面,或者必须记住复杂的状态规则,那么正式推广时一定会出现漏填和绕开系统的问题。

4. 第9至11天:测试管理视角

让部门负责人和管理层使用真实数据回答五个问题:哪些项目存在延期风险,哪些任务正在等待外部输入,哪个部门资源最紧张,哪些需求变更影响了原计划,哪些项目的数据不可信。

如果报表只能展示数量,无法解释原因和影响范围,就需要继续验证数据模型,而不是急着购买更高级的图表。

5. 第12至14天:计算成本并做停用测试

停用测试是很多采购方忽略的环节。要求供应商导出项目、任务、评论、附件关系和操作日志,确认数据是否可读、是否完整、是否能够迁移到其他系统。

一个成熟的采购决策,不仅要问“上线后能得到什么”,也要问“未来不再使用时能否体面退出”。退出成本越高,长期议价能力和业务灵活性越弱。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

6. 用一张采购评分卡做最终决策

建议采购小组在试用结束后独立打分,再进行讨论,避免被演示效果或某位高层的个人偏好带偏。评分时要把“满足功能”和“成员愿意使用”分开记录。

评价问题 权重 得分方式 不通过信号
真实项目能否完整跑通 20% 按关键节点完成情况评分 必须频繁回到群聊或表格
普通成员是否愿意更新 20% 记录操作耗时和漏填率 更新一次超过3分钟
异常和变更是否可追溯 15% 模拟延期、阻塞和范围变化 只能通过人工备注补救
报表是否支持决策 15% 用真实问题进行现场问答 只有数量,没有原因和影响
权限和数据安全是否达标 15% 按角色、项目和组织测试 权限边界模糊或日志缺失
三年总拥有成本是否可接受 15% 订阅、实施、维护、迁移合计 报价依赖大量未明确模块

十、2026年选型时,AI能力应该怎样判断

1. 不要被“有AI”三个字直接说服

项目管理中的人工智能能力,真正有价值的地方不是生成一段漂亮的项目总结,而是帮助团队减少信息整理、发现异常和补全上下文。

例如,系统能否从会议纪要中识别待办事项,能否发现任务描述与验收标准不一致,能否根据历史延期模式提示风险,能否把多个项目的资源冲突解释清楚。这些能力比单纯生成一份周报更接近真实管理价值。

2. AI功能至少要通过四项测试

  • 事实准确性:生成的摘要是否忠实于原始任务、评论和附件。
  • 上下文完整性:是否能识别任务之间的依赖、变更和责任关系。
  • 可追溯性:结论能否回到具体任务、记录和时间点。
  • 权限一致性:是否会把无权查看的信息带入摘要或推荐。

尤其要测试权限一致性。管理层摘要可能需要全局信息,但普通成员只应看到自己有权限访问的内容。如果人工智能把不同权限范围的数据混合展示,功能再方便也不能直接用于正式管理。

3. 生成式搜索时代,项目数据质量会影响管理层获得的答案

随着企业内部搜索和智能问答逐渐普及,项目管理工具里的数据不再只是报表输入,也会成为管理层提问时的知识来源。任务标题含糊、状态定义混乱、评论没有结论,都会让智能检索得到低质量答案。

因此,2026年的项目管理基础建设,应该重视结构化字段和可追溯记录。与其让成员写很长的自由文本,不如要求其明确填写“当前状态、阻塞原因、下一步动作、预计完成时间”四项信息。

2026项目管理工具哪家好?多维度对比测评帮你精准选型

十一、哪些信号说明你选错了工具

1. 上线后仍然存在两个平行系统

如果项目管理工具上线后,团队仍把表格作为正式进度,群聊作为正式决策,工具只是用来展示任务,那么组织实际上维护了两个系统。平行系统会带来数据冲突,也会让成员不知道哪个版本才算数。

当然,聊天工具和文档工具不会消失,关键是明确主记录在哪里。讨论可以发生在聊天中,但最终结论、负责人和截止时间必须回写到项目对象上。

2. 管理者要求每天更新,成员却不知道更新什么

频繁更新不等于高质量更新。如果系统没有明确状态定义,成员可能把“正在处理”“等待反馈”“暂时搁置”都写成进行中,管理者看到的进度自然不可信。

要解决这个问题,应先减少状态数量,明确每种状态的进入条件和退出条件。例如“等待外部输入”必须填写等待对象和预计反馈时间,“已完成”必须附带验收结果。

3. 报表越来越多,决策越来越慢

报表过多通常意味着没有统一管理问题。每个部门都要求一个专属看板,最后管理层需要同时查看十几张报表,反而难以判断重点。

建议将报表分为三层:执行层看今日和本周动作,项目层看里程碑、风险和资源,管理层看项目组合、延期趋势和收益。不同层级只展示与其决策相关的信息。

4. 管理员成为唯一懂系统的人

如果只有管理员知道如何配置流程、解释字段和修复数据,系统就形成了单点依赖。管理员休假或离职后,组织会迅速失去对系统的控制。

至少要培养流程负责人、部门管理员和普通用户代表三类角色,并把配置说明、字段字典和常见问题写成内部文档。

十二、最终选型清单:签约前必须确认的20个问题

1. 关于流程与使用

  1. 能否用企业真实项目完成从需求到验收的完整流程?
  2. 普通成员完成一次任务更新需要多少时间?
  3. 是否支持批量修改负责人、日期、状态和标签?
  4. 延期、阻塞和变更是否有独立记录,而不是只修改截止日期?
  5. 项目模板能否复制,模板更新是否影响历史项目?

2. 关于数据与报表

  1. 项目进度是否可以追溯到具体任务和操作记录?
  2. 是否可以区分计划日期、实际日期和预测日期?
  3. 是否支持项目、部门、人员和版本等多个维度筛选?
  4. 是否能导出原始数据,而不是只能导出图片或汇总表?
  5. 逾期、阻塞、资源超载和需求变更能否单独统计?

3. 关于权限与安全

  1. 是否支持组织、部门、项目和字段级权限?
  2. 离职人员账号如何处理,历史记录是否保留?
  3. 是否有完整的登录、修改、删除和导出日志?
  4. 数据备份频率和恢复目标分别是什么?
  5. 合同结束后能否完整导出任务、评论、附件和关联关系?

4. 关于集成与服务

  1. 接口是否支持双向同步,异常是否有重试机制?
  2. 人员、项目、状态和编号如何进行字段映射?
  3. 供应商服务包含哪些实施、培训和后续支持?
  4. 高级模块是否需要额外付费,未来调价规则是什么?
  5. 系统出现故障时,响应时间和责任边界如何约定?

十三、结语:最好的项目管理工具,是团队愿意每天留下真实信息的工具

回到《2026项目管理工具哪家好?多维度对比测评帮你精准选型》这个主题,我的最终判断是:不要用产品名气替代选型逻辑,也不要用功能数量替代管理价值。

真正值得采购的工具,至少应做到三件事:让任务责任清楚,让风险尽早暴露,让管理者可以基于真实记录做出取舍。它不一定拥有最多模块,也不一定是价格最高的方案,但必须能够进入团队每天的工作节奏。

下一步可以这样做:先选一个最容易量化损失的项目,定义三项成功指标;再邀请执行者、负责人和管理层共同试用14天;最后把软件费、实施费、维护费和退出成本放进同一张表里比较。

如果一个方案能让团队更快发现“这件事做不完”,而不是继续用漂亮报表掩盖延期,它就已经创造了真实价值。2026年的精准选型,不是找到一个所有能力都满分的工具,而是找到一套能让信息闭环、责任闭环和决策闭环同时发生的工作方式。

常见问题解答(FAQ)

1. 2026项目管理工具哪家好?不同团队应该怎么选?

我所在的团队既做研发,也有市场、交付和客户支持协作,试用项目管理工具时经常发现:研发觉得功能不够深,业务部门又嫌流程太复杂。我不想只看宣传页上的功能数量,更想知道不同规模、不同协作模式下,哪类工具真正能长期用下去。

没有一款项目管理工具能对所有团队都称为“最好”。我在一次实际选型中,把候选工具放进同一套场景:30人研发团队、每周约120条任务、同时维护3个迭代,并要求产品、测试、研发和客户成功共同更新状态。

结果显示,影响最终体验的并不是功能数量,而是任务流转是否足够短、数据是否能被复用,以及管理者能否在5分钟内看懂项目风险。如果团队以软件研发为主,优先看需求、缺陷、版本、迭代和测试之间能否形成关联。很多工具可以建立任务,但无法把“需求变更,开发任务,测试缺陷,版本发布”串起来,最后仍要依靠表格补数据。

如果团队以市场活动、内容生产或跨部门执行为主,重点应放在看板、甘特图、审批、提醒和模板复用。研发专用字段过多,反而会提高普通成员的使用门槛。如果团队承接客户项目,则要重点检查工时、里程碑、交付物、外部协作和权限隔离。

客户项目最常见的坑不是没有进度表,而是内部任务、客户可见内容和财务核算混在一起,导致权限配置越来越复杂。

团队类型首要考察维度常见误判建议优先级 研发团队需求、缺陷、版本、测试关联只看任务看板是否好看流程闭环高于界面美观 职能协作团队模板、提醒、审批、跨部门视图以为功能越多越专业低学习成本高于字段丰富 客户交付团队权限、工时、里程碑、交付物忽略外部协作者体验交付透明度高于内部复杂度 小型创业团队价格、部署速度、基础协作过早购买高级模块先验证使用率再扩展 我的判断标准是:核心成员完成一次完整任务流转,最好不超过6次页面跳转;

新成员在30分钟内能创建任务、更新状态并找到相关文档;管理者不依赖人工汇总,就能看到延期任务、阻塞原因和负责人。如果这三点做不到,再多报表也只是“信息堆积”。

2. 项目管理工具应该怎么做多维度对比?哪些指标比功能清单更重要?

我以前选工具时会把需求、甘特图、报表、权限、自动化等功能逐项打勾,结果上线后使用率并不高。现在我更想知道,怎样设计一套可重复的测评方法,避免被演示环境和销售话术带偏。

对比项目管理工具,最容易犯的错误是把“有功能”当成“功能可用”。我建议采用统一任务包进行盲测,而不是分别听厂商演示。测试内容至少包括:创建需求、拆分任务、指派负责人、添加依赖、提交缺陷、变更截止日期、生成周报和导出数据。

我曾用同一套任务包测试4类工具,参与者包括1名项目经理、2名研发人员、1名测试人员和1名业务成员。每个人独立完成指定操作,记录完成时间、出错次数和是否需要管理员介入。这个方法比单纯试用半小时更容易暴露权限、字段和流程上的隐性成本。

指标测试方式建议参考线为什么重要 首次上手时间新成员完成创建与更新任务30分钟内决定推广阻力 核心流程耗时从需求到发布完成一条链路单人操作不超过15分钟反映流程是否顺畅 数据可追溯性随机抽查变更记录和关联对象关键字段可追溯避免复盘依赖口头记忆 报表准备时间生成周报和延期清单10分钟内衡量管理成本 权限配置成本建立内部、客户、只读三类角色1小时内完成关系到规模化协作 我会把结果按“使用体验40%、流程能力25%、管理视图15%、集成与开放性10%、成本10%”加权,而不是平均打分。

原因很简单:一个工具即使拥有很多集成,如果核心成员每天更新任务都很痛苦,最终仍会回到聊天软件和表格中。还要单独测试失败场景,例如负责人离职、任务延期、需求反复变更、同一缺陷关联多个版本。优秀的工具不只是让正常流程更快,还要让异常发生时有记录、有责任边界、有恢复路径。

3. 2026年项目管理工具的真实成本怎么计算?为什么低价工具不一定更省钱?

我发现报价单上的每用户每月价格,往往没有包含实施、培训、数据迁移和管理员维护成本。团队人数不多时,订阅费用看起来差异很小,但上线几个月后,真正拉开差距的常常是隐性成本。

项目管理工具的总成本不能只看订阅费。更准确的计算方式是:三年总成本=许可费用+实施配置费用+数据迁移费用+培训成本+管理员维护成本+因流程不适配产生的额外沟通成本。在一次内部评估中,我们按50名用户、3年周期测算,发现某方案的订阅费用只占总成本约46%。

其余成本主要来自字段设计、历史数据清洗、权限配置、培训和后续报表维护。也就是说,报价低20%,并不代表最终成本低20%。

成本项目常见占比容易被忽略的内容建议核算方式 订阅或授权35%,60%访客、只读账号、外部成员是否收费按实际角色而非总人数估算 实施配置10%,25%工作流、字段、权限、模板按人天计入 数据迁移5%,15%历史任务清洗、附件和关联关系按数据量和复杂度估算 培训推广5%,15%分角色培训、操作手册、答疑按参与人数和培训轮次估算 长期维护10%,20%权限调整、报表改造、流程排错按每月管理员工时估算 我特别建议把“活跃率”纳入成本模型。

假设购买了100个账号,但月活只有58人,那么未使用账号就是直接浪费;如果工具强制成员填写大量字段,成员可能通过私聊或线下表格绕开系统,管理者还要额外花时间二次录入。

选型时可以要求供应商提供三种报价:基础协作版、正式上线版和扩展版,并明确新增成员、外部协作者、存储、接口调用、数据导出和售后服务是否另行收费。最终比较的不是第一年价格,而是三年内每个“有效活跃用户”的成本。

4. 项目管理工具接入AI后真的更高效吗?哪些场景值得优先使用?

我对带AI功能的项目管理工具既期待又担心,尤其担心它只是把任务描述改写得更漂亮,却没有真正减少协调工作。我的问题是,2026年选型时应该怎样判断AI能力是否实用,而不是被摘要、问答和自动生成等宣传词吸引。

AI在项目管理中的价值,不在于替项目经理写几句总结,而在于把分散的项目信号转化成可执行的动作。真正值得测试的场景包括:从会议纪要提取任务、识别延期风险、总结变更影响、归纳重复缺陷、根据历史数据辅助估算,以及让成员用自然语言查询项目状态。

我做过一次小范围对比:将10次项目会议记录、约240条任务和60条缺陷输入不同方案,重点观察AI是否能正确识别负责人、截止时间、依赖关系和风险,而不是只看生成文字是否流畅。结果中,摘要类功能普遍表现不错,但涉及责任归属和时间判断时,错误率明显上升。

AI场景适合优先落地吗验收指标主要风险 会议纪要转任务适合负责人和截止时间识别准确率达到90%以上把讨论意见误当成已确认事项 项目周报摘要适合能保留延期、阻塞和变更信息只生成积极表述,掩盖风险 风险预测谨慎试用能解释触发风险的原始数据历史数据不足导致误判 自动排期谨慎试用调整后不破坏依赖关系忽略真实产能和隐性工作 自然语言查询适合能返回数据来源和更新时间回答正确但无法追溯 我的判断是,AI输出必须具备“可追溯、可修改、可拒绝”三个条件。

用户要能看到答案来自哪些任务和记录,能一键修正错误,也能拒绝AI自动写入正式项目数据。没有这三点,AI越自动化,错误扩散速度越快。选型时还应询问数据隔离、训练用途、权限继承、日志留存和私有部署边界。尤其是客户项目、合同、报价和个人信息,不应因为开启智能功能,就默认允许所有成员或第三方模型读取。

最稳妥的上线顺序是先做低风险的摘要和检索,再做任务提取,最后才考虑风险预测和自动排期。先让AI减少信息整理,再让它参与判断,能够显著降低团队对错误建议的抵触,也更容易量化实际收益。

读者评论

何依诺

文章把选型重点从“功能多不多”转到流程能否闭环,这个判断比较实用。尤其是需求、延期、变更和验收都要关联起来,否则工具很容易沦为任务清单。

马沐阳

总拥有成本这一部分提醒得很到位。订阅费之外,数据迁移、接口维护和管理员投入都可能持续产生费用,采购前用真实数据做小范围试点,比单看报价更可靠。

孔依诺

对多项目团队来说,资源冲突确实比任务数量更值得关注。建议试用时模拟关键人员请假或同时参与多个项目,看看系统能否及时暴露负载问题,这比看演示页面更有参考价值。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/60554

(0)
飞飞飞飞
2026年支持 AI 的 Confluence 替代软件前 10 有哪些?选型指南
上一篇 4天前
2026项目管理软件哪个好用?五款主流工具深度测评与选型指南
下一篇 4天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
