2026 年研发管理系统的选型,已经不是“哪个工具功能最多”的问题,而是“哪个系统能让需求、代码、测试、发布和复盘形成一条可追溯链路”。我在参与多次研发流程梳理时发现,团队真正愿意长期使用的系统,往往不是评分最高、模块最多的产品,而是能在不增加大量填报工作的前提下,让关键事实自动沉淀下来的产品。本文选取 Jira、Azure DevOps、GitLab、TAPD 和 Teambition 五类常见工具进行对比,并结合研发团队规模、技术栈、合规要求和协作方式,给出一套可以落地执行的选型方法。
一、先讲核心结论:五款工具没有绝对第一,只有最匹配的研发现场
1. 五款工具分别适合什么团队
如果只看产品宣传页,五款工具都能覆盖需求、任务、缺陷、迭代和看板。但在真实使用中,它们的优势并不在同一个层面。有人更重视跨团队协作,有人更重视代码流水线,有人更重视测试管理,还有人最关心国内企业的落地成本和推广阻力。
| 工具 | 更突出的能力 | 更适合的团队 | 主要短板 | 我的选型判断 |
|---|---|---|---|---|
| Jira | 复杂工作流、跨团队协作、生态扩展 | 中大型互联网、软件、外企及多项目组织 | 配置复杂,治理不当容易变重 | 适合需要高可配置性且有管理员能力的团队 |
| Azure DevOps | 代码仓库、流水线、测试、工作项一体化 | 微软技术栈、重视 DevOps 闭环的研发组织 | 非微软生态团队的学习成本较高 | 适合把工程交付作为核心管理对象的团队 |
| GitLab | 代码、合并请求、流水线和安全扫描 | 研发工程师占比高、重视持续交付和 DevSecOps 的团队 | 产品和非技术人员使用体验需要额外设计 | 适合以代码仓库为研发协作中心的团队 |
| TAPD | 需求、迭代、缺陷和测试协作 | 国内互联网、软件和敏捷研发团队 | 复杂工程链路和海外协作场景需要评估 | 适合希望快速建立研发过程规范的国内团队 |
| Teambition | 任务协同、项目推进、跨部门可视化 | 研发与产品、运营、设计共同参与的项目型组织 | 深度代码治理和复杂测试管理能力不是核心强项 | 适合先解决协作透明度,再逐步深化研发管理的团队 |
我的核心建议是:先判断研发管理系统要管理“工作协作”、 “工程交付”还是“研发过程合规”,再看产品名。如果把三种目标混在一起,最容易出现一种结果:系统买了不少,团队却仍然通过表格、群聊和口头沟通推进关键事项。

2. 如果只能给出一句话建议
- 复杂组织协作优先:优先评估 Jira。
- 微软生态和工程闭环优先:优先评估 Azure DevOps。
- 代码、流水线和安全扫描优先:优先评估 GitLab。
- 国内研发流程和测试协作优先:优先评估 TAPD。
- 跨部门项目推进和低门槛协作优先:优先评估 Teambition。
但这只是第一轮筛选,不能替代试用。真正决定成败的,通常不是创建任务是否方便,而是以下四个问题能否在系统中被快速回答:当前版本有哪些未关闭风险?需求变更影响了哪些代码和测试?延期是在哪个环节产生的?上线后出现的问题能否反查到原始需求和责任流程?
二、为什么 2026 年选型更难:研发管理正在从“任务记录”转向“证据链管理”
1. 研发团队的问题已经从“看不见进度”变成“看不懂真实进度”
几年前,很多团队的主要诉求是把 Excel 搬到在线系统,把任务从群聊搬到看板。但现在,单纯知道任务状态已经不够。一个需求显示“已完成”,并不代表代码已经合并;代码合并也不代表测试通过;测试通过更不代表上线风险已经被识别。
我曾观察过一个 40 多人的产品研发团队。团队每周都会更新项目看板,表面上任务完成率长期保持在 85% 以上,但版本延期率仍然接近 30%。进一步拆解后发现,完成率统计的是任务状态,而延期主要发生在需求澄清、接口联调和回归测试三个环节。系统记录了“完成”,却没有记录完成的证据。
这也是我判断研发管理系统是否值得长期使用的重要标准:它是否能把状态变成可验证的事实,而不是让成员重复填写更多状态。
2. AI 让“信息汇总”变容易,却让“数据质量”变得更重要
2026 年,越来越多系统都可以通过 AI 自动生成周报、总结风险、提炼会议纪要和回答项目问题。这个方向很有价值,但 AI 的输出质量高度依赖底层数据。如果需求没有明确验收条件,缺陷没有关联版本,代码提交没有关联工作项,AI 只能把零散信息重新组织,无法真正判断项目是否安全。
因此,不能只问供应商“有没有 AI 助手”,还要追问 AI 使用了哪些数据、数据多久更新一次、能否查看引用来源、错误结论如何纠正,以及敏感代码和项目数据是否会进入外部模型。

3. 研发管理系统正在承受更多合规和审计要求
金融、医疗、汽车、能源和政企软件团队,越来越关心操作日志、权限隔离、数据留存、审批记录和版本追踪。即使是普通互联网团队,随着研发外包、远程办公和多供应商协作增多,也需要明确谁在什么时间修改了什么内容。
对于这类组织,系统的“灵活”不能简单理解为可以随便改字段。真正重要的是,流程可以根据岗位和风险分层,关键节点不可绕过,管理员能够查看变更记录,离职人员的数据不会随着账号关闭而消失。
三、常见选型误区:很多失败不是工具不好,而是问题问错了
1. 误区一:把功能清单当成选型结论
很多采购会制作一张几十行的功能对照表:需求管理、任务管理、甘特图、看板、测试管理、知识库、报表、权限、接口、移动端。表格看起来很完整,却很少回答每项功能在真实业务中如何使用。
例如,“支持测试管理”可能只是可以创建测试任务,也可能包括测试用例库、执行记录、缺陷关联、回归范围和版本质量门禁。两者在实际管理价值上完全不同。
我建议把功能问题改写为场景问题:
- 测试发现阻塞缺陷时,能否自动影响版本风险状态?
- 需求变更后,能否找出受影响的接口、测试用例和上线计划?
- 研发负责人能否在 10 分钟内找出本周最可能延期的事项?
- 项目结束后,能否统计返工来自需求不清、设计变更还是测试遗漏?
2. 误区二:认为系统越复杂,管理成熟度越高
复杂流程不等于成熟管理。某团队曾经设计了 13 个任务状态、9 个审批节点和 20 多个必填字段,结果成员为了快速推进,开始在标题中写“紧急”“已口头确认”,并把任务长期停留在“处理中”。系统越来越规范,真实协作反而回到了群聊。
我更认可“最小可用流程”:先保证需求、开发、测试、发布四个关键阶段可追踪,再根据实际风险增加审批和分支。一个只有 6 个状态但被准确使用的流程,往往比一个拥有 20 个状态却没人维护的流程更有价值。
3. 误区三:只让研发部门试用,忽略产品和业务人员
研发系统的失败,常常不是开发人员不会用,而是产品、设计、测试、运营和客户成功团队没有形成共同入口。产品经理继续在文档里写需求,测试人员在表格里维护用例,研发人员在代码平台接任务,管理层再从周报里看结果,系统自然无法形成闭环。
试用时至少要邀请四类角色参与:需求提出者、研发负责人、测试负责人和管理者。每个人都应该完成一个真实动作,而不是只看演示:
- 产品人员创建一个真实需求,并补充验收条件。
- 研发人员拆分任务,关联代码分支或合并请求。
- 测试人员执行用例,提交缺陷并关联版本。
- 负责人查看风险、进度和资源占用报表。
4. 误区四:把迁移历史数据当成上线前最重要的工作
历史数据迁移当然重要,但它并不是所有项目的第一优先级。很多团队花两个月清洗旧任务,却没有讨论新流程如何处理紧急需求、跨团队依赖和版本延期。
我的建议是将数据分成三类:必须迁移的有效数据、只需归档的历史数据、可以放弃的低价值数据。通常,近两个版本的未完成需求、有效缺陷、当前迭代任务和核心文档值得迁移,十年前已经失效的任务标题不必占用实施资源。

四、我的专业判断逻辑:用六个维度替代“哪个最好”的争论
1. 先判断系统的核心对象是什么
不同工具对“项目”的理解不一样。Jira 和 TAPD 更适合把需求、缺陷和迭代作为核心对象;Azure DevOps 和 GitLab 更强调工作项与代码、流水线之间的关系;Teambition 更适合围绕项目任务、计划和协作成员来组织工作。
如果团队的核心问题是“需求经常漏测”,要优先看需求到测试的关联能力;如果核心问题是“发布频繁但事故多”,要优先看代码、流水线、审批和回滚记录;如果核心问题是“跨部门没人知道项目进度”,则应优先看任务透明度、依赖关系和汇报效率。
2. 评估从需求到上线的链路完整度
我通常会把完整链路拆成八个节点:需求提出、需求评审、任务拆分、代码提交、合并检查、测试执行、版本发布、线上反馈。系统不一定要独立完成八个节点,但必须能通过接口或稳定集成,让关键节点之间互相指向。
| 链路节点 | 需要观察的证据 | 试用时的验证动作 |
|---|---|---|
| 需求提出 | 目标、范围、优先级、验收条件 | 创建一个包含非功能要求的真实需求 |
| 任务拆分 | 负责人、估算、依赖、计划版本 | 让研发负责人把需求拆成前端、后端和测试任务 |
| 代码提交 | 分支、提交记录、合并请求 | 提交一次代码并观察是否能自动关联工作项 |
| 测试执行 | 用例、结果、缺陷、回归记录 | 故意制造一个阻塞缺陷,查看版本状态是否变化 |
| 版本发布 | 发布范围、审批、变更记录 | 模拟临时插入需求,观察是否保留变更痕迹 |
| 线上反馈 | 用户问题、日志、责任版本、改进任务 | 从一个线上缺陷反向追溯原始需求和代码提交 |
如果某系统只能展示这些节点,却不能建立节点之间的关系,那么它更像任务登记簿,而不是研发管理系统。
3. 看自动化是否减少了重复管理,而不是增加填报
研发系统的自动化价值,主要体现在三类动作:自动同步、自动提醒和自动判断。代码提交自动更新任务进度属于自动同步;临近截止日期提醒负责人属于自动提醒;阻塞缺陷自动提升版本风险等级属于自动判断。
试用时要特别留意“自动化”是否只是把人工操作换了一个页面。如果研发人员每次提交代码后仍然要手动复制链接、修改状态、填写进度,那么系统并没有真正减少管理成本。
4. 看权限模型能否匹配真实组织
研发管理中的权限通常不止“能看”和“不能看”。产品人员可能能看需求但不能修改测试结果;外部供应商可以提交缺陷但不能查看全部代码;项目经理可以调整计划但不能绕过发布审批;管理者需要看聚合数据,却不一定要访问每一条敏感记录。
权限试用至少要模拟四种身份:普通研发、项目负责人、外部协作人员和系统管理员。尤其要验证离职、转岗、跨项目借调和临时授权的处理方式。
5. 看报表能否支持决策,而不是只支持汇报
很多系统报表数量很多,但真正有用的报表应该能帮助管理者做出动作。比如,需求吞吐量下降时,管理者需要知道是评审排队、开发瓶颈还是测试积压;缺陷增加时,需要知道是测试发现能力提高,还是需求质量变差。
我建议优先配置以下指标,而不是一开始就做几十张仪表盘:
- 需求从提出到确认的平均时长。
- 确认需求从开发开始到测试完成的周期。
- 缺陷首次发现阶段和返工比例。
- 版本延期数量及延期原因分布。
- 紧急需求占比和临时插入对计划的影响。
- 发布后七天内新增缺陷数量。
6. 把总拥有成本放到订阅费用之前
软件价格只是显性成本。真正的总拥有成本还包括实施咨询、管理员人力、流程维护、接口开发、培训、数据迁移、权限治理和用户流失导致的重复沟通成本。
一个价格更低但需要大量二次开发的系统,未必比价格更高但开箱即用的系统划算。反过来,一个功能特别完整的平台,如果团队只有十几人,却需要专职管理员维护,也可能得不偿失。

五、五款工具深度拆解:优势、边界与适用场景
1. Jira:适合复杂流程,但必须有人治理
Jira 的最大价值不是看板,而是它能够把不同团队、不同项目和不同工作流放进一个可配置的管理框架。对于产品线多、研发团队多、跨部门依赖多的组织,它可以支持需求、缺陷、版本、服务请求和技术任务之间的关联。
我认为 Jira 最适合的场景有三个:第一,企业已经存在相对成熟的敏捷实践;第二,组织需要跨团队查询和统一报表;第三,企业愿意配置专门的系统管理员或流程负责人。
它的主要风险也很明确:配置自由度越高,越容易出现项目之间状态不一致、字段重复、权限过度复杂和工作流失控。很多团队初次部署时,把每个部门的习惯都加进系统,几个月后没人说得清哪些字段真正重要。
使用 Jira 时,我建议坚持三条规则:
- 全公司先统一核心字段,再允许项目局部扩展。
- 状态数量尽量控制在能被所有角色理解的范围内。
- 任何新增字段都必须说明它支持哪一个管理决策。
如果团队规模在 20 人以内,且项目类型相对简单,Jira 的治理成本可能显得偏高。除非企业未来需要多团队协作或已有成熟生态,否则应谨慎评估是否真的需要这么高的配置能力。
2. Azure DevOps:工程交付闭环的强项非常明显
Azure DevOps 更适合从工程交付角度理解研发管理。工作项、代码仓库、构建流水线、发布流水线、测试计划和权限体系之间有较强的关联能力。对于使用微软开发框架、云服务和身份体系的企业,它的集成优势通常更容易发挥出来。
在试用这类平台时,我不会先看看板样式,而会直接验证一条发布链路:创建一个工作项,建立分支,提交代码,发起合并请求,触发构建,部署到测试环境,执行测试,再进入发布审批。链路中每一步是否保留证据,比首页是否漂亮更重要。
Azure DevOps 的另一个优势是适合把质量门禁放到流水线中。例如,代码扫描未通过、单元测试覆盖率低于基准、关键测试用例失败时,可以阻止发布继续推进。这种机制能够减少“大家都知道有风险,但没有人真正拦住发布”的情况。
它的边界在于:如果团队主要使用其他代码平台,或者产品、运营和外部合作方需要频繁参与,系统的入口和概念可能不够直观。非技术角色需要培训,组织也要提前设计哪些信息放在工作项中,哪些信息保留在产品文档中。
3. GitLab:适合以代码仓库为协作中心的研发团队
GitLab 的思路是让代码仓库成为研发协作的中心。需求、议题、合并请求、持续集成、持续交付、制品、安全扫描和发布记录可以在一套体系内完成。对研发工程师而言,这种方式减少了在多个系统之间切换的次数。
如果团队的主要痛点是“代码已经合并,但发布过程依赖人工提醒”“安全扫描结果没人跟进”“不同环境的部署记录不完整”,GitLab 往往比纯项目管理工具更值得优先评估。
不过,GitLab 并不会自动解决产品管理问题。产品需求如果没有明确目标、用户范围和验收标准,放进议题系统后仍然可能是模糊任务。产品、设计和业务人员如果不熟悉代码仓库和合并请求概念,也可能觉得系统偏工程化。
我建议采用“双层入口”:产品人员从需求模板或产品看板进入,研发人员从议题和合并请求进入,系统通过关联规则把两层信息连接起来。不要要求所有人都使用完全相同的界面和术语。
4. TAPD:适合国内团队快速建立研发过程规范
TAPD 在国内研发团队中常见的优势,是需求、迭代、缺陷和测试协作相对容易被同一组织接受。对于从表格、群聊和邮件转向敏捷项目管理的团队,它的概念通常比较符合国内软件研发语境。
它比较适合以下场景:产品和研发人员数量中等,版本节奏固定,需要统一管理需求和缺陷;测试团队希望维护用例和回归记录;管理层希望按产品线、迭代和负责人查看进度。
它的实施重点不在于一次性把所有模板配置完整,而在于确定三套规则:需求如何进入迭代、缺陷何时升级为阻塞、版本发布前必须具备哪些证据。规则越清晰,系统越容易被使用。
对于需要海外研发协作、复杂微服务流水线、深度安全扫描或高度定制工程流程的团队,TAPD 需要与代码平台、持续集成平台和知识库进行实际联调,不能只依据演示判断。
5. Teambition:适合先解决跨部门协作,再逐步深化研发管理
Teambition 更适合以项目和任务推进为核心的组织。它的优势通常体现在界面理解成本较低、跨部门参与方便、计划和任务展示比较直观。对于研发并不是唯一核心部门的企业,例如数字化项目、营销技术项目、内部系统建设项目,它能较快让所有参与者进入同一协作空间。
如果企业当前的问题是“业务部门不知道项目进度”“任务散落在不同群里”“会议结束后没人知道下一步做什么”,Teambition 往往可以先解决透明度和责任归属问题。
但如果团队需要深度管理代码分支、流水线、测试用例和发布质量门禁,就要认真评估其与专业研发工具的集成能力。它更像是协作入口和项目推进层,而不是所有工程细节的唯一承载平台。
我通常建议这类团队采用分层架构:Teambition 负责跨部门目标、里程碑和任务协同,代码、流水线和测试证据保留在专业研发平台中。只要两边能通过稳定链接和自动同步保持关联,就不必强求所有数据都集中在一个系统里。

六、具体案例和数据观察:真正影响结果的是使用方式
1. 案例一:50 人研发团队为什么换了系统仍然延期
一个 50 人左右的研发团队原先使用在线表格管理版本计划,后来上线了专业项目管理系统。上线前三个月,任务数量、报表数量和成员登录次数都增加了,但版本延期没有明显下降。
我把延期事项按原因重新分类,得到的结果是:需求确认晚导致的延期约占 31%,跨团队接口依赖约占 24%,测试环境不稳定约占 19%,临时需求插入约占 16%,纯粹开发估算偏差约占 10%。这说明团队最初把工具当作“任务登记平台”,却没有改变需求准入、依赖确认和变更控制。
后来团队只做了三项调整:需求没有验收条件不能进入开发;跨团队依赖必须指定对接人和完成日期;迭代中新增需求必须明确牺牲哪项原计划。三个月后,延期项目数量从 8 个降到 5 个,虽然没有完全消失,但管理者终于能够提前看到风险来源。
这个案例说明,工具能提高问题可见度,但不能替团队替代决策。如果组织不愿意为优先级排序和范围控制承担责任,系统再先进也只能记录混乱。
2. 案例二:研发效率提升不等于“每个人做得更快”

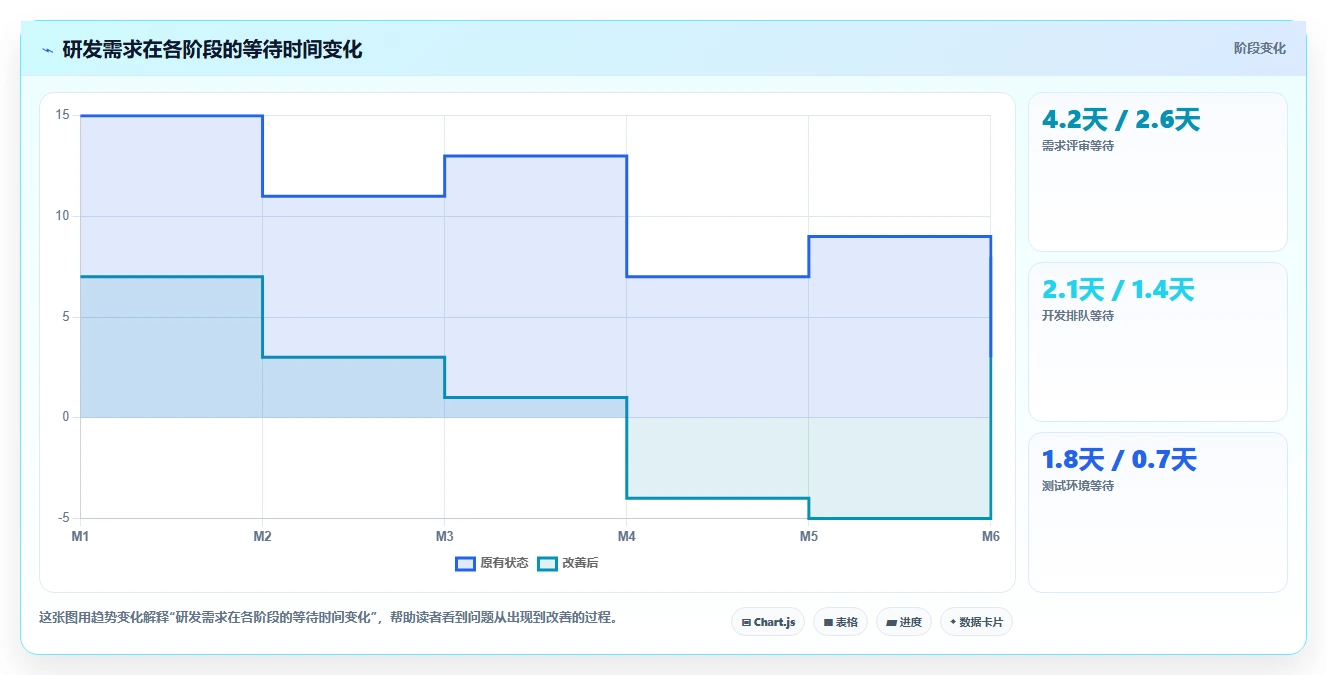

另一个团队在引入代码关联和自动化流水线后,单个任务平均完成时间变化不大,但从需求确认到上线的整体周期缩短了。原因并不是开发人员突然写得更快,而是等待时间减少了:需求评审排队少了,测试环境部署更稳定,缺陷回归不再依赖人工通知。
这类变化很容易被错误解读。如果只看个人任务数量,可能会认为工具没有效果;如果看端到端周期、等待时间和返工比例,就能发现系统改善的是流程摩擦。
| 指标 | 优化前 | 优化后 | 观察含义 |
|---|---|---|---|
| 需求确认到开发开始 | 4.2 天 | 2.6 天 | 评审排队和信息补充减少 |
| 开发开始到首次提测 | 6.8 天 | 6.1 天 | 个人开发速度变化有限 |
| 首次提测到上线 | 5.4 天 | 3.2 天 | 部署、回归和缺陷通知效率提高 |
| 需求返工比例 | 22% | 14% | 验收条件和评审记录更加完整 |
| 版本端到端周期 | 16.4 天 | 11.9 天 | 整体交付节奏改善 |

3. 数据观察:指标必须同时覆盖速度、质量和稳定性
只看交付数量,会鼓励团队拆分大量小任务;只看缺陷数量,可能误伤测试发现能力;只看延期率,又可能导致团队不愿意承诺。研发指标必须成组观察,至少同时覆盖速度、质量和稳定性。
在实际管理中,我更倾向于把指标分为三层。第一层是过程指标,例如需求确认时长、代码评审等待时间和测试排队时间;第二层是结果指标,例如版本周期、缺陷密度和发布成功率;第三层是反馈指标,例如线上问题恢复时间、客户投诉重复率和需求价值达成率。
如果一个系统只能提供第一层指标,却无法关联质量和结果,管理者很容易把“忙碌”误认为“高效”。如果系统只提供结果,却看不到过程,负责人又无法知道应该在哪个环节采取行动。

七、不同团队如何行动:不要直接采购,先完成四步试选
1. 第一步:定义必须解决的三个问题
选型启动前,组织应召开一次 60 到 90 分钟的问题定义会议。参与者不宜只有采购和 IT,还应包含产品负责人、研发负责人、测试负责人和至少一名一线成员。
会议需要形成三个明确答案:
- 当前最严重的协作问题是什么,发生频率有多高?
- 如果问题得到改善,哪一个业务指标会变化?
- 哪些工作流程不能被系统增加额外负担?
例如,“提升研发效率”太模糊,可以改为“把需求确认到开发开始的平均等待时间从 4 天降到 2 天”;“加强质量管理”也可以改为“所有阻塞缺陷必须在发布前有明确处理结论”。目标越具体,试用越容易判断。
2. 第二步:用真实项目而不是演示项目试用
供应商演示通常会选择最顺畅的路径,但真实项目会出现临时需求、重复缺陷、跨团队依赖、人员变更和紧急发布。试用数据应该来自正在进行的项目,至少覆盖一个完整迭代或一个发布周期。
我建议准备一份统一试用脚本:
- 导入或创建 10 条真实需求,其中包含 2 条信息不完整的需求。
- 将其中 3 条需求拆分为研发、设计和测试任务。
- 模拟一次需求变更,观察影响范围和历史记录。
- 提交一次代码并关联工作项或合并请求。
- 创建一个阻塞缺陷,验证版本风险和通知规则。
- 模拟一名成员离职或转岗,检查权限和历史数据。
- 生成一份管理者周报,检查数据是否可以直接用于会议。
3. 第三步:按权重打分,而不是按印象投票
评分模型必须体现企业真正的优先级。对于以工程交付为核心的团队,代码和流水线的权重可以达到 30%;对于产品研发协作型团队,需求和测试的权重更高;对于跨部门项目,易用性和协作覆盖率不应被忽略。
| 评估维度 | 建议权重 | 评分问题 |
|---|---|---|
| 需求与范围管理 | 20% | 能否清楚记录目标、验收条件、优先级和变更 |
| 代码与交付集成 | 20% | 能否关联提交、合并、构建、部署和发布 |
| 测试与质量治理 | 15% | 能否管理用例、缺陷、回归和质量门禁 |
| 跨部门协作 | 15% | 产品、设计、业务和外部人员是否容易参与 |
| 报表与数据能力 | 10% | 能否回答延期、返工和风险来源 |
| 权限、安全与合规 | 10% | 是否支持分级授权、日志、数据隔离和审计 |
| 实施与总拥有成本 | 10% | 迁移、培训、集成和维护是否可控 |
4. 第四步:设置“不能接受”的否决条件
加权评分容易掩盖硬伤。某工具即使总分很高,只要存在关键数据无法导出、权限无法隔离、代码不能关联或核心地区无法稳定访问等问题,也不应进入最终采购。
否决条件可以包括:
- 无法满足企业所在行业的安全和合规要求。
- 核心数据没有清晰的导出和备份机制。
- 关键接口没有开放能力,导致后续被迫重复录入。
- 一线成员完成一个任务需要填写过多重复字段。
- 供应商无法说明服务中断、数据恢复和故障响应机制。

八、不同情况下的取舍:按组织现实选择,而不是追求功能全覆盖
1. 10 到 30 人的小型研发团队
小团队最重要的是形成共同工作入口,而不是建立复杂审批体系。建议先统一需求模板、任务责任人、版本计划和缺陷处理规则,减少表格、群聊和口头安排并存。
如果团队技术人员比例高、发布频繁,可以优先评估 GitLab;如果产品和运营参与较多,Teambition 的启动成本可能更低;如果已经有明确的敏捷流程,也可以评估 TAPD。
这个阶段不建议一开始就迁移全部历史数据,也不建议配置大量统计指标。先用一个月验证三个结果:成员是否愿意更新任务、负责人是否能看到真实阻塞、版本会议是否减少人工汇总。
2. 30 到 100 人的成长型研发团队
这个规模最容易出现流程分裂:不同项目使用不同模板,产品和研发的状态定义不一致,测试团队开始单独维护表格,管理者需要人工拼接多个报表。
成长型团队应重点建设统一的需求、版本和缺陷规范,同时保留项目局部灵活性。TAPD、Jira 和 Azure DevOps 都值得进入试用名单,最终取决于代码平台、部署环境和测试体系。
如果团队未来要扩大海外协作或管理多个产品线,Jira 的长期扩展性更值得考虑;如果研发主要围绕微软技术栈和流水线展开,Azure DevOps 的闭环优势更明显;如果国内产品研发流程是当前核心,TAPD 可能更容易推动落地。
3. 100 人以上或多事业部组织
大组织选型的关键不是“所有人使用同一个系统”,而是建立统一的数据语言。需求、版本、缺陷、发布、服务和客户反馈需要有可映射的标识,否则管理层看到的仍然是多个局部真相。
Jira 更适合复杂项目组合和跨团队流程治理,Azure DevOps 和 GitLab 更适合工程交付标准化。部分企业会采用项目协作平台加专业研发平台的组合,这并不一定是重复采购,前提是明确主数据归属和同步边界。
大组织还必须提前解决系统管理员职责、流程变更审批、数据生命周期、权限复核和供应商退出机制。否则系统运行两年后,最严重的问题可能不是功能不足,而是没有人敢修改已经失控的配置。
4. 强合规行业
金融、医疗、汽车和政企项目应把审计能力放在易用性之前评估。至少要验证需求审批、代码变更、测试执行、发布授权和线上问题处理是否能够留下不可抵赖的记录。
如果系统支持自部署或混合部署,企业仍要核查升级、备份、灾备、补丁和运维责任。部署在自己的环境中不等于天然安全,没人负责持续维护的自部署系统,反而可能产生更大的风险。
5. 多地协作或海外团队
多地团队要重点观察时区、语言、通知、权限、访问稳定性和数据合规。不要只让总部员工试用,至少邀请一个海外或异地团队完成完整迭代。
Jira、Azure DevOps 和 GitLab 通常更适合国际化研发协作,但具体结果取决于企业现有身份系统、代码托管位置和数据政策。任何工具在跨区域环境中的实际访问体验,都应通过真实网络和真实账号验证。

九、落地实施:系统上线后的前 90 天决定长期成败
1. 前 30 天:只建立最小闭环
前 30 天不要追求覆盖所有项目。建议选择一个产品线、一个研发团队和一个正在进行的版本作为试点。试点流程只保留需求、任务、缺陷、版本和发布五类核心对象。
同时明确以下规则:什么样的需求可以进入迭代,什么样的缺陷必须升级,谁有权改变优先级,版本延期如何记录,哪些字段是必填。规则越少越容易执行,但每条规则都必须能对应一个真实管理问题。
2. 第 31 到 60 天:补齐关联和报表
第二阶段重点不是增加模块,而是打通关联。需求要能关联任务,任务要能关联代码或技术方案,缺陷要能关联测试和版本,发布结果要能回连到需求。
报表建议从三个问题开始:当前版本是否按计划推进?哪些事项最可能延期?线上问题主要来自哪一类缺陷?如果报表不能触发行动,就暂时不要投入大量时间美化。
3. 第 61 到 90 天:建立治理和复盘机制
第三阶段应检查系统是否出现新的形式主义。可以抽样查看 20 条已完成任务,判断是否具备完成证据;抽样查看 10 个缺陷,判断是否能追踪到版本和测试;随机询问一线成员,确认他们是否知道哪些字段真正重要。
如果发现成员大量复制粘贴、状态长期不更新或绕过系统,优先优化流程,而不是简单要求“加强培训”。当一个字段长期没有人认真填写时,通常说明它没有带来足够价值,或者设计方式不符合工作现场。
4. 衡量上线效果的建议基线
系统上线前必须保留基线数据,否则上线后无法证明是否改善。至少记录连续四周的需求周期、版本延期、缺陷返工、发布成功率和人工汇报时长。
| 指标 | 上线前记录方式 | 上线后观察目标 | 注意事项 |
|---|---|---|---|
| 需求确认周期 | 抽样统计 20 条需求 | 下降 20% 以上 | 不能通过降低需求质量换取速度 |
| 版本延期率 | 连续记录 4 个版本 | 下降 15% 以上 | 需同时记录延期原因 |
| 需求返工率 | 统计开发后重新定义范围的需求 | 下降 15% 以上 | 要区分合理迭代和低质量输入 |
| 发布成功率 | 统计无需回滚或紧急修复的发布 | 提升 10% 以上 | 需明确成功口径 |
| 人工汇报时长 | 记录项目经理每周汇总耗时 | 下降 30% 以上 | 节省时间应转向风险管理 |

十、采购前必须问清楚的成本、安全和服务问题
1. 价格不能只问“每个用户多少钱”
采购报价至少要拆分为账号费用、存储费用、高级模块费用、接口费用、实施费用、培训费用和数据迁移费用。还要确认外部协作人员、只读账号、临时账号和离职账号如何计费。
如果企业需要代码扫描、测试管理、知识库、服务台或高级报表,也要确认这些能力是否包含在基础版本中。很多预算偏差并不是供应商报价不透明,而是采购方只估算了基础用户数,没有把真实使用场景列完整。
2. 数据安全要看控制机制,而不是看宣传语
企业需要关注数据存储区域、加密方式、备份频率、灾备目标、日志留存、单点登录、多因素认证、权限复核和数据删除机制。涉及 AI 功能时,还要确认项目数据是否用于训练、是否支持关闭外部模型调用,以及管理员能否查看 AI 生成内容的引用来源。
3. 接口和导出能力决定未来是否被锁定
试用时应实际导出需求、评论、附件、状态历史、缺陷、测试记录和操作日志,而不是只问“支持导出吗”。有些系统可以导出列表,却不能完整导出评论、关联关系和历史变更,迁移时仍然会丢失关键上下文。
接口也要验证限流、调用频率、字段覆盖、Webhook、错误重试和版本兼容。企业越依赖自动化,越不能接受接口只停留在演示层面。
4. 服务商响应速度要通过故障演练判断
在合同和服务说明中,应明确故障分级、响应时间、恢复时间、数据恢复点和升级路径。对于核心研发系统,企业可以在试用期提交一条真实但非敏感的工单,观察供应商是否能理解业务场景,而不只是发送模板回复。

十一、FAQ:研发管理系统选型中最容易被忽略的问题
1. 研发管理系统是不是功能越多越好?
不是。功能越多,意味着配置、培训、权限和数据治理的成本越高。企业应优先选择能解决当前关键问题、并且能够在未来通过接口扩展的系统,而不是一次性购买所有模块。
2. 看板是不是研发管理系统最重要的功能?
看板只是展示方式,不是管理能力本身。真正重要的是看板上的状态是否有明确含义,状态变化是否有证据,阻塞事项是否会被及时识别,以及管理者能否从看板发现问题并采取行动。
3. 小团队是否有必要使用专业研发管理系统?
如果团队项目简单、发布频率低,低门槛协作工具可能已经足够。但只要团队开始出现多人并行开发、需求频繁变更、测试返工或版本追溯困难,就应尽早建立最小研发闭环,避免规模扩大后再集中补课。
4. 研发、测试和产品是否必须使用同一个系统?
不一定。更重要的是数据之间能够稳定关联。产品协作可以使用低门槛项目平台,工程交付可以使用代码和流水线平台,测试可以使用专业测试模块,但必须明确需求、缺陷、版本和发布的主数据归属。
5. 如何判断 AI 功能是否真的有用?
不要只看能否生成周报。应验证 AI 是否能基于实时项目数据回答风险问题,是否给出引用来源,是否区分事实与推测,是否允许人工修正,以及错误输出会不会被误当成正式结论。没有可靠数据关联的 AI,只会让报告写得更快,不会让项目变得更安全。
6. 什么时候不应该更换现有系统?
如果当前系统虽然界面陈旧,但数据链路完整、团队使用稳定、接口能够满足需求,那么更换系统的收益可能低于迁移风险。换系统前,应先证明现有问题确实无法通过流程治理、集成或配置解决。
十二、最终建议:先选管理目标,再选工具,最后才谈品牌和价格
1. 我的五款工具推荐顺序
如果需要建立一个初始评估名单,我会这样安排:复杂跨团队组织先看 Jira;工程交付闭环先看 Azure DevOps 和 GitLab;国内产品研发流程先看 TAPD;跨部门项目和低门槛协作先看 Teambition。
这不是绝对排名,而是根据问题类型排列的试用顺序。团队不应因为某款产品在网上排名靠前,就跳过真实项目验证。研发管理系统的适配度,最终体现在一线成员是否愿意持续使用,以及管理者是否能够基于数据做出更早、更准确的决策。
2. 你下一步可以直接执行的选型清单
- 用一句话写出当前最严重的研发管理问题。
- 选择一个真实版本作为试点,不要先做全公司推广。
- 邀请产品、研发、测试和管理角色共同参与试用。
- 用同一套真实场景测试五款工具,避免被演示效果影响。
- 记录需求周期、延期率、返工率、发布成功率和人工汇报时长基线。
- 设置安全、导出、接口和权限等硬性否决条件。
- 用 30 天验证使用行为,用 90 天观察交付结果。
3. 最值得记住的判断
研发管理系统不是用来证明团队很忙,而是用来证明工作为什么完成、风险在哪里、决策依据是什么。如果一个系统让成员填写更多字段,却没有减少等待、返工和重复汇报,它就没有形成真正的管理价值。
2026 年的优秀研发管理,不是把所有事情塞进一个平台,而是让需求、代码、测试、发布和反馈之间形成可信的证据链。五款工具各有所长,最终选择应从真实业务问题出发,用真实项目试用,用可量化指标验收,再根据组织规模和工程复杂度决定是统一平台,还是采用分层组合。先做这一步,采购决策通常会比单纯比较功能和价格更加准确。
常见问题解答(FAQ)
1. 2026年值得推荐的研发管理系统,应该从哪些维度比较?
我准备为一个约80人的研发团队更换系统时,最初也被功能数量带偏了。几款产品都声称支持需求、缺陷、迭代、工时和报表,但真正试用后发现,决定团队能否长期使用的不是功能总数,而是需求从提出到上线的链路是否顺畅,以及管理数据能否自动沉淀。
我用一组真实业务流程做过横向测试:新建一个需求,拆成开发任务和测试任务,关联缺陷,经过两轮迭代后发布,再回看负责人负载、延期原因和版本质量。测试结果显示,单条需求完成这条链路的平均操作次数从18次到41次不等,操作路径越长,团队越容易绕开系统转回即时通信工具。
2. 研发团队已经使用即时通信和表格,为什么还需要专门的研发管理系统?
我们团队以前用表格管理版本计划,用即时通信工具跟进缺陷,短期看起来很灵活,但每到发布前就要花半天人工核对状态。我一直疑惑,既然大家都能完成工作,为什么还要增加一个系统?
后来我把连续三个版本的沟通记录和发布记录拿出来复盘,发现真正浪费时间的不是录入,而是反复确认。一个缺陷平均要被追问3.6次,延期任务中有近四成没有明确的阻塞原因,问题并不在团队不努力,而在信息没有形成结构化关系。
3. 五款研发管理工具中,敏捷、瀑布和混合研发团队应该怎么选?
我曾经把一个硬件配套软件项目直接套进纯迭代流程,结果开发团队觉得节奏很快,测试和供应链却不断等待。后来我才意识到,团队说自己采用敏捷,并不代表所有工作都适合按两周一个迭代推进。
选型前最好先拆解项目的约束,而不是先决定使用哪种方法。软件需求可以快速变化,但硬件、法规、客户验收和供应商交付往往存在固定节点。如果系统只能支持一种工作方式,团队最终会在系统外建立第二套表格,造成双重维护。
4. 2026年选择研发管理系统时,AI功能、私有化部署和数据安全哪个更重要?
我在评估带有智能能力的研发平台时,曾经被自动生成摘要和智能问答吸引,但把历史项目数据导入后,发现系统字段不统一,生成的总结遗漏了关键延期原因。我开始怀疑,研发管理系统的AI能力是不是只是演示效果。
实际测试后我的结论是,AI效果首先取决于数据质量,其次才取决于模型能力。如果需求标题、缺陷状态、版本名称和负责人字段长期不规范,系统即使能生成流畅文字,也很难给出可靠的风险判断。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/60223
读者评论
文章没有简单给出“第一名”,而是按协作、工程交付和合规三类目标拆分,这个判断比较符合实际。尤其是把需求、代码、测试和发布串成证据链,比单看任务完成率更有参考价值。
文中的40多人团队案例很有启发,85%的任务完成率却对应近30%的延期率,说明状态数据确实可能掩盖联调和回归测试问题。不过这些数据属于匿名案例,正式选型时还需要结合团队自身的历史项目数据验证。
六个选型维度比较实用,特别是让产品、研发、测试和管理者共同完成真实试用。建议再补充价格、私有化部署、国产化适配和接口开放程度,这些因素往往会直接影响最终落地成本。
