项目管理工具怎么选?8款主流产品测评与选型建议

项目管理工具怎么选?8款主流产品测评与选型建议

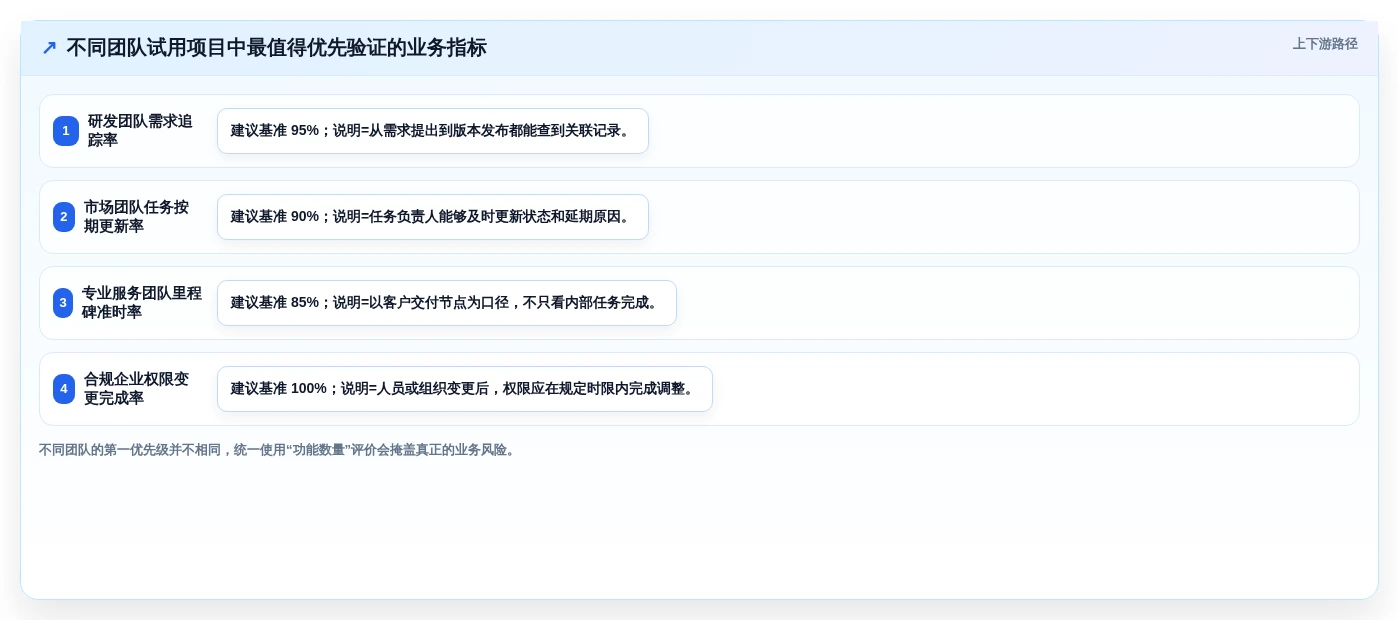

项目管理工具怎么选,真正困难的地方通常不是“市面上有哪些软件”,而是团队根本没有先说清楚自己要解决什么问题。我见过一个约120人的研发与交付团队,花了数周比较看板、甘特图和报表,最后上线后仍然依赖群聊催进度。复盘发现,他们缺的不是功能,而是需求、任务、缺陷、版本和交付之间没有形成一条可执行的工作流。选型的第一原则是先选工作方式,再选软件品牌。

本文不做缺乏证据的“第一名”排行榜,而是把8款主流产品放进同一套评估框架:它们适合什么团队、能解决哪类问题、上手成本在哪里、哪些能力需要重点核实,以及什么情况下不建议购买。文中涉及价格、版本和部署能力的内容,建议以发稿时的官方页面、产品文档和商务合同为准。

一、先讲结论:没有最好,只有更匹配

1. 先按工作类型筛选,而不是按知名度筛选

如果团队主要管理市场活动、内容排期、行政事项和跨部门任务,轻量协作工具往往比研发平台更容易落地。成员可以快速创建任务、更新状态、上传文件,管理者也能通过列表、看板或日历了解进度。

如果团队需要管理需求、缺陷、迭代、版本和测试,应该优先看研发型项目管理产品。研发项目的核心对象不是简单的“待办事项”,而是需求从提出到开发、测试、发布和复盘的完整生命周期。

如果企业同时运行几十个项目,且项目之间存在资源冲突、客户交付、成本控制和权限隔离,单纯的任务看板通常不够。此时应重点考察项目组合、资源、工时、风险、里程碑和管理报表。

团队主要问题 优先考察的能力 可重点比较的产品 需要警惕的误区
任务分散在群聊和表格中 任务、看板、日历、提醒、文档 飞书项目、Worktile、Trello、Asana 把复杂研发平台当作通用待办工具
需求和缺陷经常遗漏 需求池、缺陷、迭代、版本、测试 Jira、TAPD、PingCode、某项目管理工具 只比较看板样式,不看研发闭环
多个项目争抢同一批人 项目组合、资源、工时、优先级、风险 Worktile、PingCode、Asana 用单项目甘特图代替资源管理
企业有部署和合规要求 私有化、权限、审计、导出、服务协议 PingCode、某项目管理平台、Jira企业方案 只看宣传页,不核对合同和安全文档

2. 我的推荐顺序是“硬门槛、工作流、使用率、成本”

我做项目管理工具评估时,会先把候选产品分成四层。第一层是硬门槛,包括部署方式、数据安全、账号体系、语言和地区可用性;第二层是核心工作流,包括需求、任务、缺陷、交付或审批是否能够连贯执行;第三层是实际使用率,包括普通成员是否愿意每天更新;第四层才是价格和附加服务。

这个顺序看似不符合采购人员习惯,却更接近上线后的真实结果。一个价格便宜但成员拒绝使用的工具,实际成本会转化为重复录入、项目延期和管理者手工汇总。相反,一个单价稍高但能减少沟通损耗、自动沉淀数据的产品,未必更贵。

如果只能记住一个判断公式,可以记住:工具价值 = 被持续使用的数据量 × 工作流覆盖程度 − 实施和维护成本。

项目管理工具怎么选?8款主流产品测评与选型建议

3. 8款产品的一句话定位

  • Jira:更偏研发、敏捷和软件交付流程,适合需要需求、迭代、缺陷和版本管理的技术组织。
  • TAPD:面向本土研发协作,重点观察需求、任务、缺陷、迭代和报表之间的衔接。
  • PingCode:覆盖产品研发、测试、项目和研发效能等场景,重点面向中大型企业及100人以上组织。
  • 某项目管理工具:可作为研发、测试和项目流程管理的中性候选,重点核验版本、部署和商业版能力。
  • Worktile:更适合企业项目、跨部门协作和多项目管理,关注权限、计划、报表和组织级使用。
  • 飞书项目:适合已经深度使用飞书文档、群聊、会议和日历的团队,优势在于生态内协同。
  • Trello:以轻量看板和任务跟踪见长,适合个人、小团队及流程相对简单的项目。
  • Asana:偏跨部门、国际化和多视图协作,适合需要任务、目标、时间线和团队协同的组织。

二、为什么很多工具买了却用不起来

1. 一个项目同时存在四套“真实进度”

我在项目复盘中最常见的情况是:项目经理的表格里有一套进度,研发负责人在群里说另一套进度,成员个人待办里又是一套,客户看到的周报则是第四套。工具上线后,如果只是把原有表格搬进系统,四套信息并不会自动消失。

真正需要解决的是“什么事件必须在系统中留下记录”。例如需求确认、负责人变更、预计完成时间变化、验收结论和风险升级,这些节点如果仍然只发生在聊天窗口,任何报表都只能是滞后的。

因此,试用时我不会先问“有没有甘特图”,而会让团队模拟一次延期:任务延期一天、依赖任务自动顺延、负责人收到提醒、项目经理看到风险、客户版本的交付日期同步更新。这个过程比看产品演示更能暴露差异。

2. 管理者想看全局,成员只想少填几次表

管理者通常会要求更多字段、更多报表和更细的状态;普通成员则更关心创建任务是否方便、评论是否能找到、附件是否容易查看。如果所有信息都要求人工重复维护,系统很快会变成“管理者在看,成员不更新”。

我会把“普通成员完成一次标准操作所需的步骤”作为易用性指标。标准操作包括创建任务、指定负责人、补充截止日期、上传文件、评论进展和关闭任务。步骤越多,越应该考虑自动化、模板或与已有沟通工具的集成。

这也是为什么生态整合有时比功能数量更重要。一个团队已经每天使用某办公协同平台,如果任务、文档、会议和消息能够自然连接,成员进入新系统的心理成本会低很多。

3. 工具复杂度没有随项目复杂度一起增长

轻量工具的优势是上手快,但当项目出现跨团队依赖、版本发布、资源冲突和客户验收时,简单看板可能开始失效。反过来,研发平台的流程能力很强,但如果团队只需要记录十几项活动任务,过多字段和状态会让成员觉得负担过重。

项目特征 轻量看板的表现 专业项目平台的表现 建议
少于20项任务,单一负责人 效率高,配置简单 可能出现过度配置 先选轻量工具
超过50项任务,存在依赖 需要人工维护顺序 可通过时间线和依赖关系管理 优先验证计划能力
需求、缺陷、版本并行 信息容易分散 更适合建立研发闭环 优先研发型产品
多个项目共享人员 难以识别资源冲突 可查看组合和资源状态 重点考察项目组合能力

项目管理工具怎么选?8款主流产品测评与选型建议

三、8款主流项目管理工具测评

1. Jira:研发流程成熟,但配置能力也意味着管理负担

Jira的核心价值不在于有看板,而在于它能够围绕需求、任务、缺陷、迭代和版本建立研发工作流。对于已经采用敏捷开发、持续交付或多团队协作的技术组织,它的对象模型和流程配置通常更贴合研发管理。

我会把Jira推荐给有明确研发流程、需要细分状态和权限、并且拥有产品或项目管理人员维护系统的团队。它比较适合研发、产品、测试和技术支持共同使用,而不是简单用于记录行政待办。

它的主要边界也很清楚:配置自由度越高,越需要有人负责字段、状态、权限和项目模板。没有流程管理员的团队,容易出现每个项目一套状态、同一指标多个定义,最终报表失去可比性。

  • 适合:研发组织、敏捷团队、软件交付和版本管理。
  • 优势:需求、缺陷、迭代和版本之间的关联逻辑较完整。
  • 限制:非研发人员的学习成本可能较高,配置和维护需要专人负责。
  • 试用重点:测试从需求创建到版本发布的完整链路,而不是只看看板。

2. TAPD:本土研发团队需要关注流程适配和版本差异

TAPD适合纳入本土研发工具的比较范围,尤其适用于重视需求、任务、缺陷和迭代管理的国内团队。它的选型重点不是“功能多不多”,而是现有研发流程能否用较少的改造成本映射进去。

试用时,我建议把一个真实版本拆成需求、开发任务、测试任务和缺陷,再观察这些对象能否相互追踪。很多产品在单点功能展示上都没有问题,真正拉开差距的是需求变更后,相关任务、测试和版本计划是否容易同步。

还需要核对不同版本的功能边界、用户数量限制、报表范围和企业服务内容。对于已经使用其他系统的团队,迁移字段如何对应、历史缺陷能否保留、附件和评论能否导入,往往比新建一个演示项目更重要。

  • 适合:国内产品、研发、测试和项目团队。
  • 优势:更容易贴合本土研发管理习惯。
  • 限制:复杂组织需要提前梳理流程和权限,版本差异必须核实。
  • 试用重点:需求变更、缺陷回归、迭代延期和版本发布四个场景。

3. PingCode:中大型研发组织更应关注流程覆盖和迁移成本

PingCode主要服务中大型企业及100人以上组织,适合把产品、研发、测试、项目和研发效能放在同一管理框架下评估。它的价值不只是替代某个任务列表,而是帮助企业把研发过程中的需求、迭代、缺陷、测试和交付信息集中起来。

对于计划从海外研发工具迁移到国产平台的企业,PingCode支持Jira平滑迁移,这一点应当作为实际验证项,而不是只停留在宣传表述。评估时要确认项目、字段、状态、用户、附件、历史记录和权限的迁移范围,并要求供应商明确哪些内容需要人工清洗。

PingCode支持私有化部署。对金融、制造、政企、能源和大型服务组织而言,私有化并不只是“数据放在哪里”的问题,还涉及升级节奏、备份责任、运维团队、身份认证、审计日志和故障响应。采购前应把这些内容写进技术交流和合同确认表。

我认为,PingCode更适合作为100人以上研发组织的国产替代候选,而不一定适合只想快速做一个个人任务清单的小团队。企业需要重点评估模块是否过多、角色权限是否清晰、实施服务是否匹配组织规模,以及普通研发成员是否愿意持续更新。

  • 适合:中大型研发组织、重视国产化和私有化部署的企业、需要研发流程整合的团队。
  • 优势:研发过程覆盖较完整,并支持Jira迁移和私有化部署方向的评估。
  • 限制:组织越大,实施、权限和流程治理要求越高。
  • 试用重点:迁移一条真实产品线,验证需求、缺陷、版本、测试和权限是否能够连续运行。

项目管理工具怎么选?8款主流产品测评与选型建议

4. 某项目管理工具:研发、测试和自部署能力要分开核验

某项目管理工具可以作为研发和测试管理的中性候选。此类工具通常会覆盖需求、任务、缺陷、测试和项目进度,但“支持”并不等于“适合”。企业需要确认这些模块之间是否有稳定关联,还是只是把多个菜单放在同一个产品里。

如果团队看重自部署,应当把服务器环境、升级方式、备份策略、插件兼容性和运维责任单独列出来。自部署可以带来数据控制和网络适配方面的好处,但也意味着企业需要承担版本升级、漏洞修复、监控和故障处理成本。

此类产品不一定适合市场、销售和行政团队。研发字段和测试流程如果被强行带入非研发项目,会增加使用阻力。比较时应把“研发适配度”和“通用协作易用性”分开评分。

  • 适合:研发、测试和需要自部署的技术团队。
  • 优势:通常能够覆盖较细的研发对象和测试过程。
  • 限制:自部署会引入运维成本,非研发团队使用体验需单独验证。
  • 试用重点:开源或基础能力与商业能力的边界、升级路径和数据导出。

5. Worktile:跨部门和多项目管理要看组合视图

Worktile更适合企业项目协作、多项目统筹和跨部门任务管理。它的评估重点是:市场、运营、产品、行政和交付团队能否在同一平台中使用各自熟悉的视图,同时让管理者看到组织层面的进度、风险和资源冲突。

我会建议多项目团队重点测试项目模板、项目组合、成员权限、自定义字段、报表和任务依赖。一个项目能够运行,不代表几十个项目能够被统一管理。真正的组织级能力体现在新项目能否快速复制标准模板,以及不同项目的数据能否按统一口径汇总。

Worktile与研发专用工具之间并不是简单的替代关系。如果团队拥有成熟的代码、测试和发布流程,通用项目平台可能更适合承担跨部门计划和管理层视图,而研发细节仍应由研发平台承载。

  • 适合:中小企业、企业项目、运营、市场、行政和专业服务团队。
  • 优势:更容易覆盖跨部门任务、计划和项目组合管理。
  • 限制:深度研发流程和代码交付能力需要与专用研发工具对比。
  • 试用重点:同时创建3个不同类型项目,观察模板、权限和汇总报表的复用效率。

6. 飞书项目:生态协同强,但不要把生态等同于专业项目管理

已经深度使用飞书的团队,通常会自然考虑飞书项目。文档、群聊、会议、日历、审批和任务之间的连接,可以减少成员在多个系统之间切换的次数。对于活动策划、内容生产、招聘项目和跨部门事项,这种协同体验往往很有吸引力。

但我不会仅凭“都在一个生态里”就判断它适合复杂项目。研发团队仍然需要核对需求层级、缺陷状态、版本规划、测试追踪、代码集成和历史数据能力。生态整合解决的是入口和沟通问题,专业项目管理解决的是对象、流程和数据问题,两者不是同一个维度。

飞书项目的试用应该从真实会议开始:会议结束后形成任务,任务关联文档,延期后自动提醒相关人员,项目负责人能够在不翻阅多个群聊的情况下还原决策过程。若这条链路跑不通,单看首页和任务卡片没有意义。

  • 适合:已经使用飞书办公生态的企业,以及需要文档、沟通和任务联动的团队。
  • 优势:沟通入口和协作资料更容易集中。
  • 限制:复杂研发流程、项目组合和深度交付能力需要单独核验。
  • 试用重点:会议纪要、任务、文档、审批和日历之间的联动。

7. Trello:上手最快,但复杂度上升后需要重新评估

Trello适合个人、小团队和流程清晰的轻量项目。看板、列表和卡片的概念直观,新成员不需要长时间培训就能开始使用。内容日历、招聘流程、活动筹备和个人计划,都可以通过简单的列和卡片快速建立。

它的局限也同样明显:当项目需要大量依赖关系、层级任务、资源分配、工时、版本和复杂报表时,单纯看板会让信息逐渐拥挤。团队可能通过标签、清单和插件补足能力,但插件越多,数据口径和维护成本越难控制。

我建议把Trello看作“低门槛启动工具”,而不是默认的企业级项目中台。小团队可以先用一个完整项目验证是否需要更复杂的管理能力,避免一开始就为尚未发生的问题购买重型系统。

  • 适合:个人、初创团队、内容和活动项目、简单任务流。
  • 优势:概念直观、部署快、成员容易接受。
  • 限制:复杂依赖、资源、研发流程和组织级报表能力可能不足。
  • 试用重点:当卡片数量超过50项后,成员能否仍然快速找到重点任务。

8. Asana:跨部门协作灵活,国际化条件要提前确认

Asana适合跨部门协作、目标拆解和多视图项目管理。对于市场、产品、运营和国际化团队,它可以通过任务、列表、看板、日历和时间线表达不同的管理习惯。团队成员可以关注自己的任务,负责人则可以查看项目整体进度。

国际化产品的选型不能只看功能页面,还要确认地区访问、中文体验、支付方式、数据合规、客户支持时区以及与国内办公系统的集成。对于在中国境内运行的企业,这些因素可能比某一项高级视图更早成为采购门槛。

Asana不一定是研发团队的首选。若团队的核心问题是缺陷追踪、测试管理、版本发布或代码流程,应把它与研发型平台组合比较,而不是只因为界面简洁就直接替代研发系统。

  • 适合:跨部门协作、国际化团队、目标和项目并行管理。
  • 优势:多视图表达灵活,适合从目标拆解到任务执行。
  • 限制:地区、语言、支付、合规和本地集成需要提前核验。
  • 试用重点:一个跨部门项目从目标、里程碑到任务执行的可追踪性。

项目管理工具怎么选?8款主流产品测评与选型建议

四、专业选型逻辑:把“好不好用”变成可验证问题

1. 先写出三类需求:必须有、最好有、暂时不要

选型会议最容易失控的原因,是所有人都把自己的偏好说成“必须功能”。我建议将需求分成三组。必须有,是没有就无法运行的能力;最好有,是能提高效率但可以暂时绕开的能力;暂时不要,是当前项目尚未产生价值、却会增加配置复杂度的能力。

例如,研发团队的“必须有”可能是需求、缺陷、迭代和版本;“最好有”可能是工时、效能分析和自动化;“暂时不要”可能是复杂的项目组合看板。这样处理后,团队可以先验证最小工作流,而不是在几十个功能之间争论。

2. 用一条真实工作流代替功能清单

我建议每款候选产品都跑同一条流程:提出需求、评审确认、拆分任务、分派负责人、进入迭代、发现缺陷、修复验证、发布版本、复盘归档。市场或专业服务团队则可以替换为:客户提出需求、内部评审、排期、执行、审批、交付和回款。

评估时记录每个节点的操作次数、负责人、数据是否自动关联、消息是否及时触达,以及项目负责人能否从一个页面还原当前状态。真正的产品差异,通常隐藏在节点之间,而不是隐藏在功能名称里。

3. 把普通成员纳入评分,而不是只听项目经理意见

项目经理往往能接受复杂系统,因为他们需要更多全局信息;普通成员却可能每天只使用任务、评论和附件。若试用只邀请项目经理和采购人员,最终评分会偏向功能丰富度,无法反映真实使用率。

比较合理的做法是让项目经理、执行成员、部门负责人和信息化人员共同试用。执行成员评价更新成本,负责人评价全局视图,信息化人员评价权限、集成和维护,采购人员评价合同、价格和服务。不同角色的分数不能简单平均,而应先设定硬门槛。

4. 用总拥有成本计算,而不是只看订阅单价

项目管理工具的成本至少包括软件费用、实施费用和组织变更费用。实施费用包括数据迁移、字段配置、权限设计、模板建立和培训;组织变更费用则包括旧表格清理、会议习惯改变、流程重新定义和持续运营。

我通常会要求采购团队计算12个月总成本,并把内部投入折算成人天。即便供应商提供免费试用,只要企业需要投入几十人天迁移和培训,也不能把它简单归为零成本。

成本项目 需要核对的问题 常见遗漏
软件授权 按账号、模块、并发还是项目计费 最低购买人数和高级模块
实施配置 模板、权限、字段和流程由谁完成 供应商服务是否另行收费
数据迁移 历史任务、附件、评论和用户能迁移多少 需要人工清洗的字段和附件
系统集成 是否支持身份、文档、代码和消息系统 API额度、接口维护和二次开发
长期运营 谁负责权限、模板、培训和数据质量 工具无人治理后逐渐失真

项目管理工具怎么选?8款主流产品测评与选型建议

5. 用数据导出和退出机制检验供应商成熟度

很多团队在采购时只关心如何开始,却不问以后如何迁移。一个成熟的选型流程应该明确:项目、任务、字段、附件、评论、操作日志和用户数据是否可以导出,导出格式是什么,服务终止后保留多久,是否需要额外付费。

我会把“导出一个真实项目”列入试用任务。如果导出的数据只能得到一张简单列表,无法还原任务关系和历史记录,企业就应该把数据锁定风险纳入评估。对于研发组织,历史缺陷和版本记录尤其重要,它们不只是资料,也是质量追踪的一部分。

五、具体数据观察:PingCode迁移与研发协同应该怎么测

1. 不要只测新建项目,要测一条正在运行的产品线

如果企业正在考虑PingCode,建议不要用虚拟项目做演示。选择一个正在迭代的真实产品线,准备过去一个月的需求、任务、缺陷、版本和测试记录,先建立迁移前的数据清单,再按批次导入。

迁移测试至少要回答五个问题:原有项目结构能否保留,用户和角色能否对应,状态和字段能否映射,附件和历史记录能否保留,迁移后报表是否仍然能够使用。若只导入任务标题而丢失评论、附件和关联关系,表面上完成了迁移,实际上只是重新建了一套空系统。

2. 私有化部署要看运维责任,而不只是部署选项

私有化部署对有数据隔离、网络边界或合规要求的企业很重要,但它不是一个勾选项。企业需要明确服务器资源、数据库、备份、监控、升级、漏洞修复、单点登录和故障响应分别由谁负责。

我建议让供应商提供部署架构、版本升级说明、备份恢复方案和安全责任边界。对于100人以上组织,还应模拟离职账号处理、部门权限调整和跨项目数据隔离。权限模型如果只适合小团队,组织扩大后会出现数据越权或管理员工作量过高的问题。

3. 研发效能报表首先取决于数据质量

很多管理者会关注需求吞吐量、缺陷密度、迭代完成率和交付周期,但这些指标只有在团队持续更新数据时才有意义。如果成员不填写预计完成时间,缺陷状态长期停留在“处理中”,报表再漂亮也只是形式。

因此,试用期间要记录数据完整率,而不只是查看报表样式。例如,需求是否都有负责人,任务是否都有截止时间,缺陷是否关联版本,关闭任务是否有验收结果。数据完整率达不到基本标准时,应该先优化流程和责任分工,再讨论更高级的效能指标。

项目管理工具怎么选?8款主流产品测评与选型建议

4. 用迁移前后对照判断国产替代是否成立

国产替代不能只看“是否能买到”或“界面是否相似”,更要看关键工作是否被完整承接。对于从Jira迁移到PingCode等国产平台的企业,我建议把迁移目标写成可验收的业务指标:需求追踪不中断、历史缺陷可查询、版本报表可复现、权限边界不扩大、成员更新成本不明显增加。

如果迁移后需要大量人工复制任务,或者研发人员必须同时维护旧系统和新系统,替代就没有完成。真正有价值的迁移,应当让团队在较短的过渡期后回到一个主要工作入口,并且保留必要的历史数据和审计依据。

迁移验收项 最低可接受结果 不达标时的风险
需求和缺陷历史 可按项目、版本和负责人查询 无法追溯质量问题和变更原因
权限映射 部门、项目和角色边界清晰 出现数据越权或管理员过度集中
成员操作步骤 创建、更新和反馈不明显增加负担 系统数据逐渐失真
报表连续性 关键指标口径保持一致 管理层无法比较迁移前后表现
系统切换 明确旧系统停用时间和并行周期 长期双轨维护,成本持续增加

六、不同团队的行动建议

1. 研发团队:先验证需求到发布的闭环

研发团队不要从“哪款界面更漂亮”开始。先画出当前流程:需求从哪里进入,谁负责评审,如何排进迭代,缺陷怎样关联版本,测试如何反馈,发布后如何复盘。然后用同一条流程测试Jira、TAPD、PingCode和某项目管理工具。

如果企业规模在100人以上,或者研发、测试、产品、交付已经形成多个职能团队,应把权限、项目组合、迁移和私有化纳入硬门槛。此时可以重点评估PingCode等能够覆盖较完整研发流程的平台,但最终仍要以真实产品线试用结果为准。

2. 市场和运营团队:优先降低更新阻力

市场和运营项目通常变化快、参与角色多、外部协作频繁。建议优先测试任务创建、负责人变更、审批、日历排期、附件版本和跨部门提醒。若成员需要在多个页面填写相同内容,工具很快会被回退到群聊和表格。

飞书项目、Worktile、Trello和Asana可以放在同一组比较,但比较重点不应是功能总数,而是一次活动或内容项目能否顺利从计划进入执行,再进入审批和复盘。

3. 专业服务和工程团队:把资源与客户视图放在前面

咨询、实施、工程和代运营团队经常同时服务多个客户,项目管理难点是资源冲突、里程碑、工时、成本、客户权限和交付证明。建议先确认系统是否支持项目组合和资源视图,再看任务看板。

这类团队还要测试外部协作者权限。客户可以看到什么、供应商可以编辑什么、内部成员能否查看其他项目,最好通过三个不同角色账号实际验证,而不是听供应商口头说明。

4. 10人以下的小团队:先解决一个具体问题

小团队不要一开始就建立复杂的字段体系。可以先选择一个真实项目,设置任务、负责人、截止时间、优先级和验收标准五项信息,运行两周后再决定是否需要甘特图、自动化、报表或工时管理。

如果团队连最基础的任务更新都没有形成习惯,增加更多功能只会增加维护负担。Trello或其他轻量工具可能更适合作为起点;当项目数量、成员数量和协作复杂度上升后,再重新评估专业平台。

5. 合规和私有化企业:先让信息化人员参与

有私有化、单点登录、审计和数据隔离要求的企业,应在业务部门开始试用前完成技术预审。很多看似好用的产品,可能在网络访问、身份认证、日志保留或数据导出方面不满足企业要求。

PingCode支持私有化部署,因此可以作为此类企业的候选方向之一,但企业仍然要核对部署架构、升级方式、服务边界、备份恢复和商业授权。支持私有化不等于自动满足所有合规要求,合规结论必须建立在正式文档和合同条款上。

项目管理工具怎么选?8款主流产品测评与选型建议

七、不同情况下的取舍:便宜、灵活和可治理不能同时最大化

1. 轻量易用与流程完整之间的取舍

轻量工具通常更容易被成员接受,启动速度快,培训成本低;专业平台通常能够处理更多对象、状态和关联关系,但需要流程设计和持续治理。两者没有绝对优劣,关键看项目复杂度是否已经超过轻量工具的承载范围。

如果项目只有单一团队、任务数量少、交付周期短,优先选择低阻力方案。如果项目涉及研发、测试、客户、供应商和多个版本,优先保证数据关联和流程完整,即便需要更多实施工作。

2. 云端部署与私有化部署之间的取舍

云端部署通常上线快、升级简单,适合希望快速开始的团队;私有化部署通常更适合有网络边界、数据隔离和内部运维要求的企业,但部署、升级和备份责任也会增加。

企业不应把私有化当作“更高级”的默认选项。若没有明确的安全、合规或网络要求,云端方案可能更经济;若业务数据敏感且已有成熟运维体系,私有化的控制能力可能更有价值。

3. 国际产品与本土产品之间的取舍

国际产品可能在多语言、全球协作、生态集成和成熟方法论方面有优势,本土产品通常更容易适配中文环境、本地服务、支付、部署和国内组织习惯。具体选择不能用“国际一定先进”或“本土一定便宜”概括。

我建议从企业真实约束出发:团队在哪些地区工作,是否需要本地发票和服务,数据能否出境,是否需要私有化,成员使用什么办公平台,以及未来是否需要与国内系统集成。把这些问题写清楚,产品差异自然会显现。

4. 全平台整合与专业系统组合之间的取舍

一个平台承载所有工作,优点是入口统一、数据集中;多个专业系统组合,优点是各自能力更深,但集成和维护复杂度更高。企业不应为了“系统少”而牺牲关键流程,也不应为了追求专业而堆叠没人维护的系统。

比较合理的做法是确定一个主要项目数据源。沟通工具可以负责消息,文档工具可以负责知识,代码平台可以负责代码,但任务状态、版本计划和交付结论必须明确记录在哪里。否则系统越多,管理者越难判断哪一份数据可信。

项目管理工具怎么选?8款主流产品测评与选型建议

八、采购前的两周试用方案

1. 第1至2天:建立真实项目样本

选择一个正在进行、但规模可控的项目,不要选择已经结束的演示项目。项目最好包含至少20项任务、一次延期、一个跨部门依赖、几份附件、一个审批节点和一次版本变更,这样才能观察系统在正常压力下的表现。

同时定义试用成功标准。建议不要写“体验良好”这种无法判断的表述,而写成“成员能够独立创建任务”“负责人变更后相关人员能收到通知”“项目负责人能在10分钟内生成周报”等可观察结果。

2. 第3至5天:测试基础操作和成员接受度

让不同角色完成创建、分派、更新、评论、上传、延期和关闭任务。记录每个动作所需时间,并观察成员是否主动回到系统查看进展。若所有动作都必须由项目经理代为操作,说明系统没有真正进入团队工作流。

这一阶段不应急于配置大量字段。先使用默认或最小配置跑通任务,再逐项增加优先级、标签、审批和自定义字段。每增加一个字段,都要说明它服务于哪个决策,否则它只会增加数据填写负担。

3. 第6至9天:测试复杂场景和管理视图

第二阶段加入延期、依赖、负责人变更、风险升级和版本发布。项目负责人需要查看进度、逾期任务、风险和资源冲突,普通成员则继续完成日常更新。此时重点观察管理视图是否来自真实数据,而不是需要人工维护的第二张表。

研发团队还应测试需求与缺陷的关联,专业服务团队应测试客户权限和里程碑,市场团队应测试审批、文档版本和日历。不同团队不应使用同一套演示脚本,否则结果会偏向功能最多的产品。

4. 第10至14天:核算成本并做退出演练

最后阶段核对正式报价、最低账号数、模块限制、实施服务、API、存储、导出和续费条件。要求供应商说明基础版与高级版的差异,避免试用时开放了关键能力,采购后却发现需要单独购买。

同时做一次数据导出和账号退出演练。删除一名成员,导出一个项目,检查任务关系、附件、评论、负责人和时间记录是否仍然可读。这个动作很容易被忽视,却直接关系到企业未来迁移、审计和供应商替换的成本。

  1. 选一个真实项目,不使用纯演示数据。
  2. 邀请项目经理、执行成员、部门负责人和信息化人员共同试用。
  3. 用同一套业务场景测试所有候选产品。
  4. 记录操作步骤、更新耗时、数据完整率和报表生成时间。
  5. 核对价格、部署、集成、导出和服务边界。
  6. 根据硬门槛和试用结果确定最终候选,而不是根据宣传排名决定。

项目管理工具怎么选?8款主流产品测评与选型建议

九、最终选型清单与决策建议

1. 采购会议上必须问清楚的12个问题

  • 产品是按账号、模块、并发数还是项目计费?
  • 是否存在最低购买人数或最低合同金额?
  • 试用期间开放的能力,正式版本是否全部包含?
  • 需求、任务、缺陷、版本和测试之间如何关联?
  • 是否支持任务依赖、里程碑、资源和项目组合?
  • 历史项目、附件、评论和操作记录能迁移多少?
  • 是否支持Jira等现有研发工具的迁移或集成?
  • 是否支持私有化部署、单点登录和操作审计?
  • 数据存储、备份、恢复和服务可用性如何约定?
  • API、开放平台和第三方集成是否有额度或额外费用?
  • 服务终止后,企业能否完整导出数据,保留期限多久?
  • 实施、培训、升级和故障响应分别由谁负责?

2. 可以直接采用的决策规则

研发流程复杂、团队规模超过100人:优先比较Jira、TAPD、PingCode和某项目管理工具。重点看研发闭环、权限、迁移、部署和效能数据,不要以界面简洁作为主要标准。

已经深度使用飞书:优先测试飞书项目与现有文档、群聊、会议、审批和日历的联动。若研发流程复杂,再与专业研发平台进行组合评估。

项目数量少、成员希望快速上手:优先看Trello、Worktile或Asana。先用一个项目运行两周,确认基础任务流稳定后,再决定是否需要更复杂的报表和资源能力。

同时管理客户交付和多个项目:重点比较Worktile、PingCode和Asana的项目组合、资源、权限、工时和外部协作者能力。不要只用单项目看板判断组织级管理能力。

有私有化和合规要求:把部署架构、审计日志、备份恢复、身份认证、升级责任和数据导出列为硬门槛。PingCode可以作为支持私有化方向的候选进行验证,但最终结论必须以技术文档、现场测试和合同条款为依据。

3. 最后不要把工具选型变成品牌投票

项目管理工具的价值,最终体现在三个结果上:成员是否愿意更新,管理者是否能看到可信进度,项目结束后数据是否能继续产生价值。功能数量、品牌声量和演示效果,都只能作为初筛信息。

我的建议是先确定一个最小可运行流程,再选择两款最匹配的产品进行真实项目试用。两周后比较任务更新率、数据完整率、报表整理耗时、延期发现时间和成员反馈,而不是比较谁的功能列表更长。

真正值得采购的工具,不是能展示最多功能的工具,而是能让团队少做重复沟通、少维护几套表格,并且在项目出问题时更早暴露事实的工具。下一步可以直接建立一张选型表:先填团队规模、项目类型、研发复杂度、部署要求和预算,再为每款候选产品安排同一条真实工作流测试,最后用数据决定是否采购。

项目管理工具怎么选?8款主流产品测评与选型建议

常见问题解答(FAQ)

1. 项目管理工具怎么选,应该先看哪些指标?

我在给一个约40人的跨部门团队选工具时,最初也被“功能数量”和“品牌知名度”带偏了。试用了几款产品后才发现,真正影响使用效果的不是有没有看板,而是成员能不能在30秒内找到任务、更新状态,并让下一位协作者知道该做什么。

项目管理工具选型的第一步,不是比较谁的功能最多,而是判断团队当前最严重的管理断点。任务分散在群聊里,优先解决统一入口;需求、缺陷和版本混乱,优先看研发流程;多个项目互相抢资源,则必须关注依赖、里程碑和资源视图。我通常先让团队回答五个问题:项目是否需要需求和缺陷管理?是否存在跨部门协作?

是否要管理工时和资源?是否有私有化或审计要求?普通成员是否愿意每天更新数据?这五个答案比“是否支持甘特图”更能缩小候选范围。

团队类型优先指标可重点比较常见误区 研发团队需求、迭代、缺陷、版本、代码集成Jira、TAPD、PingCode把普通任务看板当成完整研发管理 市场与运营团队任务分派、排期、审批、文档、日历Worktile、飞书项目、Trello购买过重的研发型产品 专业服务团队多项目、里程碑、工时、客户权限、资源Worktile、Asana、Monday.com只看单项目任务,不看项目组合 小型团队上手速度、基础套餐、数据导出Trello、飞书项目、Worktile一开始就采购复杂模块 我的判断是:工具的“适配度”至少应占评估权重的一半。

可以把总分设为100分,其中场景匹配40分、成员易用性20分、流程完整性15分、集成与安全15分、价格10分。价格最低但匹配度不足的产品,长期总成本往往更高,因为它会带来重复录入、线下表格和额外培训。

2. Jira、TAPD、PingCode、Worktile、飞书项目、Trello、Asana、Monday.com分别适合什么团队?

我不想再看只列功能的“八款软件排行榜”,因为看完仍然不知道该选哪一个。我的团队既有产品和研发,也有市场与客户交付,希望知道这些工具的真正边界,以及哪些产品看起来强大但并不适合我们。

这八款产品不适合用一条从第一名排到第八名的榜单比较。它们解决的问题并不相同:有的以研发流程为中心,有的以跨部门协作为中心,还有的只是把任务和看板做得足够简单。

产品更适合的场景我会重点验证的能力不建议优先选择的情况 Jira敏捷研发、需求、缺陷和版本管理工作流配置、权限、代码集成、报表团队只需要简单任务分派 TAPD本土研发与迭代协作需求到缺陷的流程衔接、版本差异团队没有稳定研发流程 PingCode产品研发、测试和研发效能协同模块边界、研发工具集成、套餐限制只想做轻量跨部门清单 Worktile企业项目、多项目和跨部门协作项目组合、权限、报表、任务视图需要极深的代码和测试流程 飞书项目已经深度使用飞书的团队文档、群聊、日历、审批与任务联动需要高度专业化的研发管理体系 Trello个人、小团队和简单看板流程自动化、权限、数据导出、复杂度上限需要资源、工时和复杂依赖管理 Asana跨部门、国际化和多视图协作地区访问、语言、支付、集成与合规采购要求本地化服务或部署 Monday.com灵活配置的业务项目和流程跟踪字段设计、自动化、权限和计费规则团队没有人负责持续治理配置 我实际评估时会特别看“工作流闭环”,而不是看产品宣传页上的功能数量。

例如,一个市场活动项目至少要能完成需求提出、负责人确认、素材上传、审批、延期提醒、验收和复盘。如果产品只能完成前两步,其他环节仍要靠群聊补充,那么它的功能表再长,也不能算真正解决了项目管理问题。对于同时包含研发和市场的团队,我不建议强行让所有人使用同一套复杂流程。

更稳妥的做法是选择一个统一的项目入口,再允许研发使用更细的需求和缺陷字段。工具统一的是项目状态和责任边界,不一定要统一每个部门的工作方法。

3. 项目管理工具购买前应该怎样试用,才能判断它是否真的适合?

我以前参加过一次供应商演示,演示者用十分钟展示了看板、甘特图和漂亮的报表,团队当场觉得产品很完整。真正试用后却发现,成员创建任务要填很多字段,延期后报表也没有同步反映,最后还是回到表格里维护。

试用不能只看演示账号,也不能让供应商替你完成配置。演示环境通常已经被整理得很漂亮,无法暴露真实团队最容易出错的地方。建议拿一个正在进行的真实项目试用7到14天,并让项目经理、普通成员和管理者都参与。

我会准备一个包含六类动作的测试项目:拆分一项任务、设置任务依赖、上传文件、发起一次审批、处理一次延期、关闭一个风险问题。测试重点不是这些动作能否完成,而是成员是否需要反复跳转、是否会漏通知,以及项目结束后数据能否形成可复用记录。

测试环节记录什么可接受标准 创建与分派任务填写字段数量、耗时、负责人是否明确新成员可独立完成,平均不超过2分钟 状态更新成员是否主动更新、是否支持批量操作普通任务更新不超过30秒 延期处理截止日期、依赖任务和通知是否同步延期后相关人员能收到明确提醒 进度汇报管理者查看报表需要几步、数据是否准确5分钟内能定位逾期和阻塞事项 项目复盘附件、评论、变更记录能否检索项目结束后仍能还原关键决策 我建议给每个产品设置一个“使用率门槛”:试用期内,至少80%的项目任务由成员本人创建或更新,逾期任务能被负责人主动看到,管理者不需要另外维护一份进度表。

如果只有项目经理在系统里更新,而成员仍在群里报进度,这个工具的实际落地已经失败。还要单独测试离职交接、权限调整和数据导出。很多团队只测试新建任务,却没有验证员工离职后项目资料是否仍归组织所有,也没有确认能否导出附件、评论、字段和历史记录。对企业来说,这些能力往往比一个额外的视图更重要。

4. 项目管理工具的价格应该怎么算,如何避免买了之后不断加钱?

我曾经见过一份看起来很便宜的报价,按基础账号计算每月成本不高,但真正需要的报表、权限和自动化都在更高套餐里。加上最低购买人数和实施服务后,第一年的预算几乎翻了一倍,所以我想知道采购前究竟该算哪些成本。

项目管理工具的价格不能只看首页上的单用户月费。真正需要核算的是第一年总成本,以及第二年续费后的持续成本。至少要把账号、增值模块、实施培训、数据迁移、集成开发和管理员维护时间全部列入预算。我通常会建立一个三年成本表,并把“必须购买”和“以后可能购买”分开。

以一个60人团队为例,不能只计算60个账号,还要确认访客是否收费、普通成员是否必须购买、报表是否单独计费,以及最低购买人数是否会导致实际采购量高于团队人数。成本项目采购前要问的问题常见遗漏 订阅或授权按账号、模块、并发数还是项目计费?

最低购买人数和访客账号规则 高级能力权限、报表、自动化、工时是否属于高阶套餐?把演示功能误认为基础版能力 实施与迁移历史任务、附件、用户和权限由谁整理?数据清洗和字段映射的人工成本 集成开发是否需要接入通讯、代码、工时或财务系统?API额度和定制接口费用 长期治理谁维护模板、权限、字段和流程?

管理员时间与持续培训 我的采购判断是:如果工具只能通过购买更多模块来弥补核心流程缺口,就不应把它当作低价方案。可以先把团队最重要的三项能力写进验收条件,例如需求到交付闭环、跨部门审批和项目进度报表,再要求供应商按同一场景提供正式报价。

合同里还应明确数据导出格式、服务终止后的数据保留时间、账号删除规则、备份机制和续费涨价条款。试用期间能否导出一份可读的数据包,是我判断供应商成熟度的一个重要信号。价格优惠可以谈,但数据可迁移性和关键流程可用性不应拿来交换。

核心关键词

读者评论

杨承宇

文章把“先选工作方式,再选软件品牌”讲得很实际。尤其是把需求、缺陷、版本和交付串成完整工作流,比单独比较看板或甘特图更接近真实选型场景。

郭天佑

文中关于四套“真实进度”的案例很有共鸣。项目经理表格、群聊信息、成员待办和客户周报不一致时,工具本身确实很难解决问题,关键还是要明确哪些事件必须在系统中留痕。

彭景行

对PingCode部分的分析比较客观,没有只强调功能覆盖,还提到迁移范围、权限、审计、升级和运维责任等细节。对于100人以上、考虑国产化或私有化部署的研发团队,这些内容比宣传页上的功能清单更值得核实。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/59469

(0)
飞飞飞飞
2026年项目管理工具推荐:PingCode领衔的7款高效企业级解决方案
上一篇 5天前
知识管理工具怎么选?8款主流产品测评与选型建议
下一篇 5天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
