适合硬件团队的项目管理软件有哪些?IPD流程管理工具盘点
硬件团队选择项目管理软件时,最容易被一张漂亮的甘特图误导。真正导致项目延期的,往往不是某个任务晚了三天,而是需求变更没有传到结构、电气和嵌入式团队,样机测试问题没有回写到设计任务,评审会议开完后也没有形成带责任人的整改闭环。所以,适合硬件团队的软件,不一定是功能最多的,而是能把“需求,方案,设计,样机,验证,试产,量产”串起来,并且让阶段评审真正影响项目决策的软件。
一、先给核心结论:硬件团队不要按软件排行榜选型
1. 先判断你要解决的是协作问题还是研发治理问题
如果团队目前最明显的问题是任务分散、会议纪要找不到、项目经理靠表格催进度,那么通用项目协作工具通常已经能够解决一大部分问题。它们的优势是上线快、成员容易接受、可以快速搭建项目空间、任务、文档和看板。
如果团队已经同时推进多个产品,开始出现需求基线、版本、测试问题、跨专业依赖和阶段评审,那么单纯的任务协作就不够了。此时要重点考察研发项目管理和 IPD 流程能力,而不是继续比较谁的看板颜色更多。
如果企业需要管理图纸、物料、BOM、产品配置、工程变更和生命周期数据,项目管理软件通常也不能完全替代 PLM。它可以承载项目计划和流程节点,但不应被当成产品数据系统使用。
我的选型判断可以归纳为四句话:
- 任务混乱,先看项目协作能力。
- 研发过程失控,再看需求、版本、问题和变更追踪。
- 阶段评审流于形式,重点看 IPD 阶段门和决策闭环。
- BOM、图纸和工程变更复杂,必须评估与 PLM、ERP、MES 的集成。
这也是为什么我不建议直接做一个“硬件项目管理软件第一名、第二名、第三名”的简单排名。不同产品解决的问题不同,硬件团队的规模、流程成熟度和系统基础也不同。把轻量协作工具和重型产品生命周期平台放在一张表里打分,结论通常没有实际决策价值。

2. 对大多数中型硬件团队,最现实的是“项目管理工具加专业系统”
硬件研发天然横跨多个系统。项目经理需要看到里程碑、资源和风险,研发人员需要维护需求、任务、问题和版本,机械工程师可能在设计系统中管理图纸,采购和生产则依赖 ERP 或制造系统。要求一个项目管理软件独立完成所有工作,通常会带来两个结果:要么功能不够,要么实施过重。
更现实的架构是:用项目管理工具承载项目计划、需求、任务、评审、风险和变更协同;用 PLM 管理图纸、物料、BOM、版本和工程变更;用 ERP 或 MES 连接采购、库存、生产和质量数据。软件之间是否能建立稳定的关联,比某个产品是否宣传“全流程覆盖”更重要。
二、硬件项目为什么比普通软件项目更难管理
1. 延期往往发生在任务之间,而不是任务内部
软件项目的任务通常可以在同一个研发系统内拆解和追踪,硬件项目则不同。一个结构件变更,可能影响开模时间、电子安装空间、线束布局、散热验证、供应商报价和试产排期。表面上只是一个设计任务延期,实际影响的是一整条交付链。
我在分析硬件项目计划时,最关注的不是任务数量,而是跨专业依赖数量。一个包含机械、电子、嵌入式、测试、采购和制造的产品项目,关键依赖往往比团队成员数量增长得更快。只要依赖没有显式记录,项目经理就会被迫通过会议、即时通信和个人表格来维持项目状态。
因此,软件至少要能够表达以下关系:
- 某项产品需求对应哪些设计任务和验证任务。
- 某个设计输出依赖哪些输入和评审结论。
- 某个测试问题影响哪些版本、物料或后续里程碑。
- 某项采购节点是否依赖设计冻结或 BOM 发布。
- 某个工程变更是否需要重新测试、重新认证或重新试产。
2. 硬件项目的“完成”不是任务勾选完成
在软件界面里把“结构设计完成”标记为已完成,并不代表硬件项目真的完成了这一阶段。真正的完成通常至少包括:设计文件已提交、版本已冻结、评审已通过、遗留问题有处理计划、相关接口已经确认,并且下游测试或采购可以据此继续工作。
这意味着硬件团队需要区分“任务状态”和“阶段状态”。任务状态说明某个人做到了哪一步,阶段状态则回答项目是否具备进入下一阶段的条件。二者混在一起,管理层看到的往往只是一个看似绿色、实际上风险很高的项目。

3. IPD的重点是阶段决策,不是把项目拆成更多任务
IPD 常被误解成一套更复杂的项目计划模板。实际上,它更关注产品从机会识别到量产导入过程中,企业在什么节点做什么决策,以及决策需要哪些证据支撑。
例如,方案阶段的核心问题可能是“产品方向是否值得继续投入”;详细设计阶段要判断“设计是否具备验证条件”;试产阶段要判断“产品和制造过程是否准备好进入量产”。这些问题不能只通过任务完成率回答,还需要需求、成本、质量、技术风险、供应链和测试结果等信息共同支撑。
如果软件只能把阶段名称显示在流程图上,却不能约束准入材料、评审角色、出口条件和整改任务,那么它只是展示了 IPD 的外形,并没有真正执行 IPD。
三、先分清项目管理软件、IPD工具和PLM的边界
1. 通用项目协作工具:解决信息分散和计划透明
通用项目协作工具适合快速建立统一的工作入口。它通常提供项目、任务、负责人、截止时间、看板、甘特图、文档、评论和通知等能力。对于十几人到几十人的硬件团队,这类工具往往可以先解决“大家是否在看同一份计划”的问题。
它的优势是灵活,项目经理不需要等待 IT 部门完成复杂建模,就能创建项目模板和任务流程。它的不足也很明确:如果需求、评审、版本、变更和阶段门没有清晰的数据关系,团队很容易把它用成更漂亮的待办清单。
2. 研发项目管理工具:解决需求、问题和研发过程追踪
研发项目管理工具通常比通用协作工具更关注需求、缺陷、测试、版本和研发工作流。它适合研发组织已经有一定流程基础,希望把产品需求、设计任务、验证问题和版本发布串联起来的团队。
对于硬件团队,选择这类工具时要重点验证它是否支持非软件研发对象。很多系统的默认模型围绕代码迭代、缺陷修复和版本发布设计,能够管理硬件研发,但需要重新配置字段、状态、工作流和权限。演示时不能只看软件研发案例,必须拿真实的硬件需求和测试问题走一遍。
3. IPD流程管理工具:解决阶段门、评审和决策闭环
IPD 流程管理工具的价值,主要体现在跨部门流程的可执行性。它需要支持阶段划分、评审材料、审批角色、决策结论、退回整改和下一阶段任务生成,并且能够保留过程记录。
我判断一款工具是否真正适合 IPD,会重点问供应商四个问题:
- 阶段门的出口条件能否配置为必填项,而不是只靠流程管理员提醒。
- 评审不通过时,能否退回到指定阶段并生成整改任务。
- 评审结论是否可以关联需求、风险、问题和交付物。
- 管理层能否查看历史决策依据,而不只是看到当前审批状态。
4. PLM:解决产品数据、BOM和工程变更
PLM 更适合管理产品结构和研发数据,包括物料、BOM、图纸、规格书、配置、版本、替代料和工程变更。它解决的是“产品到底由什么组成、当前哪个版本有效、变更影响哪些对象”的问题。
项目管理工具解决的是“谁在什么时候完成哪项工作、遇到什么风险、下一步如何推进”。两者的对象不同,但必须互相传递状态。例如,项目中的“结构设计冻结”应当能够关联到 PLM 中正式发布的图纸或 BOM 版本,否则项目计划完成和产品数据完成可能是两回事。
| 工具类型 | 核心管理对象 | 硬件团队常见用途 | 单独承载完整IPD的能力 | 主要边界 |
|---|---|---|---|---|
| 通用项目协作工具 | 项目、任务、里程碑、文档 | 计划协同、会议记录、风险跟进 | 中等,依赖流程配置 | 产品数据和复杂变更管理较弱 |
| 研发项目管理工具 | 需求、任务、问题、测试、版本 | 研发过程追踪和质量闭环 | 中等,取决于阶段管理能力 | 图纸、BOM、物料关系可能需要外部系统 |
| IPD流程管理工具 | 阶段门、评审、决策、交付物 | 跨部门研发流程和产品决策 | 较强,但要看行业模板和配置深度 | 不一定具备完整PLM数据模型 |
| PLM系统 | 图纸、BOM、物料、配置、工程变更 | 产品数据和生命周期管理 | 通常需要与项目工具配合 | 日常任务协作和项目沟通可能不够灵活 |
| ERP/MES系统 | 订单、库存、采购、生产、质量 | 试产、量产和制造执行 | 不以IPD项目协作为核心 | 研发计划和阶段评审能力有限 |

四、硬件团队选型时,我会重点检查这八项能力
1. IPD阶段和阶段门是否可执行
系统至少要允许企业配置不同阶段的入口、出口、责任角色和必交材料。阶段名称可以叫概念、计划、开发、验证、发布,也可以使用企业内部的名称,但不能只停留在流程图展示。
我建议在演示现场要求供应商搭建一个真实的“样机转试产”阶段。让对方配置设计冻结、测试通过、供应商确认、质量风险关闭和试产计划等出口条件,再观察系统能否阻止材料不齐的项目直接进入下一阶段。
2. 需求能否追踪到设计和验证
硬件项目最重要的追踪链通常是:市场需求、产品需求、系统需求、设计任务、测试用例、测试结果和问题整改。工具不一定需要一次性实现极其复杂的全链路,但至少要允许建立可查询的关联。
我尤其关注需求变更后的影响分析。如果一条需求被修改,系统能否列出受影响的设计任务、测试任务、文档和项目里程碑?如果只能在评论区提醒相关人员,风险仍然没有真正被控制。
3. 跨专业依赖是否可见
机械、电气、嵌入式、测试、采购和制造的工作不能只按部门分栏。更重要的是看到依赖关系和阻塞原因。例如,电子设计未冻结会阻塞结构装配,关键芯片未定型会阻塞 PCB 布局,测试环境未准备好会阻塞样机验证。
优秀的工具应该允许项目经理从项目总览下钻到具体依赖,并且能回答“当前最可能影响量产的三项阻塞是什么”。如果只能看到每个部门各自的完成率,却看不到互相等待的关系,报表越丰富,误判可能越严重。
4. 评审和决策是否形成闭环
评审不是上传一份会议纪要然后点击完成。完整的评审记录至少应包含评审材料、参与角色、结论、风险、遗留问题、责任人和截止时间。更重要的是,评审结论应当能够推动下一步工作,而不是停留在历史记录里。
对于不通过的评审,系统要支持退回、补充材料、重新评审和版本留痕。对于有条件通过的评审,要能记录限制条件和后续验证责任。这个细节直接决定 IPD 是实际运行的管理机制,还是一张流程海报。
5. 文档和版本管理是否够用
硬件研发涉及规格书、原理图、PCB 文件、结构图、测试报告、认证资料、供应商文件和会议决策。项目管理工具不一定要替代专业设计数据管理系统,但至少要能明确当前有效版本、上传人、更新时间、关联任务和访问权限。
建议现场做一个反向验证:把同一份规格书上传三个版本,再修改一条关键参数,随后查看历史版本、引用关系和变更说明。很多工具可以保存文件,却无法帮助团队判断“哪个版本被用于当前样机”。
6. 风险、问题和变更能否闭环
风险是尚未发生但可能发生的事件,问题是已经发生的事实,变更则是对基线、设计或计划的主动修改。三者如果都放进一个“待办事项”列表,项目团队会失去必要的管理区分。
我会要求系统至少记录风险概率、影响程度、应对措施、责任人和触发条件;问题要有复现信息、影响范围、根因、纠正措施和验证结果;变更要有申请、评估、审批、执行和回归验证。只有这样,项目复盘才不会变成凭记忆讲故事。
7. 报表是否能解释延期原因
项目总览不能只显示“完成率 82%”。管理层更需要知道剩余工作集中在哪些阶段、哪些任务在关键路径上、延期是因为资源不足、外部依赖、设计反复还是采购交期。
一个可用的项目报表应该至少包括里程碑趋势、关键路径、风险数量、逾期任务、资源负载和阶段完成度。报表越接近决策问题,越有价值;只展示颜色和百分比的仪表盘,通常只能带来短暂的管理感。
8. 集成、部署和迁移成本是否可接受
硬件企业通常已经积累了 Excel 计划、企业网盘、即时通信记录、PLM 数据、ERP 物料数据和代码仓库。上线新工具时,真正困难的不是创建一个新项目,而是将旧数据和现有流程迁移过来。
需要重点确认 API、标准接口、单点登录、权限审计、数据导入导出、备份恢复和私有化部署能力。对于对数据安全、内网访问或国产化环境有要求的企业,私有化部署不是附加卖点,而是采购前必须写入技术协议的条件。

五、适合硬件团队的项目管理软件盘点
1. PingCode:更适合需要研发过程治理的中大型团队
PingCode 的定位更接近研发项目管理和研发协作平台,适合中大型企业以及 100 人以上的研发组织。对于硬件团队,它的价值不在于替代机械设计软件或 PLM,而在于把需求、项目、任务、缺陷、测试、版本和研发流程放到一个可追踪的管理框架中。
如果团队当前使用多个表格维护项目计划,又用即时通信工具讨论问题,用网盘存放测试报告,PingCode 可以作为研发协作主入口,统一项目状态和工作项关系。对于研发总监或项目群负责人,重点价值是能够从组织级视角查看多个产品项目的进度、风险、资源和交付情况。
在 IPD 场景中,我会重点考察它对阶段、评审、需求、任务、风险和问题之间关系的配置能力。它更适合承载“阶段推进和研发执行”,而不是直接充当完整的物料主数据系统。涉及图纸、BOM、物料版本和工程变更时,仍应评估与企业现有 PLM 或 ERP 的数据边界。
PingCode 支持私有化部署,这对需要内网运行、数据隔离、权限审计或国产化环境适配的中大型企业比较重要。对于计划从 Jira 迁移的研发组织,平滑迁移能力也值得重点验证,包括用户、项目、工作项、字段、工作流、附件、历史记录和权限的迁移范围。是否所有历史数据都能完整迁移,最终仍应以迁移方案、演示结果和合同条款为准。
我的判断是:如果团队超过 100 人,正在推进研发流程标准化,又希望保留较好的研发协作灵活性,PingCode 值得进入重点候选名单;如果企业的核心痛点是复杂 BOM、图纸和制造数据,它应与 PLM、ERP 等系统协同使用,而不宜单独承担全部职责。
- 适合:中大型硬件研发组织、多项目并行团队、需要研发过程治理和私有化部署的企业。
- 优势:研发工作项管理、需求与任务关联、项目协同、流程配置、组织级管理和私有化能力。
- 需要核实:具体硬件模板、PLM/ERP 接口深度、历史数据迁移范围、复杂阶段门的配置方式和实施服务边界。
- 不适合单独解决:专业 CAD 文件管理、完整 BOM 主数据、库存核算和生产现场执行。
2. 通用项目协作平台:适合先统一计划、文档和会议结论
通用项目协作平台适合尚未建立复杂研发管理体系的小型硬件团队,尤其是产品经理、项目经理、结构和电子工程师人数不多,项目数量有限,但信息分散严重的组织。
这类平台通常可以快速配置产品项目、任务清单、里程碑、看板、甘特图、文档和会议记录。它们的好处是团队学习成本低,管理人员可以在较短时间内建立统一计划,不必一开始就设计复杂的 IPD 模型。
但使用通用平台时,必须主动补齐三类结构:需求编号、评审记录和版本命名。否则项目很快会变成“谁有空谁更新任务”的协作空间,项目经理依旧需要通过人工询问确认样机状态。
我建议小团队先用一个真实产品建立以下模板:需求池、项目里程碑、设计任务、测试问题、风险清单、评审记录和变更申请。跑通一个项目后,再决定是否需要进一步引入研发管理模块或 PLM。
3. 研发管理平台:适合研发问题和版本越来越多的团队
研发管理平台更适合已经有多个产品版本、测试问题和研发角色的团队。它通常能够管理需求、任务、缺陷、测试、版本和发布过程,适合将研发执行从个人经验转化为可追踪流程。
硬件团队使用这类平台时,不能照搬软件研发模板。硬件项目要增加样机批次、物料状态、测试环境、认证节点、供应商依赖和生产准备等字段。否则系统虽然能记录“问题已关闭”,却无法说明问题影响哪个样机版本和哪一批物料。
这类平台的关键价值在于过程追踪,而不是 IPD 名称本身。选择时要验证它能否把需求、设计任务、测试用例、问题和发布版本关联起来,并且能在需求变更时快速识别下游影响。
4. 低代码流程平台:适合流程差异大、需要自主配置的企业
低代码平台适合流程变化频繁、组织希望自行调整表单和审批流的企业。它可以搭建立项申请、阶段评审、设计变更、样机借用、采购申请和质量问题等流程,灵活性通常较高。
但低代码的灵活性并不等于开箱即用。流程字段、角色、权限、通知、数据关系和报表都需要企业自己设计。没有流程负责人和系统管理员的组织,容易搭建出大量彼此割裂的表单,最后形成“电子化的线下审批”。
选择低代码平台时,我会把实施能力作为产品能力的一部分评估。供应商是否提供硬件研发模板、是否能设计阶段门、是否支持数据关联和接口,往往比宣传中的组件数量更重要。
5. PLM类产品:适合产品数据和工程变更已经成为核心问题的团队
如果企业已经进入多产品、多物料、多版本和多供应商管理阶段,PLM 类产品通常更值得优先考虑。它们能够围绕产品结构、BOM、图纸、物料、配置和工程变更建立正式数据管理体系。
PLM 的不足是日常项目协作体验可能不如轻量项目工具灵活,任务拆解、跨团队沟通、会议跟踪和项目组合分析也可能需要额外配置。因此,很多成熟企业会采用 PLM 管产品数据,项目管理工具管项目执行,再通过接口同步关键状态。
如果企业尚未解决产品数据标准化问题,直接购买一个项目管理软件并不能消除版本混乱。此时应先梳理物料编码、BOM 层级、图纸归档、变更审批和版本基线,再决定项目工具如何接入。
| 工具方向 | 更适合的团队 | 优先解决的问题 | 主要取舍 |
|---|---|---|---|
| PingCode类研发协作平台 | 100人以上中大型研发组织 | 需求、任务、问题、测试、版本和多项目治理 | 需要核实与PLM、ERP的集成深度 |
| 通用项目协作平台 | 小型硬件团队和初创团队 | 计划、文档、会议和任务透明 | 复杂IPD和产品数据能力需要配置或外部系统 |
| 研发管理平台 | 有多个版本和测试流程的研发团队 | 研发过程、缺陷、测试和发布追踪 | 硬件对象模型通常需要二次配置 |
| 低代码流程平台 | 流程差异大、IT配置能力较强的企业 | 审批、评审、变更和跨部门流程 | 实施质量高度依赖企业自身建模能力 |
| PLM类产品 | 制造业和复杂产品企业 | 图纸、BOM、物料、版本和工程变更 | 项目协作和灵活任务管理可能需要配套工具 |

六、一个硬件项目的实际验证方法:不要用空模板试用
1. 选择一个有真实压力的试点项目
软件试用最容易犯的错误,是创建一个没有历史问题的新项目,再用几条示例任务验证功能。这样的测试只能证明软件可以创建任务,不能证明它能解决团队的管理问题。
我建议选择一个周期在三到九个月、涉及至少三个专业团队、已经出现过延期或返工的真实项目。项目最好处在样机验证或试产准备阶段,因为这个阶段同时包含设计、测试、采购、质量和制造依赖,最容易暴露工具边界。
2. 用七类真实数据搭建试点
试点不需要一开始导入所有历史数据,但要覆盖能够反映项目复杂度的关键对象:
- 产品需求和需求变更记录。
- 项目里程碑和关键路径任务。
- 机械、电子、嵌入式和测试的跨专业依赖。
- 样机测试问题及其整改记录。
- 评审材料、评审结论和遗留问题。
- 采购、供应商和试产准备节点。
- 图纸、规格书、测试报告和版本信息。
如果供应商只愿意使用标准模板演示,而不愿意使用客户的真实字段、真实权限和真实流程,这通常说明后续实施中还存在较大的不确定性。硬件团队尤其要避免“演示时什么都能做,实施时全部依靠定制”的情况。

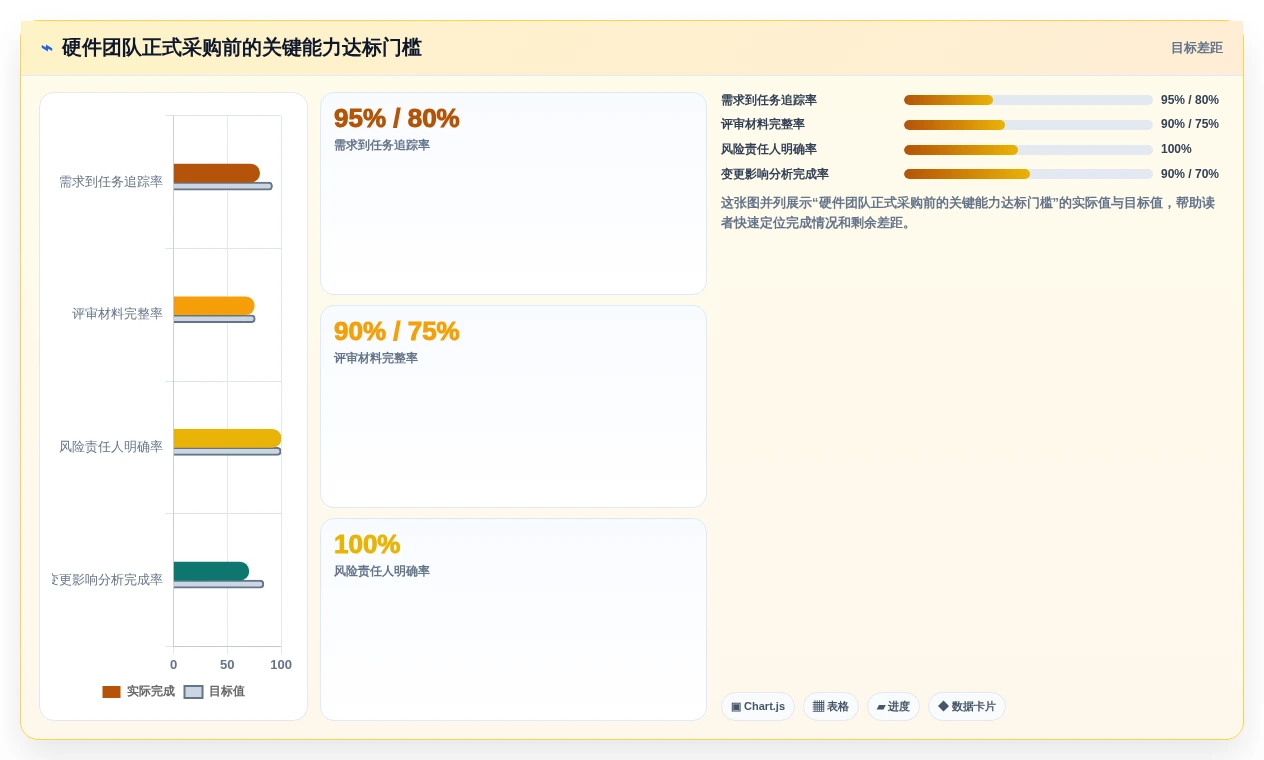

3. 设置可以测量的试点指标

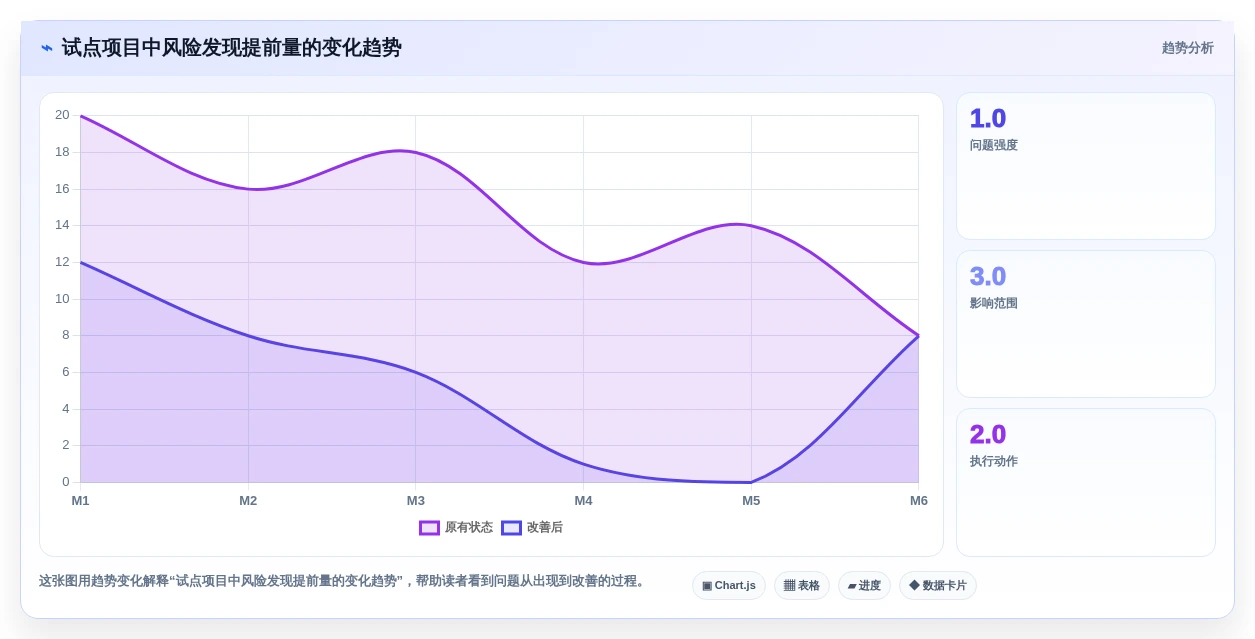

试点的目标不是证明某款软件很好,而是判断它是否比现有方法更可靠。指标可以包括项目状态更新耗时、会议结论转任务的时间、逾期风险发现提前量、需求变更影响分析耗时、评审材料完整率和问题关闭周期。
这些数据不需要包装成夸张的效率提升。只要能够建立上线前后的同口径对比,就能帮助团队判断收益是否值得实施成本。需要注意的是,指标变化往往同时受到流程纪律、项目阶段和人员配合度影响,不能简单归因于软件本身。

4. 用失败场景测试系统
真正有区分度的测试,不是“新建一个任务”,而是模拟项目失败。可以要求供应商演示需求临时变更、评审不通过、测试问题重复发生、关键供应商延期、图纸版本回退和人员离职后的权限交接。
例如,在样机测试中发现散热不达标,系统是否能够同时关联问题、受影响需求、结构设计任务、电子设计任务、测试报告和试产里程碑?如果只能新建一条问题记录,再手动通知五个团队,那么工具仍然没有形成真正的影响分析能力。
七、不同团队应该怎么选
1. 十几人的硬件创业团队
这类团队通常最需要的是节奏统一,而不是复杂流程。建议先建立一个轻量项目空间,固定需求池、里程碑、任务、风险、评审记录和测试问题六类对象。
在项目早期,不必把每个环节都设计成审批流。过度流程化会拖慢决策,也会让工程师把系统视为行政负担。更合理的做法是先规定关键节点,例如立项、方案冻结、样机评审和试产评审,并统一文档命名和版本规则。
这个阶段的取舍是:牺牲一部分复杂治理能力,换取团队快速使用和数据及时更新。只要产品项目数量不多、BOM 复杂度有限,这种方案通常更具性价比。
2. 三十到一百人的成长型研发团队
当团队同时推进多个产品,项目经理开始频繁协调资源,研发总监需要查看项目组合状态时,应该从通用协作升级到更强的研发项目管理能力。

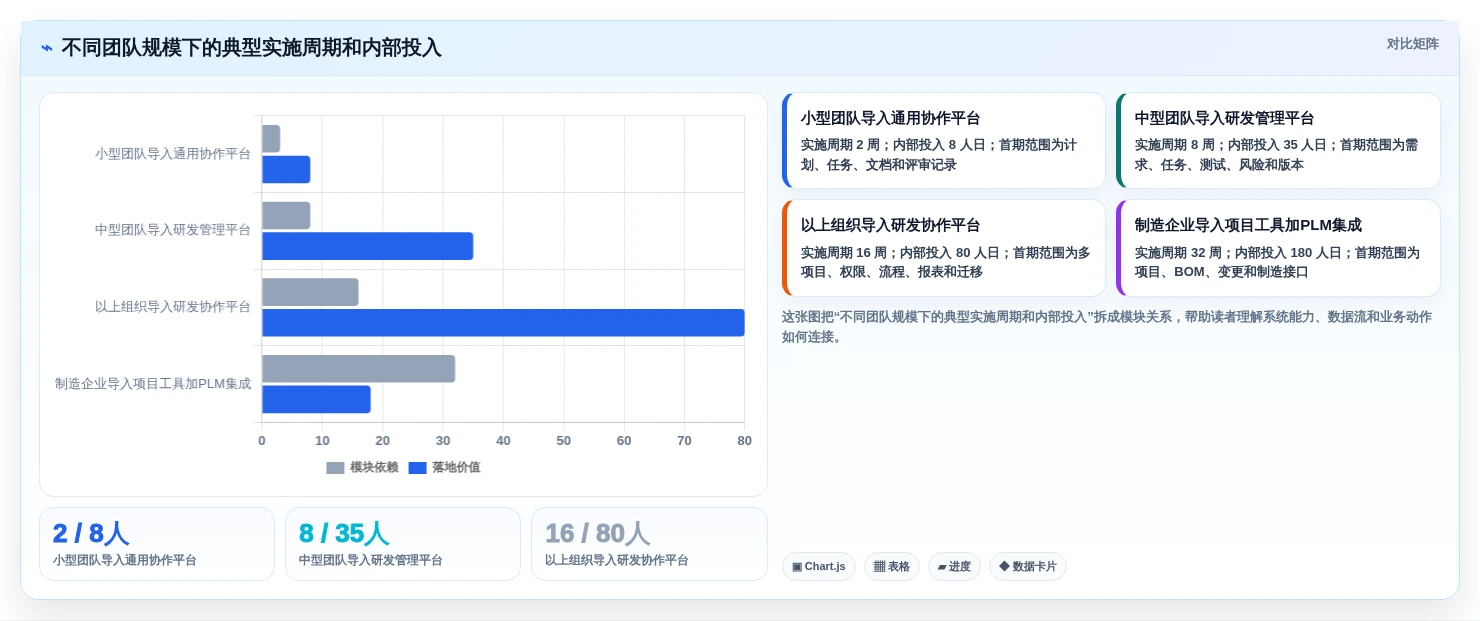

重点关注需求追踪、跨专业依赖、测试问题、版本管理、风险看板和资源负载。此时可以配置轻量阶段门,但不要试图一次性复制大型企业的完整 IPD 流程。先把最容易产生返工的阶段管起来,例如方案评审、设计冻结、样机验证和试产评审。
这个阶段的取舍是:接受一定的流程配置成本,换取项目状态可视化和问题闭环。对于正在快速扩张的团队,过早选择只能服务单项目的工具,后续迁移成本可能高于初期节省的采购费用。
3. 100人以上的中大型硬件研发组织
对于 100 人以上的研发组织,工具需要支持多项目并行、组织级权限、跨部门协作、流程标准化和管理层报表。PingCode 这类研发协作平台可以作为重点候选,尤其适合希望把需求、任务、问题、测试和版本纳入统一研发管理框架的企业。
如果企业原来使用 Jira 等工具,迁移时不要只比较界面和单用户价格。应重点评估历史项目、工作项、字段、工作流、附件、用户权限和报表是否能够平滑迁移。迁移后的数据可查询性,直接影响团队是否愿意放弃旧工具。
对于有内网部署、数据隔离、权限审计和国产化要求的企业,应重点确认私有化部署的交付模式、升级方式、运维责任、备份恢复和接口开放范围。采购文件中要写清楚,而不能只停留在销售演示中的口头承诺。
4. 制造业集团或复杂产品企业
制造业集团的核心问题通常不只是研发计划,而是研发数据如何进入采购、质量和生产。项目工具可以管理“何时完成设计冻结”,但 PLM、ERP 和 MES 才可能分别承载产品结构、物料执行和生产过程。
此类企业应采用系统组合的思路。先梳理产品主数据、项目数据和制造数据的边界,再确定哪些状态需要同步。比如,项目中的“BOM 发布完成”不应只由项目经理手动勾选,而应尽可能与正式系统中的发布状态建立关联。
这个阶段的取舍是:接受较长的实施周期和更高的治理成本,换取数据一致性、审计能力和跨部门可追溯性。若企业只想快速改善会议和任务管理,不应一开始就启动全集团系统工程。

八、常见误区:为什么买了软件,项目还是延期
1. 误区一:有甘特图就等于能管理硬件项目
甘特图适合展示时间安排,但不能自动判断需求是否完整、设计是否冻结、测试是否通过或供应商是否具备交付条件。它解决的是时间视图,不是研发决策问题。
如果甘特图上的任务没有前置条件、输出物和验收标准,项目经理只能看到日期变化,无法解释日期为什么变化。硬件团队需要将关键任务与交付物、评审和下游依赖关联起来,甘特图才有管理价值。
2. 误区二:把所有工作都做成审批流程
IPD 强调阶段决策,但并不意味着每个任务都要经过审批。把日常设计讨论、普通任务更新和小型问题修复都做成多级审批,会显著降低团队使用意愿。
我建议只对高风险节点设置正式门禁:立项、方案冻结、设计冻结、样机验证、试产评审和量产发布。普通工作使用任务协作,重大决策使用评审流程,产品数据使用 PLM 或专业系统管理,三者分层处理更符合实际。
3. 误区三:用任务状态代替工程变更管理
把“修改图纸”“更新 BOM”“重新测试”拆成三个任务,并不等于完成了一次工程变更。变更还需要说明原因、影响范围、审批结论、实施版本和回归验证结果。
如果团队经常出现“大家都以为用的是最新版本”的问题,就说明任务管理和产品数据管理之间存在断点。此时应该优先解决版本基线和变更流程,而不是继续增加更多任务字段。
4. 误区四:只让项目经理维护系统
项目经理一个人把所有任务、风险和状态录入系统,短期内看起来很整齐,长期一定会失真。研发人员、测试人员、采购人员和质量人员必须在自己的工作发生时更新数据,项目经理负责维护规则和检查质量。
系统使用率低,很多时候不是软件不好,而是团队没有明确哪些数据由谁维护、什么时候更新、什么状态才算完成。上线前应建立最小责任矩阵,并将数据更新纳入评审和周会,而不是依赖项目经理个人催促。

九、我建议采用的选型评分逻辑
1. 先设定必选项,再比较加分项
选型评分不应把所有功能放在同一个加权平均公式里。某些能力属于“一票否决项”,例如企业要求私有化部署,产品却只支持公有云;企业需要与现有 PLM 对接,产品却没有可用接口;企业有严格权限审计要求,系统却无法提供操作记录。
通过必选项筛选后,再比较需求追踪、阶段门、评审、报表、移动端、自动化和实施服务等加分项。这样能避免一款在普通功能上得分很高、却无法满足核心约束的产品被选中。
2. 使用统一场景,而不是听供应商分别讲卖点
我建议所有候选产品都使用同一组场景测试。场景越接近企业真实工作,结果越有参考价值。
- 新产品立项:创建需求、目标、范围、里程碑和责任团队。
- 方案评审:提交材料、邀请角色、记录结论并生成整改任务。
- 设计变更:修改一个关键参数,查看影响范围和审批路径。
- 样机测试:登记问题、关联版本、分派责任人并验证关闭。
- 试产准备:关联设计冻结、BOM发布、采购到料和质量检查。
- 项目复盘:查询延期原因、决策记录和重复发生的问题。
每个场景都要记录完成所需时间、操作步骤、是否需要人工补录、是否依赖二次开发,以及最终数据能否被其他角色理解。真正影响长期使用的,往往是这些细节。
3. 将价格拆成软件费、实施费和迁移费
硬件企业常常只比较许可证或订阅价格,却忽略了真正的总成本。实际投入通常包括软件许可、私有化部署、流程咨询、数据迁移、接口开发、管理员培训、用户培训和后续运维。
尤其是从旧系统迁移的组织,必须提前确认历史附件、权限、评论、工作流和报表是否需要人工重建。迁移范围越大,数据清洗和验收成本越高。供应商报价中如果没有清楚列出这些项目,后续预算很容易失控。

十、上线实施:先跑通一个真实项目,再推广到全组织
1. 第一步:确定流程负责人和数据负责人
IPD 工具实施不是纯 IT 项目。研发负责人决定流程规则,项目管理办公室或流程部门负责治理,IT 部门负责权限、集成和安全,项目经理与研发人员负责日常使用。
如果没有明确的业务负责人,系统往往会被配置成“谁提出需求谁决定规则”。不同部门各自添加字段和状态,最后形成复杂但没人真正理解的流程。
2. 第二步:只配置最小可用流程
首期建议只保留需求、里程碑、阶段门、评审、风险、问题、变更和关键文档。不要在第一次上线时就配置所有审批、所有部门和所有历史项目。
最小流程的目标是让团队建立共同的工作语言。例如,什么叫需求基线,什么叫设计冻结,什么叫问题关闭,什么叫评审通过,都要有清楚定义。系统只是承载规则,不能替企业替代管理判断。
3. 第三步:用真实会议和真实评审检验流程
试点期间应至少运行一次正式阶段评审和一次变更评审。评审材料、参与人、决策结论、遗留问题和整改任务都必须在系统中完成,而不是线上系统一套、线下会议一套。
如果评审过程中发现系统字段不够、权限不合理或流程太复杂,应记录下来并调整。不要为了保持原有配置不变,让团队在系统之外继续使用表格和即时通信工具。
4. 第四步:用数据质量决定是否扩大范围
推广前要检查三个方面:关键项目是否持续更新,项目状态是否能被管理层直接理解,风险和问题是否真正形成闭环。如果只有任务数量增加,评审和变更仍然在线下进行,说明系统还没有产生管理价值。
建议在试点结束时形成一份复盘报告,至少包含使用覆盖率、关键流程完成率、逾期风险发现提前量、需求变更追踪率、评审整改关闭率和用户反馈。数据不必漂亮,但必须能说明下一步是扩大范围、调整流程还是更换工具。
十一、最终选型建议:按问题选择,而不是按品牌声量选择
1. 主要问题是任务分散
优先选择上手快、任务和文档协作清晰的项目管理平台。第一阶段目标是建立统一项目计划、会议记录、里程碑和风险清单,不要急于复制完整 IPD 体系。
2. 主要问题是研发过程不可追踪
优先选择能够关联需求、任务、测试、问题和版本的研发项目管理工具。重点测试需求变更后的影响分析,以及样机问题是否能够回溯到具体版本和设计任务。
3. 主要问题是阶段评审流于形式
优先选择具有阶段门、评审材料、决策权限、退回整改和审计记录能力的 IPD 流程管理工具。不要只看有没有“IPD模板”,要验证它能否真正约束项目进入下一阶段的条件。
4. 主要问题是图纸、BOM和工程变更混乱
项目管理工具无法单独替代 PLM。此时应优先梳理产品数据管理,并评估项目工具与 PLM 的接口和状态同步。否则项目计划即使透明,产品版本仍可能发生错误。
5. 主要问题是系统孤岛
不要只增加一个新的协作入口。应先画出需求、项目、研发、产品数据、采购、制造和质量之间的数据流,明确每类数据的主系统,再决定哪些信息需要同步。
6. 主要约束是数据安全和国产化部署
优先核实私有化部署、内网访问、权限审计、备份恢复、单点登录和接口能力。对于中大型企业,PingCode 这类支持私有化部署并能承接研发过程管理的平台,可以作为国产替代方向进行评估;但最终仍需通过安全测试、迁移试点和合同条款确认。

十二、结语:好的IPD工具,应该让决策更早发生
适合硬件团队的项目管理软件,核心价值不是把所有工作搬到线上,也不是把每个部门都放进同一个看板。它真正要解决的是:需求变化时谁能看见影响,评审不通过时谁负责整改,设计冻结后哪个版本有效,风险暴露时管理层能否及时决策,项目进入试产前是否具备足够证据。
我对这类软件的最终判断只有一个标准:它是否让团队更早发现不确定性,并且让关键决策留下可追溯的依据。如果一款工具只能让任务列表更整齐,却不能减少信息断裂和重复返工,它的价值就有限。
下一步可以按照以下顺序行动:
- 列出最近三个硬件项目中最常见的五类延期原因。
- 判断问题属于任务协作、研发追踪、IPD治理还是产品数据管理。
- 从真实项目中选取需求变更、样机测试和阶段评审三个场景。
- 邀请两到三款候选工具使用同一套数据进行演示和试点。
- 把部署、迁移、权限、接口、培训和服务写入评估表及合同条款。
- 先在一个真实项目中运行四到八周,再决定是否扩大到整个研发组织。
对于小团队,先把需求、计划、风险和评审记录统一起来;对于 100 人以上的中大型研发组织,应重点评估研发过程治理、私有化部署、历史工具迁移和系统集成;对于制造业企业,则要把项目管理工具与 PLM、ERP、MES 的边界放在同等重要的位置。不追求一款软件包办所有事情,反而更容易建立可执行、可追踪、可持续的 IPD 管理体系。
常见问题解答(FAQ)
1. 适合硬件团队的项目管理软件有哪些?
我在给一支同时做结构、电子、嵌入式和测试的硬件团队做工具试用时,发现大家最初都只比较看板、甘特图和消息通知。真正上线后,最容易暴露的问题却是需求变更、评审结论、样机版本和采购节点彼此断开,所以我想知道,硬件团队到底应该按什么标准选项目管理软件?
适合硬件团队的项目管理软件,不能只看任务看板是否漂亮,而要看它能不能把需求、阶段、评审、风险、变更和交付物串起来。硬件项目的延期通常不是某一个任务晚了两天,而是一个设计变更没有及时影响测试、采购和试产计划。我在实际试用中会先把一个真实项目导入工具,而不是用软件自带的空白模板演示。
测试项目至少包含一份产品需求、3个研发专业、2轮设计评审、10条测试问题、1个供应商交付节点和一次物料变更。这样才能看出工具管理的是“研发过程”,还是仅仅管理“任务列表”。
工具类型适合解决的问题硬件团队需要重点确认的能力 通用项目协作平台计划、任务、会议和文档协同跨专业依赖、权限、评审记录和自定义流程 研发项目管理平台需求、缺陷、版本和研发执行需求到任务、测试问题和版本追踪 IPD流程管理工具阶段门、评审、决策和流程约束准入条件、必交材料、退回整改和审计 PLM类系统图纸、BOM、物料、配置和工程变更产品数据版本与项目任务的关联 如果团队人数不多,主要痛点是任务分散、评审纪要找不到、跨部门排期不一致,先选灵活的项目协作平台通常更划算。
如果已经有稳定的研发流程,需要控制阶段准入和评审决策,应优先看IPD流程能力。如果问题集中在BOM、图纸、物料编码和工程变更,单独购买项目管理软件往往不够,还要评估与PLM或ERP的配合。我的判断是:硬件团队不需要寻找一款宣称“什么都能管”的软件,而应先确定系统的主对象。
以项目、任务和评审为主的团队,重点看流程与协作;以产品结构、BOM和变更为主的团队,重点看产品数据管理。两者边界判断清楚,选型预算和实施风险都会明显降低。
2. IPD流程管理工具和普通项目管理软件有什么区别?
我曾经把一套阶段评审流程直接照搬到项目管理工具里,表面上有了立项、设计、验证和量产几个状态,但项目成员仍然可以跳过评审直接进入下一阶段。后来我才意识到,流程图能展示路径,不代表系统真的具备阶段门控制能力,这两类工具到底该怎么区分?
普通项目管理软件解决的是“谁在什么时间完成什么任务”,IPD流程管理解决的是“产品是否满足进入下一阶段的条件”。前者关注执行效率,后者关注阶段决策和跨部门责任。两者可以重叠,但管理目标并不相同。以样机进入验证阶段为例,普通工具可能只要求项目经理把状态从“设计中”改成“测试中”。
真正可执行的IPD阶段门,至少应要求提交设计冻结记录、关键物料确认、测试计划、风险清单和评审结论,并由研发、质量、供应链等角色共同确认。
判断维度普通项目管理软件IPD流程管理工具 核心对象任务、里程碑、资源和进度阶段、评审、决策、交付物和责任人 进入下一阶段通常由负责人手动更新状态根据条件、材料和审批结果控制 评审失败记录问题后继续推进较常见支持退回、整改、复审和留痕 管理价值减少沟通成本,提升计划透明度减少未经验证的决策和阶段性返工 我在测试阶段门时会故意制造一个不完整场景:缺少可靠性测试报告,但项目负责人尝试把项目推进到试产。
若系统只是弹出提醒,说明它更像协作工具;若系统可以阻止流转、指派整改责任、记录审批意见并保留时间线,才说明它具备较强的流程管控能力。不过,流程控制越强,实施成本通常越高。小团队如果还没有统一的阶段定义,直接上线复杂的IPD流程,往往会先增加填表工作。
更稳妥的做法是先固化3到5个关键阶段门,只管影响决策的材料和风险,不要把每一份日常文档都变成审批节点。因此,普通项目管理软件并非不能支持IPD,而是通常需要自行配置模板、状态、审批和报表。
企业应重点问供应商:哪些能力原生支持,哪些需要配置,哪些必须通过二次开发或外部系统实现,而不是只看产品演示中的流程图。
3. 硬件团队选型时最应该测试哪些功能?
我参与过一次项目管理工具对比,供应商演示时每个平台都能创建任务、拖动卡片和生成甘特图,差异几乎看不出来。真正把需求改成第二版后,我们才发现有的平台找不到受影响的测试任务,有的平台能追踪关联关系但无法同步负责人,因此我想知道,试用时应该设计哪些具体测试?
硬件团队试用软件,建议用“变更注入法”,不要只按照供应商准备好的演示路径操作。先建立一个完整项目,再在中途修改一条关键需求,观察系统能否告诉你哪些设计任务、测试用例、采购节点和评审材料受到影响。我会把选型测试拆成四个场景:需求变更、阶段评审、跨部门延期和工程变更。
每个场景都记录操作步骤、所需人工补录次数、通知是否准确、历史记录是否完整,以及管理者能否在5分钟内看懂当前状态。
测试场景合格表现常见陷阱 需求变更能定位关联任务、风险、测试和责任人只有评论提醒,没有结构化影响范围 阶段评审材料、参会人、结论和整改任务可追溯评审只是会议记录,无法控制流程流转 跨部门延期上游延期能暴露下游依赖和里程碑影响每个团队只看到自己的任务,项目经理靠人工汇总 工程变更变更原因、版本、审批和生效范围完整留痕只能上传新文件,无法判断当前有效版本 还要测试权限,而不是只让管理员操作。
让结构工程师只能修改自己的设计任务,让测试负责人可以提交问题但不能关闭质量风险,让项目经理可以调整计划但不能替代技术审批。权限模型过于粗糙时,团队往往会回到共享表格,因为大家不敢把正式数据放进系统。
我建议把试用结果量化成一张评分表,至少包含需求追踪、阶段门、评审闭环、文档版本、风险变更、跨部门依赖、集成能力和部署方式8项。每项按强、中、弱、待核实记录,并给关键能力设置“一票否决”,例如无法保留工程变更历史,就不应因为看板体验好而入选。一个很实用的判断指标是人工补录次数。
试用过程中,如果一次需求变更需要项目经理分别修改任务、发通知、更新会议纪要和维护风险表,工具并没有真正形成闭环。操作步骤少并不等于系统强,关键是同一份信息能否在正确的上下文中被复用。
4. 小型和中型硬件团队应该如何落地IPD工具?
我见过团队花几个月设计完整流程,结果上线后成员仍然用表格记录采购和测试,系统只剩下项目经理维护。复盘时发现,问题不是软件功能不足,而是第一次上线就配置了过多审批和字段,所以我想知道,硬件团队怎样用一个真实项目验证工具,而不是把它做成新的填表系统?
IPD工具落地的第一步不是画出完整流程,而是选择一个能暴露协作问题的真实项目。比较合适的试点通常是周期在3到6个月、涉及多个专业、存在明确评审节点的新产品项目。太简单的项目测不出差异,太复杂的项目又容易把工具问题和组织问题混在一起。
首个版本建议只配置最小闭环:需求、里程碑、阶段门、评审、风险、变更和关键文档。采购订单、库存、生产报工等经营数据,如果已有ERP或制造系统负责,就不要为了追求“一套系统”而全部复制到项目工具中。
阶段首版必须留下的记录不建议首期强制的内容 立项需求来源、目标、范围、负责人和主要风险所有历史资料的全面迁移 方案设计方案评审结论、关键约束和待解决问题每个技术讨论都设置审批 样机验证测试计划、问题单、责任人和关闭证据把所有临时讨论拆成独立流程 试产准备物料风险、变更记录、质量和供应链责任替代已有生产系统的全部功能 试点期间,我会每周检查四个结果:逾期任务是否能解释原因,评审问题是否有明确负责人,需求变更是否能定位受影响对象,项目风险是否在阶段门前被暴露。
不要只统计登录人数和任务创建数,这些活跃度指标很容易好看,却不能证明研发过程变得可控。小型团队应优先降低使用门槛,先解决信息分散和责任不清;中型团队则要增加跨项目资源、阶段评审和变更追踪。
两者都不适合一开始照搬大型企业的全部IPD模板,因为流程节点一多,成员会把系统理解成行政审批工具,而不是研发决策工具。正式推广前,必须明确系统边界。项目工具负责计划、责任、风险、评审和协作,PLM负责图纸、BOM、物料和配置,ERP或制造系统负责采购、库存和生产执行。
能通过接口关联就关联,不能关联时要明确唯一数据源,避免同一物料或版本在多个系统里各自维护。最终是否值得上线,应以一个完整项目的复盘结果决定。若团队能更早发现关键风险、减少会议后遗留事项、快速还原变更影响范围,说明工具产生了管理价值;
如果只是增加字段填写,却没有改善决策质量,就应先调整流程设计,再扩大推广范围。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/59441
读者评论
文章把硬件项目延期归因到跨专业依赖和变更传导,而不是简单归因于任务延期,这个判断很贴近实际。结构、电气、嵌入式和测试之间如果没有明确关联,项目经理确实只能靠会议和表格催进度。
把项目管理工具、IPD流程管理工具和PLM区分开很有必要。尤其是图纸、BOM和工程变更复杂的团队,单靠项目任务系统承载产品数据,后续很容易出现计划版本与正式发布版本不一致的问题。
文中提出区分“任务状态”和“阶段状态”很有启发。设计任务勾选完成并不等于版本冻结、评审通过和接口确认,阶段门如果没有出口条件约束,项目看起来按计划推进,实际可能还不能进入样机或试产。
选型时要求供应商现场演示“样机转试产”阶段是个比较务实的方法。相比只看功能清单,直接验证设计冻结、测试通过、供应商确认和质量风险关闭等条件能否阻止流程提前通过,更容易看出工具是否真的适合硬件研发。
文章没有简单给软件排第一、第二名,而是按任务协作、研发追踪、IPD治理和产品数据管理来判断工具类型,这种思路比较客观。不过不同企业的流程成熟度差异很大,最终仍需要拿真实项目和变更案例做验证。
