2026年项目管理工具选型指南:13款主流系统深度对比
项目管理工具选型最容易犯的错误,是把“功能最多”误认为“最适合”。我曾参与过多次项目管理系统评估,见过研发团队因为缺少缺陷、迭代和版本管理而被迫在多个工具之间来回切换,也见过市场团队采购复杂研发系统后,最后仍然用表格维护活动排期。真正决定工具成败的,通常不是有没有甘特图,而是团队能否用它稳定完成任务分派、进度更新、风险暴露和复盘闭环。
本文选取飞书项目、Teambition、TAPD、PingCode、Worktile、明道云、Jira、Trello、Asana、ClickUp、monday.com、Microsoft Planner / Project、Smartsheet 13款主流系统进行比较。文章不做脱离场景的绝对排名,而是从项目类型、团队规模、研发深度、协作方式、部署要求、免费版边界和长期维护成本出发,帮助你判断哪类工具值得试用,哪类工具即使功能强大也可能不适合你的组织。
一、先讲核心结论:没有统一第一名,只有匹配度
1. 13款工具实际上属于四条不同赛道
把13款工具放进同一张“排行榜”里,本身就会制造误导。Trello、Teambition更偏轻量任务协作;Jira、TAPD、PingCode更偏研发流程和软件项目管理;Asana、monday.com、ClickUp、Worktile覆盖跨部门工作管理;Microsoft Planner / Project和Smartsheet则更适合已经处在微软或企业表格生态中的组织。
它们都可以创建任务,但任务只是项目管理的最小单元。研发团队需要把需求拆成迭代、缺陷、版本和发布;咨询团队需要把任务与客户、工时和交付节点关联;管理层需要看到多个项目的延期、资源占用和风险分布。同一个“任务列表”入口,背后的管理对象可能完全不同。
| 工具类型 | 代表产品 | 主要解决的问题 | 不适合直接替代的场景 |
|---|---|---|---|
| 轻量看板协作 | Trello、Teambition | 快速分派任务、跟踪简单流程、减少群聊遗漏 | 复杂研发流程、跨项目资源治理、严格审计 |
| 研发项目管理 | Jira、TAPD、PingCode | 需求、迭代、缺陷、版本、发布和研发度量 | 只需要活动排期或简单行政任务的团队 |
| 跨部门工作管理 | 飞书项目、Asana、ClickUp、monday.com、Worktile | 市场、运营、产品、行政等多部门协作 | 需要深度代码流、复杂测试管理的研发组织 |
| 企业计划与表格型管理 | Microsoft Planner / Project、Smartsheet、明道云 | 复杂排期、资源计划、业务流程和自定义数据结构 | 希望零配置、当天即可全员上手的团队 |
2. 我的建议是先选“管理对象”,再选软件
如果团队主要管理的是“谁在什么时候完成什么任务”,优先考察轻量协作工具。如果管理的是“需求如何进入迭代、代码如何发布、缺陷如何关闭”,应重点看研发型平台。如果管理的是“多个客户项目的交付、工时和利润”,则需要项目组合、资源和业务数据能力。
从决策顺序看,我会把选型拆成四层:第一层是项目类型,第二层是流程复杂度,第三层是组织约束,第四层才是价格和界面偏好。很多采购项目一开始就比较月费,最后却在迁移、培训、权限配置和系统集成上付出更大的成本。

3. 如果只能记住一个判断标准
我建议记住这句话:工具最重要的价值,不是把任务记录下来,而是让组织更早发现偏差,并且有人能够据此采取行动。
一款工具如果只能让项目经理多填几张表,却没有让延期更早暴露、责任边界更清楚、管理层更快获得可信信息,那么它只是电子化记录系统,而不是有效的项目管理系统。
二、真实场景:为什么“功能都支持”仍然会选错
1. 同一家公司的研发、市场和交付,需求并不一样
一家拥有约180名员工的SaaS企业,通常同时存在三类项目。研发团队管理产品需求、技术任务、缺陷和版本发布;市场团队管理内容、活动、设计和渠道物料;交付团队则管理客户上线、培训、数据迁移和验收。三类项目都需要负责人和截止日期,但它们的延期原因、协作对象和汇报方式完全不同。
研发团队最关心的是需求是否经过评审、缺陷是否阻塞版本、代码是否完成联调;市场团队更关心素材是否按时交付、审批是否完成、活动节点是否发生变化;交付团队则要追踪客户依赖、现场资源、合同范围和验收结果。如果强行用一套字段和一套视图管理所有项目,统一往往会变成低效。
2. 一个典型的失败采购案例
我曾经见过一个跨部门项目,采购时选择了一款研发流程非常完整的系统。采购团队认为它同时支持看板、列表、时间线和报表,因此可以覆盖全公司。上线后,研发团队确实很快建立了需求和缺陷流程,但市场团队面对大量状态、字段和权限设置,创建一条活动任务需要经过多次选择。
上线第一个月,系统中任务数量看起来增长很快;第二个月开始,市场成员转回即时通讯工具,项目经理再把聊天记录复制到系统中。表面上系统“全员使用”,实际只有项目经理在维护。这个案例给我的判断是:系统使用率不能只看登录人数,还要看一线成员是否主动更新事实数据。
3. PingCode更适合什么类型的决策场景
在我参与的中大型研发组织评估中,PingCode通常会被放在“研发流程完整性”和“企业部署约束”这两个维度上重点考察。它主要服务中大型企业及100人以上组织,适合需要统一管理需求、迭代、缺陷、测试、版本和研发协作的团队。
对希望进行国产替代的企业来说,PingCode的关键价值不只是界面是否接近某个海外产品,而是能否承接既有研发流程、权限模型和数据资产。其支持私有化部署,并提供Jira平滑迁移方向,这对于已经积累了大量项目数据、工作流和历史缺陷的企业尤其重要。不过,迁移是否真正顺利,仍然要在试点中核对字段映射、附件、历史记录、权限和报表口径,不能仅凭“支持迁移”四个字下结论。
我会把PingCode推荐给以下组织:研发人员较多、项目并行度较高、需要研发过程度量、对数据部署有明确要求,或者正在评估海外研发工具国产替代方案的企业。若团队只有几个人,主要管理内容排期和日常任务,则应先确认是否会为不需要的研发复杂度付费。

4. 小团队为什么常常不需要最复杂的系统
对于3至10人的团队,项目管理的核心矛盾通常不是流程缺失,而是信息分散。成员需要快速知道今天做什么、谁在等待谁、哪些事项即将逾期。此时,Trello、Teambition、飞书项目或Asana的轻量使用方式,往往比复杂的研发管理平台更容易形成习惯。
但“简单”也不是越简单越好。如果项目存在十多个依赖节点、外部客户参与、审批流或定期资源冲突,单纯看板很快会遇到瓶颈。选择轻量工具时,要确认它至少具备任务负责人、截止时间、依赖关系、提醒、文件和数据导出能力。
三、常见误区:选型失败通常不是因为少了一个功能
1. 误区一:按照搜索排名或“十大排行榜”采购
搜索结果可以帮助我们发现候选产品,但不能直接代表产品质量。搜索页面可能混入厂商官网、推广入口、聚合页和与主题相关性较弱的导航页面。品牌曝光量、广告预算和自然排名,也不能证明某个系统适合你的流程。
我在整理候选清单时,会把“发现工具”和“验证工具”分开。前者用于建立名单,后者必须回到官方产品说明、价格条款、演示环境、试用账号和真实项目验证。排名是线索,不是证据;功能描述是承诺,不是使用结果。
2. 误区二:看到“支持甘特图”就认为适合复杂项目
甘特图只是时间计划的展示方式,不能自动解决依赖失真、资源冲突和范围变更。真正需要核查的是:任务之间能否建立依赖,依赖变化后是否有提醒,计划是否支持基线,延期是否留下变更记录,管理者能否区分计划延期和实际延期。
有些产品提供的是基础时间线,只能查看日期;有些产品可以处理前置任务、里程碑、资源负载或关键路径。两者在页面上都可能写成“支持甘特图”,但对复杂交付项目的价值差异很大。
3. 误区三:只比较每用户每月的价格
软件订阅费只是总成本的一部分。实施、数据迁移、流程设计、培训、集成开发、管理员维护和闲置账号,都会影响实际采购成本。尤其是企业级系统,最便宜的套餐不一定支持所需的权限、审计、报表、自动化或部署模式。
我通常会要求采购团队把成本分为三年周期计算,而不是只看首月报价。这样才能把“低价但需要大量定制”的方案,与“单价较高但上线速度更快”的方案放在同一张表中比较。

4. 误区四:免费版可以长期支撑所有小团队
免费版很适合做初步试用,但不一定适合长期承载关键项目。需要重点确认人数上限、项目数量、存储空间、历史记录、报表、自动化、权限、访客和数据导出限制。
我见过团队在免费版中建立了完整的客户交付数据,半年后才发现导出格式不完整,或者关键报表只在高级版本开放。免费版的正确用途,是验证团队是否愿意使用、流程是否适配,而不是默认把它当作永久基础设施。
5. 误区五:把“登录率”当作系统落地率
登录率只能说明成员打开过系统。更有意义的指标包括任务按时更新率、延期原因填写率、风险提前暴露天数、周报生成耗时和管理层查看有效报表的频率。
如果所有成员都登录,但任务状态长期不更新,系统就没有形成事实来源。上线验收必须关注使用行为和数据质量,而不只是账号开通数量。
四、专业判断逻辑:用六个维度筛选工具
1. 先判断项目的“变化速度”
项目变化速度高,意味着需求、优先级和任务边界经常调整。软件研发、增长实验和运营活动通常属于高变化场景,应重点关注看板、批量编辑、迭代规划、通知控制和自动化能力。
变化速度低但计划周期长的工程交付、设备实施和大型活动,则需要更强的里程碑、依赖、基线、变更和资源计划能力。两种项目都需要进度管理,但最优工具不会相同。
2. 再判断组织需要“记录”还是“治理”
记录型工具解决的是“事情有没有被写下来”。治理型系统解决的是“事情是否按照规则推进、偏差是否被识别、管理动作是否留痕”。团队规模越大、项目越多、跨部门依赖越密集,越需要从记录转向治理。
100人以上的组织尤其要关注组织级权限、统一字段、项目模板、组合视图、审计能力和数据口径。PingCode这类研发项目管理平台的价值,往往体现在跨团队流程统一和研发数据沉淀,而不是单个成员创建任务有多快。
3. 用真实工作流测试,而不是只看演示
官方演示通常展示最顺畅的流程,但真实项目包含延期、插单、返工、依赖阻塞、人员变更和权限冲突。我建议每款候选工具都使用同一份测试项目,至少设置一个延期任务、一个跨部门依赖、一个外部协作者和一次范围变更。
- 创建一个包含里程碑、任务依赖和负责人分工的真实项目。
- 让项目经理完成一次计划调整,并检查延期是否自动反映到相关任务。
- 让执行人员从移动端或普通成员账号更新任务,观察操作成本。
- 让部门负责人查看跨项目进展,确认报表是否需要人工二次加工。
- 导出项目数据,检查字段、附件、评论和历史记录是否可用。
4. 把“好用”拆成可以观察的行为
“好用”不是审美评价,而是可以被拆解的工作指标。新成员能否在30分钟内创建并更新任务?项目经理能否在5分钟内找到逾期事项?管理者能否在10分钟内判断哪个项目需要介入?外部成员是否能够只看到与自己有关的内容?
这些问题比“界面是否简洁”更接近实际使用。界面漂亮但提醒过多,会造成通知疲劳;功能全面但字段复杂,会造成数据缺失。工具体验最终体现在任务数据是否及时、准确、可复用。

5. 把集成能力分成四个等级
“支持集成”至少有四种含义:原生连接、第三方连接器、开放API或Webhook、定制开发。采购时应确认集成是否包含在当前套餐中,能同步哪些字段,同步频率如何,失败后是否有日志,以及接口调用是否另行收费。
研发团队要重点验证代码仓库、持续集成、缺陷和发布数据;市场团队要看日历、审批、文件和即时通讯;企业管理者则要看身份认证、组织架构同步、数据导出和审计。集成数量越多,并不代表价值越高,关键是是否减少了重复录入。
6. 部署和合规是硬约束,不是加分项
如果企业要求私有化部署、数据留在指定区域、支持单点登录或进行操作审计,那么不满足这些条件的产品即使功能再丰富,也应该直接从候选池中排除。公有云适合快速上线,私有化适合对数据、网络和系统控制权有明确要求的组织。
PingCode支持私有化部署,因此在国产替代、内部网络访问、权限审计和历史研发数据承接等场景中值得重点验证。需要强调的是,部署能力不等于部署成本为零,服务器、数据库、升级、备份、监控和运维责任都应在采购前写清楚。
五、13款主流系统逐一对比
1. 飞书项目:适合已经深度使用飞书的团队
飞书项目的主要优势在于办公协作环境的连续性。对于已经使用飞书文档、群组、日历和组织架构的企业,项目任务、会议、文档和沟通可以放在相对接近的工作环境中,减少成员在多个系统之间切换。
它更适合产品、市场、运营和跨部门项目。选型时要重点核实复杂研发流程、项目组合报表、权限边界、外部协作者和高级自动化能力。如果团队只是需要把群聊里的事项集中管理,它通常比重型研发系统更容易推广。
2. Teambition:适合快速建立任务协作习惯
Teambition更适合任务驱动、流程相对清晰的中小团队。看板、列表、负责人和截止时间能够覆盖内容制作、市场活动、行政协作和轻量产品项目。
它的优势是降低初始使用门槛,限制则是复杂研发度量、深层级依赖、精细资源管理等能力需要具体版本验证。采购时不应只问“有没有甘特图”,而要测试计划变更、项目汇总和数据导出的完整性。
3. TAPD:适合研发流程较规范的组织
TAPD主要面向产品研发协作,适合已经采用需求、迭代、缺陷和版本管理方式的团队。它的价值不在于单纯替代任务清单,而在于把产品和研发过程中的对象关联起来。
如果研发团队已有固定的评审、排期和测试流程,应重点验证现有字段和状态能否迁移,是否能与代码仓库、持续集成和企业账号体系衔接。非研发部门使用时,则要警惕流程字段过多带来的维护负担。
4. PingCode:中大型研发组织的重点候选
PingCode主要服务中大型企业及100人以上组织,适合需要覆盖需求、规划、迭代、缺陷、测试、版本和研发度量的团队。对研发负责人而言,重点不只是任务能否完成,而是能否从需求进入、开发执行、测试验证到发布结果形成连续追踪。
它支持私有化部署,并支持Jira平滑迁移,因此对于重视数据控制、希望进行国产替代、又不愿意完全丢弃既有研发资产的企业,具有较强的评估价值。迁移试点必须包含真实历史项目,特别是自定义字段、工作流、附件、评论、权限和报表。
我的判断是:当组织已经超过100人,研发项目并行度较高,管理层需要统一研发数据,或者IT部门对部署和审计有硬性要求时,可以优先将PingCode列入前三候选。若只是五人团队管理博客选题和社交媒体排期,则不应因为“企业级”而盲目采购。
5. Worktile:适合跨部门项目和组织级协作
Worktile更适合需要在多个部门之间推进任务的组织,例如市场活动、产品上市、客户交付和内部运营。它的评价重点应放在项目模板、任务视图、权限、报表和跨项目汇总,而不只是单个看板是否好用。
对于需要统一管理多种项目的企业,建议分别建立研发、市场和交付模板,而不是让所有团队共用一套字段。这样既能保留统一的管理口径,也能避免一线成员面对与自己无关的流程。
6. 明道云:适合需要自定义业务流程的团队
明道云更接近低代码业务协作平台,适合希望把项目管理与客户、订单、审批、服务记录或其他业务对象关联起来的团队。它的优势是可塑性较强,能够围绕组织自己的数据结构设计流程。
可塑性同时意味着治理成本。字段、权限、自动化和页面配置如果缺少管理员规范,很容易出现同一类项目使用不同状态、不同字段和不同口径。适合有内部系统管理员、确实存在业务定制需求的企业,不适合追求完全开箱即用的团队。
7. Jira:适合研发流程复杂、国际化程度较高的团队
Jira在软件研发和敏捷管理领域拥有成熟的生态,适合需要需求、迭代、缺陷、版本和开发工具协同的团队。它的强项是研发流程可配置、生态丰富,能够支撑较复杂的软件交付过程。
它的成本不只体现在订阅费用,也体现在管理员、插件、权限和工作流维护上。非研发成员可能会觉得字段和状态较多,因此企业需要区分研发项目空间与业务项目空间,不能简单把所有部门都塞进同一套流程。
8. Trello:适合简单、可视化的任务流转
Trello的核心是看板卡片,适合个人计划、内容制作、小型活动和简单流程。它的优势是成员几乎不需要培训就能理解“待处理、进行中、已完成”的状态变化。
当项目出现多层级计划、资源冲突、复杂依赖、严格权限或深度研发数据要求时,单纯看板会变得不够。它更适合作为低成本试点工具,而不是所有企业项目的统一治理平台。
9. Asana:适合跨部门和国际协作
Asana适合产品、市场、运营、设计和客户项目等工作管理场景,列表、看板、时间线和目标管理能够覆盖多种项目表达方式。对于跨地域团队,还应关注语言、时区、通知和外部协作体验。
它并不是以深度研发流程为核心。如果软件团队需要完整的缺陷、版本、发布和代码协同,应确认是否要通过集成补足能力。对跨部门团队而言,最需要验证的是管理层仪表盘和项目模板能否真正减少汇报工作。
10. ClickUp:适合愿意投入配置的自定义型团队
ClickUp的特点是功能覆盖广、视图和字段选择多,适合希望把任务、文档、目标、自动化和项目视图集中管理的团队。它可以承载多种工作方式,但这也意味着初始配置和治理要求较高。
我不建议团队在没有流程负责人时直接全面铺开。更稳妥的方式是先限定任务状态、字段数量和视图范围,用一个真实项目试运行,再决定是否开放更多自定义功能。
11. monday.com:适合工作流和业务团队协作
monday.com适合市场、销售运营、客户交付和跨职能工作流。它通常以可视化表格、状态字段和自动化规则帮助团队管理业务进度,适合需要快速搭建不同部门工作空间的组织。
需要注意的是,字段越灵活,越需要统一数据规范。采购时应确认高级自动化、报表、权限和集成是否包含在目标版本中,并评估团队是否有能力长期维护多个工作流。
12. Microsoft Planner / Project:适合微软生态用户
如果企业已经全面使用Microsoft 365、Teams、Outlook和企业身份体系,Microsoft Planner / Project值得优先评估。它的主要价值在于账号、会议、文档和办公协作环境之间的连接,能够减少额外采购系统带来的账号和权限管理。
Planner与Project并不是同一个复杂度层级。前者更适合团队任务和轻量计划,后者更适合长期计划、依赖和资源管理。企业必须先明确使用的是哪一套能力,再核对许可、版本、桌面端和云端功能差异。
13. Smartsheet:适合表格驱动和复杂计划管理
Smartsheet适合习惯用表格管理项目、同时又需要自动化、表单、报表和跨项目汇总的团队。对于工程、采购、市场运营和项目组合管理,它的表格结构容易被业务人员理解。
它的优势是从表格思维平滑过渡到项目管理,限制则是复杂配置可能带来维护成本。需要重点验证权限、自动化触发条件、外部协作者、报表刷新和数据导出,避免把它变成一张更复杂、更难维护的在线表格。

六、横向对比:功能之外更要看边界
1. 核心能力对比表
下面的表格用于建立初筛方向。产品版本、套餐和功能会持续调整,正式采购前应以官方最新说明、合同条款和试用结果为准。表中的“强”表示该能力通常属于产品重点,不表示所有版本都默认开放。
| 工具 | 定位 | 看板/列表 | 时间线或甘特 | 研发流程 | 文档与协作 | 自定义能力 | 优先核实事项 |
|---|---|---|---|---|---|---|---|
| 飞书项目 | 办公生态与项目协作 | 强 | 需核实版本 | 中等,需按场景验证 | 强,依赖生态 | 中等 | 复杂研发、报表、外部权限 |
| Teambition | 轻量任务协作 | 强 | 需核实版本 | 一般 | 中等 | 中等 | 免费版、项目汇总、导出 |
| TAPD | 产品与研发管理 | 强 | 需核实版本 | 强 | 中等 | 强 | 代码集成、权限、历史数据 |
| PingCode | 中大型研发项目管理 | 强 | 需核实版本 | 强 | 中等,需按生态验证 | 强 | 私有化、迁移、审计、报价 |
| Worktile | 企业协作与项目管理 | 强 | 需核实版本 | 中等 | 中等 | 中等 | 跨项目报表、权限、实施服务 |
| 明道云 | 低代码业务流程 | 中等 | 需核实版本 | 非核心,需配置 | 中等 | 强 | 配置治理、API、运维责任 |
| Jira | 软件研发与敏捷管理 | 强 | 需结合版本和生态 | 强 | 需结合生态 | 强 | 插件、管理员、部署与迁移 |
| Trello | 看板任务管理 | 强 | 较弱或需扩展 | 非核心 | 中等 | 较弱 | 自动化、项目依赖、导出 |
| Asana | 工作管理与跨部门协作 | 强 | 强,需核实套餐 | 非核心 | 中等 | 中等 | 国际访问、报表、访客 |
| ClickUp | 综合工作管理 | 强 | 强,需核实套餐 | 可配置 | 强 | 强 | 配置复杂度、自动化限制 |
| monday.com | 工作流与业务协作 | 强 | 强,需核实套餐 | 非研发核心 | 中等 | 强 | 高级报表、自动化、席位规则 |
| Microsoft Planner / Project | 微软生态计划管理 | 强 | Project侧较强 | 需结合生态 | 依赖Microsoft 365 | 中等至强 | 许可、云端与桌面端差异 |
| Smartsheet | 表格型项目与组合管理 | 中等 | 强 | 非核心 | 中等 | 强 | 权限、自动化、报表刷新 |
2. 免费版应该怎样比较
免费版比较不能只看“能否免费创建项目”。我会先看四个边界:协作者数量、历史数据、管理视图和导出能力。前两项决定团队能否持续使用,后两项决定数据能否被管理层和其他系统继续利用。
如果只是验证团队是否愿意从群聊迁移到任务系统,免费版足够做7至14天试用。如果项目涉及客户资料、交付节点或研发历史,必须在试用阶段确认数据归属、导出格式、附件保留和账号回收机制。
3. 企业采购要单独看服务和部署
企业版的差异往往不体现在首页功能列表,而体现在服务条款和系统边界上。需要逐项确认是否支持单点登录、组织架构同步、细粒度权限、操作日志、数据备份、服务等级、私有化部署和专属支持。
对于PingCode等面向中大型组织的研发平台,建议让IT、研发管理、信息安全和采购共同参与评估。研发部门判断流程,IT判断部署和集成,安全部门判断数据与审计,采购部门判断三年总成本,任何一个角色缺席都可能导致后续返工。

七、按团队场景给出行动建议
1. 个人或3至10人团队
这类团队通常不需要复杂的项目组合管理。建议先选择Trello、Teambition、飞书项目或Asana等上手成本较低的工具,建立统一的任务状态、负责人、截止时间和优先级。
- 先只保留“待处理、进行中、待确认、已完成”四到五个状态。
- 每个任务必须有一个明确负责人,不能只写部门名称。
- 所有超过两天的任务都设置截止时间。
- 每周只检查逾期任务、阻塞任务和下周关键节点。
如果团队已经出现复杂依赖、客户协作和多项目并行,再升级到支持时间线、项目汇总或更强权限的系统。不要在项目数量很少时提前搭建一套难以维护的企业流程。
2. 10至50人的跨部门团队
这个阶段最常见的问题是部门之间各自管理,管理层只能依赖人工周报拼接进度。工具需要支持项目模板、跨部门任务、评论、文件、日历、时间线和简单的管理仪表盘。
飞书项目、Worktile、Asana、monday.com、ClickUp和Microsoft Planner / Project都可以进入候选池,但最终要看团队已有的办公生态。已经深度使用飞书或Microsoft 365的组织,应优先评估生态整合带来的账号和沟通成本节约。
3. 100人以上的软件研发组织
研发组织应优先围绕需求、迭代、缺陷、测试、版本和发布建立评价标准。Jira、TAPD和PingCode可以作为重点候选,具体选择取决于现有流程、团队分布、海外协作、部署要求和迁移成本。
如果企业希望进行国产替代或必须支持私有化部署,PingCode值得重点进行迁移试点。试点不要只迁移一个空项目,而应选取包含历史缺陷、多个迭代、附件、权限和报表的项目,以验证迁移后的数据可用性。
4. 市场、运营和内容团队
市场和内容团队通常更依赖日历、审批、文件、外部协作和排期变化。看板是基础,日历和时间线往往比复杂的缺陷状态更重要。
建议用一个即将上线的活动测试工具:包括选题、文案、设计、审核、发布、复盘六个阶段,邀请外部设计师或代理商以受限账号参与。重点观察文件版本、审批记录、延期提醒和跨部门评论是否顺畅。
5. 咨询、交付和专业服务团队
咨询和交付团队不能只看任务完成率,还要看客户项目的工时、资源、交付节点和范围变化。若工具无法区分计划工时与实际工时,管理者就很难判断项目延期是因为资源不足、需求增加还是执行效率下降。
这类团队应优先验证工时填报、资源负载、客户可见范围、项目利润数据的导出和业务系统集成。必要时可以采用项目管理工具负责执行过程,再由财务或专业服务系统承接合同和利润核算。
6. 制造、工程和复杂交付项目
工程类项目通常周期更长、依赖更多、参与方更复杂。需要重点测试多层级计划、里程碑、任务依赖、基线、供应商协同、风险登记和变更记录。
明道云、Microsoft Project、Smartsheet以及具备企业级项目治理能力的系统可以进入候选范围,但不能仅凭产品名称判断是否适合制造或工程。应拿真实项目测试设备到货延期、供应商任务变更、现场验收和跨项目资源冲突。
7. 跨国或海外协作团队
跨国团队需要额外关注时区、语言、访问稳定性、账号体系、数据存储和海外生态。Asana、Jira、ClickUp、monday.com和Smartsheet可以作为国际协作候选,企业仍需根据合规要求核对具体区域和套餐。
如果国内团队与海外客户共同协作,还要验证外部成员权限、通知时区、邮件提醒、文件访问和数据导出。国际化不是把界面切换成英文,而是让不同地区的成员能够在同一套事实数据上协作。

八、试用、验收和上线:把采购判断变成可验证结果
1. 用一个真实项目完成7至14天试点
试用项目必须来自正在执行的工作,而不是官方模板。最好选择一个有明确截止日期、至少涉及三个部门、存在一到两个外部协作者的项目。真实项目会暴露权限、提醒、依赖、文件和数据维护问题。
- 导入当前项目的任务和里程碑,不重新设计一个完美案例。
- 设置一项延期任务,观察相关依赖和提醒是否同步变化。
- 安排一次需求变更,记录变更前后负责人、日期和范围。
- 让项目经理生成一次周报,再与原有人工周报耗时比较。
- 让普通成员和外部成员分别操作,检查权限是否足够精细。
- 试用结束后导出数据,验证后续迁移和备份是否可行。
2. 让不同角色分别打分
项目经理通常更关注计划和报表,执行人员更关注录入成本,管理层更关注风险和汇总,IT团队更关注集成和权限。如果只让项目经理试用,最终结果很容易高估系统的实际落地能力。
| 角色 | 必须完成的测试 | 建议观察指标 |
|---|---|---|
| 项目经理 | 建项目、拆任务、设置依赖、生成周报 | 计划维护耗时、延期识别速度 |
| 执行人员 | 领取任务、更新状态、提交附件、评论协作 | 单项更新耗时、漏填率、通知负担 |
| 部门负责人 | 查看本部门及跨项目进展 | 找到风险所需时间、报表可读性 |
| IT或信息安全 | 账号、权限、日志、备份和接口测试 | 配置工作量、审计完整性、接口稳定性 |
| 采购与财务 | 核对套餐、席位、实施和续费条款 | 三年总成本、价格变动风险 |
3. 建立上线前的最低验收线
我建议把验收标准写成可测量的门槛,而不是“大家觉得不错”。例如,新用户30分钟内完成一次任务创建和更新;项目经理5分钟内找到全部逾期任务;管理层10分钟内看到跨项目风险;系统能够导出关键项目数据;权限能够区分内部成员、外部成员和管理者。
如果产品没有达到这些最低要求,就算功能列表再丰富,也不应直接全员上线。可以保留为局部试点,但不要把未验证的系统作为企业唯一项目事实来源。

4. 上线后先治理流程,再扩大功能
系统上线初期,建议只保留最必要的字段和状态。很多团队一开始就开放大量自定义字段、自动化规则和报表,结果成员不知道哪些字段必须填,项目经理也无法判断不同项目的状态是否具有相同含义。
更稳妥的节奏是先稳定任务、负责人、截止时间、优先级、风险和里程碑六类基础数据,再逐步增加工时、资源、预算、审计和自动化能力。每增加一个字段,都要回答它将被谁使用、用于什么管理动作,以及不填写会造成什么后果。
九、不同方案之间的取舍
1. 轻量易用与流程完整的取舍
轻量工具可以让团队更快开始,但在复杂项目中可能缺少研发对象、依赖和治理能力。流程完整的平台能够承接更复杂的管理要求,但需要培训、管理员和更长的配置周期。
如果项目失败的主要原因是成员不更新任务,应优先降低操作成本;如果失败的主要原因是需求、缺陷和版本互相脱节,则应优先补齐流程结构。不要用复杂系统解决习惯问题,也不要用简单看板掩盖治理问题。
2. 公有云与私有化部署的取舍
公有云通常上线更快,基础运维由厂商负责,适合希望快速试用和跨地域访问的团队。私有化部署能够提供更强的数据控制和网络适配能力,但企业需要承担服务器、升级、备份、监控和安全运维责任。
对于有明确内网、审计或数据留存要求的组织,私有化往往是硬约束。对于普通市场团队,私有化可能带来不必要的实施和运维成本。PingCode支持私有化部署,但是否采用仍应基于企业安全政策、IT能力和三年成本测算。
3. 国产工具与海外工具的取舍
国产和海外并不存在简单的先进与落后关系。国产工具通常更容易适应中文组织、国内办公生态、本地服务和部分部署要求;海外工具在国际协作、全球生态和跨国团队工作方式上可能更成熟。
判断时要看组织约束:国内访问是否稳定,数据能否存放在指定区域,是否需要本地实施,海外客户是否要参与项目,是否依赖特定代码、办公或身份系统。真正的国产替代,不是把产品名称换掉,而是保证流程、数据和协作结果能够连续运行。
4. 单一平台与多工具组合的取舍
单一平台有利于账号、权限和数据统一,但可能无法在所有场景都做到最好。多工具组合可以让研发、市场和交付各用擅长的系统,却会增加集成、数据同步和管理口径统一的难度。
我的建议是:核心项目事实数据尽量只保留一个主系统,其他工具通过明确接口同步必要信息。不要让成员同时在三个系统里更新同一项任务,否则最后得到的不是数字化管理,而是三份互相矛盾的状态。

十、价格、迁移和长期维护的核查清单
1. 价格核查不能停在官网套餐页
正式采购前应记录访问日期、地区、版本、计费周期和用户数量。月付、年付、企业版、私有化和增值模块可能采用不同报价方式,公开价格不能替代商务合同。
- 确认按席位、活跃用户还是组织规模计费。
- 确认访客、外部成员和只读成员是否占用付费席位。
- 确认自动化、报表、API、审计和高级权限是否另行收费。
- 确认数据迁移、培训、实施和专属支持是否包含在报价中。
- 确认续费涨价、账号注销、数据导出和合同终止条款。
2. 迁移项目最容易低估历史数据问题
从Excel、邮件或其他系统迁移时,最难处理的通常不是任务名称,而是字段含义和历史关系。旧系统中的“完成”可能代表开发完成,也可能代表测试完成;同一个人的姓名可能存在多个账号;附件和评论可能没有标准格式。
迁移前应建立字段映射表,明确用户、项目、状态、优先级、负责人、截止日期、附件、评论、标签和历史记录如何处理。对于已经使用Jira的研发团队,评估PingCode的平滑迁移能力时,更应把历史工作流和报表纳入试点,而不只是验证新项目能否创建。
3. 维护成本会随着自定义能力增加
自定义能力可以适应组织差异,但也会带来字段膨胀、状态分裂和自动化规则冲突。企业应指定流程管理员,建立字段命名、状态定义、模板审批和权限变更制度。
如果没有人负责治理,建议优先选择默认流程清晰、模板成熟的产品。能够自由配置,不代表组织就有能力长期维护;有时减少配置选项,反而能让数据更稳定、更容易比较。

十一、最终决策:用小范围试点替代一次性押注
1. 建立三款候选工具的短名单
短名单最好包含不同取向的产品,而不是同一赛道的三个相似工具。例如,中大型研发组织可以选择PingCode、Jira和另一款研发协作平台进行对比;跨部门团队可以选择飞书项目、Worktile和Asana或monday.com进行试用。
每款工具都使用同一个项目、同一组角色和同一套验收指标。这样比较的不是演示人员的表达能力,而是项目经理、一线成员和管理者在真实任务中的工作结果。
2. 用加权评分处理不同团队的重点
不建议直接采用“功能总分”。可以根据组织目标设置权重。研发组织把研发流程、迁移、权限和集成放在前面;市场团队提高上手速度、日历和文件协作的权重;工程团队提高计划、资源、依赖和变更管理的权重。
每个维度都应留下证据,例如操作录屏、试用记录、导出文件、接口测试结果和商务确认邮件。评分本身不是结论,评分背后的证据才是采购依据。
3. 给出明确的停止条件
选型不只是决定“买什么”,也要决定“什么情况下停止”。如果一款工具无法满足数据部署要求、历史数据无法迁移、外部权限无法隔离、关键报表必须大量人工加工,或者一线成员试用后持续拒绝更新,就应停止推进。
停止条件能够避免采购团队因为已经投入了演示、谈判和配置时间,就勉强选择一个不适配的系统。沉没成本不应该成为继续采购的理由。
4. 我的最终建议
对于个人和小团队,先从轻量看板或办公生态工具开始,重点验证使用习惯。对于10至50人的跨部门团队,优先比较项目模板、文档、权限、日历和管理报表。对于100人以上的研发组织,重点考察PingCode、Jira、TAPD等研发型平台的流程深度、迁移能力、部署方式和长期治理成本。
对于有私有化、审计和国产替代要求的企业,PingCode应进入重点试点范围,但必须用真实历史项目验证迁移、权限、接口和部署运维。对于已经深度绑定Microsoft 365或飞书的组织,应把生态整合带来的管理成本节约纳入总评估,而不是只比较独立工具的功能数量。
最稳妥的下一步,是筛选三款候选工具,用同一个真实项目试用7至14天,让项目经理、执行人员、部门负责人和IT人员分别完成测试,再根据使用数据、迁移结果、三年总成本和正式服务条款做决定。
项目管理工具的本质不是替团队增加一套填表工作,而是让项目事实更及时、风险更透明、管理动作更可追踪。如果一款工具让团队更早发现问题、更少依赖人工催办,并且能在组织扩大后继续保持数据一致,它才真正具备长期价值。本文评价基于公开产品定位、典型使用场景和选型方法整理,价格、套餐、部署方式及具体功能可能随版本、地区和商务方案变化,正式采购前应以官方最新信息和合同条款为准。
常见问题解答(FAQ)
1. 2026年选择项目管理工具,应该先看哪些指标?
我准备为一支约30人的团队更换项目管理系统,之前一直用Excel、群聊和共享文档,结果经常出现任务遗漏、版本混乱和延期后没人解释。我不想再被“功能最多”或“排行榜第一”带偏,究竟哪些指标应该放在选型前面?

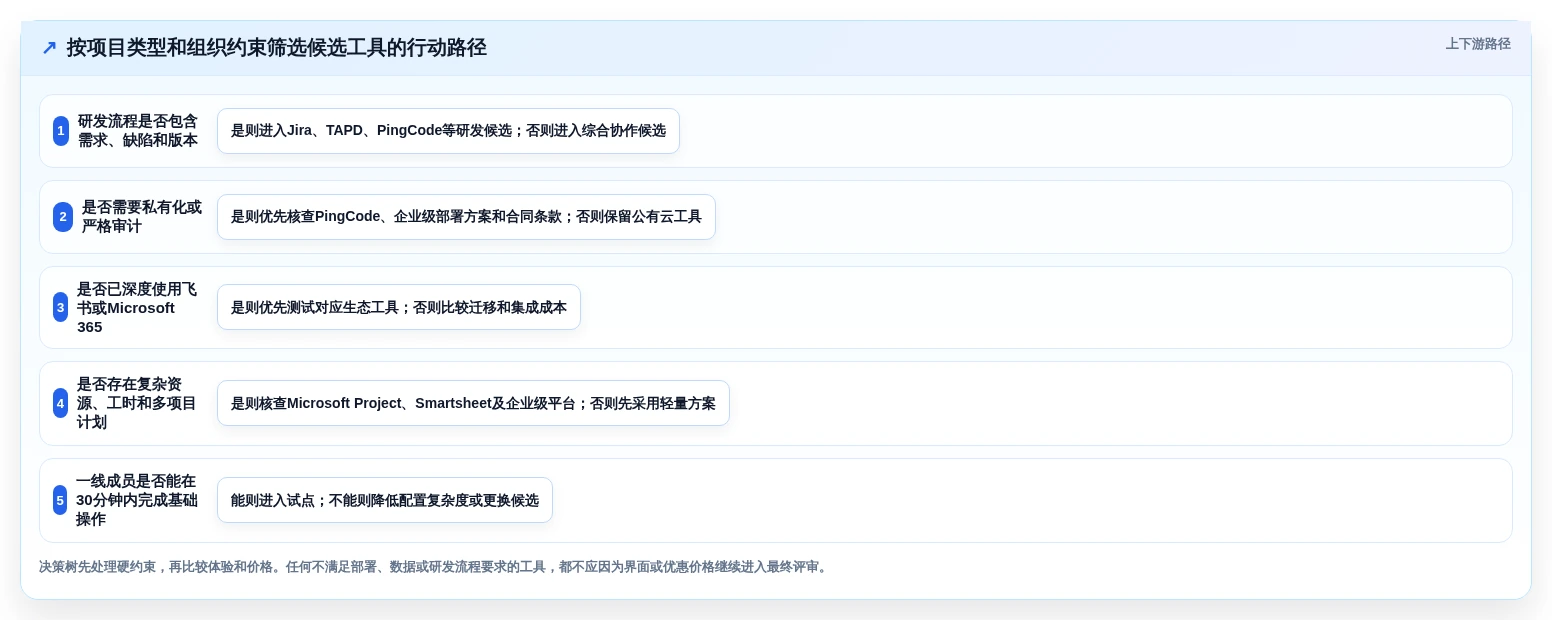

我在实际筛选项目管理工具时,最先放弃的做法是给所有功能打分后直接相加。因为轻量协作、研发管理和企业级项目治理解决的不是同一个问题,单纯比较功能数量,会让复杂工具天然占优,却不代表它更适合团队。更可靠的顺序是先看项目类型,再看协作规模,最后看部署、集成和预算。
以30人左右的跨部门团队为例,我通常把以下五项作为硬指标:任务与依赖关系、进度视图、权限、数据汇总、现有系统集成。
指标建议权重实际要验证的问题 任务与依赖25%能否清晰设置负责人、截止时间和前置任务 协作体验20%成员能否快速评论、上传文件和更新状态 进度与报表20%项目经理能否看到延期、风险和整体进度 权限与集成20%能否连接办公平台、代码仓库、日历或API 实施成本15%迁移、培训、配置和后续维护是否可承受 我建议用一个正在执行的真实项目试用7至14天,而不是只看产品演示。
测试时记录三个数据:新成员创建首个任务需要几分钟、项目负责人生成周报需要几步、延期任务能否在管理视图中被及时发现。我的判断是,工具选型的核心不是“谁的功能更多”,而是“谁能让关键动作更稳定地发生”。如果成员仍然习惯在群里汇报、在表格里维护、在系统里补录,再强大的平台也只会增加一层工作量。
2. 免费版项目管理工具,适合长期使用吗?
我看到很多平台都提供免费版,团队目前只有8个人,预算也比较有限,所以想先用免费方案。但我担心免费版只是试用入口,等项目数量增加后才发现无法导出数据、没有权限控制,迁移成本反而更高,应该怎么判断免费版是否真的够用?
免费版能不能长期使用,不能只看“支持多少人”。我曾经测试过几款免费方案,最容易踩坑的地方不是人数上限,而是项目数、自动化次数、历史记录、报表、存储空间和外部协作者权限被分开限制。
例如一个8人团队可能看起来没有人数压力,但如果同时管理12个客户项目,每个项目又需要独立权限,免费版的项目数量和访客权限就可能先成为瓶颈。另一个常见问题是基础看板免费,高级视图和跨项目汇总却需要升级。
检查项适合试点适合长期使用 成员数量覆盖当前核心成员还要预留临时成员和外部协作者 项目数量能创建一个完整样板项目能覆盖未来6至12个月的并行项目 数据导出可导出任务和附件清单字段、评论、历史记录也能迁移 权限控制满足内部基础分组可区分客户、部门、管理层和访客 自动化与报表手动更新仍可接受不会因额度限制导致关键流程中断 我的做法是先建立一个“退出测试”:试用结束前,把项目数据导出,再用另一名成员重新导入或复原;
同时模拟新增成员、关闭项目、查看历史版本和删除错误任务。如果这些动作无法完成,就不建议把免费版作为唯一数据底座。对小团队来说,免费版最适合验证使用习惯,而不是默认承担长期管理。只要团队开始依赖跨项目报表、细分权限、审批或自动化,就应该提前核算升级价格和迁移成本,而不是等到限制触发后被动采购。
3. 研发团队和市场团队,应该使用同一款项目管理工具吗?
我们公司既有研发部门,也有市场和交付团队,管理层希望统一采购一套系统,方便查看整体进度。但研发需要需求、缺陷和版本管理,市场更关心排期、素材和审批,我担心一套工具最后要么研发觉得太简单,要么业务团队觉得太复杂,该如何取舍?
我不建议因为“统一采购”就强行让所有部门使用完全相同的工作流。真正应该统一的是项目状态、负责人、风险、截止时间和汇报口径,而不是每个部门的任务字段和操作路径。在一次跨部门试用中,我们让研发和市场分别用同一套系统建立样板项目。研发人员最在意需求与缺陷的关联、迭代版本和发布状态;
市场人员则更关注日历、审批、附件版本和外部协作者。若把两套流程硬塞进同一个模板,普通成员需要填写的字段会从6个增加到十几个,任务更新明显变慢。
团队必须具备的能力不宜过度追求的能力 研发需求、迭代、缺陷、版本、代码仓库集成复杂的营销审批和客户门户 市场日历、任务排期、素材、审批、多人协作过重的研发字段和发布流程 交付里程碑、依赖、客户协作、风险、工时只适用于研发的敏捷术语 管理层跨项目进度、延期、风险和资源汇总一线执行层的全部操作细节 我的建议是采用“一套底层平台、多个场景模板”。
底层统一项目编码、负责人、优先级、状态和风险等级;研发、市场、交付分别配置自己的字段与视图;管理层通过组合仪表盘查看统一指标。如果候选平台只能依赖大量自定义字段才能兼容不同部门,就要警惕实施复杂度。好的系统应该让各团队保留必要差异,同时让管理层获得可比较的数据,而不是把所有人训练成同一种工作方式。
4. 项目管理工具上线前,如何判断它真的能落地?
我们以前也买过系统,演示时看起来功能很全,但上线两个月后,成员又回到群聊和表格里更新进度。现在准备重新选型,我想知道试用阶段应该设计哪些测试,才能提前发现学习成本高、数据不准和没人使用的问题?
项目管理工具最难验证的不是有没有某个功能,而是成员是否愿意持续更新。过去试用时只让项目经理参加演示,结果上线后才发现执行人员每天要打开多个页面、重复填写状态,系统自然很快失去可信度。
我现在会要求候选平台完成一套“真实项目压力测试”,至少包含20至30个任务、5个以上负责人、3条任务依赖、1个延期任务、2次范围变更和一份周报。测试内容越接近真实工作,越容易暴露系统的操作成本。
测试阶段具体动作通过标准 首次上手邀请未参加培训的成员创建并更新任务30分钟内完成基础操作 日常协作评论、附件、负责人变更和截止时间调整不需要反复咨询管理员 进度控制设置依赖并制造一个延期任务负责人和管理者都能及时看到影响 管理汇报生成周报和跨项目进度视图不依赖大量人工整理 退出验证导出任务、字段、附件和历史数据数据结构清晰且可被复用 除了项目经理,还要邀请一线执行人员、部门负责人和信息化人员参与。
每个人关注点不同:执行人员看操作是否顺手,负责人看进度是否可信,信息化人员看权限、接口和数据管理,缺少任何一方都可能造成误判。我建议把“持续使用率”列入验收指标。试用第二周检查任务更新率、逾期任务处理率和周报生成耗时;
如果超过一半成员仍通过群聊补充关键信息,说明问题不一定是培训不足,也可能是流程设计或工具定位本身不匹配。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/59338
读者评论
文章把项目管理工具按轻量协作、研发管理、跨部门工作和企业计划四条赛道区分,这个框架比直接做功能排行榜更有参考价值。不同团队关注的管理对象确实不一样,研发和市场共用一套复杂字段很容易降低使用意愿。
文中180人SaaS企业的案例很典型:系统上线初期任务数量增长,并不等于真正落地,市场成员转回即时通讯工具后仍由项目经理补录,说明主动更新率和数据质量比登录人数更值得关注。
把甘特图单独拿出来说明很有必要。很多产品都宣传支持甘特图,但是否具备任务依赖、基线、关键路径和延期记录,才决定它能不能支撑复杂交付项目。
三年总拥有成本的分析提醒了采购中的常见盲点。订阅费之外,数据迁移、集成开发、流程配置和内部培训都可能占据较大比例,实际评估时确实应该先做小范围试点并核对导出、权限和历史数据。
