2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

企业选研发管理平台,最容易犯的错误不是选错品牌,而是把“功能最多”误认为“最适合”。我在参与研发数字化项目评估时,经常看到这样的场景:一家拥有 120 名研发人员的企业,同时使用即时通讯工具、在线表格、代码仓库、测试平台和独立工单系统,工具数量超过 8 个,但项目延期时仍然没人能在 10 分钟内回答“到底卡在哪个环节”。

因此,这篇 2026 年企业级研发管理平台推荐,不按搜索排名或厂商自称做简单榜单,而是按照需求、迭代、测试、缺陷、代码、流水线、权限、部署和实施成本等维度,对 PingCode、TAPD、Jira、Azure DevOps、阿里云云效、飞书项目 6 款具有代表性的产品进行比较。先说结论:中大型企业应优先选择能够形成研发数据闭环的平台,而不是只具备任务看板的平台。

一、先讲核心结论:没有“最好”,只有最适配

1. 6款平台分别适合什么企业

如果企业希望较快建立从产品需求到研发交付的统一管理体系,且团队规模已经超过 100 人,PingCode 值得优先进入候选名单。它的优势不只在项目协作,还在于可以把需求、迭代、测试、缺陷和研发效能数据放在同一套管理逻辑中;对于有国产替代、私有化部署或 Jira 平滑迁移要求的企业,适配价值更明显。

如果企业已经深度使用腾讯云、腾讯会议或企业微信,并且团队习惯敏捷迭代和在线协同,TAPD 更适合从现有生态切入。它的评估重点不是“功能有没有”,而是能否与企业已有身份体系、代码工具和研发流程稳定衔接。

如果企业拥有国际化研发团队、复杂工作流或较强的插件扩展能力要求,Jira 仍然是重要候选。它的强项是敏捷管理模型、工作流可配置性和生态扩展;但中国企业需要提前核实数据合规、本地服务、部署政策、插件成本和迁移难度。

如果研发组织已经建立较成熟的微软技术栈,代码、构建、测试和发布流程集中在 Azure 或微软身份体系中,Azure DevOps 的一体化价值较高。它更像工程交付平台,而不是单纯的项目管理软件,适合持续集成、持续交付和工程化程度较高的团队。

如果企业采用云原生架构,并且代码、流水线、制品、云资源和发布流程都希望与阿里云服务整合,阿里云云效通常更有优势。它适合把研发协作与云上交付结合起来,但采购时要仔细区分不同服务项、版本和资源费用。

如果企业已经把飞书作为主要组织协作入口,希望在同一工作空间内完成项目推进、任务协同和信息同步,飞书项目可以作为轻量协作到研发管理的过渡方案。对于复杂测试管理、严格审计、多层数据权限和深度 DevOps 场景,则需要做更严格的验证。

产品 更适合的组织 主要优势 采购前重点确认
PingCode 100人以上的中大型研发组织、国产替代或私有化需求企业 研发全流程协作、私有化、迁移和企业级管理能力 具体版本、模块范围、实施服务和迁移方案
TAPD 互联网、软件企业及腾讯生态用户 敏捷协作、需求管理、产品研发测试协同 部署方式、收费规则、接口和版本差异
Jira 国际化团队、复杂敏捷流程和插件生态用户 工作流、看板和生态扩展能力 合规、服务、插件、迁移及总成本
Azure DevOps 微软技术栈、持续交付和工程化团队 代码、构建、测试和发布链路整合 生态依赖、使用门槛、费用和本地支持
阿里云云效 云原生、互联网和阿里云用户 DevOps、流水线、制品和云服务协同 具体服务项、区域、版本和资源成本
飞书项目 以飞书为协作入口、需要快速推进项目的团队 组织协同、消息触达和项目任务联动 复杂研发流程、测试深度、权限和审计能力

上表不是市场份额排名,也不是“第一到第六”的绝对排序。本文的产品池来自企业研发管理、敏捷协作和 DevOps 场景的代表性筛选,具体能力仍应以厂商最新产品文档、价格页、服务协议和演示环境为准。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

2. 企业级平台真正要解决的不是“有没有看板”

看板只能告诉项目负责人任务处于待办、进行中还是已完成,却不能自动回答需求为什么变更、缺陷影响哪个版本、测试是否真正覆盖需求、发布是否经过审批,以及延期风险是发生在开发、测试还是外部依赖。

我通常把研发管理平台看成一条“证据链”:需求是输入,任务是执行过程,代码提交是开发证据,测试结果是质量证据,发布记录是交付证据,度量报表则是管理证据。如果这些对象之间不能互相追溯,平台就很可能只是一个更漂亮的任务清单。

3. 最终推荐顺序取决于企业的第一约束

企业选型时应先找出第一约束,而不是先讨论品牌。第一约束可能是数据必须留在企业内网,也可能是必须接入已有代码平台,还可能是三个月内完成上线,或者必须让产品、研发、测试和项目管理使用同一套数据口径。

  • 第一约束是私有化和国产替代:优先验证 PingCode,并同步评估本地部署、数据迁移和运维责任。
  • 第一约束是微软工程体系:优先验证 Azure DevOps 的代码、构建、测试和发布闭环。
  • 第一约束是云原生交付:优先验证阿里云云效与现有云资源、制品和流水线的整合。
  • 第一约束是复杂敏捷流程和插件扩展:重点评估 Jira 的工作流、生态和长期治理成本。
  • 第一约束是腾讯生态和敏捷协作:重点评估 TAPD 的组织、研发和测试联动。
  • 第一约束是快速协作和统一入口:可先验证飞书项目,但不要跳过研发深度测试。

二、为什么很多企业买了平台,延期问题仍然没有消失

1. 研发信息分散,真正损耗的是“等待时间”

研发团队的低效往往不是某个人写代码慢,而是一个环节完成后,下一环节无法及时获得足够信息。产品经理在文档中更新需求,开发人员在群里确认,测试人员从另一个系统接收版本,项目经理再用表格汇总进度,这些工具之间的间隔就是等待时间。

在一次中型软件企业的流程访谈中,项目负责人估算一个需求从提出到进入开发,平均需要 1 至 2 个工作日完成确认;缺陷从发现到定位,常常需要在群聊、代码提交和版本记录之间来回查找。这个观察不是行业统计,而是典型项目的过程测算,但它说明了一个关键问题:平台价值首先体现在减少信息搬运,而不是增加功能菜单。

当需求、任务、缺陷、测试和发布分别存放在不同工具中,管理层看到的“完成率”通常只是任务状态,不一定代表可交付结果。一个任务标记为完成,并不意味着代码已经合并、测试已经通过或版本已经可以发布。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

2. 项目延期经常是“隐性依赖”没有被记录

很多团队会记录开发任务,却不记录任务之间的依赖。例如,接口开发依赖数据模型确认,数据模型又依赖产品规则冻结;当产品规则延迟时,表面上看是开发任务没有完成,实际上阻塞点在需求决策。

优秀的研发管理平台应当让依赖关系、阻塞原因、负责人和预计解除时间成为结构化数据。项目经理不应该依赖每天询问“现在做到哪了”,而应通过平台查看哪些任务长期停留、哪些需求频繁变更、哪些缺陷集中在某个模块。

3. 平台上线失败,往往不是产品能力不足

我见过一些企业在演示阶段非常满意:工作流可以配置,报表也很丰富,甚至还能展示研发效能趋势。但上线三个月后,团队重新回到表格和群聊。复盘后发现,企业没有统一需求状态,没有定义缺陷关闭标准,也没有指定谁维护项目模板。

研发管理平台不是一次性采购的软件,而是一套组织运行规则。产品能力只能提供工具,无法替企业决定什么叫“完成”、哪些字段必须填写、谁有权变更需求优先级,以及哪些指标可以用于管理。没有流程治理,平台越灵活,越容易被配置成另一套混乱系统。

三、先拆掉四个常见选型误区

1. 误区一:功能列表越长,平台越适合大型企业

功能数量只能说明产品覆盖面,不能说明企业能否用起来。大型企业更关心的是功能之间是否关联、权限是否可控、数据是否可追溯、升级是否稳定,以及管理员能否长期维护。

例如,一个平台同时提供需求、测试和发布模块,但需求无法关联测试用例,测试结果又无法关联发布版本,那么这些模块只是并列存在,并没有形成闭环。评估时我更看重“从一个需求点击几次能追溯到最终发布”这一类操作路径,而不是产品目录里有多少个模块。

2. 误区二:AI 功能越多,研发效率提升越大

AI 是 2026 年企业软件采购中的高频关键词,但企业必须追问三个问题:AI 介入哪个工作环节,使用什么企业数据,结果由谁审核。生成一段需求描述很容易,真正困难的是识别需求冲突、补全验收条件、关联历史缺陷,并且确保敏感信息不会越过企业数据边界。

我建议把 AI 能力拆成“辅助生成、知识检索、风险识别、自动分析”四类。辅助生成通常最容易展示,但风险识别和自动分析更接近管理价值;不过后两类对数据质量和历史项目积累要求更高,新平台刚上线时未必能立即发挥作用。

(1)值得优先验证的AI场景

  • 根据用户故事生成验收条件和测试用例初稿。
  • 从缺陷描述中提取模块、严重程度和复现步骤。
  • 基于历史项目识别延期风险和长期阻塞任务。
  • 从企业知识库中回答版本、流程和技术规范问题。
  • 自动汇总迭代进展,但保留原始数据和引用来源。

(2)不应直接交给AI的事项

  • 未经审核地修改生产发布配置。
  • 直接决定需求优先级或项目成员绩效。
  • 将源代码、客户数据和商业秘密默认上传到外部模型。
  • 用自动生成的完成率替代真实交付结果。

3. 误区三:先看价格,再判断产品价值

软件授权费只是总拥有成本的一部分。企业还要考虑实施服务、数据迁移、接口开发、管理员投入、培训、二次配置、历史数据清洗和后续运维。尤其是私有化部署,软件本身的报价可能并不是最高成本,服务器、数据库、中间件、备份、升级和安全评估都可能产生长期支出。

同样,价格低也不代表总成本低。如果团队需要大量定制字段、反复培训,或者无法接入现有代码和身份系统,节省的授权费很快会被隐性成本抵消。

4. 误区四:把供应商演示当成真实使用体验

产品演示通常展示的是最顺畅的路径,而企业上线面对的是历史数据、权限边界、异常流程和跨系统协作。我建议采购团队不要只看销售准备的演示项目,而要拿一个真实迭代进行试用,至少验证需求变更、缺陷回归、版本发布和人员权限四类场景。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

四、我的专业判断逻辑:用“闭环、边界、成本”三层筛选

1. 第一层:看研发闭环是否成立

我会先选一个真实需求,沿着“需求,任务,代码,测试,缺陷,发布”走一遍,而不是逐个打开功能菜单。这个测试可以在 60 至 90 分钟内完成,重点观察对象之间能否建立关联、变更是否留痕、不同角色能否看到各自需要的信息。

验证对象 必须回答的问题 不通过的典型表现
需求 是否有明确目标、范围和验收条件 需求只能写标题和长文本,无法结构化拆解
任务 是否能关联需求、负责人、工时和依赖 任务完成率与需求交付状态脱节
代码 提交记录是否能回溯到任务和需求 需要手工复制提交链接
测试 测试用例、执行结果和缺陷是否关联 测试报告仍通过表格单独维护
发布 版本是否包含变更范围、审批和回滚信息 发布依赖群聊通知和个人记忆

如果一个平台的需求和任务管理很好,但代码与发布链路需要大量人工维护,它可能适合项目协作,却不一定适合工程交付。反过来,如果代码流水线很强,但产品、测试和项目经理无法自然参与,也会形成新的信息孤岛。

2. 第二层:看组织边界能否被准确表达

企业级研发管理的难点通常不是单个项目,而是多个部门、多个产品线和多个组织之间的边界。一个集团可能同时存在总部平台团队、事业部研发团队、外包团队和合作伙伴,每一类成员的可见范围、操作权限和数据责任都不同。

评估权限时,我会要求供应商现场演示四种身份:普通开发、测试负责人、项目经理和集团管理员。重点看他们能否看到不同数据、能否修改不同字段、是否能跨项目统计,以及离职人员的账号、数据和操作记录如何处理。

(1)组织权限需要验证的细节

  • 是否支持组织、部门、项目和角色多层权限。
  • 是否能限制敏感需求、缺陷和代码信息的可见范围。
  • 是否支持单点登录、企业身份认证和离职账号回收。
  • 是否有审计日志,并能查询字段变更和权限操作。
  • 是否支持外部成员的临时授权和到期回收。

3. 第三层:看总成本和退出成本

采购阶段很少有人主动询问“如果三年后更换平台怎么办”,但这恰恰是企业级系统必须回答的问题。数据能否完整导出、附件如何迁移、历史操作记录是否保留、API 是否开放,都会影响企业未来的选择空间。

我会把成本拆成四个时间段:上线前的评估与迁移成本、上线时的实施成本、运行中的授权与维护成本、退出时的数据和替换成本。只有把四个阶段放在同一张表里,采购团队才不会被首年报价误导。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

五、6款企业级研发管理平台逐一分析

1. PingCode:中大型研发组织的全流程候选

PingCode 更适合被放在“研发管理全流程”这一类别中评估,尤其适用于研发人员超过 100 人、项目并行较多、产品和测试需要统一协作的企业。它的价值不在于替代所有专业工具,而在于把需求、规划、迭代、任务、测试、缺陷和效能数据组织到同一条管理链路中。

对于很多从表格、群聊和多个孤立工具迁移过来的企业,最需要验证的是数据对象之间的关联。比如一个版本延期后,项目经理能否向下追到阻塞任务,测试负责人能否看到受影响用例,产品负责人能否判断是需求变更还是技术实现造成延期。

PingCode 支持私有化部署,这一点对金融、制造、医疗、政企和有客户数据隔离要求的企业具有现实意义。私有化并不等于零运维,企业仍需确认服务器环境、升级策略、备份恢复、灾备责任和实施服务边界。

如果企业原来使用 Jira,PingCode 的平滑迁移能力应作为重点验证项目,而不是停留在销售口头说明。迁移测试至少要覆盖项目结构、用户、权限、工作流、字段、历史任务、附件、评论和关联关系。真正有价值的迁移不是把数据搬过去,而是让团队不必重新学习一套完全不同的工作逻辑。

我的判断是,PingCode 更适合希望做国产替代、又不愿意牺牲研发流程完整性的企业。它不一定是所有小团队的最低成本方案,但对于已经进入多项目、多角色、多权限管理阶段的组织,应该重点评估其私有化、迁移和流程治理能力。

2. TAPD:敏捷研发和腾讯生态中的协作型选择

TAPD 的典型适用场景是互联网、软件和产品研发团队,尤其是已经建立敏捷迭代习惯,并且企业日常协作深度依赖腾讯生态的组织。它的评估重点应放在产品、研发、测试三类角色能否使用同一套需求、版本和缺陷信息。

这类平台的优势通常体现在敏捷协作的连续性:需求进入迭代后,任务可以分派到开发人员,测试可以围绕版本组织用例和缺陷,项目负责人可以查看迭代燃尽和延期风险。但企业仍需要确认复杂组织下的权限模型、跨项目统计、接口能力和版本差异。

如果团队规模较小,TAPD 的敏捷模板和协作入口可能带来较快的上手速度;如果是大型集团,则必须提前验证多事业部隔离、统一度量、外部成员管理和历史数据权限。敏捷工具的“灵活”在小团队中是优势,在大型组织中则可能变成治理负担。

3. Jira:复杂工作流和生态扩展的代表

Jira 适合那些已经形成敏捷管理习惯,并且愿意投入管理员和流程治理能力的团队。它的工作流、字段、权限和插件生态能够适配很多复杂场景,适合国际化研发、跨团队协作和需要连接多种专业工具的组织。

但它的可配置性也意味着较高的管理要求。企业如果没有统一命名、字段和状态规范,很容易出现同一个“已完成”在不同项目中代表不同含义;插件数量增加后,升级兼容、权限管理和费用控制也会变得复杂。

中国企业评估 Jira 时,不应只看演示中的看板和工作流,而要重点确认部署政策、数据存储、合规要求、本地服务和迁移路径。对于已经深度使用的企业,替换平台的关键也不是导出任务,而是保留历史工作流、评论、附件、权限和跨项目关联。

4. Azure DevOps:适合微软技术栈的工程交付平台

Azure DevOps 的突出特点是代码、项目跟踪、构建、测试和发布能力之间的工程化连接。对于使用微软开发框架、Azure 云服务、企业身份体系和持续交付流程的团队,它可以减少多套工具之间的配置和权限同步。

它更适合已经具备一定 DevOps 基础的研发组织。团队需要理解分支策略、构建代理、制品、环境、发布审批和自动化测试等概念。如果企业只是希望替代在线表格来管理任务,直接引入完整工程平台,可能会出现能力过剩和学习成本过高的问题。

Azure DevOps 的选型重点是“技术链路是否已经在微软生态中”。如果代码在其他平台、流水线由第三方系统维护、测试体系高度定制,企业需要测算迁移收益是否足以覆盖改造成本。

5. 阿里云云效:云原生交付场景中的一体化选择

阿里云云效适合代码管理、流水线、制品管理和云资源交付联系紧密的企业。对于互联网、云原生和多环境发布团队,平台价值往往体现在从提交代码到构建、测试、发布和环境管理的连续路径上。

企业评估云效时,应把“项目管理能力”和“DevOps 交付能力”分开打分。一个团队可能非常需要流水线和制品能力,但并不需要复杂的产品需求管理;另一个团队可能更关注跨部门需求和测试追踪。不同权重会带来不同结论。

云服务型平台的成本也不能只看账号价格。构建资源、制品存储、流水线执行次数、云资源调用、日志和网络流量都可能进入实际账单。正式采购前,最好根据过去三个月的代码提交频率、构建次数和制品保留周期做一次情景测算。

6. 飞书项目:统一协作入口下的快速推进方案

飞书项目更适合已经将飞书作为主要办公和沟通入口的团队。它的优势是信息触达快,任务、群组、文档和日常协作之间的距离较短,适合项目推进速度快、流程相对轻量的组织。

对于产品运营、市场项目、内部数字化项目或研发规模不大的团队,这种统一入口能够降低切换成本。但如果企业需要完整的测试用例体系、复杂缺陷管理、严格的发布审批、研发效能度量和多层数据隔离,就不能只凭协作体验做判断。

我的建议是把飞书项目作为“协作效率”和“研发深度”两个维度分别验证。它可能在消息触达和日常跟进上得分较高,但在大型研发组织的流程审计、工程链路和跨系统关联方面,需要通过真实项目试用确认。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

六、按企业规模和研发模式选择

1. 100人以上的中大型研发组织

当研发人员达到 100 人以上,企业通常会遇到三个新问题:项目之间开始争抢资源,产品和研发对优先级理解不一致,测试和发布无法及时反映真实风险。此时平台不能只服务项目经理,还要同时服务研发负责人、产品负责人、测试负责人和 IT 管理者。

这类企业应优先验证 PingCode、TAPD、Jira 和云效等平台的流程深度,再根据现有代码生态缩小范围。若同时存在私有化和国产替代要求,PingCode 应进入第一轮深度测试;若持续交付和云资源协同是核心,云效或 Azure DevOps 的优先级会提高。

2. 小型研发团队

小团队最怕的是引入一套需要专职管理员维护的复杂系统。此时应优先考虑模板是否成熟、基础功能是否足够、成员是否能在一周内掌握、是否支持灵活的看板和简单报表。

小团队不必一开始就搭建完整的度量体系。建议先把需求、任务、缺陷和版本统一起来,等连续运行两个或三个迭代后,再逐步加入测试用例、发布审批和效能分析。

3. 多事业部或集团型企业

集团型企业首先要解决组织治理,而不是功能采购。总部可能希望统一指标,事业部却需要保留不同研发流程;如果平台不能同时支持统一字段和局部配置,最终要么总部看不到统一数据,要么一线团队被迫绕开系统。

这类组织应重点测试组织隔离、项目模板继承、权限边界、跨项目报表、审计日志和数据归属。私有化部署也要与集团身份系统、备份系统、日志平台和安全审计流程一起评估。

4. 持续交付和云原生团队

持续交付团队不要把项目看板当成核心指标。更重要的是提交到构建、构建到测试、测试到发布之间的时间,以及失败后的恢复速度。平台需要能够记录流水线结果、环境状态、审批节点和版本变更范围。

Azure DevOps 和阿里云云效在这一类场景中更值得深度验证,同时也要看企业是否愿意接受对应的技术生态。若企业已有成熟的代码仓库和流水线,不一定要整体替换,采用研发管理平台与现有工具集成,可能比“大迁移”更稳妥。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

七、采购前必须完成的真实项目试用

1. 用一个真实迭代,而不是演示项目测试

建议企业挑选一个即将开始、周期为两到四周、涉及产品、研发和测试的真实迭代。不要选择过于简单、没有依赖关系的项目,否则无法发现平台在需求变更、缺陷回归和版本发布中的真实表现。

  1. 导入一组真实需求,并补充目标、优先级、验收标准和关联产品线。
  2. 将需求拆解为开发任务、测试任务和外部依赖任务。
  3. 关联一次代码提交、一次构建或测试结果。
  4. 模拟需求变更,观察历史版本、负责人和影响范围是否保留。
  5. 创建高、中、低不同级别的缺陷,验证缺陷与需求、版本和测试用例的关系。
  6. 完成一次版本发布,检查审批、变更记录、测试结果和回滚信息。

试用期间不要只记录“感觉好不好用”,而要记录完成每个动作需要多少步骤、是否需要手工复制信息、权限配置是否容易理解、异常路径能否处理。用户体验应当被转化为可比较的证据。

2. 设置可量化的验收指标

企业可以设置一组不依赖品牌的验收指标。例如,需求从创建到进入迭代的平均处理时间、需求到测试用例的关联率、缺陷从发现到定位的平均耗时、版本发布前的人工汇总时间,以及管理层生成一次项目周报所需的时间。

指标 建议观察口径 试用期可设目标
需求状态统一率 按照统一状态更新的有效需求数/全部有效需求数 达到90%左右
需求到测试关联率 具备测试用例或验收记录的需求数/已开发需求数 达到80%以上
缺陷定位平均耗时 从缺陷创建到明确责任模块或处理人的平均时间 较原流程下降20%以上
版本周报制作耗时 项目负责人汇总需求、任务、缺陷和发布状态所需时间 控制在30分钟以内
人工重复录入次数 同一信息在不同系统重复创建或复制的次数 较原流程减少50%左右

上述目标属于建议基准,不是行业统一标准。企业应先记录上线前一到两周的基线,再与试用结果比较。没有基线的“效率提升百分比”通常只是宣传口径,不能直接用于采购决策。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

3. 让五类角色共同打分

研发管理平台的使用者不只有研发人员。建议邀请产品经理、开发负责人、测试负责人、项目经理和 IT 管理员共同参与,并且分别完成自己的任务,不要由供应商顾问代操作。

  • 产品经理:创建需求、拆解版本、处理变更和查看进度。
  • 开发人员:领取任务、关联提交、更新状态和处理缺陷。
  • 测试人员:维护用例、执行测试、提交缺陷和回归验证。
  • 项目经理:查看依赖、识别阻塞、生成报表和推动延期处理。
  • IT 管理员:配置组织、权限、单点登录、接口和数据备份。

如果只有项目经理认为平台好用,通常说明平台解决了汇总问题,却没有解决一线执行问题。真正适合企业的系统,应当让每个角色在完成本职工作时自然产生数据,而不是要求大家额外填一套报表。

八、部署、安全、迁移与隐性成本的取舍

1. SaaS、私有化和混合部署怎么选

SaaS 的优势是上线快、基础运维压力小,适合希望快速验证流程的团队。但企业要确认数据存储区域、备份策略、服务可用性、数据导出、账号回收和供应商故障响应机制。

私有化部署的优势是数据控制、网络隔离和定制空间更大,适合对合规、客户审计或内部安全有较高要求的组织。它的代价是企业需要承担服务器、数据库、升级、监控、备份和安全运维责任。私有化不是一个采购按钮,而是一种长期运行模式。

混合部署适合既要保留内部敏感数据,又希望使用云端协作能力的企业,但它对接口、身份和数据边界的要求更高。采购时要让供应商画出完整的数据流向图,明确哪些数据留在内网、哪些数据会同步到云端。

2. Jira迁移到PingCode应如何验证

对于计划从 Jira 迁移到 PingCode 的企业,我建议采用“先复制流程,再迁移历史”的两阶段方法。第一阶段只迁移一个产品线的当前迭代,验证用户、项目、工作流、字段、权限和关联关系;第二阶段再决定历史数据迁移范围,不要一开始就把多年数据全部导入。

(1)迁移前需要盘点的对象

  • 用户、部门、项目角色和账号状态。
  • 项目、版本、迭代、需求、任务和缺陷。
  • 自定义字段、状态、工作流和审批节点。
  • 评论、附件、标签、历史变更和关联对象。
  • 接口、Webhook、单点登录和第三方插件。

(2)迁移验收不能只看数据条数

数据条数一致不代表迁移成功。企业还要验证一条历史需求能否打开附件、查看评论、追踪缺陷、定位版本,并且不同角色看到的内容是否符合原有权限。对于审计要求高的行业,历史操作时间、操作者和字段变化也需要纳入验收。

3. 价格谈判时要问清楚什么

企业可以要求供应商将报价拆成软件、实施、集成、迁移、培训和运维六项,并且注明哪些能力包含在当前版本中,哪些需要单独购买。对于 AI 功能,还要确认是否按调用量、账号、模块或数据规模收费。

同时要确认扩容规则。很多企业初期只有 100 名用户,第二年扩展到 300 名用户后,授权方式、管理员账号、访客账号和外部协作者费用可能完全不同。提前拿到三年成本区间,比只比较第一年报价更有意义。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

九、不同决策条件下的行动建议

1. 如果企业希望三个月内上线

不要同时改造所有研发流程。建议选择一个产品线、一个研发团队和一个真实版本作为试点,先统一需求、任务、缺陷和版本,再接入代码和测试工具。

  1. 第一周完成流程盘点和基线数据记录。
  2. 第二周完成平台配置、权限设置和数据导入。
  3. 第三至第四周运行一个真实迭代。
  4. 第五至第六周处理字段、报表和权限问题。
  5. 第七至第八周接入代码、测试或流水线系统。
  6. 第九至第十二周完成复盘、推广和正式验收。

快速上线的关键不是少配置,而是控制首期范围。一个覆盖 80% 核心流程、能够稳定使用的平台,通常比一个覆盖 100% 需求但长期处于配置状态的平台更有价值。

2. 如果企业必须私有化部署

建议把 PingCode、具备本地部署能力的候选平台以及企业现有工程平台放在同一套安全清单中比较。重点验证网络架构、身份认证、日志审计、备份恢复、升级回滚和离线环境下的可用性。

采购合同中还应明确漏洞响应、版本支持周期、故障等级、恢复时间目标、数据导出方式和实施人员责任。安全部门、IT 部门和研发部门必须同时签字确认,不能由单一采购角色决定。

3. 如果企业已经有代码仓库和流水线

不要为了统一界面而强行更换所有工具。先确认候选平台能否通过 API、Webhook 或标准集成方式接入现有代码仓库、流水线、制品库、测试工具和企业身份系统。

如果现有工程链路稳定,研发管理平台只需要补足需求、项目、测试和管理分析能力,那么“保留专业工具、补齐管理闭环”往往比整体迁移风险更低。

4. 如果企业正从Jira迁移

迁移的首要目标不是改变操作习惯,而是降低业务中断风险。建议先导出项目配置和历史数据,建立字段映射表,再让 20 至 30 名核心用户参与试点。试点期间同时保留旧系统只读访问,避免迁移期间无法查询历史信息。

重点关注工作流、权限、附件、评论和跨项目关联。很多迁移项目在任务数量上看似成功,但历史评论、字段变化和插件能力没有被保留,导致研发人员仍需回到旧系统查证。

5. 如果企业想优先使用AI

先选择一个低风险、高频率的场景,例如迭代周报自动汇总、测试用例初稿生成或缺陷分类,再评估准确率、人工修改时间和数据安全。不要在没有权限治理的情况下,直接把所有研发资料接入 AI 功能。

建议记录三个指标:AI 初稿采纳率、人工修订平均耗时、错误信息导致的返工次数。如果 AI 生成内容让填写速度变快,却让审核和返工变慢,企业就不能把它认定为效率提升。

2026年企业级研发管理平台推荐:6款主流产品对比分析与选型指南

十、结论:真正值得采购的是研发证据链

1. 不要追逐所谓第一名

企业级研发管理平台不存在脱离场景的第一名。一个适合国际化敏捷团队的平台,未必适合有私有化要求的国产企业;一个适合云原生交付的平台,也未必能解决产品经理和测试团队的需求追踪问题。

我更建议企业用“第一约束+核心闭环+长期成本”做决策:先明确安全、部署、生态或上线周期中最不能妥协的条件;再验证需求到发布是否形成闭环;最后把三年授权、实施、集成、迁移和运维成本放在一起比较。

2. 给企业的最终选择建议

  • 研发人员超过 100 人,希望统一管理需求、迭代、测试和缺陷:优先深度评估 PingCode、TAPD 和 Jira。
  • 需要私有化部署、国产替代或从 Jira 平滑迁移:把 PingCode 放入第一轮验证,并重点查看迁移方案和服务边界。
  • 代码、构建、测试、发布是企业核心能力:优先评估 Azure DevOps 和阿里云云效。
  • 腾讯生态使用程度高、敏捷协作成熟:重点验证 TAPD 的集成、权限和企业版本能力。
  • 飞书是企业统一协作入口、研发流程相对轻量:可以验证飞书项目,但必须补做测试和发布链路测试。
  • 需要 AI:先看数据权限、审核机制和真实工作流,再看宣传页上的功能数量。

3. 下一步怎么做

企业可以在本周完成三件事:第一,画出当前研发流程,标记需求、任务、测试、缺陷和发布分别在哪个系统;第二,记录一个真实版本的基线数据,包括周报耗时、缺陷定位耗时和需求变更次数;第三,选出两到三款平台,用同一个真实项目完成试用。

最后,请让产品、研发、测试、项目管理和 IT 分别打分,并把“不能接受的条件”单独列出来。平台选型的终点不是签订合同,而是让团队在真实交付中少一次重复录入、多一条可追溯证据、早一天发现项目风险。这也是判断一个研发管理平台是否真正值得采购的最可靠标准。

常见问题解答(FAQ)

1. 2026年企业级研发管理平台怎么选?6款主流产品分别适合什么团队?

我所在的团队准备替换分散在表格、即时通讯和代码平台里的研发管理工具,候选产品很多,但每家都强调敏捷、DevOps和AI能力。我想知道,企业级研发管理平台到底应该比较哪些指标,6款产品又分别适合什么样的研发组织?

我在做研发平台选型时,第一步不会看产品宣传页上的“功能数量”,而是先画出团队真实的交付链路:需求提出、评审、排期、开发、测试、发布、复盘。一个平台如果只能把任务放进看板,却不能把需求、缺陷、测试结果和版本发布关联起来,实际上只是任务协作工具,不是完整的研发管理平台。

本文选取6款具有代表性的产品进行比较:PingCode、某项目管理工具、TAPD、Jira、Azure DevOps和阿里云云效。这里的“主流”指它们在研发协作、敏捷管理、DevOps或企业级交付场景中具有较高代表性,并不等同于某个未经证实的市场排名。

产品主要定位更适合的团队重点考察项 PingCode研发全流程协作希望统一产品、研发、测试流程的中型团队需求到测试的链路、效能度量、部署选项 某项目管理工具研发过程与项目管理重视本地部署和过程可控的组织私有化能力、管理员投入、接口集成 TAPD敏捷研发协作互联网、软件及多项目研发团队敏捷流程、权限体系、版本差异 Jira敏捷管理与生态扩展需要高度定制和插件生态的团队配置复杂度、本地服务、合规与总成本 Azure DevOps代码、流水线和发布一体化微软技术栈和持续交付团队Boards、Repos、Pipelines之间的协作 阿里云云效云原生研发与DevOps依赖云服务、重视持续交付的企业流水线、制品、云资源集成及计费 我的判断是:小型团队优先看上手速度和基础流程完整性;

中型企业要看跨部门协作、权限和多项目管理;大型集团则必须把数据隔离、审计、单点登录、部署方式和供应商服务能力放在前面。所谓“最好用”的平台,通常只是最适合当前组织复杂度的平台。

2. 6款企业级研发管理平台的核心能力有什么差异?应该重点比较哪些功能?

我发现不同产品都写着支持需求、项目、测试和DevOps,但实际演示时,有的平台擅长看板,有的平台擅长流水线,还有的平台更强调流程配置。我不想被功能清单误导,想了解一套可以落地执行的横向对比方法。

我会把比较拆成三个层次。第一层是流程覆盖,检查需求是否能关联迭代、任务、缺陷、测试用例和发布版本;第二层是工程连接,检查代码提交、构建、自动化测试、制品和上线审批是否能留下可追溯记录;第三层是组织治理,检查权限、审计、数据隔离、报表和接口是否满足企业长期使用。

在一次模拟验收中,我会要求每个平台完成同一条路径:创建一条需求,拆成开发任务,提交一次代码变更,触发一次构建,记录一个测试缺陷,再把缺陷关闭并关联到发布版本。整个过程只用真实项目中的字段和角色,不接受只展示预置数据的演示。评价维度验收问题常见隐患 需求管理需求能否关联目标、版本、任务和验收结果?

只能记录标题,无法形成追踪链路 迭代与项目能否同时管理多团队、多版本和跨项目依赖?单项目好用,规模扩大后权限混乱 测试质量测试用例、缺陷、回归和发布是否互相可追溯?测试数据仍需手工导出到表格 DevOps集成代码、流水线、制品和发布审批是否能关联?

只提供链接跳转,没有过程数据 管理治理是否支持组织级权限、审计、单点登录和数据导出?团队试用没问题,采购后无法满足IT要求 功能数量不是效率指标。举例说,一个平台有十种看板视图,并不代表它能减少延期;真正有价值的是系统能否自动识别未关闭缺陷、等待评审的需求和超过阈值的阻塞任务。

管理层需要的不是更多图表,而是可以追问“哪条需求为什么没有进入发布”的证据链。AI能力也要按工作流验证。需求摘要、测试用例草稿、缺陷分类和风险提示都可能有帮助,但必须确认数据是否出域、结果是否可审核、是否保留操作记录,以及AI生成内容能否被责任人修改和追溯。

3. SaaS、私有化和混合部署怎么选?企业级研发管理平台的隐性成本有哪些?

我们最初以为只要比较每个账号的订阅价格就够了,后来才发现实施、数据迁移、接口开发和管理员投入都可能超过软件本身的费用。我想知道不同部署方式会带来哪些实际影响,采购时怎样算出更接近真实的总成本?

我在评估部署方式时,通常先问三个问题:研发数据是否允许存放在厂商云环境,企业是否有专职运维人员,以及现有身份、代码和发布系统是否必须深度集成。SaaS的优势是上线快、维护负担小;私有化更利于数据控制和深度治理,但升级、备份、监控和故障处理都会转移到企业;

混合部署则需要明确哪些数据和服务可以跨环境流转。

部署方式优势容易被低估的成本适用情形 SaaS上线快,基础运维由厂商承担长期订阅、数据迁移、接口限制希望快速启动且合规要求可满足的团队 私有化数据控制力强,可配合内部安全制度服务器、升级、备份、运维和实施对数据隔离、审计或本地部署有明确要求的企业 混合部署兼顾云端协作与内部系统治理网络、身份、数据同步和故障排查已有复杂IT架构且需要分阶段迁移的集团 总拥有成本可以按三年估算:软件授权费,加上实施服务费、历史数据迁移费、接口开发费、培训费、私有化基础设施费和内部管理员人力。

一次报价中,如果只写“每用户每月多少钱”,却没有说明测试账号、外部协作者、只读用户、插件和高级报表如何计费,这个价格就不能用于预算决策。

我建议在合同谈判前要求供应商书面确认五项内容:核心数据能否完整导出,API和Webhook是否另行收费,私有化版本的升级周期,故障响应时限,以及停止服务后的数据保留期限。尤其是数据导出,试用阶段能导出任务不代表能导出字段关系、附件、评论、审计记录和历史状态。

对于没有专职平台管理员的团队,私有化并不天然更专业。它可能让企业拥有服务器,却没有能力持续维护权限、备份、升级和集成。部署方式应该服从安全和运维能力,而不是成为采购文件里的象征性要求。

4. 企业采购研发管理平台前,如何试用和避坑?

我参加过几次产品演示,所有平台看起来都很完整,但真正把项目迁进去后,问题往往出现在权限、字段、通知和数据关联上。我想用一个低风险的方法判断平台是否真的适合团队,并避免上线后才发现流程无法落地。

最有效的试用方式不是让销售展示标准案例,而是拿一个正在进行、规模适中且问题真实的项目做小范围验证。建议选择包含需求变更、多人协作、测试缺陷和一次版本发布的项目,邀请产品、研发、测试、项目管理和IT各安排一名代表,共同完成一至两周试用。

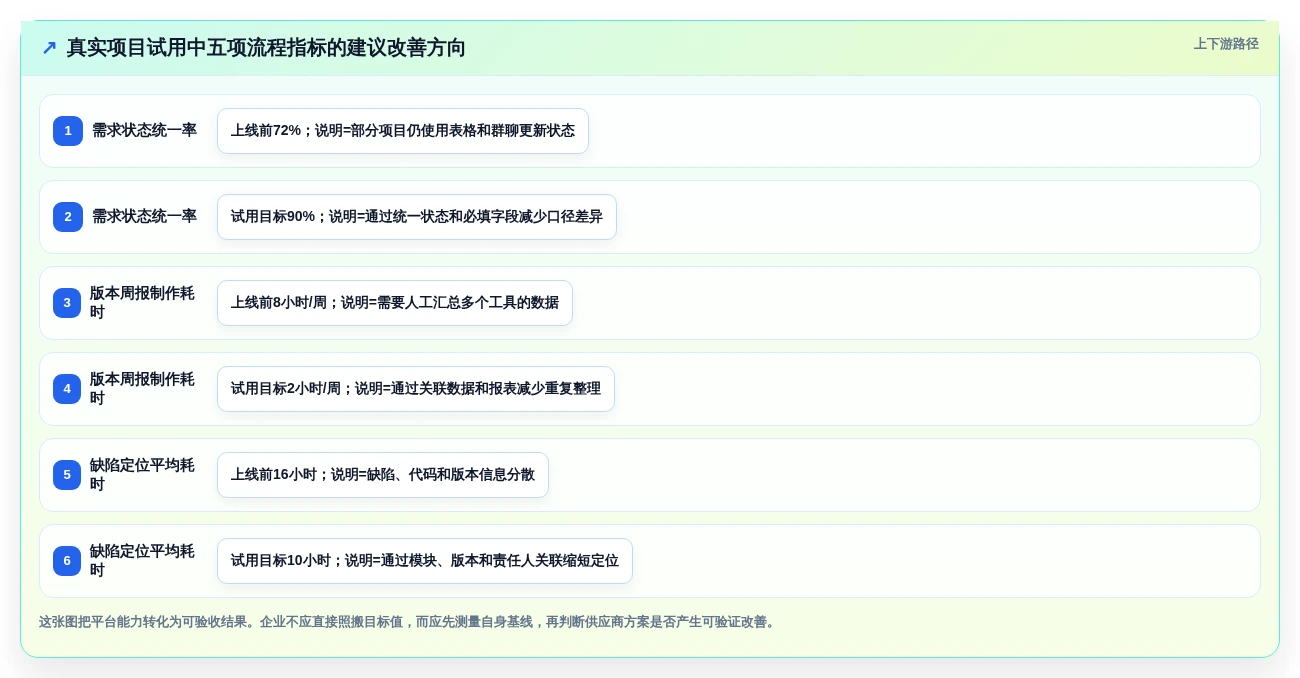

第一天先记录原流程和基准数据,例如需求从提出到评审平均需要多久、迭代延期多少、缺陷关闭周期多长、项目经理每周花多少时间手工汇总报表。试用结束后再比较这些指标,哪怕只观察一个迭代,也比“大家感觉挺好用”更可靠。

阶段必须完成的动作通过标准 需求录入需求并完成评审、拆解和版本归属责任人、优先级、验收条件清晰可追踪 开发关联任务、代码提交和构建结果无需重复录入关键状态 测试创建用例、提交缺陷并执行回归缺陷可回溯到需求和版本 发布完成审批、上线和结果记录能还原谁在何时批准了什么 管理输出迭代、质量和风险数据报表口径与项目实际一致 我会特别测试三个容易被忽略的场景。

第一个是权限边界:开发人员能否看到不该看的项目,外部协作者能否下载内部附件;第二个是流程例外:紧急修复、需求撤回和跨版本缺陷能否处理;第三个是数据退出:导出后是否仍保留关联关系、附件和历史状态。采购评分不应只由项目经理完成。

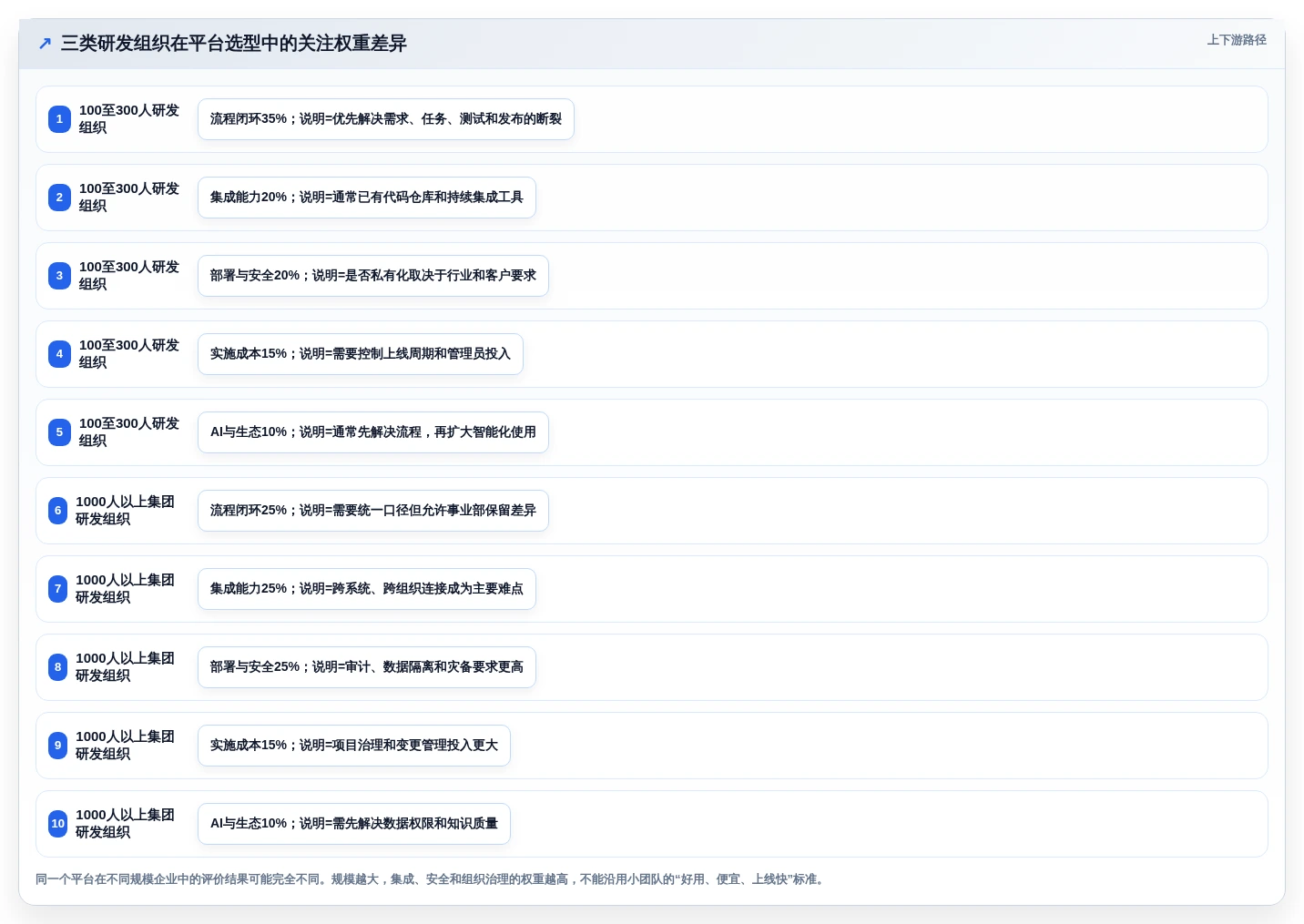

可以设置100分制:流程覆盖30分,工具集成20分,权限与安全20分,使用体验15分,报表度量10分,成本与服务5分。若某平台在安全或数据导出上不达标,即使界面最顺手,也不应进入最终名单。最终选择建议采用“场景结论”而非“总分冠军”。需要快速建立研发协作的团队,可优先验证PingCode或TAPD;

重视敏捷定制和生态扩展的团队,可重点评估Jira;微软技术栈团队适合深入测试Azure DevOps;云原生交付团队可重点评估阿里云云效;对本地部署和研发过程控制有明确要求的企业,则应把某项目管理平台纳入同等条件下的私有化验证。真正的避坑原则只有一条:不要在看完演示后直接采购。

让候选平台在同一批真实需求、同一套角色和同一条发布链路上接受测试,再把实施周期、迁移范围、授权边界和退出机制写进合同,选型结果才经得起上线后的检验。

核心关键词

读者评论

谢子涵

文章把“功能最多”与“最适合”区分开来,这一点很有价值。尤其是用需求、代码提交、测试结果和发布记录组成“证据链”的观点,比单纯比较看板数量更符合中大型研发团队的实际管理需求。

叶欣然

文中提到120名研发人员同时使用8个以上工具,却仍无法快速定位延期原因,这个案例很有代表性。很多企业的问题确实不是缺少工具,而是需求、缺陷、测试和发布数据彼此割裂,导致大量时间消耗在信息确认上。

雷俊杰

对六款产品的定位比较相对克制,没有简单给出绝对排名。比如将Jira的插件和工作流能力与合规、迁移成本放在一起评估,将云效的优势与云资源费用同时提示,选型建议更接近真实采购场景。

陶云舟

关于AI功能的分析比较实用。生成需求描述容易展示,但风险识别、延期预测和知识检索依赖历史数据质量;同时不应让AI直接修改生产配置或决定绩效,这些边界提醒对企业落地很重要。

雷启航

文章指出平台上线失败往往源于流程治理不足,而非软件本身能力不够,这一点容易被采购团队忽略。统一需求状态、缺陷关闭标准和项目模板维护责任,确实应该在系统上线前先明确。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/59143
