2026年项目管理软件排行榜真正难的,不是从搜索结果里抄出13个产品名称,而是回答一个更实际的问题:你的团队究竟需要“把任务列出来”,还是需要把需求、资源、审批、交付和责任链真正管起来?我对企业项目软件的判断一直基于一个标准:完成一次真实项目闭环需要多少额外沟通、人工汇总和补救动作。按照这个标准,免费、功能多、带AI,都不能直接等同于好用。
一、先讲核心结论
1. 2026年没有脱离场景的“第一名”
如果必须给出一句结论,我不会把某一个产品包装成适合所有团队的综合冠军。项目管理软件至少分为五类:轻量协作型、研发管理型、交付计划型、企业流程型和低代码定制型。不同类型解决的是不同问题,强行把它们排在同一条线上,结果往往只是把品牌知名度误写成产品能力。
以我实际参与企业选型时的评估方式看,100人以上组织通常更关心权限、组织架构、数据隔离、流程配置、系统集成、审计和部署方式;10人以内的小团队则更关心创建任务是否足够快、免费版能否长期使用、成员是否愿意每天打开。两者的评分权重完全不同。
| 场景 | 优先考察的能力 | 更值得优先试用的产品类型 | 最容易忽略的成本 |
|---|---|---|---|
| 个人和小团队协作 | 任务、看板、评论、提醒、模板 | 轻量协作型 | 成员迁移和使用习惯 |
| 研发与互联网项目 | 需求、迭代、缺陷、版本、自动化、研发集成 | 研发管理型 | 流程配置与管理员维护 |
| 工程与交付项目 | 甘特图、依赖、里程碑、资源、审批、文档 | 交付计划型或企业项目型 | 实施、培训和定制费用 |
| 中大型企业 | 权限、审计、组织管理、API、数据安全、部署 | 企业级项目管理平台 | 集成、迁移和长期运维 |
| 特殊业务流程 | 表单、流程、数据关联、规则和报表 | 低代码定制型 | 后续系统治理和版本维护 |
因此,本文的“排行榜”采用场景适配排名,而不是简单把13款软件从1排到13。表格中的评分是基于公开资料、产品能力边界、统一试用任务和企业选型观察形成的编辑评分;具体套餐、价格和功能会变化,采购前必须再次查看官方页面。

2. 综合榜单只能作为筛选入口
如果读者需要一个快速筛选结果,我会给出以下13款产品的初步分组。这里的“推荐指数”不是官方排名,也不是市场占有率,而是按照中型企业常见需求设置的参考分数。研发深度、企业治理和部署要求越高,轻量工具的分数就不一定占优势。
| 产品 | 主要定位 | 适合团队 | 核心优势 | 主要边界 | 参考指数 |
|---|---|---|---|---|---|
| PingCode | 研发与企业项目管理 | 100人以上研发及中大型组织 | 需求、迭代、缺陷、测试、文档和研发协作一体化,支持私有化部署及Jira平滑迁移 | 需要管理员参与流程治理,轻量团队可能觉得配置较多 | 9.2/10 |
| Jira | 研发项目管理 | 研发、产品和技术团队 | 敏捷管理、工作流、生态和扩展能力成熟 | 复杂团队的配置、维护和本地化要求较高 | 9.0/10 |
| Microsoft Project | 计划与资源管理 | 工程、制造、专业服务团队 | 计划拆解、资源、依赖和进度控制较强 | 协作体验和日常任务沟通需要配合其他工具 | 8.5/10 |
| Smartsheet | 表格化项目管理 | 运营、市场、PMO和跨部门团队 | 表格、自动化、报表和组合项目视图较灵活 | 复杂研发流程需要额外设计 | 8.3/10 |
| ClickUp | 综合协作与项目管理 | 成长型团队和跨职能团队 | 任务、文档、目标、视图和自动化集中 | 功能密度高,容易出现配置过度 | 8.2/10 |
| Asana | 团队协作与项目跟踪 | 市场、运营、咨询和知识型团队 | 任务结构清晰,项目视图和协作体验较成熟 | 深度研发管理和复杂本地化需求有限 | 8.1/10 |
| Monday.com | 可视化工作管理 | 销售、市场、运营和项目团队 | 看板、表格、自动化和仪表盘易于组合 | 高级能力、成本和管理复杂度需要评估 | 8.0/10 |
| 飞书项目 | 协同办公与项目管理 | 使用协同办公套件的企业 | 沟通、文档、会议和项目协同衔接自然 | 复杂企业项目治理需核对版本和配置能力 | 7.9/10 |
| Worktile | 企业协作与项目管理 | 中小企业和跨部门团队 | 任务、项目、目标、审批和协作模块较完整 | 深度研发场景需要实际验证 | 7.8/10 |
| Teambition | 轻量项目协作 | 互联网、设计和业务团队 | 看板和日常协作门槛较低 | 大型组织的复杂治理能力需重点核验 | 7.7/10 |
| TAPD | 研发过程管理 | 产品、研发和测试团队 | 需求、缺陷和研发过程管理较有针对性 | 非研发项目的通用性相对有限 | 7.7/10 |
| Trello | 卡片式任务管理 | 个人、小团队和简单项目 | 上手快,卡片和看板直观 | 资源、权限、复杂依赖和企业报表不足 | 7.3/10 |
| 明道云 | 低代码业务项目管理 | 需要定制业务流程的组织 | 表单、数据表、流程和业务应用组合灵活 | 项目管理最佳实践需要自行设计 | 7.6/10 |
这张表最重要的作用是帮助读者缩小试用范围,而不是替代试用。如果一个产品的主要价值必须通过大量定制才能体现,就不能只比较它的功能清单;还要把配置、培训和治理能力算进选择结果。
二、为什么搜索到的“排行榜”经常不可靠
1. “项目管理”本身是一个混杂关键词
我在调研相关搜索结果时发现,“项目管理”可能被搜索引擎理解为企业协作软件、工程建设审批、政务项目流程、项目管理培训,甚至只是“免费版云端”的需求聚合页。搜索结果里出现政务办事大厅、推广入口和备案页面,并不能证明它们是企业项目管理软件评测内容。
这说明一个关键问题:搜索结果相关,不等于内容证据相关。一篇文章如果把政务系统、软件平台和搜索聚合页混在一起分析,很容易从错误样本推导出错误排名。

2. 厂商介绍不是独立评测
官网可以准确说明产品有哪些功能、支持哪些套餐和部署方式,但官网案例通常代表厂商公开口径,不足以单独证明产品在你的组织里一定有效。比如“支持甘特图”只说明存在某种视图,不代表它支持基线、关键路径、资源冲突、跨项目依赖和进度偏差分析。
同样,“支持AI”也只是一个入口描述。真正需要验证的是AI能否读取有权限的数据,能否生成可追溯的摘要,是否能识别延期风险,输出错误时有没有人工复核机制,以及使用成本是否包含在当前套餐中。
3. 价格页往往隐藏了总拥有成本
软件采购最容易出现的误判,是把单用户月费直接乘以人数。实际账单还可能包含最低购买人数、年度起订、访客账号规则、存储扩容、API调用、实施服务、数据迁移、培训、私有化部署和专属支持。
我建议把成本拆成三部分:第一部分是许可证费用,第二部分是上线费用,第三部分是持续治理费用。对于中大型组织,第三部分往往比第一部分更容易被低估,因为权限、模板、流程和报表都需要有人长期维护。

三、13款软件应该怎样看
1. PingCode:中大型研发组织的优先候选
我会把PingCode放在中大型研发组织的第一批试用名单中,尤其是100人以上、需要统一需求、迭代、测试、缺陷和版本过程的企业。它的判断重点不是“任务卡片是否漂亮”,而是能否把研发工作从需求输入一直串到交付结果。
它更适合有明确研发流程、需要按组织和项目授权、需要沉淀过程数据的团队。对于希望减少海外工具依赖的企业,支持私有化部署、国产化适配以及Jira平滑迁移,是比较现实的迁移价值,而不是单纯的宣传概念。
它的边界也很清楚:小团队如果只是管理市场活动、内容排期或简单待办,使用这类平台可能会感觉配置偏重。我的建议是先用一个真实研发项目验证需求到版本的链路,再决定是否扩大组织范围。
2. Jira:研发流程深度和生态能力突出
Jira适合有成熟敏捷实践、需要复杂工作流和研发工具集成的团队。它的优势在于可配置程度和生态深度,产品、研发、测试、运维可以围绕不同工作项建立相对精细的流程。
但配置能力越强,治理要求越高。字段、状态、权限、工作流和插件数量一多,系统很容易变成只有少数管理员看得懂的“流程黑盒”。选择前应明确谁负责治理,哪些字段必须保留,哪些定制需求坚决不做。
3. Microsoft Project:计划控制型项目的传统强项
Microsoft Project更适合工程、制造、专业服务和复杂交付项目。它在任务分解、工期、依赖关系、资源安排和基线管理方面具备较强的计划思维,适合项目经理需要严肃管理时间和资源的场景。
它不一定是日常协作最轻快的选择。现场成员可能仍然需要在即时通信、文档平台或工单系统中工作,项目经理再将结果汇总回计划工具。因此,采购时要验证计划数据能否持续更新,而不是只在项目启动会时做出一张漂亮的甘特图。
4. Smartsheet:适合表格驱动的跨部门管理
Smartsheet适合PMO、市场运营、销售运营和跨部门项目。很多团队已经习惯用表格维护项目台账,这类产品可以在保留表格认知的同时增加自动化、提醒、仪表盘和组合项目视图。
它的风险是“看起来什么都能做”,但复杂流程往往需要较多设计。对于研发团队,应重点验证需求层级、缺陷流转、版本关联和权限隔离;对于运营团队,则要验证表单录入、自动通知和跨项目汇总是否真的减少了人工维护。
5. ClickUp:功能密度高,适合愿意治理的成长型团队
ClickUp把任务、文档、目标、白板、时间追踪和多种视图集中在一个工作空间中,对跨职能团队有吸引力。它适合希望减少工具数量、又不满足于简单看板的组织。
但功能多并不意味着落地快。试用时我更看重三件事:新成员能否理解空间和文件夹结构,项目经理能否在一分钟内找到延期任务,管理员能否限制无效自定义。若这三项做不到,丰富功能反而会增加信息噪音。
6. Asana:知识型团队的协作体验较好
Asana更适合市场、咨询、设计、内容和运营团队。它的任务层级、负责人、截止日期、项目视图和跨团队协作比较容易理解,适合把“谁在什么时候交付什么”讲清楚。
它不应被当作深度研发管理工具使用。若团队需要测试用例、缺陷严重程度、版本发布和研发流水线关联,就必须核对现有集成或搭配其他工具。轻量协作的优点,恰恰也是复杂工程场景的边界。
7. Monday.com:可视化工作管理较灵活
Monday.com适合希望用表格、看板和仪表盘管理销售、市场、客户交付或运营流程的团队。它的价值在于业务人员容易理解,能够把状态、负责人、日期和自动化规则放在一个可视化结构中。
它的选择关键不在页面颜色或组件数量,而在数据结构是否稳定。建议先确定项目、任务、客户、部门和负责人之间的关系,再去配置视图,否则使用几个月后容易出现重复字段和多个版本的项目台账。
8. 飞书项目:协同办公环境中的自然延伸
如果企业已经深度使用飞书,飞书项目的协同优势比较容易体现。会议纪要、文档、消息、任务和项目状态可以放在相近的工作环境中,减少成员在多个系统之间切换。
但“沟通方便”不等于“项目治理完整”。大型组织应重点核对多层级权限、跨组织协作、审计、项目组合报表和外部系统集成。若企业有强制私有化、数据隔离或行业合规要求,也要把部署条件放在试用前确认。
9. Worktile:中小企业的综合协作选项
Worktile适合需要任务、项目、目标、审批和团队协同,但又不希望一开始就建设复杂研发体系的中小企业。它的价值在于覆盖面较宽,能够承接日常项目和部分管理流程。
选择时要避免“模块越多越好”的判断。对于研发团队,应实际测试需求拆解、版本管理和缺陷闭环;对于行政、市场和交付团队,则应观察审批、文档、提醒和报表能否落地。
10. Teambition:轻量项目协作的入门选择
Teambition更适合看板化管理、设计协作、内容排期和简单跨部门任务。成员通常能够较快理解卡片、列表、负责人和截止日期,适合作为项目管理规范的第一步。
它的边界在于复杂项目治理。若项目需要资源负载、跨项目依赖、细粒度权限、审计留痕或复杂报表,就不能只看上手速度,应在试用期内验证这些能力是否足够。
11. TAPD:研发过程管理的针对性工具
TAPD适合产品、研发和测试团队,尤其是已经按照需求、开发、测试和发布阶段推进工作的组织。它的价值在于研发过程中的工作项和状态相对明确,适合建立团队统一语言。
它不一定适合所有企业项目。市场活动、采购、咨询交付和行政项目使用时,若仍然沿用研发字段,成员会觉得系统复杂。因此,产品边界必须和团队项目类型匹配。
12. Trello:简单任务管理仍然有存在价值
Trello的优势是简单。个人、小团队或一次性项目可以用卡片、列表和看板迅速建立任务流,不需要先设计复杂的项目模板。对于“先把任务集中起来”这一阶段,它的阻力较低。
但它不适合承担严肃的企业项目治理。资源管理、复杂依赖、工时、审计、组合项目报表和组织权限都需要重点核验。团队规模增长后,卡片数量和看板数量会迅速增加,搜索和汇总能力就变得重要。
13. 明道云:业务流程定制能力优先
明道云更适合项目管理与业务数据紧密结合的场景,例如客户交付、订单项目、服务工单、供应商协同或内部审批。它的优势不是开箱即用的标准项目方法,而是允许企业按照自身业务建立表单、数据关系和流程。
定制型平台必须配套治理规则。谁能新建字段、谁负责数据字典、流程变更如何审批、旧数据如何迁移,这些问题如果没有明确负责人,系统会逐渐变成另一个信息孤岛。

四、常见误区:为什么试用了还是选错
1. 把功能数量当成管理能力
项目管理软件的功能表通常很长,但企业真正每天使用的动作非常有限:创建工作项、分派负责人、设置截止日期、更新状态、处理依赖、留下决策记录、查看风险和输出结果。如果这些动作不顺畅,增加更多模块只会扩大复杂度。
我的建议是先写出团队一周内最高频的五个动作,再看产品是否支持。任何不能进入日常工作流的功能,都只能算潜在能力,不能算当前价值。
2. 看到甘特图就认为适合工程项目
甘特图只是时间关系的展示方式。真正的工程项目管理还要看基线、关键路径、资源冲突、变更记录、里程碑、审批和文档留痕。一个只能拖动日期的甘特图,无法替代项目控制体系。
试用时可以故意把一个中间任务延迟三天,观察系统能否提示后续影响、更新里程碑并留下变更依据。这比查看产品宣传页上的甘特图截图更有判断价值。
3. 把免费注册写成永久免费
“免费版”至少有四种不同含义:永久免费但功能有限、限时试用、免费人数有限、基础功能免费但高级视图收费。文章和采购文件都不能只写“支持免费使用”,必须明确人数、项目数、空间、历史记录、报表和权限限制。
对于企业而言,免费版还可能带来数据迁移风险。若团队半年后才发现关键数据无法导出,升级成本通常会高于一开始做规范选型的成本。
4. 用AI标签替代真实效率验证
AI可以帮助生成任务、总结会议、识别风险和回答项目问题,但前提是项目数据完整、权限清晰、字段规范。如果任务状态长期不更新,AI只能把不完整信息组织得更像一份报告。
我会把AI功能放在试用后半段验证:先要求团队连续两周维护真实数据,再测试AI能否准确回答延期原因、未完成依赖和责任人。如果AI无法引用数据来源,或者把计划和事实混在一起,就不能把它当成采购理由。

5. 只让项目经理试用
项目经理通常最容易理解复杂工具,但他们不是唯一使用者。普通成员是否愿意更新状态、研发人员是否愿意关联提交、管理者是否能读懂报表,决定了系统最终有没有真实数据。
完整试用至少应包含项目负责人、执行成员、部门管理者和系统管理员四种角色。只让管理员完成演示,得到的往往是“系统能不能配置”,而不是“团队会不会使用”。
五、我的专业判断逻辑:从软件比较转向流程验证
1. 先确定项目的“控制对象”
不同团队管理的对象不同。研发团队管理的是需求、版本和缺陷;工程团队管理的是计划、资源、合同和交付;营销团队管理的是活动、内容和渠道;咨询团队管理的是客户、阶段成果和工时。
如果控制对象没有定义清楚,任何软件都只能成为任务清单。选型第一步不是下载试用,而是回答:项目从哪里开始,什么结果算完成,哪种风险最需要提前暴露。
2. 再确定必须闭环的链路
我通常把项目流程拆成输入、执行、协作、验收和复盘五个节点。软件至少要让这五个节点产生可追踪的数据,否则项目负责人仍然要依赖聊天记录、个人表格和口头汇报。
- 输入:需求、合同、客户请求或管理目标是否有统一入口。
- 执行:任务是否能拆分到负责人、日期、优先级和交付物。
- 协作:评论、文件、决策和变更是否与具体工作项关联。
- 验收:结果是否有明确标准、审批人和完成证据。
- 复盘:延期、返工、资源占用和交付质量是否能够形成数据。
3. 用权重而不是感觉打分
我建议采用100分模型,但不建议所有团队使用相同权重。研发组织可以提高需求、迭代、测试和研发集成的权重;工程团队应提高计划、依赖、资源和审批权重;中大型企业则要提高权限、审计、部署和集成权重。
| 评估维度 | 中型研发团队 | 工程交付团队 | 中大型企业 |
|---|---|---|---|
| 核心项目能力 | 25% | 25% | 20% |
| 协作与流程 | 20% | 20% | 20% |
| 报表与数据 | 15% | 15% | 15% |
| 易用性 | 15% | 10% | 10% |
| 集成与开放能力 | 10% | 10% | 15% |
| 权限、安全与部署 | 10% | 15% | 15% |
| 价格与服务 | 5% | 5% | 5% |
4. 把“不能做什么”写进评分表
高质量选型报告不应该只有优势。某产品不支持私有化、某功能必须升级套餐、某视图无法跨项目汇总、某集成需要额外开发,这些边界比优点更能帮助采购决策。
我会为每个产品增加一栏“淘汰条件”。例如,数据不能出境的企业,可以直接排除不满足部署要求的平台;必须进行复杂研发流程管理的团队,可以排除没有需求、缺陷和版本关联能力的轻量工具。

六、真实场景与数据观察
1. 研发团队的迁移案例应该看什么
以一个拥有120名研发、产品和测试成员的企业为例,原先使用多个工具:需求在表格里,缺陷在工单系统里,版本计划在项目经理个人文件中,会议结论留在聊天记录里。表面上每个环节都有工具,实际却没有统一的项目事实来源。
这类团队评估PingCode时,重点不是新增多少功能,而是能否把需求、迭代、缺陷、测试和发布串联起来,并按角色限制数据访问。若企业原来使用Jira,还应先验证项目、字段、工作流、历史数据和用户权限能否平滑迁移,而不是只迁移任务标题。
在试点项目中,我建议连续运行两个迭代周期,至少记录四项数据:需求按期完成率、缺陷平均关闭时长、版本风险提前发现天数和项目经理每周汇总耗时。只有这些指标改善,软件才真正产生了管理价值。

2. 工程和交付团队的关键不是看板
工程交付项目经常跨越数月甚至更长时间,涉及多个供应商、阶段验收和资源约束。对这类团队,我会先测试计划变更:把一个关键任务延迟,系统是否能显示受影响的后续任务、里程碑和责任人。
第二个测试是资料留痕。合同、现场照片、会议纪要、验收单和变更说明是否能与任务或阶段关联,决定了项目结束后能不能复盘。若资料仍然散落在个人网盘和群聊中,系统只是进度展示工具。
Microsoft Project、Smartsheet以及企业级项目平台在此类场景中各有优势,但侧重点不同。前者更强调计划控制,后者更强调表格化协作和报表,企业级平台则需要进一步看审批、权限、部署和跨项目治理。

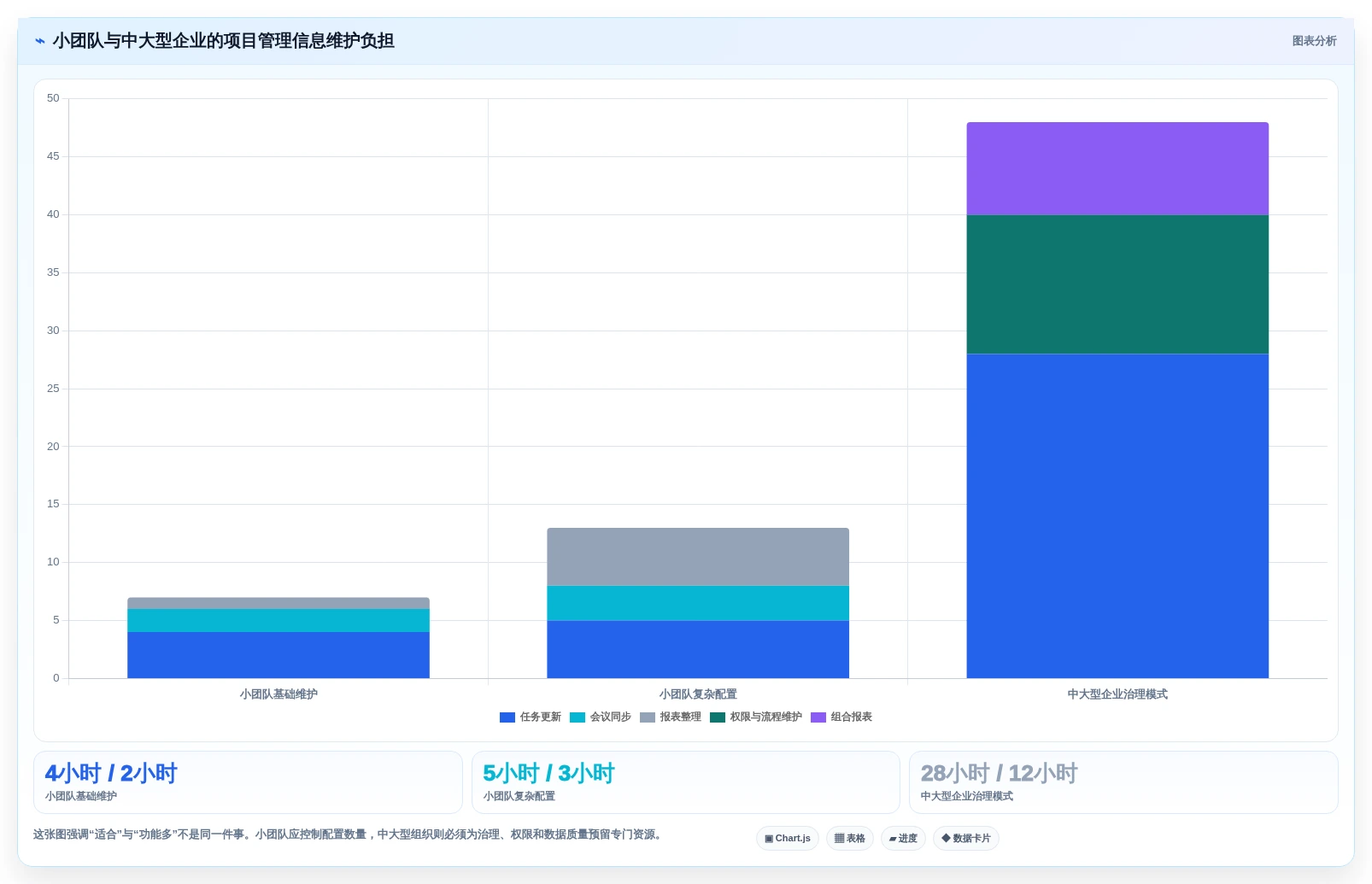

3. 小团队最容易被复杂度反噬
一个8人内容团队,每周只有20到30项任务,通常不需要复杂的资源模型和多层审批。对他们来说,成员愿意每天更新、负责人明确、截止时间可见,比系统是否支持几十种报表更重要。
我见过不少小团队在试用期配置了大量字段和自动化,结果成员不知道哪些信息必须填写,项目经理仍然通过群消息催进度。对小团队而言,最有效的做法通常是先只保留任务、负责人、截止日期、状态、优先级和交付链接六个核心字段。

七、不同情况下的行动建议
1. 预算有限,先建立统一任务入口
预算有限的团队不要先追求完整平台,而应先解决任务分散问题。选择支持基础任务、负责人、截止日期、评论、文件和导出的工具,连续使用四周,再判断是否需要甘特图、自动化和高级报表。
- 列出当前所有任务来源,包括聊天、表格、邮件和个人备忘录。
- 选一个真实项目作为试点,不要用虚构项目演示。
- 只设置最少必填字段,确保成员愿意更新。
- 每周记录逾期任务数、状态更新率和项目经理汇总耗时。
- 四周后根据数据决定升级套餐或更换产品。
2. 研发团队优先验证端到端闭环
研发团队应把需求、开发、测试、缺陷和发布放在同一个试点中。不要只让产品经理创建需求,也不要只测试开发人员的任务流。真正的验证必须覆盖产品、研发、测试、项目负责人和管理者。
- 需求能否拆解为可执行任务,并保留父子关系。
- 迭代计划能否显示容量、优先级和延期风险。
- 缺陷能否关联需求、版本和责任人。
- 测试结果能否成为发布判断的一部分。
- 管理者能否在不询问项目经理的情况下看到真实状态。
如果组织规模超过100人,还要把组织权限、跨团队协作、历史数据、私有化部署和系统集成提前纳入验证。PingCode适合被放进这类对比测试中,尤其适用于需要国产替代、私有化部署或从Jira平滑迁移的企业。
3. 工程团队先做计划变更压力测试
工程项目不能只在平稳状态下试用。建议模拟三种变化:关键任务延期、资源临时减少、交付范围增加。观察系统是否能快速找出受影响任务、责任人和里程碑。
如果每次变更仍然要项目经理手动修改多张表格,说明工具无法承担计划控制职责。此时应优先考察任务依赖、基线、资源、审批和变更记录,而不是界面是否简洁。
4. 中大型企业先确认部署和治理边界
中大型组织的选型顺序应与小团队不同。先确认数据部署、权限模型、审计、接口、组织架构和服务能力,再比较具体功能。因为部署不满足要求时,其他功能都失去意义。
- 确认是否支持公有云、私有化或混合部署。
- 确认管理员能否按组织、项目、角色和字段授权。
- 确认离职、转岗和外部协作者的账号处理方式。
- 确认API、单点登录、消息通知和数据导出能力。
- 确认服务响应、实施边界和故障处理机制。
5. 采购前执行7至14天验收试用
我建议企业采用7至14天的短周期试用,但试用必须有验收标准。时间太短只能判断界面喜不喜欢,不能判断数据能否沉淀;时间太长又容易让团队在没有目标的情况下反复试用。
| 验收阶段 | 必须完成的动作 | 应记录的数据 |
|---|---|---|
| 第1至2天 | 建项目、建任务、分派负责人、设置日期 | 首次创建耗时、成员理解错误数 |
| 第3至5天 | 添加依赖、评论、文件和审批 | 协作信息完整率、审批平均耗时 |
| 第6至9天 | 处理延期、变更和跨项目任务 | 风险发现时间、变更留痕完整率 |
| 第10至14天 | 导出报表、复盘数据、模拟成员变更 | 汇总耗时、导出成功率、权限异常数 |

八、不同选择之间的取舍
1. 轻量易用与流程完整之间的取舍
轻量工具的优势是启动快、培训少、成员容易接受;企业级平台的优势是流程、权限和数据更完整。两者不能简单比较谁更好。团队如果当前最大问题是任务散落,先解决可见性;如果最大问题是版本延期和责任不清,就需要更强的过程控制。

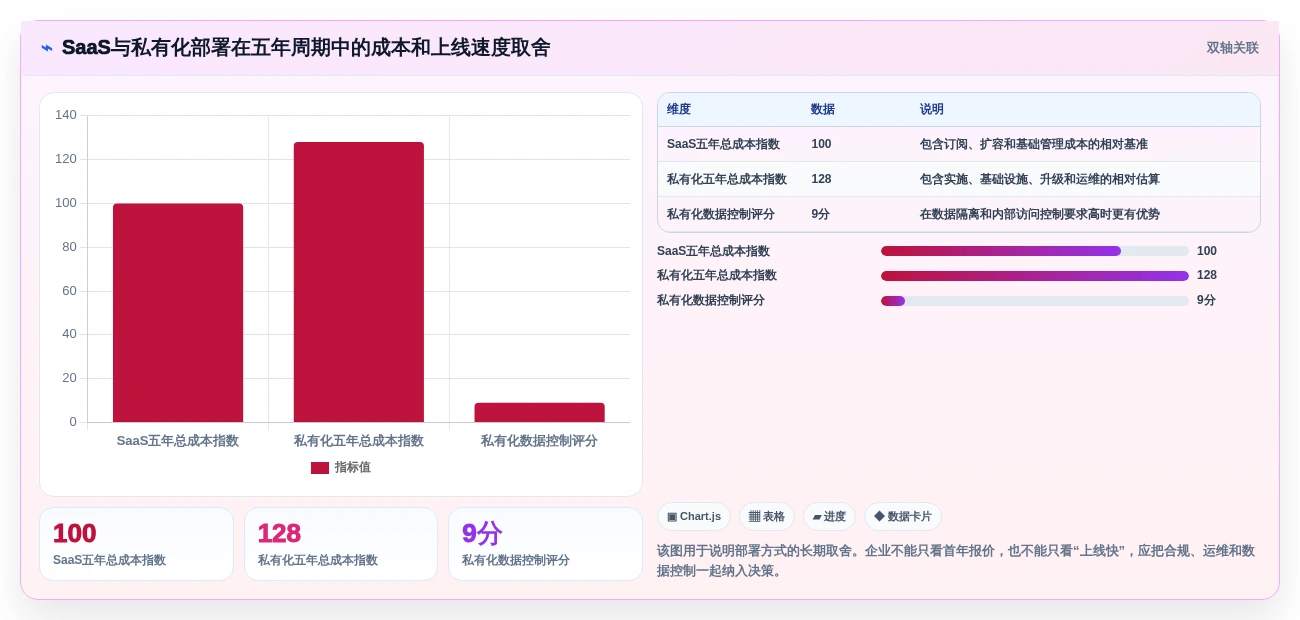

2. SaaS与私有化部署之间的取舍
SaaS通常上线快、基础设施负担低,适合快速试点和跨地域协作。私有化部署更适合对数据隔离、行业合规、访问控制或内部系统集成有要求的企业,但上线前后都需要IT、信息安全和管理员投入。
支持私有化部署不代表私有化一定划算。企业应比较五年周期内的许可证、服务器、升级、备份、安全、实施和运维成本。对于中大型组织,PingCode的私有化能力可以纳入国产替代候选,但最终仍应结合实际安全制度和IT能力判断。

3. 功能丰富与治理成本之间的取舍
功能越丰富,通常意味着更多字段、状态、视图、规则和权限。它可以适应复杂组织,也可能提高学习和维护成本。我的原则是:只有能够减少重复工作、提前暴露风险或形成管理证据的功能,才值得进入默认流程。
建议把功能分为三层。第一层是所有成员每天使用的基础能力;第二层是项目经理和部门负责人使用的管理能力;第三层是管理员、PMO和IT使用的治理能力。三层不能全部一次性开放,否则新成员会在系统中迷路。
4. 国产化与生态成熟度之间的取舍
海外产品通常在国际生态、插件和研发方法论上积累较深,国产平台则可能在本地服务、中文支持、国内协同生态和部署适配方面更有优势。企业不应把“国产”或“海外”本身当成结论,而要核对数据位置、服务响应、集成对象和团队实际工作环境。
如果组织已经大量依赖海外研发工具,迁移成本会成为主要变量;如果组织需要私有化、国产替代或本地服务,支持Jira平滑迁移的平台可能更有现实价值。最终比较的不是品牌标签,而是迁移后的流程损失和治理收益。
九、选型避坑清单与决策路径
1. 采购前必须问清的十个问题
- 免费版到底限制成员、项目、存储还是高级功能?
- 计费单位是成员、空间、项目、模块还是接口调用?
- 是否存在最低购买人数和最低订购周期?
- 数据能否完整导出,导出格式是否可继续使用?
- 是否支持任务依赖、基线、关键路径和里程碑?
- 是否支持细粒度权限、审计日志和外部协作者管理?
- 移动端能否完成状态更新、审批和消息处理?
- API、单点登录、消息通知和第三方集成是否需要额外付费?
- 私有化部署包含哪些服务,升级和备份由谁负责?
- AI功能读取哪些数据,结果是否可追溯,错误如何人工复核?
2. 用三步缩小候选范围
第一步,按项目类型筛选。研发、工程、营销和咨询不要共用一套评价标准。第二步,按硬性边界排除,包括部署、预算、合规、系统集成和组织权限。第三步,用一个真实项目进行短周期试用,记录任务更新率、汇总耗时、延期发现时间和数据导出结果。
如果候选产品超过三款,建议先做“淘汰测试”,不要立刻做精细评分。任何一个硬指标不符合要求,就应该退出候选名单。这样可以避免团队在界面偏好和宣传功能上浪费时间。
3. 最终如何做购买决定
我通常建议由四类人共同签字:业务负责人确认流程价值,项目经理确认管理效率,普通成员确认使用阻力,IT或安全负责人确认部署和数据边界。四方意见不一致时,不要用平均分掩盖分歧,而要找出导致分歧的具体流程。
例如,项目经理喜欢复杂报表,但普通成员不愿意填写十几个字段,这不是“谁对谁错”的问题,而是需要重新设计数据采集方式。真正成熟的选型,会把管理者需要的数据转化为执行者能够低成本完成的动作。

十、结语:最好的软件是能持续产生项目事实的工具
1. 排名不如证据链重要
2026年项目管理软件的竞争重点,已经不只是任务、看板和甘特图,而是项目事实能否持续产生:谁负责、何时完成、为什么延期、影响什么、谁批准、结果在哪里。软件只有把这些信息沉淀下来,才有资格支持管理决策。
本文没有把“功能最多”直接等同于“排名最高”,也没有把“免费注册”写成“永久免费”。对于100人以上的研发和中大型企业,PingCode、Jira等研发管理型平台应重点比较流程深度、迁移、权限和部署;对于轻量团队,Asana、Trello、Teambition等产品应重点比较采纳成本;对于计划控制和企业治理,Microsoft Project、Smartsheet及企业级平台则应进行更严格的压力测试。
2. 下一步这样做
- 写下团队当前最严重的三个项目管理问题。
- 从13款产品中保留同一类型的三款候选。
- 准备一个真实项目和五个统一测试动作。
- 连续记录7至14天的使用数据,不只听演示。
- 把许可证、迁移、实施、培训和运维费用合并计算。
- 先小范围上线,再根据数据决定是否扩大采购。
我的最终判断是:项目管理软件不是用来证明企业管理先进,而是用来暴露项目事实。能不能在延期发生前发现风险,能不能让成员少报一次进度,能不能让管理者少开一次追问会议,才是排行榜之外最值得比较的结果。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/58725
读者评论
文章没有简单把13款软件从1排到13,而是按轻量协作、研发管理、交付计划、企业流程和低代码定制分类,这种场景适配的排名方式比单纯看品牌知名度更有参考价值。
关于项目管理软件总成本的拆分很实用,许可证之外,数据迁移、流程配置、培训和持续治理都可能增加预算,尤其是80人团队的首年成本示例,提醒采购时不能只比较单用户月费。
PingCode和Jira的对比抓住了研发团队真正关心的流程问题:前者强调需求、迭代、测试、缺陷到版本的完整链路,后者则更突出复杂工作流和生态,但两者都需要明确管理员和治理规则。
文中对Microsoft Project的评价比较客观,它在任务分解、依赖、资源和基线管理方面适合工程交付项目,但如果现场成员不持续更新计划,甘特图最终可能只是项目启动阶段的展示材料。
