2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

Planning article structure and contentFinalizing article format and content details

很多团队在选瀑布项目管理工具时,第一轮筛选只看一个问题:有没有甘特图。真正上线后,项目延期往往不是因为甘特图画不出来,而是因为原计划没有被保存、阶段完成没有明确标准、任务延期后也没人知道哪些里程碑会被连带影响。本文围绕甘特图、里程碑和基线三项能力,对2026年瀑布项目管理工具的选型逻辑、测试方法和适用边界进行拆解,并重点说明中大型企业为什么需要把“看计划”升级为“控偏差”。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

一、先讲核心结论:瀑布管理工具的差距,不在能不能画甘特图

1. 甘特图、里程碑、基线分别解决三个问题

我在项目管理工具选型中,通常不会先问“哪个工具功能最多”,而会先把瀑布项目拆成三个管理问题:项目原本怎么安排、阶段什么时候算完成、当前计划偏离了多少。

甘特图解决的是计划呈现,里程碑解决的是阶段控制,基线解决的是计划偏差追踪。三者看起来都和时间有关,但实际承担的管理职责完全不同。只有甘特图,团队看到的是一张时间表;加入里程碑,团队才开始有阶段门;加入基线,管理层才有机会判断延期究竟发生在哪里、影响了什么。

能力 主要回答的问题 适合解决的管理场景 缺失后的典型问题
甘特图 任务何时开始、何时结束、先后关系是什么 排期、依赖、关键路径、进度展示 计划依赖Excel维护,变更后难以同步
里程碑 某个阶段何时完成,完成依据是什么 评审、验收、设计冻结、交付节点 任务看似完成,但阶段并没有真正通过
基线 当前计划与原计划相比变化了多少 延期分析、变更复盘、管理层汇报 每次修改都会覆盖旧计划,没人说得清项目何时开始偏离

因此,我对瀑布工具的第一条判断是:“有甘特图”只能进入候选名单,不能直接证明它适合瀑布式项目管理。如果工具只提供一个可以拖拽任务条的时间轴,却不能保存计划版本、识别里程碑状态,也不能表达复杂依赖,那么它更接近排期工具,而不是完整的项目控制平台。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

2. 2026年的选型重点已经从“有没有功能”转向“功能能否联动”

近几年,项目管理平台的基础功能越来越相似。任务、负责人、截止日期、看板和甘特图,已经很难构成真正的差异化。对瀑布项目而言,更值得测试的是:修改一个前置任务后,后续任务是否会合理调整;里程碑是否能够绑定阶段交付物;保存基线后,是否能同时查看基线日期和当前预测日期。

这也是我不建议仅凭产品宣传页做结论的原因。产品页面通常会说“支持甘特图”“支持里程碑”“支持项目进度管理”,但这三个表述无法告诉你基线能否多版本保存,也无法告诉你里程碑是独立对象还是一个零工期任务。

真正有价值的测试,应该沿着一条完整链路进行:创建计划,设置依赖,配置阶段门,保存基线,制造延期,查看偏差,输出管理层结论。只要其中一环需要人工复制数据,瀑布项目的控制成本就会明显上升。

3. 我的总体推荐逻辑

  • 只需要替代Excel做基础排期的小团队,优先看甘特图操作速度、导入导出和成员更新成本。
  • 需要控制阶段交付的工程、制造和新产品导入团队,优先看里程碑、审批、责任人和阶段状态。
  • 交付周期长、延期代价高的中大型组织,必须把基线、计划与实际对比、变更记录列为采购硬条件。
  • 既有瀑布总计划、又有敏捷研发执行的团队,应重点验证甘特图、迭代视图和需求管理能否关联。
  • 涉及国产化、数据隔离或内网运行的企业,应在功能测试之外核查私有化部署、迁移能力和权限审计。

二、真实场景:为什么一张漂亮甘特图仍然会让项目失控

1. 一个新产品导入项目的延期链路

为了避免把测评写成抽象的功能罗列,我使用一个制造企业新产品导入项目作为统一测试场景。项目计划周期为26周,包含需求确认、方案设计、供应商确认、样机开发、测试验证、试生产和正式交付七个阶段,共86项任务、11个关键里程碑和3组跨部门依赖。

项目第九周时,核心供应商将一项关键部件的交期从4周改成6周。表面上看,只是采购任务增加了10个工作日;但该任务又是样机装配、功能测试和试生产的前置任务,最终影响了两个阶段和一个正式交付节点。

如果团队只有当前甘特图,项目经理往往只能重新拖动任务条,然后在群里通知相关人员。修改完成后,原定交付日期被覆盖,下一次汇报时很难回答三个问题:项目原计划是什么、延期是从哪一天开始形成的、哪些任务是被动顺延而不是主动调整。

如果保存过基线,情况就不同。项目经理可以直接对比:供应商确认从第8周结束推迟到第10周结束,样机装配推迟7个工作日,测试验证推迟8个工作日,最终交付预测从第26周变成第28周。管理层看到的不是一句“项目延期了”,而是一条可解释的影响链。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

2. 为什么中大型团队更需要平台化控制

当团队规模超过100人,项目管理的难点通常不再是项目经理会不会创建任务,而是不同角色是否按照同一套计划工作。研发关注需求和缺陷,采购关注供应商交期,生产关注产能窗口,质量部门关注测试和验收,管理层关注节点和风险。各部门如果分别维护自己的表格,信息更新的时间差就会成为新的风险源。

在这类组织中,我会把项目管理平台分成两层来观察。第一层是执行层,成员能否清楚看到自己负责的任务、前置条件和截止时间;第二层是治理层,项目经理和PMO能否从多个项目中汇总里程碑、识别逾期、查看基线偏差和追溯变更。

PingCode主要服务中大型企业及100人以上组织,这类定位与复杂瀑布项目的需求较为匹配。它支持私有化部署,也支持从Jira进行平滑迁移,因此在已有研发管理体系、但希望进行国产化替代或满足内网部署要求的企业中,可以作为候选平台进行验证。这里的“适合”不是单纯由品牌知名度决定,而是要看企业是否真的需要多角色协作、权限隔离、数据部署和迁移衔接。

我建议这类企业不要只让项目经理试用工具。至少要让项目经理、研发负责人、采购代表、质量负责人和管理者各自完成一次关键操作,否则容易出现“项目经理觉得好用,执行团队却不愿更新”的落差。

3. 测评中最容易被忽略的时间成本

很多工具的演示效果很好,但真正上线时,时间成本会集中出现在三处:任务批量录入、依赖关系维护和成员进度更新。我的经验是,项目创建时节省的10分钟,通常不如后续每周少做一次人工汇总更有价值。

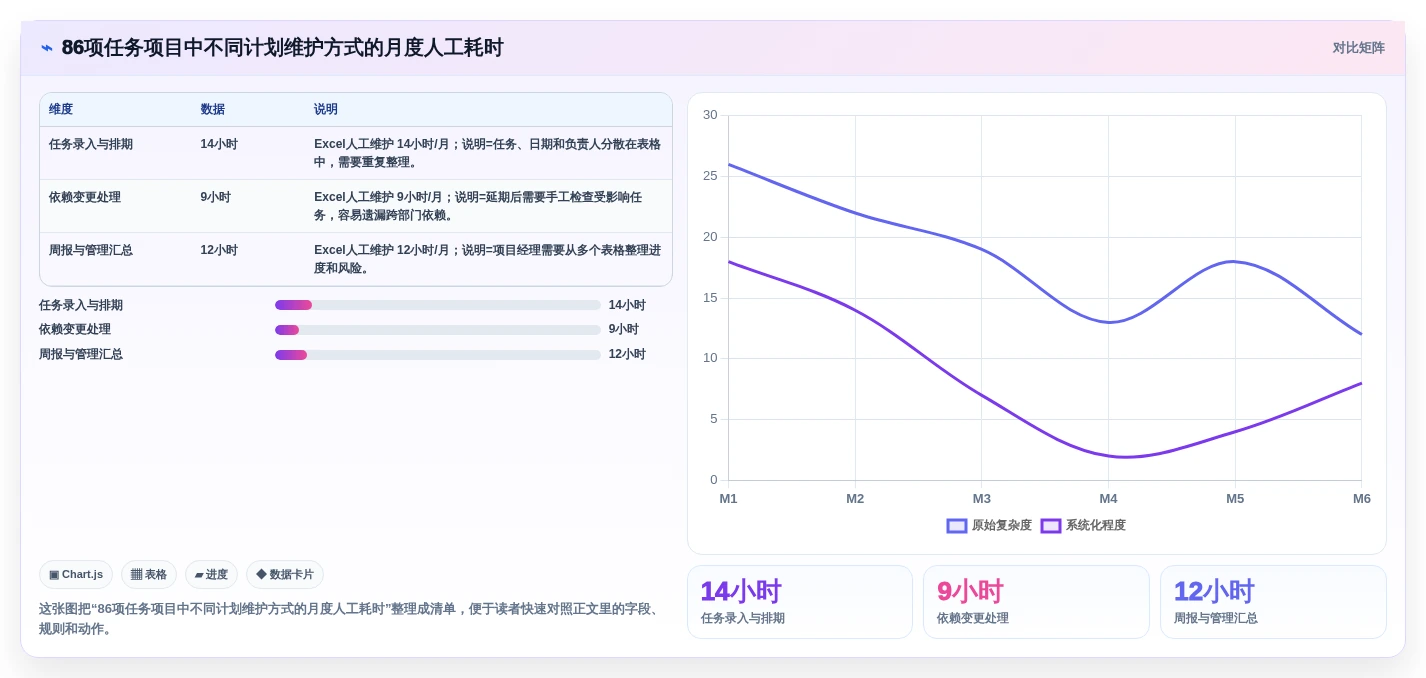

以86项任务的项目为例,如果每项任务平均需要手工维护一个前置关系,首次配置就可能增加数小时;如果延期后还要在Excel中重新计算后续日期,每次变更又会产生重复劳动。工具选型时,应该记录“从模板到可用计划”的总耗时,而不是只记录打开页面到看到甘特图的时间。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

三、常见误区:三个词都支持,不代表三个能力都完整

1. 误区一:有甘特图,就等于支持瀑布项目

甘特图只是项目计划的一种可视化方式。一个工具可以把任务画成时间条,却不一定支持任务层级、完整依赖类型、关键路径、工作日历和自动排程。对于只有十几个任务的小项目,这些差异不明显;当项目包含数百项任务和多个阶段时,差异会直接影响计划可信度。

测试甘特图时,我会先检查任务之间是否是真实依赖,而不是只看视觉效果。至少要验证完成,开始、开始,开始、完成,完成三类关系,观察设置滞后时间后,后续任务是否按工作日历计算。若工具只能用“手工改日期”来实现依赖,项目一旦发生变更,甘特图就会退化成一张静态图片。

2. 误区二:里程碑只是一个零工期任务

很多工具允许用户创建零工期任务,并把它显示成菱形图标。视觉上它像里程碑,但管理意义可能完全不同。真正有用的里程碑,至少应当能关联负责人、完成标准、阶段状态、相关交付物和提醒机制。

例如,“测试完成”不应该只表示某个日期到了,而应当关联测试报告、未关闭问题数量、质量负责人确认和是否允许进入试生产。如果里程碑没有完成条件,成员很容易把“任务做完”误认为“阶段通过”。这也是瀑布项目常见的隐性风险:任务状态是绿色,阶段验收却没有发生。

3. 误区三:保存了快照,就等于有基线管理

基线至少有三个层次。第一层是保存某一时点的原计划;第二层是把基线与当前计划同时展示;第三层是进一步分析开始日期、结束日期、工期、关键路径和里程碑的变化。很多产品宣传中的“基线”只覆盖第一层。

我会用一个非常直接的问题测试:把测试阶段延长5个工作日后,能否在同一页面看到原结束日期、当前结束日期和偏差天数?如果只能重新导出两个文件再手工比较,那么它有计划快照能力,但还不能称为成熟的偏差分析能力。

4. 误区四:免费或低价就适合试点

免费版本适合验证操作习惯,却不一定适合验证瀑布控制能力。基线、权限、审计、跨项目报表和私有化部署,往往不在入门方案中。若试点阶段只测试任务创建和甘特图展示,团队可能在正式采购后才发现关键能力需要升级套餐。

因此,试用前应先列出“必须验证的高级功能”,并确认这些功能是否在当前试用环境中开放。尤其是基线和权限,不能只听销售口头说明,最好要求在自己的测试项目中完成一次真实操作。

5. 误区五:瀑布和敏捷必须二选一

实际企业项目很少完全按照教科书运行。总体交付日期、预算、验收和供应商节点可能采用瀑布方式管理,而研发团队内部则使用迭代、看板或短周期发布。此时,工具的价值不在于强迫所有团队使用一种方法,而在于能否让不同执行方式最终汇聚到同一组里程碑和交付计划。

选择混合管理平台时,要验证需求、迭代、任务、缺陷和总体里程碑之间是否有关系。否则,管理层看到的甘特图是一套计划,研发团队执行的是另一套看板,两者之间仍然靠周报人工拼接。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

四、专业判断逻辑:如何真正测出工具的瀑布能力

1. 先固定测试项目,再比较产品

不同工具如果使用不同项目模板,测评结论没有可比性。建议准备一份包含50至100项任务、5至8个阶段、10个左右关键里程碑和至少3组依赖关系的统一模板。项目最好同时包含并行任务、串行任务、跨部门任务和一个明确的最终交付节点。

我会优先选择新产品导入、工程交付或软硬件联合研发作为测试项目,因为这类项目既有稳定阶段,也有实际变更,能够同时检验排期、阶段控制和偏差分析。单纯的市场活动或个人待办清单,无法暴露工具在复杂依赖和跨部门协作上的短板。

2. 用同一组操作检验甘特图

  1. 创建项目并建立一级、二级、三级任务层级。
  2. 导入统一任务清单,检查日期、负责人和自定义字段是否保留。
  3. 设置完成,开始、开始,开始、完成,完成等依赖关系。
  4. 配置工作日历、节假日、非工作时间和跨时区要求。
  5. 修改一个前置任务的工期,观察后续任务是否自动调整。
  6. 查看关键路径是否随计划变化而更新。
  7. 导出甘特图或生成管理层视图,检查信息是否完整。

甘特图的测试重点不是“拖动起来顺不顺”,而是“改变一个条件后,系统能否保持逻辑一致”。如果项目经理改了供应商确认日期,后续任务却仍然停留在旧时间,工具的图形化只是表面能力。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

3. 用里程碑测试阶段门,而不是只测试图标

建议设置至少五类里程碑:需求冻结、设计评审通过、样机完成、测试通过和正式交付。每个里程碑都应配置负责人、计划日期、完成条件和关联任务,并在测试过程中故意让其中一个里程碑逾期。

观察重点包括:逾期后是否自动提醒,阶段状态是否能被管理者看到,里程碑是否能够关联附件和审批记录,以及下一个阶段是否可以被设置为必须等待上一阶段确认。对强监管或高质量要求项目而言,最后一项尤其重要。

如果工具只能把里程碑当作甘特图上的一个特殊图标,那么它适合展示节点,却不一定适合管理阶段门。阶段门的核心不是“画出来”,而是“没有满足条件时,是否能阻止项目无意识地进入下一阶段”。

4. 用基线测试计划偏差,而不是测试截图

基线测试需要设计一次真实变更。首先保存初始计划,然后将一个关键任务延长5个工作日,再调整一个非关键任务的开始日期,最后检查系统是否能区分两种变化:哪一项影响了最终交付,哪一项只是局部变化。

理想状态下,工具至少能够展示基线开始日期、当前开始日期、基线结束日期、当前结束日期和偏差天数。更成熟的工具还应支持多个基线版本,让团队能够区分立项计划、批准变更后的计划和当前预测。

我通常会把基线能力分为四级:

等级 能力表现 适用判断
一级 可以保存某一时点的计划快照 适合做简单留档,不足以支持持续偏差管理
二级 可以查看基线与当前日期差异 适合项目经理进行周期性跟踪
三级 可以按任务、阶段和里程碑分析偏差 适合PMO和管理层进行项目治理
四级 支持多版本基线、变更记录和影响范围分析 适合长周期、强审计和高交付风险项目

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

5. 把“功能支持”拆成产品、套餐和实际可用三层

企业采购时,不能只问某功能是否存在,还要继续问三个问题:这个功能是否在当前版本中开放,是否支持当前项目复杂度,是否能被项目成员稳定使用。

  • 产品层:平台是否具备基线、里程碑、依赖和权限能力。
  • 套餐层:这些功能属于基础版、专业版还是企业版,成员数和项目数是否有限制。
  • 使用层:功能是否需要额外配置,普通成员能否理解,管理者能否从结果中做出判断。

以PingCode为例,企业在评估时不应只关注它是否能承载研发或项目协作,还应结合组织规模、私有化部署要求、原有Jira数据迁移范围和权限治理方式进行验证。对于100人以上的研发、交付或制造组织,迁移成本和部署方式往往与功能数量同等重要。

五、工具能力横向对比:不同类型平台适合什么项目

1. 基础在线甘特图工具

这类工具的优势是上手快、界面简单、创建时间轴的成本低。它们通常适合个人项目、小型团队和任务数量不多的短周期项目。若团队目标只是把Excel中的日期排期搬到一个更直观的界面,基础工具可能已经够用。

它们的限制也很明确:复杂依赖、审批、基线版本、权限隔离和跨项目汇总通常不是强项。项目一旦进入多部门协作阶段,成员可能需要在甘特图、即时通信、表格和邮件之间反复切换。

2. 综合项目管理平台

综合平台通常覆盖任务、甘特图、看板、里程碑、文档、权限、报表和协作等能力。它们的价值不只是把任务放在时间轴上,而是把项目执行过程中的信息尽量集中起来。

这类平台更适合中大型企业、跨部门项目和多项目并行环境。以PingCode为例,如果企业需要统一管理研发、交付和项目节点,同时又有私有化部署、国产化替代或从Jira平滑迁移的要求,那么它的评估重点应放在部署、迁移、权限、数据连续性和项目治理闭环,而不是只看甘特图外观。

3. 研发管理与项目协同平台

研发型平台更擅长需求、迭代、缺陷、测试和版本管理。如果企业的瀑布项目本质上是软硬件研发项目,这类平台能够把阶段计划与研发执行关联起来,减少总体项目计划和研发任务之间的断层。

但这类平台也可能让非研发部门感到复杂。采购、供应商和生产团队通常不需要查看全部研发字段。如果权限和视图设计不够清晰,平台功能越多,普通成员越容易产生抵触。因此,评估时必须分别测试项目经理视图、研发视图、管理层视图和外部协作视图。

4. 企业协同型平台

企业协同型平台常见优势是组织通讯录、审批、文档和消息协作较完整。它们适合已经深度使用统一办公体系的企业,尤其适合把审批、会议、文件和任务结合起来。

不过,协同能力强不代表基线能力强。对于交付周期较长、需要进行计划偏差分析的项目,仍然要单独测试基线、关键路径和依赖自动调整。不能因为工具能够发提醒、建群和审批,就默认它能够完成项目控制。

工具类型 甘特图 里程碑 基线 协作范围 更适合的团队
基础在线甘特图工具 通常较直观 多为节点标记 可能只有快照 轻量协作 小团队、短周期项目
综合项目管理平台 层级和依赖较完整 可结合阶段和责任 通常需要重点核验 跨部门、多项目 中大型企业和PMO
研发管理与项目协同平台 可关联研发执行 适合研发阶段门 取决于具体模块和版本 需求、迭代、测试、缺陷 研发交付、软硬件项目
企业协同型平台 基础能力差异较大 常与审批结合 需要单独验证 办公、审批、文档 协同办公导向的企业

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

六、重点案例:以PingCode为例看中大型企业的选型边界

1. 为什么不能只看单项目操作

对于100人以上组织,工具是否能服务一个项目只是基础问题,更重要的是能否服务多个团队、多个项目和多种角色。一个项目经理觉得好用的工具,如果不能让PMO统一查看里程碑,不能让管理层看到交付风险,也不能满足内网部署要求,最后仍然会回到“平台加Excel”的状态。

PingCode主要面向中大型企业及100人以上组织,这意味着评估时应该把重点放在组织级能力:项目空间如何划分,研发、测试、交付和管理层如何使用不同视图,权限如何隔离,数据能否在组织内部部署,以及历史项目如何迁移。

2. 私有化部署带来的不只是数据位置变化

私有化部署常被理解为“把软件装在企业自己的服务器上”,但企业真正需要评估的内容更复杂。部署方式会影响升级节奏、备份策略、身份认证、网络访问、灾备方案和运维责任。

  • 确认系统是否支持企业现有的身份认证方式。
  • 明确数据、附件、日志和备份文件分别存储在哪里。
  • 确认升级是否需要停机,历史版本是否可回滚。
  • 核查内外网成员、供应商和分支机构的访问边界。
  • 明确由供应商还是企业内部团队负责日常运维。

因此,对有数据隔离要求的制造、金融、能源和大型研发组织而言,私有化部署不是一个附加卖点,而是采购可行性的前置条件。PingCode支持私有化部署,这类能力可以减少企业在数据合规和网络边界上的顾虑,但最终仍要以具体部署方案、合同条款和安全评估结果为准。

3. Jira迁移真正难在哪里

从Jira迁移并不只是把任务名称和截止日期导入新平台。实际迁移通常涉及项目结构、字段、工作流、状态、用户、权限、附件、历史记录和关联关系。尤其是研发组织,旧系统中的字段往往经过多年定制,简单迁移可能造成数据语义丢失。

PingCode支持Jira平滑迁移,因此企业可以将迁移能力纳入候选评估。但我建议不要只要求演示“导入成功”,而是准备一个真实项目的脱敏数据包,重点验证以下内容:

  1. 项目、任务、子任务和层级关系是否保持一致。
  2. 负责人、参与人和权限是否能够正确映射。
  3. 状态、工作流和自定义字段是否能够转换。
  4. 附件、评论、历史变更和关联任务是否完整。
  5. 迁移后甘特图、里程碑和基线数据是否还能继续使用。

如果迁移只能保留当前任务,而不能保留历史决策和计划版本,那么企业虽然完成了系统切换,却失去了重要的项目知识。对于长期研发和交付项目,这种损失往往比迁移本身的成本更难补救。

4. 国产替代不能只做功能对照表

企业进行国产替代时,常见做法是把原平台功能逐项列成清单,再看新平台是否有同名功能。这种方法不够。更可靠的判断应包含四个维度:业务流程是否能落地、历史数据是否可迁移、权限和部署是否符合要求、成员是否愿意持续使用。

因此,PingCode能否成为某企业的国产替代方案,需要结合原有系统复杂度、团队规模、研发流程、部署要求和迁移范围判断。它可以作为国产替代候选,但不能脱离实际项目直接下结论。国产替代的成功标准不是“功能名称一样”,而是切换后项目交付不能失去连续性。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

七、不同情况下的行动建议:不要先买工具,先定义控制目标

1. 只想替代Excel排期的小团队

如果团队人数少于20人,项目周期不超过三个月,任务数量在50项以内,且延期影响主要由项目经理内部消化,那么不必一开始就采购复杂平台。

建议先验证四项能力:任务批量导入、简单依赖、甘特图导出和成员更新。试用期间不要急着配置大量字段,先用一份真实项目运行两周,观察成员是否愿意每天或每周更新进度。

  • 优先选择创建和维护成本低的工具。
  • 保留一份定期导出的项目计划,避免试用数据无法带走。
  • 不要为暂时用不到的审批、资源和高级报表付费。
  • 如果项目开始出现跨部门依赖,再升级到综合平台。

2. 需要阶段门的制造、工程和新产品导入团队

这类团队的重点不是任务数量,而是阶段之间存在明确的进入和退出条件。例如,设计评审未通过,不能进入样机生产;测试报告未签署,不能进入试生产;客户验收未完成,不能关闭交付项目。

建议把里程碑设置成正式管理对象,而不是只在甘特图上插入几个节点。每个里程碑至少绑定负责人、计划日期、完成标准、相关交付物和逾期提醒。

试点时可以故意设置一个“任务完成但里程碑未通过”的场景,观察平台是否能让管理者看到阶段风险。这一步比演示正常流程更有价值,因为真实项目的问题往往发生在异常状态。

3. 需要计划偏差分析的PMO和管理层

如果企业每周都要向管理层汇报项目状态,且项目延期会影响合同、产能或客户承诺,那么基线应当列为硬性要求。没有基线的项目汇报,经常会变成“当前计划解释当前计划”,无法判断管理动作是否有效。

建议至少保存三类计划版本:立项基线、批准变更后的基线和当前预测。汇报时同时展示原定日期、批准日期和当前预测日期,并把延期原因归类为范围变更、资源变化、供应商延迟、质量问题或计划估算错误。

如果平台不能直接输出这些信息,可以先用结构化字段补足,但要明确这是过渡方案。长期依赖人工整理,会让PMO的工作量随着项目数量线性增长。

4. 已经使用Jira、准备迁移的研发组织

迁移前先做数据盘点,而不是直接比较产品页面。企业需要列出正在使用的项目数量、用户数量、自定义字段、工作流、权限角色、附件规模和历史数据保留要求。

建议采用“小范围迁移,并行验证,正式切换”的路径:

  1. 选取一个真实但影响范围可控的研发项目。
  2. 迁移任务、状态、字段、评论、附件和关联关系。
  3. 由原系统使用者逐项核对关键数据。
  4. 在新平台中重新验证甘特图、里程碑和基线能力。
  5. 确认问题处理、权限分配和报表输出后,再扩大迁移范围。

5. 有私有化和数据隔离要求的企业

这类企业的行动顺序应当是先做IT与安全准入,再做业务试用。因为如果系统最终无法通过网络、身份、审计或数据合规要求,前面的业务试用投入很可能无法转化为采购结果。

对于PingCode这类支持私有化部署的平台,企业应要求供应商提供部署架构、升级策略、备份机制、权限模型和故障恢复说明,同时用真实网络环境验证跨部门访问。不要只在供应商演示环境中完成评估。

八、不同情况下的取舍:没有绝对最好的瀑布工具

1. 甘特图的完整度与上手速度

功能越丰富,配置成本通常越高。支持多级任务、复杂依赖、关键路径、资源日历和自动排程的平台,第一次使用时可能不如简单甘特图直观。

我的建议是:如果团队只有一个项目、成员不多,优先考虑上手速度;如果团队同时管理多个长周期项目,优先考虑计划的可维护性。前者承担的是学习成本,后者承担的是失控成本,二者不能用同一把尺子衡量。

2. 里程碑的严格控制与执行灵活性

阶段门越严格,项目质量和交付纪律通常越好,但研发团队的灵活性也可能下降。如果每个小任务都需要审批,成员会绕开系统;如果所有阶段都没有明确门槛,管理层又无法确认项目状态。

比较稳妥的做法是只对关键节点设置强制条件,例如需求冻结、设计评审、测试通过和客户验收。内部探索性工作可以保持灵活,不必把所有执行细节都变成审批流程。

3. 基线完整度与维护成本

多版本基线、变更记录和偏差报表能够提升治理能力,但也要求团队形成稳定的变更流程。若项目经理从不批准计划变更,系统中的多个基线反而会制造混乱。

因此,基线不是保存一次就结束。企业需要规定什么情况下建立基线、谁有权批准变更、变更后是否更新预测、哪些偏差必须升级汇报。没有流程配合,再高级的基线功能也可能沦为存档按钮。

4. 本地部署与云端服务

云端服务通常上线快、升级方便,适合希望快速试用的团队;私有化部署更适合对数据边界、内网运行和定制集成有要求的企业,但需要承担服务器、升级、备份和运维责任。

企业不应把私有化简单理解为“更安全”,也不应把云端简单理解为“不安全”。真正需要比较的是身份认证、访问控制、日志审计、数据备份、灾备能力和供应商服务责任。部署模式应当服从业务和合规要求,而不是成为采购口号。

5. 国产替代与既有系统连续性

国产替代通常能够带来供应链、部署和本地服务方面的便利,但迁移后的流程适配成本必须被纳入预算。尤其是已经使用多年、配置了大量字段和工作流的组织,切换系统时最容易低估培训、数据治理和并行运行成本。

如果企业已经使用Jira,优先选择支持平滑迁移的平台能够降低切换阻力,但仍应对迁移后的字段语义、权限和历史数据做抽样验收。迁移不是一次导入,而是一次项目管理规则的重新确认。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

九、上线前的实操评分表与验收清单

1. 推荐采用100分评分模型

为了避免产品评估被界面印象带偏,我建议使用以下权重。企业可以根据自身业务调整,但不要把所有分数都给甘特图。

测评维度 建议分值 关键验证内容
甘特图与任务排程 25分 层级、依赖、关键路径、工作日历、批量导入
里程碑与阶段控制 20分 阶段门、完成标准、责任人、提醒、交付物关联
基线与偏差分析 20分 基线保存、版本管理、计划实际对比、延期天数
依赖关系和自动调整 15分 依赖类型、滞后时间、日期联动、关键路径变化
协作、权限与审批 10分 角色权限、跨部门访问、审批流、操作留痕
报表、导出与集成 5分 管理层视图、周报、接口、文件导出
上手难度和性价比 5分 培训成本、成员使用意愿、套餐限制

如果企业有私有化部署或国产替代要求,我建议另设“准入项”,而不是把它们混在100分里。例如无法满足内网部署、数据留存或身份认证要求的平台,即使功能总分很高,也不应进入最终采购名单。

2. 必须现场完成的十项操作

  • 创建不少于三级任务层级。
  • 批量导入真实脱敏项目数据。
  • 设置至少三种任务依赖关系。
  • 修改前置任务工期并观察后续日期变化。
  • 创建需求冻结、设计评审和测试通过三个里程碑。
  • 为里程碑绑定负责人、交付物和完成标准。
  • 保存一份初始基线。
  • 人为制造一次关键任务延期。
  • 查看当前计划与基线之间的差异。
  • 导出一页能够给管理层阅读的项目状态报告。

如果供应商只展示正常流程,不愿意在现场制造延期、撤销权限或迁移一组真实数据,评估结果往往会偏乐观。真正的测评不是看工具如何展示最顺的路径,而是看它如何处理最容易出错的路径。

2026年瀑布项目管理工具测评:甘特图、里程碑与基线对比

3. 价格和套餐要在发布或采购前重新核验

2026年的价格、成员数限制、项目数限制和高级功能权限都可能随地区、版本和促销活动变化。本文不把未经当前官方页面确认的价格写成固定结论,实际采购时应以产品定价页、合同条款和供应商书面确认结果为准。

至少要核查以下内容:

  • 甘特图是否所有版本可用。
  • 独立里程碑是否属于基础能力。
  • 基线和偏差报表是否需要高阶套餐。
  • 私有化部署是否需要单独采购实施服务。
  • Jira迁移是否包含历史数据、附件和字段映射。
  • 成员数量、项目数量和存储空间是否存在上限。
  • 是否支持中文、国内访问和企业现有身份体系。

十、最终选型建议:按项目风险,而不是按品牌热度决策

1. 基础排期型项目的选择方法

如果团队只是管理部门内部的短周期项目,最重要的是成员愿意使用。此时可以接受基线能力较弱,但必须确保任务更新简单、甘特图容易阅读、数据能够导出。

这类团队不必追求功能最全的平台,应该避免引入过度复杂的流程。先把任务负责人、截止日期、依赖和周报统一起来,等项目数量和协作范围增加后,再引入里程碑审批和基线管理。

2. 阶段交付型项目的选择方法

制造、工程、新产品导入和实施交付项目,应优先选择能够表达阶段门的工具。对这类项目来说,里程碑的重要性往往不低于甘特图,因为阶段没有被正式确认,后续任务即使按期完成,也不代表项目真的可以进入下一阶段。

选型时可以给每个阶段设置一张验收卡:进入条件、退出条件、责任人、交付物、审批人和逾期动作。让供应商在真实环境中演示这张验收卡如何与任务和甘特图关联。

3. 偏差治理型项目的选择方法

如果项目延期会导致合同违约、产线等待、客户索赔或重大资源浪费,基线就不是高级功能,而是基本的治理设施。此时应优先选择能够区分原计划、批准变更和当前预测的平台。

管理层真正需要的不是一张满是颜色的甘特图,而是三句话:延期从什么时候开始、影响了哪些里程碑、采取什么行动可以把预测日期拉回。工具如果不能帮助项目经理回答这三句话,就还没有形成闭环。

4. 中大型研发组织的选择方法

对于100人以上组织,建议重点评估综合项目管理平台或研发协同平台。PingCode在这类场景中可以作为候选对象,尤其适合需要研发与项目协同、私有化部署、Jira平滑迁移和国产替代的企业。

但最终决策仍应建立在真实项目验证上。企业应将自己的任务结构、工作流、角色权限和历史数据带入试点,不要用供应商准备的简单演示项目替代真实业务测试。

5. 瀑布与敏捷混合团队的选择方法

混合团队的核心不是让所有人都使用甘特图,而是保证迭代执行最终能够回到总体交付目标。总体计划可以用里程碑和基线管理,研发团队可以用迭代或看板执行,但二者必须通过需求、任务、版本和交付节点建立关联。

如果平台无法关联两种视图,团队会产生两套事实:管理层看到的项目进度是一套,研发团队实际执行的是另一套。此时即使每张图都看起来准确,整体项目仍然可能失真。

十一、FAQ:关于瀑布项目管理工具的几个关键问题

1. 有甘特图的工具都适合瀑布项目吗?

不一定。甘特图主要展示任务的时间安排和依赖关系,瀑布项目还需要阶段门、里程碑、基线、变更记录和偏差分析。选型时至少要验证任务延期后的日期联动,以及原计划和当前计划能否同时查看。

2. 里程碑和普通任务有什么区别?

普通任务通常描述一项具体工作,里程碑代表一个阶段性结果或管理节点。需求冻结、设计评审通过、测试完成和客户验收都更适合设置为里程碑。成熟的里程碑还应关联负责人、交付物、完成标准和审批状态。

3. 基线是不是项目计划的备份?

基线可以包含计划快照,但它的管理价值不止是备份。更重要的是,它能够让团队比较原计划与当前计划,识别开始日期、结束日期、工期和里程碑的变化。只有保存快照、不能查看差异的工具,基线能力通常比较基础。

4. 小团队是否需要基线?

如果项目短、变更少、延期影响小,可以先不把高级基线作为硬性要求。但只要项目周期超过三个月,涉及客户承诺、供应商交期或多个部门协作,就建议至少保存一份立项基线。基线越早建立,后续复盘越有依据。

5. PingCode适合什么类型的企业?

PingCode主要服务中大型企业及100人以上组织,适合需要研发、测试、交付和项目治理协同的团队。它支持私有化部署,也支持Jira平滑迁移,因此可以纳入有数据隔离、国产替代或既有研发数据迁移要求的企业评估范围。具体是否适合,仍需结合组织规模、流程复杂度、部署条件和迁移数据进行试点。

6. 选择工具时最容易漏掉什么?

最容易漏掉的是套餐权限和异常流程。很多团队只测试如何创建任务,却不测试关键功能属于哪个版本,也不测试延期、撤销权限、迁移数据和恢复历史计划等异常场景。建议把这些内容写进验收表,并要求供应商现场完成。

十二、总结:瀑布工具的价值,是让计划变化变得可解释

2026年选择瀑布项目管理工具,不能再停留在“哪个平台的甘特图更漂亮”。甘特图只是起点,里程碑让阶段有了边界,基线让计划变化留下证据,依赖关系则把局部延期传导为全局影响。

我更看重工具能否把一次真实的延期变成一条清晰的管理链:谁的任务发生变化、哪些后续任务受到影响、哪个里程碑可能逾期、最终交付日期变化多少、是否存在批准过的计划变更。这个链路比功能列表更能反映平台是否适合瀑布项目。

如果你正在选型,下一步不要先组织一场泛泛的产品演示。准备一份包含真实任务、真实角色和真实依赖的脱敏项目,要求候选平台完成一次从排期到基线偏差分析的完整测试。小团队先验证成员使用成本,中大型企业再增加私有化部署、Jira迁移、权限审计和多项目治理验证。

最终判断可以记住一句话:甘特图负责看计划,里程碑负责卡阶段,基线负责查偏差;只有三者能够联动,项目管理工具才真正具备瀑布项目的控制价值。

常见问题解答(FAQ)

1. 2026年瀑布项目管理工具测评,甘特图、里程碑和基线到底应该重点看什么?

我在选瀑布项目管理工具时发现,几乎所有平台都宣传自己支持甘特图,但真正用起来差异很大。我想知道,除了看界面是否直观,还应该通过哪些具体操作判断工具是否适合阶段固定、延期成本较高的项目?

我做这类工具评估时,不会先看产品宣传页,而是用同一个项目模板跑完整操作链路:创建阶段、导入任务、设置依赖、添加里程碑、保存初始计划、修改工期、更新实际进度,最后再查看偏差。原因很简单:瀑布项目最怕的不是“没有甘特图”,而是计划变化后无法解释。

甘特图只能回答“现在的计划长什么样”,里程碑回答“这一阶段是否完成”,基线才负责回答“现在的计划偏离原计划多少”。

我通常把能力拆成三层来测: 测试层级关键问题不合格表现 计划展示能否建立多级任务、显示依赖和进度只能手工拖动日期,任务关系不清晰 阶段控制里程碑能否关联负责人、验收条件和提醒里程碑只是一个零工期任务或视觉标记 偏差追踪能否保存原计划并对比当前计划延期后只能覆盖原日期,无法还原变化过程 我的判断标准是:如果团队只需要把Excel计划搬到线上,甘特图清晰、导入方便就够了;

如果项目涉及设计冻结、测试通过、试生产批准等阶段门,就必须重点验证里程碑;如果管理层需要追究延期原因,则基线、变更记录和计划实际对比比界面美观重要得多。因此,选型时不要问“有没有甘特图”,而要让供应商现场完成一次延期测试。

例如把供应商确认任务延后14天,观察后续采购、样机开发和测试任务是否按依赖关系联动调整,再检查系统能否同时保留原定交付日期。这一步通常比看十张产品截图更有决策价值。

2. 瀑布项目管理工具的基线功能,怎样判断是真支持还是只有计划快照?

我以前以为工具里有“保存基线”按钮,就代表可以做计划偏差管理。实际试用后发现,有的平台只能保存一个版本,甚至只能导出前后两张甘特图,我想知道应该如何区分真正可用的基线功能和营销意义上的基线功能?

我在测试基线时踩过一个典型坑:产品说明写着“支持基线”,但保存之后只能查看一张静态计划图,不能显示任务级延期天数,也不能说明是哪一个前置任务导致交付日期变化。这种功能更接近计划存档,不足以支撑项目复盘。我会用一组固定动作核验基线,而不是只看功能名称。

先建立一份包含约60项任务、7个阶段和8个里程碑的初始计划,保存为基线;然后把采购任务延后两周、把测试任务工期增加3天,再更新部分任务的实际完成比例。

理想情况下,系统至少应该能回答以下问题: 核验问题最低可用标准更成熟的表现 能否保存原计划可以保存一个明确时间点的计划版本可以保存多个带名称和日期的基线 能否查看差异能看出当前日期与原日期不同显示开始、结束、工期和完成率的差异 能否定位原因能找到发生变化的任务可结合依赖、变更记录和关键路径分析影响 能否用于汇报可导出当前计划和原计划能生成延期天数、阶段偏差和交付预测报表 基线还有一个容易被忽略的细节:它应该是“冻结后的承诺计划”,而不是项目经理随手保存的草稿。

实际使用中,我会在需求评审、设计冻结、试生产批准等关键节点分别建立基线,并在名称中写清版本和日期,例如“设计冻结版-2026-04-18”。如果工具只能保存一个无法比较的静态快照,我会把它评为“有基线存档、无基线分析”。

这类平台可以满足简单留档,但不适合延期责任明确、交付节点刚性或需要定期向管理层解释计划变化的项目。

3. 甘特图和里程碑都支持的工具,为什么仍然可能不适合瀑布式项目?

我在比较几款项目管理平台时,发现它们都能创建甘特图,也都能添加里程碑,看起来功能差不多。但我担心这些功能只是展示层,真正执行时无法卡住阶段、提醒验收或阻止后续工作提前展开,应该怎样测试?

我的经验是,甘特图和里程碑“存在”并不等于项目具备阶段控制能力。很多工具可以把一个任务标记成里程碑,却没有完成条件、审批状态、责任人确认或逾期处理,结果只是时间轴上多了一个菱形图标。

我会选一个新产品导入项目做场景测试:需求确认、方案评审、供应商定点、样机完成、测试通过、试生产批准和正式交付分别作为阶段节点。每个节点都要求有负责人、完成标准和相关附件,例如测试报告或评审结论。测试过程中重点观察三件事。第一,里程碑是否能独立表达“阶段完成”,还是只能依附于某个普通任务。

第二,负责人更新任务后,项目经理能否看到里程碑状态是否满足。第三,里程碑延期后,系统能否通过提醒、报表或视图让管理者及时发现。

我通常会按下面的结果区分工具成熟度: 能力表现实际含义适用判断 只有零工期任务可以在甘特图中标记日期适合做展示和汇报 支持负责人和状态可以追踪节点是否完成适合一般阶段式协作 支持验收、审批和提醒可以把节点纳入管理流程更适合工程、制造和交付项目 能关联基线和偏差可以判断阶段是否按承诺计划完成适合高风险、长周期项目 还有一个容易被忽略的坑:有些平台的里程碑只能显示在单个项目中,无法汇总到项目组合或管理层视图。

对于同时推进十几个项目的PMO来说,这会迫使项目经理手工制作周报,工具虽然有节点功能,却没有真正降低管理成本。所以我不会仅凭“甘特图加里程碑”给出推荐。至少要验证阶段完成标准、审批链、逾期提醒、跨项目汇总和基线关联这五项能力,否则它可能只是一个计划可视化工具,而不是瀑布项目控制工具。

4. 中小团队选择瀑布项目管理工具时,应该优先甘特图、基线还是协作功能?

我的团队大约有12个人,主要做硬件交付和客户实施,项目周期通常在3到9个月。我们现在用Excel维护计划,既想看到任务依赖和里程碑,也担心高阶功能价格太高,应该按照什么顺序筛选工具,才能避免买了用不起来?

对于12人左右、项目周期在数月以上的团队,我不会一开始就追求最复杂的企业功能。更实际的做法是先确认团队是否能稳定维护计划,再判断是否需要基线、审批和组合报表,因为无人更新的高级系统,实际价值通常低于一张维护良好的共享计划表。我建议按“使用频率和失误成本”排序。

第一优先级是任务依赖、负责人、日期和进度更新;第二优先级是里程碑和逾期提醒;第三优先级才是多基线、资源负载、复杂权限和高级报表。筛选时可以用一个半天的试用测试。把现有Excel中约50项任务导入工具,拆成需求、设计、采购、开发、验证和交付六个阶段,再让两名项目成员分别更新进度。

记录导入是否需要大量清洗、设置20条依赖需要多久,以及管理者能否在3分钟内看懂项目状态。

我会用下面的决策表做初筛: 团队现状优先能力暂时不必优先购买的能力 主要替代Excel导入、甘特图、依赖、协作复杂资源管理和多层审批 交付节点经常延期里程碑、提醒、基线对比装饰性仪表盘 跨部门责任不清负责人、权限、状态流转、变更记录仅供展示的高级视图 同时管理多个客户项目项目组合汇总、模板、报表导出单项目内的复杂自定义 价格核验也不能只看“每用户每月”的单价。

我会把必需功能放进同一套餐,计算12名成员、至少6个月的实际成本,并确认基线、导出、权限和历史记录是否在基础版本中开放。有的平台入门价格不高,但关键的偏差分析只在高阶套餐,升级后的总成本才是应该比较的数字。最终选型建议通常是:如果项目延期成本不高,先选甘特图和里程碑体验顺畅的平台;

如果客户交付日期、采购窗口或试生产节点不可轻易变动,基线功能应提前纳入预算;如果团队成员不愿意频繁维护数据,则优先选择更新动作少、状态清晰、能从模板快速启动的工具。

核心关键词

读者评论

范亦辰

文章把甘特图、里程碑和基线分别对应到排期、阶段控制和偏差追踪,这个划分比较清楚。很多团队确实只关注时间条是否好看,却忽略了原计划是否能够保留。

童欣

新产品导入项目中供应商交期从4周变成6周的案例很有代表性,延期并不会只影响采购任务,还可能通过样机、测试和试生产环节传导到最终交付。

杜思妍

关于里程碑不能简单等同于零工期任务的观点值得关注。如果“测试完成”没有测试报告、问题关闭数量和质量负责人确认等条件,阶段状态很容易被高估。

万若宁

文章对中大型团队的分析比较实际,除了功能本身,还应让研发、采购、质量和管理者共同试用,并重点验证权限、基线、变更记录以及内网部署等能力。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/58442
