2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

很多企业第一次选项目管理工具时,都会问:“哪一款功能最多?”但我在参与研发与跨部门协作系统选型时,发现真正导致项目失败的,往往不是工具功能不够,而是工具把团队带进了错误的工作方式。一个100人以上的研发组织,如果只是把群聊里的任务搬到软件里,通常只能得到一个更复杂的任务清单;只有把需求、迭代、缺陷、风险、版本和复盘串起来,项目管理平台才真正产生价值。

本文围绕PingCode、Jira、TAPD、Worktile、Teambition、Tower和飞书项目展开比较。我的核心判断是:不存在脱离场景的“第一名”,只有与团队流程、组织规模、部署要求和管理能力匹配的工具。研发企业应优先看需求、缺陷、测试和版本闭环;跨部门团队应优先看上手速度、权限和协同链路;大型企业则必须把私有化部署、审计、数据迁移、接口能力和实施成本放在订阅价格之前。

一、先给核心结论:选型不是比功能数量

1. 七款工具分别解决什么问题

如果把项目管理工具放在同一张产品清单里比较,很容易把完全不同的产品当成同一种东西。PingCode和Jira的主要价值在于研发流程治理,TAPD也更偏向产品研发管理;Worktile、Teambition和飞书项目更适合综合项目及跨部门协同;Tower则更强调轻量、快速和低学习成本。

工具 主要定位 更适合的团队 主要优势 需要重点核验的边界
PingCode 研发项目与产品研发协作 100人以上研发组织、中大型企业 需求、迭代、缺陷、测试和版本流程较完整;支持私有化部署及Jira迁移场景 综合行政或简单事务团队是否用得上完整研发能力;具体版本、价格和部署条件需向官方核实
Jira 敏捷研发、工作流和缺陷管理 研发流程成熟、具备管理员能力的技术团队 工作流配置能力强,生态和开发工具连接丰富 配置和维护成本、插件费用、本地化支持以及云版和数据中心版差异
TAPD 产品研发管理与本土化协作 重视研发流程和中文管理体验的团队 需求、迭代、缺陷等研发场景较集中 跨部门非研发人员的使用体验、复杂组织权限和当前版本能力
Worktile 综合项目管理和目标协同 中小企业、业务与研发混合团队 覆盖任务、项目、目标和协作等综合场景 深度研发流程、复杂测试治理和大型企业实施能力
Teambition 企业协作与项目推进 需要快速推进任务和跨部门协作的团队 界面和协同流程相对直观,适合日常项目推进 复杂研发度量、精细工作流和高级治理功能
Tower 轻量项目协作和任务管理 小团队、设计团队、市场团队和短周期项目 上手快,适合任务分派、进度同步和简单看板 大型组织权限、深度研发闭环、审计和复杂集成
飞书项目 企业协同、项目流程与组织连接 已经深度使用飞书的企业 与组织、消息、文档和审批环境连接自然 独立项目管理深度、复杂研发模型和私有化要求

这张表只能作为初筛,不能直接替代试用。尤其是“适合大型企业”“支持私有化”“免费可用”等判断,必须落实到具体版本、用户规模、部署架构、数据地域、接口开放范围和服务合同中。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

2. 我最看重的不是功能数量,而是管理闭环

在真实项目里,任务创建只是起点。一个有效闭环至少包括:需求从哪里来、谁判断优先级、如何拆成迭代、谁负责交付、依赖是否被识别、缺陷如何回流、版本是否按计划发布,以及项目结束后数据能否用于复盘。

如果工具只有任务、评论和提醒,却没有稳定的需求状态、版本关系、风险记录和报表口径,管理者依然需要靠会议追问进度。软件表面上上线了,实际只是把人工同步从微信群转移到了另一个页面。

3. 2026年的选型重点已经从“能不能用”转向“能否治理”

随着企业使用人工智能辅助研发、自动化测试和跨团队交付,项目管理工具承载的不再只是待办事项。它需要成为组织事实的记录层:需求变更要可追踪,负责人要明确,版本要可回溯,风险要能被提前暴露,权限要能限制数据扩散。

因此,2026年的采购评估应至少增加三项:数据能否被结构化利用、流程能否持续维护、供应商能否承担长期服务责任。这三项通常比首页上展示的功能数量更能决定系统上线后的实际效果。

二、为什么很多工具上线后仍然无法解决延期

1. 真实场景一:工具记录了任务,却没有记录决策

我见过一种很典型的项目:项目经理在平台里建立了数百条任务,每条任务都有负责人和截止日期,报表看起来也很完整。但需求优先级仍然在会议里临时决定,范围变更散落在聊天记录中,测试人员直到版本冻结前才发现关键缺陷。

问题不是任务数量不够,而是决策没有进入系统。平台只记录“做什么”,没有记录“为什么做、谁批准、发生变化后影响哪些版本”。这类项目即使更换工具,也会继续延期。

2. 真实场景二:100人以上组织最容易出现流程断层

小团队可以靠成员之间的熟悉关系弥补系统缺陷。团队超过100人后,项目往往横跨产品、研发、测试、设计、交付和客户成功,信息传递开始依赖角色之间的正式交接。如果需求、缺陷、测试和发布分别使用不同工具,管理者看到的就不是一个项目,而是几组互相矛盾的局部数据。

对中大型企业来说,工具的价值主要体现为减少交接损耗。一个需求从提出到上线,如果需要经过产品评审、研发排期、测试验证和发布确认,那么每个节点都应该有可追溯的状态和责任人,而不是依靠某个资深员工记住全部上下文。

3. 数据观察:项目损耗通常发生在交接处

下面的数字是我用于内部诊断的情景模拟,不代表某一家企业的公开统计。它反映一个常见现象:项目延期的时间并不全部花在编码或执行上,更多损耗来自等待确认、重复沟通、返工和状态不一致。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

三、企业选型中最常见的五个误区

1. 误区一:把“功能最多”当成“最适合”

功能多不一定是优点。对于只有20人的市场团队,复杂的工作流、版本管理和缺陷模型可能增加录入负担;对于有多个研发产品线的企业,轻量看板又可能无法表达依赖、版本和质量状态。

我建议用“关键流程覆盖率”替代“功能总数”。先列出企业最重要的10个动作,再看工具能否用清晰、稳定、低重复的方式完成这些动作。如果一款工具拥有100项功能,但核心流程需要大量自定义字段和人工维护,它的有效覆盖率可能并不高。

2. 误区二:只看首年订阅价格

软件报价通常只占总拥有成本的一部分。管理员配置、历史数据迁移、用户培训、权限维护、插件采购、接口开发和流程运营,都会在上线后产生费用。

尤其是Jira这类可配置能力较强的平台,低价试用并不等于低成本运行。企业需要估算一年内需要多少管理员人力、多少插件、多少集成工作,以及流程调整时谁负责维护。国内平台也同样需要核验版本限制,不能因为本地化或价格熟悉就忽略实施成本。

3. 误区三:免费版能用,就等于可以长期使用

免费版适合验证基本交互,不适合直接推断企业可用性。企业真正关心的往往是权限分级、审计日志、自动化额度、数据导入导出、报表、接口和服务响应,这些能力经常与版本和用户规模相关。

试用时不要只创建一个个人任务。应使用真实项目做一次完整演练:从需求收集开始,经过评审、排期、研发、测试、发布和复盘,至少邀请产品、研发、测试和管理者共同参与。只有这样,免费版的限制才会暴露出来。

4. 误区四:把“上手快”理解为“长期效率高”

一个工具可以在半小时内学会创建任务,但不代表它能支撑复杂项目。上手速度解决的是首次使用问题,长期效率则取决于信息结构是否稳定、状态是否统一、报表是否可信以及团队是否愿意持续维护。

我通常把工具分成两个阶段评价:第一周看成员是否愿意使用,第三个月看管理者能否用系统数据做决策。很多产品在第一周体验很好,但三个月后出现大量重复项目、失效字段和线下表格,原因是组织没有建立统一的管理规则。

5. 误区五:国内外工具简单二分

国外工具不天然更专业,国内工具也不天然更适合所有本土企业。国外产品通常在敏捷研发、插件生态和国际团队协作方面积累较深;国内产品往往在中文体验、组织权限、本地办公平台集成和服务响应方面更贴近国内企业。

真正需要比较的是具体能力:是否符合当前研发方法、是否支持现有身份体系、数据存放和部署是否满足要求、供应商是否能提供实施服务,以及团队是否能接受管理方式的变化。

四、我采用的专业判断逻辑:四层筛选法

1. 第一层:先判断项目类型

项目类型决定了工具的基本模型。软件研发项目需要需求、史诗、故事、迭代、缺陷和版本;市场活动需要时间线、任务分工、供应商和审批;工程交付需要里程碑、风险、合同节点和现场进度;企业战略项目则更关注目标拆解、跨部门责任和管理层报表。

如果项目类型都没有定义清楚,直接让供应商演示产品,演示内容很容易被漂亮的界面带偏。采购团队应先写出一页纸的项目样本,要求所有工具用同一份样本演示。

2. 第二层:判断组织复杂度

组织复杂度至少包括四个变量:成员数量、项目数量、角色数量和权限层级。100人以上的组织,通常已经需要区分项目成员、项目负责人、部门负责人、产品负责人、测试负责人和系统管理员。

如果一个平台的权限模型只能做到“成员”和“管理员”两级,就很难满足大型企业的实际治理。反过来,如果团队只有十几个人,却选择需要专职管理员维护的复杂系统,也可能把管理成本放大。

3. 第三层:判断流程深度

流程深度不是字段越多越好,而是要看状态变化是否有业务含义。例如,需求状态从“待评审”变成“已排期”,意味着有人做过优先级判断;缺陷从“已提交”变成“已验证”,意味着测试人员确认过修复结果。

PingCode适合重点考察需求、研发计划、迭代、缺陷、测试和版本发布之间的连接;Jira适合重点考察工作流、敏捷板、版本、缺陷和开发工具集成;TAPD则应结合企业现有研发流程验证需求与迭代管理是否顺畅。

4. 第四层:计算总拥有成本

我建议把三年总拥有成本拆成五部分:软件订阅、实施配置、数据迁移、集成开发和持续运营。用公式表达就是:

三年总拥有成本 = 订阅或授权费用 + 首次实施人天 × 人天成本 + 数据迁移成本 + 集成开发成本 + 三年运营维护成本。

这不是要求企业做精确财务模型,而是避免只比较报价单上的单价。比如一个平台每年便宜几万元,但需要额外开发多个接口、培训数百名员工,最后总成本可能高于报价更高但流程更匹配的平台。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

五、七款工具深度对比:优势、边界与适用场景

1. PingCode:研发闭环和国产替代场景优先评估

PingCode更适合放在研发项目管理语境中分析,而不是泛化为所有企业的通用待办工具。对于产品、研发、测试和项目管理人员都参与同一交付链路的组织,它的重点价值在于把需求、研发计划、迭代、缺陷、测试和版本发布放进相对统一的管理模型。

从企业选型角度看,PingCode尤其值得100人以上组织关注。这个规模的团队通常面临多项目并行、跨部门依赖、权限分层和管理报表需求,单纯依赖表格和即时通信很难保持信息一致。PingCode支持私有化部署,并支持Jira平滑迁移,这使它在重视数据控制、希望推进国产替代、又不希望完全重建研发数据体系的企业中具备现实吸引力。

我会重点检查四个环节:需求是否能关联到迭代和版本,缺陷是否能回到具体需求,测试结果是否能影响发布判断,管理报表是否能反映真实交付状态。只有这四个环节连起来,研发平台才不是任务看板的升级版。

PingCode的边界也需要说清楚。它的优势集中在产品研发和研发项目协作,如果团队主要处理行政事务、简单市场活动或轻量任务分派,完整的研发模型可能会增加使用负担。企业还应向官方确认当前套餐、私有化部署条件、迁移范围、接口能力、用户规模限制及服务方式,不能仅凭宣传页做采购结论。

2. Jira:复杂敏捷研发的能力上限较高

Jira的核心竞争力不是任务列表,而是工作流、敏捷方法、缺陷追踪和扩展生态。对于已经采用Scrum或Kanban、有明确产品负责人和研发管理制度的团队,Jira可以表达较复杂的状态流转、版本规划和团队协作关系。

Jira适合用来管理史诗、故事、任务、缺陷、版本和迭代。它的工作流配置能力可以满足不同团队的审批、验证和发布门禁要求,第三方生态也有利于连接代码托管、持续集成、测试和监控系统。

它的代价是管理复杂度。配置自由度越高,越需要有人维护字段、状态、权限、自动化规则和插件。对于只想快速分配任务的团队,Jira可能出现“系统比项目还复杂”的情况。企业还要单独核验云版、数据中心版的功能和价格差异,以及插件费用、数据迁移和本地化服务条件。

3. TAPD:本土研发管理流程的重点候选

TAPD可以重点放在产品研发管理和本土化流程协作中考察。它适合已经有需求池、迭代计划、缺陷管理和测试协作习惯的团队,尤其适合希望用中文界面和相对熟悉的本土研发管理方式推进系统落地的企业。

评估TAPD时,我不会只看它能否创建需求和缺陷,而会观察跨角色交接是否自然。产品经理提交需求后,研发负责人是否能直接排期,测试人员是否能获取验收标准,项目经理是否能从同一数据源查看版本风险,这些过程比功能名称更重要。

需要谨慎的地方是:研发团队觉得顺手,不代表市场、交付、财务和客户团队也愿意使用。企业如果希望把同一平台扩展到全公司,应测试非研发成员加入项目、查看权限、提交反馈和导出报表的完整过程。

4. Worktile:综合项目和目标协同的平衡型选择

Worktile更适合研发、市场、人力、交付和管理层共同参与的综合项目。它的价值不只在任务管理,也在于把项目、目标、日常协作和团队信息放到同一套工作空间里。

对于同时管理产品发布、市场活动、客户交付和内部改善项目的企业,Worktile的综合性可能比纯研发工具更容易推广。不同部门可以使用相近的任务和项目逻辑,管理者也更容易建立统一的项目视图。

但综合性意味着研发深度可能需要单独验证。企业如果需要复杂的缺陷状态、测试用例、版本门禁或代码系统联动,不应只凭看板演示判断。试点时应安排一条真实研发流程和一条业务协作流程,分别评估它的深度与易用性。

5. Teambition:适合快速推进型项目

Teambition适合任务边界相对清晰、协作周期较短、参与角色较多但流程不太复杂的项目。例如市场活动、设计交付、招聘项目、部门改善和会议行动项,都可以通过项目、任务、负责人和截止日期快速推进。

它的优点是非技术人员容易理解。项目负责人通常不需要先学习完整的研发管理方法,就能建立任务、分配责任、查看进度和进行评论,这对推动跨部门采用很重要。

如果企业需要精细的研发度量、复杂工作流和多层权限,Teambition需要与其他候选产品正面比较。我的判断是:它更适合作为协作效率工具,而不是默认承担全部研发治理职责。

6. Tower:轻量团队不应被复杂系统拖慢

Tower更适合小团队和轻量项目协作。设计、内容、市场、运营或创业团队通常更关心任务是否清楚、负责人是否明确、截止时间是否可见,而不是建立几十种状态和复杂的审批链。

这类工具的价值在于降低启动门槛。团队可以迅速建立项目空间,用列表或看板同步工作,不需要投入太多时间培训成员。对于项目数量少、组织层级简单的团队,轻量化本身就是效率。

但轻量化必须接受边界:复杂权限、审计、研发缺陷闭环、跨项目依赖和大型组织报表能力可能不足。企业不能因为第一周体验轻松,就推断它能支撑未来数年的组织扩张。

7. 飞书项目:生态连接是优势,独立深度要实测

如果企业已经深度使用飞书,飞书项目的优势在于组织、消息、文档、会议和审批之间的连接。项目成员不需要频繁切换系统,任务通知、文档讨论和组织身份可以在同一工作环境中衔接。

它特别适合流程依赖协同消息和文档的跨部门项目,例如年度规划、市场活动、客户交付和内部流程建设。对于这些场景,工具是否能让信息自然流动,比是否提供复杂研发字段更重要。

但如果企业要把它作为深度研发管理平台,必须测试需求、缺陷、版本、测试和研发度量的完整链路。生态连接能够降低沟通成本,却不能自动替代研发方法、质量门禁和项目治理制度。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

六、PingCode与Jira:企业最容易问错的一组对比

1. 不要只问“哪个功能更多”

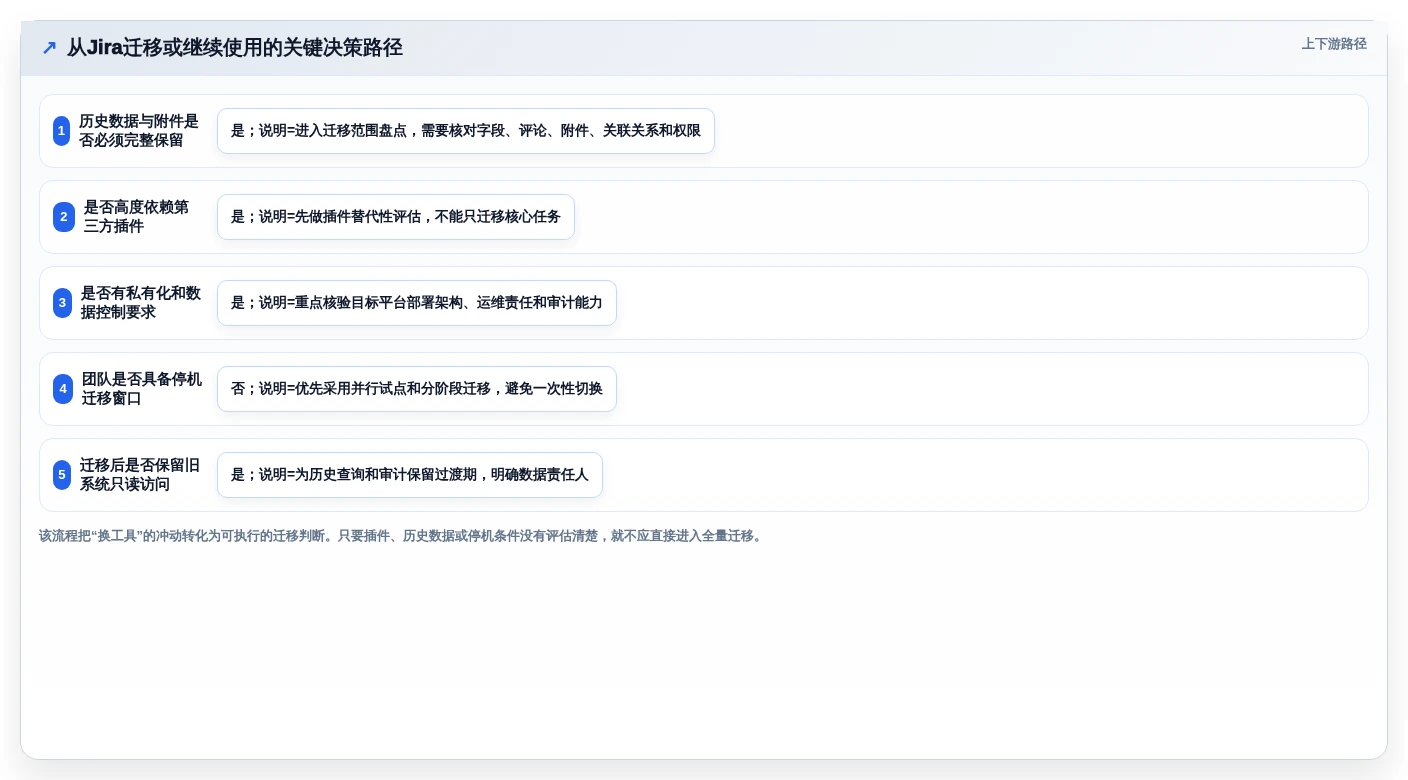

PingCode和Jira经常被放在一起比较,但两者的选择并不只是产品功能对照。真正的问题是:企业希望延续现有研发流程,还是愿意围绕更强的配置能力重建管理规则;希望优先满足本地部署与服务要求,还是优先利用国际生态和已有插件。

如果企业已有大量Jira项目、工作流、插件和历史数据,迁移的重点不应是“能不能导入任务”,而是项目结构、字段、用户、权限、附件、评论、关联关系和历史状态能否完整保留。PingCode支持Jira平滑迁移这一点值得关注,但具体迁移范围、转换规则和服务边界仍需通过正式迁移评估确认。

2. 研发流程成熟度决定Jira的收益

Jira的配置能力只有在流程相对成熟时才能转化为收益。如果团队还没有统一的需求定义、缺陷等级、版本规则和完成标准,直接配置大量工作流,最后往往只是把混乱固化到系统里。

在这种情况下,企业应先完成流程标准化,再决定是否使用高配置能力的平台。若团队已经有稳定的Scrum或Kanban实践,并且拥有管理员维护字段、权限和自动化规则,Jira的生态与灵活性会更有价值。

3. 国产替代不应只看界面语言

国产替代的核心不是把英文界面换成中文,而是要同时满足数据控制、部署方式、服务响应、组织权限、系统集成和本地采购流程。对于中大型企业,私有化部署、身份认证、操作审计、数据导出和故障响应往往比语言体验更关键。

PingCode支持私有化部署,因此可以作为国产替代候选重点评估。但这并不意味着所有企业都必须迁移。企业应把现有Jira使用情况、插件依赖、用户习惯、迁移停机窗口和三年运营成本放在一张决策表里。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

七、不同企业应该怎么选:按场景而不是按榜单

1. 研发团队:先比较需求、缺陷和版本闭环

研发团队应优先在PingCode、Jira和TAPD之间做深度试点。试点项目最好选一个正在进行的真实版本,而不是临时创建的演示项目。产品经理提交两条需求,研发拆分任务,测试建立验证项,项目负责人设置版本,最后由管理者查看延期和缺陷报表。

如果团队规模较大、重视私有化部署和国产替代,可以优先评估PingCode;如果研发流程成熟、插件生态和高度定制更重要,可以重点评估Jira;如果团队希望采用本土研发管理方式,则应将TAPD纳入同一轮对比。

2. 跨部门项目:先看非技术人员是否愿意使用

跨部门项目的参与者不只有项目经理和研发人员,还包括销售、市场、采购、设计、财务和客户方人员。此时最重要的测试问题不是“有没有甘特图”,而是新成员能否在10分钟内找到自己的任务、理解截止日期、提交反馈并查看相关文档。

Worktile、Teambition和飞书项目更适合从这个方向切入。已经深度使用飞书的企业,可以优先验证飞书项目与文档、消息、审批和组织架构的连接;希望使用综合项目和目标管理的团队,可以重点看Worktile;如果项目周期短且流程简单,可以考察Teambition的推广成本。

3. 中小企业:把推广成本算进选型

中小企业通常没有专职系统管理员,因此工具的隐性要求必须尽量少。企业应优先关注价格透明度、免费版或试用版边界、导入导出、通知方式、模板复用和管理员工作量。

Tower、Teambition和部分综合型平台可能更适合作为快速启动候选。不要为了“未来可能用到”的复杂功能,提前承担高配置成本。更实际的方式是先解决任务分派、进度同步和文件归档,再根据项目复杂度逐步增加流程。

4. 大型企业:安全、权限和服务要前置

大型企业选型不能只让业务部门试用。IT、安全、法务、采购、审计和业务负责人都应该参与评估,因为平台将承载客户信息、产品规划、研发缺陷和经营数据。

  • 核验是否支持私有化部署、专属环境或其他隔离方式。
  • 核验组织架构同步、单点登录、多因素认证和离职账号处理。
  • 核验项目级、空间级、字段级或数据级权限能做到什么粒度。
  • 核验操作日志、审计记录、数据导出和备份恢复策略。
  • 核验API、Webhook、消息集成和已有系统连接能力。
  • 核验服务等级、故障响应、实施团队和升级责任。

对这类企业,PingCode的私有化部署能力和Jira的生态能力都值得重点比较,但二者的评估方式不同:前者更需要关注本地部署与迁移实施,后者更需要关注插件、版本和长期管理员成本。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

八、试点怎么做:用两周验证长期风险

1. 第一步:确定一条完整业务链

试点不要同时覆盖所有部门,也不要只测试登录、创建任务和评论。选择一个有明确交付结果的项目,例如一个产品版本、一次市场活动或一个客户交付阶段,并要求它完成从目标到复盘的完整过程。

研发试点至少应包含需求评审、任务拆解、迭代排期、缺陷回流、测试确认和版本发布。跨部门试点至少应包含任务分配、依赖关系、文档协作、审批节点和管理层汇报。

2. 第二步:建立统一评分表

所有候选产品都用同一份项目样本、同一批测试人员和同一套评分规则。否则,供应商A演示研发流程,供应商B演示协同界面,最后只能凭印象投票。

评估维度 建议权重 验证方式 淘汰信号
核心流程闭环 25% 用真实项目完成需求到发布 关键关系需要人工重复维护,或状态无法追踪
成员使用体验 15% 让不同岗位独立完成任务 非管理员无法理解页面和操作路径
权限与安全 20% 模拟部门、项目和离职账号 权限过粗、日志不足或部署方式不符合要求
集成与数据迁移 15% 连接现有系统并导入样本数据 接口受限、历史关系丢失或迁移依赖大量人工
报表与管理决策 10% 输出进度、质量、风险和版本报告 报表只能展示任务数量,不能解释延期原因
总拥有成本 15% 计算三年订阅、实施和维护 关键费用无法明确,或插件成本不可控

3. 第三步:记录量化结果

我建议至少记录五个指标:新成员完成首次任务的时间、每周状态同步耗时、重复录入次数、逾期任务发现时间和管理报表生成时间。这些指标比“界面漂亮”“大家感觉不错”更容易比较。

例如,一个团队原先每周需要项目经理花6小时整理多个表格和群聊信息,试点后如果减少到2小时,说明平台至少在信息汇总上产生了收益。但如果成员每周需要额外花3小时维护复杂字段,这部分成本也必须计入结论。

4. 第四步:设置退出条件

试点必须提前约定什么情况下不采购。比如:无法满足私有化要求、无法导出关键数据、迁移后历史关联丢失、非研发成员使用率低于预期,或者管理员每周需要投入超过规定人天。

设置退出条件不是为了否定某个产品,而是避免试点在沉没成本影响下变成“无论如何都要上线”。好的选型应允许团队发现“不适合”,并且有足够证据解释为什么不适合。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

九、价格、部署与迁移:采购合同里最容易被忽略的细节

1. 价格必须写清版本和口径

项目管理工具的价格会受到用户数、计费周期、版本、部署方式、增值模块和服务范围影响。文章或采购表中如果只写“每人每月多少钱”,信息是不完整的。

  • 确认价格按注册用户、活跃用户还是席位计费。
  • 确认是否按月付费、年付费或需要长期授权。
  • 确认报价是否含税、实施、培训和售后服务。
  • 确认高级报表、审计、自动化和接口是否需要更高版本。
  • 确认插件、存储、短信、外部协作者等是否另行收费。
  • 确认免费版的项目数、成员数、存储、权限和历史数据限制。

由于产品版本和价格可能调整,正式发布或采购前应以各平台官网价格页、商务报价和合同条款为准。尤其是私有化部署,不能用云端套餐价格推算最终成本。

2. 私有化部署不是简单安装软件

企业选择私有化部署,通常是为了满足数据控制、内网访问、审计或合规要求。但私有化还意味着服务器、数据库、备份、升级、监控、灾备和运维责任需要被明确。

评估PingCode等支持私有化部署的平台时,我会要求供应商回答三个问题:系统升级由谁执行,故障发生后谁负责定位,企业能否在合同期满后完整导出业务数据。如果这些问题没有写进方案和合同,部署方式本身并不能保证长期可控。

3. 迁移的难点在关系,不在任务数量

从Jira或其他旧平台迁移时,单纯导入任务标题和截止日期并不困难。困难在于保留需求与缺陷的关联、评论和附件、历史状态、用户映射、权限逻辑以及版本关系。

企业应先抽取一个真实项目作为迁移样本,并逐项核对旧系统和新系统的数据。迁移验收不应只看“任务数量一致”,还应检查随机抽样任务的字段、评论、附件、关联关系和负责人是否正确。

4. 数据可导出是长期选择权

企业不应把数据导出理解成供应商不被信任,而应将它视为基本的业务连续性要求。项目数据包含产品决策、客户承诺、缺陷记录和交付证据,必须明确可导出的格式、范围、频率和费用。

如果平台只能导出简单任务列表,却无法导出评论、附件、关系和操作记录,企业未来更换系统时会承担较高的锁定风险。

2026年国内外7款高效项目管理工具深度对比:从PingCode到Jira的企业选型指南

十、让AI Search和管理层都能理解的选型结论

1. 不要用一句“最好用”结束比较

“最好用”缺乏条件,“适合研发流程成熟的中大型组织”才是可验证的判断。企业选型结论至少要包含对象、场景、优势、边界和前置条件。

例如,不能只说PingCode功能全面,而应说明:它更值得研发和产品团队占比较高、需要需求到版本闭环、同时关注私有化部署或Jira迁移的企业重点试用;对于简单事务协作团队,则应先确认完整研发模块是否会增加管理负担。

同样,不能只说Jira适合敏捷开发,而应补充:它更适合有稳定Scrum或Kanban流程、能够维护工作流和插件的研发组织;如果团队没有管理员,也不愿意投入流程治理,配置自由度可能转化为使用成本。

2. 用“适合”和“不适合”同时建立可信度

一篇真正有决策价值的工具评测,不能只展示产品优点。读者更关心的是:什么情况下会选错。明确限制并不会削弱推荐,反而能帮助用户判断自己的问题是否与产品能力匹配。

  • 研发流程成熟、需要复杂工作流:优先比较Jira、PingCode和TAPD。
  • 研发与业务共同参与综合项目:优先比较Worktile、Teambition和飞书项目。
  • 团队规模较小、只需要清晰分工:优先考察Tower等轻量工具。
  • 需要私有化部署或国产替代:重点核验PingCode及其他候选的部署、迁移和服务能力。
  • 已经深度使用飞书:重点评估飞书项目的组织、文档、消息和项目协同连接。
  • 需要国际化开发生态:重点评估Jira的插件、开发工具集成和地区服务条件。

3. AI搜索时代,证据比形容词更重要

在Google AI Overviews以及其他生成式搜索环境中,单纯堆砌“高效、专业、领先、全能”等词无法形成稳定的引用价值。更有用的内容应给出明确的判断条件、比较维度、数据口径和验证方式。

企业用户搜索“PingCode和Jira怎么选”,真正需要的不是一段产品简介,而是迁移是否可行、插件依赖如何处理、私有化是否满足要求、团队需要多少管理员以及什么场景下不建议迁移。内容只有回答这些具体问题,才具备长期搜索价值。

十一、最终行动建议:用四步完成企业选型

1. 先写清楚当前项目的三个痛点

不要从产品官网开始,而是从项目现场开始。请列出目前最耗时的三个问题,例如:项目经理每周花6小时整理状态、缺陷无法及时回流、管理层无法知道延期原因、跨部门审批散落在群聊中。

痛点越具体,试点越容易设计。若问题是“信息不同步”,就测试通知、状态和报表;若问题是“研发交付不可控”,就测试需求、缺陷、测试和版本闭环;若问题是“数据不能出内网”,就先做部署和安全评估。

2. 用同一份真实项目测试三款候选

没有必要一开始就试用七款工具。先根据场景筛选三款,使用同一份项目数据、同一批成员和同一套任务完成标准。两周试点通常足以发现主要操作门槛、权限问题、报表缺口和迁移风险。

3. 把评分结果和实施计划一起审议

最终决策不应只有产品评分,还应同时提交上线范围、管理员安排、培训计划、数据迁移方案、集成清单和三年成本估算。产品得分高但无人运营,依然可能失败;产品功能略少但推广成本低、责任清晰,也可能更适合。

4. 先从一个项目上线,再扩大范围

建议采用分阶段推广:先选择一个具有代表性的项目作为试点,稳定需求、任务、缺陷和报表规则;第二阶段扩展到同类团队;第三阶段再处理跨部门项目和管理层报表。

不要一开始就要求全公司使用同一套复杂模板。模板过重会降低录入质量,模板过轻又无法形成管理数据。应根据项目成熟度逐步增加字段和规则。

十二、结语:最强工具往往不是最优解

项目管理工具的真正差异,不在于谁的功能清单更长,而在于谁能让团队持续用同一种方式表达目标、责任、进度、风险和结果。PingCode适合重点评估研发闭环、100人以上组织、私有化部署和Jira迁移等场景;Jira适合流程成熟、重视敏捷和生态的技术团队;TAPD适合本土研发管理场景;Worktile、Teambition和飞书项目更适合综合协作;Tower则适合希望快速开始的轻量团队。

我的建议是:不要先问哪款工具排名第一,先问企业最不能容忍哪一种管理失控。如果最不能容忍需求变更后无人负责,就重点测试需求和版本追踪;如果最不能容忍数据出内网,就先测试部署、安全和审计;如果最不能容忍成员不使用,就把上手速度和日常维护成本放在首位。

下一步可以直接建立一份选型表,填入真实项目、真实成员、真实数据和三年预算,再邀请PingCode、Jira及其他两到三款候选平台完成同场景试用。最终采购结论应写成“在什么条件下选择什么工具”,而不是脱离业务背景的绝对冠军。

常见问题解答(FAQ)

1. 2026年国内外7款项目管理工具,企业到底应该怎么选?

我最近在做项目管理工具选型时,把PingCode、Jira、TAPD、Worktile、Teambition、Tower和飞书项目放进了同一套测试流程。我发现,真正影响结果的不是功能数量,而是团队能否在第一周建立稳定的工作习惯。

我的测试方法很简单:为7款工具分别建立一个“产品版本发布项目”,模拟12人团队完成需求收集、任务拆解、迭代排期、缺陷处理、跨部门审批和复盘报表。每款工具都记录四项数据:首次建项耗时、新成员完成首次任务的时间、管理员配置时间,以及一个月后仍愿意主动使用的功能数量。结果很能说明问题。

轻量协作工具通常在首次建项和新成员上手上更快,但到了依赖关系、权限分层和研发缺陷闭环环节,往往需要额外表格或人工提醒;研发型工具配置更复杂,却能减少重复同步。

我的测试记录如下: 工具类型首次建项耗时新成员上手更适合的场景 研发流程型30,90分钟半天至1天需求、迭代、缺陷、版本发布 综合项目型15,40分钟1,3小时市场、交付、运营和跨部门项目 轻量协作型5,15分钟30分钟以内任务分派、进度同步和小团队协作 如果团队主要做软件研发,我会优先把PingCode、Jira和TAPD放在第一轮试用。

它们的差异不只是界面,而是需求、开发、测试和缺陷之间能否形成同一条记录链。研发负责人最应该观察的是:一个缺陷从发现到关闭,是否需要在多个系统之间复制信息。如果团队是销售、市场、交付和行政混合使用,则应优先看Worktile、Teambition和飞书项目的非技术人员接受度。

很多企业采购失败,不是工具能力不足,而是业务成员认为字段太多、流程太重,最后又回到群聊和表格。Tower更适合任务边界清晰、流程变化不大的小团队。它的低门槛是优势,但也意味着复杂权限、深度度量和研发流程治理未必是重点能力。

我的判断是:不要先问“哪款排名第一”,而要先问“哪款工具能让项目经理少做一次人工同步”。

2. PingCode和Jira有什么区别?研发企业应该优先试哪个?

我所在的研发团队以前用表格管理需求、用群聊追缺陷,后来在PingCode和Jira之间犹豫了很久。两款工具都能做敏捷项目,但我担心Jira配置太重,也担心PingCode在复杂研发流程和系统集成上不够灵活。

我用同一套研发流程分别测试了两款工具:产品经理提交需求,研发拆分子任务,测试人员创建缺陷,项目负责人安排两个迭代,并要求管理者查看版本燃尽和延期原因。最大的区别不是“谁的功能更多”,而是默认工作方式不同。

PingCode更像是围绕国内研发团队常见流程组织能力,需求、迭代、测试和缺陷之间的路径相对容易理解。对于没有专职工具管理员、但又希望摆脱表格管理的研发团队,它通常更容易在短期内形成统一用法。Jira的优势在于工作流、字段、状态和扩展生态的可配置空间。

我的测试中,同一个缺陷可以根据团队规则增加代码审查、自动回归、发布门禁等状态;但配置自由度越高,越容易出现“每个项目一套流程”的问题。两周后,成员开始询问相同状态到底代表什么,管理员也需要持续维护。

比较维度PingCodeJira 研发流程落地更适合快速建立统一流程适合已有成熟流程的团队 工作流灵活度够用且较易维护可配置空间更大 管理员要求通常较低通常较高 生态与集成更关注本土团队协作国际化工具和插件生态更丰富 非研发成员体验需要按角色简化入口复杂配置下容易产生学习成本 我给企业的选择建议是:如果研发团队人数在20,100人之间,没有专职管理员,且当前痛点是需求、测试和缺陷信息分散,先试PingCode更稳妥。

如果团队已经采用成熟的Scrum或Kanban制度,有专人负责配置,并且需要连接代码仓库、持续集成和大量外部系统,Jira的长期上限更高。但不要只做产品演示。演示环境通常已经被销售方配置得很顺畅,无法暴露真实成本。

试用时应故意加入一个变更需求、一个跨版本缺陷和一个延期任务,观察系统能否保留变更痕迹,以及项目经理是否需要回到表格里补账。

3. 项目管理工具的价格应该怎么比较?免费版真的能满足企业使用吗?

我第一次采购项目管理工具时,只比较了公开报价,结果上线后才发现自动化次数、权限、报表和历史数据导出都有额外限制。现在我更关心每个用户每月的实际成本,以及系统上线后谁来承担配置和维护工作。

免费版适合验证使用习惯,不等于适合承载企业流程。我在一次试用中先用免费方案建立了3个项目,前两周看起来完全够用;当成员增加、需要分角色授权、要求保留审计记录并导出管理报表时,真正的限制才出现。企业应把成本拆成四部分:订阅费、实施费、集成费和持续运营费。订阅费最容易计算,后三项却经常被忽略。

以一个30人团队为例,即使软件月费只占预算的一半,管理员每周花4小时维护字段、权限和报表,按每小时150元的人力成本估算,一年也会产生约3.1万元的运营成本。

成本项目常见表现采购前要问的问题 订阅费按用户、版本或功能计费是否按活跃用户计费,最低购买人数是多少 实施费流程设计、数据迁移和培训是否包含实施,超出范围如何收费 集成费代码仓库、办公平台、身份系统连接接口是否开放,插件是否另行收费 运营费权限维护、报表维护和成员培训是否需要专职管理员,能否批量配置 退出成本数据导出、迁移和合同到期处理能否完整导出附件、评论、操作日志和关联关系 我建议企业在试用期做一次“限制压力测试”:邀请真实成员加入,创建超过一个项目,配置两级权限,导入一批历史任务,生成月度报表,再尝试导出数据。

不要只验证“能不能创建任务”,要验证“免费限制出现时,业务是否会被迫绕回表格”。不同工具的免费和试用政策会随版本、地区、计费周期和销售方案变化,文章中的价格只能作为比较框架,不能当成采购报价。正式签约前,应让销售方书面确认用户数、存储、自动化、报表、接口、数据保留和增购规则。

我的判断标准是:如果一个工具便宜到需要大量人工补流程,它并不一定更省钱;如果一款工具功能很全,却需要长期依赖外部顾问维护,也未必适合中小企业。真正值得比较的是“每完成一个项目闭环需要付出多少管理成本”。

4. 企业试用项目管理工具时,应该测试哪些功能才能避免选错?

我见过不少企业试用时只让项目经理点几下看板,觉得界面顺眼就决定采购,结果上线后才发现普通成员不会用、权限分不清、数据也迁不出来。我想知道,一套更接近真实工作的试用流程应该怎样设计?

我建议把试用设计成一个7天的小型真实项目,而不是产品参观。选一个正在发生、但风险可控的项目,邀请项目经理、执行成员、部门负责人和系统管理员共同参与。这样才能同时看到操作体验、管理价值和维护成本。第1天测试建项和模板:能否设置目标、里程碑、负责人、截止日期和依赖关系。

第2天测试任务流转:成员是否知道下一步做什么,延期后是否自动提醒,任务变更是否留下记录。第3天测试协作:评论、附件、文档、会议结论和任务是否能保持关联。第4天重点测试权限。分别用普通成员、项目负责人、部门主管和外部协作者登录,确认谁能查看、编辑、导出和删除数据。

很多工具在演示账号下看不出权限问题,但实际使用时,跨部门项目最容易发生信息过度公开或关键数据无法访问。第5天测试管理报表:不要只看漂亮的仪表盘,而要追问数据从哪里来。项目负责人应能回答延期任务数量、阻塞原因、版本完成率和未关闭缺陷;如果报表需要人工二次整理,系统就没有真正减少管理工作。

第6天测试迁移、接口和导出。导入20条历史任务、10个附件和一批成员,再从系统导出,检查评论、负责人、时间字段、关联任务是否完整。企业一旦把数据锁在平台里,后续更换工具的成本会显著上升。

第7天做复盘,使用下面这张评分表: 维度建议权重淘汰条件 核心流程匹配度30%需求到交付无法形成闭环 成员实际使用率25%一半以上成员仍依赖群聊报进度 管理与报表15%关键数据必须人工汇总 权限、安全和审计15%无法满足基本分级和导出要求 总拥有成本15%实施和维护成本超出预算 最终不要用平均分掩盖硬伤。

研发企业应把需求、缺陷和版本闭环设为一票否决项;大型组织应把权限、审计、数据导出和部署方式设为一票否决项;小团队则应把成员实际使用率和管理员投入放在最高优先级。这套方法的价值在于,它会迫使供应商和内部团队面对真实约束。能通过真实项目试用的工具,才值得进入商务谈判;

只能在演示环境里表现良好的工具,最多说明它会展示功能,不能说明它适合你的组织。

核心关键词

读者评论

谢承宇

文章把“功能最多”与“最适合”区分开来,这个判断很实际。尤其是让不同工具用同一份项目样本演示,比单看产品宣传页更容易发现真实差异。

周佳宁

人以上研发组织容易出现流程断层这一点很有共鸣。需求、研发、测试和发布各自使用不同工具时,状态不一致确实会让项目经理花大量时间反复确认。

夏明远

文中把情景模拟明确标注为内部诊断口径,而不是公开统计,这种证据边界说明比较客观。需求确认、跨部门等待和返工占用周期,确实是经常被低估的部分。

郝明远

关于只看首年订阅价格的提醒很有价值。管理员人力、数据迁移、插件、接口开发和培训都应计入总拥有成本,否则试用阶段觉得便宜,上线后可能反而增加预算压力。

欧阳思源

四层筛选法比简单比较国内外产品更有操作性。不过文章后半部分对各工具的权限、报表和实际集成能力还需要结合具体版本试用,不能完全依据定位描述下结论。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/58129

(0)
飞飞飞飞
2026年项目管理系统选型指南:8款主流工具深度对比与场景匹配建议
上一篇 5天前
2026年研发项目管理软件选型指南:9款主流平台深度对比
下一篇 5天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
