需求拆解最容易出问题的时刻,不是需求写得太少,而是团队以为已经拆得很细:文档里有十几条功能,研发排期也有了,开发中却发现权限规则、异常路径和验收口径全是空白。本文用一个明确标注为情景模拟的企业协作案例,讲清项目负责人如何把“想要一个功能”逐步变成可验证、可估算、可交付的工作,并说明什么情况下该继续拆、什么情况下应该先停下来补证据。
一、核心结论:拆解的终点不是更多任务,而是可验证的价值
1. 需求拆解要同时满足四个条件
我判断一项需求是否拆得够用,不看它有多少条子任务,而看团队能不能回答四个问题:它为谁解决什么问题;交付后用户行为会发生什么变化;怎样判断实现正确;如果出现异常,系统和业务如何收场。
这四个问题分别对应价值、用户、验收和风险。缺一项,任务即使切得再细,也可能只是把不确定性拆散到不同岗位,最后在联调或验收阶段重新聚集。
实用标准是:一张需求卡片至少能被产品、研发、测试和业务代表独立复述,并且复述结果不会改变核心范围。如果几方对“完成”仍有不同理解,先不要继续向下拆代码任务。
2. 需求拆解是不断降低不确定性的过程
需求从一句业务诉求走到可交付范围,通常要经过问题澄清、用户与场景识别、业务规则确认、方案边界划定、验收条件定义、依赖与风险识别、估算和排期。每一步都不是为了增加文档,而是为了让下一步少猜一点。
项目负责人尤其要警惕“文档完整等于需求清晰”的错觉。文档可能很长,却仍没回答关键权限由谁配置;也可能只有一页,但把主流程、例外情况、数据口径和验收方式交代得足够明确。

3. 把“完成”定义成结果,而不是动作
“增加导出按钮”描述的是动作;“财务人员可以按月份筛选已审批记录,导出后能与账务系统的字段逐列核对”才描述了用户结果和检查方式。前者容易让团队交付一个按钮,后者会暴露筛选条件、数据范围、字段映射和权限要求。
所以,需求拆解的基本单位不一定是功能模块,也可以是用户可感知的结果、业务规则或风险控制点。拆到什么层级,取决于团队是否已经能估算、实现、验证并判断失败影响。
二、背景和真实场景:为什么一条看似简单的需求会越做越大
1. 情景案例:审批记录导出,实际包含多条业务链
以下是用于说明方法的情景模拟,不代表真实客户项目或统计样本。某中大型企业提出“审批记录支持导出”,初步看像一个小功能。业务负责人希望月底对账,部门经理关注本部门数据,审计人员要求保留完整操作轨迹,信息安全团队则要求敏感字段不能被普通成员导出。
如果项目负责人只把需求拆成“前端加导出按钮、后端生成文件、测试功能”,开发团队仍不知道导出什么记录、谁能导出、导出上限是多少、文件如何脱敏、超时后怎么办、重复点击是否会生成多个任务。
在这个案例里,真正的复杂度不由按钮决定,而由规则组合决定。一个小入口可能连接角色权限、审批状态、时间范围、数据量、异步任务、文件存储、下载有效期和审计日志。
2. 需求复杂度经常藏在交叉组合里
单独看每条规则,似乎都简单:经理只能看本部门;审计人员可以看全公司;敏感字段需要脱敏;一次最多导出一定数量。但角色、组织、记录状态、字段敏感级别和导出方式彼此组合后,测试情形会迅速增加。
这也是需求评审中经常出现的反直觉现象:需求数量少,不代表交付风险低;需求条目多,也不一定意味着范围失控。关键在于规则之间是否相互影响,以及错误结果是否会造成财务、合规或运营损失。
3. 项目负责人要分辨“事实、假设、决定”
业务方说“月底大家都要导出”,这是需求表达,不是经过验证的事实。过去一个月究竟有多少人导出、他们导出的字段是否相同、是否真的需要全量数据,都应该通过访谈、数据或流程观察确认。
我建议在需求讨论中把信息分成三类:已验证事实、暂定假设、需要决策的事项。把三者混写在同一段里,容易让团队把未经验证的猜测当成范围承诺。
| 信息类别 | 审批导出案例 | 项目负责人动作 |
|---|---|---|
| 已验证事实 | 月底财务需要核对已审批记录 | 确认数据来源、核对步骤与责任人 |
| 暂定假设 | 所有部门都需要导出全量数据 | 访谈不同角色,查实际使用范围 |
| 待决策事项 | 大数据量导出采用同步还是异步 | 结合数据规模、等待时间和系统资源评估 |
4. 规模化组织还要管理跨团队依赖

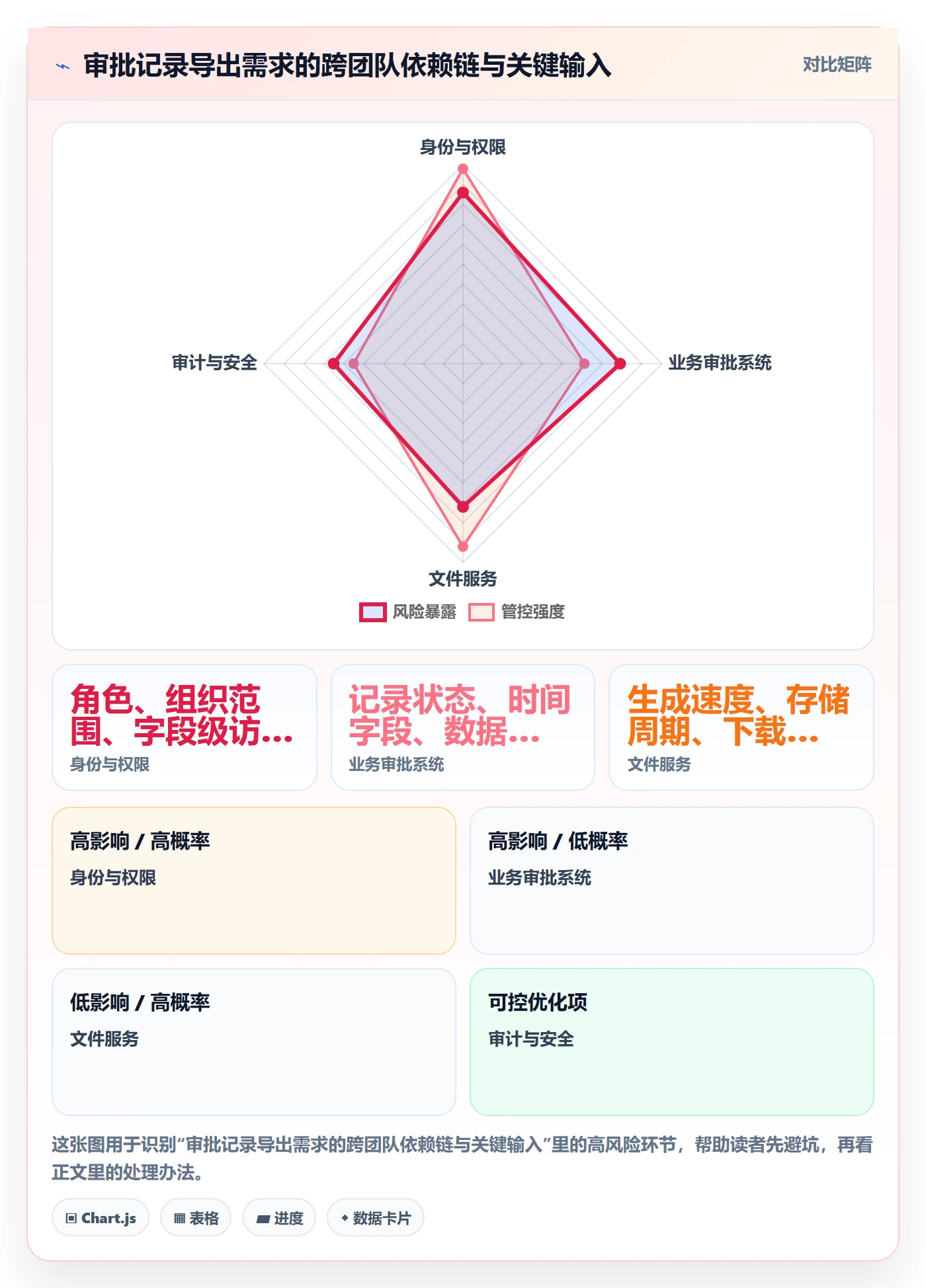

在一百人以上的组织里,需求往往不只落在一个小组:身份权限由平台团队维护,审批记录由业务系统提供,文件服务由基础设施团队负责,审计策略则可能由安全团队审批。拆解如果只沿着功能页面向下分,很容易漏掉真正决定交付节奏的接口和治理依赖。
使用 PingCode 这类面向中大型企业及百人以上组织的研发管理平台时,团队可以把需求、迭代、任务、缺陷和交付节奏放在可追踪的协作链路中。平台能帮助团队管理信息和流程,但不能替代业务规则确认;工具里没有写清的边界,仍然会在会议、联调和验收中暴露。

三、常见误区:拆得很细,为什么仍然不可交付
1. 把页面元素当成需求
“加筛选框”“加导出按钮”“加成功提示”都是界面层面的描述。它们没有交代筛选逻辑、权限限制、文件内容和失败反馈,因此只能当作方案草稿,不能直接充当完整需求。
更稳妥的写法是先说明用户目标,再记录方案。例如:“财务人员需要按审批完成时间核对记录;方案暂定提供月份筛选与文件导出,字段范围以财务确认的数据字典为准。”这样既保留方案,又避免把尚未确认的交互细节包装成事实。
2. 以“开发看得懂”为唯一标准
需求不是只写给开发人员看的。测试需要可验证条件,业务代表需要能确认业务含义,运维需要知道运行时约束,安全团队需要知道敏感数据如何处理。只对某一角色清楚,往往意味着知识仍然停留在个人脑中。
我会在评审中随机请不同岗位复述同一条需求。若产品说“导出审批记录”,研发理解成“当前页记录”,测试理解成“所有筛选结果”,业务理解成“本月全部已完成记录”,就说明需求还没达到可交付状态。
3. 把技术任务拆得很细,却没有切出用户价值
“建数据库字段、写接口、补前端按钮、增加单元测试”是工程工作分解,不是用户价值拆解。按这种方式排期,团队可能直到所有技术任务完成后,用户才第一次看到可用结果,反馈来得晚,返工成本也更高。
在可行的情况下,我会先寻找一条端到端的最小路径:一个明确角色、一个有限数据范围、一组必要字段、一种成功反馈。先验证这个闭环,再逐步扩展角色和边界,比先做一堆互相等待的底层任务更容易发现方向错误。
4. 把估算当作需求清晰度证明
“研发说三天能做”并不证明需求已经清晰。这个估算可能默认了当前系统已有权限接口、数据量很小、字段定义不变、没有审计要求。若默认条件没有写出,估算就只是带着隐含前提的判断。
比较可靠的估算应同时说明工作量、假设和风险。例如“初步估算为四至六人日,前提是审批接口已提供部门范围字段;若接口缺失,需额外评估联调与数据补齐”。区间和前提比单点数字更诚实。
5. 用“后续再说”掩盖高风险未决项
并不是所有未决问题都要阻塞启动。但如果未决项会改变数据权限、核心流程、合同范围或安全边界,就不能轻易放进“后续优化”。项目负责人应区分可逆决定和难以回滚的决定。
例如提示文案可以在后续迭代调整;数据是否允许跨部门导出,则可能影响权限设计、审计策略和系统架构,应在实施前明确。问题的优先级不由它写在需求文档的前后决定,而由改错成本和影响范围决定。

四、专业判断逻辑:从一句诉求走到可验收需求
1. 先追问问题,不急着接受方案
我通常用连续追问把诉求拆开:谁遇到问题;问题发生在什么场景;现在怎么处理;每周或每月发生多少次;最常见的失败是什么;不解决会造成什么影响;用户怎样确认问题真的解决。
如果回答停留在“大家都觉得不方便”,就先补充证据,不要马上把功能放进排期。证据不必一开始就很复杂:几次用户访谈、现有工单、操作日志、人工处理耗时,往往比一场漫长的意见会更能说明问题。
2. 把用户旅程切成可观察的阶段
需求负责人可以把流程拆成触发、处理、反馈和异常四段。以导出为例:用户发起请求,系统校验权限并生成文件,用户收到结果并下载,失败时能知道原因并有恢复路径。这个拆法能避免只关注“生成文件”而遗漏前后的体验。
每个阶段都要问:输入是什么;谁有权限;系统状态如何变化;用户看到什么;失败后能否重试;是否留下可追溯记录。并不是每条需求都需要完整画流程图,但这些问题应该有人明确回答。
3. 用“价值切片”而不是“组件切片”安排交付
组件切片常见写法是前端一批、后端一批、接口一批,价值切片则围绕用户结果递增。例如第一阶段支持财务查看限定范围内的记录并导出;第二阶段增加部门经理的组织范围;第三阶段再处理超大数据量与定时导出。
这种安排的前提是每一阶段都能独立验证价值,且不会制造无法维护的临时方案。如果权限或数据模型必须一次性设计完整,可以在技术层做好可扩展性,但仍可分批开放用户能力。
4. 以风险和不确定性决定拆解深度
低风险、可快速回滚的需求,不必写成厚重规格;高风险、跨系统、涉及敏感数据的需求,需要更细的规则和边界。拆解深度应跟着不确定性走,而不是跟着模板字段数量走。
我常用一个简单判断:如果一次错误实现只造成轻微体验问题,可以先小范围验证;如果错误会造成数据泄露、账务差异或大规模返工,应先完成规则确认、依赖核查和验收设计。
5. 给每条需求补齐可执行的验收条件
验收条件不是“功能正常”“体验良好”这类抽象描述。它应该写成可以观察的行为和结果,最好覆盖正常路径、权限边界和失败路径。团队不需要追求一开始覆盖所有排列组合,但必须覆盖影响最大的风险条件。
- 正常路径:有权限的财务人员选择月份后,导出结果只包含符合条件的审批记录。
- 权限边界:普通成员不能下载超出其组织范围的数据。
- 字段规则:敏感字段按已经确认的脱敏规则呈现。
- 异常反馈:数据量超过限制或生成失败时,用户能看到原因及后续处理方式。
- 追溯要求:系统记录发起人、时间、筛选范围和处理结果。
6. 用需求就绪度检查决定能否进入开发
我不建议把“就绪”做成机械打勾。可以把它理解为一个进入开发的判断门槛:目标用户和问题明确,核心业务规则已确认,主要依赖有负责人,验收方式可执行,高风险事项有结论,未决项有明确影响和处理时间。
只要关键条件没满足,项目负责人就要说明这是有意识的探索,还是已经承诺交付。探索任务可以带着假设启动,但必须限定成本、时间和决策产物;正式交付则不应把重大未知伪装成确定需求。

五、具体案例拆解:把“支持导出”变成可交付范围
1. 第一轮:把业务诉求转成问题陈述
在情景模拟中,最初的说法是“审批系统支持导出”。我会先把它改写成问题陈述:“月底财务人员需要核对已完成审批记录,目前通过人工逐条查找和复制数据,耗时较长且容易漏项。”这句话仍然需要验证,但已经比“加导出功能”更能指导调查。
接下来要确认人工流程花费多少时间、漏项如何发现、使用哪些字段、涉及哪些角色。若这些事实表明问题只发生在一个部门,就不必一开始承诺全公司通用能力;若多个系统都需要同一能力,则要评估平台化建设是否更合算。
2. 第二轮:定义最小可验证范围

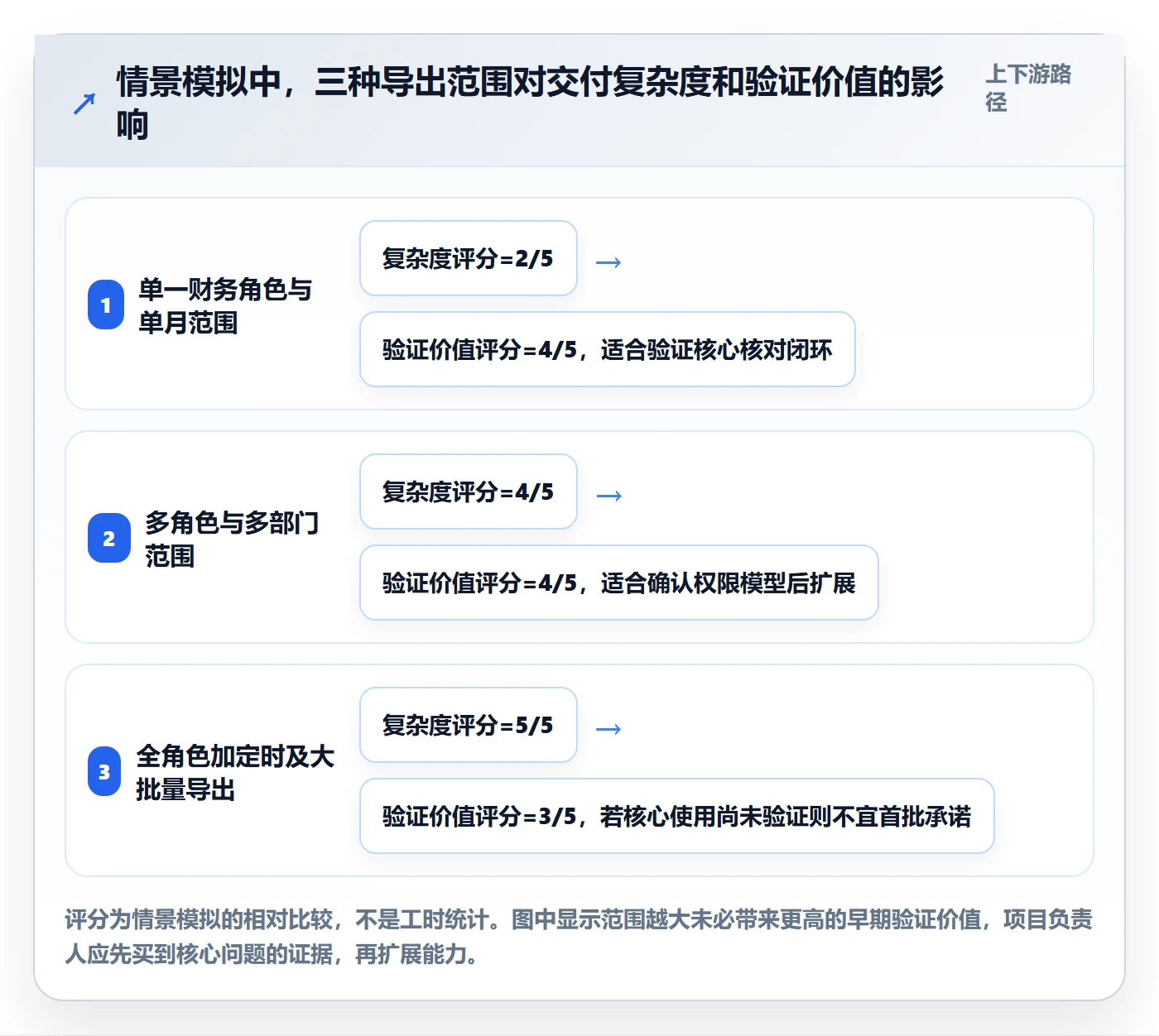

假设访谈后确认,第一阶段只面向财务角色,限定导出已完成审批记录,时间范围为单月,文件字段由财务和安全共同确认。这里的“单月”是情景中的范围决策,不是通用最佳实践;如果业务要求跨月追溯,范围就应重新评估。
第一阶段不必同时覆盖所有角色、全部审批状态和定时导出。它需要先验证一个闭环:财务找到正确记录、得到可核对文件、权限符合要求、失败时能够处理。
3. 第三轮:用规则矩阵暴露遗漏
| 检查维度 | 需要确认的问题 | 示例决策 |
|---|---|---|
| 用户角色 | 谁发起导出,是否允许代理操作 | 第一阶段仅开放给指定财务角色 |
| 数据范围 | 按创建时间、完成时间还是更新时间筛选 | 以审批完成时间作为月份筛选口径 |
| 数据状态 | 草稿、处理中、已撤回记录是否包含 | 只导出已完成记录 |
| 字段与脱敏 | 哪些字段必需,哪些字段需脱敏 | 字段清单由财务与安全共同确认 |
| 数量与性能 | 最大记录量、生成时间和超限反馈是什么 | 先用历史数据测量,再决定同步或异步 |
| 审计与留存 | 需要记录哪些操作,文件保留多久 | 按组织安全策略确定日志和文件周期 |
这张表的价值不是把每个格子填满,而是让团队看到“还没确认的地方”。例如,时间筛选口径如果由创建时间改为审批完成时间,导出结果就可能不同,测试用例和业务核对方式也会随之变化。
4. 第四轮:估算之前先做技术探查
如果审批数据接口、组织权限或文件服务尚未确认,不要直接对整个需求给出确定工期。可以先安排短时技术探查,验证接口是否提供必要字段、历史数据量大致范围、文件服务是否支持有效期控制。
探查的产出应当是决策材料,而不只是“研究过了”:接口缺口清单、数据量采样口径、方案对比、估算假设和推荐选项。探查结束后,项目负责人才能判断该拆任务、调整范围还是升级依赖风险。
5. 第五轮:把验收写成可复现步骤
验收时,测试人员不应依赖口头解释。需求里需要留下可重复的输入条件和预期结果,例如使用具有财务角色的测试账号,选择某一测试月份,确认导出记录数与查询结果一致,再用普通成员账号验证权限边界。
对于大数据量、下载失效、重复点击和生成失败等情况,可以先依据风险选择测试范围。关键不是用例越多越好,而是每条用例都能覆盖一个真实业务风险,并且出现异常时能定位责任环节。

六、不同情况下的行动建议:按风险选择推进方式
1. 目标清楚、规则稳定:按价值切片进入迭代
如果目标用户、业务规则和验收方式都比较明确,且依赖已经落实,可以直接切成端到端价值片段,安排研发与测试共同评估。每个片段要能独立演示或验证,避免全部工作堆到最后才集成。
启动后仍要保留反馈入口。若用户在演示中提出新需求,先判断它是原范围遗漏、方案调整还是新增范围,不要默认把所有反馈都塞进本次迭代。
2. 用户问题明确、解决方案不确定:先做限时探索
如果团队知道问题真实存在,但不知道应该采用哪种方案,可以用访谈、原型、数据分析或技术探查来降低不确定性。探索任务应限定参与人、时间和需要作出的决定,不能无限延长成“再研究一下”。
探索结束时,团队要能回答:哪些假设被支持或推翻;方案选项有什么差异;下一步需要投入什么;哪些风险仍未消除。若没有决策产物,探索就没有真正结束。
3. 规则涉及合规、安全或财务:先划清不可越过的边界
涉及个人信息、财务数据、跨组织权限或审计留痕时,项目负责人应先找到规则责任人,明确数据最小化、访问控制、日志与留存要求。不要依靠开发人员根据页面现状自行推断政策。
此类需求可以先做不含真实敏感数据的技术验证,但正式开放前应完成必要的安全和业务评审。把风险前移通常比上线后追补权限控制成本更低,也更容易留下决策依据。
4. 跨团队依赖多:把外部输入纳入计划而非备注
接口、数据字典、身份权限和环境准备都应有明确负责人、交付时间与验收标准。只在需求文档里写“依赖平台组”,并不会让依赖自动发生。
若关键依赖未就绪,可将项目拆成不受阻塞的探查工作和依赖到位后的实施工作,同时在计划中标出最迟决策时间。若超过该时间仍未解决,应由项目负责人推动范围调整或管理层决策,而不是让团队默默等候。
5. 团队处于快速试错阶段:允许轻量,但要保留决策记录
小团队做低风险实验时,不需要重型规格文档。一个简短问题陈述、假设、成功信号、时间上限和回滚方式,可能已经足够。轻量流程不等于口头承诺,更不等于无需记录。
当实验被证明有效并准备扩大用户范围时,要补齐权限、容量、异常处理和运维要求。原型阶段可以暂时省略的东西,不一定适合正式运营阶段。
6. 使用研发管理平台时:先统一对象与责任,再配置流程
对于中大型组织,需求、迭代、任务、缺陷和版本之间的关系若没有统一口径,工具配置得越精细,数据混乱可能越隐蔽。先约定需求由谁提出、谁确认、怎样进入迭代、完成后如何关联交付,再考虑字段和工作流。
PingCode支持私有化部署,并提供Jira平滑迁移相关能力;对于有部署边界、数据管理或迁移连续性要求的团队,可以把这些纳入选型评估。但“适合”仍需结合现有流程、数据结构、权限模型、迁移验证和总体成本判断,不能把产品能力描述直接当作选型结论,更不能把工具替代需求治理。

七、不同情况下的取舍:速度、范围、确定性不可能同时最大化
1. 先交付小范围,还是一次性覆盖全组织
先交付小范围的优势是反馈快、问题边界清楚;代价是首批用户范围有限,可能需要后续扩展。一次性覆盖全组织减少分批推广,却要求权限、组织关系和异常路径更早完整,实施风险也更高。
如果核心流程尚未验证,我倾向于先选一个具有代表性的用户群做闭环验证;如果组织规则高度统一、迁移窗口固定且上线后难以分批,则需要在前期加强规则核查和测试,而不是机械追求小步发布。
2. 先追求可用,还是先追求完整
可用不等于粗糙,完整也不等于所有愿望都要一次实现。先做可用版本时,必须保留安全底线、数据正确性和失败可恢复能力;可以暂缓的是低频便利功能,而不是关键权限和审计要求。
评审时可以把范围分成必须满足、可以后续补齐、暂不纳入三类,并说明每类的业务影响。这样业务方看到的是透明取舍,而不是模糊的“先做一期”。
3. 追求灵活配置,还是采用固定规则
配置越灵活,未来适应变化的空间越大,但设计、测试、权限和运维成本也随之增加。很多团队为了避免未来改动,过早把简单规则做成复杂配置平台,结果第一阶段还没验证,就先承担了长期维护成本。
如果规则变化频率低、影响用户少,明确规则并保留扩展点通常更划算;如果多个业务线确实使用不同规则,且变化频繁、管理主体明确,再考虑配置化。配置化前要问清楚谁能改、怎样审核、如何回滚、如何追踪配置变更。
4. 采用同步处理,还是异步任务
同步处理的操作路径直观,适合小数据量且耗时稳定的场景;异步处理可以避免长时间等待,但会引入任务状态、重复请求、失败重试、文件过期和通知机制。不能只因为“异步更先进”就默认采用。
应先使用历史数据或代表性数据测量处理时间和规模分布,再结合用户等待容忍度、系统资源和失败恢复要求选择方案。数据量还没摸清时,应将容量验证列为前置探查,而不是把技术实现方式写成既定需求。
5. 追求流程统一,还是保留团队差异
统一流程有利于跨团队协作和管理比较,但过度统一会把不同业务的必要差异压扁。比较合理的做法是统一核心治理口径,例如需求状态、责任人、验收关联和变更记录;对确有业务依据的差异,允许在边界内保留。
使用管理平台时,应先统一最少必要标准,再逐步观察例外。若一开始就为每个团队设置不同字段和状态,后续想看跨项目数据时会发现无法比较;若所有团队只能使用一套僵化流程,团队又可能在线下另建表格。
八、把避坑做成日常机制:从评审、变更到复盘
1. 评审会议只解决决策问题,不逐字朗读文档
会前应把背景、方案和待决策事项发给参与人。会议优先讨论分歧最大的业务规则、依赖和风险;已无争议的信息不必占用所有人的同步时间。
会议结束时记录结论、未决项、责任人、截止时间和对范围的影响。若只记录“大家已讨论”,后续很难判断到底是决定了、默认了,还是没人反对。
2. 变更要说明影响,不把“补充需求”当作无成本动作
需求变更并非坏事,尤其在探索性项目中,变化可能是新证据带来的正确调整。真正的问题是变更没有经过影响评估,导致范围、工期和验收标准同时变化,却没有任何人确认。
每次变更至少说明新增或修改的用户价值、影响的规则和接口、对排期的影响、需要替换或延后的工作。小改动可以轻量处理,影响权限、数据模型或系统边界的变更则需要重新评审。
3. 复盘要看假设是否正确,不只看是否按期上线
按期上线只是交付指标,不代表需求解决了问题。复盘还应查看用户是否采用、关键流程耗时是否改善、异常率是否变化、用户反馈是否集中在某个边界。
如果目标是减少人工核对,应在上线前确定基线和观察周期。没有基线时,可以先采集一段时间的现状数据;没有观察口径时,团队即使上线了,也很难证明做法是否值得继续投入。
4. 用数据复盘,但清楚标注来源和局限
本文的审批导出数字均为情景模拟或方法示意,不是行业调查数据。真实项目应优先使用系统日志、工单记录、抽样观察和财务或运营数据,并注明采样时间、样本范围和统计口径。
行业报告可以帮助判断趋势,却不能自动代表某个组织。项目负责人应把外部基准当作提出问题的起点,再用本组织的数据验证。若没有可靠数据,就明确说“当前没有测量”,不要把经验估计写成事实。
九、项目负责人可直接使用的需求拆解检查清单
1. 进入开发前的检查
- 问题是否描述了具体用户、场景和现有处理方式?
- 用户诉求中哪些是已验证事实,哪些仍是待验证假设?
- 本次交付要改变什么用户行为或业务结果?
- 角色、数据范围、状态规则和关键异常是否明确?
- 系统依赖是否有负责人、交付时间和确认口径?
- 验收是否覆盖正常路径、权限边界和主要失败路径?
- 高影响未决项是否有结论、责任人和最迟决策时间?
- 估算是否写明前提、风险和可能影响范围?
2. 进入迭代后的检查
开发过程中,项目负责人要及时关注需求是否发生实质变化,接口与规则是否仍符合假设,团队是否通过非正式讨论形成了新的范围。尤其要留意“顺手加一下”的小要求,因为多个看似微小的追加会悄悄改变测试范围和交付时间。
测试阶段则要检查实际实现是否符合需求决策,而不是只看界面是否能操作。遇到不一致时,先判断是实现缺陷、需求遗漏还是新的业务决策,再决定修复、补充范围或延后处理。
3. 上线后的检查
上线后按事先约定的指标和时间窗口复核结果。如果需求解决的是操作效率,就观察处理耗时;如果解决的是数据质量,就看差错或返工;如果解决的是权限风险,就检查拒绝访问、异常授权和审计记录。
如果实际效果不佳,不要急着归因于“用户不配合”。先检查最初的问题判断是否正确、方案是否解决了主要障碍、用户是否知道如何使用、系统是否存在未被覆盖的异常路径。复盘的目的不是证明谁对谁错,而是让下一次决策更有证据。
十、结尾:好的拆解,是把团队的猜测变成共同的决定
需求拆解不是把一句话拆成更多句,也不是把所有未知都写进一份规格文档。它真正的作用,是让业务价值、用户行为、系统边界、风险和验收标准在交付前尽可能对齐,并且让剩余未知变得可见、可管理。
我建议项目负责人下一步先挑一条正在争议或反复返工的需求,按“问题与用户,规则与范围,依赖与风险,验收与反馈”四步重新审视。把事实、假设和待决策事项分开写,再判断它应该进入正式开发、限时探索,还是暂缓承诺。
最值得记住的判断是:拆解的质量不由任务条数衡量,而由团队能否在有限成本内做出正确、可验证、可回滚的决定衡量。工具可以帮助建立追踪关系,模板可以提醒团队少漏事项,但真正决定交付质量的,仍是项目负责人有没有把不确定性摆到桌面上,并推动正确的人在正确的时间作出决定。
常见问题解答(FAQ)
1. 需求应该拆到什么粒度才适合排期?
我负责项目时,常遇到需求描述很大、团队却要马上估时的情况。拆得太粗,开发和测试容易漏项;拆得太细,又会增加沟通和维护成本。
以一个可独立开发、验证并交付的结果为目标拆分,通常让单项工作能在数天内完成;若超过一周仍无法估算或验收,就继续按用户动作、业务规则或异常场景拆分。拆分后检查每项是否有明确产出、负责人和验收方式,不必为了追求条目数量而拆到技术操作层面。
2. 如何判断需求拆解是否完整?
我在评审时常发现,主流程写得很清楚,但权限、异常状态或数据边界没有人提。等到测试阶段才补充这些内容,往往会影响排期。
用场景清单逐项核对:谁在什么条件下执行什么操作、系统产生什么结果,以及失败或权限不足时如何处理。至少检查主流程、异常流程、角色权限、数据校验和验收标准;让产品、开发、测试分别复述关键规则,若理解不一致,就先补充需求再估算。
3. 拆解后的需求如何编写验收标准?
我曾遇到需求卡片写着“提升查询体验”,但不同人对“提升”的理解完全不同。到验收时才发现,没有人能说明做到什么程度算完成。
把验收标准写成可观察、可验证的条件,例如输入条件、操作步骤和预期结果;涉及性能时注明数据规模、测试环境和响应时间口径,涉及权限时列出允许与禁止的角色。每条标准应能由测试人员独立复现,避免使用“友好”“快速”等没有衡量口径的词。
4. 需求频繁变化时,项目负责人如何避免拆解和排期失控?
我在迭代中遇到过新需求不断插入、原有任务却没有同步调整的情况。团队表面上任务很多,实际上优先级和交付日期都变得不可信。
为每项变更记录提出原因、业务价值、影响范围和期望时间,再评估它对工作量、依赖关系及当前承诺的影响。由负责人和相关决策人明确接受、延期或拒绝,并同步调整范围与排期;可以每周核对新增、完成和延期需求数量,若新增持续高于团队交付能力,就先缩小本期范围或重新确认目标。
核心关键词
文章包含AI辅助创作:需求管理需求拆解教程:项目负责人最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579370
读者评论
我们之前也踩过“当前页还是全部筛选结果”的坑,评审时让产品、测试各自复述确实能提前发现口径不一致。不过跨部门权限最好再附一张角色与数据范围表,单靠文字容易漏组合情况。
价值切片的思路适合先验证需求,但涉及权限和审计时,第一阶段的“最小闭环”也不能省略安全校验。否则为了尽快上线做出的临时边界,后面可能很难补。
把事实、假设和待决策事项分开挺实用。想补充一点:访谈结论最好标明样本和时间范围,避免少数人的月底使用习惯被误当成全体需求。
