需求管理失控,往往不是因为团队没有开需求评审会,而是因为同一个需求在不同人手里变成了不同的承诺:业务认为已经排期,产品认为还在澄清,研发认为只做了技术预研,测试却拿着旧版本验收。项目负责人要管理的,不只是需求清单,而是从提出、判断、决策、交付到验证的完整协作链路。我的核心判断是:需求管理的质量,不看登记了多少条,而看每条需求能否追溯到真实问题、明确决策依据、可执行范围和可验证结果。
一、先讲结论:需求管理不是“收集需求”,而是管理承诺
1. 一条需求要走完五个闭环
我通常把需求管理拆成五个彼此衔接的闭环:问题闭环、决策闭环、范围闭环、交付闭环和结果闭环。它们不是五份文档,而是五个必须能够回答的问题。
- 问题闭环:谁遇到了什么问题,问题发生在什么场景,影响了哪些用户或业务环节?
- 决策闭环:为什么现在做,为什么采用这个方案,谁有权决定优先级和取舍?
- 范围闭环:本次做什么、不做什么,哪些规则、异常和边界已经说清楚?
- 交付闭环:需求如何拆成可开发、可测试、可发布的工作,依赖和风险由谁跟进?
- 结果闭环:上线后用什么信号判断它有效,未达到预期时如何处理?
如果一个需求只有标题和一句描述,它仍然只是一个待澄清的问题,不应被误认为已经进入研发承诺。进入排期之前,至少要明确用户问题、价值依据、边界条件、验收方式和责任人。信息暂时不齐并不意味着必须拒绝需求,但必须明确它处于探索、澄清还是承诺状态。
需求状态最好体现决策含义,而不是只体现文档编辑进度。例如,“待澄清”表示还不能判断价值或范围;“待评估”表示问题已基本清楚,正在评估成本和方案;“已承诺”表示团队接受了明确范围和交付条件。这样,项目负责人可以区分“有人提了”与“团队答应做了”。

2. 管理的是不确定性,不是表格字段
团队常会争论需求模板要不要增加字段,却很少追问字段是否减少了决策的不确定性。比如,“需求来源”只有填写部门名称的作用,还是能进一步记录业务场景、影响范围和原始证据?前者方便分类,后者才可能帮助判断价值。
我更看重字段的管理用途。若一个字段不能帮助团队做出取舍、发现风险、完成交付或验证结果,就不应因为“完整”而强行要求所有人填写。字段越多,维护成本越高;没有使用规则的字段,最终会变成形式化填报。
3. 项目负责人要对“过程可信”负责
项目负责人通常没有权力替业务决定所有优先级,也未必能替产品经理定义方案,但可以要求决策过程留下证据:需求为什么进入队列、谁确认了范围、哪些依赖尚未解决、何时需要复核。管理者不必替每个人做判断,但要让判断有依据、有责任人、有时间点。
这也是需求管理和简单任务管理的区别。任务管理关心“谁在什么时候做什么”;需求管理还要回答“为什么做、为何现在做、做完如何判断值得”。如果只把需求拆成任务,却没有保留价值和边界信息,团队可能执行得很快,却无法判断做的是否是正确的事。
二、背景和真实场景:需求为什么会在协作中变形
1. 常见的不是信息缺失,而是信息分散
在多团队项目中,需求信息经常分散在会议纪要、邮件、即时消息、设计稿、缺陷单和个人笔记里。每个地方都可能记录了一部分事实,却没有一个地方能说明当前有效版本是什么。人员一旦变动,团队就会花时间重建上下文。
这种情况在跨部门项目、平台型产品和多条业务线共用能力时尤其明显。一个业务方提出的“增加导出”,可能牵涉权限、数据脱敏、文件格式、异步任务、审计记录和容量限制。若只记录“支持导出”,研发和测试只能在实现阶段不断补问,原本应在决策阶段暴露的分歧,就会变成延期或返工。

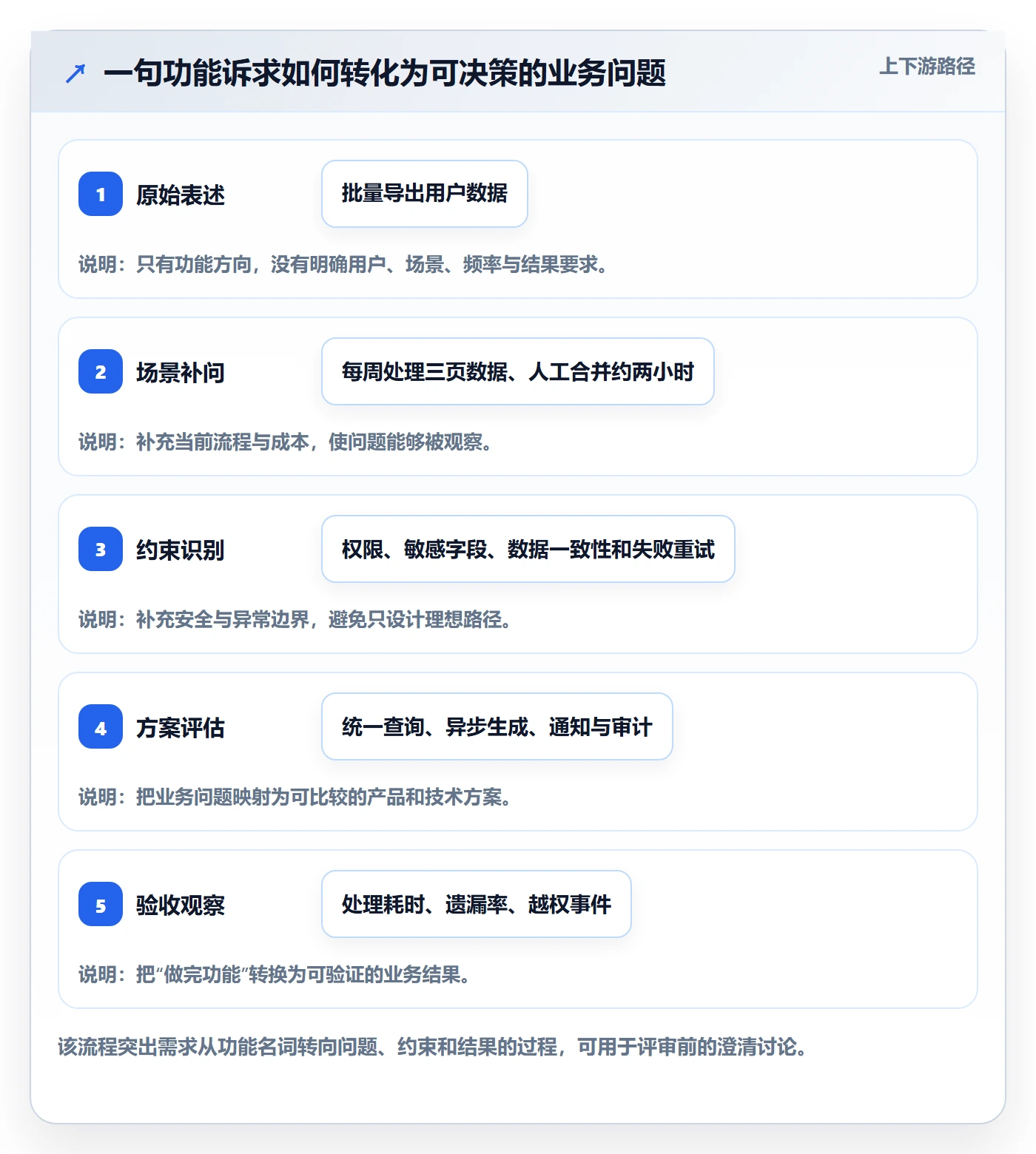

2. 一个典型场景:把“功能诉求”还原成“业务问题”
假设某运营团队提出:“希望后台支持批量导出用户数据。”如果直接把这句话放入迭代,团队很难判断价值和范围。项目负责人应继续追问:谁在什么情况下导出?现在怎么完成?每周发生几次?等待多久?哪些字段必须导出?谁有权限?导出文件是否包含敏感数据?失败时如何重试?
追问之后,原始诉求可能变成另一种问题描述:运营人员每周需要从三个页面分别下载数据,再手工合并;单次处理约两小时,且容易遗漏更新记录。真正要解决的也许不是“增加一个导出按钮”,而是减少重复整理、保证字段一致,并避免越权获取数据。
这两种表述会引向不同方案。前者可能只增加一个下载入口;后者可能需要统一查询条件、权限控制、异步生成、结果通知和操作留痕。需求分析的价值,常常体现在团队有没有及时发现“用户要的功能”和“用户要解决的问题”并不相同。

3. 多方协作时,最容易丢失的是决策上下文
业务方关注目标和时间,产品关注用户路径与方案,研发关注复杂度和依赖,测试关注可验证性,运维与安全关注上线风险。这些视角并不冲突,但如果各自只在自己的工作文件里表达,就很难形成共同承诺。
因此,需求记录不应只保存最终方案,还应保留关键决策和未采纳方案的原因。例如,为什么暂不支持某类字段?为什么先覆盖单个业务区域?为什么把实时处理改为异步?这些解释可能只需简短记录,但能避免后续团队把已讨论过的取舍当成遗漏,再次启动同一轮争论。
4. 需求数量增长,不等于需求价值增长
需求池越大,不一定意味着产品机会越多,也可能意味着缺少退出机制。已过期的诉求、重复问题、已经被其他方案覆盖的事项,都会增加搜索和评审负担。负责人应定期清理需求池,区分仍然有效的机会、等待条件成熟的事项和已经失去价值的条目。
我建议给长期未决需求设置复核时间,而不是让它们永久停留在“待处理”。复核时至少确认三件事:原问题是否仍存在、业务优先级是否变化、当初依赖或资源限制是否解除。没有新证据就继续排队,通常只是把历史信息当成当前判断。
三、常见误区:看似提高效率,实际增加返工
1. 误区:把需求收集完整等同于需求管理完成
收集是入口,不是管理结果。需求池里登记了一千条需求,不说明团队更懂用户;有的条目可能只是想法,有的已经过期,有的重复,有的缺少决策人。若没有分类、筛选和复核规则,需求池会变成“待处理事项仓库”。
改进做法是给需求设置清晰的阶段和退出条件。新需求进入后先判断是否重复、是否属于当前产品范围;再决定补充信息、安排调研、进入评估、暂缓或拒绝。拒绝也要留简短原因,例如价值不足、与目标冲突、风险不可接受或已有替代方案。这样,拒绝不是消失,而是可解释的决策。
2. 误区:把需求评审开成方案宣讲会
如果参会者只听产品人员讲方案,最后问一句“有没有问题”,评审往往无法暴露真正的分歧。有效评审应围绕待决策事项组织:目标是否成立、方案是否覆盖关键场景、成本是否与预期匹配、边界是否清楚、依赖是否可控。
会前应把需要评审的材料提前发出,并标明需要谁决策什么。会上重点讨论有分歧的内容,而不是逐字朗读需求文档。会后记录决策、未决事项、负责人和截止时间。评审会议的产出不是“大家都听过”,而是团队对下一步达成了可追溯的共同理解。
3. 误区:用估算分数直接决定优先级
工作量估算回答的是“做起来大概多难”,不是“这件事值不值得做”。把工期、业务价值、紧急程度和风险压成一个数字,容易制造精确感,却掩盖判断依据。估算还会受到技术熟悉度、依赖和团队经验影响,不适合被当成绝对事实。
更好的做法是分别呈现收益、成本、风险和时效约束,再说明决策偏好。比如,某项需求价值中等,但能解除多个项目的共同阻塞;另一项需求的潜在收益较高,但依赖外部数据授权。项目负责人应帮助团队看见这种结构,而不是只公布一个排序分数。
4. 误区:把“需求冻结”理解成禁止变化
需求冻结不能阻止业务变化,也不应阻止团队响应新事实。它真正的作用是确定一个可比较的基线:当前承诺范围是什么,发生变化时会影响哪些工作,谁批准调整,团队如何重新评估时间和资源。
如果变化进入却不影响原排期,团队会同时背负新工作和旧承诺;如果任何变化都被禁止,产品又可能错过重要反馈。正确做法不是追求零变更,而是让变更的代价可见,让决策者在价值、时间、质量和资源之间作出明确选择。
5. 误区:把需求文档写长,就认为需求更清楚
文档长度不能替代信息质量。一份很长的文档可能包含大量背景,却没有说明失败场景、权限约束和验收标准;一份简洁记录则可能通过链接关联原始证据、原型和技术方案。关键不是“写得多”,而是读者能否据此作出一致行动。
我会检查文档是否能回答几个具体问题:用户是谁、当前问题是什么、预期变化是什么、哪些情况不在范围内、怎样验收、有哪些依赖和风险。若这些问题仍需靠口头补充,说明信息还没有真正进入团队的共同工作上下文。

四、专业判断逻辑:从“想做什么”走到“值不值得做”
1. 先判断问题是否真实且重要
需求分析的第一步不是问“功能怎么做”,而是确认问题是否真实发生。可用证据包括用户访谈、客服记录、业务流程数据、行为日志、合规要求和现场观察。证据不必一开始就完美,但需要区分事实、推测和利益相关方的主张。
例如,“客户都需要批量处理”属于主张;“近四周有多少客户反复提交同类工单”属于可核验事实;“批量处理可能降低运营成本”则是待验证假设。把这三类信息分开,能减少团队把表达强烈误认为证据充分。
问题的重要性还要放到目标和时间背景中判断。同一个问题可能在新业务上线前属于关键阻塞,在业务稳定后则可以排在优化队列。负责人要问:它影响核心目标吗?影响规模有多大?不处理的代价是什么?现在是否存在更有效的替代办法?
2. 再判断方案是否覆盖关键情境
需求描述不能只覆盖理想路径,还要识别常见异常和业务边界。常见检查项包括:空数据、重复提交、权限不足、部分失败、数据更新、超时、取消操作、恢复与审计。不是每个需求都要把所有情况写成长篇说明,但高风险情境不能留给开发和测试临时猜测。
对跨部门流程,我会要求明确角色与责任:谁发起、谁审批、谁执行、谁接收结果,失败后谁处理。对数据类需求,则要明确来源、更新频率、权限、保留周期和数据口径。不同业务对象需要不同的分析重点,模板应允许扩展,而不是把所有需求塞进完全相同的字段。
3. 把价值、成本、风险和时机分开讨论
优先级不是某个天然存在的数字,而是在约束条件下的决策。为了避免讨论混乱,我建议至少分别评估四个维度:预期价值、实现成本、交付风险和时间敏感度。需要时再补充战略匹配度、合规要求、受影响用户范围或依赖解除能力。
| 判断维度 | 需要回答的问题 | 常见证据 | 容易忽略的风险 |
|---|---|---|---|
| 预期价值 | 解决了什么问题,影响多少用户或业务流程? | 用户反馈、流程耗时、转化或质量数据 | 把个别强烈诉求误判为普遍需求 |
| 实现成本 | 需要哪些产品、研发、测试和运维投入? | 拆分工作、技术预研、依赖评估 | 只算开发时间,漏掉迁移、验证和维护成本 |
| 交付风险 | 有哪些未知、外部依赖或质量风险? | 风险清单、接口确认、验证结果 | 把未验证假设当作已确认前提 |
| 时间敏感度 | 晚做会造成什么损失,是否有明确窗口? | 合同节点、法规期限、业务活动计划 | 把“希望尽快”当作真实截止日期 |
4. 用“可逆性”决定先做多大
有些决策容易撤回,有些决策一旦投入就会形成长期维护负担。面对不确定性高、可逆性强的需求,可以先做小范围验证;面对安全、合规、数据模型或核心架构类决策,则应在进入承诺前做更充分的评估。
这比“所有需求都要写完整方案”更实用。一个低成本原型可以验证用户是否理解流程;一个限定范围的试点可以验证操作效率;但涉及权限模型或核心数据结构时,轻率试错的成本可能很高。不确定性越高、失败后果越大、决策越难撤销,前置分析就越要充分。

5. 让验收条件能够连接到用户结果
验收条件通常有两层。第一层是功能验收:系统是否按约定行为运行;第二层是结果验证:上线后用户问题是否减少,业务目标是否改善。前者决定能否交付,后者决定投入是否有效,两者不能互相替代。
例如,功能验收可以验证“有权限的用户能够提交导出任务,并在任务完成后下载文件”;结果验证则可以观察“人工整理耗时是否下降、数据遗漏是否减少、导出失败率是否可接受”。具体指标必须结合业务基线和数据条件设定,不能为了显得量化而随意承诺百分比。
五、案例与数据观察:把模糊诉求变成可验证交付
1. 案例设定与口径说明
下面用一个虚构但贴近企业项目的案例说明流程:一家多团队协作的企业,客服与运营每周需要汇总多个系统中的用户记录,提出“希望增加批量导出”。案例中的人数、工时和效果数值均为情景模拟数据,只用于演示如何建立测量口径,不代表任何产品的真实客户结果或行业基准。
项目负责人没有立即承诺开发,而是先与业务方梳理现有步骤。调研发现,相关团队每周处理约40批记录,平均每批整理约25分钟;不同人员使用的筛选口径不完全一致,问题主要集中在重复操作和字段遗漏。团队随后把“增加导出按钮”改写为“统一筛选口径、降低人工整理时间,并保证访问控制和操作可追溯”。
2. 先建立基线,再确定范围
模拟案例中,团队选取两周作为现状观察期,记录每批处理耗时、人工复核次数、数据差错数量和操作角色。这里的重点不是观察期必须是两周,而是上线前后采用相同口径,避免只凭主观感受判断效果。
评估后,团队把一期范围限定为:支持指定角色按统一条件发起任务、生成标准字段文件、在任务完成后查看结果,并记录发起人和时间。暂不支持自定义字段、跨组织数据导出和超大批量实时下载。暂缓项单独记录原因和复核条件,避免一期范围不断膨胀。

3. 评审不是审批表,而是暴露假设的工作台
在评审中,团队发现“标准字段”存在不同理解:业务希望覆盖所有常用字段,安全负责人要求排除部分敏感数据,研发则指出多个数据源的更新时间并不一致。若把这些分歧留到开发中,团队可能完成了功能,却交付了彼此理解不同的结果。
项目负责人把未决事项列成决策清单,分别指定业务、安全和技术责任人,并规定最晚确认时间。对暂时无法统一的数据字段,团队选择先提供经过审核的固定字段集合,并明确后续扩展必须重新评估权限和数据口径。这个做法牺牲了一部分灵活性,换取一期范围可控。
4. 需求拆分要让进度和风险都可见
确认范围后,团队把需求拆成数据筛选、权限校验、异步任务、文件生成、结果通知、操作记录和异常处理等工作。每个工作项都连接回原需求和相应验收条件,测试能追溯覆盖点,项目负责人也能看见哪项依赖可能影响整体交付。
拆分时不应把每个实现细节都变成独立任务。任务颗粒度要足以暴露责任、依赖和进度风险,同时保留团队完成工作的空间。若一项工作无法在合理周期内检查进展,可能需要继续拆分;若拆分后产生大量只需几分钟、却需要反复维护的微任务,则管理开销可能超过收益。
5. 用阶段性观察替代一次性成功判断
上线后,团队没有只检查按钮是否可用,而是按用户角色和数据规模做验证,并观察失败任务、权限拒绝和人工复核情况。模拟案例中,整理时间有所下降,但首次试点仍出现少量字段口径问题,因此团队先修正规则,再扩大使用范围。
这一点很关键:上线不是需求管理的终点。如果团队只记录“已发布”,就无法区分方案有效、方案部分有效和方案需要调整。上线后的观察周期应与业务频率匹配:低频流程可能需要较长时间才能积累足够样本,高频流程则可以更早发现异常。

6. 观察来源要清楚,不能把推演写成行业事实
项目团队可以使用工单、系统日志、用户访谈、工时记录和验收结果形成自己的证据,但必须说明统计范围、时间窗口、样本数量和计算方式。若数据来自小范围试点,就应明确是试点观察;若只是估算,就要标记为估算;若属于案例教学中的模拟值,就不能写成“企业普遍能提升多少”。
公开研究可以提供宏观背景,但也不能直接替代企业自身基线。项目负责人做需求决策时,最有价值的往往不是一个看起来很权威的平均数,而是团队能否持续、同口径地观察自身流程,并据此修正判断。
六、从提出到复盘:项目负责人可执行的全流程
1. 提出阶段:记录原始问题,不急着承诺方案
需求入口尽量统一,但不必把入口做得复杂。最初只需要记录提出人、受影响对象、业务场景、当前做法、希望改善的结果和紧急原因。附件可以是截图、数据、客户反馈或现场记录;没有证据时也可以提交,但要标注为待验证假设。
入口统一的目的,是减少信息丢失和重复沟通,不是把所有人挡在一份复杂表单之外。对于紧急问题,可以先通过轻量方式登记,再由负责人补充关键字段;但不能因为入口临时,就丢掉后续追溯需求的责任。
2. 澄清阶段:追问用户、场景、边界和替代方案
澄清时,建议用具体问题推动讨论,而不是让提出者反复修改措辞。可以追问:谁遇到问题?多频繁?当前代价是什么?现有流程哪里卡住?是否已有临时解决办法?哪些结果算改善?哪些情况不在本次范围?有没有更轻的替代方案?
如果问题涉及多个角色,分别记录他们的目标和限制。对相互冲突的诉求,不要先用折中方案糊过去,而要明确冲突是什么、由谁决定、在什么时间前需要结论。
3. 评估阶段:先排除不适合做的,再比较值得做的
评估开始前,先确认是否重复、是否超出产品边界、是否受合规或技术条件限制。通过基本筛查后,再比较预期价值、成本、风险和时机。对于证据不足但潜在价值较高的需求,可以安排调研、原型验证或技术预研,而不是直接进入正式交付队列。
明确评估结论的表达方式,例如“进入方案设计”“需要补充数据”“先做小范围验证”“暂缓至某条件满足”或“当前不做”。每种结论都要带责任人和复核条件,避免需求状态变成没有后续动作的标签。
4. 承诺阶段:对范围、验收和依赖达成一致
进入版本或项目承诺前,明确目标、范围边界、关键验收条件、依赖方、风险和变更规则。若有部分问题仍未知,应把未知项显式列出,并判断它们是否足以影响工期或方案选择。
项目负责人不要把“已经开始做”误当成“已经形成承诺”。真正的承诺必须同时说明资源、时间和范围之间的关系。如果新增需求要进入,至少要说明是增加资源、延后时间、减少其他范围,还是接受更高风险。
5. 交付阶段:用需求与任务的关联保持上下文
开发、测试和上线工作要能追溯到需求目标与验收条件。开发发现原假设不成立时,应及时回到决策层评估,而不是静默扩大实现范围。测试发现边界条件未定义时,也应记录为需求澄清事项,而不只是追加一个缺陷。
项目负责人可以在状态同步中重点检查阻塞、依赖、变更和验收准备,而不是逐条追问每个人做了什么。这样既减少进度会议的流水账,也更容易提前发现需求层面的风险。
6. 发布与复盘阶段:同时检查交付和效果
发布前确认目标用户、权限、迁移或回滚方案、支持安排和监控方式。发布后根据需求设定的指标观察效果,并收集用户反馈。对没有达成预期的事项,分析是问题判断错误、方案设计不当、执行质量不足,还是观察周期和指标口径不合适。
复盘不应变成追责会。它的价值在于更新团队对问题、用户和交付方式的认识,并把结论应用到后续需求。若发现某类需求经常因依赖晚确认而延期,就调整评审前的依赖检查,而不是只要求团队“下次注意”。

七、工具和协同方式:先定治理规则,再谈平台能力
1. 工具应解决追溯、协作与可见性问题
当需求规模和参与角色增加,靠文档加即时消息维持流程会逐渐吃力。此时可以评估一套协作平台是否能把需求、任务、缺陷、版本、测试和决策信息关联起来。评估重点不是界面是否复杂,而是团队是否能找到当前有效信息,是否能看见依赖与变更,是否能保留权限和审计记录。
以 PingCode 为例,按其产品定位,主要服务中大型企业及100人以上组织。对这类组织而言,评估协同平台时,可重点核对需求与研发、测试工作是否可关联,跨团队流程是否可配置,权限和数据管理是否符合组织要求,以及项目管理和质量跟踪能否支持统一视图。具体适配程度应通过实际场景验证,不宜只根据功能介绍判断。
若企业有数据治理或部署环境要求,可以把私有化部署作为评估条件之一;若已有 Jira 流程和历史数据,迁移时应重点验证字段映射、权限、历史记录、附件、工作流和报表口径,而不是只确认数据能否导入。某项目管理平台是否适合替代现有工具,需要通过样本迁移和业务流程试运行判断,不能仅凭“支持迁移”就推断切换没有成本。
2. 选型前先做一张需求管理场景清单
我建议先选取三个真实场景来验证工具:一个普通需求从提出到交付的流程;一个跨部门、存在外部依赖的复杂需求;一个涉及权限、缺陷或变更的高风险事项。用真实角色和真实数据走完整条链路,才能发现工具是否适合团队的管理方式。
试用时重点观察几个问题:需求与任务能否保持关联;状态变更是否能表达审批和决策含义;变更能否看见影响范围;不同角色能否获得所需信息且不越权;报表是否能从底层记录追溯;迁移和维护是否需要额外人工投入。
3. 不要在工具里复制低效流程
如果团队的需求状态定义含糊、评审责任不清、变更没有规则,把这些流程原样配置到新平台,只会让混乱变得更数字化。上线工具前,应先确定最小可行治理规则:需求分类、状态含义、关键责任人、进入承诺的条件、变更路径和定期清理机制。
也不要一开始就配置大量自动化和复杂报表。先让团队稳定使用核心流程,再根据实际堵点补充自动提醒、仪表板和规则。工具配置的目标是减少重复劳动和信息盲区,不是让每个管理动作都增加一道审批。

八、不同情境下的行动建议与取舍
1. 小团队、需求变化快:优先缩短反馈周期
小团队不必照搬大型企业的审批链。可以采用轻量需求卡片,记录问题、目标、范围、负责人和验收方式;每周或每个迭代集中复核优先级。重点是确保新变化进入时能看见它替换了什么,而不是要求每条需求填写十几项字段。
取舍上,可以接受一部分需求在实施中继续澄清,但要限制同时进行的工作数量,并为高风险事项设置明确的验证点。若一项需求涉及数据安全、核心架构或不可逆迁移,就不能因为团队小而省略必要评估。
2. 多部门项目、依赖复杂:优先明确决策权和交接条件
跨部门项目最常见的瓶颈不是没有任务,而是不清楚谁能决定范围变化、谁负责提供数据、外部依赖何时确认。建议建立需求负责人、业务决策人、技术接口人和交付负责人等角色,并对关键决策设置时限。
取舍上,流程可能会比小团队更重,但不应把所有事项都提交到同一层级审批。日常范围内的调整可由项目工作组处理;影响目标、资源、合规或关键期限的变化,再提升到有决策权的人。这样可以在控制风险的同时避免事事等待高层拍板。
3. 需求量大、多个产品线共用能力:优先治理重复与冲突
此类组织要特别关注需求归并和共享能力的影响。不同团队可能用不同语言描述同一个问题,也可能争夺同一研发资源。可以建立统一的问题分类和产品能力视图,定期识别重复诉求、共同依赖和相互冲突的优先级。
取舍上,统一入口不等于统一业务判断。平台型能力需要跨团队评估收益和维护成本,但具体场景仍要由业务负责人说明。若为追求统一而把差异全部抹平,最终可能产生一个所有人都能使用、却没有人真正满意的通用方案。
4. 强合规或高风险项目:优先保证证据链完整
涉及敏感数据、金融交易、医疗流程或关键基础设施的项目,应把权限、审计、数据保留、变更审批和回滚方案纳入需求分析,而非留到上线前补充。需求决策、风险接受和测试结果都应有可追溯记录。
取舍上,流程速度可能下降,但必须由风险等级决定前置验证深度。不是所有功能都需要同样严格的审批,也不是所有延期都可以用“业务紧急”豁免。对高影响事项,明确谁接受风险、依据是什么,比表面上按期发布更重要。
5. 既有工具迁移或国产替代评估:优先做小范围验证
如果团队正在评估迁移,不要先设定“整体切换日期”,而应先盘点数据、流程、集成、权限和报表依赖。抽取一部分真实需求和历史记录做试迁移,确认关键字段、工作流、附件、权限关系和跨系统链接能否保留。
对于 PingCode 这类面向中大型组织的协同平台,企业可将私有化部署能力和 Jira 平滑迁移作为评估项之一,但应把“可支持”转化成可验证的问题:哪些数据能迁、迁移后如何校验、旧流程如何映射、报表口径是否一致、切换期间如何回退。国产替代是否合适,最终要由安全要求、迁移成本、流程适配和团队采用情况共同决定,不应被一句产品定位替代实测。

九、把管理落到日常:会议、指标和责任机制
1. 设定有明确目的的固定节奏
不同会议处理不同决策,不要把所有事塞进一场长会。需求分诊会处理重复、范围和补充信息;方案评审会处理价值、方案、成本与风险;交付同步会处理依赖、阻塞和变更;上线复盘会处理实际效果和后续行动。
固定节奏不是增加会议,而是减少临时插单和重复讨论。每场会都应有议题、决策人和预期产出。若某类会议连续几次都没有形成决策,应该检查材料是否不足、参与者是否缺少权责,或问题是否本来就不适合用会议解决。
2. 用少量指标诊断流程,不用指标替代判断
需求管理指标可以分为流程健康、交付表现和业务结果三类。流程健康指标包括待澄清需求比例、长期未决需求数量和变更频率;交付表现可以观察从承诺到完成的周期、延期原因和返工情况;业务结果则应围绕具体需求目标选择。
指标不能脱离口径。例如,“需求周期”究竟从提出开始还是从承诺开始?“按期完成”是否把范围变化纳入重新基线?如果定义不一致,数字会制造争议,而不是帮助判断。先统一口径,再讨论趋势,通常比先做一张漂亮的仪表板更有效。
还要防止指标被用成个人绩效排名。若团队为了缩短周期而拒绝复杂需求,或为了降低变更率而压制真实反馈,指标就会诱发不良行为。指标的职责是暴露系统问题,而不是给每个需求打分后假装问题已经解决。
3. 让责任明确,但不要把协作简化成甩锅
每个需求都应有一个负责推动闭环的人,但闭环责任不代表此人独自决定所有内容。业务负责说明问题和目标,产品负责梳理场景与方案,研发负责技术评估,测试负责验证设计,项目负责人负责协同、依赖、风险和决策记录。
出现争议时,先确认争议属于事实、目标、方案还是资源问题。事实问题需要补证据;目标冲突需要业务决策;方案分歧需要比较约束和风险;资源冲突需要调整范围、时间或投入。把问题分对类,能减少把所有矛盾都推给项目负责人解决。
十、结论:让每条需求都能回答“为何做、如何做、如何验证”
需求管理做得好,不意味着团队所有需求都被满足,也不意味着需求变化完全消失。它意味着团队知道哪些问题值得做、为什么现在做、哪些范围已经承诺、哪些风险尚未解决,以及如何判断交付是否产生了预期结果。
我更愿意用一个简单标准判断流程是否健康:新成员能否看懂一条需求的来源和决策过程;研发与测试能否对本次范围形成一致理解;业务方能否知道哪些变化会影响承诺;上线后团队能否拿出证据,而不是只靠印象说“应该有效”。
下一步,项目负责人可以先挑选一条当前最容易引发争议的需求,检查它是否具备问题描述、价值依据、范围边界、责任人、验收条件和变更记录。缺什么,就先补什么;若团队连当前状态都无法确认,先统一状态含义和信息入口,不要急着引入复杂流程或更换工具。需求管理的成熟度,不在于流程画得多完整,而在于每一次承诺都能被解释、执行和验证。
常见问题解答(FAQ)
1. 需求阶段如何把模糊想法整理成可执行的需求?
我经常收到“优化一下体验”或“增加一个导出功能”这样的描述,但不同人对它们的理解可能完全不同。项目启动后才发现目标、使用场景和边界没对齐,返工会特别被动。
先记录需求提出人、目标用户、触发场景和预期结果,再用具体例子补齐输入、处理规则与输出。可以用“用户故事+验收条件”确认理解,例如明确支持哪些文件格式、数据范围和失败提示;关键细节未确认前,标记为待澄清,不要直接排入开发。
2. 需求很多时,项目负责人应该依据什么确定优先级?
我遇到过业务方都说自己的需求紧急,团队却无法同时推进的情况。只按提出人的职位或声音大小排序,常常会挤掉真正影响目标的工作。
先设定统一的排序口径,可按业务价值、用户影响、时效性、实现成本和风险分别评分,并明确各项权重。再结合依赖关系与团队容量排期;例如价值高、成本低且没有关键依赖的需求优先验证,评分接近时由业务负责人确认取舍并记录理由。
3. 需求已经排期后发生变更,怎样控制对进度的影响?
我在项目执行中经常遇到新规则或临时想法,如果直接插入当前迭代,原定任务就可能延误。团队也容易出现有人按旧版本开发、有人按新口头要求执行的情况。
建立变更流程:记录变更内容、原因和提出人,评估对范围、工期、成本、风险及已完成工作的影响,再由有决策权的人批准。批准后更新需求版本、任务和计划,并通知相关人员;未批准的变更进入待评估列表,不以口头沟通替代正式记录。
4. 怎样判断需求是否已完成并可以交付?
我曾遇到开发说功能做完了,业务验收时却发现关键场景没有覆盖的情况。若需求开始时没有约定完成标准,最后很容易变成各方凭感觉判断。
在开发前为每条需求写清可验证的验收条件,包括正常流程、边界情况、权限和异常处理,并确认由谁验收。交付时逐项核对条件,记录测试结果与未解决问题;只有验收条件通过、相关文档或操作说明更新且遗留风险得到确认,才将需求标记为完成。
核心关键词
文章包含AI辅助创作:需求分析管理指南:项目负责人如何做好需求管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579345
读者评论
我们项目里最容易漏的确实是“不做什么”。后来把权限、异常情况和暂不支持的范围也放进评审记录,测试阶段少了不少来回确认。
结果验证这点很重要,不过业务指标有时受活动、季节等因素影响,单看上线前后数据不一定能说明功能有效。最好提前约定观察周期和对照口径。
需求池定期清理有帮助,但长期未决不一定就是过期,也可能卡在外部依赖上。我觉得除了复核时间,还应标清阻塞原因和下次检查条件。
