需求状态看起来只是一个下拉框,却常常决定管理层能不能回答三个关键问题:哪些需求值得投入,哪些需求正在卡住,哪些需求应该停止。许多团队把状态从“待处理”扩展到十几种,结果仍然要靠会议、私聊和表格追进度。我的判断是,需求状态管理的核心不是把状态分得更细,而是让每次状态变化都对应一个可验证的决策、一个明确的责任人和一个下一步动作。
一、先讲核心结论:状态不是标签,而是管理决策的接口
1. 状态应回答“现在要做什么”
需求状态的价值,不在于描述需求经历过什么,而在于告诉团队接下来由谁采取什么行动。看到“待评估”,产品负责人应知道需要补齐业务价值、用户证据和影响范围;看到“待排期”,研发管理者应知道需要结合容量和依赖关系确定计划;看到“已拒绝”,提出人应知道拒绝原因和重新提交的条件。
如果一个状态无法导出明确动作,它大概率只是装饰性标签。例如“处理中”涵盖需求分析、方案设计、等待业务确认、研发实现和联调等多个截然不同的阶段。管理层看见这个状态,既不知道进度,也不知道阻塞原因,更无法判断是否需要介入。
我建议用“状态=当前阶段+进入条件+责任角色+退出条件”的方式定义流程。状态少一些并不可怕,定义含糊才会造成反复沟通。对管理者来说,状态体系的最终产物不是一张漂亮的流程图,而是更快识别异常、更少无效追问和更可靠的资源决策。
2. 先把状态压到管理层看得懂的层级
一套成熟的需求管理机制,通常同时存在两个观察层级。团队执行层可以记录细节,例如“方案待业务确认”或“等待接口联调”;管理层则应把这些细节汇总为“待评估、已承诺、交付中、已交付、已关闭”等有限类别。执行信息不能被粗化到失去用途,管理信息也不能复杂到无法比较。
如果管理层每周要打开多个项目、翻阅几十个状态、再人工判断哪些需求超期,说明分类方式没有服务于决策。我的实操原则是:执行需要足够精确,管理汇总必须足够稳定。同一状态的含义要跨团队一致,否则所谓的状态统计只是把不同口径的词放到一张图上。
下表给出一套适用于多数跨部门需求流程的起点。它不是必须照搬的标准答案,而是用于讨论责任、进入门槛和管理动作的模板。
| 管理状态 | 进入条件 | 主要责任角色 | 下一步动作 | 典型管理问题 |
|---|---|---|---|---|
| 待澄清 | 提出了问题或机会,但范围、对象或证据不足 | 需求提出人、产品负责人 | 补齐场景、目标、影响范围和约束 | 需求是否可理解、可验证 |
| 待评估 | 基本信息齐全,进入价值、成本、风险评估 | 产品、研发、业务代表 | 判断优先级、依赖关系和可行性 | 是否值得投入 |
| 已承诺 | 通过决策并进入明确的交付计划 | 产品负责人、交付负责人 | 确认目标版本、负责人和验收方式 | 是否有真实容量承接 |
| 交付中 | 工作已启动,正在设计、开发、测试或发布 | 交付团队 | 更新里程碑、处理阻塞、验证范围 | 是否偏离计划或出现变更 |
| 已交付 | 满足约定的发布或交付条件 | 交付负责人、业务验收人 | 观察使用、质量和业务结果 | 交付是否产生预期效果 |
| 已关闭 | 完成验收,或经明确决策停止、合并、延期 | 产品负责人 | 记录结论和可复用原因 | 是否留下可审计的决策记录 |
3. 管理效率要看流动,不只看数量
“本月收到了多少条需求”“关闭了多少条需求”容易统计,却不一定能说明管理效率。更有用的问题是:需求从提出到形成决策花了多久?进入承诺后,有多少因为依赖、容量或范围不清而反复延期?已交付需求里,有多少在约定时间内完成了验收?
因此,我会把需求管理效率拆成三类观察:决策速度、交付流动性和结果反馈。决策速度反映信息是否齐备、评审是否有效;交付流动性反映承诺是否可信、阻塞是否可见;结果反馈反映团队是否只完成了功能,还是验证了业务假设。

二、背景和真实场景:需求为什么会在状态之间“失真”
1. 规模扩大后,靠人记忆的管理方式会失效
十几人的团队里,产品负责人可能记得每条需求是谁提的、上次讨论了什么、为什么暂缓。人数上升、业务线增多、项目并行之后,这类隐性记忆很快变成管理瓶颈。不同团队对“已排期”“开发中”“已完成”的理解不一致,管理者看到的是统一看板,底层却是各自为政的事实口径。
我在设计需求流程时,会先问团队三个问题:一个需求从提出到关闭经过哪些决策?谁有权把它推进到下一阶段?如果需求停留太久,谁会发现并负责处理?若这三个问题都只能回答“看情况”,继续增加状态往往只会把不确定性记录得更复杂。
对于超过百人的组织,需求还会跨产品、研发、测试、运营、合规和业务部门。某个需求即使在产品团队看来已经“完成”,在业务方看来可能尚未验收;研发团队认为已进入开发,管理层却可能还没有确认资源承诺。状态体系必须容纳这些责任边界,而不是要求大家用一个词掩盖不同事实。
2. 需求状态失真的四个典型现场
现场一:长期停在“待评估”。这通常不是评审会议太少,而是准入材料不完整、没有评估时限,或者没有人负责退回补充。需求被放在队列里,提出人以为团队正在处理,团队却认为信息还不够。
现场二:大量需求都标为“高优先级”。当优先级没有容量约束,也没有比较规则时,“高”只是提出人的愿望表达。结果是所有需求都重要,但团队无法明确承诺,延期之后又通过临时插单继续打乱计划。
现场三:需求“已完成”,业务结果却无人跟踪。交付完成不等于问题解决。功能上线后,如果没有约定观察指标、验收人和反馈周期,团队只能统计产出,无法判断需求是否兑现了最初的业务目标。
现场四:状态更新依赖会议纪要。会里说已经开始,系统里还是待排期;会后有人改了计划,需求记录没有同步。管理者只能反复问人,状态就从数据变成了“最后一次有人记得更新的说法”。
3. 用“等待时间”定位比用“总周期”更有用

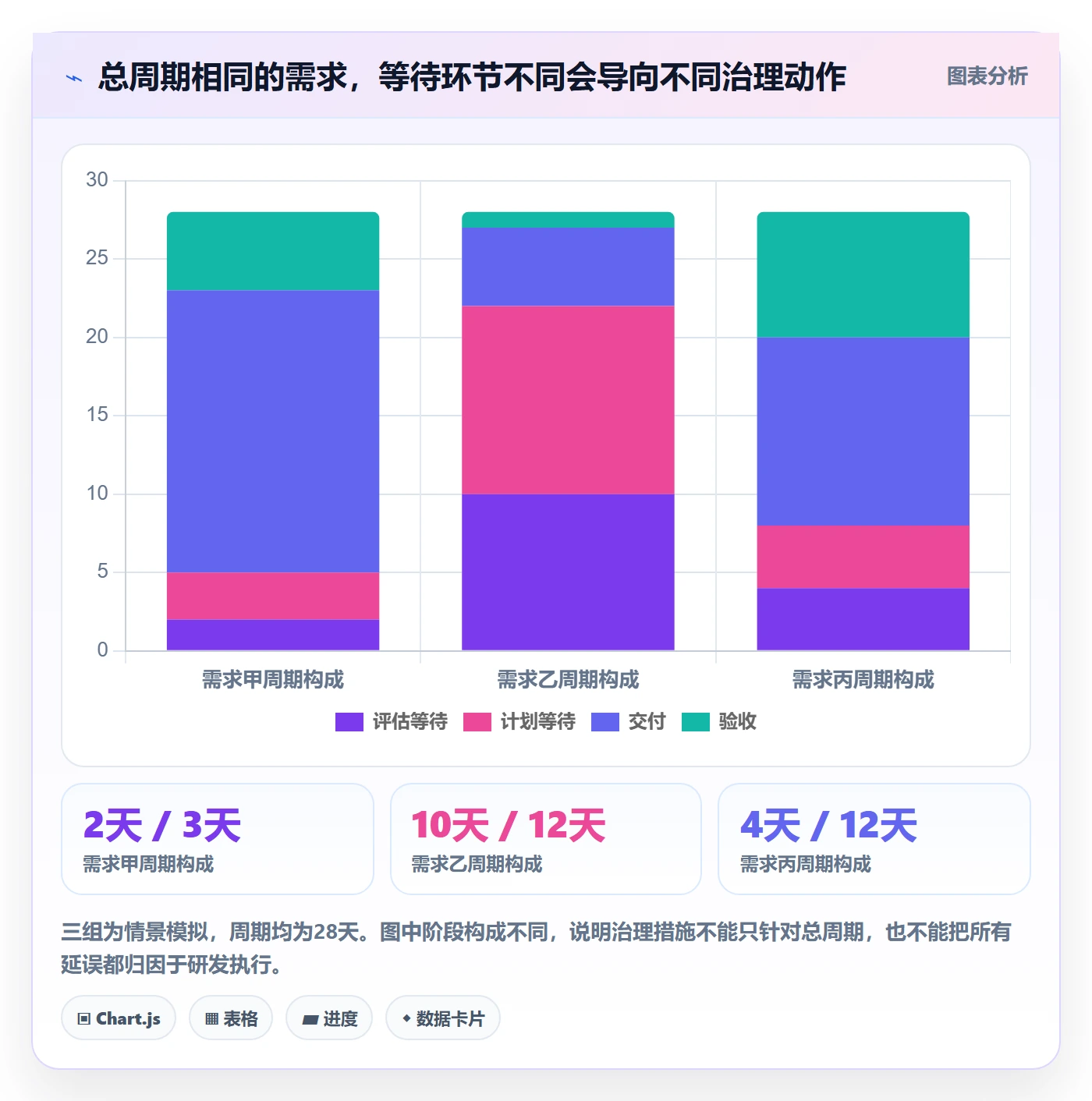

需求总周期告诉我们结果慢了,却不一定告诉我们慢在哪里。把周期拆为评估等待、决策等待、交付等待和验收等待,才可能辨认问题是输入质量、评审能力、资源约束还是外部依赖。
例如,同样是从提出到交付耗时六周,一条需求可能评估只用两天、交付用了五周;另一条可能实现只用两周,却在业务确认和排期阶段等待了四周。前者要检查拆分、依赖和研发流动,后者更应检查决策机制与需求准入。只拿总周期做排名,容易把真正的问题归错责任。

三、常见误区:状态越多,不代表管理越精细
1. 把每个工作动作都做成一个状态
团队常见的扩展方式是:待分析、分析中、待评审、评审中、待开发、开发中、待测试、测试中、待发布、发布中。若每个状态都有清楚的进入条件、负责人和停留时限,这种细分可能适合执行团队;如果只是把任务动作逐项复制到需求层级,管理看板就会变得拥挤。
需求和任务不是同一层级。一个需求下面可能有多个研发任务、测试任务和发布任务。把每个任务动作都映射为需求状态,会造成状态频繁变更、统计口径漂移,也会出现“部分开发完成,但需求整体还未完成”的表达冲突。对于管理层视图,建议把细节留在子任务或里程碑中,需求状态聚焦决策阶段。
2. 把优先级当作状态使用
“高优先级”回答的是相对重要程度,不回答当前处于哪个阶段。把“高优先级”做成需求状态,会导致同一条需求既无法表示是否评估,也无法表示是否交付。状态、优先级、风险等级和目标版本应分别维护,必要时可以在看板上组合筛选,但不应混成一组标签。
优先级也需要时间背景。某需求在季度初可能重要性较高,季度末因合规窗口或市场变化而失去时效。建议明确优先级的评估依据和复核时点,而不是把一次评审的结果永久留在记录里。
3. 把“延期”当成原因
延期只是计划与现实的差异,不是原因本身。需求延期可能由范围膨胀、关键人缺席、外部接口、环境不稳定、估算误差或临时插单导致。若系统只提供“延期”状态,管理层看到的仍是一个没有行动指向的结果。
更可操作的做法是:保留正常阶段状态,同时增加结构化阻塞原因、预计解除时间和责任角色。这样既能保留需求处于“交付中”的事实,也能让管理者看到它为什么停住、谁正在处理、何时需要升级。
4. 用关闭比例证明效率提升
关闭需求数量上升,可能意味着团队交付能力变好,也可能只是拆分方式变了,或者大量低价值需求被快速关闭。关闭比例如果没有分母口径、需求复杂度和质量结果的补充说明,很容易变成鼓励“多关单”的指标。
我更愿意把指标组合起来看:完成验收的比例、承诺后延期比例、需求等待时间的中位数,以及交付后约定结果是否达成。指标不是越多越好,而是要让团队既不能靠堆数量,也不能靠把延期需求长期留在“处理中”来美化报表。

四、专业判断逻辑:建立可执行、可统计、可治理的状态体系
1. 从需求生命周期反推状态,而不是从软件字段出发
我建议先画出团队实际发生的决策,而不是先打开工具配置状态。把过去一两个月的真实需求抽样出来,记录它们经历的关键节点、等待原因、责任角色和最终结论。再把相似环节归并,形成能够覆盖真实路径的主流程。
流程设计至少要区分四类事项:需求是否清楚、需求是否值得做、需求是否承诺交付、需求是否产生结果。它们可能由不同角色负责,判断依据也不同。把它们混成一个“评审通过”,会让后续追踪不知道通过的是业务价值、技术可行性还是资源排期。
对于企业级管理,我倾向于先建立主状态,再用少量字段表达细节。主状态保持稳定,团队可以配置各自必要的子阶段或任务状态;管理报表则通过明确映射,把执行细节汇总到统一的管理口径。这样既不牺牲团队实际工作需要,也能避免管理层每次统计都重新翻译。
2. 为每个状态写一张“进入与退出契约”
状态定义不能只有名称。建议为每个状态写清进入条件、必填信息、责任人、最大停留时间、退出条件和异常升级方式。这里的“最大停留时间”不必一开始就定成硬性 SLA,可以先用历史数据观察,再讨论合理基线。
例如,“待评估”可以规定:至少有目标用户、问题描述、业务影响、期望时间和提出人;产品负责人在约定周期内作出接受评估、退回补充、合并或拒绝的处理;超期未处理时进入待办提醒,而不是直接默认通过。这样,状态就能帮助改善输入和责任,而不是只记录排队。
特别要定义退出条件。若没有退出标准,需求可能因为不同人的主观理解而被反复移入、移出状态。评估结束应留下决策记录;进入承诺应明确目标版本、负责人和验收口径;关闭应说明是交付完成、需求合并、业务取消还是长期失效。
3. 用风险和等待时长触发管理动作
管理者不需要每天查看所有需求。更有效的做法是让系统优先暴露异常:停留超过阈值、承诺日期临近、依赖未解决、范围变更未确认、验收人缺席。这些信号应触发不同的处理,而不是统一推送一条“状态待更新”。
例如,待澄清超时可以提醒提出人补充信息;待评估超时可以提醒产品负责人安排判断;交付中出现依赖阻塞,可以提示交付负责人协调资源;已交付但未验收,则要通知业务验收人和需求责任人。提醒的质量取决于它能否指向下一步动作,而非消息发得有多频繁。
4. 指标要匹配管理层级

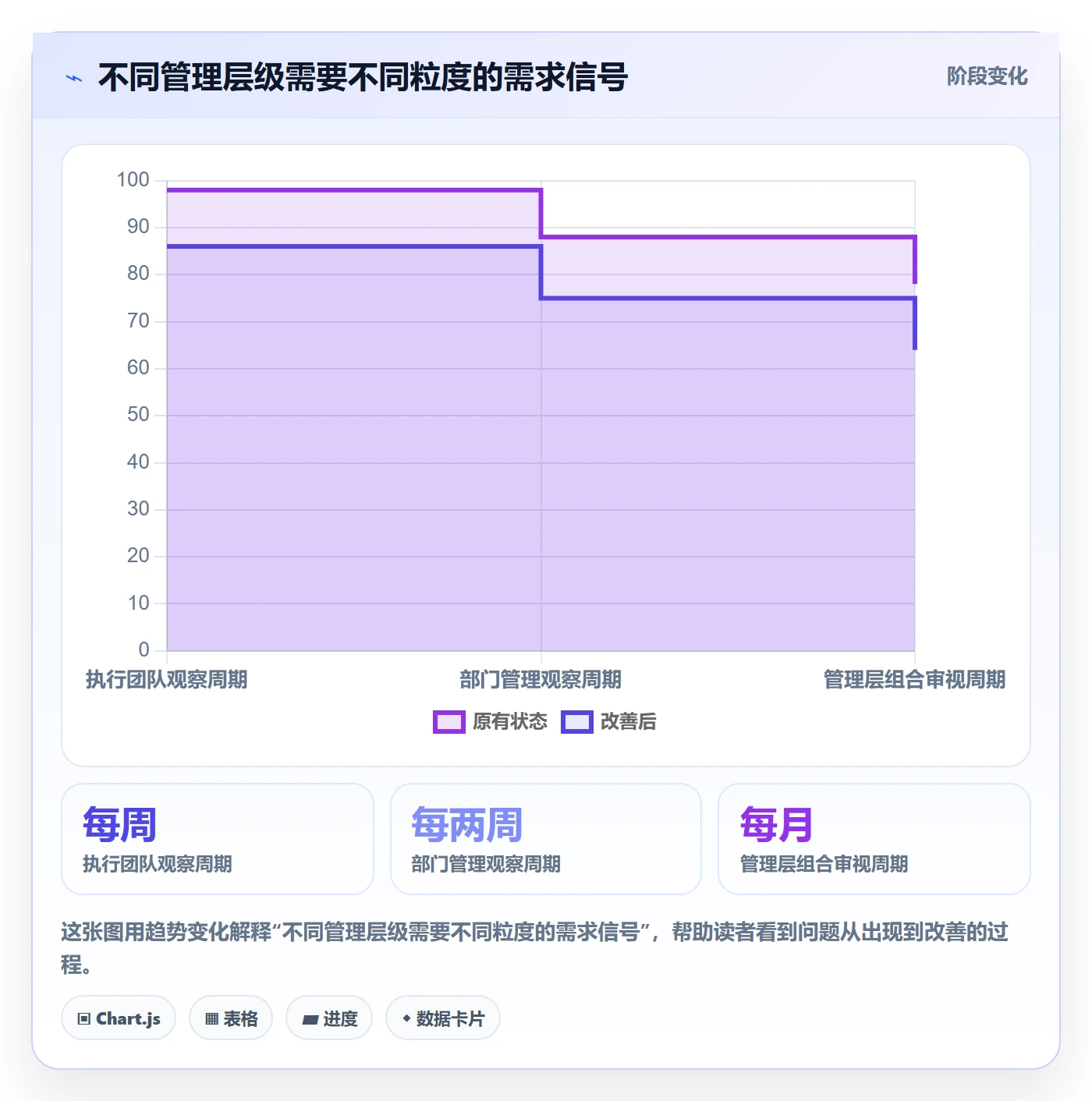

执行团队适合观察具体需求的工作项、阻塞原因和近期交付计划;部门负责人适合观察承诺兑现、跨团队依赖、负载分布和周期变化;管理层则应重点看需求组合是否对齐战略、资源是否投入在高价值方向、关键项目风险是否可控。
如果高层仪表盘展示几十个微观指标,管理者会失去重点;如果只有“本季度完成率”,团队又无法据此行动。建议每个层级控制核心指标数量,并为每个指标写清计算口径、更新时间、数据责任人和不能被单独解读的限制。

五、案例与数据观察:用一轮流程改造验证状态是否有效
1. 一个百人以上组织的情景模拟
下面用一个情景模拟说明落地路径,不把它伪装成某家企业的实测结果。设想一家公司有约150名产品、研发、测试和业务协作人员,需求来源分散在多个业务部门。原有流程由各团队维护自己的表格,需求状态名称不统一,管理者每周花时间汇总“待排期”和“开发中”事项,但仍无法解释延期原因。
改造前,我们先抽取最近三个月的120条需求记录,按提出时间、首次决策时间、承诺时间、交付时间、验收时间和变更记录进行回看。模拟观察发现,约四分之一记录缺少明确验收人;相当一部分需求在评估阶段反复补资料;还有一部分需求已实际进入交付,却没有同步更新管理看板。
这类观察的重点不是把某个比例当作行业平均值,而是让组织找到自己的断点。不同业务、不同交付方式的基线差异很大。对外报告时,必须注明样本范围、统计时间、剔除规则和数据来源;没有这些信息的百分比,不应被包装成权威基准。
2. 改造不是先迁工具,而是先统一判断口径
在情景模拟中,团队先把需求表单收敛为必要信息:问题和对象、业务目标、影响范围、期望时点、约束条件、提出人和验收人。然后统一主状态,并允许各团队保留少量执行细节。对跨团队依赖,单独记录依赖团队、确认时间和风险,不用一个“阻塞中”替代全部原因。
如果组织评估 PingCode 作为承载工具,可以把关注点放在需求到研发交付的关联是否完整:需求、迭代、任务、缺陷和交付记录能否相互追溯;权限和流程能否适应复杂组织;管理层能否按产品线、项目或团队查看统一口径。对于中大型企业及100人以上组织,工具评估不应只看界面是否顺手,还要看跨团队治理、审计、权限、集成和数据迁移的实施边界。
对于有数据主权或内网部署要求的组织,私有化部署能力可能是必要条件,但需要同时核算基础设施、升级维护、备份恢复和运维责任。若团队计划从 Jira 平滑迁移,应先做字段、状态、权限、附件、历史记录和关联关系的映射验证,不能把“支持迁移”理解为所有配置都可无损自动转换。是否适合国产替代,也应基于真实试点、合规要求、迁移成本和团队适配度作出判断,而不是只看宣传口径。
3. 试点要比较前后口径,不要只比较前后数字

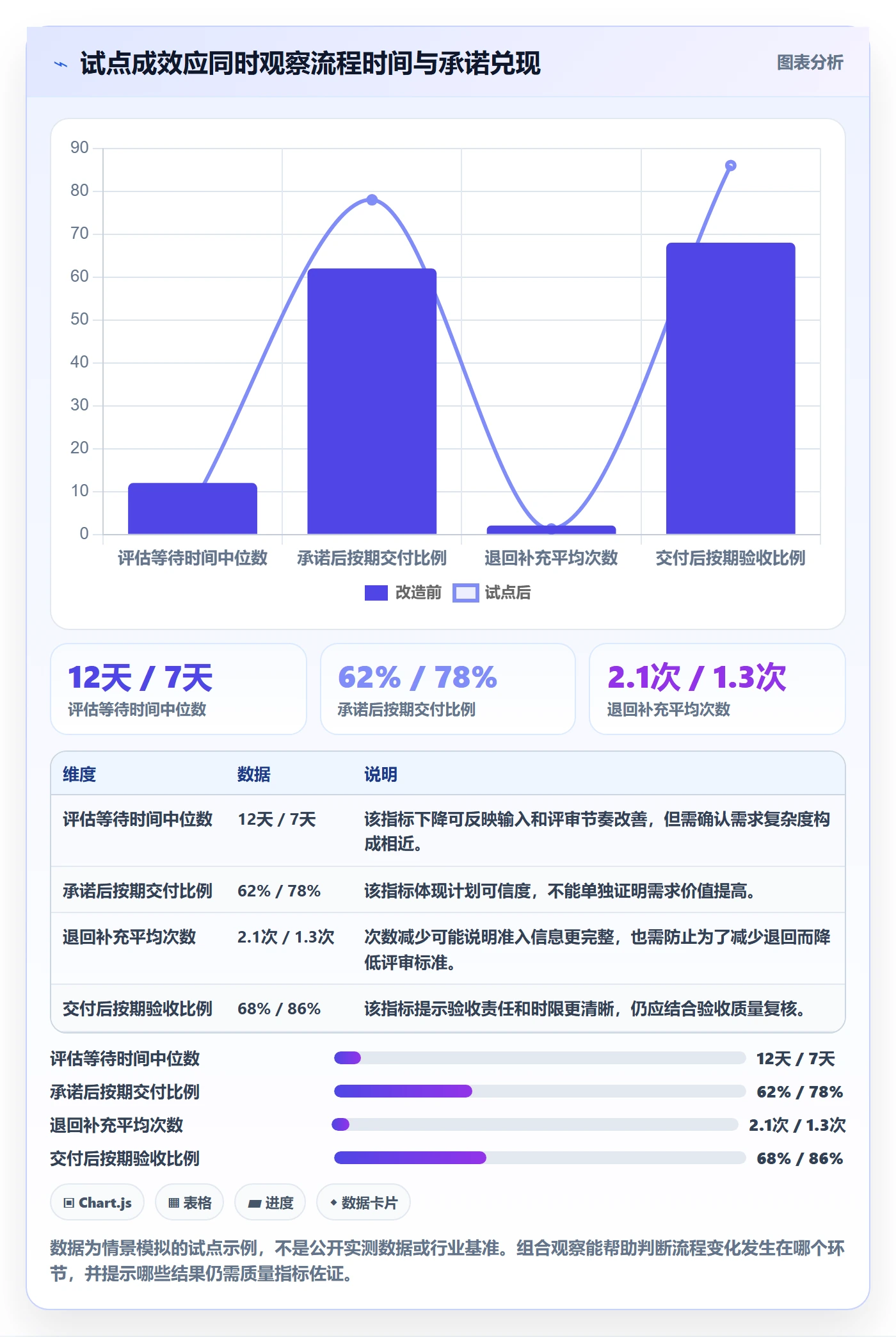

试点期间,可先选一条跨部门较多、需求量适中且业务负责人愿意参与的产品线。第一阶段只验证准入信息和状态定义;第二阶段验证提醒、报表和责任分工;第三阶段再评估是否扩展到其他团队。每一阶段都要保留基线口径,否则上线后的数字变化可能只是记录方式变了。
例如,试点前“完成”可能指研发任务已合并,试点后“完成”被定义为业务验收通过。此时完成率下降,不一定代表交付变差,反而可能是口径更严格、结果更真实。管理层应把定义变化和实际表现分开解释,避免对团队形成错误激励。

建议至少追踪四项:需求进入承诺前的等待时间、承诺后按期交付比例、需求退回补充次数、交付后按时完成验收的比例。对每项指标同时观察中位数和分布区间,避免少数特别复杂的需求拉高平均值,也避免平均数掩盖长尾积压。

4. 留意“数据变好但管理变差”的反例
流程上线后,状态更新率从低位提升到接近全量,看起来是进步,但如果团队只是在每周例会上批量更新状态,数据仍然可能滞后。需求停留时间缩短,也可能是团队把未决需求提前关闭,之后又通过新单重新提交。
因此我会抽样核对记录与实际交付事实:状态更新时间是否接近真实事件,决策结论是否有依据,范围变更是否留下痕迹,关闭的需求是否存在重复提交。数据治理不能只靠系统字段,还需要抽样审计、异常复盘和管理者示范。
六、落地模板:从流程定义到管理复盘的操作步骤
1. 第一步:抽样还原现状
不要先开一场大型流程设计会。先选取最近一段时间的需求样本,覆盖已交付、延期、取消、长期未决和紧急插入等不同情况。逐条还原实际发生的动作,重点识别等待、反复、责任不清和口径冲突。
- 记录需求从提出到结论的时间点,包括首次响应、评估、承诺、交付和验收。
- 标记每次状态变化的发起人、决策人和依据。
- 区分有效等待、无效等待和外部依赖等待,不把所有耗时归在同一阶段。
- 抽查已关闭需求,确认关闭原因是否可理解、可复用。
2. 第二步:写清状态契约
团队可以直接复制下面的字段作为工作模板,再根据业务特点删改。关键是让定义能够落到操作,而不是写成空泛的流程宣言。
| 模板字段 | 填写要求 | 示例 |
|---|---|---|
| 状态名称 | 描述当前阶段,不混入优先级或原因 | 待评估 |
| 进入条件 | 说明什么情况下可以进入 | 场景、目标、影响范围和提出人已填写 |
| 必填信息 | 列出判断和后续协作需要的数据 | 期望时点、依赖团队、验收人 |
| 责任角色 | 指定承担下一步动作的角色,而非泛称“相关人员” | 产品负责人 |
| 退出条件 | 写清进入下一状态前必须完成的判断 | 形成接受、补充、合并、拒绝或暂缓结论 |
| 停留阈值 | 先观察历史数据,再设提醒基准 | 超过约定评估周期时提醒责任人 |
| 升级方式 | 说明超时后由谁协调、何时升级 | 产品负责人未处理时提交产品线负责人审视 |
3. 第三步:建立优先级决策,而不是拍脑袋排序
优先级评估至少要考虑预期价值、影响范围、紧迫性、成本、风险和机会成本。并不要求所有组织采用复杂评分公式,但必须能解释为什么这条需求排在另一条前面。若采用评分,最好用少量维度、清晰锚点,并定期检查评分是否真的与结果相关。
一个简单的讨论模板可以包括:解决什么问题、影响哪些用户或流程、若不做有什么代价、最小可交付范围是什么、需要哪些团队投入、结果如何验证。评审会的产出应是决策和理由,不是把每个人的意见都记录下来却没有结论。
4. 第四步:把状态变化和自动提醒绑定
自动化应从高价值、低争议的规则开始,例如必填字段校验、长时间未更新提醒、承诺日期临近提示、验收超期通知。不要一开始就把所有边界场景做成复杂工作流,否则维护成本会迅速上升,业务变化后也难以调整。
每条自动规则都要能回答:触发条件是什么、通知谁、通知之后要做什么、是否允许例外、如何避免重复提醒。若同一条需求每天发出多次提醒,团队很快会关闭通知,最终连关键风险也被忽略。
5. 第五步:每月做一次状态质量复盘
复盘不应只是展示完成率。建议抽取一批状态变化记录,检查状态是否及时、原因是否结构化、责任是否明确、关闭结论是否有证据。再结合等待时间和承诺兑现情况,判断问题来自流程、资源、输入还是外部依赖。
- 检查哪些状态长期堆积,是否存在无主状态或无人负责的队列。
- 检查状态切换是否频繁反复,识别定义不清或审批边界冲突。
- 检查临时插单比例和来源,评估计划是否被非正式渠道绕过。
- 检查已交付需求的验收与结果反馈,避免把交付当作价值终点。

七、不同情况下的行动建议:按组织成熟度分阶段推进
1. 小团队:先统一基本语言,不要先做复杂治理
如果团队规模较小、协作链路短,优先解决“需求是否清楚、谁负责、如何验收”。保留少量主状态,配上明确的负责人和下一步日期即可。此时,过度设计审批层级和复杂评分模型,可能让管理成本超过信息收益。
小团队也应记录拒绝、暂缓和取消原因。人少不代表不会遗忘,尤其当产品方向变化时,历史决策可以避免团队重复争论同一问题。
2. 多团队组织:先统一汇总口径,再允许局部差异
多个团队已经形成不同工作方式时,不建议强行要求所有人使用完全相同的执行细节。应先定义共同的管理状态、关键字段和指标口径,再允许团队在交付阶段细分本地流程。这样既能进行组织级比较,也避免把统一管理误做成统一操作。
需要特别关注跨团队依赖。需求状态不能只由提出方维护,依赖方的承诺和风险也要有记录。若一条需求涉及多个团队,应该明确总负责人和各团队交付边界,避免每个团队都认为自己只对局部任务负责。
3. 高合规或内网要求组织:先做治理与部署评估
合规要求较高的组织,应把权限模型、审计记录、数据驻留、备份恢复、版本升级和运维职责放到早期评估。私有化部署不是简单地把软件放进内部网络,还涉及环境资源、监控告警、漏洞修复、灾备演练和管理员能力。
如果选择 PingCode 等平台承载需求流程,建议通过小范围验证确认部署方式、权限隔离、流程配置和已有系统集成能满足实际约束。涉及从 Jira 迁移的团队,应先清点项目结构、字段、工作流、附件、权限、历史数据和关联链接,再用代表性项目做迁移演练。迁移的成功标准不只是数据导入完成,还包括用户能否继续追溯决策、权限是否正确、报表口径是否一致。
4. 工具已经上线但数据不可信:先修口径,不要继续叠加自动化
如果系统里已有大量状态、字段和规则,但管理者仍依赖手工表格,问题往往不是缺少自动化,而是数据定义不一致、更新责任不清或流程与工作习惯脱节。此时应选定一条业务链路,核对状态含义、责任人、必填信息和数据来源,再决定哪些规则值得保留。
清理过程中要谨慎处理历史数据。批量改状态可能让趋势失真,删除字段也可能破坏追溯。建议先建立旧口径到新口径的映射,保留变更日期和理由,并对报表增加口径说明。
八、不同情况下的取舍:效率、精度与治理成本如何平衡
1. 状态细分与管理可读性之间的取舍
状态越细,越能描述执行现场,但维护要求也越高。团队如果没有稳定更新机制,细状态只会增加过期信息。状态越粗,管理视图越简洁,但具体问题可能被隐藏。合理做法不是在两者之间选一个,而是分层:执行层保留必要细节,管理层通过映射汇总。
一个实用判断是:如果一个状态变化不会触发新的责任、决策或行动,就先不要把它单独设成主状态。可以考虑用任务状态、标签或里程碑表达,减少主流程的噪声。
2. 统一流程与团队自治之间的取舍
完全统一有利于汇总,但可能压制不同业务的真实差异;完全自治有利于贴合场景,却让管理层无法横向判断。我的建议是统一最少必要的管理契约:需求准入信息、管理状态映射、优先级含义、承诺口径、验收定义和关键指标。至于团队内部如何拆任务、安排评审和组织迭代,可以保留合理弹性。
当业务差异确实影响流程时,应明确差异适用条件,而不是让团队自行创造同名异义的状态。比如紧急合规需求可以走快速通道,但必须有触发依据、审批责任和事后复盘,不能把“紧急”变成绕过所有治理的常规入口。
3. 自动化程度与例外处理之间的取舍
自动化适合规则稳定、条件明确的环节,例如必填校验和超时提醒;不适合替代需要专业判断的价值评估。规则太少,容易靠人工追踪;规则太多,维护复杂、例外难处理。应先自动化重复且低争议的动作,留出有记录、有责任人的例外通道。
每季度复查自动化规则的触发次数、误报率和处理完成率。如果大量提醒被忽略,先检查阈值和责任分配,而不是简单提高通知频率。好的自动化会减少管理者追问,不会让团队多出一套需要维护的“提醒工作”。
4. 过程指标与结果指标之间的取舍
过程指标帮助及时干预,但容易被优化成形式;结果指标更接近业务价值,却有滞后性,也可能受市场和组织变化影响。需求管理需要两类指标搭配:过程上观察等待、阻塞和承诺兑现,结果上观察验收质量、使用情况或业务目标达成。
如果业务结果无法直接归因到单条需求,不要强行把所有收益都分摊到需求上。可以设置产品或项目层面的观察指标,并在需求层面记录其预期贡献和验证假设。诚实承认归因边界,比制造看似精确的收益数字更有管理价值。

九、下一步怎么做:用一个月验证流程,而不是一次性推行制度
1. 第一周:确定问题和样本
选择一条真实业务链路,收集最近一段时间的需求记录,明确组织最想解决的问题。是需求排队太久、承诺不可信、跨部门阻塞看不见,还是交付后无人验收?问题越明确,后续状态设计越不会走偏。
2. 第二周:设计最小可行状态与指标
基于样本定义少量主状态,完成进入与退出条件、责任角色和例外规则。同步确定两到四项核心指标及其口径,明确哪些数据需要人工补录、哪些可以从系统事件中获取。先让流程完整跑通,再考虑复杂的管理驾驶舱。
3. 第三周:选择团队试点并收集反例
试点时不要只收集“用起来顺不顺”,还要主动找反例:状态无法准确表达的需求、需要频繁绕过流程的紧急事项、重复提醒造成的干扰、不同角色对完成定义的分歧。反例不是流程失败的证据,而是帮助团队识别适用边界的材料。
4. 第四周:复核结果、调整口径、决定是否扩展
对比试点前后的等待时间、状态及时率、承诺兑现和验收情况,同时说明样本差异与口径变更。若数据改善但团队负担明显增加,应简化字段或提醒;若管理层仍无法识别风险,应检查汇总映射和责任设计;若某个环节持续积压,应针对原因调整资源或决策流程,而不是再加一个状态。
最后,我会把需求状态管理的验收标准归结为一句话:管理者能否在不逐条追问的情况下,识别哪些需求值得做、哪些承诺可能失守、哪些结果尚未验证;团队能否依据同一条记录知道下一步该由谁做什么。如果答案是否定的,状态再多也不算精细管理。
建议下一步从最近一个月的需求里抽取二三十条,画出实际流转路径,标记每次等待和责任交接,再用本文的“进入条件,责任角色,退出条件,异常动作”模板重写主状态。先在一条业务线上运行一个月,复核数据与真实工作是否一致,再决定推广范围。好的需求状态体系不是把流程管得更严,而是让组织更早做出正确决定,并更少把时间耗在解释状态上。
常见问题解答(FAQ)
1. 需求状态应该如何设计,才能真正提升管理层的决策效率?
我之前参与需求管理时,发现不同部门对需求状态的理解经常不一致,有人认为需求进入开发就算确定了,有人却认为必须等到验收通过才算完成。管理层查看项目进度时,很难快速判断需求究竟卡在哪个环节,应该怎么设计一套清晰、统一的状态体系?
建议将需求状态划分为待评审、评审中、待排期、已排期、开发中、测试中、待验收、已完成、已取消等阶段,并为每个状态明确进入条件、退出条件、责任人和超时处理规则。例如,只有通过业务价值评估、技术可行性评估并确认优先级的需求,才能进入待排期或已排期状态。
管理层应重点关注各状态的需求数量、停留时长、逾期比例和阻塞原因,而不是单纯统计需求总数。
2. 管理层如何判断需求管理效率是否真的提高了?
我在做项目复盘时,经常遇到需求数量很多、团队也一直在推进,但交付周期并没有明显缩短的情况。仅凭完成需求的数量,很难判断流程优化是否有效,我应该用哪些指标衡量需求管理效率?
建议建立统一的统计口径,至少跟踪需求从正式提出到完成的周期中位数、各状态平均停留时间、需求按期交付率、需求变更率和阻塞需求占比。统计时应明确起止时间,例如从需求正式登记之日计算到验收完成之日,并区分业务等待、评审等待和开发测试耗时。
优化前先记录连续四周的基线数据,再按月对比相同类型、相近复杂度的需求,避免因为需求难度或团队规模变化而误判优化效果。
3. 需求状态管理如何避免频繁变更和跨部门推诿?
我遇到过这样的情况:业务部门不断补充需求,研发团队反复调整计划,测试人员又因为验收标准不清晰而退回任务,最后每个部门都认为问题出在其他环节。如果只增加状态选项,似乎并不能解决这种协作问题,应该怎样落地管理规则?
应将状态流转与责任边界、变更审批和验收标准绑定。需求进入评审前,由提出方补齐业务目标、使用场景和验收条件;进入排期后,如需修改范围,应记录变更内容、影响的工期和资源,并由指定负责人审批。每次状态变更都应记录操作人、时间、原因和下一步责任人。
对于反复退回的需求,应统计退回原因,区分需求描述不完整、技术方案不可行和验收标准不明确,再针对高频原因修订流程,而不是简单增加审批层级。
4. 如何制作一套可以直接落地的需求状态管理模板?
我负责推动团队统一需求管理方式,但不同项目使用的表格和流程不一样,管理层每次汇总数据都需要人工整理。我希望有一套简单的模板,既方便团队日常执行,也能让管理层快速掌握风险,具体应该包含哪些字段?
建议先建立一张统一需求台账,包含需求编号、需求名称、提出部门、业务负责人、优先级、业务价值、当前状态、状态负责人、提出日期、计划完成日期、实际完成日期、验收标准、阻塞原因和最近更新时间。另设状态规则表,明确每种状态的定义、进入条件、退出条件、责任角色和超时阈值。
管理看板则汇总各状态需求数、逾期需求数、超时未流转需求数和需求交付周期。可以先用电子表格试运行两至四周,确认字段和规则能够支持真实决策后,再配置到某项目管理工具中,并通过每周例会检查异常数据和流程执行情况。
核心关键词
文章包含AI辅助创作:需求状态实操方法:管理层提升需求管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579245
读者评论
我们团队也遇到需求长期停在待评估的问题,后来发现不是评审不够频繁,而是提出材料缺项、又没人明确退回补充。把责任人和下一步写清楚后,队列确实更容易维护。
管理层看汇总状态,执行团队看细分阶段,这个分层思路比较实用。不过跨部门口径要统一不容易,尤其业务方把上线当完成、研发把合并代码当完成时,最好把验收条件也一起定下来。
文中提到拆分等待时间很有帮助。我们之前只看总周期,容易把所有延期归到研发;按评估、排期、交付和验收分别记录后,才发现不少时间耗在业务确认上。
