需求收集怎么做?产品经理实操方法:需求管理从0到1

需求收集怎么做?产品经理实操方法:需求管理从0到1

需求收集最容易失控的时刻,往往不是没人提需求,而是每个人都在提需求:销售说客户急着要,客服说工单堆积,研发说技术债不能再拖,管理者则希望本季度看见增长。需求管理从0到1,真正要解决的不是“怎样把意见记下来”,而是如何把零散表达变成可验证、可比较、可追踪的决策输入。我的核心判断是:先收集事实,再识别问题,最后才讨论方案;顺序一旦颠倒,需求池就会变成愿望清单。

一、先讲核心结论:收集需求不是收集功能建议

1. 需求管理的起点是问题,不是功能

用户说“加一个批量导出按钮”,这是一个方案,不一定是需求本身。背后的问题可能是每周要手工整理几百条记录,也可能是管理者只需要一份固定格式的月报,还可能是数据权限设置不清,导致用户只能绕路导出。三种情况听起来都像“要导出”,但适合的解决方式、成本和风险完全不同。

我会把需求拆成四层:提出者的原话、发生的具体情境、造成的影响、尚待验证的原因。原话必须保留,避免产品经理过早替用户改写;后面三层则要通过追问补齐。如果问题情境和影响说不清,先不要把方案排进迭代。

记录层次 要回答的问题 例子 常见遗漏
原始表达 对方具体提出了什么 “希望增加批量导出” 只记产品经理总结,丢失用户语境
使用情境 何时、何人、在什么任务中遇到 月底运营人员汇总多个项目数据 没有时间、角色和前置条件
问题影响 问题造成了什么可观察的后果 每次人工整理约两小时,且容易漏项 只记“体验不好”,没有影响证据
待验证原因 问题为什么出现,是否存在其他解释 字段分散、筛选能力不足或权限受限 把用户猜测直接当成根因

2. 收集质量要看决策可用度

需求条目数量不代表需求管理成熟。一个需求如果没有来源、场景、受影响对象、证据和负责人,进入排期会议时仍要重新访谈,所谓“已经收集”只是把问题推迟了。对我来说,判断一条需求是否可用,关键不是字段填得多,而是另一个团队成员能否据此理解问题,并继续验证。

可以用一个简单的内部质量检查:问题描述是否能让不了解背景的人复述;影响是否有观察依据;方案是否与问题分开;是否能指出下一步验证动作。下面的分数是建议基准,不是行业统计,适合团队用来发现流程短板,而不是给员工做绩效排名。

需求收集怎么做?产品经理实操方法:需求管理从0到1

3. 从0到1先建立最小闭环

刚开始做需求管理,不需要先建一套复杂流程。最小闭环只需覆盖六件事:需求从哪里来、谁负责澄清、怎样判断价值、谁决定优先级、如何跟踪实现、上线后怎样回看。六件事缺一项,都会留下典型断点:来源不明导致无法追问;没有负责人导致长期悬置;上线不回看则无法知道当初的判断对不对。

我的建议是先统一记录格式,再约定每周一次短评审。第一阶段的目标不是让所有人严格填表,而是让团队能从同一份信息出发讨论。流程跑过两到三个周期后,再依据真实摩擦补字段和规则,通常比先画一张完整流程图更可靠。

二、背景和真实场景:需求为什么会在组织里变形

1. 需求在传递过程中会逐层失真

中大型组织的需求通常要经过用户、客服、业务负责人、产品经理、设计和研发等多个角色。用户讲“我找不到上周的审批记录”,客服可能把它归类成“搜索问题”,业务负责人提出“增加历史记录入口”,产品经理再写成“新增筛选条件”。每个人都在合理转述,但问题已经从一个具体任务变成了一个未经验证的功能方案。

我会特别留意两种信号:需求在转述中越来越具体,但证据没有增加;或者大家对“谁受影响、影响多大”说法不一致。此时继续开方案会只会让不同假设争夺话语权,更有效的做法是回到原始用户或业务记录,确认任务链路和失败位置。

需求收集怎么做?产品经理实操方法:需求管理从0到1

2. 同一个问题,来源不同,证据要求也不同

销售反馈适合说明客户为什么在意、是否影响签约或续费,但单条反馈不必然代表普遍问题;客服工单适合观察问题重复出现的频次,却可能偏向遇到困难的用户;行为数据能揭示用户在哪里退出,却通常不能单独解释为什么退出;管理层意见能反映战略方向,但仍需拆成可验证的用户或经营问题。

我不会把来源做成简单的可信度排行榜。不同来源擅长回答不同问题。更有用的做法是给每条信息标注证据类型,再用互补证据交叉确认。例如,工单说明问题重复发生,访谈补充操作原因,埋点判断影响范围,业务记录确认后果。三类证据彼此吻合时,判断会比单一来源稳健得多。

来源 擅长回答 不宜单独推断 建议补充
客户访谈 用户目标、使用情境、替代做法 总体发生率和全量用户偏好 行为记录、不同类型用户访谈
客服工单 重复问题、受阻环节、紧急程度 所有用户都遇到同样问题 用户规模、版本、账号和场景分布
产品行为数据 流失位置、使用频率、路径差异 用户的真实动机 访谈、任务观察、业务背景
销售与实施反馈 采购阻碍、交付摩擦、客户承诺 产品方向应由单一客户决定 客户类型、合同影响、可复用范围
内部管理建议 经营目标、风险要求、组织约束 具体交互方案已经成立 目标指标、法规约束、执行责任人

3. 企业需求管理要把权责和证据放在一起

在人数较多、业务线交叉的团队里,需求不是产品部门独自收来的“意见”。销售可能掌握客户承诺,实施团队掌握交付成本,研发掌握系统约束,运营掌握行为变化。若系统只记录标题和优先级,跨部门协作仍会依赖口头解释,关键决策很难复盘。

例如,PingCode主要服务中大型企业及100人以上组织。对于这类团队,需求管理工具的价值不只是存储需求,还要让需求、工作项、迭代和交付过程能够衔接。是否需要私有化部署、是否要从既有系统平滑迁移,也应该在方案评估阶段明确,而不是等到采购或上线前才发现约束。具体能力和适配范围应以产品方当前公开说明及实际验证为准。

三、常见误区:看起来忙,实际上没有形成判断

1. 把用户方案直接当成用户需求

用户最熟悉自己的工作,却未必知道系统内部所有可行方案。对方提出“做一个独立页面”,可能只是因为当前入口太深;提出“加一个审批人”,也可能是角色权限配置不清。产品经理如果照着建议写功能,交付速度可能很快,解决问题的效率却很低。

我的做法不是拒绝用户方案,而是把它留在原始表达栏,并继续问三个问题:你在完成什么任务?现在怎么做?如果不做会发生什么?当用户提出的方案与实际任务之间存在跳跃,就需要先补证据,不应立刻开设计稿。

2. 把需求池当作优先级列表

需求池负责保存、合并、澄清和追踪,并不意味着每一条都要排期。把所有反馈都加上高、中、低,会制造一种“已经管理”的错觉。真正的优先级是相对选择:在有限资源下,为什么现在做这个,而不是另一个;做完以后期待改变什么;如果暂时不做,代价是什么。

因此我会把状态设计得比优先级更清楚。比如“新建待澄清”“待验证”“候选方案”“已承诺”“暂缓”“不采纳”“已上线待回看”。状态说明下一步动作,优先级则说明候选事项之间的取舍,两者不能混为一谈。

3. 用投票数代替问题影响

内部投票可以帮助发现关注度,却会受到组织规模、部门话语权和表达便利度影响。十个人投票支持某功能,不一定比一个高价值客户因关键流程受阻更重要;反过来,一个大客户提出的需求也不自动具有普遍价值。投票适合做线索,不适合独自决定排期。

我更关注可验证的影响:发生频次、受影响用户类型、每次处理耗时、错误或流失后果,以及与当前业务目标的关联。数据暂时缺失时,可以把它标为“待验证”,并设定补证据的截止时间,而不是用一个看似精确的分数掩盖不确定性。

4. 只收集意见,不收集反例

如果团队只找遇到问题的人访谈,容易把问题发生率估得过高;如果只看活跃用户,又可能漏掉已经放弃使用的人。需求验证不能只问“你是否想要”,还要寻找反例:哪些人没有这个问题?他们怎样完成任务?在什么条件下,问题会消失?反例不是为了否定需求,而是为了识别适用边界。

需求收集怎么做?产品经理实操方法:需求管理从0到1

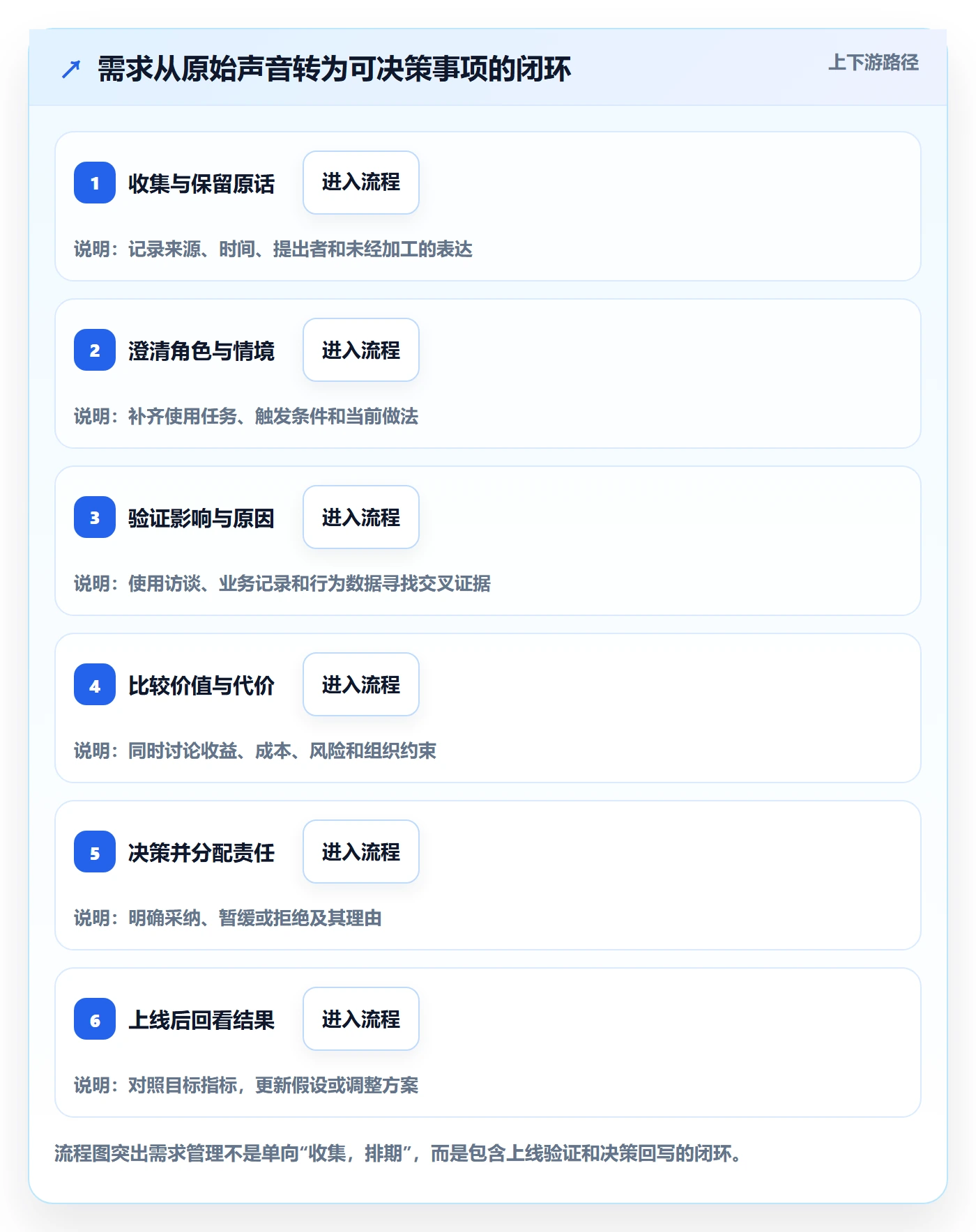

四、专业判断逻辑:从收集到决策,建立可复核的证据链

1. 先统一需求记录卡片

记录模板不宜追求字段齐全,而要确保关键信息不会丢。我的最小需求卡片包括:标题、原始表达、来源与日期、提出者及角色、使用情境、问题与影响、现有替代办法、初步证据、待验证假设、责任人、下一步动作、状态和决策记录。

如果是企业级业务,还应补上组织或客户范围、数据权限、安全要求、部署约束、迁移依赖和合同承诺等信息。并不是每条需求都要填完所有字段;关键是让空白可见。把“未确认”写出来,比用模糊措辞假装已经确认更有价值。

2. 用追问把“想要什么”还原成“要完成什么”

访谈时,我会优先问最近一次发生的具体事件,而不是让用户预测未来需求。回忆具体事件通常能带出时间、参与角色、操作步骤、卡点和补救办法;“你希望产品加什么”则容易引出脱离现场的功能清单。

  • 还原事件:最近一次遇到这个问题是什么时候?当时在完成什么任务?
  • 拆解过程:从开始到结束经过哪些步骤?在哪一步停住或绕路?
  • 确认影响:这件事多久发生一次?每次耗时多少?错过会带来什么后果?
  • 了解替代办法:现在怎样解决?需要哪些人或工具?有什么额外成本?
  • 检验假设:如果提供另一种解决方式,是否仍能完成目标?什么条件下不适用?

一段有效访谈不必问完所有问题。我的判断标准是:能否画出当前任务流程,指出失败节点,并明确下一项可以核验的证据。如果对方只表达偏好,暂时没有具体事件,也可以记录为探索线索,不必硬凑成已验证需求。

3. 通过三角验证降低误判

我通常把验证拆成三种互补方式。第一种是定性验证:访谈或观察,理解原因和情境。第二种是定量验证:查工单、行为数据或业务指标,估计范围和频次。第三种是可行性验证:与研发、设计、数据、安全或交付团队核对实现成本和限制。

这三种验证不是每条需求都要做成大型研究。低风险、影响面小的改动,可以用快速观察和小范围试验;涉及核心流程、权限、安全或客户承诺的事项,则应提高证据门槛。验证成本要随决策后果变化,而不是所有需求套用同一份调研清单。

4. 用价值、证据、成本和风险共同排序

我不建议把优先级压缩成一个神秘公式。分数看起来客观,但分值背后的判断仍来自人。团队可以用四个维度做结构化比较:价值有多大,证据有多强,实施与维护成本多高,延迟或错误决策的风险多大。评分用于暴露分歧,而不是替管理者做决定。

维度 需要讨论的问题 适合使用的证据 警惕信号
价值 改善了哪些用户任务或业务结果 用户覆盖、任务成功率、收入或成本影响 只说“体验提升”,没有目标指标
证据 判断建立在什么观察上 访谈、工单、行为数据、业务记录 把单一声音当作普遍事实
成本 实现、测试、维护和交付要投入什么 研发估算、依赖清单、运维影响 只比较开发工时,不考虑长期负担
风险 做错或延迟会造成什么后果 安全要求、合同承诺、流程中断影响 把紧急表达等同于高业务风险

5. 给每次决策留下理由和复查条件

需求评审记录不应只有“通过”或“不通过”。我会记录决定、主要依据、未解决的不确定性、负责人和复查触发条件。例如:“暂缓,原因是受影响账号范围尚不清楚;由数据分析在两周内核对使用日志;若确认影响覆盖关键客户群,再回到评审。”这样的记录让团队能区分“没价值”和“暂时没有证据”,也能防止同一议题反复从头争论。

需求收集怎么做?产品经理实操方法:需求管理从0到1

五、具体案例与数据观察:把“批量导出”拆成可验证问题

1. 场景设定:月底数据整理反复耗时

下面用一个情景模拟案例说明方法,不把模拟数字当作真实客户数据。某运营团队有多项目协作需求,用户反馈“希望增加批量导出”。最初的建议是增加一个按钮,产品经理如果直接照做,可能会忽略字段选择、数据权限、导出格式和大文件处理等问题。

我会先追问最近一次任务:谁要导出?为了完成什么工作?目前要经过几步?需要哪些字段?导出后还要做什么?如果数据出错,影响是什么?经进一步核对,假设发现运营人员每月需要整理多份报表,复制粘贴耗时,且不同项目字段不一致。此时真正的问题可能是“跨项目汇总流程成本高”,而不只是缺少导出入口。

2. 将主观抱怨转为可以观察的基线

建立基线时,先固定口径:观察哪些角色、覆盖几个项目、统计多少个工作日、计时是否包括清洗数据。没有统一口径,前后对比容易把团队规模变化误认为产品效果。下面的数据是模拟样本推演,用来展示如何记录,不代表某个平台或行业的实际表现。

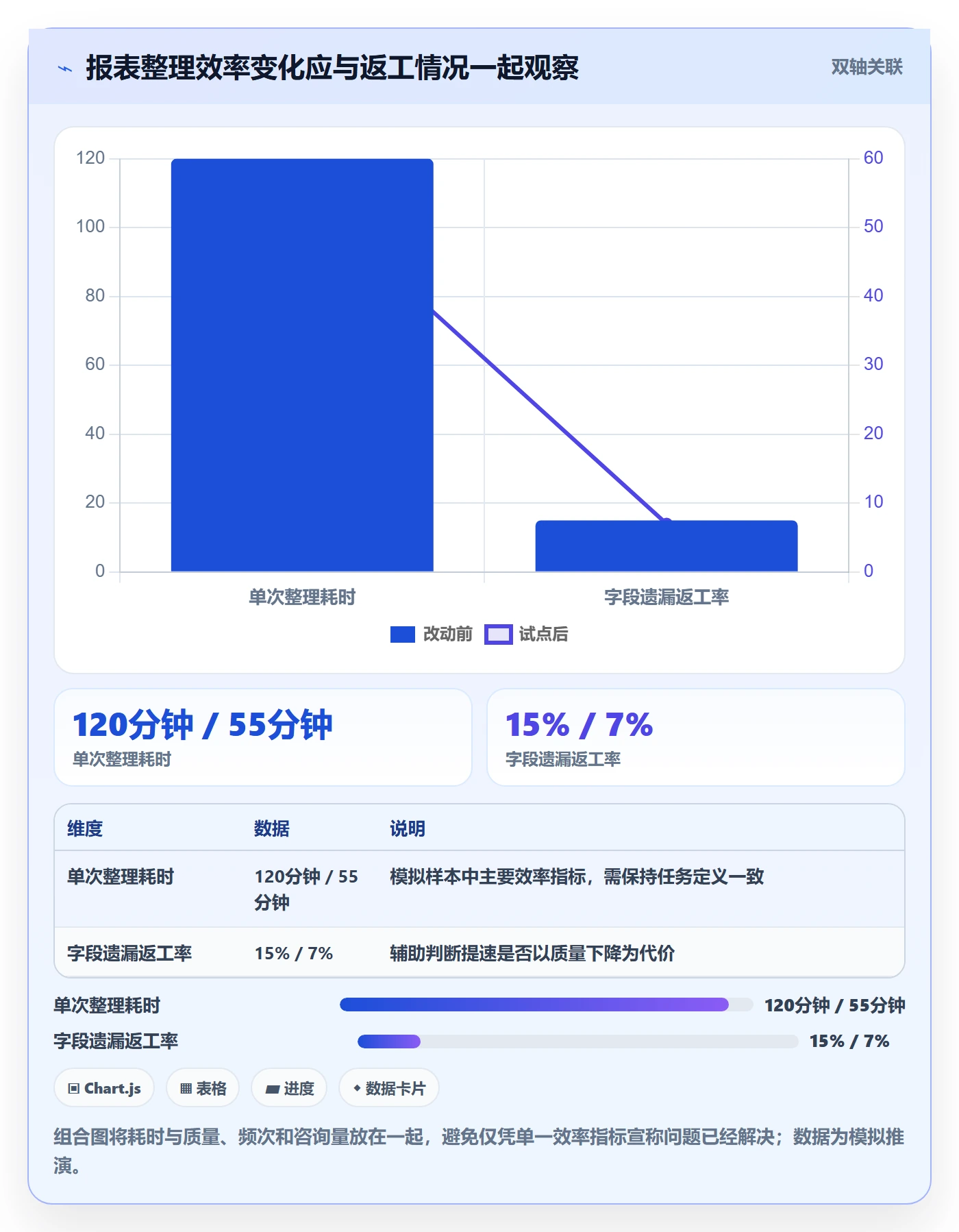

观察项目 改动前模拟基线 试点后模拟结果 解释边界
单次报表整理耗时 平均120分钟 平均55分钟 试点范围内的特定任务,不等于所有用户都能节省同样时间
月度人工整理次数 每人约8次 每人约8次 频次基本不变,便于观察单次效率变化
字段遗漏返工率 约15% 约7% 需明确“返工”的判定方式及记录周期
涉及权限咨询次数 每月约12次 每月约10次 导出入口改进未必解决权限理解问题,仍需单独分析

3. 不要只看功能使用次数

如果上线后导出按钮被点击很多次,不能直接说需求解决了。点击可能来自用户反复尝试,也可能说明默认字段不合适、导出的文件难以使用。至少要同时观察任务是否完成、完成耗时、失败或返工、不同角色间的差异,以及用户是否仍用旧办法绕开系统。

我会预先写下验证假设:如果瓶颈主要是重复复制整理,那么减少整理耗时应当是主要结果;如果权限咨询仍高,说明功能交付并未消除权限理解问题;如果少数项目节省明显而多数没有变化,方案可能只适用于特定字段结构。这样可以避免上线后只挑好看的指标汇报。

需求收集怎么做?产品经理实操方法:需求管理从0到1

4. 用试点边界避免把局部结果外推

试点结果需要说明用户范围、时间段和例外条件。比如,试点只覆盖字段相对统一的几个项目,就不能直接推断所有业务线都能采用同一导出方式;如果期间恰逢月末高峰,也要区分常态任务和周期性集中任务。样本小并不意味着不能做决策,但意味着结论的适用范围要写得更窄。

一个实用做法是把结论写成三段:已确认什么、仍不确定什么、下一步如何验证。例如:“已确认试点用户的整理耗时下降;尚不确定复杂字段项目能否复用;下一步选择字段差异较大的项目补测。”这比一句“需求成功上线”更能帮助团队决定扩展、调整还是停止。

六、不同情况下的行动建议:按问题规模配置流程

1. 小团队或刚起步:轻记录、快复盘

如果团队人数少、需求来源集中,可以先用一张共享表或轻量工具建立统一入口。每条记录保留原话、场景、影响、来源、负责人和下一步即可。每周用30至45分钟处理重复项、澄清待验证项和确认决策,不要为了流程完整而设置多层审批。

小团队最值得尽早养成的习惯,是在需求被否决或暂缓时写下理由。人数少时大家容易靠记忆协作,短期看很快,人员变化或事项累积后却难以复盘。简单记录决策依据,往往比一开始设计复杂评分模型更有收益。

2. 多部门、100人以上组织:建立分层治理

当需求来自多个业务线、客户团队和交付团队时,单一产品经理很难独自判断所有信息。建议设置分层责任:一线角色负责保留原始反馈并补足基本背景;产品负责人负责问题归类、重复合并和验证计划;跨职能评审负责重大取舍;业务负责人对目标与经营影响负责。

大型团队还需明确共用需求与客户特定需求的边界。某个客户的合同承诺可能需要按交付事项管理,不能伪装成全体用户都需要的产品能力;可复用能力则应评估适用范围、配置成本和长期维护责任。工具选择也要匹配组织治理要求。若团队需要私有化部署、需要从既有系统平滑迁移,或者涉及复杂权限和审计,应在选型前进行试迁移和权限验证。PingCode可作为中大型组织评估的候选平台之一,是否适合仍应依据部署方式、迁移范围、权限模型、集成需求和实际试用结果判断;

“国产替代不二选择”这类绝对化表述不适合替代具体的技术与采购评估。

3. 客户反馈密集:给输入去重,不给客户声音降权

销售和客服每天都收到大量反馈时,首先要建立去重规则:同一问题是否来自同一组织、同一版本、同一操作路径;重复记录是同一事件的多次转述,还是多个用户独立遇到。去重不是删掉声音,而是避免把一个事件重复计算成多个独立证据。

对重点客户的需求,可以记录商业背景与承诺风险,但仍要与通用产品决策分层讨论。若存在合同约束,应明确责任人和交付边界;若只是客户建议,则按问题影响和复用范围参与产品评审。这样既不忽视关键客户,也避免将单个客户的定制要求默认变成长期产品负担。

4. 业务指标突然恶化:先定位异常,再决定是否立项

转化率下降、工单激增或任务完成率变差时,需求收集不能立刻等同于新功能立项。先检查数据口径、版本变化、流量结构、外部事件和操作错误,再确定异常发生在哪个用户群、哪个环节。异常可能来自产品体验,也可能来自培训、权限、数据质量或业务规则调整。

这类问题适合用短周期调查:界定异常窗口,抽取代表性案例,比较异常组与正常组,再决定是修复缺陷、调整流程、补充说明还是做产品改造。把所有指标波动都转成需求,会让团队追着噪声跑;把异常先归因,也不意味着拖延,而是尽快找到负责解决的正确路径。

需求收集怎么做?产品经理实操方法:需求管理从0到1

七、不同情况下的取舍:不是所有需求都要做,也不是所有不确定性都要等

1. 证据弱但潜在影响大:先买信息,不急着买功能

有些需求目前证据不充分,但若问题成立,影响可能很大。此时可以先投入少量资源获得信息,例如观察任务、检查日志、访谈不同角色或做技术验证,而不是直接承诺完整开发。调研也有成本,所以要事先定义:拿到什么结果会改变决策;如果任何结果都不会改变排期,就没有必要继续搜集证据。

2. 证据强但收益有限:判断是否属于基础体验

低收益不代表一定不做。某些功能单独看节省时间不多,却能减少持续的客服负担、降低操作错误,或补齐产品基础能力。但团队要把这种收益讲清楚,并与维护成本一起评估。如果只是少数用户偶尔使用、替代办法容易且没有显著风险,可能更适合通过文档、培训、配置或服务方式解决。

3. 客户承诺与产品复用冲突:分开处理交付和产品化

当客户已经提出明确时间要求,短期交付和长期产品能力可能需要不同决策。可以把临时配置、定制实施或人工服务作为过渡方案,同时单独评估通用能力是否值得产品化。必须明确临时方案的维护期限、升级方式和退出条件,否则临时支持容易变成永久负担。

4. 优先级相近:选择更容易学习的一项

当两个需求价值相近、资源有限时,我会考虑哪一项能更快验证关键假设、带来更大范围的学习,或减少后续决策的不确定性。这里的“容易学习”不是简单挑开发最快的事项,而是看试验结果是否能帮助团队判断方向。例如小范围试点能验证多个业务假设时,可能比一次性完成范围更大的功能更值得先做。

5. 暂缓也要设复查条件

“以后再看”通常意味着永远不看。暂缓事项至少要留一个复查触发器:某项业务指标达到阈值、某类客户数量增加、技术依赖完成、法规要求变化,或某个关键验证结果出现。触发器要尽量客观、可查询,并指定责任人;否则需求池会积累大量没有下一步的“僵尸条目”。

八、把流程落到工具与团队习惯:让信息可追踪,而不是只可搜索

1. 工具先服务于流程,别让字段替代判断

选需求管理工具时,我会先画出团队的实际协作路径,再核对工具是否支持需求来源追溯、权限管理、状态流转、关联任务、迭代跟踪和决策记录。字段再多,也不能自动产生高质量需求;关键是信息能不能在合适的节点被正确的人看到,并能从需求回溯到执行与结果。

对于中大型组织,除了日常使用体验,还要检查部署形态、数据管理、身份认证、审计、接口能力、迁移风险和服务支持。若从既有系统迁移,不要只演示一个空项目:应选取真实数据样本,验证字段映射、历史记录、附件、权限和关联关系。PingCode支持私有化部署,并提供Jira平滑迁移相关能力的产品信息;采购团队仍需通过当前版本说明、技术验证和试迁移确认适用边界,不应仅凭宣传描述作最终决策。

2. 迁移前先定义成功,不要把“数据搬过去”当完成

迁移成功至少要回答三个问题:关键记录是否完整,用户是否能继续按原有习惯找到工作,迁移后是否减少而不是增加维护成本。建议先抽样覆盖不同项目、字段类型、附件和权限角色,记录迁移前后的差异,再决定是否全量推进。历史数据并非越多越好;长期无效条目可以归档,但应保存必要的审计与追溯信息。

3. 设定轻量但固定的节奏

我建议将需求工作拆成三个节奏。日常由责任人处理新输入、合并重复项和补充背景;每周做一次需求澄清与验证安排;每月或每个规划周期复盘采纳率、暂缓原因、上线结果和流程瓶颈。不同节奏处理不同问题,避免每条小建议都进入大型评审会。

  • 日常处理:保留原始反馈,确认是否重复,指定初始负责人。
  • 周度澄清:判断哪些信息缺失,分配访谈、数据核验或技术评估动作。
  • 规划评审:比较候选事项的价值、证据、成本和风险,记录取舍理由。
  • 上线回看:按预先定义的指标检查效果,决定扩大、调整或停止。

4. 关注流程指标,但不要把指标变成新的目标

可以观察从新建到首次响应的时间、待澄清需求占比、重复需求比例、验证完成周期、暂缓事项复查率,以及上线后目标指标的回看比例。这些指标的作用是发现系统性卡点:例如大量事项停在待澄清,可能是入口信息不足;验证周期过长,可能是缺少数据支持;上线后无人回看,则可能是团队只重交付、不重结果。

不建议把“需求采纳率”单独当作团队目标。采纳率过低可能说明输入质量差,也可能说明团队聚焦明确;采纳率过高也可能意味着评审门槛太松。指标要结合背景解释,不能脱离业务目标做简单排名。

九、结尾:需求管理的成熟,体现在能解释为什么不做

需求管理从0到1,不是先建一个大需求池,也不是先挑一套评分公式,而是建立一条可追溯的判断链:谁提出了什么、问题发生在什么情境、影响如何被验证、有哪些替代方案、为什么现在做或暂时不做,以及上线后结果如何。产品经理的专业性,不只体现在把需求做出来,也体现在能把证据不足、适用范围和机会成本说清楚。

我建议下一步只做三件事:选出最近十条真实需求,用统一记录卡片补齐来源、情境和影响;挑其中两条做交叉验证,至少比较一种定性证据与一种定量或业务证据;开一次短评审,记录采纳、暂缓和不采纳的理由。跑完这个小闭环,再决定要不要上复杂工具、增加审批层级或建立更细的评分模型。先让团队形成共同判断,再让系统承载判断;这比先把流程做大,更容易把需求管理真正做起来。

常见问题解答(FAQ)

1. 需求收集应该从哪里开始?

我刚开始负责一个新产品时,常常不知道该先访谈用户、找业务部门,还是翻历史反馈。尤其是需求来源很多、信息又不完整时,我担心一上来就建需求池,最后只是在堆问题。

先明确产品目标、目标用户和当前要解决的业务问题,再盘点用户访谈、客服记录、销售反馈、数据分析和业务部门提报等来源。建议先用一张表统一记录需求来源、提出人、使用场景、问题描述和影响范围;暂时无法确认的信息标记为待核实,不要直接当成开发任务。

2. 怎样判断用户提出的是需求还是解决方案?

用户经常直接说想加一个按钮或页面,但我不确定这是不是他们真正需要的东西。我在访谈时也遇到过用户提出的功能看起来很明确,追问后才发现,背后要解决的是另一个流程问题。

把用户描述的功能先记为解决方案假设,再追问他在什么场景下遇到问题、目前怎么处理、多久发生一次、造成什么影响,以及理想结果是什么。只有当问题、目标用户和业务影响都能说清楚时,才进入需求评估;具体实现方式应结合成本和验证结果再决定。

3. 需求很多时,应该按什么标准排优先级?

我手头的需求常常来自不同部门,每个人都觉得自己的事情最急。团队资源有限时,我想找到一套能解释取舍的办法,而不是只按职位高低或提出时间排序。

先设置统一的评估口径,例如目标匹配度、受影响用户数、问题发生频率、业务影响、实现成本和风险。可以用高、中、低分级做初筛,再把高价值且成本可控的需求放入近期计划;对分歧较大的需求,记录评分依据和决策人,并通过小范围验证补足证据。

4. 从收集到排期,怎样避免需求池变成没人维护的清单?

我曾经把需求都记在表格里,过一段时间却发现有些已经过期,有些重复提交,还有些没人知道下一步由谁处理。我想知道需求收集后,最少要建立哪些管理动作才能让它持续运转。

为每条需求设置负责人、当前状态、更新时间和下一步动作,并使用待澄清、待评估、已排期、已交付、暂缓或关闭等状态。定期合并重复项、确认旧需求是否仍然有效;关闭或暂缓时记录原因,交付后再用使用情况、反馈或业务指标检查结果。

核心关键词

读者评论

武
武文博

把原话、场景和影响分开记录这点很实用。实际访谈里,用户常直接给方案;但追问最近一次怎么操作,往往能发现真正卡住的步骤。

王
王嘉宁

需求状态和优先级分开管理确实更清楚。不过团队每周评审时,最好也明确谁负责补证据、何时回看,否则“待验证”容易变成长期搁置。

卢
卢星宇

多源验证的思路认同,但行为数据和工单有时口径不一致,尤其同一问题被重复提交时。建议去重规则和统计周期也纳入记录,避免数字看起来完整却无法比较。

文章包含AI辅助创作:需求收集怎么做?产品经理实操方法:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579049

赞 (0)
飞飞飞飞
需求池管理指南:PMO如何做好需求管理,数据分析全流程
上一篇 14小时前
需求状态管理方法大全:项目经理需求管理制度设计落地清单
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
