迭代容量最容易算错的地方,不是团队人数,而是把“所有人的工作日”直接当成“可以承诺的交付量”。一个 8 人团队,按两周迭代计算,表面上有 80 人日;扣除休假、会议、支持任务、代码评审和不可避免的返工后,真正能稳定用于计划的容量可能只有 45 至 55 人日。项目负责人如果只看人数和故事点总和,计划看起来饱满,迭代中途却往往要靠加班补洞。
我更愿意把迭代容量理解为一项受约束的承诺管理:先识别团队在当前周期里实际可投入的时间,再用历史交付能力校验计划,最后给突发工作留出明确空间。本文通过一个标注为情景模拟的中大型产品团队案例,拆解容量计算、范围取舍、工具落地和复盘方式。案例中的数字用于说明决策逻辑,不代表行业统计或任何组织的实际业绩。
一、先讲结论:容量不是排满,而是承诺有边界
1. 容量要回答三个不同的问题
项目负责人制定迭代计划时,常把“有多少人”“能做多少事”和“应该承诺多少事”混成一个问题。实际上,团队人数只是投入的起点;可用工时反映本期能投入多少;承诺容量则是结合历史表现、工作不确定性和业务优先级后,团队愿意承担的交付范围。
可用容量是计算结果,承诺容量是管理判断。计算可以精确到人日,判断不该假装精确到小数点。若团队每个迭代都必须把可用容量用满,说明计划没有为质量活动、协作等待和突发工作留出余量。
2. 使用“容量底线、历史校验、缓冲空间”三道检查
我建议按三道检查形成计划。第一道,扣除假期、固定会议、值班和已知支持工作,算出可投入容量。第二道,用最近数个可比迭代的实际交付量检查计划是否超出团队能力。第三道,结合工作风险和需求不确定性留出缓冲,并明确缓冲对应的风险,而不是把它变成无归属的空闲时间。
- 容量底线:以个人可用工作日和已知占用为基础,按角色拆分。
- 历史校验:用稳定团队、相近工作类型的交付记录做参照,不照搬别的团队速度。
- 风险缓冲:按支持负荷、依赖数量、技术未知程度调整,并在迭代中追踪实际消耗。
这三道检查的价值在于避免一种常见误判:团队的计划总量刚好等于理论人日,于是看似没有超载;但开发、测试、设计和验收的工作并不能互相替代,理论总量也不能保证每个环节都来得及。

二、背景与场景:为什么团队总在迭代中途“发现”容量不够
1. 情景模拟:需求多、角色齐,却被隐性工作拖住
设想一个负责企业级产品的团队,共 8 人:产品经理 1 人、设计师 1 人、开发 4 人、测试 2 人。迭代周期为两周,团队同时承担新功能、线上问题支持和多个系统依赖。排期会议上,大家通常先讨论需求优先级,再把需求分给开发,直到看起来每个人都有事情做。
问题在于,这个团队不是把全部时间投入新功能。产品需要参加业务澄清会,设计要等待规则确认,开发要参与代码评审并处理支持工单,测试则要等到可测版本形成后集中介入。如果计划只按“需求开发工时”计算,工作就会在角色之间排队。开发任务完成了,测试容量却已经被后置需求挤满,最后几天自然出现集中返工或延期。
2. 容量应按角色与工作流检查,而不只看团队总量

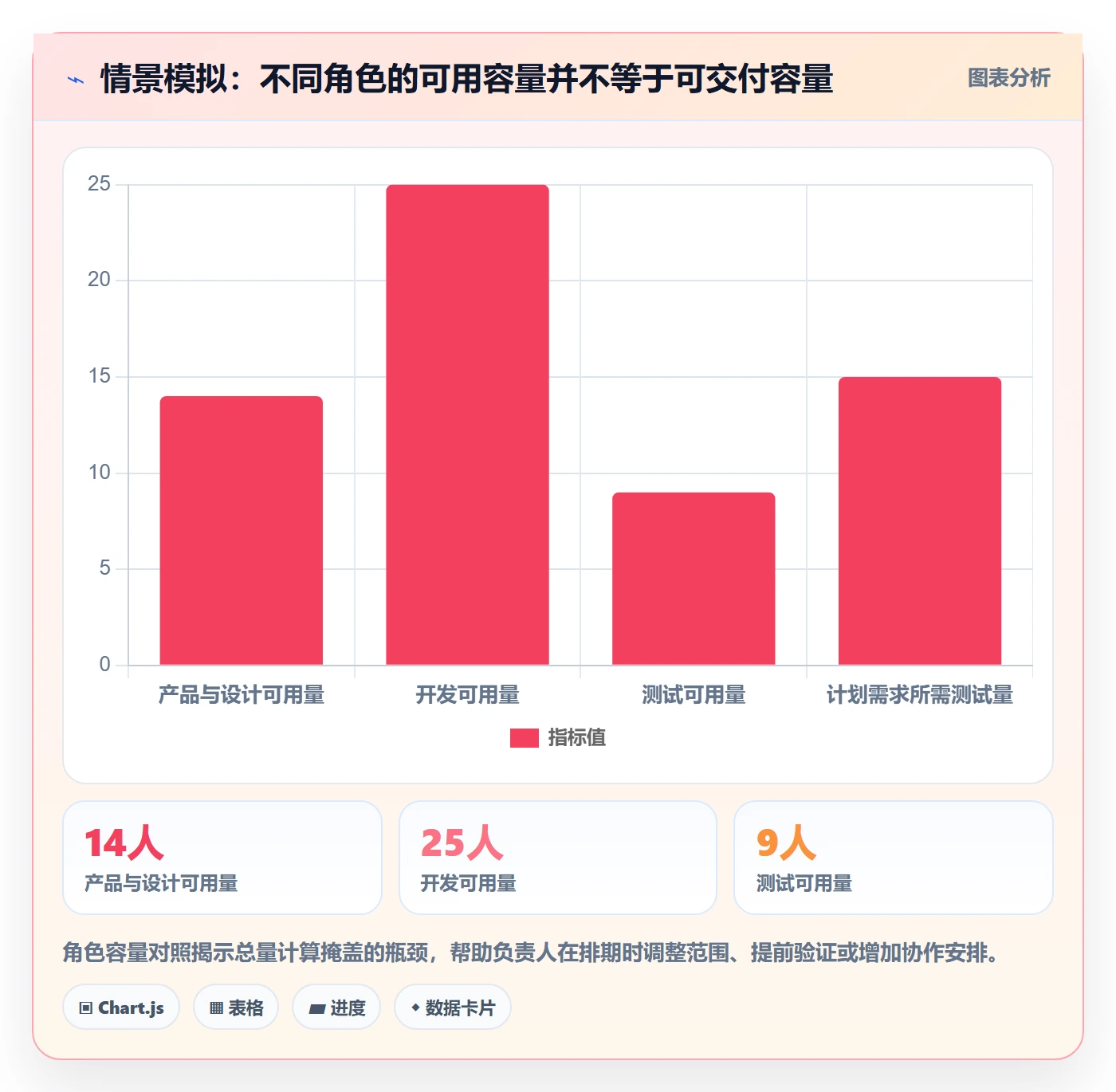

一个迭代可以在总人日上看似平衡,却在某个关键角色上形成瓶颈。比如团队总计有 46 人日可用于计划,但测试可用容量只有 9 人日;如果承诺的需求需要 15 人日测试,开发再快也无法让这些需求全部达到“完成”。
我会同时检查两种容量:一是团队整体可投入量,二是关键角色或关键环节的可处理量。后者不必发展成复杂的精细工时模型,但至少要识别设计评审、测试、数据迁移、发布审批等会限制交付的节点。
| 检查维度 | 需要回答的问题 | 常见遗漏 | 负责人可以采取的动作 |
|---|---|---|---|
| 人员可用性 | 本期谁休假、轮值或被借调? | 只算编制,不看实际日历 | 逐人确认投入比例并更新可用工作日 |
| 角色容量 | 设计、开发、测试是否都能接住计划? | 只看总人日和开发工时 | 按角色检查队列和完成条件 |
| 非需求工作 | 支持、会议、评审和运维占用多少? | 把经常发生的工作当作偶发例外 | 用近期记录估算并单独呈现 |
| 依赖与等待 | 外部团队、审批或环境是否会造成阻塞? | 把等待时间当作可并行的确定收益 | 标出责任人、最晚交付时间与替代方案 |
3. 适合多团队协作的工具,关键是让容量过程可见
当团队规模变大,或有多个项目组、多个交付角色时,容量计算容易散落在表格、聊天记录和个人日历中。某项目管理平台的价值不在于自动替负责人做判断,而在于让迭代范围、人员投入、工作状态、依赖和变更记录能够被团队共同查看。
以 PingCode 作为管理流程示例,可以把需求、迭代、任务和缺陷放在同一工作视图里,再结合团队规模和组织规范设置权限、流程与部署方式。对于 100 人以上的组织,容量管理尤其要关注跨团队可见性、数据权限和流程一致性。若组织已有 Jira 数据,迁移评估应实际检查项目、工作项、附件、历史记录、权限和工作流映射;不能只凭“支持迁移”四个字,就默认所有历史信息与定制规则都能原样转换。
对私有化部署和国产替代有要求的企业,也应把部署架构、安全评审、运维责任和迁移验证列入选型清单。
工具应记录决策依据,而不是把估算包装成客观真相。无论采用哪种平台,团队都应能看出容量为何下降、范围为何调整、谁确认了依赖,以及实际结果如何反馈到下一轮计划。

三、常见误区:数字看起来精确,不代表计划可靠
1. 把名义工作日当成可交付工作日
常见算法是人数乘以迭代工作日,再把结果当作计划上限。这种做法忽略了休假、会议、值班和协作成本,尤其不适合支持负荷波动大的团队。若每轮都等到迭代开始后才承认这些占用,数据就会反复显示“计划偏差”,但真正的问题其实是容量输入不完整。
解决办法不是给所有人统一打七折,而是从可核查的占用项开始:个人日历、轮值表、固定会议、已承诺项目和支持记录。对于无法准确预测的部分,可以先采用区间,并在数轮后用实际记录修正。
2. 把故事点换算成固定人日,再跨团队比较
故事点的用途是帮助同一团队讨论相对复杂度和不确定性,不是统一工时单位。一个团队把某类需求评为 5 点,另一个团队也评为 5 点,并不意味着工作量或交付周期相同。团队成员构成、技术栈、测试方式、定义完成的标准都会改变估算意义。
因此,我不会用故事点直接比较不同团队的产出,也不会用单个迭代的点数决定团队绩效。更可靠的做法是观察同一团队在多个可比迭代里的完成情况,并把未完成项、插入工作和质量问题一起解释。
3. 为了看起来有产出,把缓冲全部塞进需求
缓冲不是隐藏容量,也不是“有空再做”的待办清单。若它没有明确对应的风险,计划会上很容易被当成额外需求空间;一旦紧急工作出现,团队又没有可调整的余量。缓冲应当有用途、有触发条件,也要在迭代结束时复盘实际消耗。
例如,团队可以说明本期保留一部分容量应对线上支持和外部依赖延期,并记录每次消耗发生的时间、类别和影响。若连续几个迭代都没有用到,就调整缓冲;若每次都超支,则应重新估算支持负荷,而不是责怪团队“承诺不够”。
4. 只看速度,不看完成质量和工作流堵点
若一个迭代完成了更多需求点数,但缺陷回流、返工和未验收项增加,表面速度上升并不等于有效交付能力变强。将工作切分得更细,也可能制造“完成项变多”的错觉。容量管理必须绑定团队共同认可的完成定义,例如代码合并、测试通过、验收完成和必要文档齐备。
我会把计划完成率、迭代中途插入工作、阻塞时长和缺陷返工放在一起看。任何一个单项都不足以解释团队表现,组合起来才能区分“承诺过量”“需求变化”和“流程受阻”。

四、专业判断逻辑:从需求清单走向可验证承诺
1. 先确认本轮目标,再讨论容量能装多少需求
迭代计划不是把所有可做的事项装进时间盒。项目负责人应先回答本轮最重要的业务结果是什么:验证一个关键流程、交付一个可用能力,还是消除影响客户的高优先级问题。目标明确后,团队才能判断哪些需求构成一条完整的交付路径,哪些只是“顺便做一下”。
如果目标是让客户完成某个核心业务动作,拆分计划时应保留完成路径所需的前后端、权限、数据、测试和发布工作。只挑开发最容易完成的部分,可能提高表面完成项数量,却让用户依然无法使用。
2. 把需求按不确定性和依赖风险分层
容量估算最大的风险,常常不是需求总量,而是少数高不确定事项把整个计划拖住。需求可按清晰程度、技术未知、外部依赖和验证复杂度分层。高不确定事项不一定要直接排除,但应先用技术验证、接口确认或原型测试缩小未知范围。
我通常会追问四件事:验收条件是否明确?关键依赖是否有负责人?测试环境和数据是否可用?一旦某个假设不成立,有没有可交付的替代范围?如果这些问题都没有答案,就不宜把该项当作与成熟需求同等确定的承诺。
3. 以历史交付区间校验,而不是追求一个“正确速度”
对于同一团队,可以观察最近若干个工作方式相近的迭代,记录计划量、完成量、插入工作和未完成原因。若历史交付波动明显,拿平均值作唯一承诺依据并不稳妥;更适合查看常见区间,并根据本期风险选择保守、中性或进取范围。

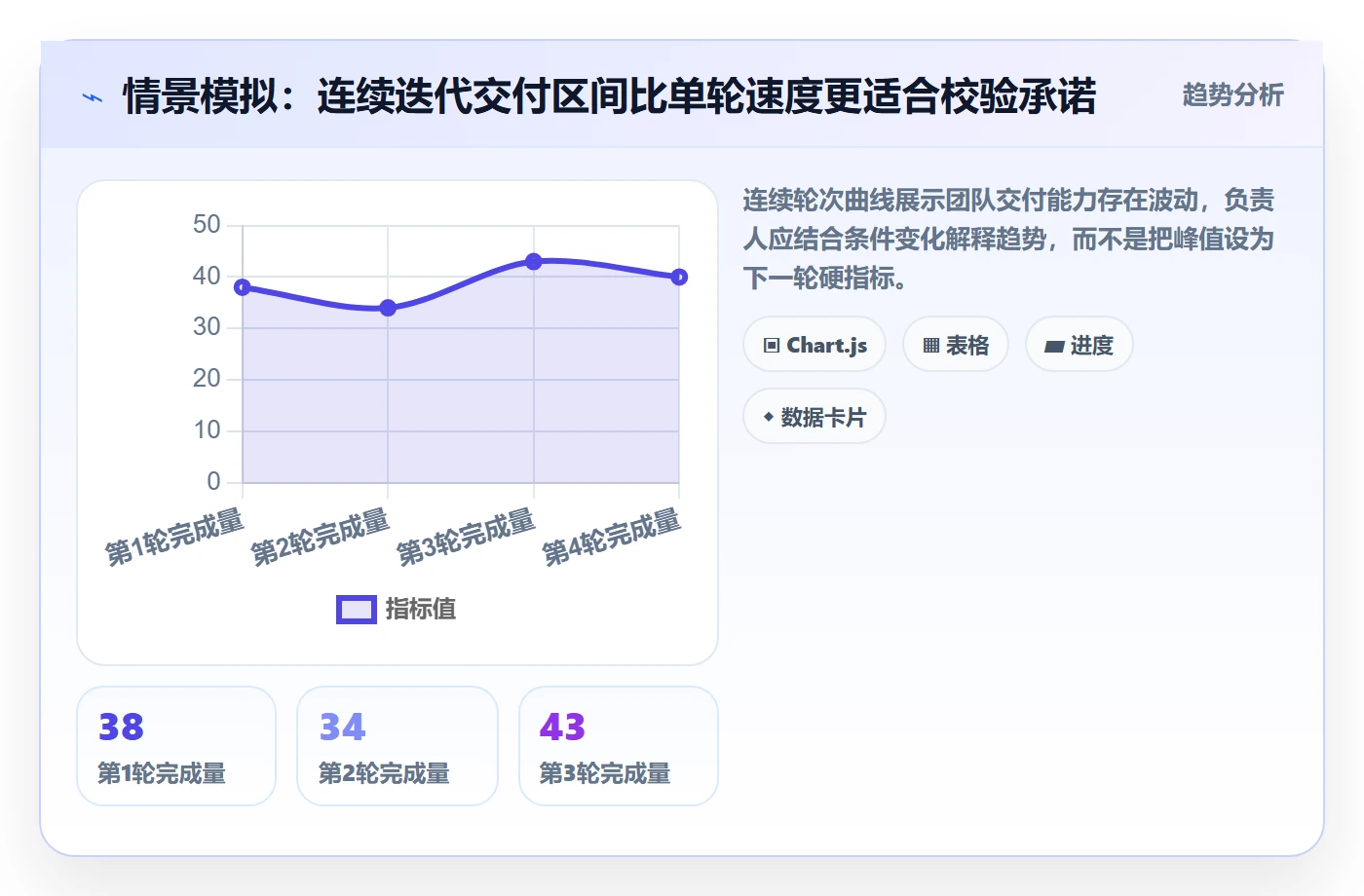

例如,团队过去数轮完成量落在 34 至 46 点之间,其中新成员加入、假期和外部依赖明显影响了低谷。此时负责人不应直接把 46 点当作标准产能,而应判断本轮条件是否接近高产出情形,并给范围设置调整点。这里的点数仅用于演示同一团队内部的规划逻辑,不建议与其他团队横向比较。
4. 把“完成”定义成端到端结果
需求从开发完成到可被用户使用,中间还可能经过代码评审、测试、验收、安全检查和发布。若计划只记录开发任务,项目负责人就看不到交付链条上的真实容量限制。把关键环节纳入同一工作流,能让阻塞更早暴露,也能避免在迭代末尾才发现大量工作停在“待测试”或“待验收”。
对交付周期长的事项,可在不破坏验收完整性的前提下拆成更小的垂直切片。切片应尽可能产生可验证结果,而不是把一个需求机械拆成“前端一半、后端一半”,却没有任何一部分能够独立验证。

五、案例拆解:从80人日的错觉到可执行的迭代计划
1. 先把已知占用摆到台面上
继续使用前文的 8 人团队情景。两周共有 10 个工作日,理论工作日为 80 人日。团队日历显示,有人休假与轮值折算 8 人日;固定会议、跨组协调和已确认的支持任务预计占用 18 人日;负责人另为未知缺陷和外部等待留出 8 人日。于是,基础计划容量约为 46 人日。
这不是说团队只做了 46 人日的工作。实际工作还包括会议、支持、协作和风险处理。46 人日表示在当前假设下,适合拿来安排可交付需求的容量估算。它需要随支持负荷、假期和风险变化更新,而不应成为全年不变的折扣系数。
2. 再检查候选需求是否适配角色瓶颈

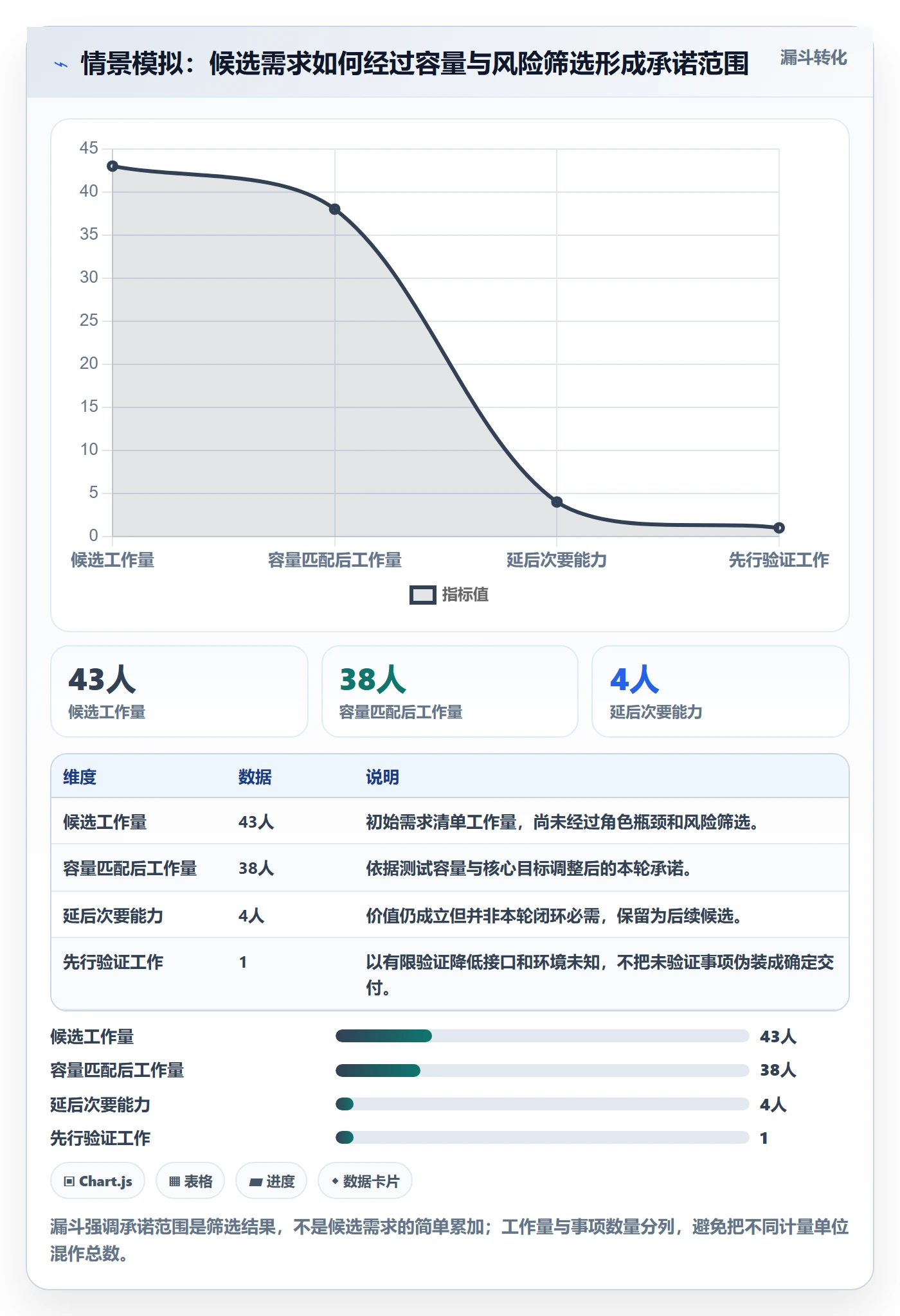

候选需求估算后,团队发现整体工作量约为 43 人日,看起来没有超过 46 人日。但进一步按角色拆分后,测试需要 15 人日,实际可用测试容量只有 9 人日。若按总量直接通过,计划就会在验证阶段排队,导致若干需求无法达到完成定义。
团队随后把需求分成三类:本轮必须交付的核心闭环、可独立交付的次要能力、依赖尚未确认的增强项。负责人没有让测试“想办法加速”,而是重新安排范围:核心闭环保留;一个次要能力延后;高依赖增强项先做接口验证,不纳入本轮完整交付承诺。
3. 用范围调整而非临时加班修复过量承诺
在这套情景中,经过测试任务削减和需求切片,计划从 43 人日调整到 38 人日,测试需求从 15 人日降到 9 人日,剩余部分形成清晰的后续候选范围。团队在计划会中同步记录了延期原因、触发条件和重新评估时间。这样做并非为了降低目标,而是保证被承诺的范围能够端到端完成。
迭代中途若支持工作超过预留空间,团队应通过明确的变更规则处理:判断紧急程度,说明被挤出的事项,指定决策人,并更新可见计划。不能一边接受全部插入需求,一边要求原计划毫无变化;这会让容量数据失去解释力。
| 计划版本 | 候选工作量 | 测试工作需求 | 处理方式 | 计划含义 |
|---|---|---|---|---|
| 初始草案 | 43人日 | 15人日 | 按总量直接排入 | 总量未超基础容量,但测试环节超载 |
| 调整后承诺 | 38人日 | 9人日 | 保留核心闭环,延后次要能力 | 总量与关键角色容量更匹配 |
| 待验证事项 | 不纳入完整交付量 | 先做小规模验证 | 确认接口与环境后再重新估算 | 降低未知依赖直接拖垮迭代的风险 |
4. 迭代结束时要解释偏差,而不是只报完成率
复盘时,负责人应把未完成工作分成几类:估算偏差、临时插入、依赖等待、质量返工、角色瓶颈和优先级变化。每一类对应不同动作。估算偏差可能需要拆分更细;插入工作需要改进变更机制;依赖等待需要提前协调;测试瓶颈则需要调整工作流或能力配置。
若团队只记录“完成 32 点、计划 38 点”,负责人无法知道差异是团队能力变化、范围变化还是系统性等待。记录原因的目的不是追责,而是让下一轮容量输入更真实、风险假设更明确。

六、落地方法:项目负责人可以按这个节奏组织迭代
1. 迭代前:准备容量输入和候选范围
计划会前,负责人先收集人员日历、轮值安排、已知支持事项、关键依赖和上轮未完成工作。产品侧应准备需求目标、验收条件和优先级;技术侧应补充估算依据、风险点和拆分建议。准备工作的目的不是让计划会变成审批会,而是把明显未知项提前暴露。
- 确认周期内每个人的实际可用工作日和投入比例。
- 把固定会议、值班、支持任务和跨项目占用单独列出。
- 检查需求是否具备可讨论的验收条件和必要依赖。
- 汇总同一团队近期完成量、插入工作和未完成原因。
- 准备可调整的候选范围,避免只有“全做”或“延期”两种选择。
2. 计划会中:先定目标,再对齐容量与风险
计划会不要从逐条估工时开始。先确认本轮最重要的结果,再让团队评估实现路径和必要工作。负责人应主动询问测试、设计、发布和外部依赖是否能接住,而不是把是否完成的压力留给某个角色。
当容量不足时,优先讨论优先级、范围切片和依赖风险;只有在目标、范围和团队实际投入都确认后,才讨论是否存在短期资源调整的必要。加人并不总能马上提升产出,尤其当新增成员需要熟悉系统、评审成本上升或工作已进入迭代后半段时。
3. 迭代中:监控流动与变更,不用每日追问替代管理
迭代中关注的重点是工作是否顺畅流动,而不只是每天完成了多少任务。若开发中的工作持续增加,测试队列却没有下降,负责人要及时协调;若大量事项处于等待外部输入,应推动依赖责任人和最晚时间,而不是要求团队把等待计为“已完成”。
新增工作应进入明确的变更判断:是否紧急、是否有授权、会挤出什么、影响谁的工作、是否改变迭代目标。若决定插入,就同步调整承诺范围和风险说明。记录变更不是官僚动作,而是保护计划数据可解释。
4. 迭代后:用偏差原因更新下一轮输入
复盘不必做成复杂仪式,但需要留下可复用的事实。建议记录计划容量、完成范围、临时工作、关键阻塞、返工和未完成原因。若某个问题连续出现,就把它作为流程改进项,而不是每次都在计划会上重复提醒。
负责人可以每隔数轮检查估算方式是否稳定、缓冲是否合理、角色瓶颈是否转移。团队成员变动、工作类型变化或支持负荷上升时,旧数据的参考价值会下降,不能机械地沿用过去速度。
七、不同情况下的行动建议与取舍
1. 新团队或历史数据不足:用区间计划,优先建立基线
新团队刚组建、工作方式刚改变或系统尚未熟悉时,历史完成量通常不可靠。此时不要急着把估算做成精密模型,可以先用可核查的人员可用时间和较保守的范围安排迭代,同时记录插入工作、阻塞、返工和角色投入。
前几轮的目标是形成可信基线,而不是证明团队“很快”。评估时要防止把偶然的低风险迭代当作常态,也不要因一次延期就认定估算模型失败。数据不足时,透明标注假设,比精确但虚假的数字更有价值。
2. 支持工作波动大:单列支持容量,设置升级规则
对于客户支持、线上保障或高频缺陷处理团队,支持工作不应长期隐藏在“其他事项”里。可以根据近几轮记录估算支持占用区间,并设置升级规则:超过预留容量后,由谁决定挤出哪项计划、是否需要专人接手、哪些问题必须进入故障响应流程。
固定留出空间会牺牲部分计划需求容量,但能降低迭代目标被无声侵蚀的风险。如果支持负荷持续增长,单纯增加缓冲不是长期方案;负责人还要查明根因,例如系统稳定性、发布质量、支持入口和责任边界。
3. 依赖多、审批慢:先压缩未知,不要把等待算成产能
当交付依赖外部团队、数据审批、供应商或环境准备时,负责人应先标明依赖的责任人、所需输入、最晚时间和失败时的替代计划。对关键未知项,安排短周期验证比直接承诺完整功能更稳妥。
这种取舍可能让本轮可见功能减少,但降低了迭代末期才暴露阻塞的概率。若审批本身是稳定且可预测的流程,可以把其等待纳入交付计划;若等待时间波动很大,则应管理风险区间,不要假设团队能用加班抵消外部等待。
4. 多团队或百人以上组织:优先统一口径,不追求全公司同一速度
规模较大的组织需要共享基本定义,例如什么算完成、容量如何登记、迭代中途变更如何记录、跨团队依赖如何升级。这样便于负责人发现队列和风险,也让管理层看到计划变化的依据。
但统一口径不等于统一故事点、统一速度目标或统一折扣率。不同团队的工作类型和技术背景不同,强行比较速度会诱发拆分口径变化、点数膨胀和低估风险。管理层更适合关注目标达成、交付稳定性、阻塞时间和质量趋势,而非把单一产出指标变成绩效排名。
5. 工具落地:先定义数据和责任,再决定自动化程度
若准备借助项目管理工具落地,先明确哪些信息必须真实、由谁维护、何时更新。迭代范围、工作项状态、负责人、阻塞原因和变更记录通常比复杂报表更重要。自动汇总只有建立在可信输入之上,才会减少沟通成本。
组织在评估 PingCode 这类项目管理平台时,可以重点验证以下事项:需求与迭代是否能关联;权限是否符合组织边界;历史项目迁移是否保留关键字段与记录;私有化部署的运维责任和升级方式是否清晰;管理视图是否能展示容量变化与依赖状态。采购决策应通过真实数据试迁移和代表性流程验证,而不是只看演示环境。
八、如何取舍:容量管理没有一个适合所有团队的公式
1. 精细估算与快速决策之间的取舍
按个人、角色和任务逐项估算,能帮助发现瓶颈,但维护成本高;只看团队整体历史交付量,速度快,却可能漏掉测试或设计等局部约束。团队工作较稳定时,可以以历史区间为主、角色容量为辅;依赖复杂或质量风险高时,应增加角色与关键节点检查。
2. 高承诺与高稳定性之间的取舍
把计划装得很满,短期内可能提高看似承诺的需求量,却会使突发工作、返工和等待直接转化为延期。保留缓冲会减少最初承诺的范围,但更容易应对不可预期的工作。缓冲是否过多,要看实际消耗与风险变化,而不是看团队是否“每一天都很忙”。
3. 个体利用率与团队流动之间的取舍
让每个人都持续满负荷,看起来资源利用率很高,却容易使任务在评审、测试和决策环节排队。团队交付依赖工作流完成,而非每个人都没有空档。适度留出协作和处理阻塞的空间,可能降低局部利用率,却提高整体完成速度和交付稳定性。
4. 统一管理与团队自治之间的取舍
组织需要统一基本的状态定义、变更记录和依赖管理,避免跨团队沟通失真;团队也需要保留根据工作性质调整估算和节奏的空间。合理做法是统一“如何解释数据”,而不是统一“每个团队必须达到多少点”。

九、结语:下一步先验证容量输入,再谈提高团队速度
迭代容量真正解决的,不是“如何把更多任务塞进两周”,而是“我们在什么条件下,能对哪些结果作出可信承诺”。最重要的管理动作不是寻找一个通用公式,而是把人员可用性、角色瓶颈、支持负荷、依赖风险和历史结果放进同一场讨论。
如果你正在准备下一轮迭代,可以先做一个小而有效的动作:记录每个人的实际可用时间,单列支持与会议占用,按关键角色检查候选需求,并在结束时解释未完成原因。连续观察数轮后,再决定是否需要更复杂的估算模型或管理平台。容量数据不是用来证明团队够不够努力,而是用来帮助团队更早看见约束、更诚实地调整范围,并持续交付真正可用的结果。
常见问题解答(FAQ)
1. 迭代容量应该怎么计算?
我以前会直接按团队人数估算,结果常常高估可交付量。遇到节假日、会议较多或成员请假时,我更想知道怎样把这些因素算进计划。
先按每位成员的可用工作日扣除休假、固定会议和支持值班,再结合近期实际完成量确定容量。若团队过去 3 个迭代平均完成 40 个估算点,本次可用工时比平时少 20%,可先将计划容量下调约 20%,并把结果视为上限而非承诺;数据积累不足时,优先用可投入工时估算,不要混用工时与估算点。
2. 迭代开始后需求变更,应该怎么处理?
我负责的项目经常在迭代中途遇到紧急需求,完全拒绝会影响业务,直接塞进计划又容易让团队加班。想知道怎样判断变更是否值得挤占已有工作。
先确认变更的业务影响、截止时间和不处理的后果,再由负责人评估工作量与风险。确属紧急事项时,应同步移出工作量相近的未开始任务,或明确调低迭代目标;记录变更原因、加入和移出的事项及决策人,避免用加班掩盖容量超载。
3. 如何判断团队的迭代容量估算是否可靠?
我发现计划完成率有时很高,但团队仍觉得负担很重;有时任务没做完,却是外部依赖迟迟未解决。只看完成数量,似乎很难判断估算究竟准不准。
连续跟踪至少 3 至 5 个迭代的计划量、完成量、临时插入工作和未完成原因,并确保估算口径一致。可将完成量除以计划量观察趋势,但不要把单次完成率当作个人绩效;若未完成主要来自依赖阻塞,应先改善依赖管理,而不是简单下调团队能力判断。
4. 迭代中出现阻塞或成员缺席,负责人该如何调整计划?
我遇到过关键任务卡在外部团队,也遇到过核心成员临时请假;如果等到迭代结束才处理,通常已经来不及。想知道负责人何时介入、调整到什么程度比较合适。
每日检查阻塞事项及其影响范围,确认负责人、下一步动作和预计解除时间。若阻塞超过团队约定的处理时限,或成员缺席使关键任务无法按期完成,就尽早重新评估目标:优先保留高价值且依赖已满足的工作,拆分可独立交付的部分,并向相关方说明调整依据与影响。
核心关键词
文章包含AI辅助创作:迭代容量落地方案:项目负责人开展迭代管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/579014
读者评论
角色容量拆分这点很实用,尤其测试环节常被总人日掩盖。不过小团队里成员经常跨角色,实际排期可能还得把切换和等待时间算进去。
我们团队也留缓冲,但支持工单波动很大,按固定比例预留有时仍不够。比起只复盘缓冲用了多少,我觉得记录工单类型和突发原因更能帮助下轮调整。
历史交付量适合校验计划,但遇到新成员加入或技术改造时,可比迭代不太好找。文中提到按区间判断,我想知道这种情况下通常会观察几轮再调整承诺范围?
