迭代管理迭代教程:跨部门团队落地方案,避坑指南
跨部门迭代最容易失败的地方,往往不是团队不会开计划会,而是每个部门都按时完成了自己的任务,最终交付物却无法上线:研发说代码已合并,测试说环境不可用,业务说规则还没确认,运营则发现上线窗口已经错过。迭代管理真正要管理的不是“这两周做了多少事”,而是跨团队依赖能否在有限时间里转化为可验证的业务结果。
一、先讲核心结论:迭代管理不是把部门任务装进一个时间盒
1. 先统一结果,再统一节奏
我判断一个迭代计划是否可靠,通常先看它能不能用一句话说清楚交付结果。例如,“完成订单退款能力上线,并让客服能够按新规则处理退款”,比“完成退款模块研发、测试和客服培训”更适合做迭代目标。前者描述用户或业务结果,后者只是活动清单。
跨部门协作里,目标必须同时回答三个问题:谁会用这个结果、怎样判断结果已经达成、哪些前置条件必须先满足。如果只能回答“研发要做哪些事”,而不能说明业务验收标准、运营准备和发布条件,这个目标还没有达到可执行状态。
核心结论是:迭代管理的对象不是任务数量,而是从需求确认到结果验收的完整交付链。计划会只负责形成承诺,真正的管理动作发生在承诺之后:依赖是否提前暴露、风险是否有负责人、变更是否经过判断、结果是否被验证。
2. 固定周期不等于固定承诺
不少团队把“每两周迭代一次”误解成“每两周必须做完计划里所有事项”。这会诱发两种坏习惯:一是团队为了保住完成率,把尚未明确的工作提前塞进承诺;二是迭代中途需求变化后,大家仍然维护原计划,却不调整范围和验收标准。
周期的作用是建立稳定的检查节奏,不是保证所有未知数消失。更可靠的做法是固定迭代开始、同步和回顾的时间,同时允许对未承诺事项重新排序。若关键依赖尚未确认,应把它列为风险或探索工作,不应包装成确定交付。
3. 先治理少数关键交接点
跨部门团队的问题看起来很多,真正影响交付的交接点往往只有几个:需求从业务转给产品、产品交给研发、研发交给测试、测试交给发布与运营。管理者不需要一开始就增加大量会议和审批,而应先识别哪些交接经常造成等待、返工或责任不清。
例如,测试排期不是“测试团队的效率问题”,如果测试只能在代码完成后才知道变更内容,真正的缺口可能是需求评审和测试设计没有并行。类似地,发布延误也可能不是工程师拖延,而是权限审批、数据核对或业务公告没有进入迭代计划。

二、背景和真实场景:为什么跨部门迭代比单团队计划更容易失真
1. 任务的完成顺序不等于价值的交付顺序
一个功能常常需要产品、研发、测试、数据、运营、客服和安全等角色共同完成。每个部门都有自己的工作队列和考核方式,但用户感知的是一条连续流程。研发完成接口,不代表客服流程准备好了;测试通过,不代表数据迁移和权限配置已经验证。
这就是跨部门迭代的结构性难点:局部效率之和不等于端到端效率。某部门看起来完成率很高,可能只是把工作交给下一个部门排队。若只在部门层面检查任务状态,团队会得到“大家都完成了自己的部分”的假象,却看不到价值卡在交接处。
2. 一个常见的退款能力迭代场景
下面用一个匿名化业务场景说明方法。假设某中型企业计划在两周内上线退款规则调整:产品负责规则梳理,研发修改订单服务,测试验证不同退款路径,财务核对账务口径,客服更新话术,运营安排公告和上线窗口。
初始计划把“规则确认、研发、测试、培训、发布”都放进同一个迭代。表面上看任务齐全,实际却有三个未解决条件:财务尚未确认手续费处理方式,客服不知道异常订单如何解释,测试环境没有可复现的历史数据。若此时直接承诺“本迭代上线”,团队只是把不确定性隐藏在计划里。
我会先把工作拆成两个层次。第一层是必须先形成的决策和验证条件,例如规则定稿、异常样例、账务口径和环境数据;第二层才是可依赖这些条件推进的实现、测试和发布任务。条件未满足时,可以安排规则澄清或技术验证,但不能把它们说成已经确定的上线承诺。
3. 部门边界会制造等待,而等待未必显示为“阻塞”
许多团队只在任务完全无法继续时才标记阻塞。实际更常见的是“暂时能做别的事”:测试先测其他功能,产品继续写文档,开发转去处理低优先级缺陷。任务表面没有红色状态,但关键路径已经被拉长,等到临近发布才发现高优先级事项没人能接续。
所以我建议把“等待谁、等待什么、最迟什么时候需要答案”作为依赖记录的基本字段。依赖不是一句“需要业务配合”,而是一项有对象、有交付物、有日期、有升级路径的具体承诺。

三、常见误区:看板整齐,不代表迭代可控
1. 把“按期完成率”当成唯一成功指标
完成率很容易计算,却可能把团队引向错误目标。团队如果通过减少承诺、拆小任务或把未验收事项标成完成来提高数字,指标会变好,交付能力却未必变强。更糟的是,跨部门工作中,“完成”可能只代表某个角色提交了产物,并不代表下游已经接收。
我的做法是把完成率与验收率、周期时间、变更量和阻塞时间放在一起观察。按期完成率回答“承诺是否兑现”,验收率回答“产物是否可用”,周期时间帮助定位等待,变更量则说明计划稳定性。单一指标只能提供一个角度,不能代替判断。
2. 把所有部门都拉进每一场会议
跨部门协作不等于所有人全天候参加同步会。大范围会议如果没有明确决策事项,通常会增加协调成本,让真正需要解决的依赖淹没在状态汇报里。每个角色既要知道全局,也不需要听完所有细节。
建议把会议分为三种:全体迭代计划会用于确认目标、范围和关键依赖;短周期同步会用于暴露跨团队阻塞;专题评审只邀请与决策直接相关的人。状态信息可以异步更新,会议时间留给冲突、风险和取舍。
3. 任务拆得越细,管理就越精确
把每个动作拆成半小时任务,会让看板显得很忙,却未必提高可预测性。过细的任务增加维护成本,也会让参与者关注“我是否更新了状态”,而不是交付是否形成闭环。反过来,一个“完成退款功能”的大任务又太粗,无法识别依赖和风险。
可操作的拆分粒度,是团队能在同步周期内观察到状态变化,并且任务有清晰完成定义。通常应按可验收的用户路径、接口、规则或测试场景拆分,而不是按部门岗位把工作切成互不相连的清单。
4. 把迭代中新增需求当作“顺手加一下”
新增一项工作并不是免费发生的。它会占用当前团队容量,或者挤压原有承诺,也可能引入新的测试、合规、培训与发布成本。如果没有同步说明被替换的事项和风险,团队就会形成“计划什么都不删,临近结束再解释为什么没完成”的习惯。
处理变更时,我会要求提出方说明紧急程度、业务影响和最迟决策时间,再由相关负责人判断:替换哪项工作、增加多少风险,或是否将事项放入下一周期。紧急不是一句形容词,而是有时间窗口和损失依据的决策理由。
5. 把工具上线当作管理机制已经建立
协作工具可以帮助团队留存工作项、依赖、状态和决策,但工具不能替团队确定谁有权取舍,也不能替业务方写出验收标准。字段很多、流程复杂、权限严密,不代表协作质量高;如果每个人都在更新状态,却没人负责跨部门决策,工具只会把混乱记录得更完整。
工具配置应从最小流程开始:每项工作有负责人、验收条件、优先级、迭代归属和阻塞信息;跨团队事项有依赖方与截止日期;变更有原因和决策记录。等团队真正使用这些信息做决策,再逐步增加自动化和统计视图。

四、专业判断逻辑:把“能不能承诺”变成可检查的问题
1. 需求准入:先判断是否足够清楚
需求进入迭代计划前,我会检查它是否描述了目标用户、触发场景、预期行为和验收方式。对于跨部门工作,还要补充数据口径、权限边界、合规要求和运营影响。需求不必在计划前把每个细节都写死,但关键分歧不能留到开发和测试阶段才第一次出现。
如果需求仍存在多个互斥解释,应先安排短周期澄清或原型验证,并设置决策负责人和截止时间。此时可承诺的是“完成验证并做出选择”,而不是假装已经确定要交付哪一种方案。
2. 依赖准入:明确前后关系和责任人
依赖至少要写清四件事:谁需要提供什么、接收方用什么标准确认、最迟何时提供、延迟时由谁协调。比如“财务支持退款”不是合格依赖;“财务负责人在周三前确认手续费冲回口径,产品和测试共同用三条样例验收”才可以进入计划。
还要区分硬依赖与软依赖。硬依赖未完成,后续工作无法启动或无法验收;软依赖只影响质量、效率或风险,可以在明确边界下并行推进。把两者混为一谈,会造成团队要么过度等待,要么在不具备条件时盲目开工。
3. 容量判断:按可用时间估算,而不是按岗位人数估算
一个团队有十个人,不代表两周内有二十个人周可用于新需求。值班、缺陷处理、评审、支持其他团队、休假和发布保障都会占用容量。跨部门工作还会受到关键角色瓶颈影响:即使研发有余量,唯一的安全评审人或业务审批人也可能限制实际吞吐。
我建议先用最近几轮实际数据建立粗略基线,再按迭代目标和已知事件调整。估算不必追求精确到小时,重点是说明依据和风险。当工作量不确定时,采用范围估计,并为未知事项预留空间,比把所有容量排满更诚实。
4. 变更判断:同时看价值、时效和替换成本
临时需求是否插入,不应由提出者职位高低或会议上声音大小决定。至少比较四项:不做的损失、延迟一周期的损失、当前范围被挤出的价值、插入后对依赖和发布风险的影响。若紧急事项确实优先,应公开调整原承诺,而不是让团队在原计划上叠加工作。
5. 退出标准:验收与发布条件必须分开
工作项验收回答“功能或交付物是否符合要求”,发布条件回答“现在是否适合让目标用户使用”。功能测试通过,不一定意味着数据迁移、权限配置、客服培训、监控告警和回滚方案已经就绪。把两类标准分开,既能避免测试替发布背锅,也能避免业务验收被技术状态替代。

五、具体案例与数据观察:用两轮迭代验证机制,而非追求漂亮数字
1. 案例设定与数据口径
继续使用匿名退款能力场景。为说明复盘方法,以下数字均为情景模拟数据,不是某企业实测结果,也不应被理解为行业基准。假设团队由产品、研发、测试、财务、客服和运营共同参与,周期为两周,核心目标是完成退款规则调整并具备上线条件。

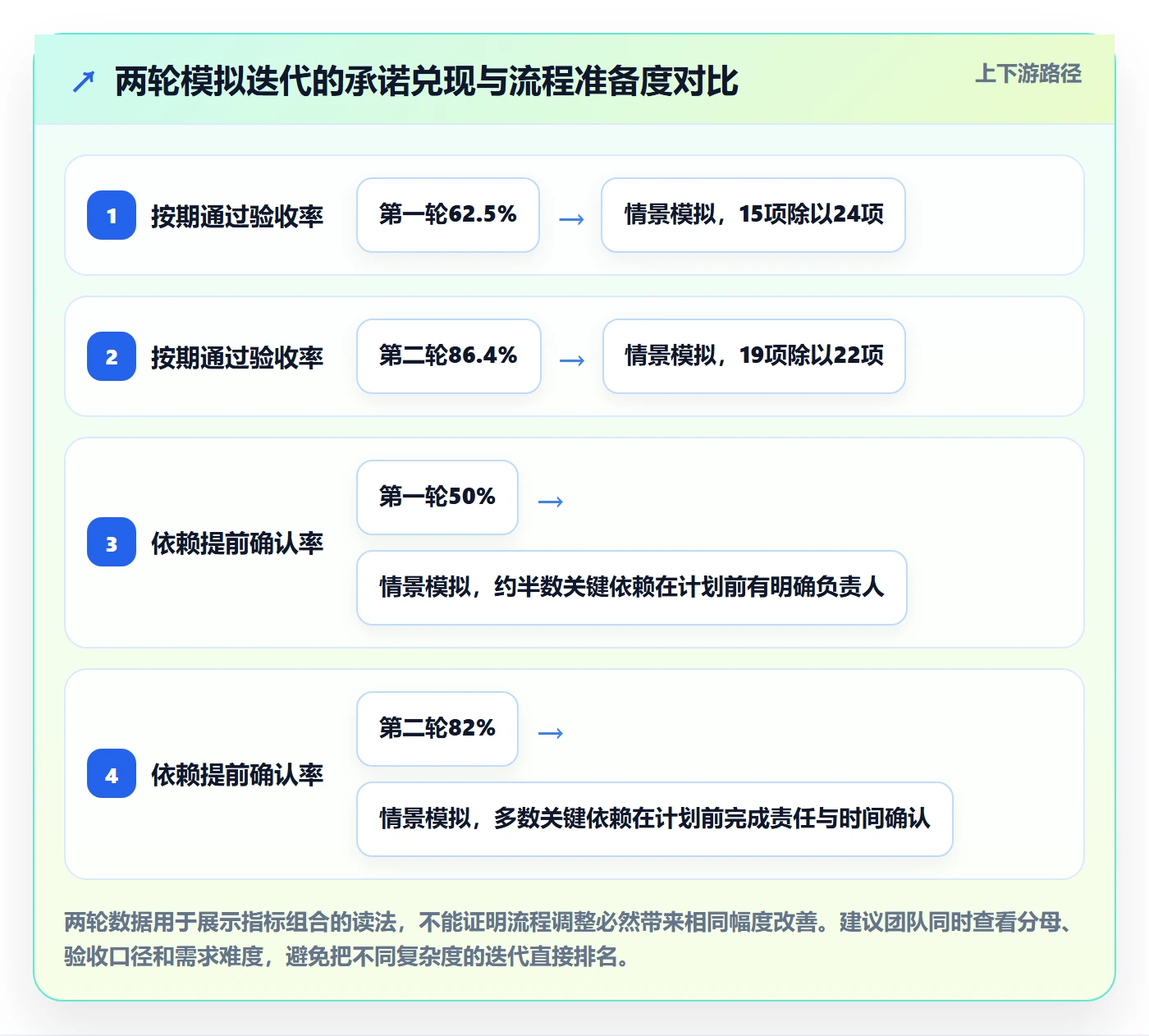

第一轮没有设置依赖负责人和发布清单,计划包含24项工作,最后15项按期通过验收。第二轮将工作按用户路径拆分,需求规则在计划前确认,测试样例和客服准备提前并行,计划包含22项工作,19项按期通过验收。第二轮事项更少,但业务准备更加完整。
这组模拟数据要说明的不是“少做任务一定更好”,而是工作项数量不该成为核心胜负指标。团队在计划前消除关键不确定性,通常比在计划后更积极地追赶状态有效。实际使用时,应保存原始工作项、变更记录和验收时间,避免只靠迭代结束时的回忆估算。
2. 观察完成率时,也观察等待与验收
如果第一轮有9项未按期通过验收,复盘不能只问“谁没有完成”,而要拆解原因:其中多少项等待规则确认,多少项因环境问题延迟,多少项被临时需求挤出,多少项其实完成了开发但没有达到业务验收标准。只有把原因与任务流转时间对应起来,复盘才会产生可以验证的改进。
第二轮可以进一步观察中位周期时间、阻塞时长、计划外变更比例和发布准备完成率。指标应有明确口径,例如周期时间从“开始处理”到“验收通过”,阻塞时长只统计明确标记为等待外部输入的时间。不同团队口径不一致时,跨轮次比较没有意义。
| 观察维度 | 第一轮情景模拟 | 第二轮情景模拟 | 管理解释 |
|---|---|---|---|
| 计划工作项 | 24项 | 22项 | 数量下降不是目标,需结合交付价值判断 |
| 按期通过验收 | 15项 | 19项 | 反映承诺兑现与验收结果,不等同于业务收益 |
| 关键依赖提前确认 | 约一半 | 大多数 | 用依赖负责人和截止时间减少临近结束才暴露的问题 |
| 计划外变更记录 | 零散记录 | 逐项记录替换关系 | 透明呈现新增工作挤压了什么承诺 |
| 发布准备状态 | 结束时集中核对 | 迭代中并行检查 | 把运营、客服和发布条件提前纳入交付链 |
3. 识别“速度提高”的反例
如果团队周期时间下降,但上线缺陷、返工或客服投诉上升,不能直接得出“效率提高”的结论。也可能是工作拆得更小、验收放松,或团队把风险转移到迭代结束之后。交付速度需要与质量和结果共同解释。
反过来,某轮完成率下降也不一定是机制变差。若团队主动取消不成熟需求、发现合规风险并及时停止上线,这可能是更好的决策。衡量迭代管理时,既要关注承诺兑现,也要判断团队有没有在正确时间识别错误承诺。

六、落地方案:用一个周期建立最小可运行的跨部门机制
1. 第一步:画出交付链,而不是先开新会议
先选一个近期真实业务目标,邀请直接参与交付的角色,把从需求提出到用户可用的步骤画出来。每一步只记录输入、输出、负责人、接收人和常见等待。不要一开始就画完整组织架构或设计理想流程,先找出最近几次交付中反复出现的断点。
例如,若测试经常等到研发完成才拿到规则,下一步不是要求测试“更积极”,而是明确需求评审阶段需要交付哪些验收样例。若发布总在最后一天缺少业务确认,就把业务确认改成可追踪的前置条件,并给出最晚决策时间。
2. 第二步:定义团队统一的工作项字段
字段宁少勿杂,但必须支持实际决策。建议至少包括:业务目标、负责人、验收条件、优先级、迭代归属、依赖对象、目标日期、当前阻塞、变更记录。跨部门依赖还应指明提供方和接收方,避免“负责团队”成为无人跟进的模糊标签。
所有字段都应回答一个实际问题。如果某字段没有人使用它做排序、协调、验收或复盘,就先不要强制填写。管理制度的复杂度必须能被团队的协作收益覆盖。
3. 第三步:把计划会设计成决策会
计划会之前,需求负责人先整理候选事项和未决问题;会上不逐项朗读所有背景,而集中讨论目标是否一致、容量是否可信、依赖是否有主、哪些事项必须二选一。会议结束时,记录承诺范围、风险、未决事项及其负责人。
- 确认目标:用一两句话描述本轮要形成的业务结果。
- 检查准入:排除验收条件不明或关键规则尚未决策的事项。
- 核对容量:考虑值班、支持、评审、休假和已知发布工作。
- 确认依赖:逐项确定提供方、接收方、交付物和最迟日期。
- 记录取舍:说明未进入计划的候选事项及原因,减少事后误解。
4. 第四步:同步会只处理偏差和协作
同步会不必让每个人轮流回答“昨天做了什么”。更有效的检查是:迭代目标有没有变化、关键路径是否受阻、依赖是否超期、是否出现需要立即取舍的变更。状态可在工具中更新,会议用来确认下一步行动和决策责任。
对于分布式团队,可采用异步更新加短会的方式。每个阻塞说明影响的目标、需要谁提供什么、最迟何时解决。若问题没有需要团队决策的内容,就不必占用所有人的时间。
5. 第五步:验收、回顾和调整分开进行
验收关注交付是否满足约定条件,回顾关注协作机制是否值得调整。两件事最好不要混成一场“复盘谁做得不好”的会议。先展示工作项与验收证据,再讨论阻塞和决策过程,最后选出少量、可验证的改进项。
改进项需要具体到责任人和观察方式。例如,“加强沟通”不可验证;“未来两个周期,测试代表在规则评审阶段补齐关键路径样例,并记录因样例缺失导致的返工次数”才有办法检查是否有效。
6. 第六步:用流程工具承载协作事实
团队规模扩大后,依赖关系、权限和跨项目追踪会变得复杂。选择工具时,应验证它能否承载团队真实的工作流,而不只看功能清单。可重点试跑需求到交付的完整链路,包括权限配置、跨团队可见性、状态变更、报表口径和历史数据管理。
以 PingCode 为例,它可作为中大型企业及百人以上组织评估项目管理与研发协作的候选之一。若组织有本地化部署或现有 Jira 数据迁移要求,可以把私有化部署方案、迁移范围、字段映射、权限兼容、历史数据校验和切换回退计划列为评估项。“支持迁移”不等于无需验证的无缝切换,国产替代也不应只凭宣传语下结论;建议用一个真实项目做迁移演练,核对工作项、附件、评论、权限和报表结果。
采购评估还应把许可成本、实施服务、运维责任、数据安全、定制维护和用户培训纳入总成本。对于百人以上团队,工具能否支持分层权限、跨团队视图、流程配置和规模化运维,比单个功能演示更重要。若团队当前只有十几人且流程尚不稳定,先用轻量方案验证管理机制,通常比立即进行复杂部署更稳妥。

七、不同情况下的行动建议:不要把一种流程套给所有团队
1. 团队刚开始迭代管理
如果团队此前主要依靠临时沟通推进工作,先选择一个稳定、影响面可控的业务目标做试点。连续运行两到三个周期,只保留目标、负责人、验收标准、依赖和阻塞记录。初期的重点不是追求指标改善,而是让信息从个人记忆转变为团队可见、可追踪的事实。
如果第一次就把全部部门、全部项目和复杂审批纳入统一流程,团队会把主要精力花在配置与填报上。试点成功的标准应是:跨团队问题更早暴露,决策人能找到,交付是否达成可以复核。
2. 团队规模较小,成员角色重叠
小团队未必需要复杂的迭代仪式。一个简洁看板、每周一次目标检查和明确验收人可能已经足够。成员角色重叠时,重点是避免口头约定丢失,尤其要记录外部依赖、临时变更和用户验收。
如果工作高度不确定,例如产品探索或技术预研,建议把验证任务与确定交付分开管理。前者关注假设、实验和决策,后者关注范围、验收和上线。把探索性工作硬套成确定承诺,会导致团队为了完成率压制必要的试验。
3. 团队超过百人或涉及多个事业单元
规模扩大后,单个项目的迭代节奏仍可由团队管理,但跨项目依赖需要更清晰的治理机制。建议区分团队层面的交付承诺和组织层面的协调事项:团队负责交付,跨团队负责人负责依赖优先级、资源冲突和共同发布日期。
如果多个团队共享关键平台、数据或审批角色,应建立明确的服务入口与优先级规则,而不是靠私下催办。此时可以评估支持组合视图、权限边界、审计记录和大规模迁移能力的协作平台,但采购决策仍应以真实流程试跑和总拥有成本为依据。
4. 监管、安全或数据风险较高
这类团队不能把合规检查留到发布前。需求阶段就应识别敏感数据、权限变更、审计要求和回滚条件,并让对应角色参与规则确认。检查过程应留下可追溯证据,但不意味着每个小任务都需要同样强度的审批。
还要区分“风险审查”和“所有事项都走重审批”。对低风险的文案或体验调整,可采用轻量校验;涉及资金、隐私或关键权限的变更,则设置更严格的复核和发布门槛。控制强度应与潜在损失匹配。
5. 需求经常变化或业务窗口很短
如果业务必须快速响应,团队可以保留明确的紧急事项容量,但不能把整轮计划都设计成随时可变。每次插入新事项时,说明它替代了什么、对现有承诺有什么影响,并更新受影响角色的工作安排。
如果外部事件不可预测且任务短小,按固定时间盒规划可能不如持续流动的看板合适。选择方法时看工作到达方式、批次依赖和发布节奏,不要因为“迭代管理”听起来规范,就强行把所有团队放进同一周期。

八、不同情况下的取舍:速度、确定性和管理成本不能同时无限增加
1. 追求更高确定性,可能要接受更长的准备时间
在高风险业务中,提前完成规则确认、数据校验和发布演练会占用前期时间,但能减少后期返工和事故概率。若业务时限极紧,管理者需要明确接受哪些风险,而不是要求团队既不增加准备时间,又保证所有结果确定。
可以把取舍写成具体决策:例如先覆盖高频路径,少数低频异常进入下一轮;或者延后面向所有用户的发布,先做小流量验证。取舍可被讨论和复查,模糊承诺则会在临近上线时变成冲突。
2. 更细的流程有助追踪,但会增加维护成本
增加字段、审批和状态可以提升可见性,也会提高每个工作项的维护负担。若团队不知道这些信息如何支持决策,就会产生形式化填报。流程复杂度应根据团队规模、风险和依赖密度逐步上升,而不是一次性追求“企业级完整”。
3. 指标要能驱动行动,而非用于部门排名
团队间比较完成率容易忽略需求复杂度、依赖数量和故障值班差异。更稳妥的用途是看同一团队的趋势,并对异常变化做原因分析。若管理者用数字直接排名,团队可能会优化指标而非交付结果,例如拒绝难需求、隐藏阻塞或把工作拆分得不合逻辑。
当指标用于组织级决策时,应同时说明定义、时间范围、分母、数据来源和可比性限制。样本量小、需求类型变化大时,数字更适合提示调查方向,而不是单独证明某个团队表现优劣。
4. 工具覆盖范围要与管理成熟度匹配
统一平台能带来跨项目视图、权限治理和历史追踪,但也会带来迁移、培训、配置和运维成本。团队若尚未约定需求入口、状态定义和验收责任,直接把旧流程整体搬进新工具,往往只是复制原有问题。
反过来,组织规模大、项目依赖多、审计要求高时,过度依赖个人表格和聊天记录也会提高协调风险。工具选择不是“越轻越好”或“功能越多越好”,而是看它能否以可接受的总成本支撑组织真正需要的治理能力。
九、避坑清单:在迭代开始前问完这十个问题
1. 承诺前的检查问题
- 本轮目标是否能被业务方用可观察结果描述?
- 每项关键工作是否有明确负责人和验收人?
- 需求是否包含足以开始工作的规则、场景和验收条件?
- 跨团队依赖是否写明提供物、接收方和最迟时间?
- 计划容量是否扣除了值班、支持、评审和已知假期?
- 测试环境、数据、权限及发布条件是否有人负责准备?
- 新增紧急工作时,团队是否知道要替换或延后什么?
- 哪些事情可以并行,哪些属于不能绕过的硬依赖?
- 业务验收与技术测试是否有各自清晰的完成标准?
- 本轮复盘准备验证哪一个具体流程假设?
如果其中多个答案是“到时候再看”,不一定意味着不能开始,但意味着当前承诺应该降低确定性。可以先承诺完成澄清、样例验证或技术试验,再根据证据决定是否进入完整交付。
2. 执行中的预警信号
迭代中若出现关键依赖连续逾期、任务长期停留在等待状态、临时工作没有替换记录、已完成工作反复被退回、只有少数人知道发布条件等情况,应及时调整范围或协调资源。不要等到周期结束才用“整体进度正常”掩盖局部关键路径已经失守。
红色状态本身不是管理动作。每次预警都应对应下一步:谁联系依赖方、谁作出范围决策、谁更新用户预期、什么时候复查。没有后续责任人的风险记录,只是另一种形式的状态装饰。
十、总结:好的迭代管理,先减少惊讶,再提高速度
跨部门迭代管理的价值,不在于让所有人按同一个节奏开会,也不在于把每个任务都填进工具。它的价值是让团队更早看见条件不成熟的承诺,更快协调真实依赖,并在变更发生时做出透明取舍。
我更愿意用“惊讶次数”来理解一套迭代机制是否有效:到了最后几天,团队是否还会第一次发现规则未定、测试数据缺失、运营不知情或审批无人负责。若这些意外逐步减少,即使周期时间尚未明显下降,团队的交付可预测性已经开始改善。
下一步可以从一个近期项目开始:写清业务目标,画出交付链,列出关键依赖,记录容量假设,并在迭代结束后检查实际等待和返工原因。先让问题可见,再决定是否增加流程和工具;先验证一个改进,再扩大到更多团队。这比一次性引入复杂制度,更容易得到持续、可信的交付改善。
常见问题解答(FAQ)
1. 跨部门团队的迭代周期应该怎么定?
我之前参与的项目里,研发、产品和运营的工作节奏并不一致,周期太短容易被会议打断,太长又会拖慢反馈。我想知道,刚开始协作时该按什么依据确定迭代长度?
先盘点需求从确认到交付通常要经过哪些部门、各环节等待多久,再选一个能容纳完整交付流程的周期。跨部门团队可以先试行两周迭代,连续运行两到三个周期后,比较计划完成率、临时插入任务比例和评审反馈时效;若频繁因依赖等待而延期,先优化交接与决策时限,不要只靠拉长周期解决。
2. 跨部门迭代中,需求变更应该由谁决定是否插入?
我遇到过迭代开始后,业务方提出紧急需求,研发认为会影响已承诺的交付,产品又担心拒绝会错过窗口。我想知道,怎样设置规则才能既响应变化又不让计划形同虚设?
指定一位对迭代目标负责的负责人,并约定插入门槛:明确业务影响、截止时间、所需工作量及被挤出的任务。只有达到事先约定的紧急级别才进入当前迭代;由负责人和相关职能代表共同确认取舍、记录决策及影响。每次迭代复盘统计插入任务占比,若持续偏高,应调整需求入口或预留容量。
3. 怎样减少跨部门依赖导致的迭代延期?
我发现有些任务看起来已经分配到人,实际却卡在另一个部门的审批、数据或接口上,直到临近交付才暴露。我想知道,团队应该怎样提前发现这类风险,而不是靠反复催进度?
规划时把任务拆到可验收的交付物,并标出每项依赖的提供方、接收方、交付日期和验收标准。对关键依赖设置负责人和最晚确认时间,在每日或每周同步中只检查阻塞项;若依赖未按时满足,立即评估替代方案、调整范围或升级决策,而不是把风险留到迭代末尾。
4. 跨部门迭代做得好不好,应该看哪些指标?
我不想只看完成了多少任务,因为任务数量多未必代表用户价值,也可能掩盖返工和延期。我想知道,如何用一组不容易被数字误导的指标判断迭代是否有效?
同时看交付、稳定性和结果三类数据:计划完成率用于检查承诺与实际是否匹配,延期和返工比例用于识别流程质量,已交付功能的使用或业务效果用于判断价值。统一统计周期和口径,并按迭代追踪趋势;不要把个人任务数或单次完成率当作绩效结论,也不要在没有业务目标时把速度指标单独当成成功标准。
核心关键词
文章包含AI辅助创作:迭代管理迭代教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578737
读者评论
我们之前也遇到过测试排期总在开发完成后才暴露的问题。把测试设计提前到需求评审确实有帮助,不过前提是需求变更能及时同步,否则测试用例很快就过期。
文中把验收和发布条件分开很实用。我所在团队功能验收通过后,常常还要等权限、公告和客服培训,最好能明确一个人负责汇总这些上线条件。
容量估算我觉得不能只看前几轮平均值,值班和临时支持有时波动很大。你们通常怎么为这类不可预测工作留余量,又避免长期把迭代排得过松?
