迭代做不起来,通常不是团队不会排任务,而是销售承诺、产品决策、研发交付、测试验收和运营准备各自有一套时间表。表面上每个人都在忙,到了迭代末尾却发现:功能开发完成了,验收口径没对齐;测试通过了,发布依赖还没准备;需求进了计划,关键决策人却不在场。要让跨部门团队从0到1建立迭代管理,核心不是先买工具或照搬敏捷仪式,而是把“承诺什么、谁来做决定、怎样算完成、遇到变化如何处理”变成一套能反复执行的协作规则。
一、先讲结论:迭代管理先管承诺,再管节奏
1. 迭代不是按两周切任务,而是建立可验证的交付闭环
我判断一个团队是否真正进入迭代,不看它有没有站会、看板或迭代计划会,而看每个迭代是否能回答五个问题:目标是什么、范围由谁确认、跨部门依赖由谁跟进、验收依据是什么、未完成事项怎样处置。如果这五个问题没有明确答案,把任务放进两周周期里,只是把混乱装进了一个更短的时间盒。
因此,迭代管理的第一项产出不是任务清单,而是一份可检验的迭代承诺。承诺应该指向用户或业务结果,例如“让新客户可以独立完成首次配置”,而不是“完成配置页面开发”。前者能推动产品、研发、测试、运营一起确认完整路径;后者容易让研发完成页面后,其他部门才发现帮助文档、权限规则或数据准备仍未到位。
我建议从一个业务目标、一个明确的交付边界和一套完成定义起步。先让团队用连续三至四个迭代验证机制是否可执行,再考虑扩大并行项目或增加管理仪式。初期追求的是承诺可靠、问题可见,而不是把每个流程都做得复杂。
2. 先区分迭代目标、范围和任务
这三者经常被混成一张表。目标说明为什么做,范围说明本次承诺交付什么,任务说明由谁、通过哪些动作完成。目标不应该写成任务,任务也不能代替验收结果。比如“提升续费体验”是方向;“支持客户查看续费状态并收到到期提醒”是可讨论的范围;“补充状态接口、配置提醒规则、验证邮件模板”才是执行任务。
跨部门团队尤其需要这个区分,因为各部门习惯用自己的语言描述进展。研发说接口完成,运营说用户还不能使用,测试说主流程通过但异常分支未覆盖。只有共同指向同一份范围和验收条件,进展才有可比性。
3. 初期用三项指标判断机制是否有效
不要一上来考核个人工时或任务数量。我更愿意先看计划承诺兑现率、迭代内新增工作占比、阻塞事项平均处理时间。它们分别暴露计划是否可信、范围是否失控、决策和依赖是否拖延。单看完成任务数,很容易鼓励拆小任务、挑容易做的事项,却不一定改善实际交付。
以下数字是情景模拟的建议观察口径,不是行业统计。团队可以先记录基线,再用三至四个迭代观察变化,避免把示意目标误当成考核标准。

二、背景和真实场景:跨部门协作为什么容易在迭代中失速
1. 一个典型场景:每个部门都完成了自己的部分,整体却没有交付
设想一个中型软件团队要上线“客户自助开通”能力。产品确认了页面和流程,研发按计划完成接口,测试在预发环境通过主流程;但发布前一天,运营发现新客户缺少引导内容,安全同事还没有确认权限边界,销售团队也不清楚哪些客户可以使用。每个部门都能指出自己完成了任务,用户却仍然无法顺利开通。
这类场景并不罕见,问题往往不是某个岗位“不配合”,而是计划按部门拆分,没有按端到端结果组织。需求交接时,隐性假设没有被写出来:谁提供测试账号、权限例外由谁批准、上线文案谁确认、异常流程是否需要客服介入。到了迭代末端,这些依赖才从隐形变成延期。
我会把它看成“交付链路设计问题”,而不是简单归结为执行力不足。若依赖项无人负责,催进度只会让问题更早暴露,却不会自动解决问题。管理者需要让依赖在计划阶段可见,并给每项依赖指定责任人、所需时间和升级路径。
2. 跨部门迭代的难点是决策接口,不是会议数量
产品、研发、测试、运营、销售和安全团队的工作节奏不一样。研发可能按周排期,运营需要提前准备物料,销售关注客户窗口,安全评审可能有固定队列。把这些人拉进更多会议,并不能自动消除节奏差异。真正需要设计的是决策接口:什么问题由执行团队当场解决,什么问题需要产品负责人决定,什么问题必须由业务负责人承担取舍。
例如,迭代中出现一个新增需求时,团队不应只问“能不能顺手做”。还要问:它是否影响既定目标?需要挤掉什么?谁承担延期影响?若答案不清楚,新增需求应进入候选池,而不是默认插入当前迭代。
3. 用交付链路图找出等待时间,而不只盯着编码时间

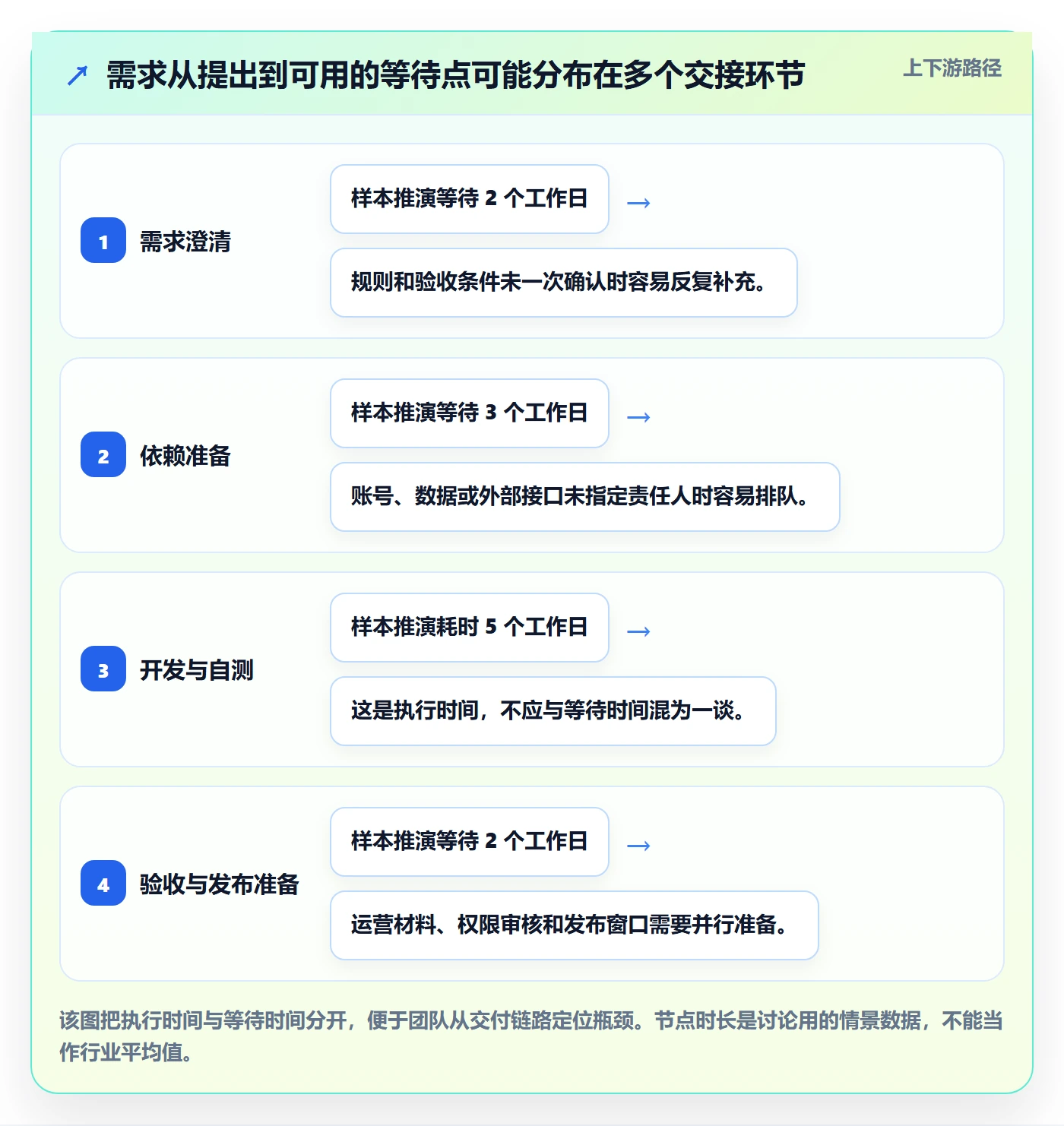

在跨部门项目里,最容易被低估的是等待:等待产品确认规则、等待测试环境、等待业务提供样本、等待审批人回复。即便每个执行步骤只花一天,多个串行等待也可能让总周期拉长。建议团队把一次需求从提出到可用的过程画出来,标注每次交接、等待和返工的时间,再决定该优化哪个节点。
下图是便于团队开工讨论的样本推演,不是某组织的实际测量结果。真实团队应使用工单时间戳、评审记录和测试记录复核各环节耗时。

三、常见误区:照搬仪式,往往没有建立管理机制
1. 误区一:迭代周期固定了,管理就完成了
固定周期有助于形成检查节奏,但它不负责解决需求不清、依赖无人认领、决策权模糊的问题。周期越短,若团队仍然在中途不断改目标,反而会更频繁地制造计划重排。周期应该服务于业务反馈速度和交付粒度,而不是为了看起来敏捷。
我通常建议先根据工作类型选择一至两周的试行周期。如果需求需要较长的审批或硬件验证,可以在周期内拆出可验证的中间结果;若团队尚未能稳定交付,也不要通过把周期压到一周来掩盖计划质量问题。
2. 误区二:把所有事情都塞进迭代,才算有计划
需求池不是本次迭代的承诺清单。候选事项可能仍在澄清、依赖未就绪,或价值排序尚未完成。把这些事项提前标成“本期必做”,会让计划看起来饱满,却让团队无法区分承诺与愿望。
更实用的做法是建立入口状态:待澄清、待评估、已就绪、已承诺、进行中、待验收、已完成。只有满足团队约定的就绪条件,才进入迭代计划。状态不需要复杂,但每个状态必须对应明确的下一步和责任人。
3. 误区三:站会变成逐人汇报,阻塞仍然没人处理
站会的价值不是让每个人轮流复述昨天做了什么,而是帮助团队尽早发现目标偏离和需要协作的问题。如果某事项连续几天都在“处理中”,却没有人提出阻塞,会议就只是状态播报。主持人应围绕目标、阻塞和下一步提问,并把需要管理者处理的事项单独升级。
4. 误区四:完成率很高,就说明迭代做得好
完成率可能被任务拆分方式影响。一个大功能拆成十个很小的任务,完成九个,看上去有90%;但如果最后一个正好是用户能否使用的关键路径,业务结果依然是零。反过来,探索型工作可能因为发现重大风险而改变计划,但这不必然意味着失败。
因此,完成率需要与目标达成、范围变更、验收结果和未完成原因一起看。管理者更应关注“为什么没有兑现”,而不是只给团队贴上完成或未完成的标签。
5. 误区五:工具上线后,协作问题自然消失
工具能让任务、责任人、状态和讨论更可见,但无法替代产品决策、业务优先级和管理授权。如果团队把工具当成填表系统,成员只会维护状态;如果先定义了共同流程,工具才有机会把流程变得可追踪、可复盘。
对于中大型企业或100人以上组织,项目、团队和权限关系往往更复杂,平台选型需要同时评估跨项目视图、流程配置、权限治理、数据迁移、部署方式和组织推广成本。比如评估PingCode时,可以把私有化部署能力、既有Jira数据迁移方案以及多团队协作治理列为验证项。是否适合仍取决于实际环境、迁移范围、集成要求和试点结果;“国产替代”不能只靠口号判断,应以数据校验、权限映射、流程复现和用户试用为准。
四、专业判断逻辑:从0到1设计一套能运行的迭代规则
1. 先明确团队边界和业务目标
启动前先确认:这个团队对什么结果负责,哪些工作可以自行决策,哪些依赖其他团队。若产品、研发、测试和运营被分属不同管理线,应指定一个对交付结果负责的负责人,以及各专业角色的明确接口人。没有共同目标的跨部门团队,通常只能共享进度,不能真正共同承担交付。
目标最好能在迭代结束时通过事实判断。例如,“减少首次配置失败”比“优化新手体验”更可检验;如果暂时没有可靠数据,可以先定义行为结果,如“新客户无需人工介入即可完成配置”,并说明如何抽样验证。
2. 建立进入迭代的就绪条件
就绪条件的作用不是增加审批,而是避免团队在开发后才发现关键问题。建议至少检查:用户问题清楚、验收方式可描述、关键依赖有负责人、风险和权限边界已识别、工作量可以合理拆分。并非每项都要有完整长文档,但未确认事项必须显式标出,不能假装已经解决。
条件可以按团队风险调整。高风险权限改造需要更严格的安全和回滚检查;小范围文案调整则不必套用同一套评审门槛。流程一致不等于所有需求都用同样的重量。
3. 规划时先选目标,再选范围,最后拆任务
迭代计划会建议按以下顺序进行,避免一开始就逐条估时,最后才发现任务之间没有共同目标。
-
确认迭代目标。由产品或业务负责人说明用户问题、预期结果和不可突破的约束。
-
挑选已就绪事项。根据价值、风险、依赖和团队能力排序,不把未澄清需求伪装成承诺。
-
验证端到端范围。检查开发、测试、发布、运营支持是否都包含在交付路径中。
-
拆出责任和依赖。每项工作有负责人、协作者、完成定义和必要的外部输入。
-
留出不确定性空间。团队根据历史中断、支持工作和探索风险决定缓冲,不用满载计划换取表面积极。
4. 定义完成标准,让“做完”可以被共同验证
完成标准应覆盖适用的质量与交付要求,例如代码评审完成、关键测试通过、权限检查通过、用户文案准备好、发布和回滚方案可执行。不是每个事项都需要全部条目,但团队要先约定哪些条件适用于哪类工作。
验收条件则针对具体需求描述可观察结果。比如“权限正确”太抽象,可以改成“只有被分配该客户的成员可以查看配置记录,未授权角色访问时不返回敏感字段”。描述越能被测试和业务共同复核,迭代末端的争议越少。
5. 设置轻量但明确的变更规则
需求变化不可避免,问题在于变化是否被看见、是否有取舍。建议为迭代中新增事项设定统一入口:提出人说明业务原因、最迟时间、影响范围和不处理的后果;产品负责人判断优先级;团队评估对当前承诺的影响;涉及资源或交付日期的变化,由有权者确认。
当新增事项确实高于原承诺时,可以替换掉相近规模的事项,或重新确认迭代目标和日期。不要把新增工作静默叠加到原计划上,再在结尾追问团队为什么没完成。
6. 建立问题升级路径,而不是无限等待
每个阻塞都要有责任人、需要的决策、最迟解决时间和升级对象。例如,测试环境缺少数据,责任人不能只写“测试同学”,还应明确谁提供数据、何时提供;若超时,谁能调整发布窗口或批准替代方案。
这条规则能防止一种常见浪费:团队反复提醒,却没有人有权做决定。对于高影响事项,升级不是失败,而是让风险尽早进入正确的决策层。
五、具体案例与数据观察:用一个试点迭代验证机制
1. 案例设定:客户自助开通从需求到可用
下面用一个情景模拟案例说明落地方式,不代表任何企业的真实客户数据。假设团队由产品、研发、测试、运营和安全接口人组成,目标是在迭代结束时让一类新客户能够完成自助开通,并把需要人工处理的异常路径明确交给客服。
若团队把目标写成“完成开通页面”,可能遗漏账号权限、配置失败提示、运营引导和异常回退。把目标定义为“目标客户可独立完成开通,失败时能获得可执行的下一步指引”,则每个部门都能围绕同一结果检查自己的工作是否完整。
2. 把交付范围写成可检查的工作项
| 工作项 | 责任接口 | 验收证据 | 主要依赖 |
|---|---|---|---|
| 开通流程与权限规则 | 产品、安全 | 角色权限矩阵及异常路径评审通过 | 目标客户类型和权限边界确认 |
| 配置接口和前端流程 | 研发 | 测试环境中完成主流程及失败分支 | 接口定义、测试数据和环境可用 |
| 功能与权限验证 | 测试、安全 | 关键用例通过,未授权访问被正确阻止 | 测试账号、用例和规则说明齐备 |
| 上线引导与客服说明 | 运营、客服 | 引导内容发布,异常处理说明可查 | 最终页面文案、支持边界确认 |
表格的价值不在于把每个动作都写得很细,而是把跨部门的交接条件提前暴露。任何一项依赖如果没有明确负责人,就不应该被当作“大家会处理”的小事。

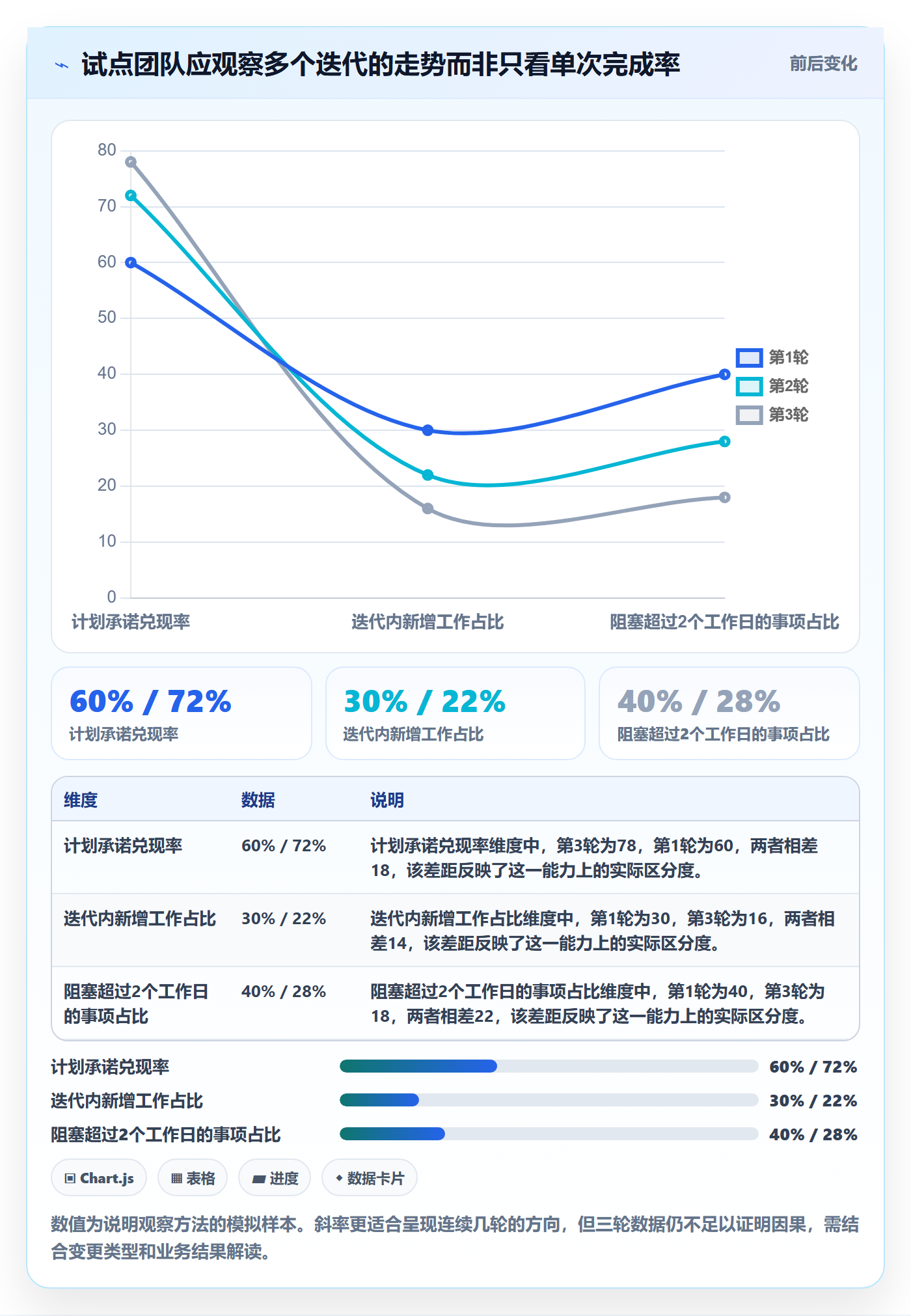

3. 用有限的观测数据检查计划是否可信
试点阶段可以记录每项承诺的状态、计划内工作与临时新增工作、阻塞起止时间、验收结果和未完成原因。不要为了统计而让成员填写大量重复字段;能从任务记录或会议决策中取到的,就不要再要求手工抄一遍。
下面的数据同样属于样本推演,用于展示怎样解释变化,不是实际项目效果承诺。团队应预先定义分母,例如承诺兑现率按迭代开始时确认的范围计算,避免迭代结束后临时调整口径。

4. 复盘要问原因,不要把指标直接变成奖惩
若承诺兑现率下降,先拆分未完成原因:需求变化、依赖延迟、估算偏差、质量返工,还是人员被临时支持工作打断。不同原因需要不同措施。需求频繁变化应改进优先级和变更机制;测试环境阻塞要明确环境责任;返工偏高则需要回到需求澄清和质量门槛。
若只要求下一轮“提高完成率”,团队可能通过少承诺、拆小任务或把难项移出统计范围改善数字,却没有提升交付能力。数据应该帮助团队提出更好的问题,而不是替管理者做简单归因。
六、不同情况下的行动建议:按组织成熟度逐步推进
1. 小团队或刚开始协作:先用一页规则跑通闭环
人员不多时,不必先搭建复杂流程。用一页协作约定写清迭代目标、需求就绪条件、完成定义、变更入口和阻塞升级人。每周固定时间做计划和复盘,任务板只保留团队真正需要的状态。
小团队的重点是让信息共享,而不是增加管理层级。若关键决策者就在团队内,很多审批节点可以合并,但验收标准和变更记录仍要保留。
2. 多部门项目:先做依赖清单,再承诺交付日期
当多个部门有各自主管、排期和绩效要求时,首先画出关键交付链路,记录外部输入、接口人、最迟时间和备选方案。跨部门计划会应重点确认依赖和取舍,而不是逐条朗读所有任务。
如果依赖方无法承诺时间,团队要把它作为风险展示,并讨论可替代范围或发布条件。不能一边把外部依赖当作已确定,一边把交付风险全部留给执行团队承担。
3. 多项目并行:优先限制在制工作,而不是追求更细的状态
组织同时启动太多项目时,成员会在多个迭代之间切换,任何单个项目的计划都可能显得“差一点就能完成”。此时应先由管理层梳理优先级,限制并行工作数量,明确哪些项目可以暂停或延后。
多项目环境下,平台视图可以帮助发现资源冲突和跨项目依赖,但不能代替优先级决策。工具提供的是可见性,真正的取舍必须由有权分配资源的人负责。
4. 受合规、安全或客户窗口约束:采用双层计划
如果上线必须经过安全评审、审计或客户指定窗口,团队可以把内部迭代节奏和外部发布节点分开管理。内部用短周期验证功能和风险,外部以评审材料、批准条件、回滚方案和发布窗口作为里程碑。
不要为了遵守周期而绕过必要的质量和合规门槛。也不要把所有等待都归入“流程慢”,应区分法规要求、组织队列和准备不足,分别寻找可优化空间。
七、不同情况下的取舍:没有一种迭代方案适合所有团队
1. 固定周期与持续流动,按反馈机制和交付形态选择
| 情形 | 更适合的方式 | 主要收益 | 需要承担的代价 |
|---|---|---|---|
| 业务需要固定评审节奏,工作可拆成阶段结果 | 固定周期迭代 | 便于计划、复盘和跨部门同步 | 周期边界可能带来等待,临时变化需要明确处理 |
| 支持、运维或小型改动不断进入 | 持续流动与在制数量限制 | 减少等到周期结束才交付的情况 | 需要更强的优先级管理和队列可视化 |
| 探索性工作多,需求仍在验证 | 短周期实验加阶段检查 | 较早获得反馈,降低长期押注风险 | 短期交付范围不稳定,需接受假设被推翻 |
选择的依据不是流行度,而是反馈何时能改变决策。如果团队需要共同承诺并在周期末验收,固定迭代更容易对齐;如果工作到达随机、交付可以随时发布,持续流动可能更自然。
2. 统一流程与团队自治,要统一结果标准而非所有动作
大型组织需要统一项目字段、权限规则、风险上报和交付口径,便于审计和横向观察。但不同团队的开发方式、审批约束和业务节奏可能不同。过度统一会让流程变成负担,完全自治又会让管理者无法识别风险。
较稳妥的边界是:组织规定必须可追踪的关键信息和风险门槛,团队决定具体会议频率、任务拆分方式和内部协作习惯。这样既保留治理能力,也不要求所有团队照着同一张模板工作。
3. 自建协作机制与引入平台,按治理成本和迁移风险决策
任务量小、团队稳定、现有系统足够时,简单看板可能已经够用。团队跨部门、项目数量增加、权限和审计要求增强后,再评估是否需要统一平台。评估要关注的不仅是功能清单,还包括数据结构、身份与权限、通知集成、报表口径、迁移成本和培训投入。
若考虑私有化部署或从既有系统迁移,应先用一个真实项目做小规模验证:抽取代表性项目和用户,核对任务、附件、评论、历史状态、权限映射及关键报表。PingCode可作为候选平台纳入这一验证,但是否适用应由试点的迁移准确性、使用反馈和治理成本决定,不能仅凭产品介绍得出结论。
4. 缓冲与满载计划,要根据不确定性承担不同风险
把所有可用时间都排满,看起来效率高,却会把任何临时支持、线上故障和依赖延期转化为迭代承诺失败。预留缓冲会降低账面计划容量,但能吸收现实中的波动。缓冲比例不应机械固定,应根据历史中断、工作性质和团队可控程度调整。
若团队工作高度稳定、输入可控,较少缓冲可能合理;若需要处理客户问题、外部审批或探索型任务,就应在计划中明确容量用于何处。没有记录用途的“空闲”容易被误解为可继续加活,最终缓冲仍会消失。
八、从0到1的四周落地计划与下一步
1. 第一周:统一目标语言,挑选试点范围
选择一个边界清晰、依赖可识别、失败成本可控的业务目标作为试点。邀请实际参与交付的岗位,而不是只让管理者制定流程。先画出从需求提出到用户可用的链路,记录当前决策人、交接点和主要等待。
2. 第二周:约定入口、完成定义与责任边界
与团队共同写下需求就绪条件、任务状态、验收方式、完成定义、变更入口和升级规则。规则控制在团队能记住的范围内。每条规则都要能回答“谁在什么情况下做什么”,否则它只是口号。
3. 第三周:运行第一次迭代,记录阻塞而非追求完美
按既定周期计划并执行,观察任务是否反复退回澄清、临时工作从哪里进入、等待由谁触发。第一次运行不需要把所有流程缺陷立刻修好;关键是把问题具体化,保留发生时间、影响和最终决策,避免依赖个人记忆复盘。
4. 第四周:复盘数据,调整一到两个规则
复盘时让团队先对照目标和承诺,再分析未完成原因、等待时间、质量返工和变更影响。每轮只优先改一到两个高影响问题,例如依赖没有责任人、验收条件过晚确认或临时需求没有决策入口。改得太多,团队无法判断变化是否有效。
5. 下一步:把试点中的有效约定固化,再决定是否扩展
若连续几轮目标清楚、依赖可追踪、承诺和实际差异逐步可解释,再把机制扩展到相似团队。若试点仍大量靠个人催促,先修正责任边界和决策路径,不要急着推广制度或采购更多功能。
我的独特判断是:迭代管理的成熟度,不在于团队做了多少敏捷活动,而在于坏消息能否更早出现、取舍能否找到正确的决策人、未完成能否转化成下一轮的机制改进。先选一个真实业务目标,找齐交付链路上的关键角色,用三轮迭代记录承诺、变化和阻塞;当这些事实足以解释结果,再决定该扩大流程、引入平台,还是改变资源优先级。
常见问题解答(FAQ)
1. 跨部门团队的迭代周期设多长合适?
我第一次组织跨部门迭代时,研发觉得两周太赶,业务又觉得一个月才能看到结果。我想知道周期到底该按团队习惯定,还是按交付目标定。
先从两周试运行,适用于需求可拆分、团队能持续交付的情况;若涉及外部审批、硬件采购等长等待环节,可按三至四周规划,但仍建议每周检查进度。连续运行两到三个周期后,根据需求变更频率、交付完成率和反馈速度调整周期,不要只凭个人偏好定长短。
2. 跨部门迭代启动前,怎样避免各部门对目标理解不一致?
我遇到过业务认为本轮要上线完整流程,研发却只理解为完成接口,结果到了验收才发现双方说的不是一件事。我想知道启动时需要对齐哪些内容,才能减少这种返工。
启动前用一页迭代计划明确目标用户、要解决的问题、可验收结果、负责人和依赖事项。把需求拆成可验证的任务,并为每项写清验收条件;让业务、产品、研发和测试代表共同确认,存在分歧的事项先标记为待决策,不要默认所有人理解一致。
3. 迭代进行中临时加需求,应该怎么处理?
我所在的团队经常在迭代中途收到销售或运营提出的紧急需求,直接插入会影响原计划,但一概拒绝又可能错过业务机会。我想知道怎样判断这类需求该不该进当前迭代。
先评估需求的业务影响、截止时间、工作量和对现有目标的冲击,并由明确的决策人判断优先级。只有确属高优先级且无法等到下一轮时,才替换掉工作量相当的原计划事项,同时记录变更原因、责任人和受影响的交付;否则进入待排期清单。
4. 怎样判断一次迭代是否有效,而不只是任务做完了?
我以前主要看任务完成数量,团队每轮都显示完成很多事项,但上线后用户反馈不明显,跨部门协作问题也没有改善。我想知道复盘时该看哪些指标,才能分清忙碌和真正产生价值。
同时看交付、质量和结果三类信号:计划事项完成率可反映承诺兑现情况,线上缺陷或返工量可反映质量,目标指标或用户反馈可反映实际价值。复盘时逐项对照迭代目标,分析未完成事项的原因和等待依赖;完成率高但结果指标无变化时,应检查目标是否可衡量、交付是否解决了真实问题。
核心关键词
文章包含AI辅助创作:迭代怎么做?跨部门团队落地方案:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578674
读者评论
我们试过把需求、测试和运营任务放进同一迭代,确实少了不少临近发布才发现的遗漏。不过外部审批时间很难由团队控制,计划里最好把等待和执行分开记录。
文中用承诺兑现率、插入工作占比和阻塞处理时间观察机制,比较适合试点复盘。实际统计时还要统一口径,比如临时支持工作是否计入新增,否则不同迭代之间不太好比较。
就绪条件有帮助,但如果每个需求都要求材料齐全才准进入,轻量需求也可能被流程拖慢。我们更倾向按风险设不同门槛,同时把未确认项和负责人明确标出来。
