跨部门迭代最常见的失速,不是开发写得慢,而是需求已经进入迭代,设计还在等业务确认,测试却到最后几天才拿到可验证版本。看板上任务很多、每日站会也没缺席,发布日仍然延期。要解决这种问题,迭代管理不能只盯着开发任务,而要把跨团队依赖、决策时限、验收口径和容量边界一起纳入计划。本文给出一套可落地的迭代管理方法,并用明确标注的模拟案例说明如何识别瓶颈、选择工具和复盘改进。
一、先讲结论:迭代管理的核心是管理承诺,而不只是管理任务
1. 迭代不是把待办事项装进时间盒
我判断一个迭代是否管理得好,不先看团队开了多少次会,也不先看任务是否全部变成“已完成”,而看三件事:团队是否围绕一个可验证的目标协作,关键依赖是否在承诺之前暴露,交付结果是否经过真实验收。
如果一个团队把几十项任务排进两周迭代,却没有明确说明哪些任务构成完整用户价值,那么迭代结束时很可能出现“完成了很多工作,却没有一个可以放心发布的能力”。这不是执行力不足,而是计划单位选错了:大家管理的是工作量,不是结果。
我建议把迭代承诺写成“目标+可验收结果+边界条件”。例如,不写“完成会员中心改版”,而写“让符合条件的用户能够自主修改手机号;旧手机号验证失败时提供人工申诉入口;不在本次迭代内改造历史账户体系”。边界写清楚,临近发布时才有依据判断新增要求是缺陷、遗漏还是范围变化。
2. 跨部门效率取决于等待时间,而非单点忙碌程度
跨职能团队的表面忙碌很容易掩盖等待。开发等待接口字段确认,测试等待可部署环境,产品等待法务意见,运营等待埋点方案。每个岗位都可能在工作,但工作流仍然停在某个交接点。
因此,团队效率不能简单用“每人每天完成几项任务”衡量。我更关注从需求具备条件到结果可验收的周期,以及任务处于等待状态的时间。前者体现交付速度,后者能帮助定位跨部门协作中的真实阻塞。
下面的数据是用于说明方法的情景模拟,不代表行业平均水平。假设一个团队连续跟踪四个两周迭代,将任务状态细分为执行、等待确认、等待环境和返工,通常比只统计完成数量更容易找到改善抓手。

3. 先建立最小管理闭环,再增加流程和工具
我通常先要求团队把四个动作做扎实:进入迭代前检查准备度,计划时暴露依赖,执行中记录阻塞,结束后用数据调整下一轮容量。只有这些动作稳定运行,流程自动化和管理报表才有意义。
一个能快速落地的判断是:如果团队无法在五分钟内说清楚当前迭代的目标、三项最大风险、每项风险的责任人和截止时间,就不要先讨论增加新的仪表盘。信息没有形成共同理解,再漂亮的看板也只是把混乱可视化。
二、背景和真实场景:为什么跨部门迭代容易“人都在,结果不在”
1. 部门边界与交付边界并不重合
在跨部门项目里,产品、研发、测试、设计、数据、运营和安全团队通常各自有工作队列。用户看到的是一个完整功能,组织内部看到的却是一串交接:需求评审、方案确认、接口联调、测试验收、灰度发布。
最容易被低估的是交接过程中的信息损耗。产品认为验收标准已经写清,开发认为异常流程不在范围内,测试则按另一个版本的规则准备用例。每个人都可以证明自己完成了本部门的任务,整体结果却仍然不可用。
因此,跨部门迭代的管理对象不是部门清单,而是端到端的交付路径。任务要能回答“谁接手、接手条件是什么、什么时候需要反馈、无法按时完成时谁来决策”。缺少任意一项,所谓协同往往退化为临时催办。
2. “正在做”不等于“接近完成”
许多团队采用线性进度汇报:需求分析完成百分之百,开发完成百分之八十,测试完成百分之三十。问题在于,这些百分比经常是主观估计,不能说明用户是否已经得到可用结果。
例如,开发任务写着“完成百分之九十”,但最后百分之十可能包括权限校验、异常处理和数据迁移,而这些工作恰好决定功能能否安全上线。进度百分比让管理者产生了确定感,却没有揭示真正的剩余风险。
我更倾向于用明确状态代替模糊百分比:未开始、进行中、等待外部输入、待验证、已验收。对复杂任务,可以拆成可演示的小结果,而不是把一个大任务标成“快好了”。
3. 计划失准,常常不是估算能力差,而是容量口径不一致
有的团队按名义人数计算容量,有的团队扣除了休假和会议,有的团队把支持线上问题的时间也算进计划。容量口径不同,迭代承诺就无法比较。一个六人团队看似比四人团队多出一半产能,实际可投入项目的工时未必如此。
我会把容量分成可承诺容量和保护容量。可承诺容量用于已明确目标的工作,保护容量用于紧急线上问题、评审、协作和不可预见的修复。保护容量不是“留白浪费”,而是对现实波动的预算。

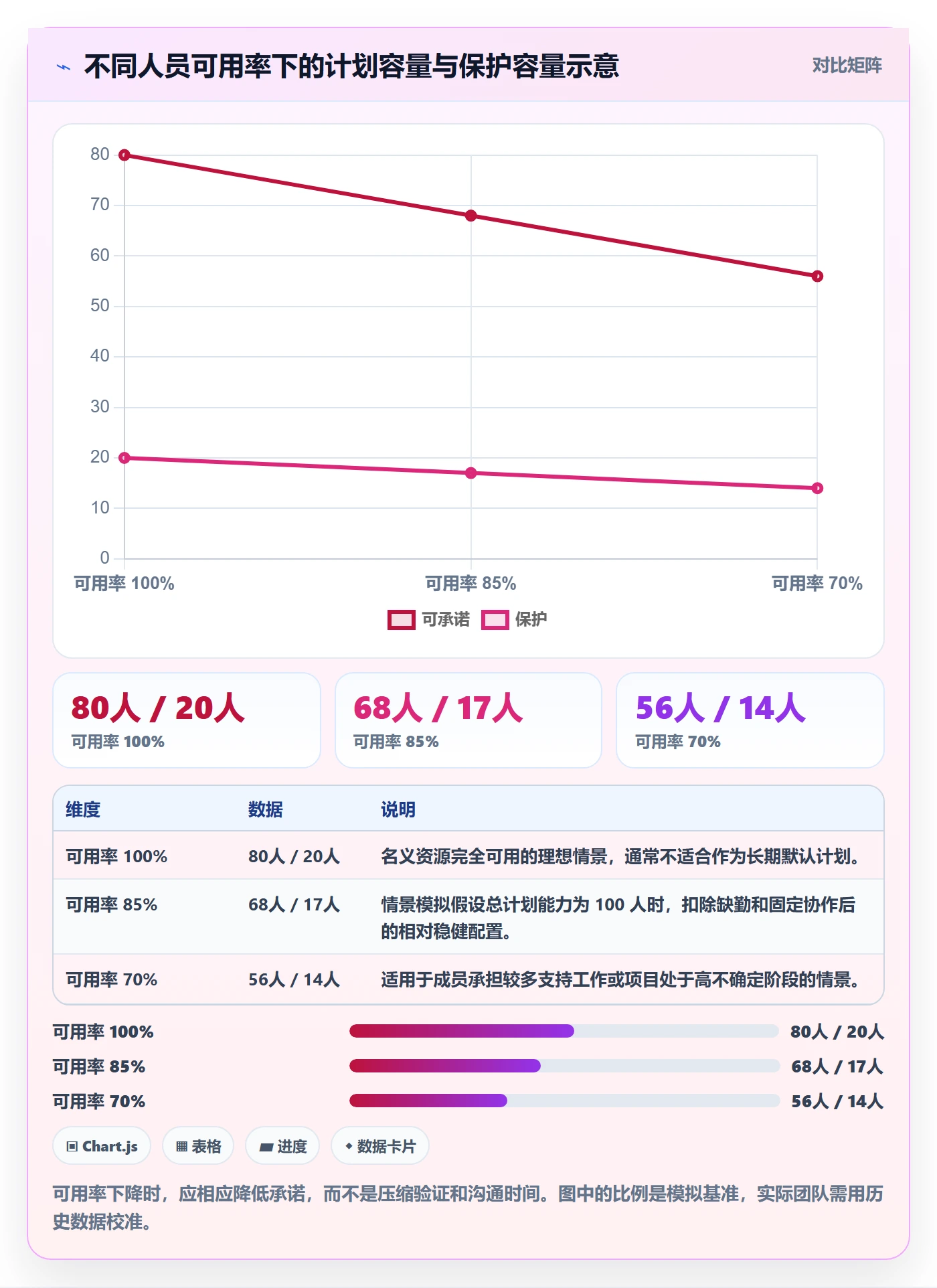

以下为情景模拟,展示团队在不同可用容量下的承诺变化。它不是标准配额,团队应结合近期中断情况和任务类型调整。

三、常见误区:让迭代看起来有秩序,却没有减少风险
1. 把迭代计划会开成任务分派会
如果计划会的主要内容是负责人逐个领取任务,团队很可能错过最重要的问题:任务之间是否存在依赖,迭代目标是否完整,当前容量是否支持这些承诺。
更好的顺序是先确认用户或业务结果,再拆解必要工作,接着检查依赖和容量,最后由团队共同确认承诺。管理者可以明确优先级,但不能替团队假装不确定性不存在。
判断计划会是否有效,不看任务是否分得快,而看会议结束后是否减少了关键未知项。如果依赖责任人仍不明确、验收标准仍在争论、工作量仍靠拍脑袋,会议只是把问题延期到执行阶段。
2. 把每日站会变成逐人汇报
“昨天做了什么、今天做什么、遇到什么问题”是常见提纲,但逐人念状态容易让站会变成向主管汇报。更有价值的讨论是围绕目标和阻塞:哪些任务卡住了,谁需要什么输入,哪项阻塞今天必须升级。
站会不是现场解决所有复杂问题的地方。涉及多个部门的争议可以先明确负责人和会后讨论时间,避免十分钟会议被一个细节拖成四十分钟,也避免关键阻塞在散会后无人跟进。
3. 把“已完成”当作“已交付”
开发完成不等于功能可用,代码合并也不等于用户结果完成。若验收、部署、监控和回滚准备都被排除在迭代范围之外,团队就会把风险推到发布前夕,形成集中加班和临时决策。
我建议定义统一的完成标准:代码通过审查,关键测试通过,需求验收完成,必要文档或监控就绪,发布风险已确认。不同类型任务可以有不同检查项,但不能只由“开发者说做完了”作为最终依据。
4. 把所有工作都塞进迭代,不给中断留空间
运营支持、线上故障、紧急合规事项和临时数据分析都可能打断计划。如果团队过去每个迭代都被突发工作占用,仍按百分之百容量承诺新需求,结果不是计划失控,就是团队靠加班弥补制度上的乐观。
更稳妥的办法是回看近几轮中断工时,并为波动预留保护容量。若中断长期超过预留量,应该讨论值班轮换、故障分类或需求入口治理,而不是每次都把偏差归咎于“执行不够积极”。
5. 把所有变更都当成失败,或者把所有变更都当成理所当然
迭代期间出现变化并不必然代表计划失败。生产环境风险、政策要求或关键用户反馈,可能确实值得调整。但若任何人都能随时把任务插入当前迭代,团队就失去保护承诺的能力。
应当建立变更判断规则:变更价值是否高于当前目标,是否有明确决策人,替换掉什么工作,是否影响发布风险。新增工作必须说明取舍对象。不替换、不延后、也不调整范围的新增承诺,本质上是把成本转嫁给执行团队。
四、专业判断逻辑:用一套可复用的规则决定什么进迭代
1. 先检查需求准备度,不要把探索工作伪装成承诺
并非每个需求都必须在进入迭代前完全确定,但团队必须知道尚未确定的部分是什么,以及谁负责在何时补齐。探索性工作可以进入迭代,前提是它的目标是降低不确定性,而不是假装已经能估算完整交付。
我会使用一张简短的准备度清单。若关键问题尚未回答,可以安排限时澄清或技术验证,但不把整个交付结果纳入确定承诺。
- 用户或业务问题是否具体,是否有目标人群和预期结果。
- 验收条件是否可观察,异常路径是否覆盖主要风险。
- 外部依赖是否有联系人、输入内容和需要反馈的日期。
- 设计、数据、权限、合规和环境等前置条件是否已识别。
- 未决事项是否明确标记,不确定性是否影响估算和发布判断。
如果需求仍处于高不确定状态,我会将其拆成发现阶段与交付阶段。前者交付决策依据、原型验证或技术结论,后者才承诺可验收的用户能力。这样既不阻止探索,也不让探索性任务挤占确定性交付的信用。
2. 用依赖图而不是部门名单发现风险

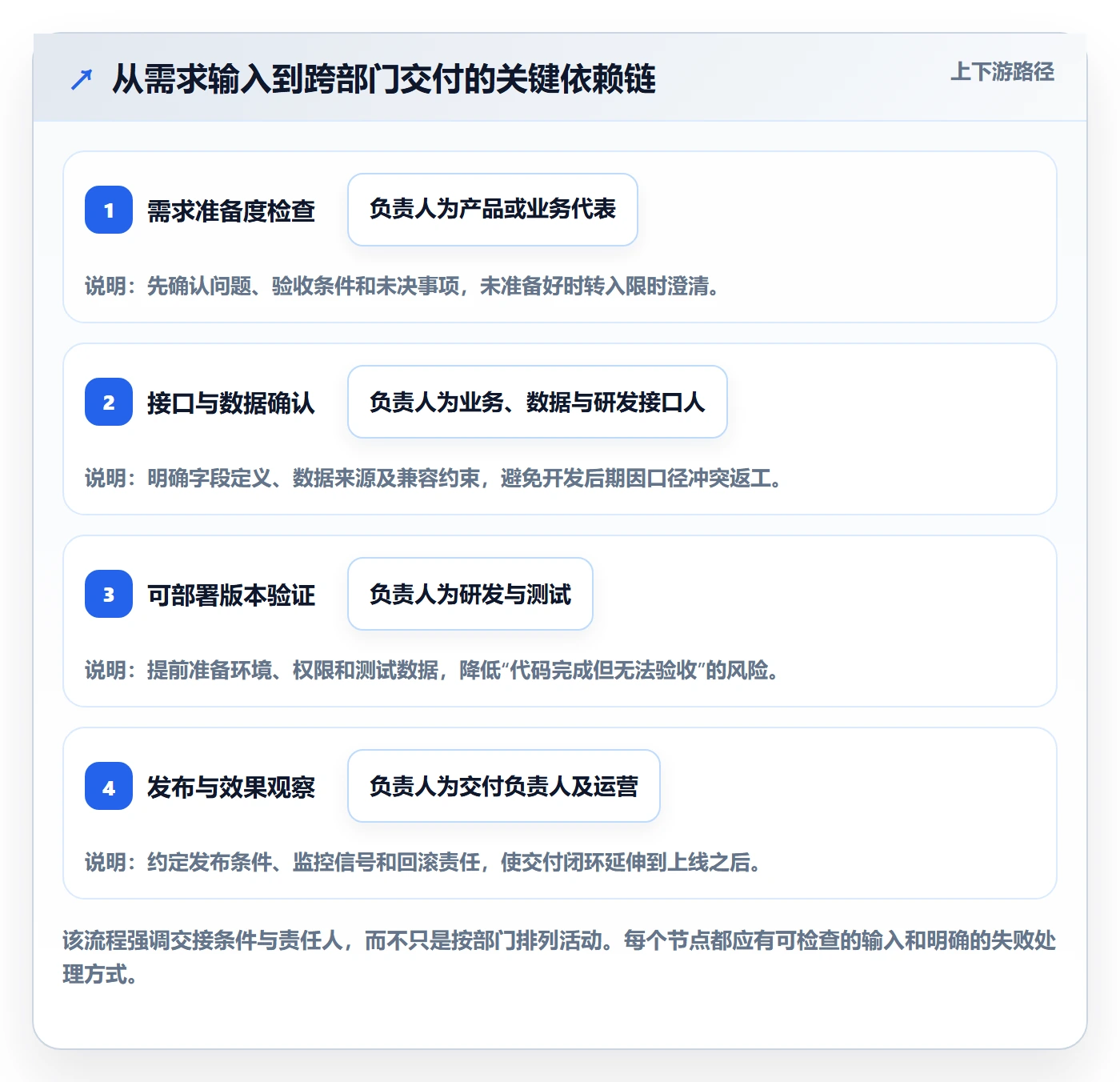

依赖图不需要复杂。把关键交付节点按先后关系连起来,并标注输入方、接收方、最晚需要日期和失败后的替代方案,就能暴露很多计划风险。
例如,移动端开发依赖服务端接口,服务端接口依赖数据字典确认,数据字典又依赖业务部门确认字段口径。表面上只看到“开发任务”,实际上真正的关键路径可能卡在业务确认上。
跨部门依赖的管理重点不是要求每个人“及时沟通”,而是把及时变成可以执行的约定:输入何时提供,逾期多久升级,谁有权裁决。没有升级路径的截止时间,通常只是愿望。

3. 以近期实际吞吐和完成周期校准承诺
团队不需要一开始就建立复杂预测模型。先连续记录数轮迭代的完成工作量、未完成原因、工作类型和中断情况,就能逐渐形成更诚实的容量判断。关键是口径稳定:不能把小任务和大项目按数量直接相加,也不能把未验收任务算作已完成。
如果团队使用故事点,应把故事点用于团队内部相对估算,不要直接转化成跨团队绩效排名。不同团队的估算尺度不同,拿点数比较很容易诱导拆分方式和估算行为变化,却不一定改善交付。
如果工作类型变化较大,可以按需求、缺陷、技术改造、支持工作分别观察吞吐和周期。这样能避免用一个总平均数掩盖结构变化,例如紧急缺陷增加导致常规需求周期变长。
4. 设立阻塞升级时限,让风险在变成延期前可见
阻塞如果没有处理时限,团队往往会在任务看板上保留“进行中”,直到迭代末尾才承认无法完成。我建议按影响程度约定升级规则:影响关键路径的阻塞当天通知负责人;一般外部等待超过一个工作日升级;影响验收或发布的风险进入每日跟踪。
时限不必机械一致。跨时区团队、受监管流程和小型团队的响应能力不同,规则应当匹配实际协作节奏。真正重要的是阻塞有记录、有责任人、有下一步动作,而不是任务状态被更新得很勤。
五、案例与数据观察:一个模拟团队如何把等待从迭代末端前移
1. 案例边界:这是用于演示方法的情景模拟
下面采用一个虚构的企业内部服务团队作为情景模拟:团队共十二人,包含产品、设计、前后端研发、测试和数据支持;每两周迭代一次;项目涉及用户权限、接口改造和运营验收。数字仅用于演示分析方法,不是对任何企业的实测结论。
这个团队过去将“功能开发完成”作为主要进度信号。连续几轮出现相同症状:接口字段临近联调才确认,测试数据由业务临时提供,验收人在最后几天才发现异常路径没有约定。于是团队把计划问题误判成估算问题,尝试增加缓冲,却没有改变交接方式。
2. 先记录阻塞原因,再决定改善动作
团队开始按任务记录阻塞起止时间,并区分等待确认、等待环境、返工和正常执行。跟踪两轮后,发现未完成任务中,需求口径与跨部门输入缺失比编码耗时更常见。这里的关键不是这些比例有多“典型”,而是团队第一次有了可追溯的原因分类。
于是团队采取三项动作:迭代开始前确认关键接口和验收条件;对外部依赖设定负责人和最晚反馈日期;将验收人加入迭代内的演示节点,而不是只在发布前邀请验收。

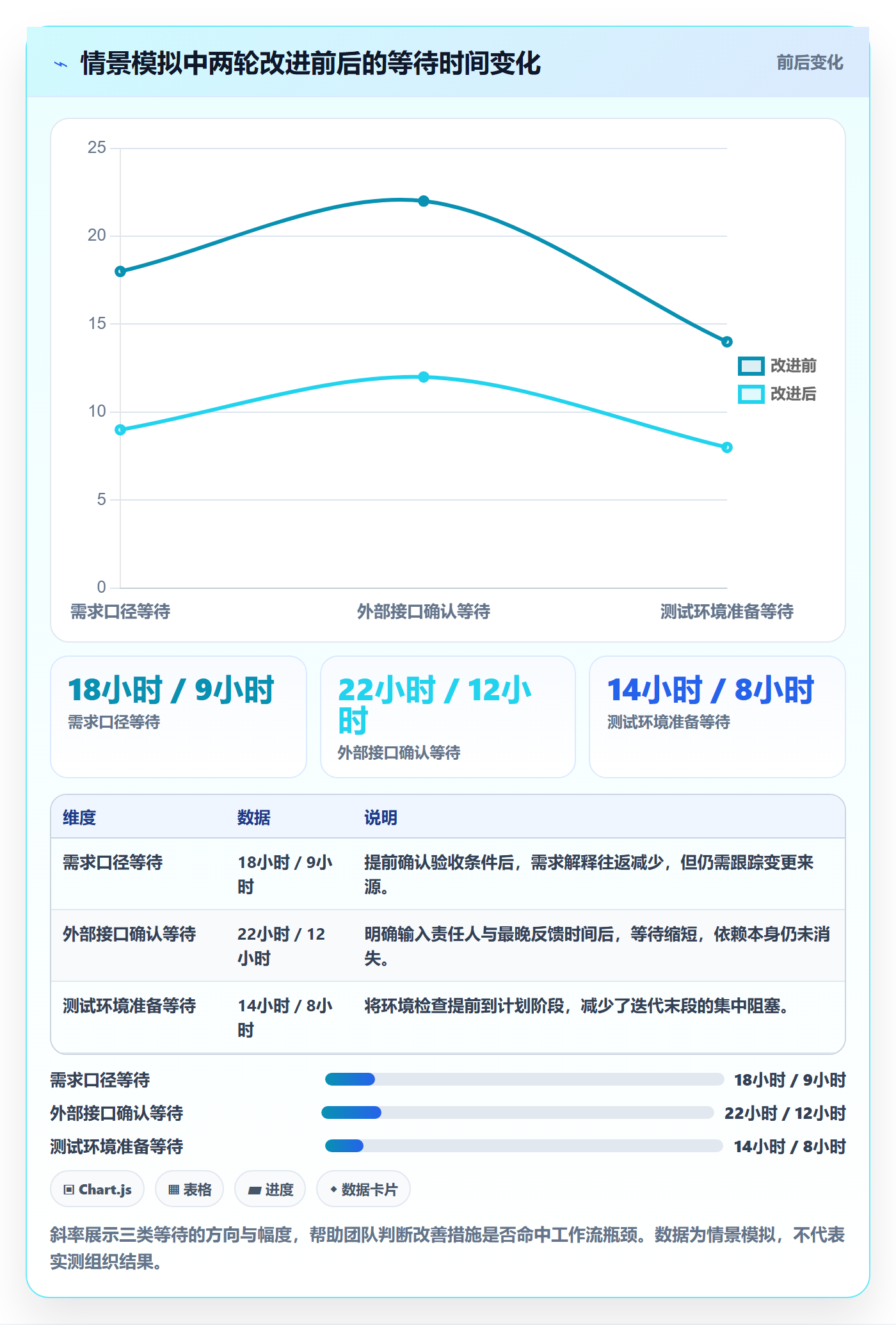

下面的数值仍为情景模拟,用来展示如何评估改进是否改变了工作流。它不应被引用成行业基准,也不适合直接作为绩效指标。

3. 用完成周期和返工观察改善是否可持续
单看一轮迭代按时完成率,很容易受到任务大小和临时插入工作的影响。团队还要观察需求从准备到验收的周期、返工工时、未完成任务的原因分布,以及发布后问题是否增加。
如果完成率上升,但返工和线上问题同步上升,团队可能只是把验收压力推到了发布之后。如果等待缩短但团队加班显著增加,也不能称为健康改善。指标应放在一起解释,避免只追逐一个好看的数字。
在这个模拟案例里,团队没有把“百分之百完成迭代任务”设成硬性目标,而是关注目标是否兑现、关键风险是否提前暴露、未完成工作是否有可解释原因。管理方式的变化,使复盘从追责转向寻找系统性改进点。
4. 将迭代复盘变成下一轮的实验设计
复盘不应只留下“加强沟通”“提高质量”这类无法验证的结论。每项改进都应明确观察对象、负责人、尝试周期和判断信号。例如,接下来两轮在计划会前完成接口确认;若等待时间仍未下降,再检查确认责任是否有决策权,而不是继续增加会议。
我倾向于每轮只选一到两个流程实验。一次同时更改会议节奏、任务模板、审批规则和工具配置,结果即使改善,也很难知道是哪项措施起作用;若变差,也难以定位回退点。
六、不同情况下的行动建议:按团队成熟度分阶段推进
1. 小团队:先把承诺和阻塞说清楚
人数较少、协作链路简单的团队,不必一开始建立多层审批。用一张共享看板和一次短计划会,就可以运行最小闭环:明确一个迭代目标,标出关键任务依赖,每天关注阻塞,结束时确认结果和未完成原因。
小团队要特别留意“一人多职”造成的隐形排队。设计师、测试或数据人员可能同时支持多个项目,其他人看到任务状态为“进行中”,却不知道该角色已经被多条工作流占用。此时应限制同时进行的工作数量,而不是继续增加新任务。
2. 中大型团队:统一工作定义,不强迫所有团队采用同一节奏
团队超过百人或跨多个业务域后,通常需要统一需求分类、状态定义、权限边界和跨团队依赖表达。统一的价值是让不同团队能够协作和汇总,而不是要求每个团队的会议、估算方式、迭代长度完全一样。
对中大型组织,我会优先建设共同的工作语言:什么算进入迭代,什么算完成,如何记录依赖,紧急工作如何插入,延期由谁决策。随后再根据团队类型配置不同流程。研发平台团队、产品功能团队和运营响应团队的工作特征不同,硬套同一套容量模型会产生误判。
工具选择也应匹配治理复杂度。若组织有多项目组合、权限隔离、跨团队依赖、审计要求和系统集成需求,项目管理平台需要支持规模化协作;若只有一个小团队和少量任务,过重的配置反而可能增加维护成本。
3. 高不确定性项目:把学习目标与交付目标分开
新产品探索、技术路线验证或需求尚未稳定时,不适合承诺过多固定范围。可以将迭代目标设置为验证某个假设,例如用户是否能独立完成某一流程,或某种架构能否满足关键性能约束。
探索工作应当有时间边界和决策产物。到期后要能决定继续投入、调整方向或停止,而不是把“还在研究”无限延长。对探索项目而言,完成一轮验证并做出及时决策,可能比交付更多代码更有价值。
4. 高频线上支持团队:保护稳定性,区分计划工作和响应工作
线上支持负荷高的团队应把响应工作单独分类,记录发生时间、影响范围、处理工时和是否重复发生。若把这些工作都塞进常规需求迭代,团队将无法解释计划偏差,也很难识别可靠性问题是否在恶化。
可通过轮值、分级响应和问题复盘减少核心开发人员被频繁打断。若紧急事件不断消耗保护容量,下一步不是无限增加缓冲,而是把高频故障转化为可靠性改进工作,并讨论是否需要调整产品发布节奏。
七、工具与协作机制的取舍:先看组织约束,再看功能清单
1. 工具解决的是可见性和协作成本,不会自动替代决策
工具能帮助团队统一任务状态、记录讨论、追踪依赖、管理权限和保留审计痕迹,但不能替代需求负责人回答“这项工作为什么优先”,也不能替代业务负责人决定“是否接受风险”。把流程问题寄托在工具配置上,往往会得到更多字段、更复杂表单和更慢的协作。
评估工具时,我会先列出当前最昂贵的协作摩擦:重复录入、跨项目视图缺失、权限无法满足、历史数据迁移困难,还是部署和审计要求。能清楚描述摩擦,才有条件判断某项功能是否真正解决问题。
2. 何时评估 PingCode 这类项目管理平台
如果团队处于单项目、低合规要求、协作人数有限的阶段,轻量看板可能已经足够。反过来,当组织有多个产品线、跨团队依赖、不同角色权限、统计与审计需求,且需要将研发流程和业务流程连接起来时,可以评估面向中大型企业及百人以上组织的项目管理平台。
以 PingCode 为例,评估重点可以放在组织规模下的项目协作、权限与流程配置、私有化部署能力,以及从既有研发管理系统迁移时的兼容和数据处理方案。若组织正在考虑从 Jira 平滑迁移,应先做字段映射、历史数据抽样、工作流差异梳理和用户权限验证,而不是只比较功能列表。
“支持迁移”不等于“迁移零成本”。历史工作流可能存在重复状态,旧项目字段也可能没有统一定义。真正的迁移工作包括数据清理、字段映射、用户培训、权限复核、集成改造和回滚准备。国产替代也不应只看产品来源,而应验证功能适配、部署要求、服务能力、数据治理和长期总成本是否符合组织实际。
3. 何时不值得换工具
如果团队最主要的问题是需求频繁变更、负责人没有决策权限、验收标准反复变化,换工具通常不能解决根因。若现有系统已经能够支持基本看板和依赖记录,而团队没有稳定的流程定义,新工具只会把旧混乱迁移到新界面。
如果迁移期间必须维持多个系统并行,还要考虑双重录入、数据不一致和培训成本。对迁移价值尚不明确的团队,可以先在一个业务单元做小范围试点,设置明确的成功指标和退出条件,再决定是否扩大。
4. 迁移或选型时,按“场景验证”而不是演示效果做决定
产品演示常展示理想路径,真实落地却发生在权限边界、异常流程、历史数据和跨团队协作里。建议用真实但脱敏的工作样本进行验证:选择一个正在运行的项目、一段复杂审批流程、一个跨团队依赖和一批历史记录。
| 评估维度 | 验证问题 | 常见隐藏成本 |
|---|---|---|
| 工作流适配 | 不同团队能否保留必要差异,同时共享关键状态定义? | 过度统一导致流程绕行,过度定制导致维护复杂。 |
| 数据迁移 | 历史任务、附件、评论、关系和权限能否按预期映射? | 旧数据质量差、重复字段和附件处理耗时。 |
| 部署与安全 | 部署方式、访问控制、备份和审计是否符合内部要求? | 基础设施、运维、安全评审和升级责任。 |
| 团队采用 | 一线人员完成常用操作是否更简单? | 培训时间、双系统并行和旧习惯迁移。 |
| 持续治理 | 谁负责模板、字段、权限和流程的长期维护? | 无人治理后配置膨胀、报表口径漂移。 |
选型的最终判断不应是“功能最多”,而是“关键场景能否低摩擦运行,失败时是否有清晰的恢复路径”。对于中大型组织,部署、安全和迁移风险与功能能力同等重要。
八、复盘与落地:把方法转成下一轮可执行的动作
1. 复盘只回答四个问题
每轮结束时,我建议围绕四个问题复盘:目标是否达成,哪些工作流顺畅或受阻,哪些假设被事实推翻,下一轮准备改变什么。避免把复盘变成逐人说明做了什么,也避免把所有偏差都归结成“沟通不足”。
对未完成任务,应区分几种原因:范围变化、前置条件缺失、容量不足、估算偏差、技术风险或验证失败。不同原因对应不同动作。需求变更需要决策机制,容量不足需要承诺校准,技术风险需要提前验证,不能用同一条“加强管理”覆盖。

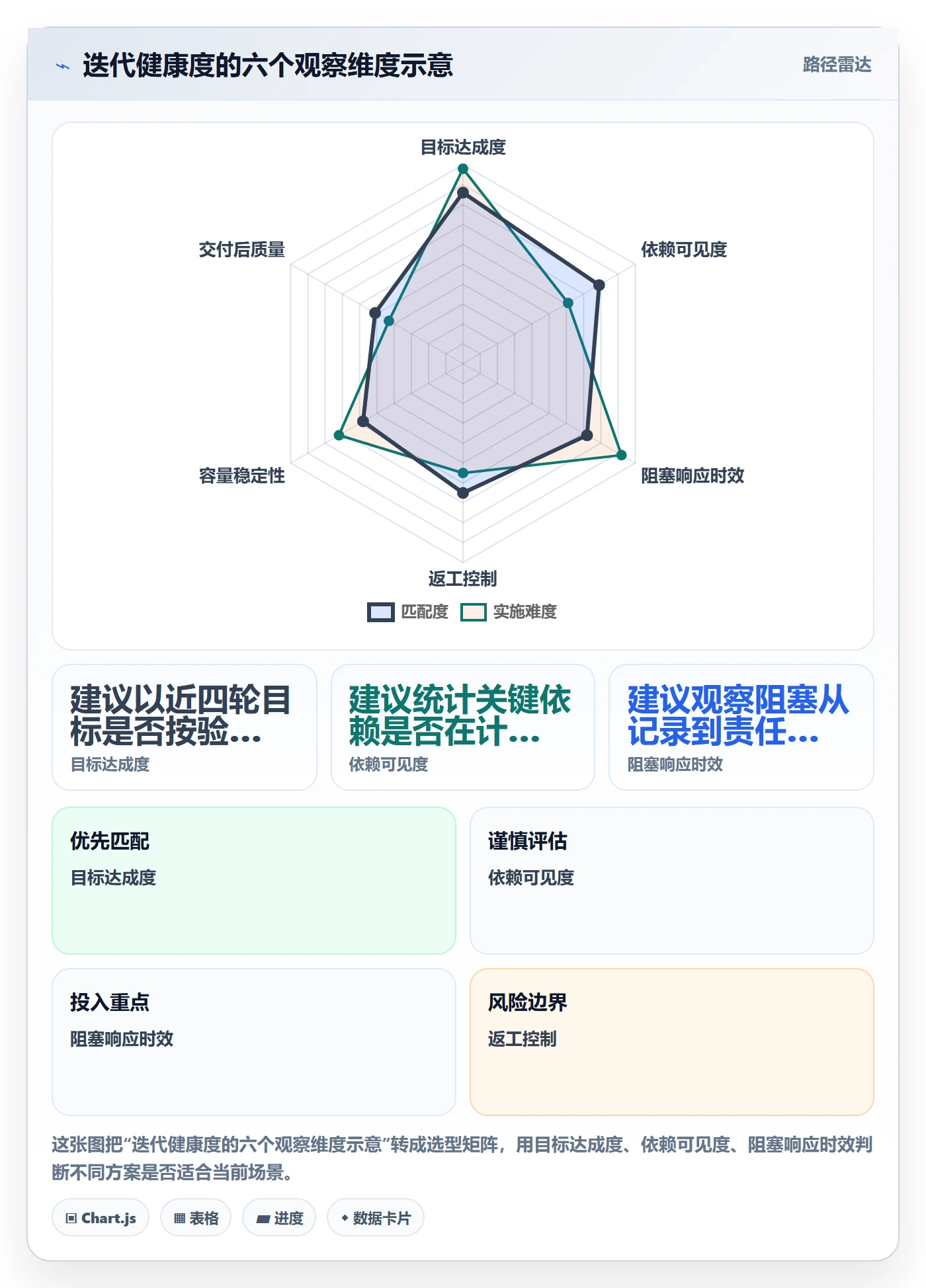

2. 用一页迭代健康检查表持续观察
指标不用多,但定义必须稳定。团队可以先追踪目标达成情况、任务完成周期、阻塞等待时间、迭代中途变更量、返工比例和发布后问题。每个指标都要注明统计范围和口径,防止不同迭代之间看似可比、实际不可比。
以下为建议观察框架,不是强制目标。团队应根据业务风险和工作类型选择指标,尤其不要把单一数字直接用于个人绩效考核。

3. 给团队一个四周的启动节奏
如果当前迭代管理比较混乱,不需要一次性重建全部流程。可以用四周做一个小周期:第一周统一状态定义和完成标准;第二周记录依赖与阻塞;第三周限制并发工作并检查容量;第四周复盘数据,决定保留、调整或撤销哪些机制。
每周只增加少量管理动作,才能看出动作是否有帮助。若新增模板需要大量重复填写,或者状态更新占用的时间明显超过它带来的协作收益,就应该删减字段和步骤。
- 先选一个跨部门项目作为试点,明确业务目标和负责人。
- 建立需求准备度清单,并把未决问题显式记录。
- 在计划会中标记依赖、责任人、最晚反馈日期和升级方式。
- 执行期间每日检查阻塞,不要求所有人机械汇报。
- 迭代结束后对照目标、等待、返工和中途变更,选一项实验进入下一轮。
九、最终判断:好的迭代管理,让问题更早出现,让承诺更可信
1. 不要用忙碌掩盖等待,也不要用流程掩盖决策缺失
迭代管理真正有价值的地方,不是让团队每天更新更多状态,而是让风险在仍然可处理时暴露。跨部门协作越复杂,越需要把输入、责任、时限和验收条件讲清楚;否则,团队只能靠个人关系和临时催办维持交付。
若每轮都有大量任务在最后几天集中变更,先检查准备度和决策机制;若团队经常被线上工作打断,先核算保护容量和故障来源;若各部门都完成了工作而用户结果仍未交付,先检查端到端依赖和完成定义。诊断准确,比加快节奏更重要。
2. 下一步从一次迭代开始,不必等到流程完美
下一轮计划前,先找出最近一次延期或返工最大的跨部门任务,把它的等待链条画出来,确认每个节点的输入、责任人、时限和替代方案。然后只改变一个最可能影响结果的环节,用一到两轮数据验证。
我的核心判断是:迭代管理不是把所有不确定性消灭,而是让不确定性足够早地被看见、被定价、被决策。当团队能清楚说明承诺边界、暴露依赖并根据结果调整容量,迭代才从日历上的时间盒,变成可靠的跨部门交付机制。
常见问题解答(FAQ)
1. 跨部门团队的迭代周期应该如何确定?
我在推进跨部门项目时,常遇到研发希望拉长周期、业务希望快速上线的冲突。尤其当需求评审、设计、开发、测试由不同团队负责时,我不确定是按两周一次固定迭代,还是根据任务复杂度灵活调整。
建议先以两周作为默认迭代周期,再根据历史数据调整,而不是一开始凭感觉决定。统计最近3至5个迭代的需求完成率、延期任务占比和平均流转时间:若计划完成率低于80%,优先减少单次承诺范围;若完成率长期高于95%且等待时间较长,可评估缩短周期。
跨部门项目还应预留约10%至20%的周期缓冲,用于处理评审、联调和验收等待。
2. 跨部门迭代中,需求频繁变更应该怎么处理?
我经常遇到业务方在迭代进行一半时提出紧急需求,研发认为插入任务会打乱计划,业务方却认为不做就会错过窗口。真正困难的地方不是要不要变更,而是如何判断这次变更是否值得牺牲原有计划。
可以建立变更分级机制:影响收入、合规、安全或重大客户的问题列为紧急事项,允许替换同等工作量的原计划任务;一般优化需求进入下一迭代;仅凭个人偏好提出的调整不在迭代中途插入。每次变更都记录原因、预计工作量、被挤出的任务和责任人,并以迭代范围变更次数作为健康指标;
如果单个迭代变更超过2至3次,通常说明需求入口或优先级评审存在问题。
3. 如何让跨部门团队真正对迭代结果负责,而不是各自完成任务?
我曾见过研发、设计、测试都按时交付自己的部分,但最终功能仍无法上线,原因是接口、数据、验收标准没有提前对齐。这样的迭代看起来每个人都很忙,却没有形成可交付的结果。
应把迭代目标定义为可验收的业务结果,而不是部门任务清单。例如不要只写完成接口开发,而要写成某类用户能够完成某项操作并通过验收。迭代开始前明确统一负责人、依赖关系、验收标准和上线条件;结束时用可演示版本进行联合验收,并区分已完成任务数与真正完成的业务目标数,后者才应作为主要绩效口径。
4. 迭代复盘怎样避免变成形式化会议?
我参加过不少复盘会,最后往往只得到“加强沟通”“提高效率”这类结论,下一次仍然重复同样的问题。我的疑惑是,复盘到底应该记录哪些内容,才能真正推动跨部门协作改善。
复盘应围绕事实、影响、原因和行动四步展开,至少准备计划完成率、延期任务数、阻塞时长、需求变更次数和缺陷返工数等数据。每个问题只保留一至三个优先级最高的改进项,并写明负责人、截止日期和验证指标,例如将跨部门阻塞平均时长从2天降到1天。
下个迭代开始前先检查上次行动是否完成,若连续两次没有改善,就应调整流程或资源配置,而不是继续增加会议频率。
核心关键词
文章包含AI辅助创作:迭代管理迭代教程:跨部门团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578583
读者评论
我们之前也把站会开成逐人报进度,真正卡住的接口确认反而散会后才处理。后来把阻塞责任人和最晚反馈时间写出来,至少能早点升级;不过遇到跨部门优先级冲突,还是需要明确谁来拍板。
容量里留保护时间这点比较实际。我们团队的线上支持量每轮波动很大,按满员排计划基本都会延期。想请教的是,历史数据积累不多时,保护容量怎么起步估算?
文中把开发完成和交付完成分开看,我觉得很重要。实际项目里测试环境和数据准备经常被忽略,直到联调才发现条件不全。除了清单检查,是否有办法让这些前置条件在迭代开始前更容易被追踪?
