迭代复盘做了十几轮,团队的缺陷数、延期天数和会议纪要却几乎没变,这通常不是“复盘不够认真”,而是复盘没有进入下一轮计划。对 PMO 来说,迭代复盘的价值不在于把过去讲得更完整,而在于把事实转成决策、责任和可验证的改进动作。本文给出一套从数据口径、会议流程到行动追踪的落地清单,并用明确标注的情景模拟说明,如何判断一项改进是否真的有效。
一、先讲核心结论:复盘不是总结会,而是迭代管理的反馈控制
1. 复盘的产出要能改变下一轮工作
我判断一次迭代复盘是否有效,首先不看会议是否热烈,也不看纪要写了多少页,而看三个问题:哪些事实改变了团队对问题的判断?哪些行动被纳入下一轮计划?下一轮用什么信号验证行动有效?三个问题答不上来,复盘更像一次经验交流,而不是管理闭环。
复盘应当形成一条可追踪的链路:目标与承诺、实际结果、偏差原因、改进动作、责任人、验证窗口、复核结论。其中任意一环缺失,都会让团队在下一次迭代重复讨论同一类问题。
举例来说,“测试介入太晚”不是可执行结论;“需求进入开发前缺少验收条件,导致测试阶段补充澄清”也还不够;更有效的表达是:“从下一迭代起,进入开发的故事必须有可验证验收条件;产品负责人在迭代计划会前检查;连续两轮统计因条件不完整产生的返工次数,超过基线时复核模板是否有效。”
2. 复盘结果要分成三类,不要把所有问题都变成待办
我建议将复盘发现分为事实、解释和行动。事实是可以核对的观察,例如计划完成 32 个工作项,实际完成 26 个;解释是对偏差的判断,例如需求中途变更和环境等待共同挤占了开发时间;行动则是具体改变,例如把环境依赖列入迭代准入检查。
这三类信息不能混为一谈。把“某团队沟通不足”写成事实,会让讨论迅速转成责任争辩;把“缺少变更评估机制”直接当成行动,又会导致没有负责人和检验标准。PMO 的工作,是帮助团队从观察走到可验证的干预,而不是替团队写一份听起来完整的总结。
3. 衡量复盘质量,要看闭环而不只看会议完成率
会议按期召开,只能说明流程执行;行动按时关闭,也不等于问题解决。更稳妥的衡量方式,至少同时观察行动兑现率、复发率和改善效果。行动兑现率回答“有没有做”,复发率回答“问题是否重复出现”,改善效果回答“业务结果是否因此变好”。
下表中的数值是便于说明的管理建议基准,不是行业统计。组织应先用自身历史数据建立基线,再设定目标,避免把示例阈值误当成通用标准。
| 观察维度 | 建议定义 | PMO 关注点 |
|---|---|---|
| 行动按期完成率 | 在约定日期前完成并有证据的行动数 ÷ 到期行动数 | 延期是否有合理原因,行动是否被拆得足够小 |
| 问题复发率 | 本轮出现且在观察窗口内再次出现的问题数 ÷ 本轮问题数 | 关闭的是表象还是根因,分类口径是否稳定 |
| 承诺兑现偏差 | 承诺工作量与实际完成工作量的差异,并结合范围变更解释 | 是否把变化后的工作范围与原承诺混在一起计算 |
| 干预效果 | 行动实施前后,选定过程或结果指标的变化 | 是否有足够观察窗口,变化是否可能由其他因素造成 |
二、背景和真实场景:规模越大,复盘越容易被流程吞掉
1. 小团队的问题是记不住,大组织的问题是对不上
在小团队里,成员通常能凭记忆说出迭代中发生了什么,但口头印象容易被最近一次故障或最强烈的情绪主导。规模扩大后,问题变成了数据分散:需求在一个系统,缺陷在另一个系统,发布记录在运维平台,客户反馈又在服务台。每个人说的“延期”“返工”“完成”,可能根本不是同一口径。
因此,PMO 不应一开始就要求所有团队使用统一的复盘模板,而应先统一少量关键定义。例如,什么算进入迭代的承诺,什么算范围变更,什么算返工,缺陷按发现阶段还是影响级别统计。定义不一致时,横向对比看似精确,实际会把组织带向错误结论。
2. 一个常见情景:交付率下降,根因却不在开发速度
以下是情景模拟,用来展示分析方法,不代表某家企业的真实统计。某产品线连续三轮迭代计划完成率分别为 86%、72%、69%。管理层一开始怀疑估算偏乐观,要求团队减少承诺;进一步拆分工作项后发现,未完成项中有相当一部分在迭代开始后才出现需求补充、外部接口等待和测试环境故障。
如果只看完成率,容易得出“开发团队估算能力弱”的结论;如果同时看变更时间、依赖等待和阻塞时长,就会发现问题分布在不同环节。团队需要的可能不是更保守的估算,而是更早暴露依赖、限制迭代中途变更,并给环境故障建立响应机制。
这也是我建议 PMO 把“交付结果”与“过程原因”分开呈现的原因:结果可以触发调查,却不能单独证明责任归属。只有把工作项时间线、变更记录和阻塞记录串起来,复盘才有可能从绩效争论回到系统改进。

3. 复盘数据的来源要可追溯,不能只靠会后回忆
会前材料应优先从系统记录中提取:迭代开始时的范围快照、工作项状态变更、需求变更时间、缺陷发现阶段、阻塞记录、发布结果和行动项历史。若数据必须由成员手工补录,要标明采集时间和口径,不能将补录估算包装成精确的系统事实。
对 100 人以上组织而言,跨团队汇总尤其要警惕“同名异义”。例如,有的团队把代码完成视为完成,有的团队以测试通过为准;有的团队将紧急插入项算入计划,有的团队将其排除。PMO 可以用一页数据字典解决大部分争论:定义指标、计算范围、数据责任人、更新时间及例外处理规则。
三、常见误区:会议看起来很完整,改进却没有发生
1. 把复盘开成问题批评会
当会议围绕“是谁没做好”展开,成员会优先解释和自我保护,而不是提供完整信息。尤其在跨部门场景,责任归因容易盖过流程缺陷。复盘需要对事不对人,但这不等于取消责任;恰恰相反,责任应落实到行动负责人和决策机制,而不是用标签评价个人。
我会建议主持人把讨论从“谁造成了延期”改为“在哪个节点,什么信息缺失或决策延迟,使延期没有更早暴露”。这类问题能把团队带回流程设计,同时保留对明确失职或规则违背的正式管理渠道。
2. 把所有问题都列为行动项
一场复盘列出二十多个行动项,往往不是管理成熟,而是没有做优先级取舍。行动项越多,越容易挤占交付时间;当团队发现行动清单长期无法完成,复盘就会被视为额外负担。
建议每轮只选择少数高影响、可控、可验证的改进项。一个实用筛选方式是同时看影响范围、发生频率、团队可控性和验证成本。影响大但团队无法控制的问题,应升级给跨团队治理机制,而不是把责任压给单个迭代团队。
3. 用故事点或完成率给团队排名
故事点是团队内部估算单位,不是跨团队产能单位。不同团队的拆分粒度、复杂度校准、工作类型和质量门槛都不同。将故事点直接汇总成组织排名,会诱发估算膨胀、工作项拆分策略变化,甚至让团队回避高风险工作。
计划完成率也有类似风险。如果不区分新增范围、取消工作、外部阻塞和质量返工,单一比率会把环境噪声变成团队评价。PMO 更适合观察趋势和异常,并要求团队解释变化,而不是把一个指标变成奖金或绩效的唯一依据。
4. 把“行动关闭”误当成“问题解决”
“已组织培训”“已提醒相关人员”“已更新文档”常被当作行动完成,但这些动作本身不证明问题已经改善。若缺少结果验证,关闭记录只是行政状态变化。
更可靠的行动卡片应该包含:问题证据、根因假设、干预动作、负责人、截止时间、验证指标和观察窗口。例如,若目标是减少需求不清造成的返工,验证指标应关注返工发生次数或相关缺陷,而不是只统计模板发布数量。
5. 复盘频率过高,讨论却没有足够证据
并非所有团队都需要在每个短周期结束后安排长会。如果迭代只有一周,且指标尚未稳定,部分趋势需要跨数轮才能辨认。频繁开会却反复讨论同一件事,通常说明行动没有被持续跟踪,或者观察窗口设得不合适。
可以保留短周期的轻量检查,同时把深度复盘放在有足够证据的节点,例如连续数轮出现同类阻塞、关键版本发布后,或组织流程发生变化之后。会议节奏应由问题的反馈周期决定,而不是机械照搬模板。
四、专业判断逻辑:从信号到根因,再到干预验证
1. 先判断观察到的是结果、过程还是输入条件
复盘指标可以分成三层。结果指标包括交付时间、发布质量和客户影响;过程指标包括等待时长、返工次数和需求变更频率;输入条件包括人员可用性、依赖准备度和环境稳定性。仅观察结果,往往无法解释为什么发生;只观察过程,又可能忽略业务价值。
分析时先确定问题出现在哪一层,再追溯上下游。比如,缺陷率升高是结果信号,测试排队时间是过程信号,测试环境不稳定是输入约束。解决方案应落在可改变的环节,而不是直接对结果指标施压。

2. 再区分可控因素、可影响因素和外部约束
复盘行动必须与团队的影响范围匹配。团队可以直接控制工作拆分、验收条件和每日阻塞升级;可以影响接口团队的响应约定,却不能单方面决定对方优先级;对法规变化、供应商故障等外部条件,则需要预案和缓冲策略,而不是假设风险可以被消除。
我通常把发现按三类处理:团队内可直接改进的,进入本轮行动清单;需要多个团队协同的,进入产品线或项目群的依赖治理;组织层面才能处理的,提交 PMO 或管理层决策。这样既不会让团队背负不可控责任,也不会让系统性问题停留在会议纪要里。
3. 用根因假设而非根因口号组织讨论
“沟通不足”“执行不到位”“意识不强”听起来像原因,实际上通常无法检验。更好的写法是提出可证伪的假设,例如:“接口字段在开发启动后发生两次调整,导致联调返工;如果在迭代计划前冻结字段并记录例外变更,联调返工应在后续两轮下降。”
根因判断不必追求一次就正确。重要的是明确证据、提出假设、采取低风险干预并观察结果。如果结果没有变化,应调整假设,而不是不断增加提醒和培训。
4. 设定验证窗口,避免短期波动误导判断
流程改动通常有学习成本。第一次使用新的准入清单,可能增加评审时间;一轮数据也可能受到人员休假、紧急需求或版本规模影响。因此,验证窗口要结合问题频率和业务节奏设置,不能看到一轮指标变差就立刻撤销,也不能在指标没有改善时无限期等待。
可先确定一个基线周期和一个观察周期,并记录同期的重要变化。对高频问题,可以用两到三轮观察趋势;对低频但高影响问题,则需要结合风险演练、检查记录和事件复盘,不应只依赖出现次数。
5. 选指标时同时检查可操纵性和副作用
任何指标都可能改变行为。若只奖励高完成率,团队可能把不确定工作排除在承诺之外;若只看缺陷数,团队可能减少缺陷记录;若只看行动关闭率,行动就会被拆成容易勾选的小任务。指标应与反指标配对观察,例如交付速度与生产缺陷、行动完成率与问题复发率一起看。
PMO 应定期询问:如果团队只为这个指标优化,会不会损害客户价值、质量或协作?若答案是会,就要增加制衡指标或调整用途,不应把单一指标直接用于团队优劣排名。
五、具体案例和数据观察:把一次复盘做成可验证的改进实验
1. 情景模拟:从“测试来不及”拆到等待时间和返工来源
以下案例为情景模拟,数据仅用于演示分析过程。某 120 人规模的软件组织,一个产品线由 6 个跨职能团队组成。连续两个迭代出现测试阶段拥堵,团队最初的结论是“测试资源不足”。PMO 将工作项时间戳、阻塞记录和缺陷来源按环节拆分后,发现部分测试等待来自需求验收条件不完整,另一部分来自测试环境预约冲突。
模拟基线中,测试等待中位数为 2.4 个工作日,因验收条件补充产生的返工为每迭代 11 次,环境冲突为每迭代 7 次。团队没有立即申请增加测试人员,而是先试行两项干预:开发准入前检查验收条件;共享环境设置预约窗口与故障升级人。

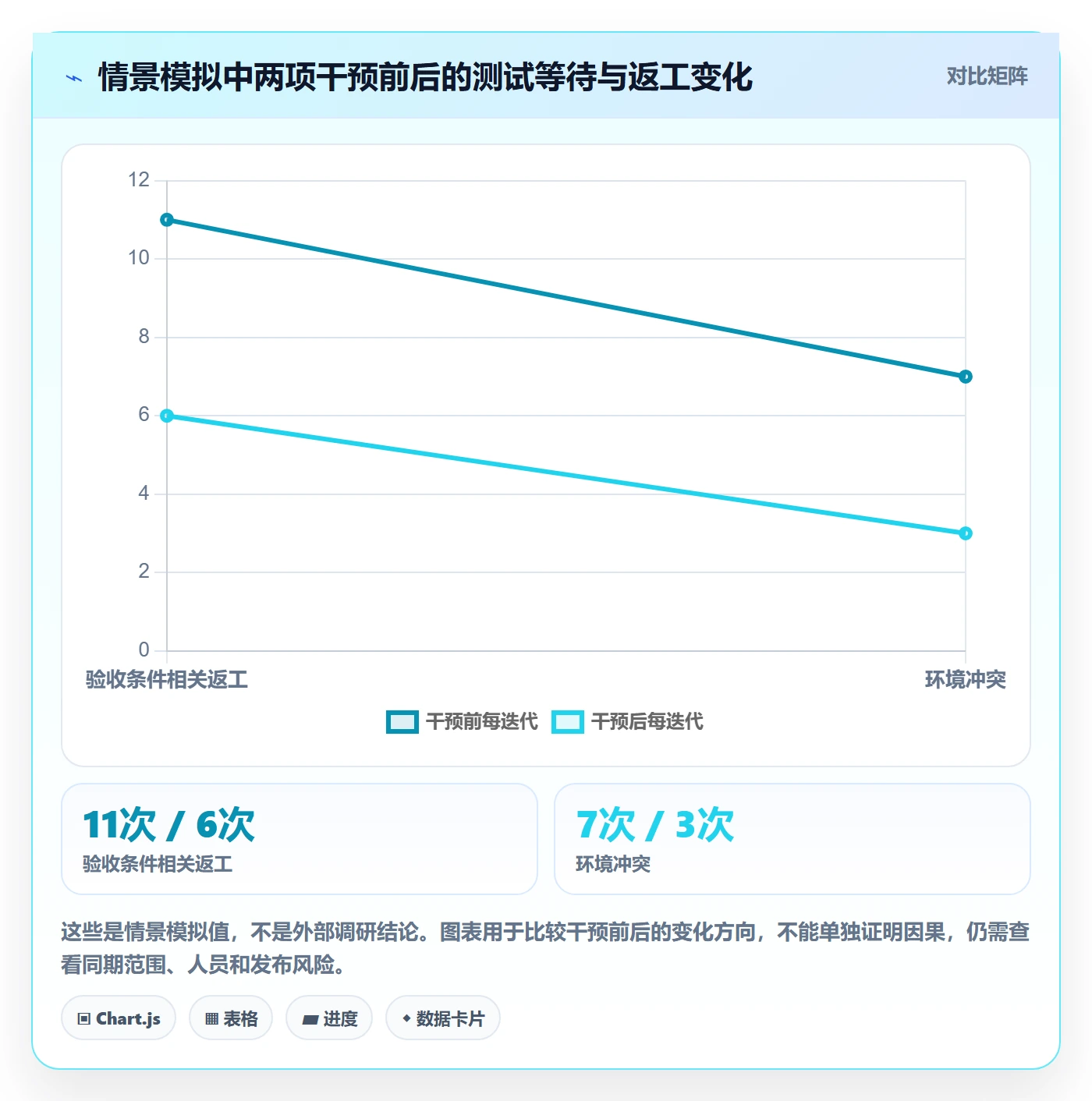

经过两个观察迭代,模拟数据中测试等待中位数降至 1.6 个工作日,验收条件相关返工降至 6 次,环境冲突降至 3 次。这里不能据此断言“流程优化必然降低测试成本”,因为还需检查工作规模和版本风险是否相近;但它足以支持继续观察,并将人员扩充决策延后,而不是在根因尚未拆清时先增加成本。

2. 复盘行动卡片要写出验证方式
建议每项行动使用统一结构,避免“问题、措施、结果”停留在抽象层面。示例如下,字段可按组织实际简化,但责任人、截止时间和验证标准不宜省略。
| 字段 | 情景示例 | 填写目的 |
|---|---|---|
| 问题证据 | 本轮 11 次返工与验收条件补充有关 | 让讨论从印象回到可核对事实 |
| 根因假设 | 故事进入开发前未统一验收边界 | 明确准备验证的解释 |
| 行动 | 迭代计划前由产品和测试共同检查高风险故事的验收条件 | 描述具体改变,而不是抽象口号 |
| 负责人和期限 | 产品负责人;下次迭代计划会前 | 确定谁推动、何时完成 |
| 验证指标 | 验收条件相关返工次数,并记录范围变更 | 判断干预是否有效及是否有其他解释 |
| 复核结论 | 两轮后决定保留、调整或撤销 | 防止行动长期悬而不决 |
3. 看趋势时要补充分母、范围和异常说明
返工次数从 11 次降到 6 次,乍看改善明显;如果后一轮工作项数量少了一半,结论就可能改变。因此,计数指标最好同时报告分母或单位,例如每 100 个工作项的返工数、每个发布版本的生产缺陷数,或每周人均阻塞小时。
同样,完成率应注明计划范围是否冻结。若迭代中新增了紧急工作,应分别展示原计划兑现率和全部交付情况;否则,一方面会惩罚团队响应变化,另一方面又可能掩盖频繁插单造成的计划失真。

4. 将组织级数据用于发现系统问题,不用于简单排名
多团队数据的价值,在于发现共同障碍和差异化约束。例如,多个团队都出现依赖等待,说明需要改进跨团队承诺机制;只有一个团队出现环境阻塞,则可能是局部配置问题。PMO 应先比较模式和上下文,再决定治理层级。
对于中大型组织,迭代管理平台可以帮助保留范围快照、状态历史、依赖关系、缺陷和行动项之间的关联。以 PingCode 为例,组织在评估此类平台时,可以重点验证其是否适配多团队流程、是否支持私有化部署、是否能够满足现有工具迁移和数据治理要求。相关能力应以具体版本、部署方案和迁移评估为准,不能仅凭产品宣传推断适配性。
若组织正在从 Jira 迁移,PMO 不应只关注工作项能否导入,还要核对字段映射、工作流状态、权限、历史记录、附件、报表口径和自动化规则。所谓“平滑迁移”应通过试迁移和验收清单验证,而不是只看数据导入成功提示。对于有本地化部署、数据驻留或安全审计要求的企业,部署选型和迁移演练都应纳入迭代治理方案。
六、PMO 落地清单:把复盘接入计划、执行和治理
1. 会前:准备能够讨论的事实,而不是一叠报表
会前准备的目标,是让会议时间用于判断和决策,而不是现场找数。建议提前一至两个工作日整理核心数据,并将异常点与原始记录链接起来。数据不完整时明确标注缺失,不要为了版面完整而填入估算值。
- 固定范围:保存迭代开始时的承诺清单,并单独记录新增、取消和拆分工作。
- 核对口径:明确完成、延期、返工、阻塞和缺陷的定义。
- 整理时间线:对关键工作项保留需求变更、状态变化、阻塞和验收时间。
- 筛选主题:优先选影响大、重复出现或跨团队的三至五个议题。
- 收集观点:允许成员会前匿名提交观察,减少会议中职位高低对表达的影响。
- 标出证据缺口:例如阻塞记录不全、缺陷归因存在争议,避免把不确定结论包装成事实。
2. 会中:用固定节奏保护讨论质量
常见复盘可以控制在 60 至 90 分钟,具体时长取决于团队规模和议题复杂度。会议不应追求所有人轮流发言,而应确保事实核对、原因分析、行动选择和决策记录都留有时间。
- 明确目标,5 分钟:说明本次讨论要解决的问题,以及哪些议题不在本次范围内。
- 核对事实,10 至 15 分钟:确认计划、实际、变更和数据口径,不在事实未对齐时直接归因。
- 分析差异,20 至 30 分钟:围绕一至三个优先议题,追踪发生节点和影响因素。
- 提出干预,15 至 20 分钟:形成少量行动假设,检查可控性、成本和副作用。
- 确定验证,10 分钟:明确负责人、期限、指标、观察窗口和复核时间。
- 复述决策,5 分钟:由记录者复述结论,参与者确认是否理解一致。
3. 会后:把行动项放回日常工作系统
复盘行动若只留在会议纪要里,很快就会失去优先级。行动应有负责人、到期时间和状态,并能关联原始问题;若行动需要跨团队支持,要明确升级对象和决策时限。团队日常站会或计划会只需检查到期风险,不必重复讨论整份复盘。
行动关闭时,负责人应附上验证证据,而不是只改状态。复核人可以检查数据口径是否与基线一致、观察窗口是否完成、是否出现新的副作用。若行动无效,应记录调整后的假设,不要只延长截止日期。
4. 按成熟度逐步推进,不要一次铺开全套指标
刚开始复盘的组织,先统一计划范围、工作项状态和行动卡片,比引入复杂仪表盘更重要。基础记录稳定后,再加入变更、阻塞、返工和质量指标。跨团队治理成熟后,才适合做依赖网络分析和组合层级的趋势观察。
| 成熟阶段 | 优先动作 | 暂不建议 |
|---|---|---|
| 起步阶段 | 统一关键定义,保存范围快照,追踪少量行动 | 跨团队排名、复杂绩效挂钩 |
| 稳定阶段 | 补充变更与阻塞时间线,复核行动效果 | 对所有团队强制同一套细粒度指标 |
| 规模化阶段 | 治理跨团队依赖,识别组织级重复障碍 | 仅凭汇总数据直接判定团队责任 |
| 优化阶段 | 开展干预实验,评估成本、质量和交付的联动 | 把每轮指标波动都解释为流程成败 |

七、不同情况下的行动建议与取舍
1. 如果团队规模小、产品变化快:轻量复盘优先
小团队可采用 30 至 45 分钟的短复盘,只讨论一个最重要的交付偏差和一个值得保留的做法。行动项控制在一至三项,避免为追求完整而增加大量记录负担。若团队成员长期稳定,口头记忆有帮助,但仍应保存决定和验证结果,特别是人员变动后需要接续经验时。
此时的取舍是:少做报表,多保留关键决策;少追求指标全面,多关注变化是否影响用户。快速迭代并不意味着不留证据,而是证据只保留到足以支持判断的程度。
2. 如果团队超过 100 人或涉及多个产品线:先统一口径,再做对比
大组织应把复盘分为团队层和治理层。团队层解决本地流程问题;治理层汇总重复障碍、依赖冲突和共享资源问题。只有统一定义和计算窗口后,跨团队趋势才有参考价值。
此类组织可以评估是否需要以统一平台承载需求、迭代、缺陷、发布和行动之间的关联。工具选择应围绕流程适配、权限模型、数据留存、审计、集成、部署方式和迁移成本展开。若考虑 PingCode 等面向中大型企业及 100 人以上组织的平台,应通过真实流程试点验证其适配度;产品适用性、私有化方案和 Jira 迁移范围都需要结合具体版本、合同和实施方案确认,不能把“支持”直接等同于“零成本完成”。
此时的取舍是:标准化要解决数据可比和协同问题,但不能把不同业务强行压成同一种流程。统一定义不等于统一工作方式,PMO 应保留必要的团队差异,并说明差异原因。
3. 如果组织受合规或数据驻留约束:先验证部署与治理边界
涉及敏感数据时,工具评估不能只看功能列表。需要确认数据存储位置、访问控制、备份策略、日志留存、外部集成边界、升级责任和灾备方案。私有化部署能提供部署环境选择,但并不自动解决身份管理、运维安全或数据治理问题。
迁移阶段应先选取一个业务单元进行试迁移,覆盖常见工作流、权限、历史数据和报表,再对照验收清单确认数据完整性。迁移取舍通常是短期并行成本换长期可控性;如果业务连续性要求高,不能以快速切换替代回滚计划。
4. 如果问题跨多个团队:把局部行动升级为依赖治理
当一个团队的交付持续受外部接口、共享测试环境或审批等待影响时,反复要求团队“提高效率”没有意义。PMO 应推动建立依赖负责人、承诺日期、风险暴露时间和升级路径,并在产品线层面定期检查关键依赖。
这类改进的代价是增加协调机制和状态维护。判断是否值得做,可以看依赖等待是否频繁、影响是否跨团队、失败成本是否高。若只是偶发的小问题,采用临时协调即可;若成为重复的系统瓶颈,才需要制度化治理。
5. 如果高层要求用复盘数据做绩效:先明确用途边界
复盘数据可以用于识别趋势、发现风险和安排改进资源,但不宜未经校准就直接变成员工或团队排名。若管理层确实需要绩效信息,应结合业务结果、质量、风险、团队上下文和职责边界,并让被评价方有机会核对数据。
取舍在于透明度与安全感之间。完全不使用数据,组织难以看见系统性问题;机械地用单一指标奖惩,又会诱发行为扭曲。更好的做法是明确指标用途、保留解释空间,并把学习型复盘与正式绩效评估分开。
6. 如果复盘连续几轮没有改进:暂停加指标,检查执行链路
若行动完成率很低,先检查是否缺少负责人、时间是否被计划占满、行动是否过大或依赖管理层决策。若行动都完成但问题复发,检查根因假设是否错误、指标是否测错对象、观察窗口是否太短。若指标改善但团队负担明显上升,则应重新评估改进的净收益。
不要在没有诊断的情况下继续叠加模板、会议和审批。流程不是越多越成熟;成熟的标志,是用较少的机制更早发现问题,并让适当层级的人及时作出决策。
八、结尾:把复盘做成组织的学习回路
1. 复盘的独特价值是让组织更早修正判断
我认为,迭代复盘最值得投入的部分,不是把所有经历写进文档,而是让组织能够区分“看见了什么”“为什么这样解释”“采取什么行动”“结果是否支持原判断”。只有这四步连续发生,团队才会积累可以复用的经验,而不是积累越来越长的会议纪要。
对 PMO 来说,最重要的不是替每个团队找出一个标准答案,而是建立一套可靠的反馈机制:事实有来源,结论有边界,行动有负责人,验证有窗口,跨团队问题有升级路径。工具可以帮助关联记录和减少重复整理,但不能替代口径设计、专业判断和管理决策。
2. 下一步从一轮小规模试点开始
如果组织尚未形成稳定机制,可以先选一个团队或产品线,连续运行三轮:第一轮统一范围和数据口径,第二轮围绕一个重复问题进行干预,第三轮检查效果并决定保留、调整或撤销。每轮只选择少量行动,明确什么证据足以支持结论。
三轮之后,复核四件事:团队是否能用同一口径解释结果?行动是否进入日常计划?问题是否减少或更早暴露?改进的收益是否大于实施成本?如果答案大多是否定的,先修复机制,不要急着扩大推广范围。好的复盘不是承诺永不犯错,而是让同一类错误更少重复、代价更低,并且更早被发现。
常见问题解答(FAQ)
1. 迭代复盘应该多久开展一次?
我之前把复盘安排在版本发布后,结果问题已经过去很久,团队只能凭印象讨论。迭代节奏不固定时,我也不确定应该按周、按版本还是按项目复盘。
建议以迭代结束为基本单位,在迭代评审或交付确认后1至3个工作日内开展,控制在60至90分钟。若迭代周期较长,可每两周复盘一次;遇到重大故障、延期或范围突变,则单独组织专题复盘,不必等到固定周期。
2. 迭代复盘看哪些指标,才能避免变成主观讨论?
我参加过只谈感受的复盘,大家都觉得过程很忙,却说不清到底哪里出了问题。面对不同规模的迭代,我也想知道怎样用数据发现趋势,而不是简单比较团队排名。
每次固定观察计划完成率、需求变更次数、缺陷数量及严重程度、阻塞等待时间和未完成工作量,并与本团队过去3至5个迭代的基线比较。指标用于定位变化和追问原因,不建议跨团队直接排名;同时核对统计口径,例如缺陷按发现阶段计数,完成率按迭代开始时承诺的工作项计算。
3. 复盘提出的改进项怎样确保有人跟进?
我遇到过复盘会上列出很多问题,下一次会议却没人记得进展的情况。任务分散在会议纪要和聊天记录里时,我很难判断哪些改进真正落地了。
每项改进都要写明责任人、截止日期、验证方式和关联的问题证据,并控制为下一迭代优先完成的1至3项。下一次复盘先检查上期改进:以数据或实际流程变化确认完成;逾期则说明阻碍并重新安排,不能只用“已沟通”作为完成标准。
4. PMO如何统一多个团队的复盘,又不让流程变成形式?
我在多个项目并行时,发现各团队使用的指标和纪要格式不一样,汇总时很难看出共同风险。可如果所有环节都要求完全一致,团队又容易把复盘当成填表任务。
PMO应统一最小必需口径,例如复盘时间、指标定义、改进项字段和风险升级规则,同时允许团队补充适合自身的议题。每月汇总跨团队重复出现的问题、逾期改进项和交付趋势;只有当某类问题在多个迭代反复出现,或影响交付与质量时,才推动流程级改进,并在后续迭代验证效果。
核心关键词
文章包含AI辅助创作:迭代复盘管理方法大全:PMO迭代管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578353
读者评论
我们之前也遇到过完成率口径不一致的问题,有的按开发完成算,有的要测试通过才算。先把定义和范围统一,确实比急着横向排名更实际。
行动项设置验证窗口这个思路挺有用。不过低频问题可能几轮都不出现,除了等复发,是否也可以结合演练或抽查来验证?
复盘里把团队可控和跨团队依赖分开处理很重要。实际落地时,依赖升级后还需要有人跟进决策,否则问题容易只是从团队清单转到另一份台账。
