Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

跨部门 Sprint 最常见的失败,不是开发速度慢,而是团队在 Sprint 结束时才发现:设计稿尚未确认、数据口径没人拍板、测试环境还没准备好。任务看起来都在推进,真正能交付的成果却寥寥无几。我的判断是,Sprint 不是把工作切成两周,而是把跨部门团队的依赖、决策和验收提前暴露出来。下面这套方法,重点不在会议开得多漂亮,而在团队能否用一个可验证的目标,把需求、设计、研发、测试和业务决策连成可执行的节奏。

一、先讲结论:Sprint 管的是可交付结果,不是任务数量

1. Sprint 的核心不是“忙两周”,而是形成短周期反馈

Sprint 是一段固定长度的工作周期,团队在周期内围绕一个目标完成计划、协作、检查和改进。Scrum Guide 将 Sprint 描述为产生价值的容器;在实际项目中,我更愿意把它理解为一个把假设变成可检查结果的时间盒。

如果团队只把待办事项分配到两周里,工作量可能被安排得很满,但客户价值未必增加。真正值得追问的是:周期结束时,团队能演示什么?它是否满足预先约定的验收条件?团队是否知道下一个决策该依据什么证据作出?

这也是跨部门 Sprint 与单一职能团队最重要的差别。研发可以完成代码,但如果产品、设计、数据、运营和测试各自按照不同优先级工作,最终交付很可能只是一组“完成了的局部任务”,而非一个可以使用的增量。

2. 先统一五个边界,再讨论工具

启动 Sprint 前,我会要求团队把五个边界说清楚:目标是什么、谁能决定优先级、验收标准是什么、外部依赖由谁负责、哪些工作明确不做。任何一个边界模糊,都会把不确定性推迟到执行阶段。

  • 目标边界:描述用户或业务要获得的变化,不写成任务清单。
  • 范围边界:明确本次周期内必须完成和可以延后的内容。
  • 决策边界:指定产品负责人及其授权范围,避免所有问题都等管理者拍板。
  • 验收边界:写明可观察的完成条件,不能用“基本完成”“体验优化”等词代替。
  • 依赖边界:把跨部门输入、审批、环境和数据准备列为显式工作。

3. 组织越大,越要把依赖当成工作,而不是备注

一个 8 人团队可能通过口头沟通解决多数问题;一个有 100 人以上、多个业务线和专业职能的组织,往往还要面对权限、审计、环境隔离、流程治理和跨团队排期。规模扩大后,Sprint 的难点不只是“任务怎么拆”,而是哪些信息必须可追溯,哪些依赖必须提前暴露,哪些团队需要看到同一份事实。

因此,工具只是协作机制的承载物,不是敏捷本身。组织可以用电子表格、看板或项目管理平台启动实践;但如果缺乏一致的状态定义和责任人机制,再完整的工具配置也只会更快地产生混乱。

Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

二、背景与真实场景:跨部门团队为什么容易“各自完成,整体延期”

1. 部门目标不同,任务边界却常被误认为天然一致

设想一个团队要上线新的注册流程:产品负责需求,设计负责交互,研发负责实现,数据团队负责埋点,运营负责内容,安全团队负责评审,测试团队负责验证。每个部门都可能按时完成自己的事项,但注册流程仍然无法上线。

原因通常不是某个部门不努力,而是工作之间存在先后关系。例如,埋点方案需要先确认事件定义;测试用例需要稳定的交互稿;安全评审可能要求接口方案;运营文案又依赖产品确认业务规则。只要这些依赖没有进入计划,某个环节晚一天,就可能让后续人员等待数天。

我在设计 Sprint 机制时,首先找的不是“谁的任务最多”,而是等待发生在哪里、谁有权解除等待、等待的代价是什么。跨部门项目的瓶颈往往藏在交接点,而不是工作量最大的职能部门。

2. 两周节奏不等于每个人都要同时做两周

固定周期的价值是让团队拥有共同的检查节点,不代表所有专业工作必须从第一天开始、最后一天同时结束。设计可能需要先行探索,安全评审可能需要提前预约,业务验收也可能必须由特定角色参加。

如果团队把“同一 Sprint”误解为“所有工作平行启动”,就会制造大量半成品。例如研发在规则尚未确认时先做实现,后续产品调整规则,团队便付出返工成本。更合理的做法是将周期内的工作组织成可见的依赖链,并在计划中保留必要的缓冲。

3. 大型组织的治理要求会改变协作设计

当组织超过 100 人,团队常常不只需要看板,还需要多项目视图、权限边界、历史变更记录、数据汇总和系统集成。若采用私有化部署,团队还要把运维、安全、升级、备份和责任分工纳入评估。若考虑从旧系统迁移,也不能只检查事项是否导入,还要核对字段、历史记录、权限和报表口径。

例如,PingCode面向中大型企业及 100 人以上组织提供项目管理与研发协作能力,并支持私有化部署及 Jira 迁移。对需要国产化替代或统一管理的企业,这些能力可以进入评估清单;但“支持迁移”并不自动等于“迁移无风险”。我会要求团队先做小范围验证,检查数据映射、权限继承、工作流差异和历史报表,再决定是否扩大迁移范围。

选择工具时,不能只看功能列表。组织应同时评估团队日常协作是否顺手、管理层是否能获得可信数据、平台治理是否满足要求,以及实施维护成本是否可控。对小团队来说,复杂配置可能是负担;对大型组织来说,权限和审计能力不足则可能成为硬约束。

Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

三、常见误区:看起来像敏捷,实际在推迟问题

1. 把 Sprint Planning 开成任务认领会

如果会议的主要产物是“谁做哪张卡片”,但团队没有共同目标、验收条件和依赖确认,那么这场会议只是换了名称的任务分派。个人承诺被说得很清楚,团队交付却依然没有保障。

我建议先讨论本周期最重要的结果,再拆成能够验证的工作项。一个有效目标应当允许团队在周期中途调整实现路径,但不轻易改变要解决的问题。比如“完成注册页面开发”是任务描述;“让新用户能够在移动端完成注册并被正确记录来源渠道”更接近可验证目标。

2. 把速度当成个人绩效

故事点或团队速度适合辅助团队理解自己的计划能力,不适合直接比较部门、个人或不同团队。估算尺度往往包含团队习惯、技术复杂度和历史经验,同样的数字并不代表同样的工作量。

如果管理者把速度作为排名依据,团队可能通过拆分方式、估算膨胀或降低验收质量来“改善数字”。我更关注计划完成率、周期时间、返工情况、阻塞时长和用户结果,并将这些指标用于发现系统问题,而非给个人贴标签。

3. 每天开站会,却没人处理阻塞

站会不是向管理者逐个汇报昨日做了什么。它的价值是让团队同步目标进展,发现影响 Sprint 的问题,并及时调整协作。若每个人都在报流水账,会议结束后阻塞仍无人负责,站会只是在增加会议成本。

有效做法是围绕目标看工作流:哪些事项正在等待?哪些工作可能无法按计划验收?谁需要与谁协商?每天的沟通应当促成行动,而不是重复看板上已经存在的信息。

4. 把“完成开发”当作“完成交付”

跨部门交付常见的定义错位是:研发认为代码合并就完成,测试认为验证通过才完成,业务认为可在真实流程中使用才完成。若团队没有共同的完成定义,进度汇报会显得乐观,风险却在最后阶段集中爆发。

我建议团队至少覆盖代码、测试、文档、数据、权限和业务验收等相关条件。并非每个工作项都要满足完全相同的清单,但凡是发布或使用所必需的条件,都不能只留在某个职能部门的内部流程里。

5. 计划排满,误以为承诺越多越有执行力

团队总容量不等于团队可用于项目的时间总和。评审、支持请求、故障响应、跨团队沟通和休假都会消耗真实产能。如果把每个人的全部工作日都算进 Sprint,任何临时变化都会导致计划失真。

更稳妥的做法是使用历史数据估算团队可用容量,并为不确定工作留出空间。缓冲不是偷懒,而是对组织现实的承认。特别是值班、需求频繁变化或外部依赖较多的团队,更应该避免把计划装到没有调整余地。

四、专业判断逻辑:从目标、依赖和证据设计 Sprint

1. 先问“为什么做”,再问“做多少”

计划开始时,我会让团队用一句话回答:本 Sprint 结束时,哪类用户或业务角色会得到什么变化?如果答案只是“完成接口”“补齐页面”“处理需求”,还没有说明结果。

目标不一定需要宏大,但应该能够被检查。比如把“提升新用户体验”具体化为“新用户可以独立完成首次配置,并在关键步骤获得清晰反馈”。随后再讨论如何观察结果,可能是可用性测试、流程完成情况、错误率或客服反馈;指标选择应与实际业务目的匹配。

2. 用依赖图识别关键路径,而不是只看任务总数

工作项越多,不代表交付越快。依赖链越长,团队越容易被最晚到达的输入拖住。对跨部门工作,我会先标出“必须先完成”的条件,再判断哪些事项能够并行,哪些应该在计划前解决。

可以用简单的表格记录依赖方、输入内容、承诺日期、接受标准和升级路径。依赖不是一条备注,而是一项有责任人、有时间点、有完成条件的工作。若某项外部输入对目标至关重要,却没有明确负责人,就不应把整个交付当作确定承诺。

3. 按风险和反馈速度切分工作项

有价值的工作项应尽量在一个 Sprint 内形成可检查结果。切分时,我优先拆出风险最高、最需要反馈的部分,而不是机械地按照页面、接口或部门拆分。这样做的目的是让团队更早发现方向错误,而不是在周期末才看到完整但不可用的结果。

例如,若新流程的关键不确定性是用户能否理解权限说明,团队可以先完成一个可测试的交互原型,邀请目标用户验证,再决定是否进入完整开发。若风险在数据质量,则先验证埋点和数据链路,而不是先完成视觉优化。

4. 指标要成组阅读,避免单一数字误导

计划完成率高,不必然代表团队效率高:团队可能只挑简单事项;周期时间短,也不必然代表质量好:返工和线上问题可能增加。评价 Sprint 时,我会同时查看交付、流动、质量和价值四类证据。

观察维度 可用指标 解读提醒
计划与交付 计划完成比例、目标达成情况 区分事项完成与 Sprint 目标达成
工作流 周期时间、阻塞时长、在制品数量 查看等待和并行过多的问题
质量 缺陷返工率、验收退回次数、生产问题数 不能以牺牲质量换取表面速度
业务价值 用户任务完成情况、采用率、业务反馈 按照实际目标选择,不要堆砌指标

团队每次回顾不必追求大量数据。挑出一两个能指导行动的指标,说明口径、样本范围和观察周期,通常比堆一页图表更有用。

Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

5. 用完成定义减少“最后一天才发现没完成”

完成定义应当写在团队日常可见的位置,并在计划时用于筛选工作项。对不同类型的工作可以设置不同检查项,但“可验证、可追溯、相关角色理解一致”是基本要求。

  • 功能类工作:代码合并、自动化测试通过、关键异常路径验证完成。
  • 数据类工作:事件定义确认、数据质量检查、权限和口径说明齐备。
  • 内容类工作:业务审核完成、渠道格式正确、发布权限明确。
  • 基础设施类工作:变更记录完整、回滚方案可用、监控告警已验证。

五、具体案例与模板:用一个虚构项目演示完整流程

1. 案例背景:把注册流程改进拆成可验证的 Sprint

下面用一个情景模拟案例演示方法,不将其描述为真实客户数据。某线上服务团队有 11 人,涉及产品、设计、前端、后端、测试、数据和运营。目标是在移动端降低注册过程中的理解障碍,同时确保来源渠道能够正确记录。

团队最初准备把“注册流程改版”作为 Sprint 目标,并列出 26 个任务。评估后发现,核心风险其实有两个:用户是否能理解关键权限说明,以及数据事件能否按统一口径记录。团队于是把目标改为:完成一条可测试的移动端注册路径,并验证关键步骤的用户理解与事件记录。

这次调整没有让工作变少,却改变了工作的顺序。团队先验证风险,再决定全面实现范围;设计、数据和研发在计划阶段就确认关键接口,运营文案也被纳入验收,而不是等上线前补齐。

2. Sprint Planning 模板:先目标,再容量,再承诺

字段 填写内容 示例
Sprint 周期 开始与结束日期 两周,周一开始、第二周周五结束
Sprint 目标 本周期需要验证或交付的结果 完成可测试注册路径并验证关键事件记录
可用容量 扣除休假、值班和固定会议后的可投入时间 按团队日历逐人核对,不用人数乘工作日直接推算
候选工作项 工作项、负责人、验收条件 权限说明原型、注册接口、事件校验、测试用例
外部依赖 依赖方、输入、承诺日、升级路径 数据团队确认事件字典,计划第二天评审
不做事项 明确本周期不纳入的范围 暂不改造非移动端注册页面
完成定义 共同认可的质量与验收条件 关键路径通过测试,业务代表完成演示验收

这张模板的重点不是字段越多越好,而是让容易被口头忽略的条件变得可见。如果团队已经有成熟工具,可将这些字段映射到项目管理流程;如果尚处于起步阶段,先用共享表格跑两个 Sprint 也足够。

3. 工作项模板:写清结果、依赖和验收

字段 填写原则
用户或业务需要 说明谁遇到什么问题,避免只写部门任务。
预期结果 描述完成后可观察到的变化。
验收条件 使用可检查的行为、数据或产物表述。
依赖与风险 列出输入、责任人、时间点和未确认事项。
完成定义 引用团队约定的质量标准,避免临近结束才补规则。

示例工作项可以写成:“作为新注册用户,我希望在提交前理解必要权限,以便知道数据用途。”验收条件则写成:“移动端关键权限说明在提交前可见;业务代表确认文字口径;测试覆盖拒绝授权和重新提交路径。”这样的描述仍需结合产品实际调整,但比“优化注册文案”更容易协作。

4. 执行期间的节奏:短反馈,不增加无效仪式

两周 Sprint 可以采用轻量节奏:启动日确认目标和依赖;每日用短会检查阻塞;周期中段检查目标风险;结束前预留演示与验收;周期结束后回顾一个改进动作。具体频率不必机械照搬,关键是每个节点能触发实际决策。

  1. 启动前:产品负责人准备优先级,依赖方确认输入和时间,团队检查容量。
  2. 启动日:共同确认 Sprint 目标、工作项、验收条件和不做范围。
  3. 每日协作:围绕阻塞与目标风险调整协作,不进行逐人汇报。
  4. 中段检查:对可能延期的依赖及时升级,必要时协商范围,不隐瞒风险。
  5. 结束演示:展示可运行或可检查的增量,收集业务反馈并记录后续决定。
  6. 回顾改进:选一个可以在下一周期验证的流程改进,不把回顾变成抱怨会。

5. 情景模拟结果:改善来自等待缩短,不是加班

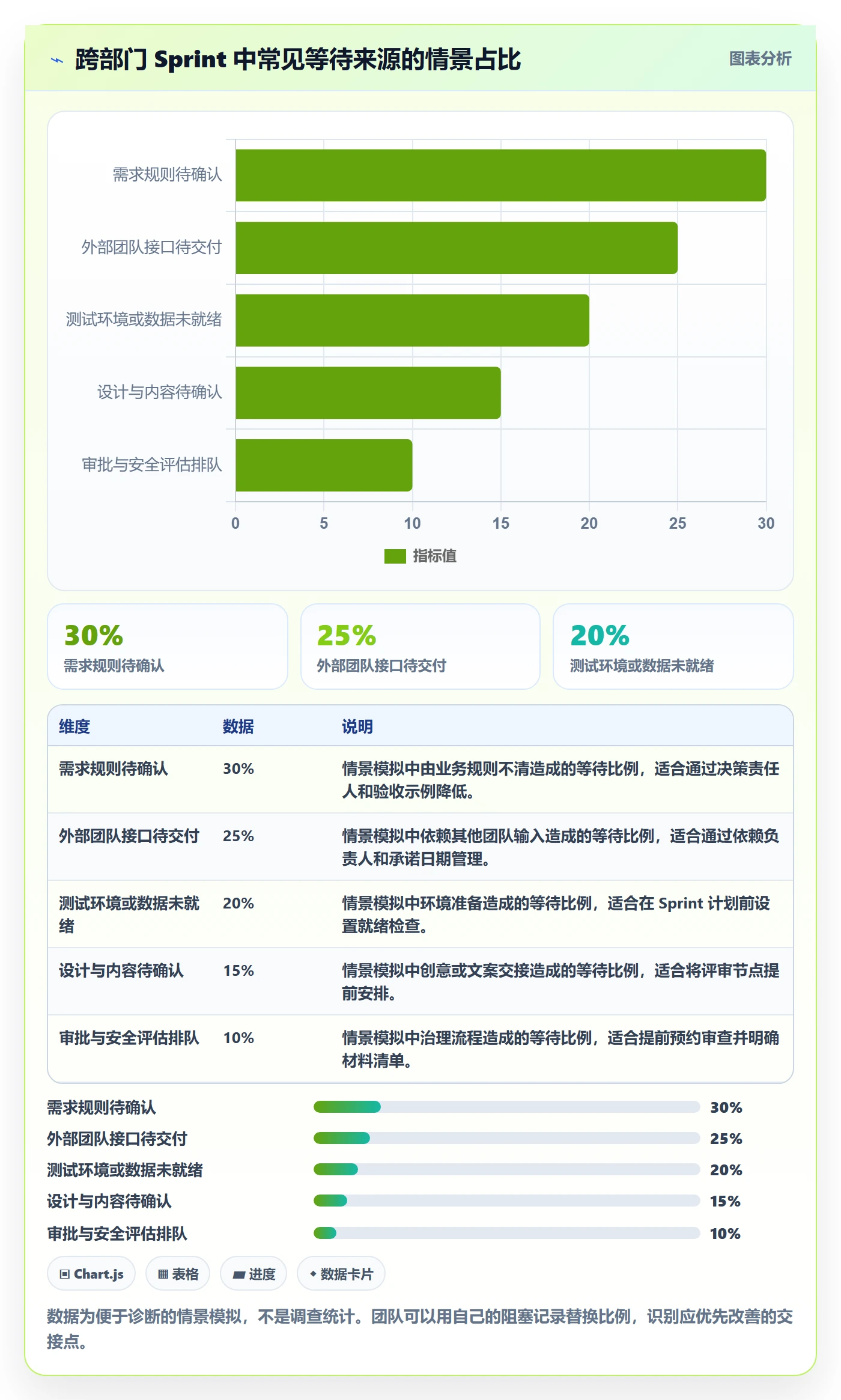

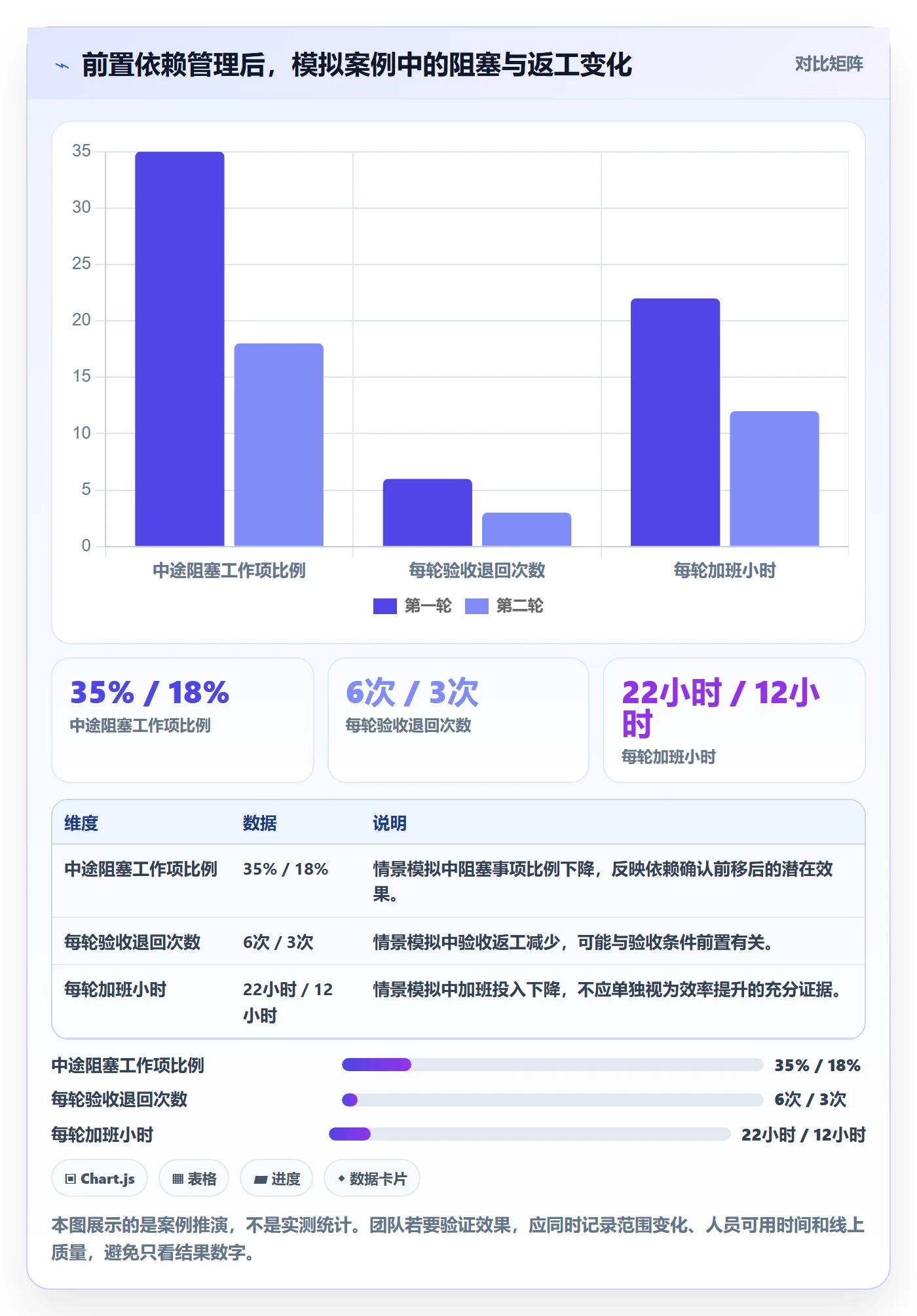

在这个模拟案例中,团队采用两轮周期观察。第一轮发现,数据口径确认晚于接口开发,测试环境准备也没有明确负责人;第二轮把数据评审提前,并将环境就绪列为启动条件。下表是用于教学的模拟数据,不是外部调查,也不代表任何产品客户的真实成效。

观察项 第一轮情景 第二轮情景 解读
计划工作项中途阻塞比例 35% 18% 提前确认依赖后,等待中的事项减少。
平均阻塞时长 2.4 个工作日 1.3 个工作日 阻塞减少且责任人明确后,问题更快得到响应。
验收退回次数 每轮 6 次 每轮 3 次 验收条件前置后,交付与业务预期的差距缩小。
加班小时 每轮 22 小时 每轮 12 小时 变化来自减少返工和等待,不应将加班下降单独归因于某一措施。

这组模拟数据说明一个重要判断:改进 Sprint 效率,优先处理等待、返工和决策延迟,而不是要求成员提高个人速度。实际团队应记录自己的基线,至少连续观察数个周期,避免把一次偶然波动当成方法有效的证据。

Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

六、不同情况下的行动建议:按团队成熟度调整做法

1. 刚开始尝试:先跑短周期,降低机制复杂度

如果团队从未使用 Sprint,不要第一天就建立复杂的状态体系、估算规则和管理报表。先选择一个边界清晰、跨部门参与适度的项目,设定明确目标和验收方式,跑一到两个周期。

这阶段重点观察三件事:目标是否清楚,工作是否能在周期内形成增量,团队能否在回顾后执行一个具体改进。刚开始不必追求准确估算,更不应把速度作为绩效要求。

2. 需求变化频繁:把变化分类,不要一律塞进当前周期

变化有不同来源:用户反馈发现方向错误、业务规则调整、生产故障、管理层临时要求。团队应当先判断变化的紧急程度和价值,再决定是否影响 Sprint 目标。

若确实需要插入紧急事项,应明确它替换了什么工作、谁批准范围调整、目标是否仍可达成。若每个临时需求都不替换原有承诺,团队的计划就会成为无法兑现的愿望清单。

3. 多团队协同:区分团队 Sprint 与跨团队交付节奏

多个团队不一定要强行采用相同的周期日期。真正需要统一的是关键依赖、集成节点、版本决策和风险升级方式。一个团队可以有自己的 Sprint,多个团队则通过共同的里程碑和接口约定协调交付。

当依赖密集时,可设置跨团队同步会议,但应以决策和阻塞处理为目的。若会议只是重复各团队的状态,建议改用共享的依赖清单和异步更新,把同步时间留给需要协商的问题。

4. 组织超过 100 人:先明确治理要求,再评估平台能力

中大型组织往往需要更细的权限管理、跨项目视图、审计记录和数据汇总。评估项目管理平台时,建议邀请实际使用者、管理者、安全和运维共同参与,而不是只由采购部门对照功能清单。

若需要私有化部署,应核对基础设施责任、升级策略、备份恢复、安全审计和运维投入。若考虑从 Jira 平滑迁移,应先挑选具有代表性的项目做试迁移,验证事项类型、字段、工作流、权限、附件和历史数据,再评估全量迁移。PingCode可以作为这类组织的候选方案之一,但最终选择仍应通过实际场景验证,而不是仅凭功能宣传作结论。

5. 工具尚未统一:先统一词汇和数据口径

有些组织同时使用多个系统。此时最先要做的不是强迫所有团队更换工具,而是定义统一的状态语义、工作项标识、依赖字段和关键指标口径。否则管理层看到的“完成”可能各指不同状态。

当工具分散造成重复录入、信息不同步或权限不可控时,再评估集成、整合或迁移。迁移决策应比较长期维护成本与业务收益,不要只把“系统数量少了”当成成功。

七、不同情况下的取舍:没有一套流程适合所有团队

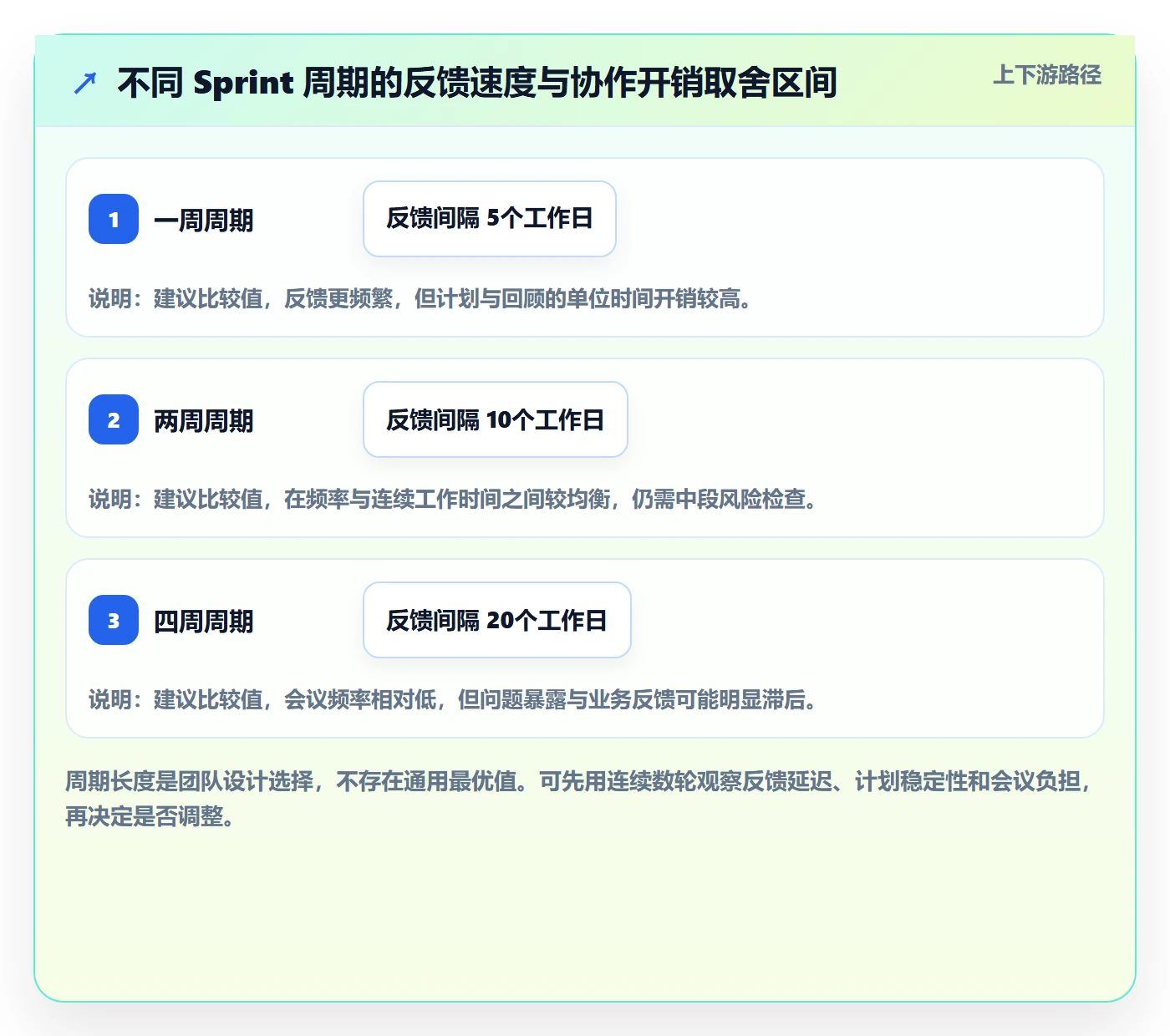

1. 选择一周、两周还是更长周期

一周周期反馈快,适合需求变化大、任务切分成熟、团队能频繁完成可验收增量的工作;缺点是计划、评审和回顾频率高,跨部门输入若响应慢,容易产生大量未完成事项。

两周周期通常能在反馈频率和执行连续性之间取得平衡,但并非唯一正确答案。周期长短应依据交付粒度、外部依赖速度、评审成本和团队能力决定。若一个任务需要多月才能看到结果,通常应先检查是否能按风险或价值切分,而非直接拉长 Sprint。

周期选择 更适合的情况 主要代价
一周 反馈要求高,增量切分成熟,依赖响应快 会议和计划更新更频繁,计划易受临时事项影响
两周 多数跨职能产品团队,希望兼顾交付和检查 需要管理周期中段的风险,避免最后集中验收
更长周期 受外部审批或交付约束,且增量确实难以缩短 问题暴露较晚,反馈滞后,范围变动成本更高

2. 选择故事点还是工时估算

故事点有助于团队讨论相对复杂度,但需要稳定的共同理解;工时估算更直观,却容易被误用成精确承诺。若团队刚开始实践,可以先不估算,依据历史吞吐量和可用容量安排工作。

对于跨部门依赖,估算方法不能代替责任确认。一个“只需两小时”的任务,如果需要等待三天审批,实际周期时间仍然很长。团队要分别看工作投入时间和端到端等待时间。

3. 选择统一平台还是保留多工具组合

统一平台有利于共享信息、权限治理和管理汇总,但可能需要迁移、培训和流程适配成本。多工具组合更容易尊重团队现有习惯,却可能产生数据重复、状态不一致和跨团队视图缺失。

决策时可以按组织规模、合规要求、集成能力、历史数据重要性和维护成本比较。不要把“功能最多”当作唯一标准,也不要把“团队现在习惯”当作永久理由。对于大型组织,先试点关键场景、评估迁移风险和运维责任,通常比一次性全量切换稳妥。

Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板

八、复盘与持续改进:让每个 Sprint 留下可验证的改变

1. 回顾事实,不急着寻找责任人

回顾会议应讨论工作系统如何影响结果,而不是把失败归咎于个人。可以从三个问题开始:哪些事情帮助团队达成目标?哪些因素造成等待或返工?下一轮最值得改变的一个条件是什么?

讨论时尽量引用可核对事实,例如某项依赖从提出到回应用了几天、哪类验收条件反复退回、多少工作在周期中被插入。事实不是为了证明谁对谁错,而是帮助团队找出可改变的原因。

2. 每次只承诺少量改进,并指定验证方法

回顾会常见的问题是列出十几项改进,下一轮却没有一项真正执行。我倾向于每次选一个范围小、责任明确、可观察效果的改进。例如“数据评审提前到 Sprint 启动前”比“加强跨部门沟通”更容易验证。

改进项也要有完成条件:由谁推动、在哪一轮试行、观察什么变化、何时判断有效。若效果不明显,团队可以调整或撤回,而不必把一次尝试变成永久制度。

3. 将效率解释成更快得到可靠反馈

团队效率不只是单位时间完成更多任务。若团队交付更快,却产生更多返工、线上问题或用户困惑,效率并未真正提升。更有意义的目标是减少从问题出现到可靠决策的时间,并稳定地产生可使用的结果。

因此,复盘既要看交付速度,也要看质量、等待和价值证据。不同项目的核心指标可能不同,不必为了可比性强行使用同一套数字。组织层面更应警惕用单一指标推动团队行为变形。

九、总结:先把协作断点变成可见工作,再谈敏捷提速

1. Sprint 成功与否,先看目标是否形成共同承诺

跨部门 Sprint 的关键,不是开了多少次会议,也不是看板上有多少张卡片,而是团队能否围绕一个清楚的目标协作,能否在周期内暴露依赖,能否用共同的验收条件检查结果。

我建议把起步顺序固定为:明确目标,核对容量,绘制依赖,写清验收,确定完成定义,选定少量观察指标,再开始执行。遇到问题时,优先检查等待、决策和交接,而不是先要求个人加速。

2. 下一步先做一个小而完整的试点

如果你准备开始实践,先挑一个边界清晰、参与部门有限、能够在两周左右形成可检查结果的工作。用本文的计划模板记录目标、容量、依赖和验收条件,连续观察两个周期,并保留每轮的阻塞原因与返工情况。

两轮之后再决定是否扩大范围、调整周期或引入平台。若组织规模较大,或有私有化部署、权限治理、系统迁移等要求,再把平台能力和治理成本纳入试点评估。先验证协作机制是否有效,再扩展工具和流程;先让问题可见,再追求速度。这比一开始复制一套完整仪式,更能帮助团队建立可持续的敏捷工作方式。

常见问题解答(FAQ)

1. 跨部门团队如何确定一个可执行的Sprint目标?

我在跨部门项目中经常遇到这样的情况:产品、研发、设计和运营各自都有一堆紧急事项,最后Sprint计划变成任务清单,却没人能说清本轮到底要交付什么。尤其当需求依赖多个团队时,如果目标不够具体,执行到中途就容易因为优先级变化而失控。

先用一句话写清本轮要改变的用户行为、业务结果或交付结果,例如“让新用户能够独立完成注册并提交首个订单”,而不是“完成注册模块开发”。然后将目标拆成3,7个可验收的结果,每个结果必须有负责人、验收标准和截止时间。若团队无法在Sprint评审时用数据或演示证明目标是否完成,说明目标仍然过于模糊。

跨部门Sprint建议只承诺团队在一个周期内有较高把握完成的工作,计划容量通常控制在历史平均产能的80%,85%,为沟通、返工和外部依赖预留空间。

2. 跨部门Sprint如何拆分任务,才能避免互相等待?

我以前参与类似项目时,最常见的问题不是没人工作,而是任务被拆成“等设计稿”“等接口”“等业务确认”,一个环节卡住后,后面几个人只能在群里反复追问。看起来每个团队都有进度,整体交付却没有前进。

拆任务时不要只按部门划分,而要按可交付结果和依赖顺序拆分。先画出从需求确认、设计、开发、测试到上线的最短交付链路,标出每个依赖的输入、输出和最晚提供时间;对高风险依赖,至少提前一个工作日完成确认。任务卡片应包含负责人、协作人、前置条件、验收标准和预计工时,并把超过2个工作日仍无法完成的任务继续拆小。

每日同步只讨论三件事:昨天完成了什么、今天交付什么、哪项依赖正在阻塞;阻塞超过24小时就升级处理,而不是继续等待。

3. Sprint周期应该多长,如何判断团队是否需要调整?

我在选择Sprint周期时,常会纠结两周是否太短、四周是否更适合复杂项目,尤其是跨部门团队还要花时间排期和协调。实际执行后我发现,周期长短不能只看项目规模,还要看需求变化速度、反馈成本和团队能否稳定完成验收。

大多数跨部门入门团队可以先采用两周Sprint:第一周完成主要设计和开发,第二周集中联调、测试与验收,既能获得较快反馈,也不会让计划管理过重。如果需求变化频繁、每周都需要业务验证,可尝试一周Sprint;如果存在较长测试或合规流程,可保留两周Sprint,但将内部里程碑拆成周节点。

连续3个Sprint记录计划完成率、目标达成率和阻塞时长:若计划完成率低于70%,先减少承诺和处理依赖;若经常提前完成且反馈等待时间较长,再考虑增加工作量或缩短周期。不要用“完成任务数量”单独评价Sprint效果,因为小任务数量多并不代表业务价值更高。

4. 如何用数据判断跨部门Sprint是否真正提升了效率?

我见过一些团队在Sprint结束时统计了完成了多少张任务卡,就认为敏捷效率提升了,但上线延期、返工增加和客户问题变多的情况并没有被记录。作为项目成员,我更关心的是交付速度是否变快、等待是否减少,以及结果质量有没有下降。

建议至少跟踪四组指标:交付速度看从需求确认到上线的周期时间,计划稳定性看计划内工作完成率,协作效率看阻塞任务占比和阻塞平均时长,质量看上线后缺陷数与返工工时。每个Sprint记录一次基线并与前3个周期对比,不要只比较单个Sprint;

例如周期时间下降20%,但上线后缺陷增加30%,就不能判定效率提升。复盘时优先找系统性问题:如果阻塞主要来自需求确认,就优化评审和决策时限;如果返工主要来自验收标准不清,就在任务开始前补充示例、边界条件和责任人。

核心关键词

读者评论

陆
陆依诺

我们团队之前也把依赖写在事项备注里,实际没人跟进。后来改成标责任人和预计交付日期,确实更容易发现风险;不过遇到对方团队排期变化,还是需要明确谁来协调优先级。

向
向嘉宁

容量留缓冲这点很实际。跨部门会议和临时支持经常被计划表漏掉,但缓冲留多少也不好定,感觉用几轮实际数据校准,比一开始套固定比例靠谱。

孟
孟知夏

验收条件最好在计划前就让业务和测试一起确认,不然研发完成后才发现口径不一致,返工会比较多。文章提到的多类指标也有参考价值,但小团队初期可能先记录阻塞时长和返工情况就够了。

文章包含AI辅助创作:Sprint实操方法:跨部门团队提升敏捷项目效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/578281

赞 (0)
飞飞飞飞
迭代目标实操方法:PMO提升迭代管理效率的流程优化方法与模板
上一篇 15小时前
Task管理方法大全:项目成员敏捷项目最佳实践落地清单
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
