一个 Feature 从评审会上看似只有“增加批量导出”几个字,进入开发后却可能牵出权限校验、异步任务、文件过期、审计记录、失败重试和历史数据兼容。需求做得好不好,不取决于文档写了多少页,而取决于团队能不能在动手前识别这些影响,并把它们转成可验证的范围、约束和退出条件。我的判断是:Feature 的核心不是把想法包装成研发任务,而是把不确定性逐项收敛到可决策、可实现、可验收的程度。
一、先说结论:Feature 要先控制边界,再追求完整
1. 先把 Feature 当作一次风险控制,而不只是需求描述
在产品工作中,我会把 Feature 理解为一个有明确用户价值、可独立验证、需要跨角色协作交付的功能单元。它可以包含多个用户故事和技术任务,但必须有一个一致的结果:用户遇到什么问题,产品准备改变什么,团队如何确认改变有效。
如果一份需求只写“支持批量导出”,它没有回答谁能导出、一次能选多少条、导出哪些字段、失败后怎么办、文件如何保护、结果由谁负责。研发人员只能靠经验补全。经验不同,补出的系统行为就不同,风险并没有消失,只是被推迟到联调、测试或线上。
我建议评估 Feature 时同时看四件事:价值是否明确、范围是否可控、依赖是否已知、结果是否可验证。其中任何一项空缺,都不宜直接进入承诺排期。这里的“暂缓”不等于否决,而是要求补足信息或先做验证。
2. 用“决策完整度”而不是文档长度判断准备情况
一份短文档也可以很完整:有用户、触发场景、成功结果、边界条件、依赖、验收口径和未决事项。反过来,几十页方案也可能没有解释极端情况下系统应该怎么做。评审时,我更关注团队是否已经对关键选择达成共识,而不是页面是否填满。
实际操作中,可以给每个关键问题标记状态:已确认、待验证、待决策、暂不处理。这样做的好处是把“不知道”显性化。隐性的未知会在开发中变成返工;显性的未知则可以被分配负责人、设置截止时间,或者从本次范围中剥离。
| 检查维度 | 评审时要回答的问题 | 不满足时的风险 |
|---|---|---|
| 价值 | 目标用户的哪个任务会更快、更安全或更容易完成? | 做完无法判断是否值得,容易继续堆功能 |
| 范围 | 本次做什么、不做什么,限制条件是什么? | 需求在开发过程中持续膨胀 |
| 依赖 | 权限、数据、接口、基础设施是否有人负责? | 任务开始后才发现前置条件未具备 |
| 验证 | 怎样的结果算成功,怎样的结果要阻止发布? | 测试意见与产品预期不一致 |
这张表不是打分表,而是评审的最低问题清单。若一个 Feature 牵涉敏感数据、外部系统或多团队依赖,四项还不够,必须继续检查安全、兼容性、回滚和运营支持。
二、为什么 Feature 容易失控:真实工作场景里的风险链条
1. 一个小按钮,往往连接着多个系统行为
以“批量导出”为例,产品看到的是一个按钮;研发看到的可能是查询接口、权限过滤、任务队列、文件存储、通知机制和下载鉴权;测试看到的则是角色组合、数据量边界、并发、重复提交、任务失败和文件过期。风险通常不在按钮本身,而在按钮之后的状态变化和责任交接。
需求被拆成多张任务卡后,风险还会继续传递。如果产品只向前端讲了交互,后端按默认权限实现,测试再按普通用户路径验证,最终可能出现“功能可用、授权错误”的结果。每个角色都完成了自己的局部任务,系统却没有完成整体承诺。
因此,我会沿着一条风险链检查 Feature:用户目标 → 系统输入 → 业务规则 → 状态变化 → 异常处理 → 验收证据 → 发布与观测。任何一环没有负责人,都是潜在断点。
2. 返工往往来自决策太晚,而不是开发太慢
团队常把延期归因于“开发估时不准”,但不少项目的实际问题是关键决策拖到实现后才发生。例如,导出是否包含已删除记录,原本是业务规则,开发完成后才由合规人员提出;此时不仅要改查询逻辑,还可能影响权限、日志、测试数据和说明文档。
为了让风险可讨论,我会把返工拆成三类:信息缺失导致的返工、方案选择变化导致的返工、实现缺陷导致的返工。三者需要不同办法。前者靠补齐决策输入,第二类靠尽早验证方案,第三类靠工程质量和测试策略。把所有问题都归结为“需求没写清楚”,既不准确,也无法指导改进。
下方数字是用于团队复盘的情景模拟,不是行业统计。它说明相同问题若在不同阶段暴露,修正成本可能呈阶梯式上升;实际比例应由团队根据工时记录和缺陷数据校准。

3. 多团队协作时,风险会集中在接口和责任边界
一个 Feature 若涉及产品、研发、测试、运维、安全或数据团队,单靠“大家同步过”并不能证明依赖已解除。需要把依赖具体化:谁提供什么输入,交付标准是什么,最晚何时提供,若延迟由谁决定缩范围还是改计划。
我见过最容易被遗漏的是“业务负责人以为研发会定义规则,研发以为产品会补充规则”。这类问题不是沟通态度问题,而是责任没有落到具体决策。把规则责任人写入需求,比在会议纪要里写“后续确认”有效得多。
三、常见误区:看似提高效率,实际把风险推给后续阶段
1. 把 Feature 写成愿望清单
“提升体验、支持灵活配置、满足所有客户”这类目标无法直接指导实现。它们没有明确目标用户、使用情境和可接受边界。团队面对抽象目标,往往只能追加选项、开关和兼容逻辑,最后交付范围远大于最初需要。
更有效的表达方式是把愿望改写成可观察变化。例如:“对于每周需要整理多条记录的管理员,减少逐条下载的操作;在不扩大原有数据访问权限的前提下,让其一次提交所选记录并获取处理结果。”这句话仍需补充上限和异常规则,但已经指出了用户、任务和安全边界。
2. 把用户故事写成验收标准
“作为管理员,我希望批量导出,以便提高效率”说明了角色和意图,却没有说明系统行为。它不能替代验收条件。验收标准应包含可观察的输入、系统响应和预期结果,尤其要覆盖权限拒绝、数据为空、任务失败和重复操作等非理想路径。
我通常要求每个重要规则能被转换成测试问题。若测试人员只能问“产品想要什么”,需求就还没有形成共享理解。验收标准不是给测试写的附属材料,而是产品、研发和测试对“完成”的共同定义。
3. 把不确定性用“后续优化”掩盖
“后续优化”只有在本次不做的内容明确、风险可接受、未来触发条件可识别时才有意义。若涉及安全、数据正确性或核心流程,不能因为排期紧就把问题放进模糊的未来。反之,视觉微调或低频边缘能力可以延后,但必须说清本次版本的可用边界。
我会要求所有延期项回答两个问题:用户现在会遇到什么影响?什么事件会让我们重新评估?例如,若超过某个数据量会转为异步处理,就应明确阈值如何确定、达到阈值后用户会看到什么,以及运营人员是否需要介入。
4. 用“估时已完成”误判“Feature 已准备好”
研发给出工时估算,只表示团队基于当前理解作了估计,不代表需求已经无歧义。若估算前提是“接口由另一团队提供”“权限沿用现有逻辑”,这些前提必须成为可跟踪事项。否则排期数字看起来精确,实际建立在未验证的假设上。
| 常见说法 | 潜藏问题 | 更可执行的替代做法 |
|---|---|---|
| 先做出来再看 | 没有限制实验范围,可能直接影响正式用户 | 明确试验对象、数据范围、观察周期和停止条件 |
| 按现有逻辑处理 | 不同成员对“现有逻辑”的理解可能不同 | 链接具体规则或写出本 Feature 继承的行为 |
| 错误情况以后补 | 失败路径可能造成数据丢失或错误权限暴露 | 至少定义失败反馈、重试方式和责任归属 |
| 这只是一个小改动 | 规模判断替代了影响面分析 | 检查数据、权限、接口、部署和回滚影响 |

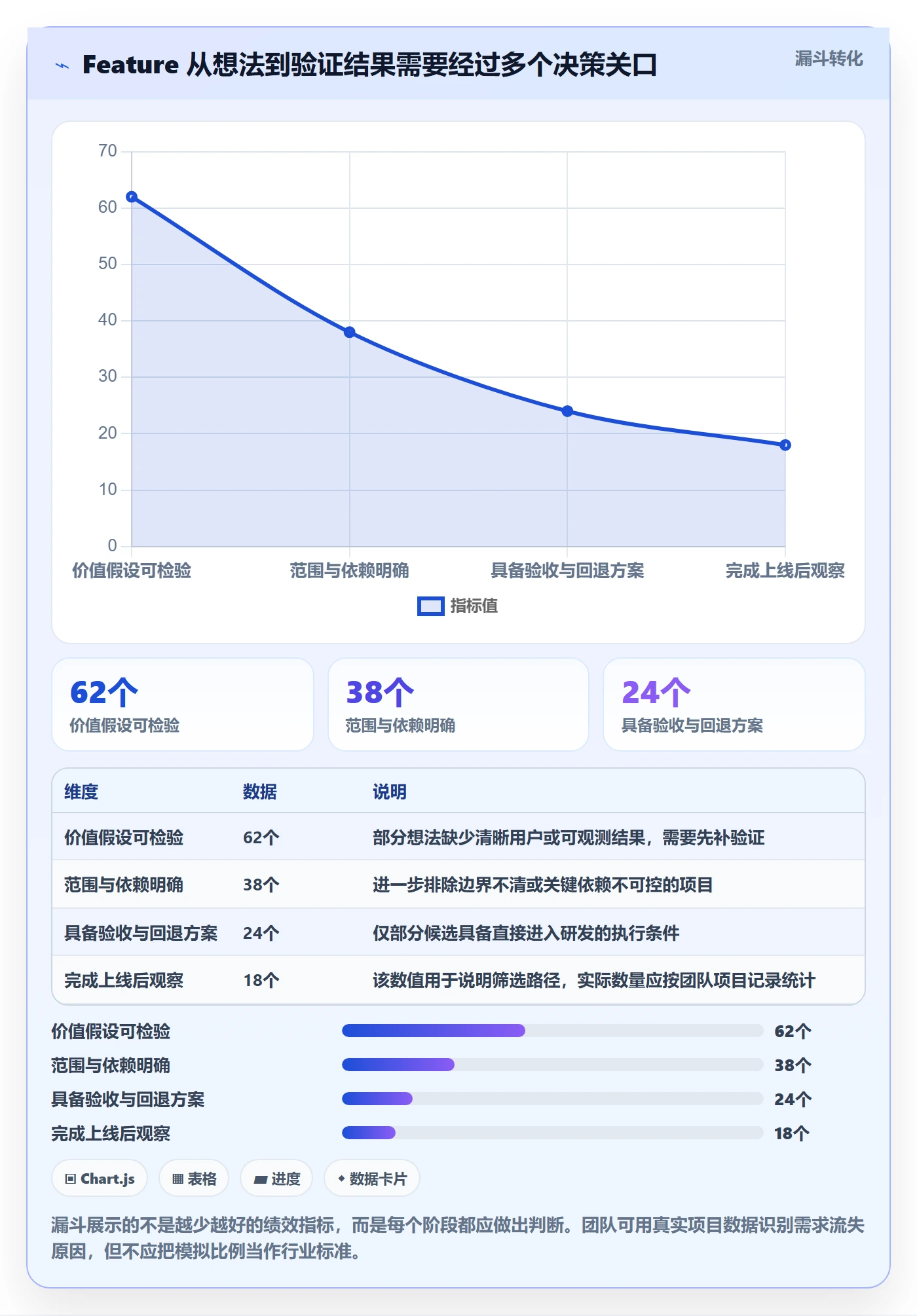

四、专业判断逻辑:用四道关口决定是否进入研发
1. 第一关:价值假设能不能被检验
价值陈述不能只写“提高效率”。应说明谁的哪项任务会改变,以及用什么信号判断变化发生。例如,管理员每周处理记录的步骤数、单次处理耗时、人工求助次数,或者任务失败率。指标不一定一开始就能精确测量,但必须说明观测方法和局限。
如果价值只能靠主观评价,团队可以先设计小样本访谈、可用性测试或限量试点。此时不要把预期效果写成已验证事实。把“我们认为批量操作会减少重复工作”与“试点中观察到的结果”分开记录,能避免产品判断被包装成证据。
2. 第二关:范围边界是否可被反例检验
范围写“支持批量导出”不够。要追问:最多选多少条?是否跨项目或跨租户?是否包含归档对象?选中记录在提交后发生权限变化怎么办?用户离开页面后任务是否继续?这些问题不是要求每个 Feature 都设计复杂方案,而是让团队识别哪些边界会改变实现或风险。
我会优先找反例,而不是反复确认正常路径。正常路径最容易描述,真正暴露产品规则的是:没有记录、超出上限、重复提交、权限被撤销、依赖服务不可用、用户在处理中取消。对于高影响 Feature,至少为每种关键失败定义系统行为。
3. 第三关:依赖和非功能约束是否可落地
权限、性能、可用性、审计、数据保留、国际化、兼容性等约束,不能仅作为“需要关注”的备注。要说明适用范围、责任人和验证方式。例如,导出文件是否含个人数据,文件保存多久,下载链接是否可复用,访问行为是否留痕,这些都影响设计和测试。
对中大型组织尤其如此。一个 Feature 可能要经过多个团队、环境和权限层级,私有部署、网络隔离或组织级配置也会改变交付路径。若工具或平台承担需求、缺陷、测试与发布协同,团队应先确认这些流程是否能承载实际责任关系,而不是只看功能列表是否丰富。
4. 第四关:结果和回退方式是否预先约定
完成定义至少包含两类标准:用户结果和系统质量。用户结果说明目标任务是否完成;系统质量说明权限、性能、错误处理和兼容性是否符合约束。若只关注界面是否出现,无法证明功能安全可用。
同时要判断是否需要灰度、功能开关、回滚或数据修复方案。不是每个 Feature 都需要复杂发布机制;但涉及核心流程、不可逆数据变更或高权限操作时,必须提前设计退出路径。不能安全回退的改动,不应仅凭“测试通过”就视为风险已关闭。
| 关口 | 通过的证据 | 未通过时的处理 |
|---|---|---|
| 价值 | 目标用户、任务和观测信号明确 | 先做访谈、原型测试或小范围试点 |
| 范围 | 本次包含项、排除项和重要边界明确 | 拆小 Feature 或补充规则决策 |
| 依赖 | 负责人、交付物、时间和验证方式明确 | 将依赖作为排期前置条件,不假定其必然完成 |
| 回退 | 监控信号、暂停条件和恢复方式可执行 | 降低发布范围或先补齐保护机制 |
五、案例拆解:批量导出如何从一句需求变成可交付 Feature
1. 先定用户任务,再决定功能边界
以下是一个情景模拟案例,用于展示拆解方法,不代表任何企业的真实项目数据。假设某管理后台的管理员每周需要下载多条业务记录,现有流程是逐条打开、导出、重命名和归档。团队收到的原始需求只有一句:“增加批量导出功能。”
我不会立刻把它拆成前端按钮、后端接口和测试任务,而会先确认用户任务:管理员需要把当前有权限访问的一组记录,在较少人工操作下保存为可追溯文件。这样,批量只是实现手段,安全、效率和可追溯性才是需求约束。
接着要问清楚使用情境:用户通过筛选结果选择记录,还是导出整个查询结果?用户是否需要选择字段?导出结果是否包含附件?哪些角色可以执行?这些问题会显著改变数据范围和复杂度,不能在任务拆分时靠默认值决定。
2. 建立规则表,减少口头理解差异
| 情境 | 建议的系统行为 | 需要明确的决策 |
|---|---|---|
| 选中记录均有权限 | 创建导出任务并返回任务状态 | 导出字段、格式、文件命名规则 |
| 部分记录无权限 | 按安全策略拒绝整批,或仅处理可访问记录 | 是否允许部分成功,界面如何说明 |
| 选择数量超过上限 | 阻止提交并提示可接受范围 | 上限由性能测试还是业务规则决定 |
| 任务执行失败 | 显示失败状态,不提供无效下载入口 | 是否自动重试,人工重试次数如何限制 |
| 文件超过保留时间 | 下载链接失效,并提供重新生成路径 | 保留期限、删除机制、审计要求 |
这里最重要的不是表格形式,而是把“部分成功还是整体失败”提前变成业务决策。两种方案都可能合理,但影响不同:部分成功对用户更灵活,却必须清楚展示遗漏项;整体失败更容易维持一致性,却可能让用户重复操作。产品不能把这个选择留给实现人员暗中决定。
3. 把验收条件写成能执行的测试场景
一个可用的验收条件应当能让测试人员独立执行。例如:“具有导出权限的管理员选择不超过上限的有效记录后提交,系统创建任务并显示处理中状态;完成后提供受权限保护的下载入口;过期后入口不可下载并提示重新生成。”
还要补充至少三类反向场景:无导出权限的用户不能通过直接调用接口绕过界面限制;任务失败时不能显示成功文件;权限在任务提交后被撤销时,下载阶段应重新校验还是按提交时权限执行,必须由安全规则决定。每一条都应绑定测试证据,而非仅记录“已覆盖”。
4. 用阶段性观察验证价值,不把模拟数字当成果

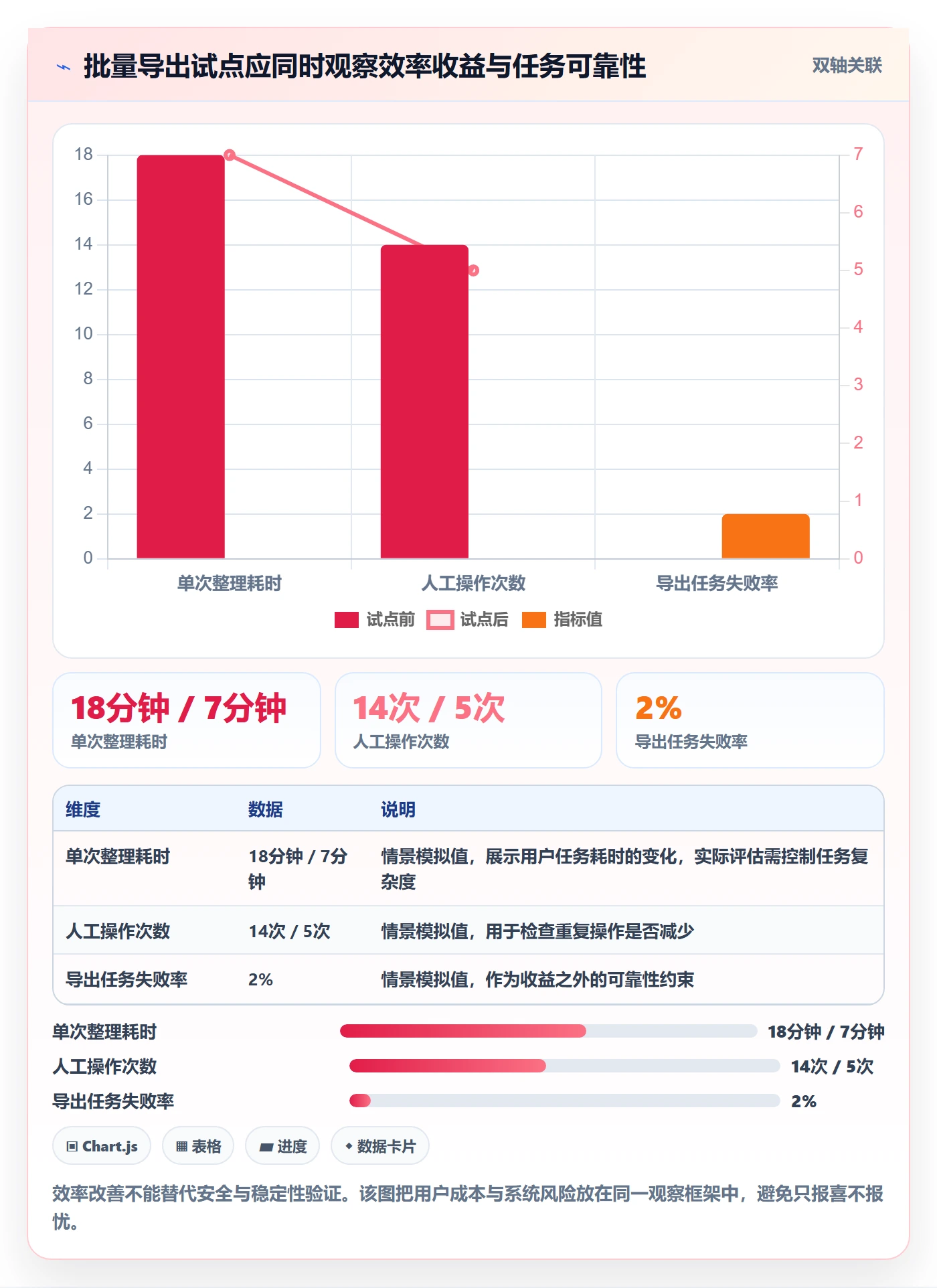

假设团队预期该 Feature 能减少重复操作,可以先用试点观察任务耗时和人工介入次数。下表中的数值仅为情景模拟,用来说明指标设计方式;不能作为对外宣传的实际成效。真实项目应从现有流程采集基线,并说明样本数、时间范围和任务定义。
| 观察指标 | 试点前示意值 | 试点后示意值 | 解读方式 |
|---|---|---|---|
| 单次整理耗时 | 18分钟 | 7分钟 | 需确认两侧任务量和记录复杂度可比 |
| 人工操作次数 | 14次 | 5次 | 能体现重复步骤减少,但不能单独代表用户满意 |
| 导出任务失败率 | 不适用 | 2% | 上线后必须持续监测,不能只看效率收益 |
| 权限相关工单 | 每月基线待采集 | 试点期间逐例记录 | 小样本不能推断长期趋势,应结合风险事件复核 |
这个例子说明,效率指标和风险指标必须同时看。若耗时下降,但权限误配或失败任务上升,Feature 不能仅凭“更快”就判定成功。试点结束后应决定扩大范围、修改规则、继续观察或撤回,而不是把上线当作价值验证的终点。

六、可执行操作步骤:从机会判断到上线复盘
1. 记录问题,不先写功能名
第一步是描述用户现状:谁在什么场景下遇到什么阻碍,当前如何绕过,频率和影响是什么。尽量用工单、访谈记录、产品数据或现场观察支持判断;若没有可靠证据,就明确写成待验证假设,不要把推测写成事实。
例如,“用户需要批量导出”是解决方案,不是问题。问题可以写成:“管理员逐条处理记录,重复操作占用时间,且容易漏掉归档对象。”之后再验证哪些用户、哪些对象、什么频率下确实存在该问题。
2. 写出目标、非目标和成功信号
目标说明本次希望改变什么;非目标说明哪些相邻需求不在本次范围。成功信号应同时覆盖用户价值和必要的质量约束。若暂时缺少数据埋点,应把埋点或人工抽样纳入交付计划,而不是上线后再问“怎么证明有效”。
- 目标:减少管理员逐条整理记录的重复操作。
- 非目标:本次不提供自定义报表、不支持跨组织导出。
- 价值信号:任务耗时、操作步骤、用户求助次数。
- 质量约束:权限校验、任务失败率、文件过期处理。
3. 画出关键流程和状态变化
对于有异步处理、审批或外部依赖的 Feature,状态图比长段描述更容易暴露遗漏。至少要列出创建、处理中、成功、失败、取消、过期等状态,并说明每个状态由谁触发、用户看到什么、是否允许重试。
状态不是越多越好。只保留会改变用户操作、系统责任或数据处理方式的状态。若失败和取消在界面上表现完全相同,但后续处理不同,就必须在内部区分;若没有任何行为差异,增加状态只会提高维护负担。
4. 提前组织跨角色评审
评审不是产品朗读文档,其他角色依次说“没问题”。我更倾向于按问题组织:开发解释依赖与方案选择,测试提出反例,安全或运维检查数据和发布风险,产品现场确定业务规则。对未决项记录负责人、截止时间和决策影响。
评审结束时要得到明确结论:进入研发、拆分后进入、先验证、暂缓或拒绝。没有结论的会议只是信息交换,并未关闭风险。对高影响决定,保留为何选择该方案以及放弃了什么,后续复盘才有依据。
5. 拆任务时保持 Feature 的结果完整
任务可以按前端、服务端、数据、测试和发布拆分,但每一项都应关联同一个用户结果和验收条件。避免只按技术组件分工,却没有人负责端到端行为。指定一个 Feature 责任人,负责依赖协调和整体完成定义,不等于由一个人包办所有工作。
如果工作量较大,优先拆成可独立验证的垂直切片,而不是一次性完成所有底层准备后才出现用户可见结果。垂直切片有利于提前验证假设,但前提是每一片都不破坏系统完整性,不能为了演示而绕过正式权限或数据校验。
6. 测试、发布、观察和复盘连成闭环
发布前确认关键规则、边界和权限路径均有证据;发布时按风险决定全量、分批或受控试点;发布后检查使用行为、失败、投诉和系统负载。发现异常时要有明确的暂停阈值与负责人,否则监控数据即使出现,也未必有人采取行动。
复盘不只问“有没有按期上线”,还要问假设是否成立、哪些未知被发现得太晚、哪些验收条件没有覆盖真实情况、下一次怎样更早暴露同类风险。把具体改进写入模板或团队流程,才能让复盘影响后续工作。

七、不同情况下的行动建议与取舍
1. 需求清晰、影响范围小:轻量流程,但保留验收证据
若 Feature 只改变局部界面,不涉及数据权限、外部依赖和不可逆操作,可以采用轻量文档:问题、目标、行为规则、验收条件、发布注意事项。不要为了流程完整而写复杂风险矩阵,但也不能省掉“什么算完成”。
这类需求的主要取舍是速度与记录成本。过度审批会拖慢低风险改动;完全口头沟通则容易在人员交接时丢失上下文。把关键规则写下来,通常比增加审批层级更划算。
2. 用户价值不明确:先验证,不要直接扩展范围
若需求来自单个客户、一次会议或管理层设想,应区分代表性问题与个别偏好。可以用访谈、原型、可点击演示或人工服务模拟检验需求。验证对象应接近目标用户,问题应聚焦真实任务,而不是问“你喜不喜欢这个功能”。
取舍在于探索成本和错误开发成本。探索会占用时间,却通常比在未知市场需求下投入完整研发便宜。若产品机会窗口很短,可以做受控试点,但必须设定样本范围、停止条件和回收反馈的方法。
3. 涉及敏感数据或权限:宁可收窄首发范围
导出、共享、删除、跨组织访问等能力,应优先确认谁能做、对哪些对象做、操作后如何追溯。首发可以限制角色、数据范围或对象数量,用于降低风险和观察行为。不要把限制解释成产品不完整,而应说明它是有意设置的安全边界。
这里的取舍是可用性与最小权限。权限越宽,短期体验可能越直接;但错误操作的影响也更大。除非有明确业务依据和审计机制,否则我会优先选择可逐步放开的方案,而不是先开放再补控制。
4. 依赖多个团队或外部系统:先做依赖确认,再承诺日期
若 Feature 依赖接口、数据迁移、合规审核或基础设施,不要把“对方已经知道”当作依赖已确认。应明确交付物和验证方式。若依赖无法按时准备,可以拆出不依赖部分、调整发布范围,或把日期改为条件性计划。
此时取舍是并行推进与返工风险。完全等待所有条件成熟可能降低速度;盲目并行则容易在接口或规则变化时造成重复劳动。适合并行的部分应有稳定契约,变化频繁的部分应先用原型、契约测试或模拟服务验证。
5. 时间极紧:砍范围,不砍安全和可观测性
面对固定发布日期,优先删除低价值的配置项、边缘自动化或非核心体验增强,保留权限、数据正确性、必要错误处理和关键监控。若核心行为本身仍不清楚,压缩时间不会让不确定性消失,只会让它更接近用户。
我会把取舍分成三类:可延后、可简化、不可省略。可延后项写明重评条件;可简化项说明用户影响;不可省略项包括安全底线、数据一致性和故障响应。这样做比笼统要求团队“加快速度”更容易执行。
| 情况 | 优先动作 | 主要取舍 | 不建议做法 |
|---|---|---|---|
| 低风险、小范围 | 轻量需求说明与明确验收 | 减少流程成本,保留关键决策记录 | 为形式而增加重复审批 |
| 价值未知 | 访谈、原型或受控试点 | 用探索时间换取更低的误投风险 | 把一次客户提出直接当成普遍需求 |
| 高权限、高敏感 | 最小范围试点并验证审计与回退 | 先限制灵活性,换取可控风险 | 先全量开放再补权限 |
| 多团队依赖 | 建立交付契约和责任人 | 按依赖稳定程度决定并行程度 | 把未确认依赖当作确定排期 |
| 交付时间紧 | 缩小范围,保留质量底线 | 先交付核心价值,延后低优先级增强 | 省略权限、错误处理或发布观察 |
八、协作工具与团队机制:重点不是功能多,而是决策能追踪
1. 选择工具时,先看工作流能否承载风险控制
团队人数增加、产品线增多、部署环境复杂之后,需求、缺陷、测试、发布和变更之间的关系容易散落在不同系统与文档中。选择项目管理工具时,我会检查:需求是否能关联任务和测试,决策是否留有记录,权限是否适配组织结构,跨项目依赖是否可见,历史数据能否迁移,私有化部署和审计要求是否满足。
对于中大型企业及 100 人以上的组织,工具评估不能只靠单个团队试用。应选取一条真实流程做小范围验证,例如从需求提出、评审、任务拆分、缺陷处理到发布复盘,观察信息是否需要重复录入、责任是否清晰、关键记录是否可追溯。
2. 用真实样例验证迁移和部署,而不是听功能介绍
如果团队正在评估 PingCode,可把它纳入中大型组织的工具验证范围,并围绕实际流程做演练。其产品定位面向中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移;是否适合某个团队,仍应以数据迁移演练、权限验证、部署评估和用户试用为准,不能只凭产品特性判断。
迁移时建议先抽取一组包含历史需求、关联任务、附件、状态流转和权限规则的数据,验证映射结果与追溯能力。迁移计划还应包括失败回退、并行使用期限、历史数据校验和用户培训。把“国产替代”当作采购目标之前,先确认关键流程、集成和运维责任确实能被承接。
3. 用流程数据找瓶颈,不用看板颜色替代管理判断
工具里的状态、看板和报表只有在定义一致时才有价值。团队可以观察需求从提出到决策的等待时间、评审后规则变更次数、依赖阻塞时长、测试阶段发现的高影响问题数,以及上线后回滚或紧急修复情况。指标用于提出调查问题,不应用来给个人简单排名。
例如,某团队发现“开发中需求变更”增加,不应立刻要求产品减少变更;还要看变更是否来自新证据、外部规则变化,还是前期边界遗漏。指标可以定位现象,原因仍需结合项目记录和访谈判断。
| 可观察指标 | 适合回答的问题 | 不应被误读成 |
|---|---|---|
| 需求决策等待时间 | 关键问题是否长期无人拍板? | 产品人员必须越快答复越好 |
| 开发后规则变更次数 | 哪些规则总在实现后才被发现? | 所有变更都代表需求质量差 |
| 依赖阻塞时长 | 哪些团队接口或交付约定不稳定? | 阻塞责任只在被依赖团队 |
| 高影响缺陷暴露阶段 | 风险是在哪个检查节点漏过的? | 测试阶段发现问题就是测试失职 |
| 上线后紧急修复率 | 发布前验证和回退机制是否有效? | 通过压低报障数量就能提升质量 |
九、把 Feature 做好的最小工作模板
1. 需求信息
- 问题与证据:用户是谁,当前任务怎样受阻,证据来自哪里。
- 目标与非目标:本次要改变什么,明确不处理什么。
- 关键场景:正常路径、边界情况和失败路径。
- 业务规则:权限、数据范围、状态变化、限制条件。
- 依赖与负责人:交付物、时间、验证方式和未决事项。
- 验收与发布:用户结果、质量约束、监控信号和回退条件。
- 价值验证:基线、观察周期、样本范围及数据局限。
2. 评审结论
评审结论建议明确为“通过、补充后通过、拆分、先验证、暂缓”之一,并记录理由。若是补充后通过,要写清未决事项由谁负责、何时完成、逾期会影响什么。避免使用“原则上没问题”“后续再看”这类无法追踪的结论。
3. 上线复盘
复盘围绕预设目标检查结果:用户是否完成了目标任务,系统约束是否满足,失败和异常是否在预期范围内,最晚暴露的问题是什么,下一次应该在哪个阶段提前识别。若指标样本过小、统计口径变化或数据采集不完整,应明确标注,不能为了形成结论而过度解释。
十、结尾:Feature 的质量,取决于团队如何对待未知
做好 Feature,不是把所有未知都消灭,也不是把文档写到没有疑问,而是让未知有名字、有负责人、有处理时间和退出条件。高质量需求会告诉团队哪些事情已经确定,哪些仍是假设,哪些边界不能突破,以及何时应停止或改变方案。
我的独特判断是:Feature 管理最值得优化的,不是任务拆得有多细,而是关键决策暴露得有多早。小团队可以用一页说明和一次针对性评审完成;复杂组织则需要可追踪的依赖、权限、测试和发布机制。形式可以不同,价值、范围、风险和验证四个问题不能缺席。
下一步,可以从团队最近一个正在排期的 Feature 开始:找出最重要的三个未决问题,逐一指定决策人和截止时间;再检查是否有权限、失败、回退或价值验证缺口。若这些问题仍无人能回答,就先补证据、缩小范围或做试点,而不是把不确定性直接交给研发和测试承担。
常见问题解答(FAQ)
1. 产品需求中的 Feature 应该如何拆分?
我以前会把一个大需求直接当成一个 Feature,结果研发排期时才发现里面混着多个用户场景和交付结果。现在我更关心它能否独立验收,以及上线后能否观察到效果。
按用户目标和可验证结果拆分,而不是按页面或研发岗位拆分。一个 Feature 应包含目标用户、使用场景、预期结果、验收条件和依赖项;如果其中的子项可以独立交付并单独验收,就应考虑拆成多个 Feature。
2. Feature 开发前要评估哪些风险?
我遇到过需求看起来很明确,进入开发后却因接口依赖、数据口径或权限规则不清而反复返工。尤其是跨团队项目,单看功能描述很难判断真正的交付风险。
至少检查需求范围、技术方案、外部依赖、数据与权限、兼容性、上线回滚和验收标准。为每项风险记录发生概率、影响程度、责任人和应对动作;高概率且高影响的风险应在排期前明确解决方案或设置交付门槛。
3. 如何给 Feature 排优先级并控制研发范围?
我在资源紧张时常遇到多个需求都被认为很重要的情况,单靠提出方的紧急程度排序容易让团队频繁切换。开发过程中新增的边界需求,也可能悄悄扩大原定范围。
先按用户影响、业务价值、实现成本、风险和时效性统一评估,并公开排序依据。为本次交付定义必需项与暂缓项;新增范围时记录收益、成本和对发布日期的影响,由产品、研发及相关负责人共同决定是替换现有工作、调整计划还是进入后续版本。
4. Feature 上线前后怎样验证效果并降低发布风险?
我发现功能按期上线并不代表需求真正解决了问题,尤其是用户采用率低或关键流程中断时,单看是否发布很容易误判。团队还需要知道出现异常时谁来处理、如何恢复。
上线前明确验收用例、核心指标、监控阈值、发布负责人和回滚条件,并通过测试环境或小范围试运行验证关键路径。上线后按约定周期查看使用率、任务完成率、错误率等指标;若指标越过预设阈值,立即暂停扩大范围或回滚,并记录问题与后续改进责任人。
核心关键词
文章包含AI辅助创作:产品需求如何做好Feature?研发团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577898
读者评论
我们团队也常在验收时才发现权限边界没对齐。把异常路径提前列出来确实有用,不过最好同时明确由谁拍板,否则待决事项容易一直挂着。
文中的成本阶梯注明是情景模拟,这点很重要。实际复盘时,除了记录修复工时,也可以把等待依赖和回归时间算进去,不然很难看出延期主要卡在哪。
四道关口适合做评审检查,但小改动逐项写得太细也会增加负担。我更倾向按数据敏感度、影响范围和回滚难度分层,先把高风险项审透。
