研发团队做产品需求,最难的通常不是把需求写得更长,而是让一个模糊想法经过用户验证、业务判断、技术评估和交付验收,最后变成可观察的产品结果。一个常见反常识是:需求文档越完整,项目不一定越稳;如果团队没有对齐“为什么做、先做什么、怎样算完成”,文档越厚,返工时需要推翻的内容反而越多。
我更愿意把需求工作看成一条决策链,而不是一次写文档的任务。下面以一个中大型研发团队重做企业客户权限配置的情景案例,拆解从问题识别到上线复盘的实操方法,并说明在多人协作、跨部门和工具迁移等场景下,怎样选择适合的流程与取舍。案例中的数字均为情景模拟数据,用于演示诊断和决策方法,不代表行业统计或某家企业的真实经营结果。
一、核心结论:需求工作的产出是更好的决策
1. 先定义需求闭环,而不是先选模板
我判断一套需求方法是否有效,通常先看它能不能回答五个问题:谁遇到问题、问题出现在哪里、解决后要改变什么、团队准备付出多少、上线后用什么证据验收。如果这五个问题没有答案,PRD写得再规范,也只是把不确定性排版得更整齐。
因此,研发团队开展产品需求的基本闭环应是:问题发现,证据核验,机会判断,方案探索,范围取舍,研发交付,效果验证。每个阶段的输出都要支持下一个阶段做决定,而不是为了流程留痕而留痕。
例如,“客户希望增加批量授权”是一个需求表达,不是问题定义。团队还需要确认:客户是管理员还是业务负责人?当前授权操作需要几步?错误授权造成过什么影响?使用频率和影响范围如何?是否已有临时绕行办法?只有回答这些问题,才知道该做批量授权、权限模板、导入校验,还是改善现有页面。
2. 把需求质量拆成四个可检查维度
我会用四个维度给需求做快速体检:问题证据是否充分、目标是否可测量、方案是否经过比较、交付边界是否清楚。它们不是用来给产品经理打分,而是帮助团队判断现在是否值得投入研发。
- 问题证据:来自用户访谈、行为数据、工单、销售记录还是内部推测?证据能否相互印证?
- 目标定义:目标描述的是业务变化,还是仅仅描述功能上线?
- 方案比较:团队是否考虑过低成本替代方案、分阶段方案和暂不处理的后果?
- 交付边界:权限、异常、兼容、数据迁移、验收责任是否明确?
这四项中只要有一项明显缺失,我通常不会直接要求团队补一份更长的文档,而是先补最影响决策的证据。需求评审要解决的是“是否做、先做什么、做到哪里”,不是证明提需求的人写得够认真。
3. 用决策质量衡量需求流程
团队经常统计需求数量、迭代完成数和准时率,但这些指标只能描述交付活动,不能单独证明需求判断正确。更值得观察的是:需求从提出到决策的等待时间、开发中途变更比例、上线后目标指标是否改善,以及因理解不一致产生的返工。
以下示意数据展示一种诊断方式:在同一类项目中,单纯增加文档字段可能没有显著改善返工;若同步补足证据、明确验收并设置小流量验证,才更可能让需求质量转化为交付结果。数字是情景模拟,不是普遍基准。

二、背景与真实场景:一个权限需求为什么反复返工
1. 场景设置:看起来简单的批量授权
设想一家拥有约160名研发、产品、测试和交付成员的企业软件团队。客户支持部门收到多起反馈:新项目启用时,管理员要逐个成员配置权限;项目人员变化后,重复调整耗时,偶尔还会漏掉关键角色。销售团队希望尽快上线“批量授权”,研发团队初步估算需要两个迭代。
如果团队直接按功能名称开工,容易把问题缩窄成“加一个批量操作按钮”。但进一步拆解会发现,客户真正关心的可能是首次配置速度、权限正确性和后续维护成本;批量操作只是用户提出的解决办法,不一定是最合适的产品方案。
我会先把不同来源的声音放在一起,而不是把销售转述直接当成用户事实。访谈中要追问最近一次发生的具体过程,工单中要区分咨询、缺陷和功能诉求,行为数据则要观察用户是否真的频繁重复操作。不同证据彼此冲突时,冲突本身就是需要解释的信号。
2. 把“需求描述”还原成可验证的问题
团队可以把原始诉求改写为问题陈述:“在新项目开通和人员变动时,项目管理员需要逐个配置成员权限;当成员较多或角色相似时,配置耗时增加,且容易出现遗漏。我们尚未确认受影响客户比例、单次处理时长和错误后果。”这段话有意保留未知项,避免把假设伪装成结论。
接下来,我会建立一张轻量证据表,给每条结论标注来源、时间范围、样本边界和可信程度。比如,三位客户说“太麻烦”能证明存在感受,却不能证明问题普遍;一次严重误授权能证明风险可能很高,却不能单独证明该风险常见。
| 证据来源 | 适合回答的问题 | 常见偏差 | 建议补充动作 |
|---|---|---|---|
| 用户访谈 | 用户如何完成任务、遇到什么阻碍、怎样绕行 | 受访者倾向表达愿望,不一定准确回忆频率 | 追问最近一次具体操作,并请用户演示 |
| 客服工单 | 问题发生情境、影响后果和用户措辞 | 重复工单可能来自少数高活跃客户 | 按客户、版本、场景去重并分层统计 |
| 产品行为数据 | 操作次数、任务耗时、退出位置和错误路径 | 埋点缺失会让未记录行为看起来不存在 | 先校验事件定义、采集范围和数据完整性 |
| 销售与交付反馈 | 采购阻力、实施成本和客户承诺风险 | 个别大客户诉求可能被误认为普遍需求 | 标注客户规模、合同阶段和替代方案 |
3. 先画任务路径,再讨论功能形态
我会请产品、设计、研发和测试一起画出当前任务路径:创建项目、邀请成员、选择角色、保存配置、检查结果、处理变更。每一步标出操作人、系统反馈、失败可能性和现有绕行方式。这样做的价值不是产出一张漂亮流程图,而是定位问题真正发生在哪个节点。
如果主要耗时来自重复选择角色,模板可能比批量授权按钮更有效;如果问题集中在成员数据导入错误,校验和预览可能更重要;如果误授权的损失远大于操作耗时,则需要优先处理权限确认、审计记录和撤销机制。相同的用户表述,可以导向不同方案。
在这个示意案例中,团队先从12份工单、8次客户访谈和一周内的操作日志中整理线索。为避免把样本规模写成市场结论,团队只把它作为内部探索样本:工单用于发现问题形态,访谈用于理解任务过程,日志用于检查重复操作是否真实存在。最终还要补充客户覆盖度和业务影响估算,才能决定是否进入开发。

三、常见误区:为什么需求越做越多,结果却不稳定
1. 把客户提出的解法当成已验证需求
客户说“需要批量授权”,表达的是对某种方案的期待;客户说“每次项目开通都要手动点很多次,配置常常要返工”,才更接近问题。前者应进入方案池,后者应进入问题验证。两者混在一起,团队容易把最先听到的解法固化成产品承诺。
这并不意味着忽视客户意见。我的做法是保留原话,同时单独记录团队对问题的解释,不能用产品经理的归纳替代用户证据。尤其在销售承诺、续约风险和重大客户诉求出现时,要明确谁有权决定优先级,以及例外需求会带来什么维护成本。
2. 把需求评审开成文档朗读会
评审会上逐页朗读PRD,往往消耗了各职能最稀缺的时间,却没有把风险提前暴露。产品讲背景,研发听功能,测试等验收,安全人员直到临近上线才发现权限边界,这不是评审,而是不同角色轮流接收信息。
有效评审应围绕少数关键决策展开:问题证据够不够、目标有没有歧义、范围是否过大、技术路径有哪些风险、异常状态如何处理、上线如何回滚。低风险细节可以异步评论,高风险分歧才需要会议讨论。会议结束时必须记录决定、未决事项、责任人和截止时间。
3. 把“做完功能”误当成“达成目标”
功能上线只是交付事件,不是用户价值的证明。若目标是缩短项目开通时间,验收指标就不能只有“批量授权页面通过测试”;还要确认用户是否实际使用、任务是否更快、错误是否减少,以及新方案是否引入新的权限风险。
没有上线前基线,团队很容易在上线后挑选一个好看的数字讲故事。需求阶段就应写清指标定义、采集方式、观察周期和限制条件。若数据无法可靠采集,先补埋点或安排可追踪的小样本任务,而不是上线后再争论“效果好不好”。
4. 用优先级公式制造精确感
打分模型能帮助团队形成共同语言,但分值不是客观真理。一个影响客户数的估计如果来自销售印象,乘上“业务价值”权重后,并不会变得更可靠。我会要求每个分值能追溯到证据或明确假设,并把置信度与分数分开记录。
尤其要警惕只奖励新功能、不计成本的优先级表。安全、稳定性、迁移、可观测性和基础架构工作,短期用户故事不一定醒目,但可能决定产品能否继续扩展。成熟团队应把机会价值、实施成本、风险和战略约束放在同一张决策桌上,而不是只按分数从高到低排队。
5. 把敏捷误解为不需要前期判断
敏捷开发减少的是不必要的等待与大批量交接,不是取消问题定义。需求探索可以短周期、持续调整,但每次调整都要说明新证据是什么、影响哪些承诺、是否改变验收口径。否则“灵活”就会变成范围不断漂移,研发无法判断哪一版才是当前事实。
团队要区分可逆和不可逆决策。界面文案、默认排序通常容易调整;权限模型、数据结构和客户迁移策略改动成本更高。前者可以较早试验,后者应在实施前增加验证深度。这比对所有需求套同一份厚重流程更经济。
四、专业判断逻辑:先看证据和风险,再决定投入
1. 用问题陈述、目标和约束构成需求卡片
我建议在方案成形前,用一张精简需求卡片承载决策信息。卡片不是新的审批表,而是帮助团队看见证据缺口和关键假设。最少包括:目标用户、发生场景、现有任务路径、问题证据、业务影响、期望变化、约束条件、未知项和决策人。
问题陈述尽量避免夹带解决方案。例如,“管理员需要一个批量授权按钮”是方案;“管理员在成员变化时重复配置相同角色,耗时且可能遗漏”才是可供探索的问题。团队可以同时保留客户原始诉求,避免需求归纳抹掉关键语境。
2. 把目标写成结果指标与护栏指标
结果指标衡量希望改善什么,护栏指标衡量不能以什么代价换取改善。权限配置案例中,结果指标可以是完成配置的中位耗时或配置任务成功率;护栏则可以包括越权事件数、配置撤销率、审计日志完整率和客户支持工单量。
若只追求速度,团队可能做出危险的默认授权;若只看权限安全,流程又可能复杂到用户绕开系统。结果指标和护栏指标必须一起看,且需要明确口径:统计哪些用户、哪些版本、哪个时间范围,异常值如何处理。
3. 用假设清单管理未知,而不是把未知藏进PRD
每个方案背后都有假设,例如“多数客户会复用相同角色组合”“管理员愿意使用预设模板”“批量操作不会增加误授权概率”。我会把假设写成可以验证的句子,并标注影响和验证成本。最危险的假设,不一定最容易验证,却通常值得优先处理。
可以用“影响程度×不确定性×验证成本”做排序,而不是只按功能热度排期。高影响、高不确定、低成本验证的假设,优先做原型、访谈或数据分析;高影响、高不确定但验证成本高的假设,则考虑限制首发范围或增加防护设计。
| 判断因素 | 需要回答的问题 | 适合采取的动作 |
|---|---|---|
| 影响程度 | 假设错误会影响多少用户、收入、风险或后续架构? | 优先验证高影响项,避免低价值细节占据研究时间 |
| 不确定性 | 现有判断有多少来自直接证据,有多少来自推测? | 把证据来源和置信度分开记录 |
| 验证成本 | 能否通过访谈、原型、日志或小范围试点快速验证? | 选择最便宜且能区分方案的验证方式 |
| 决策可逆性 | 上线后改变方案会不会造成数据迁移或客户中断? | 不可逆决策增加评审深度,必要时先做技术验证 |
4. 选择最小验证,不等于只做最小功能
最小验证的目标是尽快降低关键不确定性,可能是可点击原型、人工代操作、内部试点、日志分析,也可能是一个范围有限但可上线的功能。它不必等于“做一个功能最少的版本”。如果最小版本省掉了权限审计和撤销能力,验证速度也许快了,风险却被转移给用户。
我会先问:当前最贵的未知是什么?如果是用户是否理解角色差异,原型测试比直接开发更合适;如果是旧数据兼容是否可行,技术验证更重要;如果是用户是否愿意采用模板,人工配置加定向试点可能比全面开发更快得到答案。
5. 让需求进入开发前通过一组明确的就绪条件
需求就绪不要求每个细节一次定死,但应达到可以估算和实施的程度。研发和测试至少应理解目标用户、主流程、关键异常、范围边界、依赖关系和验收方式。对于仍未解决的部分,要明确负责人、影响和决策期限,不能用“后续再看”掩盖阻塞。
我建议把“就绪”理解为风险可管理,而不是信息百分之百完整。进入开发后仍可能调整,但变更必须携带理由、影响范围和新的验收判断。这样既保留探索空间,也让计划和承诺有边界。

五、案例拆解:从客户反馈走到可验收的产品方案
1. 先确定问题范围和基线
回到批量授权案例,团队把第一阶段目标限定为“降低项目管理员完成成员权限配置的重复操作,同时不增加越权风险”。这比“上线批量授权”更有决策价值,因为它允许团队比较多种实现方式,也明确不能牺牲安全护栏。
团队随后从内部操作记录中建立基线。为演示方法,假设抽取了24次项目配置任务:单次耗时中位数为18分钟,任务完成率为83%,需要二次修正的任务占29%。这些是示意数据,真实项目应报告采样周期、用户范围、任务定义和数据缺失情况;样本有限时,不应将小样本结果外推成全体客户结论。
测试人员还要参与定义“完成”:成员成功获得预期角色、无未处理错误、审计记录可查询。否则界面显示“已提交”可能被误当成任务成功,数据也无法支持上线评估。
2. 比较方案时,把短期收益与长期维护放在一起
团队至少提出三个方案。方案A是批量选择成员并分配角色;方案B是创建可复用的权限模板;方案C是支持成员表格导入、校验和批量应用。它们看上去都能减少重复操作,但对用户准备成本、实施复杂度和错误恢复的要求不同。
| 方案 | 主要收益 | 主要成本或风险 | 更适合的情形 |
|---|---|---|---|
| 批量选择并授权 | 减少逐人操作,流程容易理解 | 选择错误可能一次影响多人,需有预览和撤销机制 | 成员批次较小,角色规则相对稳定 |
| 权限模板 | 重复项目可复用配置,长期减少设置成本 | 模板维护、版本差异和模板失效需要治理 | 客户有稳定角色结构,项目间配置相似 |
| 表格导入与校验 | 适合大批量成员,便于与外部名单衔接 | 字段映射、错误提示、重复数据和回滚更复杂 | 成员数量大,且现有名单来自结构化数据源 |
最后团队选择分阶段方案:首期支持批量选择、授权前预览、错误逐条提示和操作记录;模板能力进入后续验证,不在首期承诺完整模板管理。这个取舍不是断言模板不重要,而是先验证重复配置是否普遍,以及批量操作能否安全改善核心任务。
3. 把产品需求写成可开发、可测试的边界
首期需求需要写清适用角色、最大操作范围、支持的权限类型、重复成员处理方式、部分失败后的状态、取消与撤销规则、审计记录字段和异常提示。尤其是部分成功场景:如果100名成员中有3名无效,系统是全部失败、部分成功还是要求用户修正后重试?这类问题不能留到测试阶段才第一次讨论。
验收条件要描述用户可观察结果,而不只描述页面元素。例如,“提交后显示成功数量和失败原因”“失败成员不会被静默跳过”“授权变更可在审计记录中查询”。技术实现可以变化,验收的用户结果不能含糊。
团队还需要定义非目标范围:首期不支持跨项目批量操作,不自动推断角色,不覆盖外部身份源的同步规则。写清不做什么,能减少相关方把尚未承诺的能力当成已排期功能。
4. 用分阶段发布控制风险
权限相关功能不适合一次性全量推给所有用户。团队可以先在内部环境验证,再邀请少量试点客户,最后按条件逐步扩大范围。每一阶段都应设置进入下一阶段的门槛,例如错误率没有异常上升、审计链路完整、支持团队能解释常见失败原因。
示意方案中,团队将试点任务的中位耗时目标设为低于12分钟,同时要求任务成功率不下降、越权事件为零,并观察二次修正率是否改善。这里的阈值是团队在该情景下设定的验收目标,不是适用于所有产品的行业标准。若基线样本太小,团队应同时报告绝对任务数和比例,避免一个事件导致百分比剧烈变化。
5. 上线后看完整结果,不挑单一好消息
发布后,团队按同一任务定义比较新旧流程,并访谈试点用户解释数据变化。若耗时下降但错误提示明显增加,可能是流程加速后暴露了原有数据质量问题;若用户没有采用新功能,问题可能在发现性、权限限制或流程适配,而不是功能实现质量。

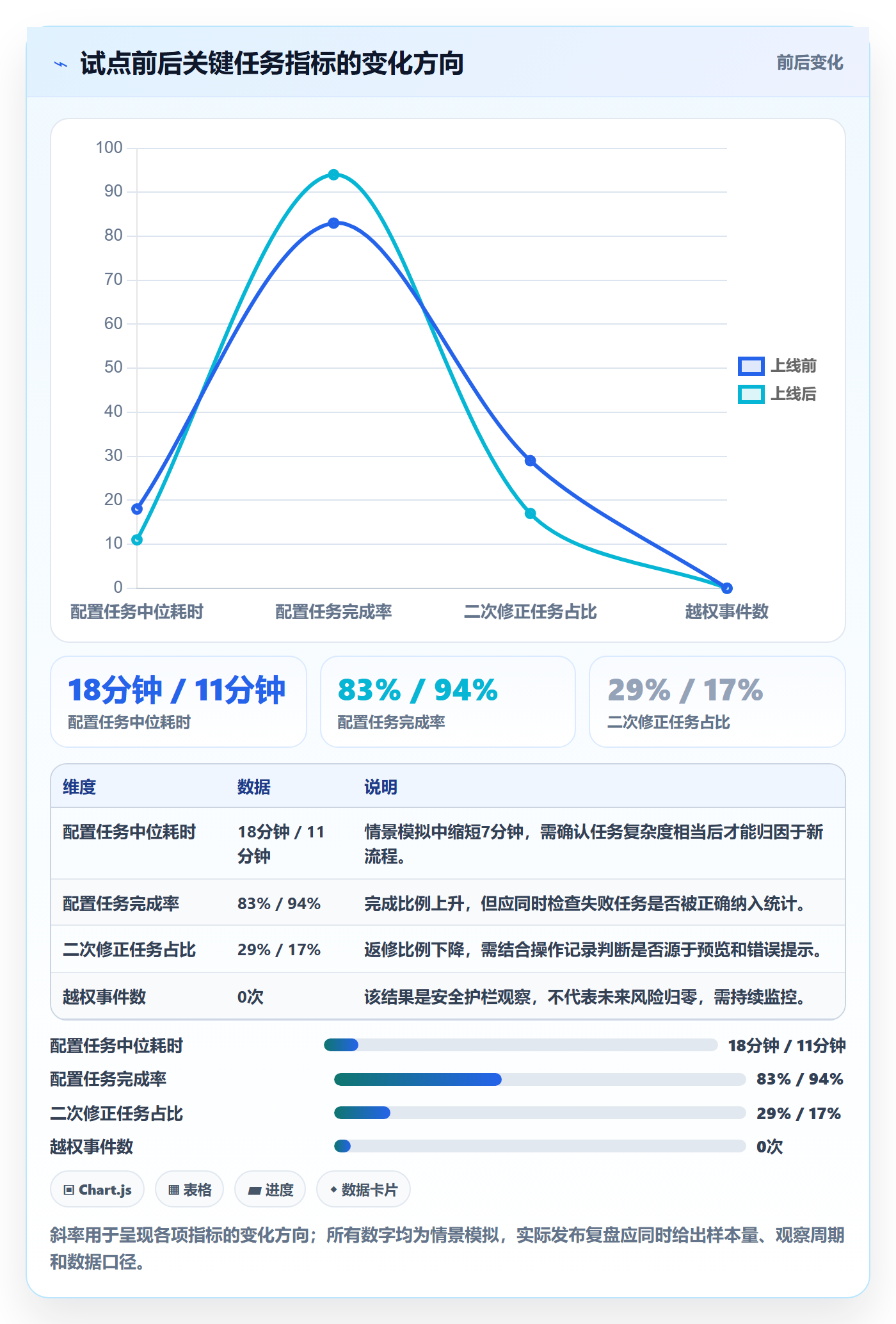

情景模拟中,试点后任务中位耗时从18分钟降至11分钟,完成率从83%升至94%,二次修正率从29%降至17%。这些数字只有在样本选择、任务口径和采集方式一致时才有比较意义。上线复盘还应记录未解决的问题、数据局限和下一步判断,而不是只公布改善比例。

六、不同团队条件下的行动建议:流程应随风险和规模调整
1. 小团队或新产品:优先缩短验证周期
小团队通常角色少、沟通路径短,不必先搭复杂审批流程。可以由产品、设计、研发共同维护一份精简需求记录,每周集中查看正在验证的关键问题,明确哪些内容还是假设。重要的是保留决策依据,而不是追求流程工具齐全。
当需求不确定性高时,先访谈或做原型;当技术风险高时,先做小型技术验证;当问题已被重复证据确认、方案风险低时,再进入常规迭代。团队越小,越应该减少等待与重复交接,而不是取消验收和复盘。
2. 100人以上组织:重点治理跨团队依赖和口径
组织超过100人后,需求工作常见的难点变成跨团队依赖、权限边界、路线图冲突、版本节奏和信息可追溯性。此时单靠口头同步很难保证不同团队讨论的是同一版本的需求,必须明确需求状态、责任人、决策记录和依赖关系。
对于中大型组织,工具应支持产品规划、需求拆解、研发任务、测试验证与发布反馈之间的关联,但不要把“字段多、流程长”当作治理成熟。流程是否有效,要看信息是否能在团队之间复用、变更是否可追踪、管理者是否能发现阻塞,而不是看系统中建立了多少审批节点。
例如,PingCode主要面向中大型企业及100人以上组织,支持私有化部署,并支持Jira平滑迁移。若团队正在评估其作为需求与研发协作平台,可重点验证需求到研发任务的关联、组织权限、部署和运维要求、迁移范围、历史数据可用性以及团队上手成本。它可以作为国产替代评估中的候选方案,但是否适合,仍取决于现有流程、集成和安全约束,不能仅凭部署方式或迁移能力直接下结论。
3. 强监管或高安全要求团队:把风险控制前移
金融、医疗、政务及涉及敏感数据的产品,需求阶段就要纳入安全、合规、审计和数据保留要求。若等到开发完成再做安全评审,权限模型、数据结构和日志方案可能已经固化,整改成本通常更高。
这类团队应在需求卡片中明确数据分类、访问主体、授权范围、审计留存、删除与导出要求,并指定安全责任人。对不可逆变更、高权限操作和跨境或跨域数据处理,设置更严格的技术验证与发布门槛;对低风险界面调整,则不必一概套用最高级别审批。
4. 多产品线团队:明确共享能力与业务例外
多产品线组织经常遇到两种相反问题:所有需求都做成统一平台能力,导致产品变得臃肿;或者每条线各自实现,造成重复建设和行为不一致。判断是否抽象为共享能力,要看用户任务是否相似、规则是否稳定、未来变更是否可统一治理。
如果各产品线只是名称相同、业务规则不同,强行共用可能把差异藏进大量配置;如果底层规则高度一致、重复实现持续增加维护成本,共享能力才更有价值。先用真实用例验证共性,再决定架构抽象,通常比一开始追求“统一平台”更稳妥。
5. 工具评估:先做小范围流程验证,再决定迁移
当团队准备更换需求或研发协作工具时,我不建议先做全量数据搬迁。应选一条真实产品线,验证从需求提出、评审、拆解、迭代、缺陷关联到发布反馈的完整流程,并记录用户权限、字段映射、历史数据查询、通知集成和报表差异。
如果考虑PingCode等支持私有化部署及Jira平滑迁移的平台,试点时还应具体检查迁移对象范围、附件和评论保留情况、工作流映射、权限模型差异、接口依赖、停机窗口和回退方案。所谓平滑迁移应以实际试迁结果为准,不能把产品能力描述理解为零成本、零风险迁移承诺。

七、不同情况下的取舍:哪些要快,哪些不能省
1. 证据不足但窗口很短:缩小承诺,不要伪装确定
市场窗口可能要求团队快速响应,但“时间紧”并不会自动让需求判断变得可靠。此时可以缩小目标用户范围、限制首期功能边界、采用可回退发布,并把未验证假设明确写进决策记录。这样既能争取速度,也不把暂时性判断包装成长期产品承诺。
若涉及重大安全风险、不可逆数据变更或合同承诺,宁可降低发布范围,也不应跳过必要验证。对可逆的小改动,可以用小流量发布和监控换取速度;对高影响不可逆事项,应把验证时间视为风险成本的一部分。
2. 大客户要求与多数用户需求冲突:分清例外和产品能力
大客户的声音有时代表高价值机会,有时是单一流程的特殊约束。团队应评估客户价值、影响范围、实施与维护成本、未来可复用性和合同风险。若需求只能服务一个客户,可能采用配置、集成或服务方案,而非直接写进通用产品核心。
但“只有一家提出”也不能成为自动拒绝的理由。如果该客户揭示了高风险行业的普遍约束,或该能力能打开新的市场机会,就值得进一步研究。关键是把商业决策和产品判断分开记录,明确谁承担例外维护成本。
3. 速度与完整性冲突:按决策可逆性安排验证深度
团队不可能在每个需求上都做完整研究。可以把决策分成低成本可逆、高成本可逆和高成本不可逆三类。低成本可逆项可以快速上线观察;高成本可逆项要预留监控与回退;高成本不可逆项应在开发前验证关键假设,尤其涉及数据迁移、权限模型和公共接口时。
这套判断比“所有需求都走同一套评审”更灵活,也比“敏捷所以不写文档”更可控。文档深度应服务于风险,而非服务于格式统一。
4. 数据样本太少:报告不确定性,不要过度解释比例
小样本不等于不能决策,但必须诚实呈现限制。若试点只有10次任务,一次失败就可能改变10个百分点,单看百分比容易夸大结论。团队应同时报告任务次数、用户类型、观察时长和失败案例,并结合访谈解释变化原因。
样本有限时,决策可以先采取可逆措施,扩展试点后再做长期判断。若指标涉及低频高损失事件,例如越权或数据泄漏,短期没有发生不代表风险不存在,应依靠设计审查、权限测试和审计验证补足统计观察的局限。

八、落地清单与总结:下一步先做一条可验证的需求
1. 用一周建立团队自己的需求基线
不必等到流程重构完成才开始改善。第一周可以抽取最近10至20个需求,回看它们的来源、等待时间、变更次数、返工原因和上线后是否有验证。样本不是为了做行业排名,而是找出团队最常见的浪费位置:需求等待决策、边界不清、依赖遗漏,还是上线后无人看结果。
数据整理时要统一口径。例如,“需求变更”究竟是验收标准补充、范围扩大,还是因新证据调整方向?如果所有变化都被记成同一种变更,指标会惩罚合理学习,也无法定位真正的问题。
2. 下一条需求按六步推进
- 写清问题:描述用户、场景、现状和影响,保留原始反馈,不先锁定方案。
- 补足证据:选择最适合的访谈、工单、行为数据或技术调查,并说明样本边界。
- 定义结果:设定一个主要结果指标和必要护栏,写明口径、基线与观察周期。
- 比较方案:至少比较直接实现、低成本替代、分阶段验证和暂缓处理的代价。
- 明确交付:写出流程、异常、边界、依赖、验收条件和非目标范围。
- 验证结果:上线前准备采集方式和回退条件,上线后结合数据与用户反馈做复盘。
3. 让复盘改变下一轮决策,而不只是归档
复盘的价值不在于给某个角色贴标签,而在于识别判断链条中哪一步最薄弱。如果目标改善了但采用率低,可能是用户发现不了;如果采用率高但错误更多,可能是护栏不足;如果开发返工多但用户问题判断正确,可能是交接或验收信息不完整。
每次复盘至少保留三项内容:原先的关键假设、实际观察到的证据、下一次将改变的做法。若复盘最后只有“加强沟通”“提高质量”之类的口号,团队很难据此行动。改善动作应具体到负责人、时间和将观察的指标。
4. 最后的专业判断:需求治理不是把不确定性消灭
产品需求永远存在不确定性。成熟团队的优势不是从不判断错,而是尽早识别高风险假设,限制错误的影响范围,并让新证据能够改变决策。需求流程真正要追求的,不是每次都写出完美方案,而是用合适的成本做出可解释、可回退、可验证的选择。
如果你准备马上落地,先不要从购买工具或重写模板开始。挑一条即将进入开发的真实需求,写出问题证据、结果指标、关键假设、非目标和验收方式,再让产品、研发、测试及相关业务角色共同检查缺口。随后用一次小范围验证回看判断是否成立。能让团队更早发现“我们还不知道什么”的方法,通常比让需求文档看起来无所不知的方法更有价值。
常见问题解答(FAQ)
1. 研发团队如何判断一条产品需求是否值得进入开发?
我在团队里经常会遇到销售、客服和产品同时提交需求的情况,大家都觉得自己的需求很紧急。尤其迭代容量有限时,我想知道有没有一套不只靠负责人拍板的筛选办法。
先确认需求对应的用户问题、受影响人群和预期结果,再按业务价值、紧急程度、实现成本、风险四项评估。可以采用1至5分制并记录依据,优先处理价值高、时效明确且成本可控的需求;信息不足的先安排访谈或小范围验证,不直接排入开发。每次评审保留取舍理由,后续用实际结果检验判断是否准确。
2. 产品需求拆到什么程度,研发才可以开始估时和开发?
我曾遇到需求文档写了目标,却没有说明边界和异常情况,开发过程中只能不断追问。需求如果拆得太细又会增加文档负担,所以我想找到一个适合实际协作的完成标准。
至少明确用户场景、业务规则、优先级、验收条件、依赖项和非目标范围,并为关键异常情况补充处理方式。验收条件应能通过测试或演示判断,例如明确输入条件、系统行为和预期结果;若核心规则仍有多种解释,就先补齐信息再估时。团队可用一次产品、研发、测试共同走查来确认需求是否具备开发条件。
3. 开发过程中需求发生变化,团队怎样控制影响而不拖垮迭代?
我在迭代中常碰到新反馈或政策变化,完全拒绝会错过机会,直接插入又可能让原计划失效。想知道怎样处理变化,才能让提出需求的人和交付团队都看清代价。
先登记变更原因、受影响用户、期望时间和验收标准,再由产品与研发评估对工作量、依赖、测试及上线风险的影响。对必须立即处理的变化,明确从当前迭代移出哪些工作或调整交付范围;不紧急的进入下一轮优先级评审。每次变更都同步更新需求记录和迭代计划,并记录提出人、决策人及取舍结果。
4. 怎样判断产品需求上线后是否真正解决了问题?
我遇到过功能按时上线、验收也通过,但用户是否受益却没人持续跟踪的情况。做下一轮规划时,我希望能区分“完成了开发”和“产生了效果”。
在开发前为需求设定一个与用户问题对应的结果指标,并记录上线前基线、观察周期和数据来源;指标可以是任务完成率、处理时长、错误率或功能使用率,按场景选择,不要只看点击量。上线后按约定周期对比前后数据,并结合用户反馈判断变化原因;
若使用量低或目标指标没有改善,就检查触达、易用性和需求假设,再决定迭代、调整或停止投入。
核心关键词
文章包含AI辅助创作:场景落地方案:研发团队开展产品需求的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577596
