Epic 最常见的失败,不是写得不够详细,而是把它当成“更大的需求卡片”:标题很宏大,下面塞进十几项彼此无关的功能,评审时人人都点头,进入开发后却没人能说清楚什么算完成。要让 Epic 真正帮助研发团队,关键不是把需求写长,而是把一项较大的产品结果拆成可验证、可交付、可调整的工作。
一、先讲核心结论:Epic 是结果边界,不是任务大筐
1. 用一句话判断 Epic 是否成立
我判断一个 Epic 是否成立,通常先问:它代表的用户或业务结果是什么?如果删掉具体功能名称后,团队仍能说清要解决的问题、目标对象和预期变化,它就有机会成为一个好的 Epic。反过来,如果标题只是“做完新版后台”或“优化所有体验”,它多半还只是一个范围不明的愿望。
Epic 在不同团队和工具中的定义并不完全一致。Scrum Guide 并未规定 Epic 是 Scrum 必备工件;不少团队会在产品需求管理或敏捷实践中,用它表达高于用户故事、又需要进一步拆分的大型需求。因此,团队不必争论唯一正确的术语,而应先约定:Epic 管什么、由谁负责、如何拆分、什么条件下关闭。
2. 让 Epic 同时满足四个条件
一个可执行的 Epic 至少要有业务目标、范围边界、验证信号和拆分路径。业务目标说明为何投入;范围边界说明本次不做什么;验证信号说明怎样判断结果;拆分路径说明团队如何把它变成可验收的增量。
我的核心判断是:Epic 的质量不取决于字段有多少,而取决于它能否让产品、研发、测试和业务方对“为什么做、做到哪里、怎样算有效”形成同一理解。字段可以精简,边界不能含糊。
3. Epic 不等于一次发布承诺
一个 Epic 可能跨多个迭代,也可能在验证后被缩减、暂停或取消。把它等同于某个版本,会让团队误以为立项就意味着必须交付完整范围。更健康的做法是把 Epic 当作一个待验证的产品假设和投入边界,按证据逐步推进。
下表可用于团队建立最小共识。它不是行业统一标准,而是一套便于启动讨论的工作定义。
| 工作对象 | 主要回答的问题 | 常见时间跨度 | 关闭或完成信号 |
|---|---|---|---|
| Epic | 要改变什么业务或用户结果? | 跨多个迭代,按组织节奏设定 | 目标验证、范围取消或明确转入持续运营 |
| 功能需求 | 产品需要提供什么能力? | 一个或多个迭代 | 功能符合验收条件并完成必要验证 |
| 用户故事 | 某类用户要完成哪项具体任务? | 通常可在短周期内交付 | 用户价值可被独立验收 |
| 研发任务 | 团队要执行什么具体工作? | 数小时至数天,依团队约定 | 工作项完成并通过相应检查 |
二、背景和真实场景:为什么团队需要 Epic
1. 需求横跨多个团队时,单张需求卡片不够用
设想一个企业客户希望在采购平台中实现“供应商准入提速”。表面上,它像一个功能需求;实际可能涉及申请表单、资质校验、审批规则、供应商通知、审计日志和历史数据迁移。若每项工作都独立排期,团队容易交付一堆局部能力,却没人对准入时间是否缩短负责。
Epic 在这个场景里的价值,是把分散的能力放在一个可追踪的业务结果之下。产品负责人能说明整体目的,研发负责人能辨认依赖,测试能识别端到端风险,业务方也能看到哪些部分已验证、哪些还未覆盖。
2. 大团队更需要统一边界,而不是更大的需求文档
当产品、研发、测试、交付和安全团队超过数十人,沟通成本往往来自不同角色对同一个词有不同理解。产品说“准入”,业务理解为审批通过,研发理解为接口联通,安全团队理解为材料留痕。Epic 若没有边界和结果定义,反而会放大这种偏差。
我建议把跨团队 Epic 的关键定义放在大家共同查看的位置,并明确唯一责任人。这里的唯一责任人不是要求一个人包办,而是确保范围、决策和状态有人维护。一个 Epic 可以有多个协作团队,但不能有多个互相推诿的最终负责人。
3. Epic 的价值是连接决策与交付
Epic 不应只服务于路线图汇报,也不该只是研发看板上的父级条目。它要把业务目标、需求拆分、依赖关系、风险和交付结果连接起来。若管理层只能看到“完成百分比”,却看不到结果指标和未决风险,进度数字很容易制造虚假的确定感。
下图是一个示意流程,用来说明 Epic 从业务信号到结果验证的关键节点。时间和阶段数量应按组织规模调整,而不是机械套用。

三、常见误区:Epic 为什么越写越大、越管越乱
1. 把 Epic 写成宏大口号
“提升用户体验”“打造智能平台”“重构核心系统”听起来重要,但无法直接指导拆分。团队拿到这类标题后,只能靠猜测补充范围,随后每个角色都按自己的理解开发。标题应该描述要解决的问题或预期变化,而不是把战略口号复制到工作项里。
例如,“升级供应商平台”可以改成“让首次提交材料完整的供应商更快完成准入,并减少因材料缺失导致的退回”。后者仍需要验证,但至少明确了对象、流程和需要关注的变化。
2. 把 Epic 当作功能清单的上级目录
“登录改版、搜索升级、消息中心、数据看板、权限调整”如果都挂在“平台体验优化”下面,不代表它们天然属于同一个 Epic。它们可能服务不同用户、不同结果,彼此之间也没有必须共同交付的关系。为了看板整齐而归为一类,会让优先级和验收标准失去意义。
一个实用测试是:如果其中一项被取消,剩余工作是否仍能独立创造目标结果?如果答案是肯定的,且目标用户或验证指标不同,就应该认真考虑拆成多个 Epic,或改用主题、项目等其他结构来归类。
3. 把 Epic 估算成一个看似精确的工期
Epic 尚未拆分时,很多细节、依赖和验证工作都不清楚。此时承诺一个精确的完成日期,容易把初步猜测包装成计划事实。更有用的做法是区分已知工作与待探索工作,给出区间、前提条件和重新评估节点。
如果管理需要日期,团队可以提供有条件的预测,例如“在接口权限两周内确认、迁移样本通过的前提下,预计在某个时间窗口交付首个可用增量”。关键是把假设写出来,不要只报一个没有边界的日期。
4. 把 Epic 的关闭等同于所有子任务都打勾
子任务完成只能证明团队执行了计划中的工作,不能自动证明用户问题得到解决。尤其是流程优化、搜索体验和运营工具类需求,交付功能与业务结果之间往往存在使用率、培训、数据质量和组织流程等中间条件。
因此,Epic 可以采用双重关闭条件:交付侧确认范围内的能力和质量要求完成;结果侧确认目标指标已达到、已验证不成立,或因外部条件暂时无法验证并记录后续安排。不要用一个绿色状态掩盖“已上线但没人使用”。
5. 误把 Epic 层级当成固定的行业规则
有的组织将 Epic 放在战略主题之下,有的组织用它承载大型需求,也有团队将它作为版本级容器。只要规则一致并能支持追踪,这些结构都可能工作。问题在于一套系统里同时存在几种定义,导致不同部门的数据不能比较。
Scrum Guide 2020 描述的是 Scrum 的角色、事件、工件及其承诺,并没有要求团队必须建立名为 Epic 的工作项。采用 Epic 的团队应把它视为自己的产品管理约定,而不是声称这是某种敏捷框架强制规定。
四、专业判断逻辑:怎样写出能拆、能验、能调整的 Epic
1. 先写问题与证据,不要先写解决方案
Epic 开始时先记录问题发生在哪里、影响谁、现有流程怎样运行,以及目前有什么证据。证据可以来自客户访谈、工单分类、产品分析、销售反馈或运营记录。不同证据的可信度不同,应说明来源和采样范围,避免把个别声音描述成全体用户的共同需求。
我会把“用户说想要一个批量导入按钮”与“用户每周要处理数百条记录,当前逐条录入耗时且错误率高”分开记录。前者是提出的方案,后者才是可进一步验证的问题。团队可以探索批量导入,也可以找到更合适的解决办法。
2. 用结果陈述约束范围
Epic 的目标最好描述可观察的变化,而非单纯的交付物。比如“上线新的审批页面”是产出,“减少申请材料不全造成的退回”是结果方向。结果不一定一开始就有精确目标值,但必须说清如何测量、从哪里取数、观察周期是什么。
如果当前没有基线,就不要凭空写“提高 30%”。先安排一个短周期的基线采集,记录样本、分母、异常值处理方式和数据责任人。没有基线时,合理的目标可能是先建立可信测量,再决定是否扩大投入。
3. 用边界控制范围蔓延
我会把范围边界分成“本次包含”“本次不包含”和“待验证”三类。包含项是达成目标的必要工作;不包含项是明确暂缓的能力;待验证项则需要通过原型、技术试验或小范围用户测试来决定是否进入后续范围。
这种区分能避免两种常见误解:把所有想到的功能都当成承诺,或把尚未确定的探索项当成已批准开发。对于跨系统改造,还要列出接口、权限、数据、审计、迁移和回滚等边界,避免只描述前端可见内容。
4. 按可验证增量拆分,不按部门拆分
“前端做一张表、后端开发接口、测试补用例”是技术分工,不是用户价值拆分。更好的第一层拆分可以是“申请人提交完整材料”“审批人识别缺项并处理”“供应商收到状态通知”。每个切片都尽可能形成可演示、可测试的端到端能力。
技术任务仍然需要,但它们应服务于可验收的需求切片。若某个切片必须先做基础设施、数据迁移或安全改造,也要把这些依赖显式列出,并说明它们如何支持后续验证,而不是让它们成为没有业务上下文的孤立工作。
5. 给每个验收信号写清口径
“速度更快”“体验更好”不是可直接执行的验收标准。应进一步约定统计对象、起止时间、排除条件、数据源和观察窗口。例如,准入耗时是从首次提交到审核完成,还是从材料完整后开始计算?申请被撤回、重复提交或长期搁置如何处理?
交付验收和业务验证可以分开写。交付验收关注行为、权限、异常处理、兼容性和可观测性;业务验证关注使用率、处理时长、退回原因或用户任务完成情况。两个维度都明确,团队才不会把“功能通过测试”误当作“问题解决”。
下面是一份可直接复制后调整的 Epic 最小模板。它刻意保留少量必需字段,避免团队先花大量时间维护复杂文档。
| 字段 | 建议填写方式 | 常见检查问题 |
|---|---|---|
| 问题与证据 | 用户、场景、现状、证据来源及局限 | 这是普遍问题还是单一客户个案? |
| 目标结果 | 描述希望发生的可观察变化 | 结果是否能与功能交付区分? |
| 成功信号 | 基线、目标方向、数据源、观察窗口 | 不同角色会不会算出不同结果? |
| 范围边界 | 包含、不包含、待验证事项 | 哪些内容被默认纳入但实际未承诺? |
| 依赖与风险 | 系统、团队、数据、安全和外部约束 | 最大的不确定性是否有验证计划? |
| 拆分与负责人 | 首个可验证切片、后续切片、唯一责任人 | 是否存在可独立演示的增量? |
| 复盘与关闭 | 交付条件、结果评估时间和后续决策 | 未达到预期时由谁决定继续、调整或停止? |

五、案例与数据观察:用供应商准入 Epic 走一遍拆分
1. 从业务现象到可检验的问题
以下是一个用于说明方法的模拟案例,不代表某家企业的真实经营数据。某企业发现新供应商从提交材料到获得审核结果的时间较长,业务人员也频繁接到“材料缺失”“状态不清楚”的咨询。团队没有马上立项“重做供应商平台”,而是先定义问题:首次提交材料不完整会造成反复补交,审批状态不透明会增加人工追问。
接下来,团队会先抽取一段时间内的申请记录,标记申请类型、材料退回原因、首次提交是否完整、审批环节停留时间和人工咨询次数。若记录质量不足,先修正埋点或建立人工抽样规则。只有明确样本口径,后续“效率提高”才有比较意义。
2. 把目标拆成首个可验证增量
这个 Epic 的目标可以写成:“降低供应商准入过程中因材料不完整和状态不透明造成的重复处理。”第一阶段不必立刻做复杂的智能识别。团队可以先提供清晰的材料清单、提交前校验和申请状态查询,再观察退回原因和咨询量是否变化。
若结果改善,再评估是否增加规则配置、批量处理、跨系统同步等能力。若改善有限,则要分析是材料规则难以理解、审批流程等待过久,还是业务人员仍在线下处理。这个顺序能让团队更早获取证据,减少一开始就开发完整大系统的风险。
3. 从 Epic 拆出用户可感知的工作项
可以将第一轮交付拆为三个用户价值切片:供应商能够查看对应申请类型的材料清单并提交;系统能在提交前指出必填项缺失;供应商和审核人员能看到一致的处理状态及下一步动作。之后再把接口改造、权限控制、日志留存和监控等技术工作放到对应切片下。
如果数据迁移是上线前提,应为迁移单独设计检查点,例如字段映射确认、抽样校验、失败处理、回滚方案和历史数据范围。不要把“迁移完成”当成无需验收的后台工作;迁移错误会直接影响用户判断状态,也可能破坏审计链路。

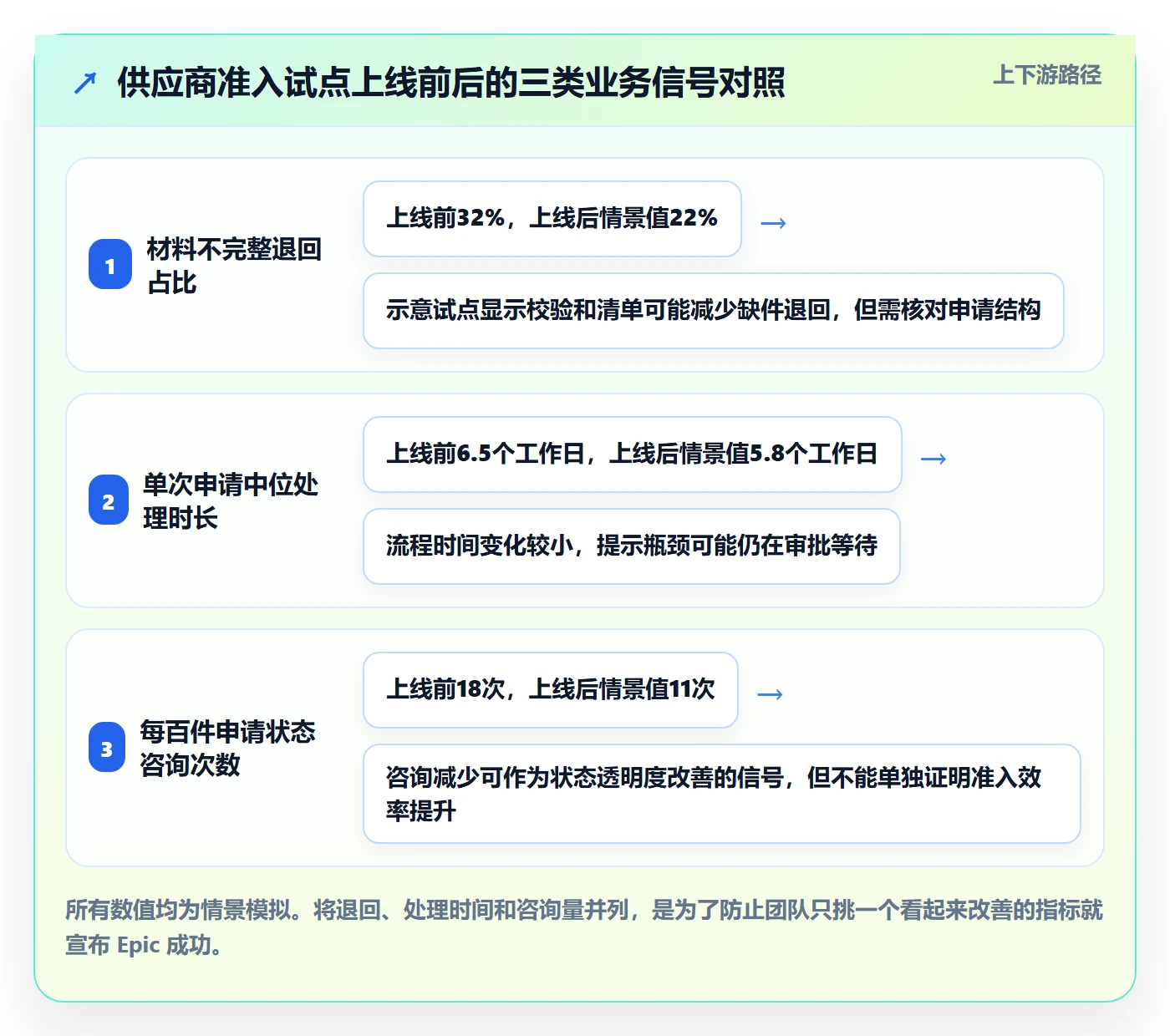

4. 用一组示意基准说明怎样复盘
以下数据是情景模拟,仅用于展示评估方法,不应被引用为行业平均水平。假设试点前,材料不完整导致的退回占比为 32%,单次申请中位处理时长为 6.5 个工作日,每百件申请产生 18 次状态咨询。上线后需要使用同样的定义和观察方式比较。
如果退回占比下降,但处理时长没有变化,说明材料完整性有所改善,却未必解决审批等待。如果状态咨询减少但申请量也明显下滑,不能直接归因于状态页有效。复盘要同时查看分母、申请结构和同期流程变化,避免把相关变化误认为功能因果。

5. 看过程指标,别只看最终结果
长周期 Epic 如果只在结束时看结果,发现问题就太晚。可以设少量过程信号:材料清单的查看与提交转化、校验失败类型、审批等待时间分布、状态页访问后的咨询变化。过程指标不是越多越好,选择能帮助团队决定下一步行动的信号即可。
还应设置观察窗口和停止条件。例如试点运行两周后,若关键数据采集不完整,就先修复测量;若错误提示造成更多误提交,就调整文案或校验逻辑;若审批等待占总时长的大头,就把后续工作转向审批规则和责任分配,而非继续叠加供应商端功能。

六、不同情况下的行动建议:按不确定性决定推进方式
1. 问题明确、方案也成熟时
如果用户问题有充分证据、主要方案经过验证、依赖也清楚,可以尽快拆出端到端交付切片。先交付最小但完整的用户路径,再逐步覆盖低频场景。此时 Epic 的重点是范围协调、质量门槛和依赖管理,而不是重复做大量探索。
例如,已有明确的审批规则和稳定接口,只是缺少状态通知,团队可以从提交、审批、通知和异常处理组成一个小切片。不要因为 Epic 名字听起来很大,就把不相关的权限重构或报表需求一并纳入。
2. 问题明确、解决方案不确定时
优先安排探索,而不是马上承诺全面建设。探索可以是用户访谈、交互原型、数据回溯、技术验证或小规模试点。给探索项设定时间盒和决策问题,例如“哪种提醒方式能减少重复咨询”,而不是泛泛地写“研究用户需求”。
探索结束时应产出决策:继续、调整、暂缓或停止。未得到预期结果不等于探索失败;如果它让团队及时避免了一项高成本、低价值的建设,同样是有效产出。
3. 业务目标明确,但数据基线缺失时
先确定能可信采集的代理信号,并建立基线。若暂时无法自动取数,可以在有限样本中人工记录,但要写明抽样方法、观察时段和可能偏差。不要因为数据不完美就完全不衡量,也不要把小样本结果包装成精确的全量结论。
团队可以把第一阶段目标设为“建立可复用的耗时和退回原因口径”,第二阶段再设业务改善目标。这样虽然不会马上产出显眼功能,却能提高之后投资决策的质量。
4. 多团队依赖较多、组织规模较大时
先梳理依赖所有者、前置条件、交付接口和决策时间,再排顺序。依赖清单不是简单罗列团队名称,而要写清楚谁在什么时间前提供什么、验收方是谁、延迟时有什么替代路径。对安全、数据治理和迁移工作应尽早评审,不要等功能开发结束才补审。
在工具层面,PingCode 可用于管理产品需求、工作项和团队协作;其面向中大型企业及 100 人以上组织的定位,适合在评估时重点考察跨团队协同、权限、流程配置和治理能力。它支持私有化部署,并提供 Jira 平滑迁移能力;实际迁移前仍应验证字段、工作流、附件、历史记录、权限和报表映射。它可以进入国产替代候选清单,但是否适合取决于组织的迁移成本、集成要求和运维能力,不能仅凭“替代”标签做决定。
5. 已经超期或范围持续膨胀时
不要先要求团队“加速”,而要重新检查 Epic 的目标、边界、依赖和未决决策。把已完成、进行中、尚未开始的工作分开,评估哪些是达成目标的必要条件,哪些只是后续优化。必要时缩小首发范围,保留安全、数据完整性和关键用户路径,不要为了追日期削掉不可妥协的质量要求。
如果业务目标已变化,应重新评估原 Epic 是否还值得继续,而不是因为投入过就强行做完。已投入成本是历史事实,继续投入的合理性要看未来价值和风险。

七、取舍与治理:哪些要写,哪些不值得过度管理
1. 文档详尽度与维护成本之间的取舍
小团队、低风险需求不必为每个 Epic 建立几十个字段。过度填写会让信息过时,也会让团队把精力花在格式合规上。跨系统、高风险、涉及数据迁移或多个业务部门的 Epic,则需要更完整地记录权限、审计、回滚、依赖和验收口径。
我倾向于按风险增加管理强度,而不是按需求金额或层级名称机械加字段。可以规定最小模板,再设置风险触发项:触及敏感数据时补安全评审;涉及历史数据时补迁移验证;跨多个团队时补依赖负责人和决策时限。
2. 业务指标与交付指标之间的取舍
业务指标能说明目标是否改变,但受市场、季节、用户结构和组织流程影响。交付指标更容易控制,却不能单独证明价值。实践中应把两者组合:交付指标用于保障可用性和质量,业务指标用于检验方向,过程信号用于定位变化发生在哪个环节。
当业务结果短期难以观测时,明确承认时间差,并约定后续观察责任人。不要为了在迭代结束时“交一份成果”,强行把长期指标改写成容易达成的功能数量。
3. 统一层级与团队自治之间的取舍
组织需要统一 Epic 的基本语义,才能跨部门沟通和做组合视图;但每个团队的交付方式不必完全一致。可以统一目标、范围、责任人、状态和验证规则,把拆分粒度、估算方式和会议节奏留给团队根据工作性质调整。
如果一个团队把 Epic 当作季度目标,另一个团队把它当作两周内的功能包,数据汇总就会失真。治理的重点不是规定所有人用完全相同的拆分方式,而是确保同一层级的工作项能被相同逻辑理解。
4. 使用管理工具时,先验证工作流而不是先迁移全部历史
选择产品研发管理平台时,先拿一个真实 Epic 做端到端试运行,检查需求层级、权限、审批、缺陷关联、版本视图、报表和通知是否符合实际流程。试点不应只看页面是否熟悉,还要验证数据导入后能否追踪从目标到工作项,再从交付回到业务复盘。
涉及私有化部署或从既有系统迁移时,建议先盘点字段、状态、附件、用户权限、历史记录和自定义报表,再做小范围映射演练。迁移成功不只是“数据能导入”,还包括关键关系没有丢失、旧流程能合理映射、新流程有人维护。
工具本身不能替团队解决定义不一致的问题。如果不同部门对 Epic 的含义仍不一致,换平台只会把旧问题搬进新系统。先形成最小工作约定,再验证工具如何承载它,通常比先做大规模配置更稳妥。
5. 复盘要留下能改变下一次决策的结论
Epic 复盘不需要变成长篇汇报。至少回答四个问题:目标是否改变、哪些假设成立或不成立、主要偏差来自哪里、下一步继续还是停止。若结果不理想,要区分需求判断错误、执行质量问题、依赖延迟和测量缺陷,不要把所有失败都归结为“研发效率不够”。
将复盘结果沉淀成团队可复用的规则,例如某类数据迁移平均需要哪些前置检查,某类流程需求必须先确认权限边界,某类指标需要至少一个完整业务周期。这样的经验比单纯统计“本季度关闭了多少 Epic”更能改进决策。
八、结尾:先把一个 Epic 做清楚,再扩展整套机制
Epic 最有价值的地方,不是让路线图显得更完整,而是把一次较大的投入变成可讨论、可拆分、可验证、可停止的决策。它既要让团队知道向哪里走,也要保留根据新证据改变路线的空间。若一个 Epic 只有宏大标题和结束日期,它只是包装过的承诺;若它能连接问题证据、范围边界、交付增量和结果复盘,才真正成为产品决策工具。
下一步可以从一个正在推进的跨团队需求开始:写出用户问题和证据,明确一个结果方向,补上包含与不包含范围,找出首个可验证切片,再约定复盘时间。开一次短评审,请产品、研发、测试和业务代表分别指出一个最大假设、一个关键依赖和一个验收疑问。先解决这些分歧,不必急着增加更多字段。
我对 Epic 的最终判断很简单:好的 Epic 不保证项目一定成功,但能让团队更早发现自己为什么可能失败,并在投入继续扩大之前作出调整。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:产品需求Epic教程:研发团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577538
读者评论
我们之前把“后台改版”挂成一个大项,下面什么都往里放,后来确实很难判断哪些是必须交付的。现在会先问删掉某个子项后,目标还成不成立,这个判断比多填几个字段管用。
结果指标有时不完全受研发团队控制,比如准入时长还受业务审批人员处理速度影响。建议复盘时把产品变化和外部因素分开看,不然容易把指标没达成直接归因于功能无效。
跨团队需求里设一个最终负责人很有必要,但负责人最好有明确的决策权限和升级路径。我见过责任人只负责催进度、范围却要多人拍板的情况,最后仍然没人能及时处理取舍。
