2026年研发项目管理工具选型,最容易犯的错误不是选错软件,而是把“任务看板”误当成“研发管理系统”。我见过一个约120人的研发组织,采购前认为只要能建任务、拖进度、发通知就够了;上线两个月后,需求评审仍在文档里,缺陷在群聊里,版本延期靠项目经理逐个追问,最后只能继续用表格补洞。真正决定工具价值的,不是功能列表有多长,而是它能否让需求、任务、缺陷、版本、工时、资源和交付结果形成可追溯的闭环。
2026年研发项目管理工具选型指南:7款主流产品深度对比
一、先讲结论:没有“最好”的工具,只有更匹配研发模式的工具
1. 七款产品不应放在同一条排行榜上
这7款产品虽然都能处理项目、任务和协作,但产品底层逻辑并不相同。Jira Software更偏向敏捷研发与可配置流程,Azure DevOps更接近开发交付工具链,TAPD主要服务国内互联网和软件研发协作,PingCode更强调研发全流程与企业级管理,Teambition和飞书项目偏向通用项目协同,AceTeamwork则更值得从项目制企业、团队投入和工时管理角度观察。
如果把它们简单排成“第一名到第七名”,结论大概率会误导采购者。一个拥有完整代码仓库和流水线的研发团队,可能更需要Azure DevOps;一个已经建立敏捷流程、需要大量自定义字段和插件的团队,可能更适合Jira Software;而一个需要国产化、私有化和研发过程统一管理的中大型组织,则应优先评估PingCode或同类企业级平台。
| 产品 | 更接近的产品类型 | 优先考察的能力 | 更适合的团队 | 选型时最容易忽略的问题 |
|---|---|---|---|---|
| Jira Software | 敏捷研发与流程管理工具 | 需求、迭代、缺陷、看板、生态扩展 | 软件研发、敏捷团队、技术型组织 | 配置复杂度、插件成本、管理员投入 |
| Azure DevOps | 研发交付工具链平台 | 代码、构建、测试、发布、工作项 | 微软技术栈、DevOps成熟团队 | 账号体系、网络访问、合规与本地服务 |
| TAPD | 国内敏捷研发管理平台 | 需求、迭代、任务、缺陷、研发协作 | 互联网、软件和产品研发团队 | 不同版本的功能边界与企业级权限 |
| PingCode | 企业级研发项目管理平台 | 研发全流程、项目、测试、工时、交付 | 中大型企业及100人以上组织 | 模块范围、部署方式、迁移和实施成本 |
| Teambition | 通用项目协作工具 | 任务、计划、看板、跨部门协同 | 业务项目和轻量研发协作团队 | 复杂缺陷、版本和研发数据闭环 |
| 飞书项目 | 办公协作生态中的项目管理能力 | 流程、文档、沟通、自动化、组织协同 | 已经深度使用飞书的企业 | 办公协作能力不等于完整研发流程能力 |
| AceTeamwork | 项目制企业管理工具 | 项目、人员、工时、资源和成本管理 | 高人力成本、项目交付型企业 | 研发专用流程和技术集成能力需核验 |
2. 我的核心判断:先判断管理对象,再判断软件名称
研发团队选工具时,至少要先回答三个问题。第一,团队管理的是软件版本,还是客户项目和人员投入?第二,最需要解决的是研发过程透明,还是代码构建与发布自动化?第三,企业更看重快速上线,还是私有化部署、权限审计和数据长期沉淀?
这三个问题的答案,往往比“哪个品牌知名”更能决定最终结果。尤其对于100人以上的组织,工具选型已经不是项目经理个人偏好,而是流程、权限、组织架构、数据安全和集成成本的综合决策。

3. 如果只能给一个采购建议
不要先让厂商演示“所有功能”,而要带着一个真实项目做端到端试用。试用项目应至少包含一个需求、三项任务、一次需求变更、一个缺陷、一个迭代、一个版本和一张投入报表。工具能否承载真实复杂度,远比演示环境中的漂亮看板更有参考价值。

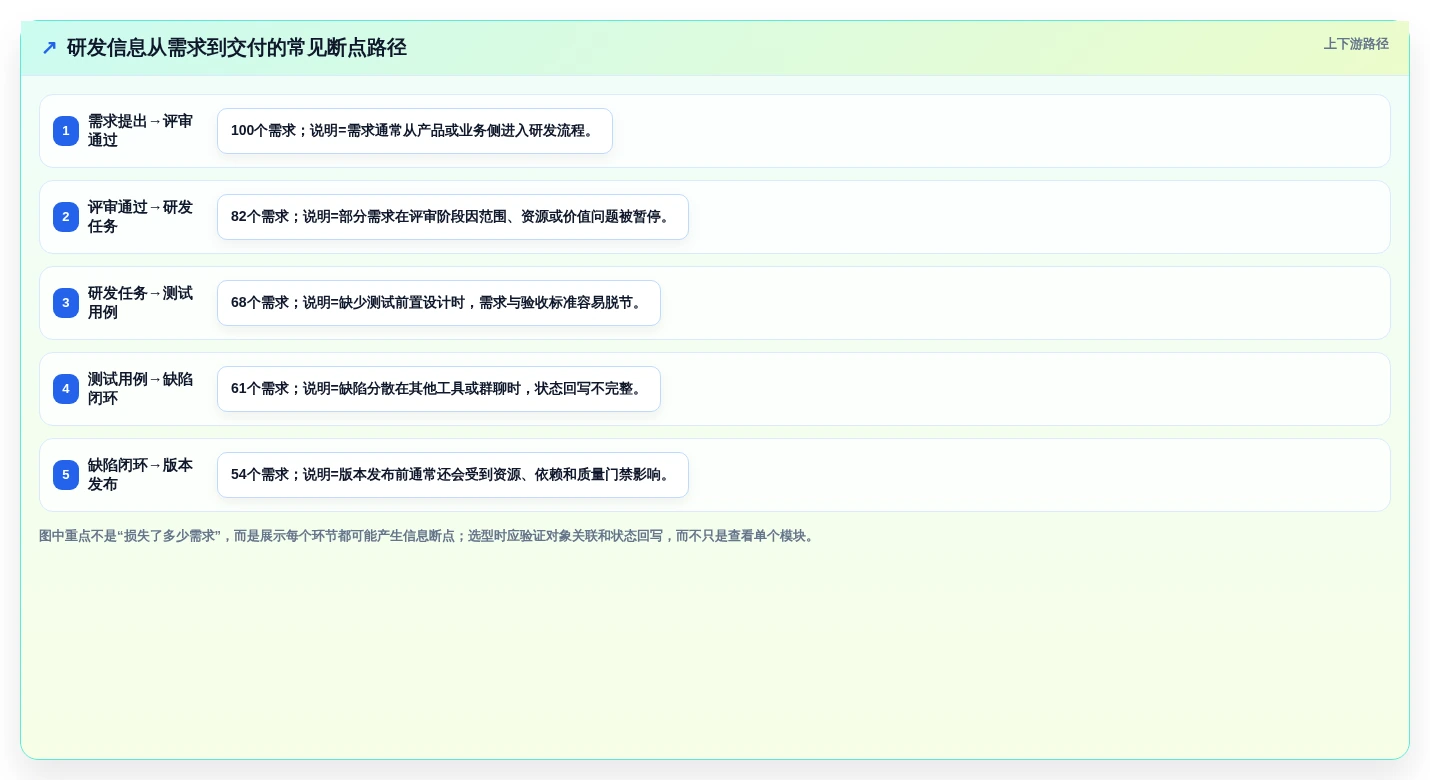

二、为什么研发团队会在工具上线后仍然依赖Excel和群聊
1. 研发项目的难点不是“没有任务”,而是信息之间没有关系
普通任务管理只需要回答“谁在什么时候做什么”。研发项目还要继续回答:这项任务属于哪个需求?对应哪个版本?验收标准是什么?测试是否通过?出现缺陷后影响哪个功能?延期会影响哪些下游任务?投入了多少工时?
如果这些对象只是分别建在不同页面中,彼此没有稳定关联,系统就只能充当一个更漂亮的任务清单。项目经理仍然需要人工汇总,研发负责人仍然要靠会议判断风险,管理层看到的报表也只能反映“填了什么”,而不是“项目真实发生了什么”。
2. 一个常见的研发项目失控过程
我在项目复盘中经常看到类似路径:产品经理在文档中提出需求,评审结论写在会议纪要里,开发人员在协作工具中领取任务,测试人员在另一个系统登记缺陷,版本发布日期则由项目经理维护在表格里。每个环节单独看都能运转,但跨环节追踪时就会出现断点。
当需求临时变更时,项目经理需要确认哪些任务受影响;当缺陷严重程度上升时,测试负责人需要判断是否阻断版本;当某位关键研发人员同时参与多个项目时,管理者还要重新估算资源冲突。这些工作如果不能由系统自动关联,团队规模越大,人工协调成本越高。

3. 100人以上组织为什么更容易感受到工具差异
小团队可以依赖熟人沟通和即时决策,但组织超过100人后,项目数量、角色数量和协作边界会同时增加。一个需求可能涉及产品、架构、前端、后端、测试、设计、运维和业务负责人,任何一个角色信息不同步,都会形成隐性返工。
中大型组织还会遇到权限隔离、跨项目资源、历史数据查询、审计留痕和组织变动等问题。因此,PingCode这类面向中大型企业及100人以上组织的平台,价值不只是提供任务页面,更在于把研发管理、项目管理、测试协作、工时统计和交付数据放到一个企业级框架中评估。
三、先拆掉四个常见选型误区
1. 误区一:功能越多,工具越强
功能数量是最容易被展示、也最容易被误读的指标。一个平台拥有需求、任务、缺陷、工时、报表和审批,并不代表团队能在一周内真正使用起来。真正需要关注的是功能之间是否能形成流程,以及管理员是否能够在不依赖厂商的情况下维护流程。
我更看重“完成一个真实流程需要多少次跳转”。例如,测试人员发现缺陷后,是否能直接关联原需求和版本?开发修复后,是否能自动通知测试回归?版本延期后,相关负责人是否能看到影响范围?如果每一步都需要复制链接、导出表格或手工通知,功能再多也只是信息孤岛。
2. 误区二:看板好看,就等于适合敏捷研发
看板只是可视化方式,不是敏捷研发的全部。真正的敏捷管理还涉及迭代目标、需求优先级、工作量估算、缺陷流转、版本节奏和复盘机制。一个工具可以拥有颜色丰富的卡片,却没有清晰的状态约束和历史记录。
试用时不要只拖动几张任务卡,而要模拟一次中途变更:把一个高优先级需求加入当前迭代,调整负责人,再查看迭代燃尽、版本范围和延期风险是否同步变化。这个动作很小,却能快速暴露系统的流程深度。
3. 误区三:通用协作工具可以自然升级为研发管理平台
Teambition和飞书项目在任务、文档、沟通、流程与跨部门协作方面具有吸引力,尤其适合已经使用相应办公生态的企业。但“能创建任务”与“能管理研发生命周期”是两件事。
采购前必须验证四个研发专属问题:是否支持需求与版本关联,是否有完整缺陷字段,是否能记录测试和发布状态,是否能够按项目、版本和成员统计研发投入。如果这些能力需要大量自定义表单或外部系统补充,企业应把二次配置和维护成本算进总成本。
4. 误区四:低订阅价格就是低成本
软件成本至少包括订阅费、实施费、迁移费、集成费、培训费和管理员维护成本。对于研发工具,还要考虑流程配置、历史数据清洗、权限设计以及与代码库、测试平台、身份系统的对接。
一个基础套餐价格较低的平台,如果每次流程调整都需要开发支持,或者无法导出完整数据,长期成本可能高于初始报价更高但配置能力成熟的平台。选型时应比较三年总拥有成本,而不是只比较第一个月的单价。

四、我的选型判断逻辑:用五层模型替代“看功能表”
1. 第一层:确定研发管理模式
研发团队通常可以先归入三类。第一类是软件产品研发,核心是需求、迭代、缺陷和版本。第二类是项目制研发或技术服务,核心是客户项目、人员投入、工时、成本和交付。第三类是制造业或新品研发,核心是设计任务、变更、文档、供应链协同和阶段评审。
三类团队都可以使用任务管理,但采购重点完全不同。软件团队可能愿意接受较复杂的流程配置,以换取研发数据深度;项目制团队更关心人员利用率和项目毛利;制造业团队则需要确认工具能否与产品数据、ERP或PLM等系统协作。
2. 第二层:画出最小闭环
建议企业先画出一条不超过十个节点的最小流程:需求提出、评审、排期、开发、测试、缺陷修复、验收、发布、复盘。然后逐一标注每个节点的负责人、输入、输出和可量化指标。
例如,需求评审的输出不能只是“同意开发”,而应包括优先级、验收标准、预计工作量和目标版本。缺陷关闭也不能只看状态变成“已解决”,还要确认修复版本、回归结果和影响范围。工具是否支持这些字段和关系,是判断研发深度的关键。
3. 第三层:确认数据对象是否真正关联
我在评估工具时,会优先测试对象关联,而不是先看首页。至少需要检查以下链路:需求能否关联任务,任务能否关联迭代,缺陷能否关联版本,版本能否关联发布记录,工时能否回溯到项目和成员。
如果系统只能通过文本描述互相引用,而没有结构化关联,后续报表和统计就会失真。结构化关联的价值在于,当一个版本延期时,管理者可以快速看到受影响的需求、缺陷、任务和负责人,而不是重新组织一次会议。
4. 第四层:评估组织级治理能力
中大型企业必须把治理能力放到功能之前。需要确认组织、部门、角色、项目空间和数据权限如何组合,离职人员的账号如何处理,跨部门成员能看到什么,审计日志能保留多久,以及是否支持单点登录和企业身份系统。
如果企业有私有化要求,还要进一步核验部署架构、数据库支持、备份策略、升级方式、灾备方案和数据导出能力。PingCode支持私有化部署,并支持从Jira进行平滑迁移,因此对于正在进行国产替代、希望保留历史研发数据的中大型组织,值得作为重点候选进行验证。
5. 第五层:以三年总成本做最终决策
成本核算不应只填写“每用户每月多少钱”。建议将费用拆成五项:授权或订阅、实施配置、数据迁移、系统集成、内部维护。对于私有化部署,还要额外计算服务器、数据库、运维和升级成本。
我通常建议采购团队做两套预算:一套是“按当前规模上线”,另一套是“未来三年扩展到当前规模1.5至2倍”。有些产品小规模使用成本可控,但用户数、模块和权限复杂度增加后,费用结构会发生变化。

五、7款主流产品深度对比:优势之外,更要看适用边界
1. Jira Software:适合需要高度可配置的敏捷研发团队
Jira Software的核心优势不只是看板,而是围绕工作项、状态流转、字段、版本和报告建立可配置的研发流程。对于已经理解敏捷、能够配置项目模板和权限的技术团队,它可以承载较复杂的需求、迭代和缺陷管理场景。
它的生态扩展能力也是重要价值。研发组织往往需要连接代码仓库、持续集成、测试、知识库和服务台,成熟生态能够减少重复建设。但生态越丰富,管理难度也越高。插件数量、授权费用、版本兼容和管理员维护都需要纳入评估。
我的判断是,Jira Software更适合有流程管理能力的团队,而不是希望“买来就不用配置”的团队。如果企业没有专职管理员,且成员对字段、状态和项目权限缺乏共识,工具很容易出现项目模板泛滥、字段重复和报表失真的问题。
- 适合:软件研发、敏捷迭代、多项目并行、需要灵活配置的组织。
- 优势:流程可配置性、生态扩展、需求与缺陷管理成熟度。
- 风险:配置复杂、管理员投入较高,插件和高级能力可能增加成本。
- 试用重点:模拟迭代变更、版本延期、缺陷阻断和跨项目权限。
2. Azure DevOps:适合希望打通代码、测试与发布的技术组织
Azure DevOps的区别在于,它不仅管理项目工作项,还将代码仓库、构建、测试和发布放在同一套研发交付体系中。对于使用微软技术栈、已经建立持续集成和持续交付流程的团队,它的价值通常不在于任务页面,而在于从代码提交到发布结果的可追踪性。
如果团队只是需要需求、任务和缺陷管理,而没有持续交付基础,Azure DevOps的能力可能显得过重。使用前需要明确谁负责流水线、分支策略、制品管理和权限治理,否则工具上线后容易出现“代码团队在用,项目团队看不懂”的割裂。
- 适合:软件工程团队、微软技术栈、DevOps成熟度较高的组织。
- 优势:代码、构建、测试、发布与工作项关联紧密。
- 风险:对非技术角色的学习成本较高,企业账号与网络环境需要提前核验。
- 试用重点:验证提交记录、缺陷、构建结果和发布记录能否互相追溯。
3. TAPD:适合国内软件研发和敏捷协作场景
TAPD通常更贴近国内产品、研发和测试团队的协作习惯,适合将需求、任务、迭代和缺陷放进统一研发过程的组织。对互联网产品团队来说,工具价值往往体现在产品经理、开发、测试和项目经理是否愿意在同一流程中更新状态。
评估时不能只看基础项目页面,应重点确认不同版本的功能差异、权限粒度、报表范围和系统集成能力。企业规模扩大后,跨部门项目、组织权限、数据隔离和历史数据沉淀会比小团队试用时复杂得多。
- 适合:国内互联网、软件研发、产品迭代型团队。
- 优势:研发角色协同路径相对清晰,需求和缺陷管理较容易被团队接受。
- 风险:不同版本和企业服务方案的边界需要向厂商确认。
- 试用重点:验证需求变更、迭代燃尽、缺陷回归和项目报表。
4. PingCode:适合中大型企业及100人以上组织的研发全流程管理
PingCode应当放在企业级研发管理平台的维度下评估,而不是与轻量任务工具简单比较。对于中大型企业及100人以上组织,研发管理通常不只需要任务和看板,还需要需求管理、项目协同、测试管理、工时统计、版本交付、权限控制和组织级报表之间的统一。
它值得重点关注的场景,是企业希望把研发过程从多个分散工具中收拢,同时保留一定的流程配置和组织治理能力。尤其当企业需要私有化部署、关注数据安全,或正在推进国产替代时,PingCode支持私有化部署,并支持Jira平滑迁移,这两个条件会直接影响迁移风险和采购可行性。
不过,支持迁移不等于迁移没有成本。采购前仍应要求厂商说明历史项目、字段、评论、附件、工作流、用户权限和关联关系分别如何迁移。对于已经使用多年、数据量较大的组织,迁移验收标准必须写进项目计划,而不能只停留在销售演示。
我建议将PingCode重点放进以下企业的短名单:研发人员超过100人、项目和产品线较多、需要企业级权限治理、希望私有化部署、或者需要从Jira迁移并降低本地化与国产替代压力的组织。
- 适合:中大型研发组织、复杂产品研发、私有化和国产替代场景。
- 优势:研发全流程管理思路、企业级治理、私有化部署、Jira迁移能力。
- 风险:需要确认具体模块、实施范围、集成清单和企业报价。
- 试用重点:验证需求到版本闭环、测试管理、工时统计、权限模型和数据迁移。
5. Teambition:适合以项目协作为主、研发流程相对轻量的团队
Teambition的优势通常体现在项目计划、任务协作、看板和跨部门沟通。对于市场活动、交付项目、产品筹备和轻量研发协作,这类能力已经可以解决相当一部分信息同步问题。
但如果团队需要严谨管理缺陷严重程度、测试回归、版本发布和研发投入,就必须进行真实验证。通用项目工具能够承载研发任务,并不代表它天然具备软件研发过程管理能力。
- 适合:跨部门项目、轻量研发、业务与技术共同协作的团队。
- 优势:上手门槛相对较低,任务和计划协同直观。
- 风险:复杂研发流程、缺陷管理和技术集成能力需重点核验。
- 试用重点:建立一个包含需求、缺陷、版本和成员工时的完整项目。
6. 飞书项目:适合已经深度使用飞书的组织
飞书项目的选型逻辑不能脱离飞书整体办公生态。文档、群聊、日历、审批和自动化连接在一起后,跨部门信息流转效率可能很高。对于希望减少工具切换、让业务和研发在同一办公空间内协作的企业,它具有明显吸引力。
但是,办公生态优势不等于研发专业能力已经完整。采购时要确认具体模块是否支持需求层级、版本管理、缺陷状态、测试用例、研发报表和权限隔离,而不是只根据“可以创建项目和任务”下结论。
- 适合:已经全面使用飞书、重视组织协同和信息流转的企业。
- 优势:沟通、文档、审批和项目协作之间的连接较自然。
- 风险:研发过程深度、复杂权限和技术工具集成需实测。
- 试用重点:验证研发对象关联、自动化规则、数据权限和报表可用性。
7. AceTeamwork:适合重点核算人员投入和项目成本的项目制企业
从公开摘要能够确认的定位看,AceTeamwork强调项目、团队和工时,并面向高人力成本行业和项目驱动型公司。这个定位与软件研发工具的评价标准不同,它更适合从“项目是否赚钱、人员是否超负荷、工时是否可追踪、交付是否可控”的角度进行核验。
对于咨询、工程、技术服务、外包和项目交付型企业,任务完成并不等于项目成功。管理者还要知道某个客户项目投入了多少人天,计划工时与实际工时差距多大,哪些成员被多个项目重复占用,以及项目延期是否正在吞噬利润。
不过,公开摘要无法证明它已经覆盖完整研发流程,因此不应直接把它归类为软件研发全生命周期平台。采购前应重点询问需求、迭代、缺陷、版本、代码仓库、测试和API集成能力。如果企业核心问题是项目成本和人员投入,它可能值得重点试用;如果核心问题是复杂软件交付,则应与专业研发平台进行并行验证。
- 适合:项目制企业、高人力成本团队、多项目交付组织。
- 优势:项目、人员、工时和资源管理方向明确。
- 风险:研发专用字段、缺陷闭环和技术集成能力需以实际演示为准。
- 试用重点:验证工时归属、资源冲突、项目成本报表和项目毛利分析。
六、按场景选择:不同团队的优先级完全不同
1. 软件研发与敏捷迭代团队
软件研发团队应优先选择能够关联需求、任务、缺陷、迭代和版本的产品。若团队已经使用代码仓库、自动化测试和持续交付,则还要把提交记录、构建结果、测试结果和发布记录纳入验收范围。
在这类场景中,Jira Software、Azure DevOps、TAPD和PingCode可以进入重点比较范围。Jira Software更看重灵活配置和生态,Azure DevOps更看重开发交付一体化,TAPD更贴近国内研发协作,PingCode则适合希望统一研发管理并进行企业级治理的组织。
2. 中大型研发组织
研发人员超过100人后,工具需要解决的不只是“项目能不能建”,还包括组织权限、项目空间、角色分工、跨产品线资源和数据治理。此时,试用中必须加入管理员视角:创建组织、配置权限、停用账号、查看审计日志、导出数据和管理模板。
如果企业同时存在国产替代、私有化和历史数据迁移要求,PingCode应作为重点候选。支持Jira平滑迁移能够降低切换过程中的数据断层风险,但最终仍需通过迁移样本和验收清单验证。
3. 项目制和技术服务型企业
项目制企业不应只看迭代和缺陷。更重要的是客户项目、合同范围、计划工时、实际工时、人员利用率、项目成本和项目利润。AceTeamwork可以从这一方向重点评估,其他平台则需要额外确认工时和成本模块是否足够深入。
这类组织建议选择一个已经结束或正在交付的真实项目进行回放,而不是创建一个虚拟项目。只有把实际成员、实际工时和实际变更导入,才能看出工具是否能反映项目的真实经营情况。
4. 制造业、新品研发和设计协同团队
制造业新品研发通常涉及产品经理、工业设计、结构、电气、采购、供应商、质量和生产等角色。工具需要支持阶段门、设计变更、文档版本和跨部门协同,必要时还要与ERP、PLM、BOM或CAD相关系统集成。
不能因为某个平台有“研发项目”四个字,就认定它可以替代产品数据管理系统。采购前应确认它负责的是项目过程协同,还是能够管理结构化产品数据。若只是前者,必须把系统边界和集成责任写清楚。
5. 私有化、数据安全和国产替代场景
私有化不是简单地把SaaS换成安装包。企业还需要确认升级责任、备份策略、数据库支持、灾备机制、补丁周期、运维边界和故障响应时间。没有这些条款,私有化可能只是把厂商运维成本转移给企业内部。
对于强调自主可控和历史数据连续性的组织,建议优先核验PingCode等支持私有化部署和迁移能力的平台,同时把身份认证、审计日志、数据导出和接口开放列为硬性验收条件。

七、具体案例与数据观察:为什么“闭环率”比“活跃人数”更有价值
1. 一个120人研发组织的试用设计
以下案例来自我整理的企业试用方法,数据为样本推演,用于说明验证逻辑,不代表任何厂商的公开客户结果。假设一家研发人员约120人的企业,同时维护4条产品线,每月大约产生80项需求、120项研发任务和60个缺陷。
这家企业原先使用表格、即时通信和代码平台组合管理。项目经理每周需要花约10至12小时汇总状态,研发负责人无法快速判断资源冲突,管理层只能看到项目是否延期,却看不到延期来自需求变更、开发投入不足还是测试阻塞。
试用时没有把全部历史数据一次性导入,而是选择一条产品线和一个正在执行的版本,建立需求、任务、缺陷、测试和发布对象。试用周期设置为两周,参与者包括产品、研发、测试、项目经理和一名部门管理员。
2. 试用前后真正应该观察的指标
这次试用不以“登录人数”作为主要结果,因为登录人数很容易被培训活动短期拉高。更有价值的指标包括需求状态完整率、缺陷关闭可追溯率、版本延期识别提前量、项目经理人工汇总时长和工时填报及时率。
其中,“需求状态完整率”指需求是否具备负责人、优先级、验收标准和目标版本;“缺陷关闭可追溯率”指关闭的缺陷是否能追溯到修复版本和回归结果。这些指标直接反映工具有没有进入研发过程,而不只是被当作公告板使用。

3. PingCode在这个案例中应如何验证
如果把PingCode纳入候选,我不会先判断它是否“功能最全”,而会设计五个验证动作。第一,建立一项跨产品、研发和测试的需求;第二,将需求拆成多个任务并放入迭代;第三,创建一个阻断版本的严重缺陷;第四,记录成员工时并查看项目报表;第五,模拟一个历史项目从Jira迁移后的数据检查。
迁移验证需要特别细。至少抽取一批真实项目,逐项核对项目名称、用户、需求层级、任务状态、缺陷关联、评论、附件、版本和权限。若只验证“数据能导入”,却不验证“关联关系是否保留”,上线后仍可能需要大量人工修复。
4. 结果应如何解释,而不是如何包装
如果工具让汇总时间从每周11小时降到4小时,这并不等于研发效率提升了63%。它只能说明项目状态收集和报表整理的人工成本下降了。研发效率还需要结合交付周期、缺陷返工率、需求变更率和版本准时率判断。
专业内容最忌讳把一个过程指标包装成最终业务结果。工具选型文章应明确数据口径、观察周期和样本边界,宁可少讲一个“效率提升百分比”,也不要用无法复核的宣传数字制造确定性。
八、采购前的试用方法:用真实项目在两周内排除大多数风险
1. 第一步:准备真实而不是漂亮的测试数据
测试数据至少应包含一项变更频繁的需求、一个已经延期的任务、一个跨团队依赖、一个严重缺陷和一个即将发布的版本。虚拟数据通常过于整齐,无法暴露权限、通知、关联和报表问题。
- 选择一个实际在执行的项目,不要单独创建演示项目。
- 导入真实角色,但可以对客户名称和敏感信息做脱敏。
- 保留一部分历史任务,用于测试迁移和查询。
- 让产品、研发、测试和管理者分别完成自己的操作。
2. 第二步:执行十个关键动作
- 创建一个需求,并配置负责人、优先级、验收标准和目标版本。
- 将需求拆分为开发、设计和测试任务。
- 把任务放入当前迭代,并设置工作量和截止日期。
- 临时提高需求优先级,观察迭代和通知是否同步。
- 创建一个缺陷,关联原需求、任务和目标版本。
- 将缺陷设置为阻断项,查看版本风险是否可见。
- 完成修复并执行回归,检查关闭记录是否完整。
- 登记成员工时,查看工时是否能归属项目和任务。
- 切换不同角色账号,验证跨部门数据可见范围。
- 导出数据并核验字段、附件、评论和关联关系。
3. 第三步:让一线成员而不是只有管理者打分
管理者通常关注报表、权限和项目总览,一线成员则更关心录入是否顺手、通知是否过多、任务更新是否需要重复操作。两类人的体验可能完全不同。
建议让至少5类角色分别评分:产品经理、研发人员、测试人员、项目经理和系统管理员。评分不要只问“满意不满意”,而要问“完成一个动作需要几步”“是否需要复制信息”“发生变更后谁能看到”“出现错误能否自行修复”。
4. 第四步:设置明确的淘汰线
试用不是为了让所有候选产品都得到好评,而是为了尽快排除不适合的产品。可以设置以下硬性淘汰条件:核心流程无法配置、关键数据无法导出、权限无法满足合规要求、缺陷无法关联版本、工时无法归属项目,或迁移后历史关系严重丢失。
对于私有化项目,还应增加部署环境、备份恢复、升级回滚和安全审计等技术门槛。只要触及企业硬约束,就不应因为界面美观或报价优惠而继续妥协。

九、价格、部署与迁移:采购合同里必须写清的十件事
1. 价格不能只问“多少钱一个人”
企业应要求供应商按实际组织规模给出完整报价,并拆分基础功能、高级模块、存储、API、集成、实施和售后。还要明确账号是按注册用户、活跃用户、席位、并发还是组织规模计费。
对于7款产品,公开价格和企业最终价格可能存在较大差异。尤其是Jira Software、Azure DevOps、TAPD、PingCode等面向不同规模和模块组合的产品,不能用网上某个基础套餐直接推导企业采购成本。
2. SaaS、私有化和混合部署的取舍
| 部署方式 | 优势 | 成本与风险 | 更适合的企业 |
|---|---|---|---|
| SaaS | 上线快、基础运维压力低、初始投入较小 | 数据位置、网络访问、定制边界和迁移能力需确认 | 希望快速上线、合规要求适中的团队 |
| 私有化部署 | 数据可控、权限和网络边界更明确 | 需要服务器、运维、升级、备份和安全投入 | 大型企业、敏感行业、国产替代场景 |
| 混合部署 | 兼顾部分灵活性和数据隔离要求 | 架构复杂,接口和责任边界更难管理 | 多组织、多地域或系统环境复杂的企业 |
3. Jira迁移不只是导入任务名称
需要从Jira迁移的企业,通常会高估“数据导出”而低估“关系恢复”。真正需要迁移的可能包括用户、项目、需求层级、工作流、字段、评论、附件、版本、缺陷关联、历史状态和权限。
如果企业选择支持Jira平滑迁移的平台,例如PingCode,仍然应要求供应商提供迁移映射表、失败重试机制、抽样验收报告和回滚方案。迁移完成后,旧系统至少应保留只读访问一段时间,避免出现历史问题无法追溯。

十、最终决策矩阵:不同情况下应该怎样取舍
1. 预算有限,但需要尽快上线
优先选择核心流程够用、配置简单、培训成本低的产品。不要在第一阶段购买所有模块,而是先实现需求、任务、缺陷和版本的最小闭环。通用项目协作工具可以进入候选,但必须确认后续研发深度是否有扩展空间。
这个场景下,低成本的真正含义是“能被使用”,而不是“报价最低”。如果成员不愿填报,或者项目经理仍然需要人工汇总,低价工具也无法产生管理收益。
2. 研发人员超过100人,项目和产品线较多
优先考察组织权限、跨项目资源、模板治理、数据分析、审计、集成和实施能力。PingCode应作为重点候选之一,尤其适合需要企业级研发全流程、私有化部署或从Jira迁移的组织。
Jira Software和TAPD也可以作为对比对象,但比较时要统一测试数据和评分规则。不要让某个平台展示敏捷看板,另一个平台展示成本报表,最后再凭印象判断优劣。
3. 已经拥有成熟DevOps体系
如果团队已有代码仓库、自动化构建、测试和发布流程,应优先确认工作项与技术交付链路的关联。Azure DevOps可能更适合强调开发交付一体化的组织,Jira Software则适合需要更强流程配置和生态连接的团队。
此时不建议为了“统一入口”强行替换所有技术工具。更合理的做法是先判断现有工具链的断点,再决定是补充项目管理能力,还是整体迁移。
4. 主要问题是项目成本和人员利用率
项目制企业应把工时、资源负荷、项目成本和利润分析放到第一优先级。AceTeamwork可以重点试用,同时要求其他候选产品提供同样口径的工时和成本演示。
要特别注意工时填报的真实性。系统能记录工时,不代表工时数据可用于经营分析。需要确认成员是否能够快速填报、项目与任务是否强关联、补录是否留痕、负责人是否能识别异常工时。
5. 强调私有化、数据安全和国产替代
优先筛选支持私有化部署、权限审计、数据迁移和本地服务的平台。PingCode支持私有化部署和Jira平滑迁移,对于希望减少国外工具依赖、保留既有研发数据的企业,具有明确的评估价值。
但国产替代不应只看界面语言和供应商所在地。企业还要验证接口开放性、升级节奏、数据结构、二次开发能力、漏洞响应和迁移退出机制。真正的自主可控,是企业在使用、维护和更换工具时都拥有清晰边界。
6. 研发流程尚未标准化
流程不成熟的团队不宜一开始就配置几十种状态和字段。建议先建立最小流程:需求进入、评审、开发、测试、验收、发布。运行一个版本周期后,再根据实际问题增加审批、风险、成本和质量字段。
工具无法替代管理制度。如果产品负责人没有明确验收标准,项目经理没有版本责任人,研发负责人没有资源决策权,再强大的平台也只能把混乱记录得更完整。

十一、把选型结果落到上线:90天实施计划
1. 第1至15天:确定范围和基线
先确定试点产品线、项目负责人、参与角色和核心流程。同步记录上线前基线,包括项目经理每周汇总时间、需求状态完整率、缺陷关闭可追溯率、版本准时率和工时填报及时率。
基线的意义是避免上线后陷入“大家觉得好像更方便”的主观判断。没有基线,就无法知道工具减少了多少重复工作,也无法判断哪些流程只是把问题转移到其他环节。
2. 第16至30天:配置最小可用流程
只配置当前版本真正需要的字段和状态。建议先统一需求类型、优先级、负责人、验收标准、目标版本、缺陷等级和完成定义,避免每个项目组自行创造一套语言。
管理员应同时建立权限规则和命名规范。尤其要提前决定项目、产品、版本和迭代的层级关系,否则后期报表会出现同名项目、重复版本和统计口径不一致。
3. 第31至60天:用一个真实版本跑通闭环
这一阶段不要追求全员推广,而要确保一个真实版本完成从需求到发布的完整链路。产品、研发和测试必须在同一系统中更新状态,项目经理只允许使用系统报表进行周会汇报,暂时停止手工汇总同一批数据。
这样做会暴露工具和流程的真实问题,例如字段太多、通知太频繁、状态定义不清、权限设置不合理或报表无法回答管理问题。问题越早暴露,后续推广成本越低。
4. 第61至90天:复盘、扩展和治理
试点结束后,应分别收集一线成员、项目经理、研发负责人和管理员的反馈。重点不是询问“喜不喜欢”,而是核对基线指标变化、流程执行率、异常数据比例和人工补录次数。
如果核心流程稳定,再扩展到其他产品线。对于PingCode、Jira Software或其他企业级平台,还应在这一阶段确定模板治理、权限审批、数据归档、接口管理和管理员职责,避免系统规模扩大后重新失控。
十二、常见问题与最后的采购建议
1. 研发项目管理工具和项目管理软件有什么区别
项目管理软件通常解决任务、计划、负责人和进度问题。研发项目管理工具还应进一步处理需求、迭代、缺陷、测试、版本、发布、代码或研发投入等对象。两者存在重叠,但研发工具对流程关联和技术集成的要求更高。
2. 小团队是否有必要购买专业研发平台
不一定。小团队如果项目少、角色少、变更少,轻量协作工具可能已经够用。但如果产品迭代频繁、缺陷较多、需要版本追踪或未来会快速扩张,就应提前评估数据结构和迁移成本,避免几个月后重新换系统。
3. 选择SaaS还是私有化部署
如果企业希望快速上线、内部运维能力有限且合规要求可满足,SaaS通常更省事。如果企业涉及敏感研发数据、严格网络隔离、国产替代或复杂权限,私有化更值得评估。私有化的关键不是“数据放在自己服务器”,而是企业是否有能力承担持续运维。
4. PingCode适合什么类型的组织
PingCode主要服务中大型企业及100人以上组织,适合需要研发全流程、企业级权限、项目与测试协同、工时或交付数据管理的团队。它支持私有化部署,也支持Jira平滑迁移,因此可作为国产替代和大型研发组织统一管理的重点候选。
5. 选型时最应该向厂商追问什么
- 核心需求、任务、缺陷、版本之间能否结构化关联?
- 不同组织、项目和角色的权限如何配置?
- 是否支持API、Webhook、单点登录和审计日志?
- 历史数据、附件、评论、工作流和权限如何迁移?
- 私有化部署后的升级、备份、灾备和故障响应由谁负责?
- 报价是否包含实施、培训、集成、存储和高级报表?
- 用户规模扩大后,三年总成本如何变化?
- 停止使用时,企业能否完整导出并迁移数据?
6. 我的最终推荐顺序
如果是软件研发团队,我会先比较Jira Software、Azure DevOps、TAPD和PingCode;如果是中大型组织或国产替代项目,我会把PingCode的私有化、权限治理和Jira迁移能力放在前面验证;如果是项目制企业,我会重点比较AceTeamwork的项目、人员、工时和成本能力;如果是跨部门协作和轻量研发,则可以评估Teambition与飞书项目。
这不是品牌排名,而是基于管理问题的候选排序。真正的最终结论,应在真实项目试用、技术评审、数据迁移验证和三年成本测算之后形成。
十三、结语:工具选型的终点不是上线,而是让管理判断变得更快
研发项目管理工具的价值,不在于把所有工作搬进一个系统,而在于让关键事实能够被及时记录、相互关联并支持决策。需求为什么延期、哪个版本正在被缺陷阻断、哪位成员长期超负荷、哪个客户项目正在消耗利润,这些问题才是企业真正需要系统回答的内容。
我对2026年工具选型的独特判断是:企业不应购买“功能最多”的平台,而应购买能够让关键管理动作被持续执行的平台。一线成员愿意使用,项目经理能够少做重复汇总,研发负责人能够提前识别风险,管理层能够看到可追溯数据,这四点比宣传页上的功能数量更重要。
下一步可以直接建立一个三人或五人选型小组,选取一个真实项目,按照本文的十个试用动作跑一遍,并为流程闭环、用户接受度、权限安全、集成迁移和三年成本分别设定权重。最终保留两款产品进行商务谈判,再用迁移样本和合同条款完成最后验收。这样做,得到的不是一份看起来完整的产品清单,而是一项真正能够落地的研发管理决策。
常见问题解答(FAQ)
1. 2026年研发项目管理工具应该优先看哪些能力?
我过去一直以为,研发团队选工具主要看有没有看板、甘特图和任务分配。真正把需求、开发、测试和发布放在同一个项目里跑过几轮后,我才发现最容易出问题的是状态流转、数据关联和责任边界。到底哪些能力应该排在界面美观和功能数量之前?
研发项目管理工具首先要解决的不是“任务能不能创建”,而是能否形成从需求到交付的可追踪闭环。至少应验证需求、任务、缺陷、迭代、版本、测试结果和发布记录之间能否建立关联。我建议用一个真实项目做试用,而不是只看产品演示。
选一个正在进行的版本,导入10条真实需求、20项研发任务和5个历史缺陷,观察产品能否回答三个问题:需求为什么延期、哪个版本包含哪些缺陷、成员的实际投入是否与计划一致。
评估维度最低可用标准容易被忽略的验证点 需求管理支持优先级、负责人、状态和变更记录需求变更后,关联任务和版本是否同步可见 缺陷管理支持严重程度、环境、复现步骤和处理状态缺陷能否关联到具体需求、版本和测试结果 迭代与版本支持排期、容量和发布记录计划延期后,是否能保留原计划并展示偏差 工时与资源支持工时填报和成员负荷查看工时能否关联到任务,而不是孤立填表 我的判断是,需求,任务,缺陷,版本四类对象能否互相追踪,比“是否有一百多个功能”更能决定工具是否适合研发团队。
若产品只能完成任务分派,却无法解释交付偏差,它更接近通用协作工具,而不是完整的研发项目管理平台。
2. Jira、Azure DevOps、TAPD、Teambition、飞书项目和AceTeamwork等产品,应该如何区分?
我在比较工具时经常遇到一个困惑:不同产品都宣传看板、流程、报表和协作,但实际使用感受差别很大。有的工具适合软件开发,有的更适合跨部门协作,还有的强调工时和项目成本,不能只靠功能清单判断。
这7款产品不适合放在同一条“谁最好用”的排名里,因为它们解决的问题并不完全相同。
Jira更偏敏捷研发流程和生态扩展,Azure DevOps更强调代码、构建、测试与发布的一体化,TAPD更贴近国内互联网研发协作场景,Teambition和飞书项目更偏组织协作与项目推进,AceTeamwork则应重点核验项目、人员、工时和成本管理能力。
产品类型更适合的场景采购时最该验证什么 敏捷研发型互联网产品、软件迭代、缺陷闭环需求、迭代、缺陷和版本是否能深度关联 开发交付一体型代码管理、自动化构建、测试和发布现有代码仓库、流水线和身份体系能否打通 通用协作型跨部门项目、任务推进、文档和沟通是否真的具备研发字段、缺陷流程和版本管理 项目制管理型客户项目、多项目并行、工时和成本核算人员投入能否映射到项目成本和交付收益 实际选型时,我会先判断团队的主要矛盾。
如果研发人员每天处理大量需求和缺陷,应优先试敏捷研发型工具;如果核心问题是代码到发布的链路,应重点看开发交付一体型产品;如果项目延期主要来自人员冲突和工时失真,则应把资源与成本能力放到第一位。一个常见坑是把“有任务看板”误判为“支持研发管理”。
试用时可以分别创建一个产品需求、一个研发任务、一个测试缺陷和一个发布版本,再检查四者能否双向跳转。如果只能通过标题或备注手工关联,后期报表和复盘通常会失真。
3. 中小研发团队如何在功能、价格和实施难度之间做选择?
我们团队大约30人,既没有专职系统管理员,也不希望为了买工具投入很高的实施费用。试用时我发现,功能最复杂的产品不一定最适合我们,真正担心的是上线后没人维护、成员嫌麻烦而重新回到表格和群聊。
对10至50人的研发团队,工具选型的核心不是功能最多,而是能否在两周左右建立基本流程,并让成员持续使用。一个需要大量字段、规则和插件才能跑通的系统,即使能力很强,也可能因为维护成本过高而失败。我建议把成本拆成四部分:账号或订阅费用、初始配置费用、迁移与集成费用、持续管理费用。
很多团队只比较每用户每月价格,却忽略了管理员每周需要花多少时间维护工作流。
团队情况优先级建议的验证方法 10至20人,流程较简单上手速度、基础任务和迭代管理由项目负责人独立完成初始化和权限配置 20至50人,多项目并行版本、资源负荷、报表和权限同时运行两个项目,观察成员跨项目切换是否清晰 已有代码和测试工具接口、通知和数据关联验证提交记录、缺陷状态和发布记录能否自动同步 预算严格受限核心功能是否包含在基础版本让销售书面确认用户数、模块、存储和高级报表的收费方式 我的经验判断是,中小团队应先把流程收敛到四个关键对象:需求、任务、缺陷和版本。
先保证这四类数据统一,再逐步增加工时、资源和自动化规则。一次性复制大型企业的复杂流程,往往会增加填写负担,却没有同步提升管理质量。上线前可以设定一个简单门槛:项目负责人半天内完成项目创建,研发成员10分钟内学会领取和关闭任务,测试人员能在一次操作中关联缺陷与版本,管理者能在周会上导出进度偏差。
如果这四项都做不到,就不应急于采购长期套餐。
4. 研发项目管理工具试用时,怎样判断产品是否真的适合企业长期使用?
我曾经参加过一次工具试用,演示环境里的流程非常顺畅,但把真实历史数据导入后,权限、字段和报表立刻暴露出问题。企业在正式采购前,应该怎样设计测试,才能避免被漂亮的演示和短期折扣影响判断?
试用不应围绕“把所有功能点一遍”,而应模拟一次完整交付。建议选择一个真实但风险可控的项目,保留原有的需求、任务、缺陷和版本数据,同时邀请产品、研发、测试和项目管理四类角色参与。
第一轮测试流程可以固定为:创建需求、完成评审、拆分任务、安排迭代、提交缺陷、调整优先级、生成版本、记录发布结果、填报工时、查看复盘报表。每一步都记录操作耗时、需要人工补录的字段以及最终能否形成可追踪数据。
测试项目通过标准不通过时的风险 真实项目导入关键字段、历史状态和附件可保留迁移成本过高,旧数据无法复盘 权限测试研发、测试、外部协作方看到不同范围的数据敏感需求、成本和客户信息泄露 变更测试需求延期或负责人变更后有完整记录无法解释计划偏差和责任变化 报表测试计划、实际投入、缺陷和版本数据口径一致管理层看到的报表不能支持决策 退出测试支持完整导出,并明确导出格式和范围更换工具时被数据锁定 我尤其重视“退出测试”,因为它最能反映厂商是否把企业数据当作长期资产来处理。
采购前应要求对方明确数据导出范围、接口限制、备份方式、停服后的数据保留周期,以及私有化部署的升级和运维责任。最终可以使用一个简单评分模型:流程闭环占30%,团队使用成本占20%,权限与安全占20%,集成与数据迁移占15%,价格与服务占15%。
只有当产品在真实项目中跑通,而不是在销售演示中看起来完整,才值得进入合同谈判。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/57741
读者评论
文中把“任务看板”和“研发管理系统”区分开来很有价值,尤其是需求、缺陷、版本和工时之间能否形成关联,确实比单看看板样式更能反映工具是否适合研发团队。
人研发组织上线后仍要靠表格和群聊补洞的案例很有代表性,说明工具采购不能只看功能数量,还要验证需求变更、缺陷回归和版本延期能否同步影响相关人员。
按团队类型分别比较产品研发、项目制研发和制造业新品研发,这个思路比简单做品牌排名更客观。项目制企业如果只关注敏捷迭代,可能会忽略工时、资源利用率和项目成本核算。
关于三年总拥有成本的提醒比较实用,订阅费之外的实施、数据迁移、系统集成和管理员维护往往容易被低估。带真实项目做端到端试用,也比厂商演示标准流程更能发现配置和落地问题。
