需求版本管理方法大全:产品经理产品需求协同管理落地清单

需求版本管理最常见的失控,不是文档太少,而是同一个需求同时存在于产品文档、项目任务、测试用例、群聊和上线说明里,却没有一个地方能回答:这次上线到底包含哪个版本的需求?当产品说“这个字段已经改过”,研发拿着旧稿开发,测试按新口径验收,问题就不再是沟通不够,而是组织没有建立可追溯的需求版本规则。

需求版本管理方法大全:产品经理产品需求协同管理落地清单

一、先讲结论:需求版本管理,管理的不是文件,而是变更关系

1. 一个需求版本至少要回答五个问题

我判断需求版本体系是否真正可用,不先看文档模板有多少字段,而是看团队能否快速说清五件事:需求是谁提出的、当前生效的是哪一版、相对上一版改了什么、改动影响哪些工作、谁批准它进入哪个发布计划。五个问题有一个答不上来,团队就容易依赖“问一下某某”来补流程。

因此,需求版本管理不是给文件名加上“V1.2”,也不是把每次修改都另存为一份文档。它要建立的是一条可回查的关系链:需求条目、版本快照、变更记录、评审结论、开发任务、测试验证和发布版本彼此关联。文件版本只是其中一个载体。

2. 最小可用规则,比完整而繁重的流程更重要

对多数团队,我建议先把管理边界收敛到四条:每个需求有唯一标识;每次影响范围或验收口径的变化形成变更记录;每个发布计划锁定一份需求基线;基线变更必须重新评估影响和责任人。先把这四条执行稳定,再增加审批层级或自动化规则。

“基线”可以理解为一个时间点上,经相关角色确认、用于开发和验收的需求集合。它不是永远不能变,而是变更要有显式记录。基线建立后,团队可以接受必要调整,但不能让变化悄悄覆盖掉原来的约定。

管理对象 要解决的问题 推荐记录方式
需求条目 这项能力是什么,谁负责 唯一编号、负责人、状态、所属产品或项目
需求版本 当时确认的内容是什么 版本号或基线标识、确认时间、变更摘要
变更记录 为什么改,影响什么 变更原因、差异、影响范围、决策人
交付关联 开发和测试是否按正确版本执行 关联任务、用例、缺陷和发布版本

需求版本管理方法大全:产品经理产品需求协同管理落地清单

二、背景和真实场景:版本为什么会在协作过程中悄悄漂移

1. 产品需求并非一次写完,而是在多角色协作中逐步收敛

需求通常从一个业务信号开始:客户反馈、经营目标、合规要求或内部流程问题。产品经理把信号转成问题定义,再与设计、研发、测试、运营和业务负责人共同补齐边界。讨论过程中,需求可能从“新增一个筛选条件”变成“重做筛选逻辑”,这不一定是坏事;真正的风险是变化发生了,参与交付的人却不知道变化已经发生。

这种风险在并行项目里尤其明显。产品经理修改了共享文档,研发正在按评审时下载的附件开发,测试依据任务描述准备用例,业务方又在群里补充了例外场景。各方都可能觉得自己手里的是“最新版”,但团队并没有共同认可的版本事实。

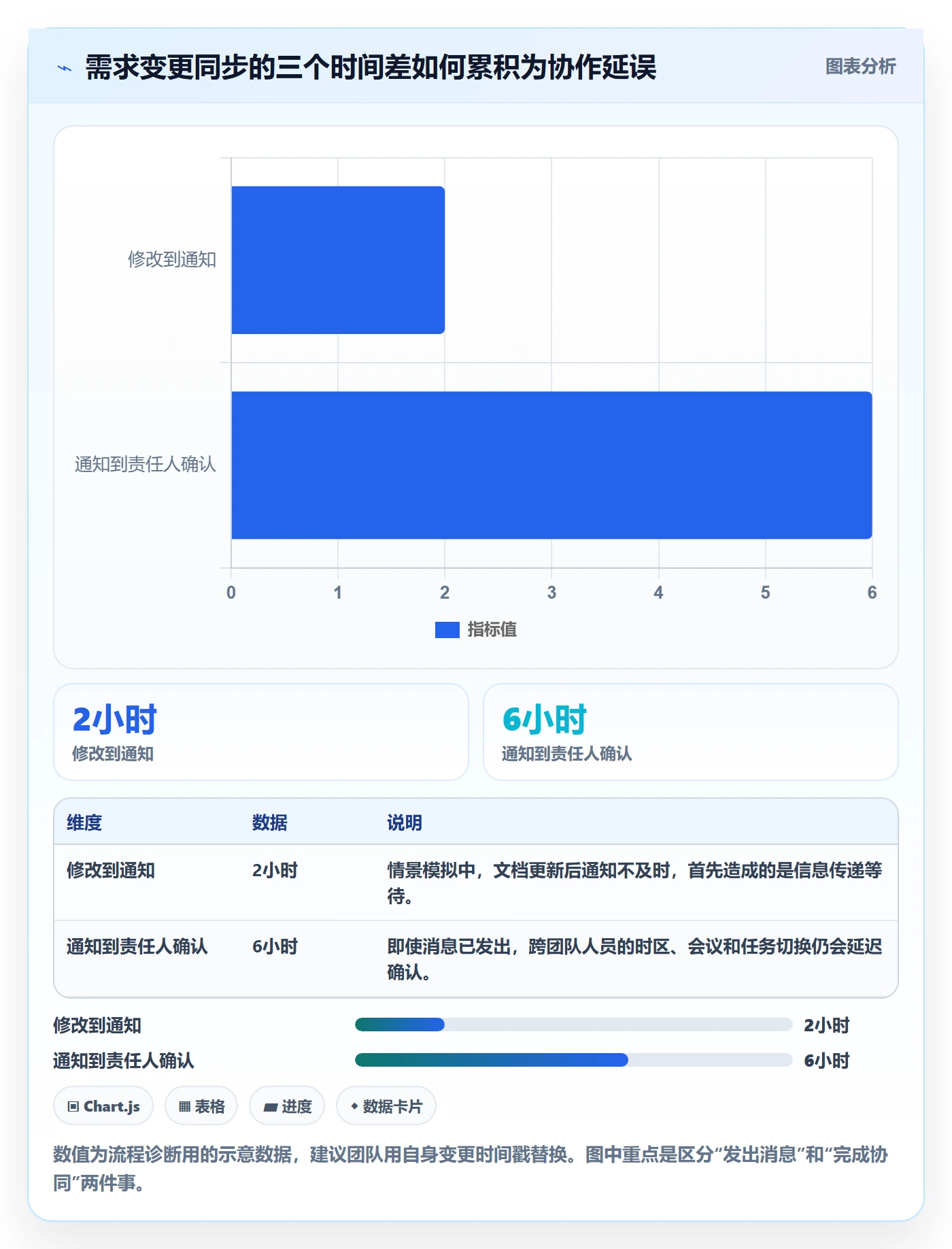

2. 版本漂移常由三个时间差共同造成

我通常把需求协作里的版本漂移拆成三个时间差:信息修改到通知相关人的时间、相关人收到通知到确认理解的时间、理解变化到任务或测试计划同步更新的时间。只缩短第一个时间差是不够的,发出通知不等于责任人已经确认,也不等于关联任务已经更新。

举例来说,字段口径从“按下单时间统计”改为“按支付完成时间统计”,看起来只改了一句话,实际可能影响数据源、接口逻辑、历史数据解释、测试样例、报表说明和运营培训。若变更记录只写“优化统计口径”,团队就无法判断受影响的工作是否逐项处理。

3. 越过发布窗口的改动,需要重新判断版本归属

版本管理还要解决一个常见争议:临近上线时提出的改动,究竟属于当前版本还是下一版本?不能只看改动有多大,也不能只看提出人级别。应一起评估业务必要性、风险、依赖、验证时间和回退方案。如果当前窗口没有足够时间验证,延期往往比“先上线再观察”更负责任。

需求版本管理方法大全:产品经理产品需求协同管理落地清单

三、常见误区:看似留痕,实际仍不能追责和复盘

1. 误区一:文件名有版本号,就算完成版本管理

“需求说明_最终版_v3_最终修改”只是文件命名,不是版本治理。它无法说明谁批准了第三版、相对第二版变化在哪里、旧版本是否仍被任务或测试引用。版本号必须绑定确认状态和变更摘要,否则只是更整齐的混乱。

2. 误区二:每次编辑都生成一个新版本

错别字修正、排版调整、字段补充和验收逻辑变化,不必一律触发相同级别的审批。把所有改动都当作重大变更,会制造大量噪声,让真正影响交付的变化被淹没。我会先区分“文档修订”和“需求变更”:前者不改变业务含义与验收口径;后者改变范围、规则、依赖、风险或验收条件。

3. 误区三:评审通过就代表后续不会再改

评审的作用是建立当时的共同理解,不是冻结业务。客户反馈、技术验证和合规检查都可能带来合理调整。若组织把“评审通过”误解为“不能变”,实际结果通常是改动继续发生,只是转到私聊、口头承诺和临时任务里,记录反而更差。

4. 误区四:把工具里的状态当成协同本身

需求状态从“待评审”改成“已批准”,不代表研发接受了范围,也不代表测试知道验收口径。状态只能表达流程位置,不能替代业务决策和责任确认。每个关键状态至少要约定进入条件、责任人、必填信息和下一步动作。

5. 误区五:把版本管理做成层层审批

复杂审批并不会自动提高质量。如果一个低风险文案调整也要经过多个管理者,团队容易绕过流程;而真正高风险的规则变化,反而可能只在会议纪要里留下一句“大家同意”。审批强度应与影响等级匹配,而不是与表单长度匹配。

做法 短期感受 长期后果 修正方向
反复另存文档 觉得历史都保存了 难以判断哪份已批准、哪些任务仍引用旧版 建立唯一需求条目和明确基线
变更只发群消息 通知速度快 消息难检索,影响范围和确认责任不清 消息用于提醒,记录回到需求变更条目
任何变化都走完整审批 流程看起来严谨 执行成本高,团队转向线下绕行 按影响等级分流审批

四、专业判断逻辑:怎样决定改动是否需要升版

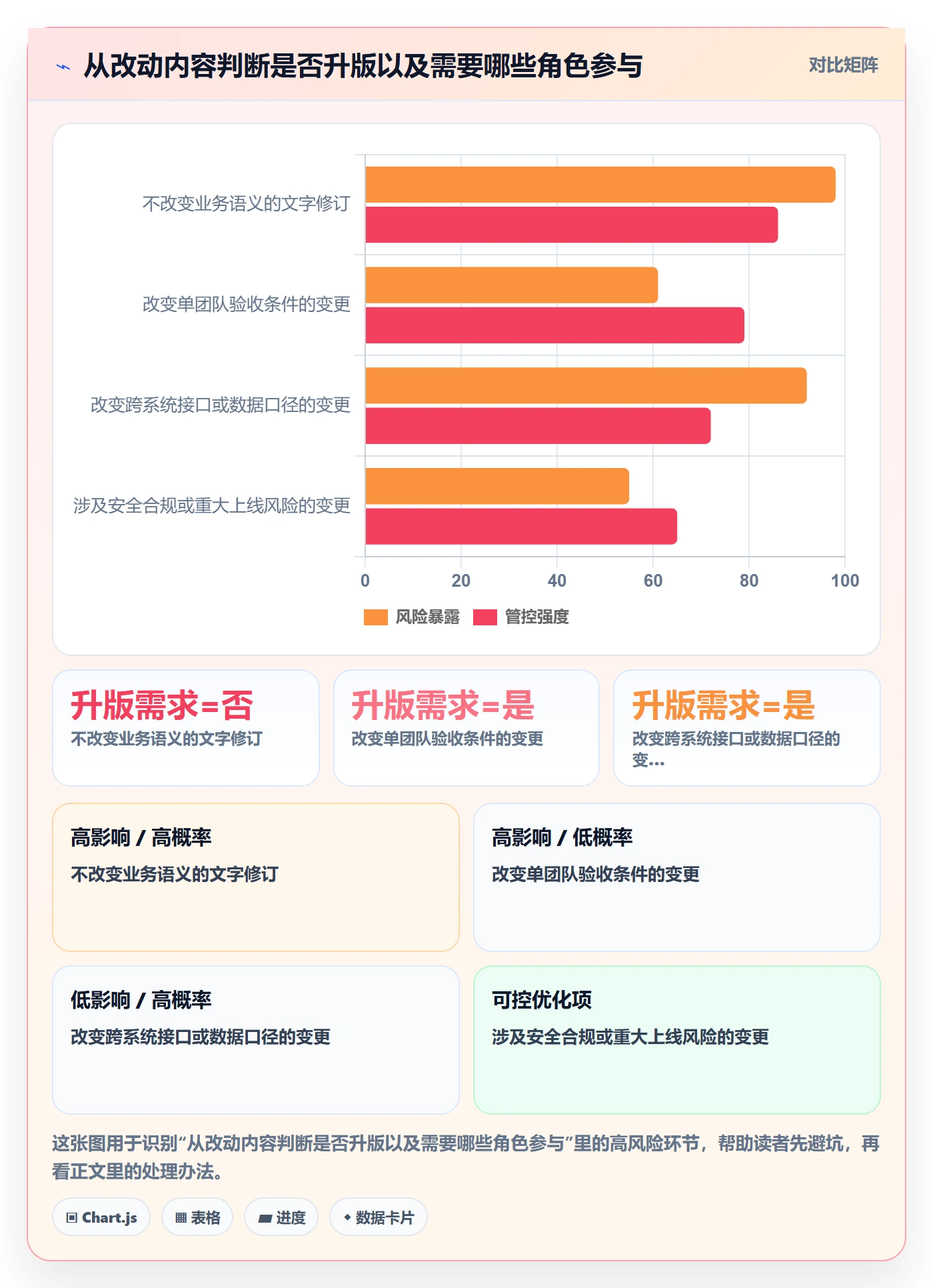

1. 先判断语义是否变化,而不是只看文字改动多少

我建议用“范围、规则、验收、依赖、风险”五个维度判断。一处文字只改了几个字,也可能改变业务含义;一整段内容重新排版,也可能完全不影响交付。判断重点是:如果研发或测试继续使用旧内容,会不会做出不同实现、得到不同验收结论或承担不同风险。

  • 范围:新增、删除或调整用户、场景、功能边界,通常需要记录需求变更。
  • 规则:计算口径、权限逻辑、状态流转、异常处理改变,通常需要评估影响对象。
  • 验收:完成条件、数据阈值、兼容性要求改变,需要同步测试与业务验收人。
  • 依赖:接口、数据源、外部系统、上线顺序发生变化,需要重新确认依赖责任人。
  • 风险:安全、隐私、合规、资金或关键经营指标受到影响,应提高评审级别。

2. 再按影响等级确定流程,不要把所有变化同等对待

可以设置三级变更。轻微修订不改变业务语义,由需求负责人记录并通知直接相关人;一般变更影响一个团队或一个验收点,由产品、研发、测试共同评估;重大变更影响跨系统、上线窗口、合规边界或核心经营规则,应由明确的决策角色批准,并重新确认基线。

这里的分级不是为了给变化贴标签,而是为了回答“谁必须参与决策”。小变更不需要召集所有人,重大变更也不能仅由提出人自行修改。若组织有明确的风险分级制度,应优先沿用现有制度,避免再造一套平行审批。

3. 评估影响时,从需求向下追踪到交付对象

变更影响评估不能停在“研发看一下”。至少要检查需求关联的设计稿、接口或数据方案、开发任务、测试用例、验收人、培训材料和发布说明。根据产品特性,还可能涉及埋点、权限配置、迁移脚本、客服话术或运营规则。

可以把影响分析写成一张短清单:受影响对象、影响说明、责任人、完成时点、是否阻塞发布。比起写一份冗长会议纪要,这种结构更容易执行,也更方便在上线前核对闭环。

4. 最后确定版本标识和基线时点

版本号不必复杂。小团队可以用需求编号加修订序号;跨团队项目可以为发布列车建立基线名称,例如“移动端春季迭代基线”。重点不是采用哪种格式,而是确保不同角色谈到同一个版本时指向同一份确认内容,并能回到当时的评审结论。

需求版本管理方法大全:产品经理产品需求协同管理落地清单

五、案例与数据观察:一次统计口径变更,怎样避免返工扩散

1. 用一个可复盘的业务场景看变更链条

以下是用于说明方法的情景案例,不是某家企业的实测数据。某订阅服务团队要上线经营报表,初始需求将“新增用户”定义为完成注册的账户。业务评审后发现,注册未完成支付的用户不应进入经营转化分析,于是指标口径调整为“完成首笔支付的账户”。表面上只是定义变化,实际影响数据计算、报表说明、测试数据和业务培训。

如果产品经理仅在文档里改定义,开发可能已经按注册时间实现,测试按旧口径准备数据,业务培训材料也可能采用先前的说明。团队需要的不是一句“请注意更新”,而是一套能把影响传递到具体执行对象的变更动作。

2. 用变更记录把原因、差异、影响和决策放在一起

记录项 案例中的记录 为什么要写
变更原因 经营分析需要反映付费转化,不把未付费注册计入新增 避免后续只看到新口径,却不知道决策背景
原口径与新口径 原:完成注册;新:完成首笔支付 让差异可以被开发和测试准确识别
影响对象 数据查询、指标说明、验收用例、培训文档 避免只改需求文本,不改下游交付物
决策与责任 业务负责人确认定义,产品更新基线,研发与测试各自回报影响 把“大家都知道”转成可验证的责任闭环

3. 用变更前后的可观察指标衡量流程,而非凭感觉评价

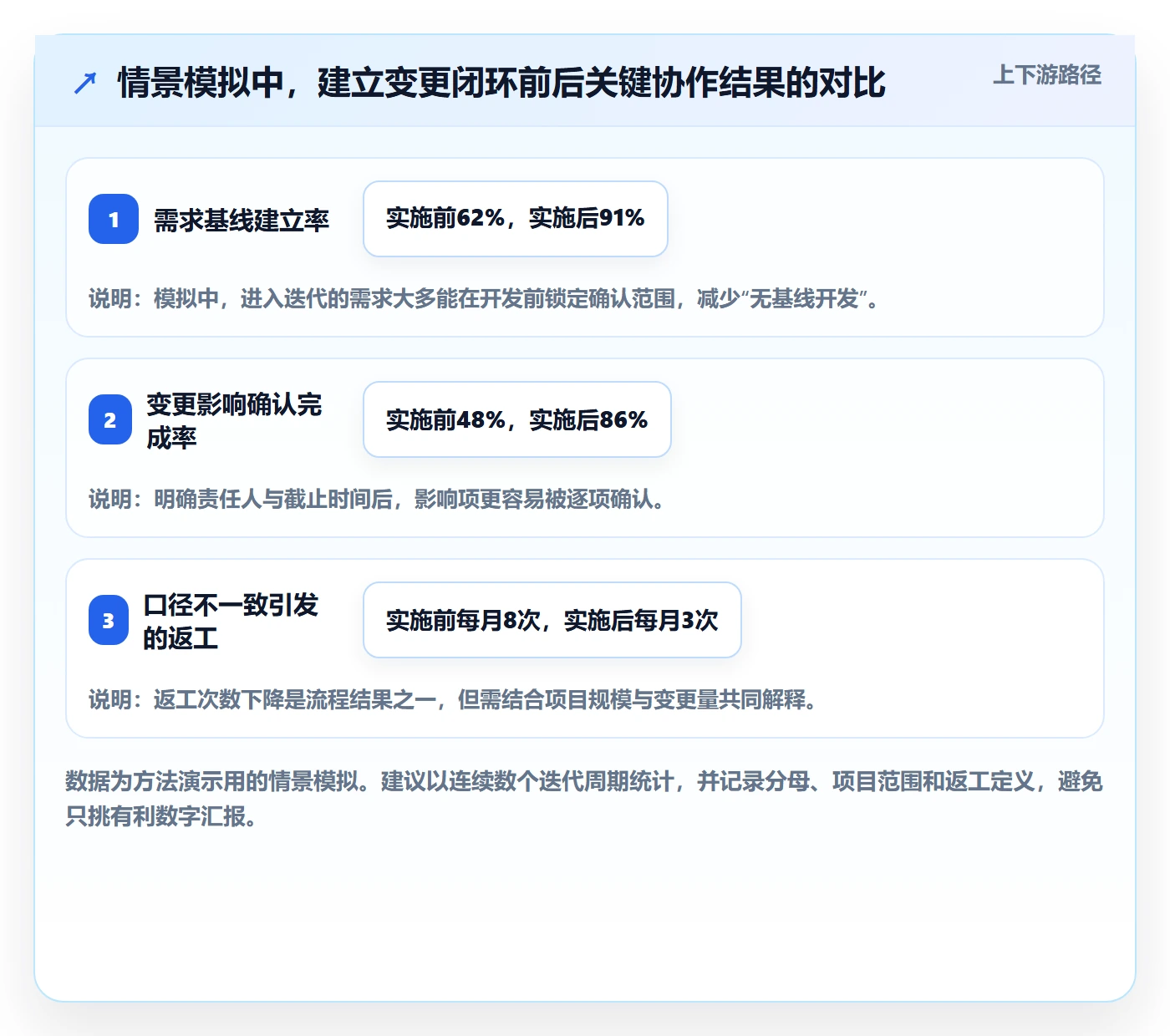

团队可以每月观察三类数据:需求基线建立率、变更影响确认完成率、因口径不一致造成的返工次数。下面的数字是演示如何设定观测口径的情景模拟,不是行业基准。实际落地时,应先统计自己的基线,再设置阶段目标;不要用“每月减少一半”一类没有历史依据的承诺代替测量。

需求版本管理方法大全:产品经理产品需求协同管理落地清单

4. 工具要承接流程,而不是替团队作出需求判断

当团队超过百人、多个产品线并行、权限与审计要求提高时,文档和群聊组合容易遇到检索、关联、权限、历史留存和汇总分析的上限。这时可以评估项目管理平台是否能把需求、版本、任务、测试和发布放在可追溯的协作链路里,而不是只看它能不能创建需求卡片。

例如,PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。对于需要国产替代、内部部署或跨团队协同的组织,它可以作为评估对象;但具体是否适合,仍要通过数据模型、权限治理、迁移方案、接口能力和实际试点来验证。“能迁移”不等于“无需清理数据”,迁移前仍应盘点字段、状态、附件、关联关系与历史记录。

验证维度 试点要问的问题 建议验证证据
需求追溯 能否从需求版本找到任务、测试和发布关联 随机抽取需求,现场反向追踪完整链路
权限与部署 是否符合组织的数据边界和运维要求 用真实角色和环境走查权限矩阵及部署方案
迁移完整性 历史附件、评论、关联和状态是否可保留或映射 抽样对照迁移前后记录,统计缺失和需人工修复项
使用成本 产品、研发、测试是否愿意在同一链路上更新 观察试点期间的活跃使用、字段完整度与线下补录量

六、不同情况下的落地清单:从一条需求开始,逐步形成机制

1. 小团队:先用一张变更记录表跑通闭环

如果团队人数不多、项目并行度低,不必一开始就上复杂审批。选一个真实需求,建立唯一编号、当前版本、变更原因、差异说明、影响对象、决策人和确认时间。每次影响验收或交付范围的修改,都在同一条记录里追加,而不是复制出一份新文档。

  1. 给需求分配稳定编号,不因标题修改而改变编号。
  2. 评审通过时记录基线时间和确认人。
  3. 发生语义变化时,写清楚原内容、新内容和修改原因。
  4. 列出研发、测试及其他受影响对象,并指定确认责任人。
  5. 上线前核对当前实现和测试依据是否对应同一基线。

2. 多团队项目:把评审结论转成责任清单

跨团队协作时,会议纪要不能只记录“讨论过什么”,还要把决策拆成具体动作。每个行动项要有负责人、完成时点和验证方式。若变更影响多个系统,建议指定一个需求协调人维护影响清单,但不能让协调人替代各团队对自身实现的确认。

  • 评审前:准备变更对比、业务目标、验收条件和已知依赖。
  • 评审中:明确是否接受变更、影响版本、未决问题和决策权限。
  • 评审后:同步基线,分派影响项,要求责任人确认。
  • 发布前:核对变更项是否完成验证,风险是否仍在接受范围内。

3. 高合规或高风险业务:保留可审计的决策证据

金融、医疗、政务、数据安全等场景,不应只依赖聊天记录证明谁批准了什么。需要根据组织制度保留正式决策、版本快照、测试证据、访问记录和发布审批。要求到什么程度,应由合规与风险制度决定,产品团队不要自行用“多留几份文档”替代制度要求。

对重大变更,可以补充“风险接受人”和“回退条件”。例如,某项改动在兼容性测试未覆盖全部边界时是否允许上线,谁有权接受剩余风险,出现何种指标异常必须回退。把这些条件提前写下来,比上线后争论“当时是不是同意过”更有效。

4. 采用协作平台:先验证真实链路,再讨论全面推广

评估平台时,我建议选一个包含产品、研发、测试和发布环节的真实试点,不要用一场演示会代替验证。试点至少覆盖需求变更、关联任务更新、测试执行、版本发布和历史追溯,并观察角色是否能在不依赖管理员代录的情况下完成工作。

  1. 选择一个有明确范围、但不会影响核心生产风险的试点。
  2. 清理需求字段和状态定义,避免把旧流程原样搬进新工具。
  3. 导入少量真实需求,检查编号、附件、评论和关联关系。
  4. 模拟一次基线后的变更,检查通知、审批、关联更新和历史回查。
  5. 根据使用数据决定扩展、调整配置或停止试点。

需求版本管理方法大全:产品经理产品需求协同管理落地清单

七、不同情况下的取舍:一致性、速度与管理成本如何平衡

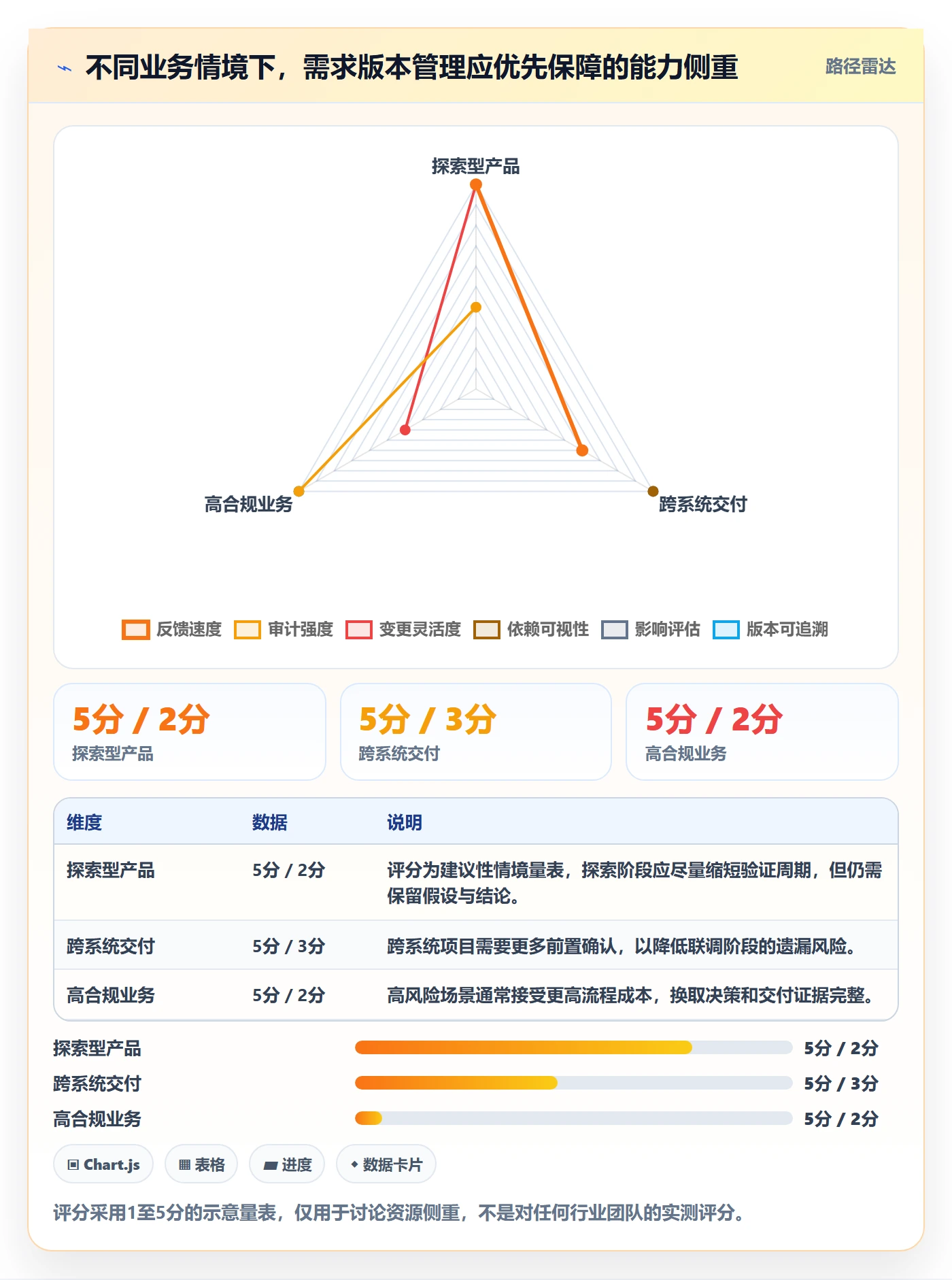

1. 变化频繁的探索型产品,优先保证记录轻和反馈快

早期探索需求往往不确定,频繁变化是正常状态。此时不宜为每个假设建立重量级审批,但仍要能区分“当前假设”和“已承诺交付内容”。在探索阶段记录问题、假设、验证方式和结果;进入迭代承诺后再建立正式基线,避免把尚未验证的想法误认为已确认需求。

2. 多系统交付,优先保证依赖关系和影响评估

当一项需求跨越多个系统,最重要的不是给需求增加更多描述,而是看依赖是否显式、接口口径是否一致、各团队的交付顺序是否明确。此时应接受一定的评审成本,用变更影响清单换取集成阶段更少的意外。若只追求录入速度,常见结果是局部团队都完成了任务,端到端流程却无法工作。

3. 紧急变更,走快速通道但保留事后补齐责任

紧急修复不可能总等完整评审,但“紧急”不能等于“无记录”。可以预设快速通道:明确授权人、影响边界、最小验证项和回退方案;上线后在规定时间内补齐变更说明、测试证据和版本关联。快速通道应有触发条件和复盘要求,否则会逐渐变成日常绕行入口。

4. 多工具环境,先确立唯一事实源,再讨论是否合并工具

组织可能同时使用文档系统、代码平台、测试平台和项目管理平台。并不一定要立刻全部合并,但必须确定每类信息的权威来源:需求基线在哪里确认,代码变更在哪里追踪,测试结果在哪里留存。关键数据可以同步展示,不能让同一条验收规则在多个系统里各自维护、互相冲突。

团队情境 优先目标 可以接受的成本 不应妥协的底线
早期探索 快速验证假设 轻量记录,阶段性建立基线 区分探索假设和交付承诺
跨系统项目 控制依赖和集成风险 增加影响评估与跨团队确认 关键接口和验收口径有明确责任人
紧急修复 尽快控制线上影响 先走授权快速通道,后补齐审计记录 保留风险判断、验证和回退依据
高合规业务 可审计和风险可控 承担更严格的留痕与审批成本 决策证据符合组织制度

需求版本管理方法大全:产品经理产品需求协同管理落地清单

八、结尾:把“最新版本”变成可验证的共同事实

1. 下一步先做一次小范围版本盘点

如果团队准备开始改进,不必先重写全部流程。选一个正在开发的需求,检查它是否有唯一编号、已确认基线、清楚的验收条件、变更原因、影响对象和责任人。再随机抽一条关联任务或测试用例,反向核对它使用的是否是同一版本。

如果抽查发现只有产品经理知道“哪个版本是对的”,先补唯一事实源和基线规则;如果基线存在但变更常漏通知,先补影响评估和责任确认;如果跨团队追溯困难,再评估是否需要协作平台承接关系、权限和审计。工具选型应来自流程瓶颈,而不是先买工具再寻找使用场景。

2. 真正有效的版本管理,不追求零变更

我的核心判断是:需求版本管理做得好,不是需求从此不变,而是任何有影响的变化都能被及时识别、正确决策、完整传递,并留下足以复盘的证据。团队越能区分“文档改了”和“交付承诺变了”,越能在保持响应速度的同时减少错版开发和无效返工。

可以从下一次评审开始试行四件事:确认需求唯一编号、标记基线时点、记录语义变更、核对下游影响。先让一条需求真正闭环,再逐步扩展到多个团队。需求管理不是把每次变化挡在门外,而是让变化进入正确的路径。

常见问题解答(FAQ)

1. 需求版本管理应该按什么规则划分版本?

我以前做需求协同时,最容易混淆的是“产品大版本、迭代版本和紧急修复版本”混在一起,导致研发不知道优先级,测试也难以判断验收范围。尤其在多个需求并行、临时插入高优事项时,如果没有统一的版本规则,发布记录很快就会失真。

建议采用“产品线-年份或周期-迭代序号”的方式命名,例如“支付系统-2025-Q2-03”,紧急修复则单独标记为“Hotfix”。每个版本至少明确目标、发布日期、负责人、需求清单、验收标准和延期项;当一个需求无法在单次迭代内完成时,应拆成可独立验收的交付单元,而不是直接跨版本拖延。

判断版本划分是否合理,可以看每个版本是否有清晰目标,以及版本内需求是否能在发布后被统一验证。

2. 需求变更后,如何避免版本范围失控?

我在项目中经常遇到这样的情况:需求评审已经结束,但业务方在开发中途补充一个看似很小的调整,最后却牵动接口、页面和测试用例。很多团队不是不会记录变更,而是没有评估变更代价的固定动作。

所有变更都应先进入变更清单,再由产品、研发、测试共同判断影响范围,至少评估工作量、发布时间、相关模块和验收标准四项内容。低风险变更可以纳入当前版本,高风险变更应进入下一版本;如果必须插入当前版本,就同步移出同等工作量的需求,避免版本无限膨胀。

建议将原需求、变更原因、审批人、影响评估和最终结论绑定记录,后续复盘时才能区分是需求质量问题还是业务优先级变化。

3. 产品、研发和测试如何协同维护同一份需求版本信息?

我曾经见过产品文档里的需求状态已经完成,研发任务却还在进行,测试表中又出现了另一套版本名称,最后上线前只能靠群聊人工对表。问题通常不在于缺少工具,而在于每个角色维护了不同的事实来源。

应先确定唯一的需求主记录,并规定状态和字段由谁维护:产品负责需求目标、范围和优先级,研发负责技术拆分与开发状态,测试负责用例、缺陷和验收结论,发布负责人负责最终上线状态。协同时统一使用需求编号、版本编号和关联任务,禁止仅凭标题或聊天记录判断归属。

每次版本评审至少核对需求总数、已开发数、已测试数、遗留缺陷数和延期项,只有这些数据一致,版本才具备可发布的判断基础。

4. 如何判断一个需求版本是否可以发布?

我以前以为版本发布主要看开发进度,后来发现“代码完成”并不等于“可以上线”:有些需求没有完成验收,有些关键缺陷还没有关闭,甚至回滚方案也没有准备。真正需要决策时,团队往往缺少一套可量化的发布门槛。

可以建立发布检查清单:需求完成率达到既定目标,核心流程验收通过,阻塞性和严重缺陷为零,兼容性与权限检查完成,发布说明和回滚方案齐备。不要只看完成率,例如一个版本完成了95%的需求,但剩余5%恰好影响支付、登录或数据一致性,仍然不应发布。

建议同时记录计划需求数、实际交付数、延期数、缺陷密度和线上问题数,并按版本复盘,用连续三到五个版本的数据调整估算和发布门槛。

核心关键词

读者评论

吴
吴欣然

我们团队之前把群消息当变更记录,过几周就很难还原当时为什么改。把原因、差异和责任人放在同一条记录里确实更实用,不过还得明确谁负责检查测试用例是否同步。

杜
杜思妍

轻微修订和影响验收的变更分开处理,这点比较符合实际。想知道小团队没有专职测试时,验收人和基线确认责任通常怎么安排,避免流程最后都落到产品经理一个人身上。

彭
彭程

文中的图表数字明确标注为情景模拟,这个提醒很必要。实际落地时,我更倾向先记录一段时间的需求返工和变更确认耗时,再定目标,否则单看基线建立率,未必能说明协作真的改善了。

文章包含AI辅助创作:需求版本管理方法大全:产品经理产品需求协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577369

赞 (0)
飞飞飞飞
用户故事管理指南:产品经理如何做好产品需求,落地方案全流程
上一篇 4小时前
Feature实操方法:产品经理提升产品需求效率的落地方案方法与模板
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
