很多团队的 Epic 看起来像一个“大需求文件夹”:里面堆着用户故事、研发任务和上线清单,排期时却没人说得清它要解决什么问题、什么条件下算完成。Epic 真正的价值不在于把需求写得更大,而在于把跨角色、跨迭代的产品目标变成可验证的交付边界。本文从产品经理实际推进需求的视角,拆解 Epic 的判断、拆分、评审、跟踪与复盘方法,并给出适用于不同团队规模的落地建议。
一、先讲结论:Epic 管的是结果边界,不是任务数量
1. Epic 不是“大号用户故事”
我判断一项工作是否应该建成 Epic,首先不看需求字数,也不看涉及多少个开发任务,而看它是否需要一个相对独立的业务结果来衡量。如果一项工作要跨多个迭代完成,涉及多个角色或系统,并且需要用一组子需求逐步交付,Epic 通常有管理价值。
例如,“增加导出按钮”通常只是一个用户故事;“让企业管理员能安全、可审计地批量导出项目数据”,则可能是一个 Epic。后者包含权限校验、字段选择、异步处理、失败重试、操作留痕等不同交付项,最终还要验证管理员是否能在权限边界内完成数据导出。它的中心是一个完整的用户结果,而不是一串技术任务。
我最看重的判断标准是:即使拆掉所有子任务,这项工作仍然有一个业务上可描述、可验收的整体目标。如果只能描述成“完成若干开发事项”,却说不出用户得到什么改变,Epic 很可能只是组织任务的容器。
2. 一条实用的 Epic 定义
在团队协作中,我会把 Epic 定义为:围绕一个明确用户或业务结果,在约定时间范围内,通过一组可独立验收的子需求逐步交付的工作单元。这里有四个关键点:目标明确、用户明确、子项可验收、时间范围可管理。
Epic 不一定等同于某个固定周期,也不一定必须跨多个版本。它的大小要服从团队的计划节奏。如果一个 Epic 小到一个迭代就能完整交付,直接用用户故事管理更轻;如果一个 Epic 大到半年后仍无法判断进展,它就需要拆分,或先变成有边界的探索计划。
3. 先判断是否需要 Epic,再决定怎么写
我会在创建 Epic 前快速问四个问题:是不是有独立的业务结果?是不是需要多个子需求才能交付?是不是需要持续追踪跨迭代进度?是不是存在一个可以明确说明的完成条件?如果四个问题里只有一个答案为“是”,先不要急着建立 Epic;如果大部分为“是”,再进入需求建模。
| 判断维度 | 更像 Epic 的情况 | 更像普通故事的情况 |
|---|---|---|
| 业务结果 | 能描述一项完整能力或用户行为改变 | 只解决一个局部操作或界面问题 |
| 交付结构 | 需要多个可验收子需求逐步交付 | 一个故事即可完成并验收 |
| 协作范围 | 多个角色、系统或团队共同参与 | 单一角色在一个迭代内即可完成 |
| 跟踪需要 | 要持续看范围、风险、进度与业务结果 | 普通看板即可清晰跟踪 |

二、为什么 Epic 容易失控:真实场景中的结构性原因
1. 目标被写成方案,用户结果反而消失
我见过一种很常见的写法:“建设统一工作台”“重构权限体系”“新增智能推荐能力”。这些名称听起来像项目目标,但它们更接近方案或技术动作。产品经理和研发可能理解成不同的范围:有人认为统一工作台只改导航,有人认为还包括消息、搜索和个人待办。
Epic 标题应尽量说清受益对象和改变。例如,“让项目负责人能在一个入口识别延期风险并定位责任事项”,比“建设项目工作台”更容易讨论边界。前者仍然允许团队探索实现方式,但先锁定了要解决的用户问题。
2. 需求入口很多,优先级却没有共同依据
中大型组织通常同时接收销售承诺、客户反馈、合规要求、内部效率诉求和技术治理工作。单条需求都可能有合理理由,问题在于它们争夺同一批设计与研发资源。如果 Epic 没有写清目标、影响范围和预期收益,评审会就容易变成“谁的声音更大,谁先排”。
我会要求需求提出方区分三类信息:事实、推断和承诺。客户实际遇到的场景是事实;“会提升续费”是推断;已向客户承诺交付日期则是商业约束。三类信息不能混写,否则团队容易把未经验证的收益假设当成确定结果。
3. Epic 越大,状态越绿,风险却越晚暴露
一个 Epic 如果包含几十项子任务,只显示“完成 70%”,并不能说明剩余风险。剩下的 30% 可能恰好包括权限校验、数据迁移、性能验证和上线回滚。按任务数量统计的进度,经常会让团队误以为工作接近完成,而关键路径还没有验证。
因此,我不只看完成比例,还会问:最关键的用户路径是否已端到端跑通?最危险的技术或业务假设是否被验证?剩余范围中有没有上线阻断项?如果答案不清楚,进度数字再漂亮也不能作为交付判断。

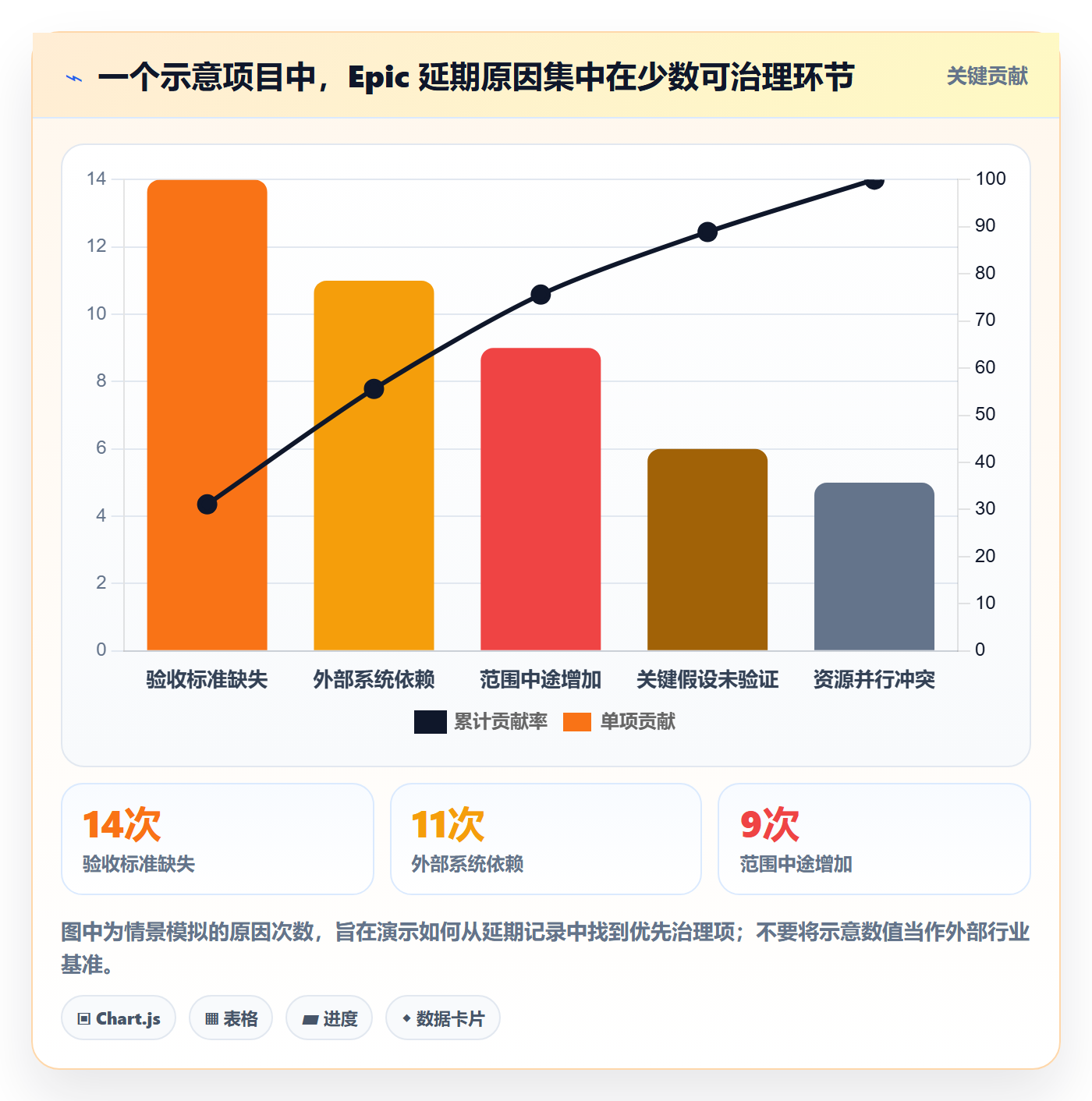

4. 图表:Epic 失控通常不是单一原因造成的
下面的示意数据用于解释问题之间的关联,不代表行业调查结果。实际团队可以从需求评审记录、延期原因和返工登记中抽取本组织数据,区分范围膨胀、外部依赖与验收缺失分别造成了多少影响。

三、拆解常见误区:看起来规范,不代表真的可管理
1. 误区一:Epic 越大,战略意义越强
把“数字化转型”“提升用户体验”直接建成 Epic,通常只会形成一个无法验收的长期篮子。宏大表述可以作为战略背景,却不能替代交付边界。一个可管理的 Epic 应当能说明具体用户、具体场景、当前障碍和预期改变。

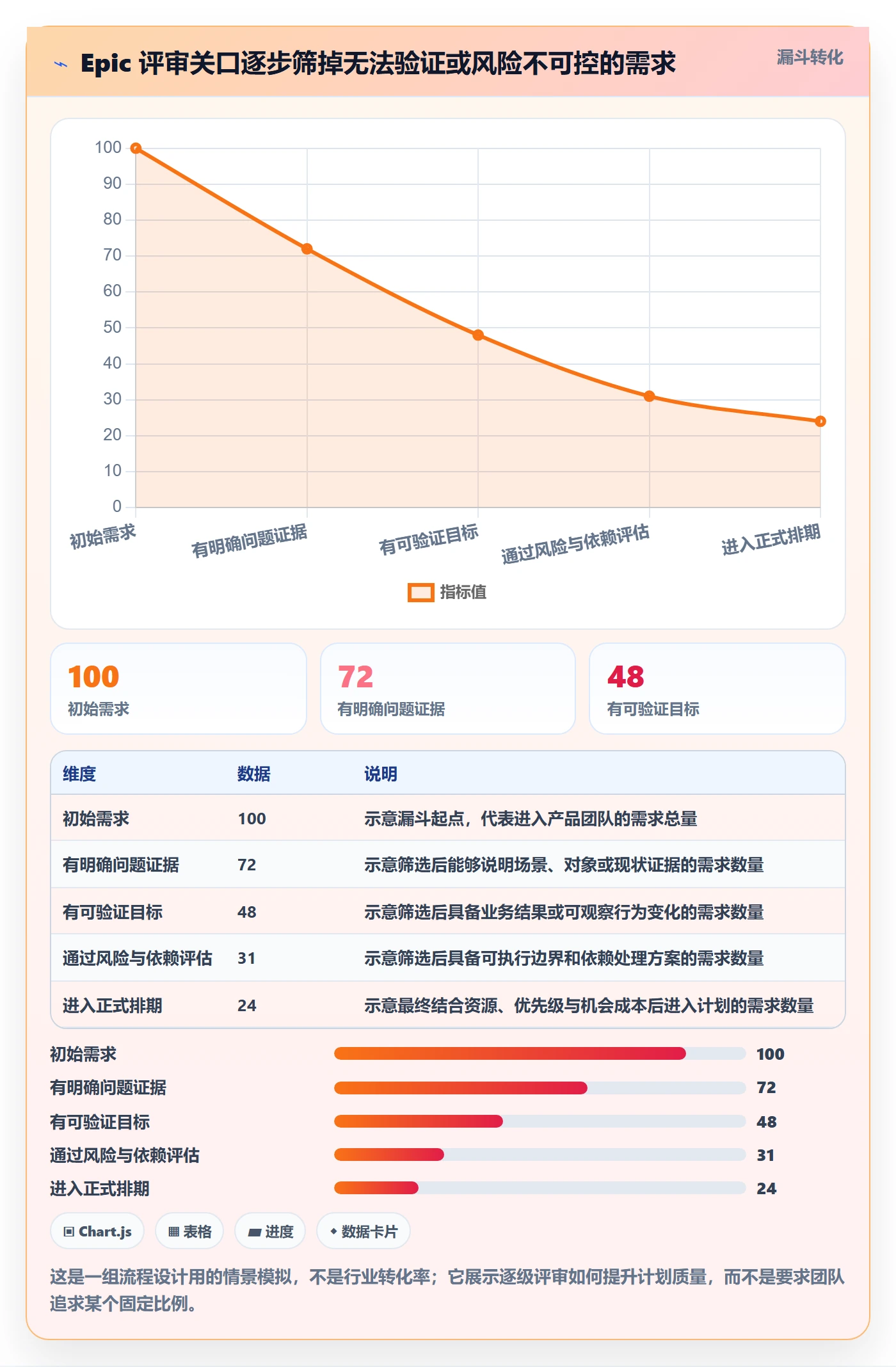

如果一个 Epic 横跨多个彼此无关的用户问题,应拆成多个 Epic,再通过项目或目标层级关联。拆分之后,负责人才能分别判断优先级、投入和上线节奏;否则,只要其中一个子项目延期,整个 Epic 就会长期挂在进行中。
2. 误区二:按部门或系统模块拆 Epic
“前端改版”“后端改造”“数据平台建设”是组织或技术视角,不一定对应用户价值。按照部门拆分,常见后果是每个部门都宣布完成,但用户仍然无法走完关键流程。
更稳妥的做法是先按用户旅程或业务能力定义 Epic,再在子需求和技术任务层面落实责任。例如,用户完成一次可追溯的审批,是一个完整结果;前端表单、规则引擎、消息通知和审计记录,是支撑它的不同实现部分。
3. 误区三:把 Epic 验收写成“所有子任务已关闭”
任务关闭只能证明工作项被标记完成,不等于业务结果成立。代码发布了,不代表用户能理解新流程;功能上线了,不代表权限配置正确;培训完成了,也不代表采用率达到了预期。
Epic 的验收最好分两层:交付验收确认功能、质量、安全和上线条件;结果验收确认目标用户是否完成关键行为、业务指标是否发生预期变化。后一层可能需要在上线后观察一段时间,而不是在发布当天强行给出结论。
4. 误区四:子需求拆得越细,管理越精确
拆分过粗会造成不可预测,拆分过细则会增加状态维护成本。一个故事如果只能用几分钟完成,且没有独立验收意义,通常更适合放在任务层,而不是再升成产品需求。产品经理不需要为每个开发动作维护业务级层级。
我会用“能否独立验收、能否独立排优先级、能否单独推迟”来判断子项是否值得成为需求。如果三项都是否,它更可能是实现任务;如果至少一项明确为是,就有理由保留为独立的用户故事或交付项。
5. 误区五:有了优先级字段,就等于做了优先级决策
很多团队把需求标成“高、中、低”,但缺少口径,结果每个提出方都给自己的需求标高。评级只有在能够解释取舍时才有用。至少要知道它对应的用户影响、战略相关性、时效约束、风险降低或实施成本,而不是只看一个颜色。
| 常见写法 | 问题 | 更可执行的写法 |
|---|---|---|
| 提升用户体验 | 没有对象、场景和衡量方式 | 使项目负责人在风险列表中识别高风险事项,并能定位对应责任人 |
| 完成权限改造 | 技术动作无法直接说明完成标准 | 管理员能按角色配置可见范围,非授权用户无法访问受限数据 |
| 提高效率 | 没有当前基线与目标区间 | 将月度汇总人工整理时间从团队当前基线降低至约定目标 |
四、专业判断逻辑:从问题到 Epic 的六步流程
1. 先收集可验证的问题证据
需求不是一句“客户想要”,而是一个需要被解释的问题。产品经理应记录发生场景、影响对象、当前替代方案、发生频率和后果。证据可以来自访谈记录、客服工单、产品行为数据、销售反馈或内部操作观察,但要标明来源和样本局限。
例如,销售反馈“客户需要批量导出”并不能直接证明所有客户都需要同一套导出能力。还要追问:哪些角色使用?数据量多大?频率如何?目前怎样处理?是否涉及敏感信息?这些问题会直接影响 Epic 边界与验收条件。
2. 把解决方案翻译成目标用户的变化
在写 Epic 前,我会试着完成一句话:“对于某类用户,在某个场景中,当前无法或难以完成某件事;我们希望让他能够做到什么。”如果只能写“开发一个页面”或“增加一个接口”,通常说明问题定义还停留在方案层。
这不是要求所有 Epic 都必须套统一模板,而是防止团队把实现方式误当作用户目标。方案可以在探索中变化,目标则应相对稳定;如果目标也经常变,说明问题可能尚未确认,适合先做验证而不是承诺完整交付。
3. 明确范围、非目标和约束
Epic 的范围不是功能清单的堆叠,而是对“这次做什么、不做什么”的共同约定。至少应说明目标用户、核心场景、覆盖平台或业务范围、已知依赖、关键约束和明确排除项。
非目标尤其重要。例如,第一阶段支持管理员导出当前项目数据,不代表要支持跨组织合并、定时订阅、任意字段脚本和历史数据补偿。写明暂不处理的范围,能减少评审时把合理但不相关的需求顺手塞进来。
4. 设计验收条件和结果指标
验收条件回答“交付物必须具备什么行为”,结果指标回答“交付后是否真正解决问题”。两者不能互相替代。功能条件可以通过测试验证,结果指标则要有基线、统计范围和观察周期。
比如,批量导出功能的交付验收可以包括:权限校验通过、超时任务可查询、失败可重试、操作有审计记录。结果指标可以观察管理员完成任务的耗时、导出失败率、相关客服咨询量等。指标应与目标关联,不要为了显得专业而堆砌一长串仪表盘数据。
5. 按用户价值切片,而不是按技术栈切片
拆 Epic 时优先形成可验证的阶段性用户能力。以批量导出为例,可以先交付单项目、固定字段、受控规模的导出流程,再根据验证结果扩展字段配置、异步任务能力和跨项目场景。这样的切片能够尽早验证权限模型、用户理解和系统负载。
反过来,先做完整后端、再做完整前端、最后统一联调,会让团队很长时间看不到端到端结果。技术拆分仍然必要,但它应该服务交付路径,而不是替代产品层面的价值切片。
6. 在进入排期前检查依赖和风险
Epic 评审不仅要问“做多久”,还要问“什么条件会让估算失效”。依赖团队是否确认接口?数据质量是否达标?合规审批是否有时间窗口?关键假设是否有验证计划?产品经理应把不确定性分成可控工作和外部前提,不能把未知全部藏进工期。
对高风险事项,优先安排小规模验证,而不是把不确定性直接扩大成大开发计划。若验证结果会改变需求范围,先验证再承诺;若验证只影响实现细节,可以同步设计和开发,但要保留明确的止损点。

五、具体案例:把“批量导出”从功能愿望做成可交付 Epic
1. 原始需求为什么不能直接排期
设想一个面向企业团队的产品收到反馈:“希望支持批量导出项目数据。”这句话没有说明导出对象、用户权限、字段范围、数据规模、使用频率和失败处理。如果直接按这句话估算,团队可能交付一个能下载文件的按钮,却忽略大量数据时的超时、敏感字段泄露和操作审计。
我会先把需求拆成待验证问题:用户是谁?在什么工作任务中需要导出?当前如何获取数据?需要哪些字段?是否需要跨项目?文件能否包含个人信息?成功与失败分别如何处理?这些答案会决定 Epic 是单一能力还是多个阶段。
2. 给 Epic 定义一个结果和边界
经过访谈和现状核查后,可以把 Epic 暂定为:“让有权限的项目管理员能够在约定的数据范围内批量导出项目记录,并能确认任务状态和处理失败。”这个定义比“增加批量导出”更完整,因为它把权限、任务状态和失败处理纳入用户结果。
同时写出第一阶段的边界:只支持单项目;只提供经过产品确认的字段集合;达到特定数据规模后采用异步任务;暂不支持定时导出、跨项目合并和自定义脚本。边界不是永不改变的承诺,而是当前阶段进行估算、测试和资源决策的依据。
3. 把 Epic 拆成有顺序的用户切片
| 阶段 | 交付切片 | 验证重点 | 继续扩展的信号 |
|---|---|---|---|
| 探索 | 访谈目标管理员,核实字段、权限和当前操作方式 | 是否存在稳定、重复且成本明显的导出场景 | 多个目标用户都能描述相似任务,且现有方式有明确限制 |
| 最小交付 | 支持单项目、固定字段、受控规模的数据导出 | 权限是否正确、用户能否独立完成、文件内容是否可用 | 核心用户完成率和数据准确性达到团队预设标准 |
| 可靠性增强 | 支持异步处理、任务状态、失败提示与重试 | 大数据量任务是否稳定,失败能否被发现和恢复 | 真实使用中出现的超时与失败风险得到控制 |
| 范围扩展 | 评估字段配置、跨项目或其他导出场景 | 新增能力是否有独立需求证据和明确成本 | 新增场景的使用价值高于维护与权限复杂度 |

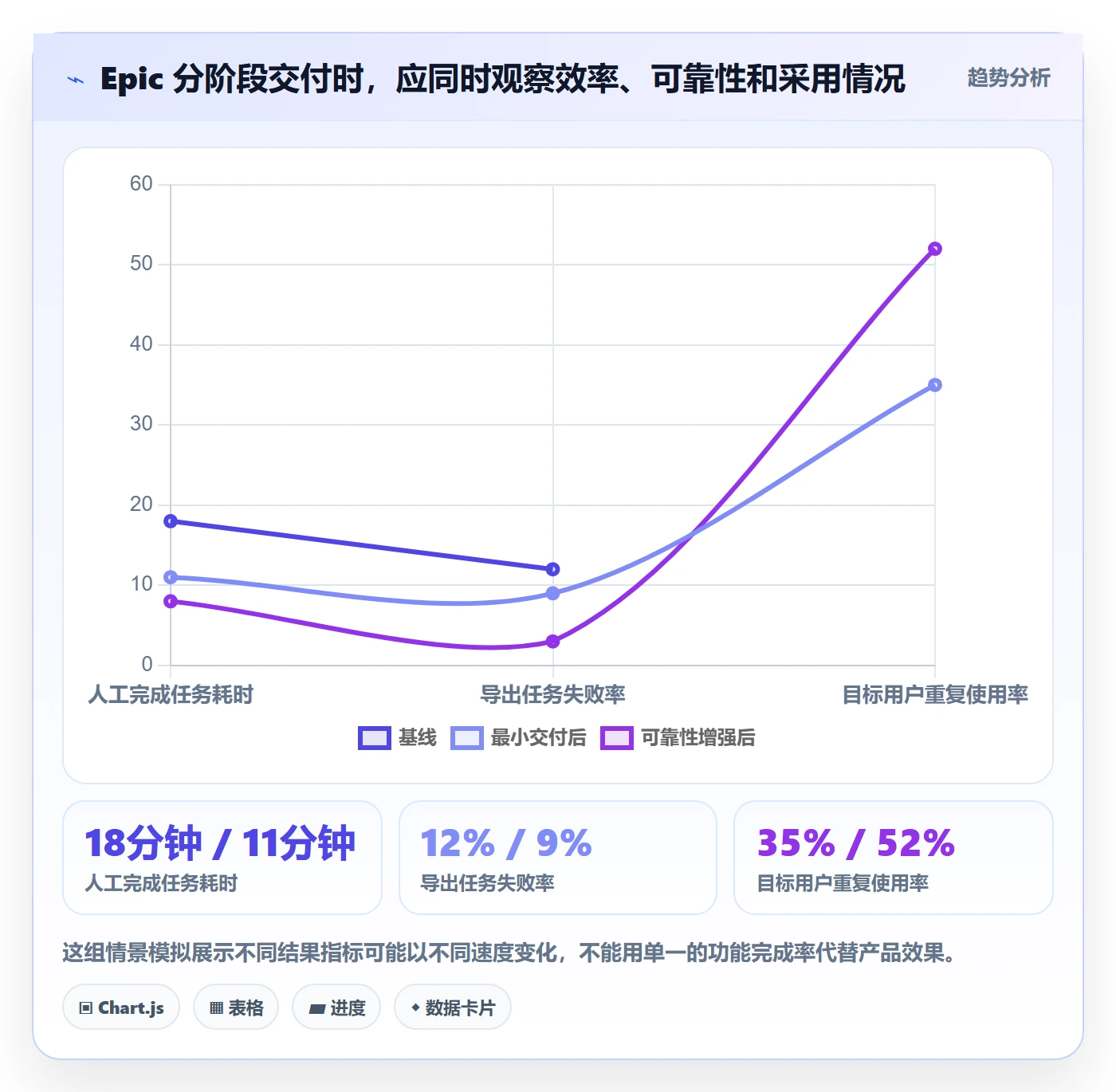

4. 用观测数据做判断,不把示意值伪装成结论
团队还没有上线数据时,不应该编造一个“预计提升 40%”作为产品承诺。可以先建立测量方案:记录目标用户完成一次任务所需时间、人工中间步骤、失败原因和每月发生次数。上线前后使用相同定义与采样方式,才有可能比较变化。
下面的数值仅用于展示如何设计观察表,是一组情景模拟,不是某个产品的真实结果。实际项目应先测基线,再约定观察周期和数据口径;如果样本很少,就应报告样本量与不确定性,而不是只报一个看似精确的百分比。
| 观测项目 | 示意基线 | 观察口径 | 用于判断什么 |
|---|---|---|---|
| 单次导出人工耗时 | 18 分钟 | 从开始整理到获得可用文件的中位时长 | 功能是否减少手工整理成本 |
| 导出任务失败率 | 12% | 失败任务数除以发起任务数,并按失败原因分类 | 可靠性改造是否解决主要阻塞 |
| 权限相关异常 | 每月 7 次 | 记录越权尝试、错误拒绝和人工排查事件 | 权限模型是否需要继续调整 |
| 目标用户重复使用率 | 首月观察 | 完成首次导出后,在约定周期内再次使用的用户比例 | 能力是否对应持续存在的真实任务 |

5. 复盘时检查因果,不只汇报上线
如果上线后人工耗时下降,但失败率仍高,下一阶段应优先治理稳定性,而不是马上增加更多字段配置。如果导出功能很稳定,却几乎无人重复使用,就要回看问题判断:是目标用户识别错了,还是原来的人工流程并不痛苦,或者入口和权限说明不清楚。
复盘也要考虑外部变化。某个月使用量上涨,可能与业务旺季有关;某个客户大量使用,可能让整体平均值看起来很好。产品经理应结合样本分布、用户分组和异常事件解读,不要把同时发生误写成因果关系。
六、规模化协作与工具:流程要适配组织,不要让工具替代判断
1. 小团队需要轻量闭环,而不是完整审批链
小团队的优势是沟通快、上下文近。产品经理可以用一页需求说明记录问题、目标、范围、验收和风险,评审时让设计、研发、测试共同补全未知点。若每个 Epic 都要求多层审批,管理成本可能超过它带来的风险控制收益。
但轻量不等于口头化。即使团队只有十几个人,也应留下目标变化、关键决策和验收结果。成员更替或需求隔月重启时,这些记录能减少反复解释。
2. 中大型团队应治理层级、依赖和权限
在多团队并行的组织中,Epic 往往不仅承担需求管理,还关联路线图、版本、资源、依赖、风险和跨部门沟通。此时需要统一字段口径和层级规则,否则同一字段在不同团队表达不同含义,汇总报表就会失真。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织。若团队需要把目标、Epic、用户故事和研发任务串联起来,并在多个团队间协同,可以评估其层级管理、权限和流程配置是否与组织实际匹配。对于有合规或数据控制要求的企业,私有化部署能力也可以纳入技术评估;若现有流程在其他系统中运行,还应通过样例项目验证 Jira 平滑迁移的范围、字段映射、附件和历史记录保留情况,不能只凭功能介绍判断迁移成本。
国产替代也应结合数据治理、集成、运维能力和团队采用成本综合评估,而不是仅比较功能清单。
3. 工具评估应围绕真实工作流做试点
我不建议只用演示环境里预设好的简单需求做工具选型。应挑一个真实 Epic,包含至少一个跨团队依赖、一个范围变更和一次验收,观察团队能否从目标追到子项、从风险看到责任人,并且在项目结束后导出或复盘关键记录。
试点时关注的不是页面是否漂亮,而是信息能否持续准确:谁维护 Epic 目标?状态变化由什么事件触发?子需求和缺陷如何关联?权限是否能覆盖不同角色?项目结束后,决策记录是否还能检索?如果这些问题没有答案,再丰富的仪表盘也只是展示层。
| 评估事项 | 试点验证方式 | 应警惕的信号 |
|---|---|---|
| 层级与关联 | 用真实 Epic 串起目标、故事、任务、缺陷和版本 | 大量关系需要在多个页面重复维护 |
| 流程适配 | 模拟评审、开发、验收和变更的完整状态流转 | 关键状态只能靠线下沟通补充 |
| 权限与部署 | 核对角色访问、数据边界、部署与运维要求 | 安全要求需要长期依靠人工绕行满足 |
| 迁移与集成 | 抽取实际字段、附件、历史数据和接口进行迁移演练 | 只迁移标题和状态,却丢失决策上下文 |
| 团队采用 | 观察不同角色完成日常操作的时间与错误率 | 产品经理维护一套,研发另用一套,数据长期分叉 |

七、不同情况下的行动建议与取舍
1. 目标明确、依赖少:优先做最小可验收切片
如果问题证据充分、用户场景稳定、技术依赖可控,不必用长时间分析替代交付。把 Epic 拆成一到两个能独立验证的阶段,明确最小范围、质量条件和观察指标,尽早让真实用户使用。对于成熟需求,过度探索同样会浪费窗口期。
需要取舍的是功能广度。第一阶段不追求覆盖所有边缘场景,而要确保核心用户路径完整、风险可接受,并且有办法收集反馈。若把所有可能功能都装进首发版本,团队往往会延迟验证最重要的假设。
2. 需求不确定、影响面大:先做验证,再做承诺
当用户问题、技术方案或合规边界有较大不确定性时,先建立探索性工作项,明确要验证的假设、验证方法、负责人和停止条件。访谈、原型测试、数据查询、技术 Spike 或小范围实验都可能是合适方式。
探索阶段的输出不是“做完了调研”,而是一个能支持决策的结论:继续投入、调整问题定义、缩小场景,或停止项目。探索工作不宜无限延长;如果几轮验证仍无法形成可判断证据,应明确说明信息缺口和投入风险。
3. 多团队并行、存在外部依赖:把依赖纳入可见计划
如果 Epic 需要外部接口、法务审批、数据治理或其他团队支持,不能只把依赖写在备注里。应记录依赖对象、所需输入、期望时间、确认状态和未满足时的替代方案,并在排期评审中识别关键路径。
这类项目需要牺牲一部分短期排期灵活性,换取跨团队承诺的明确性。若关键依赖尚未确认,计划日期就应标注为预测而非承诺;把不确定日期写成确定上线时间,通常只会把风险推迟到临近发布时爆发。
4. 有明确商业或合规期限:把必需范围与增强范围分开
有硬期限时,先区分“按期必须具备的能力”和“可以后续扩展的体验优化”。合规、安全和关键业务路径不能为了赶工被隐藏在非目标里;装饰性功能、低频配置和非关键报表则可能进入后续阶段。
期限压力下要避免把质量验证当成可压缩项。测试覆盖、权限检查、数据迁移演练和回滚预案可以调整范围,但不应在缺乏风险评估时被整体删除。真正的取舍是减少非必要范围,而不是把不可接受的风险转嫁给用户。
5. 组织流程成熟度低:先统一最小字段和决策规则
如果不同团队对 Epic、故事和任务的理解不一致,先不要建设复杂仪表盘。先统一几项基础信息:目标用户、业务结果、范围边界、负责人、验收条件、风险与依赖、状态定义。选一两个团队试运行,再根据实际摩擦调整规则。
流程制度应尽可能短。每增加一个必填字段,都要问它支持哪项决策、由谁维护、多久更新一次。如果没人使用某字段做排期、风险判断或复盘,就应考虑删除,避免把流程合规误当作管理有效。
6. 取舍矩阵:先识别问题,再选择管理强度
| 当前情况 | 建议优先动作 | 主要取舍 | 暂缓做法 |
|---|---|---|---|
| 目标确定、范围较小 | 轻量 Epic 或直接用故事管理 | 减少层级,换取更快交付 | 复杂治理和多层审批 |
| 问题真实但方案不确定 | 先做验证性工作 | 用短期验证换取较低的大规模返工风险 | 提前承诺完整范围与日期 |
| 跨团队、依赖多 | 维护依赖清单与关键路径 | 牺牲部分局部灵活性,换取整体可预测性 | 只用单一完成百分比汇报 |
| 期限固定、合规要求高 | 划分必需范围和增强范围 | 压缩非关键功能,不压缩关键控制 | 省略安全、迁移和回滚验证 |
| 多人协作、信息分散 | 统一工作流与信息源后再扩展报表 | 前期投入规则治理,换取长期可追溯性 | 同时维护多套重复状态 |
八、上线前避坑清单:从评审到复盘都能用
1. 评审前:确认问题、边界和决策人
在进入正式评审前,我会检查需求是否有证据来源,是否明确目标用户与场景,是否标出不做的范围,是否识别主要依赖,以及谁有权决定范围变更。若这些信息缺失,评审会很容易陷入方案细节,却没有足够依据判断优先级。
- 目标是否描述了用户或业务结果,而不只是功能名称?
- 关键假设是否注明了验证方式与负责人?
- 第一阶段范围和明确非目标是否能被团队复述?
- 验收条件是否能通过观察、测试或数据核实?
- 外部依赖、隐私、安全和迁移风险是否已识别?
2. 排期前:检查切片是否能提前暴露风险
排期前要看子需求是否按用户价值组织,是否存在一个过长而无法验收的“最后阶段”,以及关键风险是否被放到了项目末尾。如果权限、安全、数据质量或关键接口只在最后测试,团队可能在投入大量开发后才发现方案不可行。
- 最小切片是否能完成一条真实用户路径?
- 关键技术或合规假设是否有提前验证安排?
- 工作量是否包含测试、数据迁移、文档和上线准备?
- 估算中是否区分已知工作与不确定工作?
- 外部承诺日期是否有清楚的前提条件?
3. 执行中:把变更当成决策,而不是顺手加项
Epic 执行过程中,新增需求并非一律拒绝,但必须说清它解决什么问题、影响哪些原定范围、是否改变目标或风险,以及谁批准替换或追加资源。没有变更门槛,团队会在不知不觉中把 Epic 扩成另一个项目。
对于小型修正,可以在既定授权范围内处理;对于会影响目标、交付日期、合规边界或关键验收条件的变化,应重新评估计划,并记录决策原因。关键不在于审批层级多,而在于每个重大变化都能追溯到明确判断。
4. 结束时:给 Epic 一个可解释的结论
Epic 结束不等于所有用户都立即达到预期,也不意味着后续问题全部消失。复盘需要说明交付了什么、哪些目标达成、哪些指标尚未验证、出现了什么偏差、后续工作由谁承接。未完成项应明确转入后续计划,避免 Epic 关闭后问题失去所有者。
如果目标没有达成,不必把复盘写成责任归因清单。更有价值的是区分定义错误、验证不足、依赖延误、实现质量和采用障碍,并提出下一步动作。只有结论能改变后续决策,复盘才不是归档形式。

九、结论:好的 Epic 让团队更早看见不确定性
1. 先管理问题,再管理范围
Epic 的核心工作不是把需求文件写得更长,而是让团队围绕同一个用户问题做出可追溯的交付决策。目标越清楚,范围越容易取舍;范围越清楚,估算和验收才越可信。没有问题证据,Epic 只是包装;没有边界,Epic 就会持续膨胀。
2. 用阶段性结果代替漂亮的进度百分比
比起汇报“已经完成 80%”,我更愿意回答:核心路径是否跑通?关键风险是否解除?结果指标是否开始变化?下一阶段还要验证什么?这些问题不一定更容易回答,却更能暴露真实状态,也更有助于管理层做资源决策。
3. 下一步从一个真实 Epic 开始试运行
如果团队目前还没有统一做法,可以挑一个范围适中、依赖明确、用户问题真实的 Epic,完成问题证据、目标、边界、子需求、验收、风险和复盘指标的闭环。试运行后检查哪些信息真正帮助了决策,哪些字段只是增加填写负担,再逐步固化团队规范。
我对 Epic 的最终判断很简单:它是否让团队更早发现目标错误、范围过大或关键依赖未确认?如果答案是肯定的,Epic 就在创造管理价值;如果只是多了一层标题和状态,优先该优化的是需求判断与交付切片,而不是再增加一套流程。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:产品需求Epic教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577031
读者评论
我们团队以前按前后端拆需求,功能各自完成后才发现用户流程没跑通。按用户结果切片确实更容易暴露问题,不过跨团队的排期和责任归属还得另外约定。
结果指标这部分有启发,但上线后观察周期和数据口径如果没提前定,复盘时很容易各说各话。实际落地时我会把指标负责人也写进需求。
小团队不一定需要给每个跨迭代事项都建 Epic,维护层级本身也有成本。文中用独立验收、优先级和可推迟性判断子项是否值得单列,这个标准比较实用。
