不少团队的 PRD 写了十几页,评审也开了几轮,开发开始后却仍不断追问“这个状态能不能撤销”“异常情况怎么处理”“谁有权限看这条数据”。这类问题通常不是文档写得不够长,而是需求流程把“写文档”当成了交付本身。我的判断是:PRD 的最佳实践,不是追求一份面面俱到的说明书,而是让重要决策在进入开发前被看见、被验证、被追踪,并在变化发生时能及时更新。
一、先讲结论:PRD 优化的目标是减少决策返工
1. 把 PRD 从“文档任务”改成“决策载体”
我评审需求时,不会先数页面、字段和流程图,而会先问三个问题:用户遇到了什么问题?团队为什么认为现在值得解决?什么结果能证明方案有效?如果这三件事说不清,文档即使写得很完整,也可能只是把未经验证的想法包装得更正式。
PRD 的核心价值,是让产品、设计、研发、测试、运营和业务负责人对同一个问题形成可执行的共识。它应当记录关键判断及其依据,也要明确哪些内容已经确认、哪些仍待验证。一份好 PRD,不是“没有疑问”,而是把会影响范围、成本、质量和用户结果的疑问提前暴露。
2. 流程优化应盯住三类损失
第一类是理解损失:同一句需求被不同角色解释成不同方案。第二类是变更损失:决策变动没有及时传到任务、接口、测试用例和上线计划。第三类是验证损失:团队上线了功能,却没有约定如何判断它是否解决问题。
因此,评估 PRD 流程不应只看文档是否按时提交,还要看需求从提出到验收经历了多少次返工、关键问题在什么阶段才被发现,以及发布后是否获得了足以支持下一轮决策的反馈。
| 观察对象 | 低效流程的表现 | 优化后的目标 |
|---|---|---|
| 需求理解 | 会后仍反复确认范围和规则 | 关键规则、例外和边界可追溯 |
| 需求变更 | 文档改了,任务和测试未同步 | 变更影响对象明确,责任人和版本清楚 |
| 上线验收 | 以“功能已发布”代替“问题已解决” | 发布前约定验收标准,发布后检查结果 |
表里的目标不是要求每个团队增加一套审批,而是让流程中的关键决策有明确落点。对小需求,可以用轻量记录实现;对跨部门、高风险需求,则需要更完整的追踪和验证。

3. 先优化高风险节点,不要先统一所有模板
我更愿意先找出团队返工最多的节点,再决定要补什么机制。若问题集中在验收争议,就先补验收条件;若问题集中在需求变更漏同步,就先补变更记录和影响评估;若问题集中在优先级反复,则要先建立共同的排序依据。
模板只是承载机制的容器。把一份冗长模板发给所有人,并不会自动带来一致理解。对于成熟团队,强行要求每个小需求走完整套文档,反而会挤压调研和验证时间。
二、背景和真实场景:需求并非从 PRD 开始,也不应在 PRD 结束
1. 需求的源头常常是“现象”,不是“方案”
常见的需求入口有客户反馈、销售承诺、数据波动、内部运营诉求和监管要求。它们提供的通常是现象或解决方案建议,例如“增加一个导出按钮”“把审批改成自动通过”“做一个看板”。产品经理要做的第一步,不是照单写进文档,而是追问现象背后的用户、频率、影响和替代办法。
举例来说,业务方提出“增加批量导出”,背后可能是每周人工汇总耗时,也可能是缺少跨部门权限,甚至是系统报表字段与线下口径不一致。若只满足“导出”这一表面方案,用户可能仍然要在表格里手工修正数据。
2. PRD 流程是一条证据链

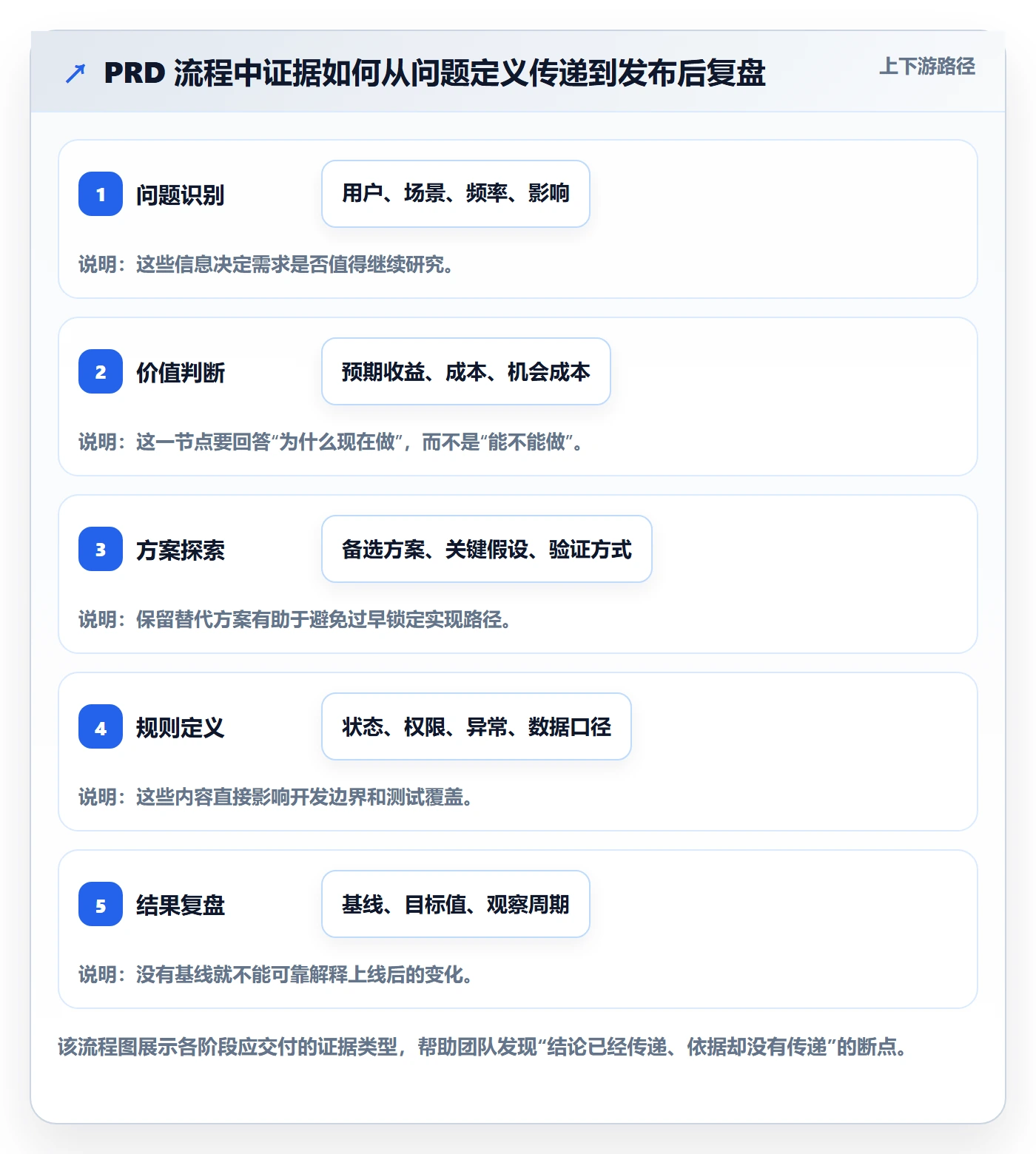

我通常把需求过程拆成六个连续环节:问题识别、价值判断、方案探索、规则定义、交付验证、结果复盘。每个环节要留下的不是更多文字,而是足以支持下一步判断的证据。
- 问题识别:说明谁在什么场景遇到什么阻碍,尽量记录行为或数据,而不是只记录观点。
- 价值判断:说明影响范围、业务收益、用户收益、紧迫性和机会成本。
- 方案探索:比较至少一个替代方案,明确为何当前方案更适合。
- 规则定义:描述主流程、异常路径、权限、状态和数据口径。
- 交付验证:将需求拆成可检查的验收条件,并同步设计、开发和测试。
- 结果复盘:对照目标指标,判断继续投入、调整方案或停止扩展。
这条链路的价值在于减少“结论先行”。如果只记录方案而不记录问题,后续就很难判断方案是否需要调整;如果只记录上线结果而没有基线,也无法确认改善来自新功能还是其他因素。

3. 组织规模会改变流程设计
小团队的优势是沟通链短,很多决策可以通过面对面讨论快速确认;随着团队、产品线和依赖系统增加,口头同步会出现覆盖盲区。此时,PRD 的重点不只是解释功能,还要让不同团队能看到决策来源、负责人、依赖关系和变更历史。
对于跨部门或百人以上组织,需求流程尤其要避免两种极端:一是每个环节都要层层审批,导致等待时间过长;二是各团队各自维护文档和任务,最终无法确认哪个版本才是有效版本。工具能帮助承载流程和关联信息,但不能替团队做价值判断。
三、常见误区:看上去规范,实际增加了不确定性
1. 误区一:PRD 越长,需求就越清楚
长文档可能包含大量背景复述,却没有明确关键规则;短文档也可能通过原型、数据字典和清晰验收条件,准确传达复杂逻辑。判断文档是否充分,应该看关键角色能否据此做出一致决策,而不是看页数。
我会把内容分成“必须明确”和“可以后补”两类。影响范围、权限、数据口径、异常处理、验收条件通常属于必须明确;视觉微调、非关键文案和后续优化方向,在风险可控时可以通过设计稿或迭代任务补充。
2. 误区二:把所有边界情况一次写完
边界情况确实重要,但不是所有边界都值得在首版方案中穷尽。对低概率、低影响且有人工兜底的情况,可以记录为已知限制;对涉及资金、权限、隐私、数据丢失和合规的情况,则必须在开发前确认处理规则。
专业判断不是“尽量全面”,而是按风险决定投入。可采用“发生概率 × 影响程度 × 可逆性”的思路排序:越难恢复、影响越大的异常,越应该前置澄清。
3. 误区三:评审通过就等于需求冻结
评审是对当前方案和已知信息的确认,不代表外部环境不会变化。客户新反馈、技术约束、监管要求或数据验证,都可能使原结论失效。若把“已评审”理解为“不能修改”,团队容易在错误方案上继续投入。
更稳妥的做法是记录变更原因、影响范围、决策人和生效版本。变更不必一律阻止,但要明确它是否影响目标、交付范围、接口、测试和上线时间。
4. 误区四:把任务拆分当成需求拆解
“前端开发、后端开发、测试”是工作分工,不等同于用户价值拆解。若需求只能按技术岗位拆,团队可能要等所有模块完成后才能验证完整流程,也容易在接口和状态定义上出现遗漏。
更适合的拆分方式,是围绕可独立验证的用户行为或业务结果分阶段交付。例如先支持单一角色完成核心操作,再扩展批量处理和高级权限;前提是每个阶段都能保持数据一致和体验可用。
5. 误区五:用优先级标签代替排序依据
所有需求都标为高优先级,实际上等于没有排序。标签只有在团队共享同一套判断依据时才有意义。可以综合用户影响、战略相关性、覆盖范围、实施成本、依赖风险和时间窗口,但不要把公式当作机械决策器。
例如,评分接近的两项需求,可能因为一项涉及不可逆的数据风险而应先做,也可能因为另一项是短期合规要求而需要优先处理。分数用于暴露讨论依据,不应掩盖责任人的判断。
四、专业判断逻辑:先问问题,再决定文档和流程的重量
1. 先判断需求属于哪种类型
需求类型不同,证据要求也不同。新产品探索需要验证用户问题和方案假设;成熟功能迭代更关注使用数据、流程摩擦和收益预估;合规与安全需求重在覆盖范围、控制措施和可审计性;技术债治理则要把系统风险转译成业务影响。
| 需求类型 | 优先澄清的问题 | PRD 应重点承载 |
|---|---|---|
| 新机会探索 | 问题是否真实且反复出现? | 用户证据、关键假设、验证方案 |
| 成熟功能优化 | 当前流程在哪一步流失或受阻? | 基线数据、目标指标、方案对比 |
| 合规与安全 | 必须满足哪些控制要求? | 适用对象、权限规则、审计与异常路径 |
| 技术债治理 | 不处理会造成什么业务后果? | 风险、影响范围、分阶段治理计划 |
2. 用风险决定澄清深度
我会用四个维度判断需求需要多大规格:用户影响是否广、错误结果是否难以恢复、跨团队依赖是否多、上线后是否容易监测和回滚。四项都低的需求可以采用轻量描述;任何一项显著偏高,都应增加评审和验证投入。
这比按功能大小决定文档长度更可靠。一个界面很小的权限修改,可能影响大量用户和敏感数据;一个页面较复杂的内部展示功能,若可随时回滚、影响面有限,反而不需要同等重量的审批流程。

3. 把验收条件写成可观察的行为
“页面体验流畅”“支持灵活配置”“操作简单”都难以直接验收。好的条件应能让测试、产品和研发对结果做出相同判断,例如“用户提交后,系统展示处理状态;无权限用户无法查看详情;重复提交不会生成重复记录”。
如果需求涉及数据指标,需同时定义分母、时间窗口、过滤条件和来源。比如“转化率提升”必须说明从哪个行为到哪个行为、按用户还是按会话计算、观察周期多长。否则上线前后即使出现差异,也可能只是口径变化。
4. 让优先级讨论包含机会成本
产品团队容易讨论“这项需求值不值得做”,却忽略“做它会挤掉什么”。我会要求提出需求时至少列出目标收益、粗略投入、最重要依赖和不做的代价。估算不必伪装成精确预测,但应明确依据和不确定性。
一项估算为两周的需求,如果需要三个团队排期、依赖外部审批,真实日历周期可能远高于开发人天。反过来,一项看似小的功能若能解除持续人工操作,收益可能来自长期节省,而非上线当周的直接收入。

五、案例与数据观察:从“增加导出”还原真正的问题
1. 案例背景:用户提出的功能未必是问题本身
以下案例为匿名化的流程演示,数据为情景模拟,不代表任何特定企业的真实结果。某业务团队提出增加批量导出,理由是运营每周要整理一份跨部门明细。最初的需求说明只有“支持按日期筛选并导出表格”,没有写清楚数据来源、字段口径、权限边界和导出后的使用方式。
访谈后发现,运营每周约需 6 小时整理和核对数据;其中约 4 小时用于手工拼接不同系统的数据,另外 2 小时用于修正字段口径和处理权限申请。单纯增加导出按钮,最多解决“如何拿到数据”,并没有解决“数据是否一致”和“谁有权使用”。
2. 重新定义问题后,方案才开始变清楚
团队将问题改写为:“运营人员无法稳定获得口径一致、权限合规的跨部门明细,导致每周重复汇总和人工核对。”这个表述允许团队比较不同方案,而不是默认必须开发一个导出功能。
- 方案甲:增加导出按钮,开发快,但数据拼接和字段校验仍由人工承担。
- 方案乙:建立统一数据视图,按角色控制字段并支持定时生成,投入较高,但减少重复加工。
- 方案丙:先统一字段口径和权限申请流程,暂时保留人工导出,先验证主要耗时是否来自数据治理问题。
这类比较的价值不在于“选项越多越好”,而是检验团队是否把解决方案误当成用户问题。若主要耗时来自口径冲突,方案甲即使按期上线,也可能只把手工工作从一个环节转移到另一个环节。
3. 把验收从“按钮可用”扩展为“流程改善”
团队为试点设定了几项观察指标:单次周报处理耗时、字段核对错误数、无权限访问拦截情况,以及目标用户是否能够独立完成操作。数据记录统一使用同一统计口径,并保留上线前两周的基线。
情景模拟中,若上线前人工处理耗时为每周 6 小时,试点后降至每周 3 小时;字段核对错误由每周 8 次降至 2 次,团队可以认为方案值得继续验证,但还不能单凭两周数据断言长期效果。还要排除业务量变化、参与人员熟练度和其他流程调整的影响。

4. 结果复盘要能支持下一步决策
复盘不应只写“效果良好,建议推广”。可以把结果归为三类:目标达到且风险可控,进入扩展;部分达到但假设不成立,调整方案或目标;未达到且没有可行修正路径,停止投入或恢复原流程。
对上述案例,若耗时下降明显但错误率没有改善,说明自动化可能只是加快了数据搬运,口径问题仍在;若错误下降但处理耗时不变,则应检查权限审批或用户操作是否仍是瓶颈。指标组合帮助定位因果链,而不是把一个漂亮数字当成结论。
六、可执行的 PRD 流程:从收集到复盘逐步落地
1. 建立统一需求入口,但不要制造入口审批墙
需求入口至少要记录提出人、目标用户、问题场景、影响范围、紧急程度和现有证据。入口表单的目的,是减少信息丢失,不是让提出人替产品经理完成全部分析。
对信息不足的需求,可以进入“待澄清”状态并指定补充责任人,而不是直接退回或排入研发。这样能保留真实问题,同时避免不成熟的方案被误当成承诺。
2. 先做快速筛选,再投入完整调研
快速筛选阶段要确认需求是否重复、是否与既定目标相关、是否存在更低成本的处理方式,以及是否有不可忽略的风险。只有值得继续研究的需求,才进入访谈、数据分析、流程梳理和方案验证。
这样做并非为了尽快拒绝需求,而是把有限的调研时间用于不确定性高、潜在影响大的事项。对紧急合规问题,可以先处理风险控制,再补齐长期产品方案。
3. 评审前明确要做的决定
评审会不是逐页朗读文档。会前应说明需要参会者决定什么,例如是否认同问题优先级、是否接受试点范围、是否确认权限规则、是否存在技术或运营阻塞。不同议题应邀请真正有决策权或专业信息的人参与。
评审结束后,应记录决策、未决事项、负责人和截止时间。若争议源于证据不足,下一步应是补验证,而不是把会议时间延长到所有人疲惫为止。
4. 把 PRD 与交付对象建立明确关联
进入交付后,需求、用户故事、设计稿、开发任务、测试用例和发布记录应能互相定位。若无法判断某个测试用例对应哪条需求,或某次变更影响了哪些任务,追踪链就存在断点。
对规模较大的团队,可以用某项目管理平台关联需求与任务,并保留状态、责任人、版本和变更记录。以 PingCode 为例,面向中大型企业及 100 人以上组织的协作场景,可用于承载研发需求与交付过程;它支持私有化部署,也支持 Jira 平滑迁移。是否适用,仍要结合权限模型、现有流程、迁移范围、集成要求和团队使用习惯做验证,不能仅凭“工具有功能”就判定选型成功。
5. 设置变更规则,既不放任也不僵化冻结
变更可以按影响分级。只影响文案或非关键体验的调整,可在责任人确认后进入当前版本;影响目标、数据结构、权限、接口或验收标准的变更,应重新评估成本、计划和风险,并通知受影响角色。
建议每次重要变更留下四项信息:变更内容、变更原因、受影响对象、批准或确认人。若团队已经使用任务工具,不必重复抄写所有细节,但要确保变更记录能回到对应需求版本。
6. 发布后设置观察窗口和回滚条件
上线不是流程终点。发布前应明确观察周期、数据负责人、异常告警和回滚条件。对于高影响功能,可采用灰度发布或限定人群试点;对于低风险改动,也应确认埋点、日志和客服反馈渠道可用。
如果上线后没有数据,团队就无法区分“功能没人用”“用户不知道”“操作失败”还是“问题已经解决”。因此,指标与埋点设计最好在方案阶段讨论,而不是上线后才发现没有基线。
七、不同情况下的行动建议与取舍
1. 小团队、低风险、快速迭代
建议采用轻量 PRD:问题与目标、核心流程、关键规则、验收条件、风险和上线观察指标即可。评审可以由核心成员快速完成,但需要留下结论和变更记录。
取舍是减少文档负担,接受部分非关键细节在实现过程中补充。前提是团队成员稳定、沟通链短、错误可恢复;若权限、数据和外部依赖风险较高,不应因为团队小就省略关键控制。
2. 多团队协作、依赖系统较多
建议增加接口边界、数据责任方、依赖计划、跨团队负责人和变更通知机制。评审应关注依赖是否已确认,而不仅是功能本身是否合理。
取舍是增加前置协调时间,换取更少的联调阻塞和责任争议。若项目周期紧,可以先定义最小闭环和依赖清单,分阶段交付,而不是让所有功能一起等待完全确定。
3. 高风险、强监管或涉及敏感数据
建议对访问控制、数据留存、审计、异常处理、恢复机制和测试覆盖做专门评审,并明确谁负责批准。必要时将需求拆为风险控制、核心能力和体验优化三个阶段。
取舍是交付速度可能下降,但可以降低不可逆错误和后续整改成本。此类场景不能只用“用户故事写得清楚”来替代安全、法务或合规专业意见。
4. 探索型需求和证据不足的机会
建议先做低成本验证,例如访谈、原型测试、人工服务试点或受控实验。PRD 中要明确假设、验证标准和停止条件,而不是把不确定的方案直接拆成完整开发计划。
取舍是短期内未必产出正式功能,但可以避免大规模投入错误方向。若团队需要先交付以获取反馈,可采用最小可验证方案,同时确保用户预期、数据安全和服务兜底不受损。
| 情境 | 文档与评审力度 | 优先关注 | 主要取舍 |
|---|---|---|---|
| 低风险小需求 | 轻量记录、短评审 | 核心规则、验收、回滚 | 接受部分细节后补 |
| 多团队依赖 | 跨团队确认、依赖追踪 | 接口、负责人、变更同步 | 增加协调时间 |
| 高风险需求 | 专项评审、充分测试 | 权限、审计、恢复能力 | 速度让位于风险控制 |
| 探索型需求 | 假设验证、阶段决策 | 用户证据、停止条件 | 先验证,未必立即开发 |
八、衡量流程是否变好:从文档合规转向交付质量
1. 不要把“按时写完 PRD”作为唯一指标
文档按时完成,只能说明流程中的一个动作按期发生,不能说明需求定义正确。建议同时观察需求澄清耗时、开发中重大变更率、验收缺陷、跨团队等待时间和上线后目标达成情况。
指标最好用于发现趋势,而不是单独考核个人。若“开发中变更率”突然上升,可能是需求入口变差,也可能是外部条件变化、试点策略调整或团队发现了新证据。数字提醒团队调查,不应直接替代原因分析。
2. 建立轻量的流程基线
不必一开始就搭建复杂的度量体系。选取一个产品线或一个迭代周期,统一统计定义,记录 4 至 6 周作为基线,再观察改进措施是否改变了流程表现。样本太少时,避免把偶然波动解释成稳定趋势。
例如,“重大需求变更率”应定义哪些变更算重大,是影响目标、接口、数据、权限还是交付时间;“需求返工”应区分发现于开发、测试还是上线后。口径一致,比指标数量多更重要。

3. 用复盘区分“流程问题”和“判断错误”
流程问题包括责任不清、变更漏同步、依赖无人跟进;判断错误包括用户问题理解偏差、收益估算过度乐观、方案假设不成立。两者的改进措施不同:前者需要改机制,后者需要改证据获取和决策方式。
如果所有失败都归因于“PRD 不够详细”,团队会不断加长文档,却不一定提升判断质量。复盘要追问:当时有哪些信息可得?哪些不确定性被忽视?什么信号本可以更早暴露?下次在哪个节点增加验证最划算?
九、下一步怎么做:用一个迭代完成流程体检
1. 选一个具体需求,不要先启动全面改造
从近期返工、延期或验收争议最多的需求中选一个,回看从提出到上线的材料和沟通记录。标出问题首次出现的阶段、造成的影响,以及当时是否存在可提前发现的信号。
2. 找出一个最值得修复的断点
若问题来自目标不清,就改需求入口和价值判断;若来自规则遗漏,就补充异常路径和验收条件;若来自变更不同步,就建立版本记录和影响通知;若来自上线后无法判断效果,就提前定义基线、指标和观察周期。
每轮只优先改一到两个机制,避免同时引入大量模板、审批和工具配置,最后无法判断究竟什么有效。
3. 约定观察指标和复盘时间
在试行前写明准备观察什么、由谁记录、何时复盘。指标可以是重大变更率、需求澄清等待时间、验收缺陷数或发布后复盘比例,但要配合具体案例解释,避免单纯追逐数字。
如果一个流程改动增加了审批时间,却没有降低风险或返工,就应简化;如果它减少了漏项但让团队难以响应变化,就应保留检查点、缩短审批链。流程不是越严越好,而是让关键风险被控制,同时保留必要的调整空间。
十、总结:PRD 的质量,最终体现在团队做对了什么决定
PRD 最佳实践不是一套适用于所有组织的固定模板,而是一种围绕证据和风险设计协作的能力。文档负责承载问题、假设、规则和决策;流程负责让合适的人在合适的阶段做判断;工具负责让需求、任务、测试、变更和结果保持关联。
我最看重的判断是:不要先问“PRD 还缺哪一栏”,先问“团队最近一次返工,本来可以在哪个决策节点被发现”。如果答案是目标不清,就补证据;如果答案是边界不明,就补规则;如果答案是变化漏传,就补追踪;如果答案是结果无人验证,就补指标和复盘。
下一步可以从最近一个有争议的需求开始,复盘它的证据链,挑出一个最昂贵的断点,在下个迭代进行小范围试行。用真实项目验证机制是否有效,再决定是否推广到整个团队。这样改出的流程,才会减少返工,而不是只增加文档。
常见问题解答(FAQ)
1. PRD 写到什么程度,研发才能准确评估?
我以前总觉得需求写得越详细越好,结果文档很长,研发还是会追问边界情况。尤其是涉及权限、异常流程或多端交互时,我不确定哪些细节必须提前写清。
PRD 不必穷尽所有实现细节,但应让团队能判断目标、范围、规则和验收方式。至少写清用户与场景、要解决的问题、主流程、关键状态及异常分支、数据口径、权限规则和验收标准;对暂不确定的内容标注负责人和确认时间。评审时请研发复述关键规则,如果不同角色对同一流程的理解不一致,就说明需求还不够清楚。
2. 产品需求评审应该在什么时候进行,哪些人必须参加?
我遇到过需求文档已经写完、排期也快定了,才发现技术方案或业务规则有分歧。团队人多时,评审容易变成逐页朗读,我想知道怎样安排才能尽早暴露问题。
建议在方案达到可讨论的完整度后、承诺排期前评审,至少邀请产品、研发、测试及相关业务决策人;涉及交互、数据或合规时,再加入对应负责人。会议聚焦目标、范围、风险、依赖和验收标准,不逐字读文档。会后记录未决事项、负责人和截止时间;关键规则未确认或高风险依赖未评估前,不宜把排期当成确定承诺。
3. 需求频繁变更时,怎样判断该接受还是延期?
我在临近上线时经常收到“只改一点”的请求,但这些小改动叠加后会影响测试和交付。我担心拒绝会错过真实的业务机会,也担心接受后让原定范围失控。
先判断变更是否涉及法规、安全、核心业务错误或已验证的用户阻塞;这类问题应优先评估并修复。其他请求记录提出原因、预期收益、开发与测试影响、依赖及对发布日期的影响,再由产品和交付负责人决定纳入当前版本、缩小范围或进入后续迭代。用变更前后的范围和日期做书面确认,不以“改动很小”代替影响评估。
4. 怎样衡量 PRD 流程优化是否真的有效?
我曾经把文档模板补得很完整,却不确定团队协作是否因此变好。只统计需求数量或文档页数,似乎也不能说明返工减少了,想找一套更有用的判断方法。
选取优化前后各几轮相近规模的迭代,统一统计口径并比较需求澄清耗时、评审后重大规则变更数、因需求理解不一致产生的返工数,以及计划交付与实际交付的差异。可先观察 3 至 5 个迭代周期,并注明团队人数、需求复杂度等背景;
若文档更完整但返工和交付偏差没有改善,就应检查评审质量、决策时效或需求拆分,而不是继续堆模板字段。
核心关键词
文章包含AI辅助创作:PRD最佳实践:产品经理产品需求流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/577012
读者评论
我们团队之前也把评审通过当成需求冻结,后来发现权限规则变了,测试用例却没同步。把变更原因和影响对象记下来确实有用,不过关键还是得有人负责更新关联任务。
按风险决定文档深度这个思路比较实际。小功能没必要套完整模板,但涉及数据权限的改动,即使界面简单,也不能省掉异常和回滚规则。
文中提到发布后复盘,但实际项目常被新需求挤掉。若没有明确的负责人和观察周期,成功指标容易只留在文档里,最后还是凭感觉判断效果。
