产品需求验收条件全流程:PMO落地方案与一文讲清

产品需求验收条件失效,通常不是因为团队没写文档,而是因为同一句“功能完成”在产品、研发、测试和业务部门心里代表了四种不同状态。PMO真正要落地的,不是一张更长的验收清单,而是一套从需求进入、条件定义、证据留存、例外审批到上线复盘的闭环:每条需求在开发前说清“满足什么才算通过”,在交付时拿出“凭什么判定通过”,在争议时能够追溯“谁在什么依据下作了决定”。

一、先讲核心结论:验收条件要成为交付协议

1. 验收条件不是测试用例的另一种写法

我判断一条验收条件是否合格,首先看它能不能让不同角色对同一结果作出相同判断。测试用例回答“怎么验证”,验收条件回答“什么状态才算满足业务要求”。前者可以随着测试设计细化,后者必须在开发开始前形成跨角色共识。

例如,“支持导出订单”只描述了一个动作,无法决定导出范围、字段、权限、文件格式、数据量和失败处理。更可执行的条件应写明:授权用户可按指定时间范围导出本人权限内的订单;导出文件包含约定字段;超过约定数据量时采用异步任务;任务失败会提示原因并保留可查询记录。

PMO的关键职责不是替产品经理写条件,而是建立一套让条件可定义、可检查、可追责的机制。业务负责人对结果负责,产品负责人对需求表达负责,研发与测试对实现方案和验证证据负责,PMO对流程完整性、规则一致性和例外治理负责。

2. 用“条件、证据、责任人、判定点”组成最小闭环

每条重要需求至少应有四项信息:验收条件、验证证据、最终判定责任人、判定发生的阶段。条件没有证据,容易变成口头承诺;证据没有责任人,容易沦为没人看的附件;责任人没有判定时点,则问题往往拖到上线前才暴露。

要素 需要回答的问题 常见缺失后果
验收条件 什么状态算满足业务要求? “做完了”与“能用”被混为一谈
验证证据 用什么数据、记录或演示证明? 评审会上只能依赖口头解释
判定责任人 谁有权确认通过或提出不通过? 多个部门互相等待,结论无法落地
判定时点 在哪个阶段必须完成判定? 风险延迟到发布窗口才被发现

3. 先定义关键需求,不要一开始追求全覆盖

PMO不应要求所有需求都写成同等粒度。登录页面的文案调整,与涉及财务结算、权限隔离、监管报送或核心交易的需求,风险并不相同。先把高风险、高影响、高不确定性需求纳入强约束,再逐步扩展到普通需求,通常比一次性推广复杂模板更容易获得团队配合。

产品需求验收条件全流程:PMO落地方案与一文讲清

二、背景和真实场景:为什么验收争议总在最后一公里爆发

1. 需求从提出到上线,信息会经历多次转译

一条需求通常先由业务描述痛点,再由产品抽象为功能,研发将其拆解为实现方案,测试转化为检查路径,业务用户最后用实际工作流判断是否可用。每次转译都可能丢失背景。比如“批量处理效率低”被写成“增加批量操作按钮”,但业务真正想减少的可能是重复审批,而不是减少点击次数。

如果团队只在需求评审时确认功能列表,却没有确认目标结果和边界,后续各方就会各自补全未写明的部分。研发按字面实现,测试按已有描述验证,业务按原始期待验收。此时争议并非某个角色“不配合”,而是需求定义阶段留下了多个合理但不一致的解释。

2. 三类场景最容易把小遗漏放大成上线风险

跨部门流程:某个功能同时影响销售、财务和运营,单部门验收通过,不代表完整业务链路可用。转交、退回、撤销和权限边界尤其容易被遗漏。

数据与规则型需求:如计费、额度、库存、风控和报表。正常样例通过,不代表临界值、空值、重复提交、时区差异或历史数据兼容都已覆盖。

平台化或配置化能力:一个需求可能交付给多个团队复用。若只验证当前项目的默认配置,后续组织、权限、字段或部署环境的差异可能造成返工。

3. 延迟确认会把可控问题变成昂贵问题

验收条件越晚明确,发现问题时已经有更多代码、数据和排期建立在错误假设上。评审阶段发现“审批后是否允许撤回”只是一个澄清问题;联调阶段才发现,可能牵涉状态机与接口调整;发布前才发现,则还要重新评估回滚、培训和业务窗口。

我建议把成本变化作为流程设计的理由,而不是用“大家要重视质量”进行动员。PMO可以在本组织记录问题首次出现的阶段、返工工时、受影响角色和上线风险,用真实的项目复盘推动门槛调整,而不是照搬外部团队的指标。

产品需求验收条件全流程:PMO落地方案与一文讲清

三、常见误区:看起来有流程,实际上没有可判定性

1. 把“功能清单”误当成“验收条件”

“新增筛选、支持导出、增加提醒”都是功能项,不是验收结论。它们没有说明用户、数据范围、触发时机、失败行为或业务边界。PMO审查时可以追问:如果两个测试人员各自独立执行,他们是否会得到相同的通过结论?若答案是否定的,条件还不够明确。

2. 把“正常路径通过”误当成“需求完成”

正常路径只能证明最常见输入下功能可运行。涉及规则和状态变化的需求,还需要判断边界值、重复操作、权限不足、数据为空、网络中断和异常恢复等情况是否与业务风险相关。不是每项需求都必须覆盖所有异常,但不覆盖的理由应当清楚。

例如,低风险内部查询页可能只需验证权限、筛选和空结果提示;资金操作则需要额外确认重复提交、撤销、幂等、审计记录和异常告警。覆盖范围应由风险决定,而不是由模板字段数量决定。

3. 把“测试通过”误当成“业务验收通过”

测试通过说明在既定测试范围内,系统表现符合技术预期;业务验收则要确认目标流程、角色权限和实际使用方式满足业务要求。二者可以共享证据,但不能相互替代。若业务代表没有参与关键流程确认,发布后仍可能出现“技术没问题,但工作做不下去”的情况。

4. 把“需求变更”都当成流程违规

需求变化不必然意味着管理失败。试点反馈、监管规则变化、外部依赖调整都可能构成合理变更。真正需要治理的是变更是否说明原因、影响范围、决策人和重新验收内容。强行把所有变更挡在流程外,只会催生线下口头承诺和信息孤岛。

5. 把签字或勾选当成质量证明

审批按钮只证明某个角色在某个时点执行了动作,不自动证明条件完整、证据可信或风险已接受。一个没有附件、没有测试记录、没有未决项说明的“已通过”,并不比口头确认更可靠。PMO需要抽查判定依据,而不是只看流程状态是否变绿。

表面做法 真正要检查的内容 PMO建议追问
需求已评审 关键角色是否对结果和边界达成一致 哪些问题仍未决?由谁在何时关闭?
测试已通过 测试范围是否覆盖风险最高的业务路径 哪些高风险条件有可追溯证据?
业务已签字 签字人是否有判定权限,是否了解例外项 通过结论基于什么数据和限制条件?
变更已记录 影响分析和重新验证是否完成 原有条件哪些失效,哪些需要重测?

四、专业判断逻辑:把模糊需求改写成可验证条件

1. 先识别需求真正要改变的结果

需求描述通常混合了问题、方案和期待。验收条件应该围绕业务结果,而不是机械复述方案。可以依次问:当前问题发生在谁的工作中?影响什么结果?目标状态是什么?是否存在不能接受的副作用?这些问题有助于区分“用户提出的解法”与“真正需要改善的结果”。

比如“增加催办按钮”可能对应多个目标:减少超时、减少人工追问、提升审批可见性。若实际目标是降低超时,验收条件就不能只验证按钮出现,还应确认催办对象、触发规则、消息记录和重复催办限制。

2. 用六个维度检查条件是否完整

我通常用六个维度进行快速审查:对象、触发、结果、边界、权限、证据。并非每条条件都要把六项写成六句话,但审查者应能从描述中找到答案。

  • 对象:哪个用户、角色、记录或业务范围受到影响?
  • 触发:在什么操作、时间或状态下发生?
  • 结果:系统应产生什么可观察结果?
  • 边界:临界值、异常状态和不支持情况是什么?
  • 权限:谁可查看、操作、审批或导出?
  • 证据:用什么记录或测试结果证明满足条件?

3. 让条件具备可观察、可重复、可归因三个特征

可观察:结果能被看到或读取,而不是“体验更好”“操作更顺畅”这类主观表述。若目标涉及体验,需拆成可评估的任务成功率、完成时间或用户反馈方法,并明确样本范围。

可重复:相同的输入、角色和环境应能得到一致结论。对随机推荐、模型输出或异步任务,要定义评估窗口、容忍范围、失败重试策略或统计口径,避免一次演示结果代表全部表现。

可归因:验收结果应能关联到具体需求、版本、测试数据和判定人。若一项指标同时受多个系统影响,应记录依赖与责任边界,不要把无法控制的整体业务结果全部压到单个需求上。

4. 以风险决定验收强度,而非一刀切

可以把影响程度、发生可能性、可逆性和监管要求作为风险判断维度。影响大且难以回滚的需求,应增加业务场景验证、数据核对、权限审查和上线观察;影响小、可快速撤回的需求,可以采用轻量验收。风险分层不是为了制造复杂审批,而是把稀缺的评审精力放到最可能造成损失的地方。

风险级别 典型特征 建议验收深度 判定安排
低 影响范围小、可回滚、无敏感数据 主路径验证、基本权限检查 团队内确认,记录简化证据
中 跨角色使用,影响效率或关键流程 主路径、边界情况、用户场景验证 业务代表与产品共同判定
高 涉及资金、权限、监管或难以回滚 规则覆盖、审计追溯、异常恢复及回滚演练 指定业务责任人与技术责任人共同签结论

产品需求验收条件全流程:PMO落地方案与一文讲清

5. 把业务语言转为明确的通过条件

“页面要快”需要补充场景、数据量、网络或设备条件,以及测量方式;“权限要安全”要具体到角色、资源和操作类型;“报表数据正确”要定义字段口径、时间范围、取数时间和对账容差。若相关条件尚未确定,应标记为待决策项,指定责任人和截止时间,而不是让研发自行猜测。

条件写得精确,不代表必须堆满技术细节。过度规定实现方式会限制设计空间。更好的做法是描述用户可观察的行为与必要约束,把技术实现留给研发方案评审;只有性能、安全、兼容或法规要求确实构成约束时,才将其写入验收条件。

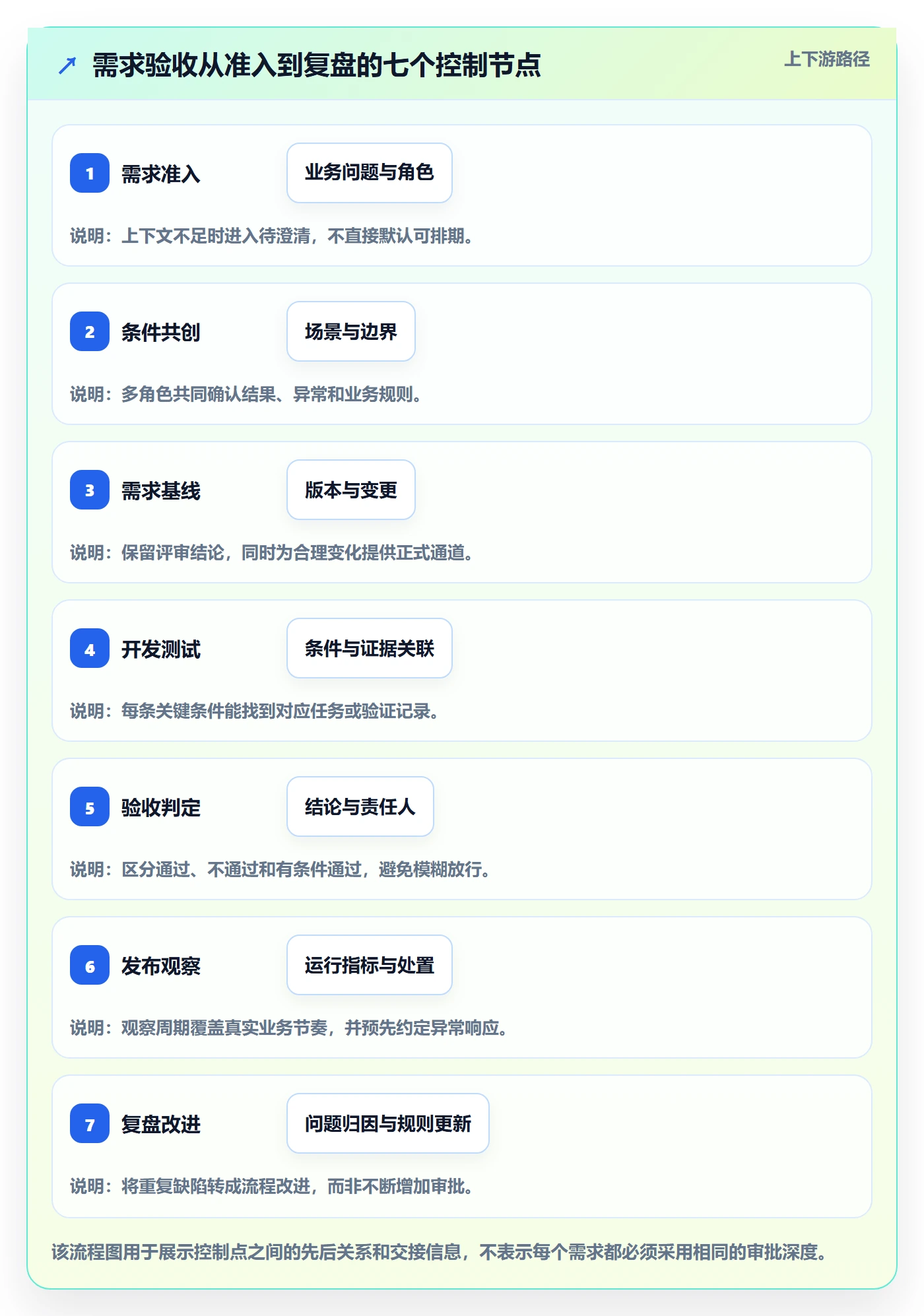

五、PMO落地全流程:从需求准入到上线复盘

1. 需求准入:先补齐最小上下文

需求进入正式评审前,至少应说明业务问题、受影响角色、期望结果、优先级依据和已知依赖。信息不全时不必直接拒绝,可以进入“待澄清”状态,并明确缺少什么、由谁补充、何时复审。关键是不要让缺信息的需求悄悄进入开发排期。

2. 条件共创:让业务、产品、研发、测试一起拆边界

会议不应变成产品经理单向宣读文档。我会建议围绕一个具体业务场景走查:用户从哪里进入、做了什么、系统发生什么、失败时怎么办、谁负责确认。研发负责指出实现约束,测试负责暴露不可验证的描述,业务负责确认规则和例外,产品负责收敛为一致的需求表达。

对于复杂需求,可先选三到五个最有区分度的场景讨论,而不是一口气穷举所有组合。优先选择主路径、最高风险边界、最常见异常和最容易产生部门争议的场景。讨论后再决定哪些需要写成正式验收条件,哪些归入测试设计或运维预案。

3. 需求基线:冻结范围,也保留变更通道

评审通过后,记录条件版本、参与人、待决策项和依赖关系。冻结基线不是禁止修改,而是确保修改有记录。若业务规则变化,应说明变更原因、影响需求、受影响测试和时间成本,再由有权限的角色决定接受、延期或拆分。

4. 开发与测试:条件逐条关联实现和证据

进入开发后,每条高风险条件应关联到实现任务、测试用例或验证记录。若某条条件无法测试,要尽早暴露原因:可能是环境不可控、数据不可获取、表述过于主观,也可能是依赖方没有提供接口。关联关系的意义在于减少发布前“这项到底测没测”的临时排查。

5. 验收判定:通过、不通过、有条件通过要区分

通过表示约定条件已满足,证据足以支持结论;不通过表示存在明确缺陷或关键条件未满足;有条件通过则必须写明未完成事项、风险接受人、补救措施和到期时间。不要把“有条件通过”当作含糊的绿色通道,否则例外会逐渐变成常态。

6. 发布观察:把验收结果连接到真实运行

对高风险或首次上线的能力,可以设置短期观察指标,例如错误率、任务失败率、人工回退次数或业务投诉量。观察窗口要根据业务周期设定:日常低频流程可能需要覆盖完整业务周期,不能因为上线当天没有告警就认定验收完整。

7. 复盘改进:把争议变成模板和规则的更新输入

复盘不必只讨论谁漏做了什么。更有效的问题是:争议在流程哪个节点本可被发现?缺少的是字段、角色、证据还是时间?调整后如何用小范围试运行验证改进有效?PMO应记录返工原因并定期合并重复问题,避免把每个个案都转化成一条新制度。

产品需求验收条件全流程:PMO落地方案与一文讲清

8. 用工具承载闭环,但不要把工具配置当作流程设计

超过多个团队共同交付时,邮件、会议纪要和分散表格容易产生版本冲突。工具应帮助团队关联需求、验收条件、任务、缺陷、测试记录和审批结论,并支持按角色追踪状态。配置前先把字段定义、状态规则和权限边界讲清,避免把现有混乱原样搬进系统。

若评估平台,可以先用一个真实但范围受控的项目试运行,检查需求到测试证据的关联是否顺畅、变更记录是否可追溯、权限是否符合组织治理要求,以及历史数据迁移后是否仍能查询。以PingCode为候选方案时,可重点核验其面向中大型企业和百人以上团队的协作适配能力、私有化部署方案及从Jira迁移的实际路径;这些能力应以当前版本、迁移范围、合同条款和试迁移结果为准,不宜只根据宣传描述下结论。

“国产替代”也不应被简化成界面相似或数据导入完成。真正的替换判断还要看字段映射、工作流、权限模型、自动化规则、历史附件、接口依赖、报表口径和用户培训成本。建议先迁移一类项目做验证,再决定是否扩大范围;若迁移后关键追溯链断裂,工具切换可能反而削弱PMO治理能力。

六、案例与数据观察:一次模拟的跨部门订单需求

1. 案例背景:功能按期交付,不代表业务目标达成

下面是用于说明方法的情景模拟,不指向任何真实客户。某团队要为企业订单增加批量导出能力,业务最初提出“支持一次性导出全部订单”。研发估计实现简单,测试计划验证导出按钮和文件格式,直到业务验收时才发现:运营需要按区域分批处理,财务只能查看特定状态订单,单次导出过大会影响系统稳定。

原始描述里至少混合了四个问题:什么角色可以导出、导出哪些记录、数据规模多大、超限后如何处理。若只照原句实现,按钮确实存在,文件也确实生成,但功能未必能支撑业务流程。PMO在这里不需要替业务决定权限规则,而要确保这些决策在排期前有明确责任人和结论。

2. 将模糊描述改成可判定条件

团队把需求拆为角色权限、筛选范围、字段口径、数据规模、任务状态和审计记录六组条件。业务负责人确认哪些角色可访问哪些区域的数据;财务确认字段和订单状态口径;研发给出适用的数据量边界;测试负责验证权限拦截、任务失败提示和重复提交处理。

验收维度 可执行条件示例 可留存证据
角色权限 用户只能导出其授权范围内的订单 不同角色的正反向权限测试记录
筛选范围 导出结果遵循已确认的时间与状态筛选条件 查询条件、样本数据与结果核对表
数据规模 达到约定上限时转为异步处理并显示任务状态 边界数据测试及任务状态截图或日志
异常处理 任务失败时提示原因,并允许按规则重试 失败场景记录与重试结果
审计追溯 记录导出发起人、时间、筛选范围和处理结果 审计记录核查结果

3. 用模拟数据看流程改变了什么

为了评估流程改动,PMO可以比较试点前后的需求澄清次数、验收争议、临近发布的返工人天和证据完整率。下表使用情景模拟数据展示观察方式:它不是实测成果,也不应被引用为普遍规律。实际落地时,建议用连续数个项目的工时、缺陷和评审记录替换。

产品需求验收条件全流程:PMO落地方案与一文讲清

4. 复盘时要避免把所有改善归因于模板

即使试点后返工减少,也不能直接断言“新模板带来全部收益”。同期可能发生人员变化、需求规模变化、测试资源增加或版本范围缩小。建议同时记录项目数量、需求复杂度、团队规模和变更比例,并尽可能对比相似类型的需求。

还要观察副作用:如果澄清次数下降,但评审耗时大幅上升、需求排队变长,说明流程可能把成本从开发阶段转移到了前端,未必整体更优。PMO要看端到端效率和风险,而非只优化一个局部指标。

产品需求验收条件全流程:PMO落地方案与一文讲清

七、不同组织阶段的行动建议:从能跑起来开始

1. 小团队:先用一页规则减少口头歧义

如果团队人数少、协作链短,不必立刻建设多层审批。先在需求模板中增加业务目标、验收条件、边界情况、判定人和未决项五个部分,并要求每个重要需求在开发前完成一次简短走查。工具可以继续轻量,重点是让口头决定留下可追溯记录。

2. 多团队组织:用风险分级和共享定义统一口径

当不同团队对“完成”“通过”“紧急变更”各有解释时,PMO需要建立统一术语、状态定义和最小必填项。不要一次要求所有团队采用相同的详细测试方式,而应统一判定规则,再允许团队根据业务特点补充本地检查项。跨团队依赖和接口变更要明确由谁协调、何时确认。

3. 受监管或高风险领域:把证据链作为设计要求

如果需求涉及金融、医疗、关键基础设施、个人信息或审计要求,应在需求阶段确认留痕、权限、数据处理和变更控制要求。证据链至少能回答:谁提出、谁批准、依据是什么、何时验证、结果如何、例外由谁接受。具体要求应由组织合规和安全责任人结合适用法规确认,不能用通用模板替代专业审查。

4. 规模化团队:把度量用于发现阻塞,不用于制造表演

适合持续观察的指标包括:关键需求条件完整率、评审后变更比例、验收证据可追溯率、发布前发现的高严重度缺陷、验收等待时间和例外项逾期率。每个指标都要定义分母、统计周期和排除规则。指标若直接绑定个人绩效,团队可能通过降低记录质量来“达标”,因此更适合用于流程改进和风险预警。

组织阶段 先做什么 暂缓什么 检验信号
小团队 统一最小模板和评审问法 复杂审批矩阵和大规模工具改造 关键争议能否在开发前发现
多团队协作 统一状态、责任边界和风险分级 要求各团队采用完全相同的测试细节 跨团队需求是否能追到责任人与结论
高风险组织 建立审计证据、例外和回滚机制 只凭签字或工具状态判断合规 关键决定是否可复核、可解释、可追溯
规模化组织 用统一口径分析瓶颈和变化趋势 把单一指标直接变成绩效排名 改善是否降低端到端成本与风险

八、不同情况下的取舍:清晰不等于繁琐

1. 速度与完整度之间,按风险选择验收深度

当交付窗口紧、影响范围小且可快速回滚时,可以接受轻量验证,但要明确缩减了哪些检查、由谁承担剩余风险、如何快速撤回。若涉及不可逆数据变更或关键业务流程,不能因为排期紧就省略核心规则确认,应优先考虑缩小发布范围、灰度上线或拆分交付。

2. 标准化与团队自主之间,统一边界而非统一细节

PMO应统一最小字段、角色责任、状态含义、变更记录和高风险门槛;团队则可按产品形态决定具体测试工具、场景组织方式和证据呈现形式。过度标准化会把流程变成填表,标准不足则让跨团队协作失去共同语言。判断标准是:团队差异是否影响风险治理和跨项目追溯。

3. 手工流程与工具平台之间,先看协作复杂度

当需求量低、角色稳定、历史追溯要求不高时,结构化文档或轻量表单可能已经够用。若多个团队并行、版本频繁、变更链复杂,或需要关联测试、缺陷、发布和权限记录,工具平台更容易降低信息断裂风险。选择工具前先算迁移、配置、培训、维护和集成成本,不要只比较功能清单。

4. 平台能力与组织适配之间,避免把采购等同于治理

即便平台支持私有部署、权限控制、迁移或自动化,也不代表组织已经具备统一的验收机制。平台只能承载规则,不能替组织决定业务责任、风险接受权限和例外边界。试用时应选真实需求验证端到端流程,而不是只看演示环境中的功能是否齐全。

5. 量化目标与质量判断之间,避免指标替代专业决策

证据完整率高,不代表证据有效;缺陷数量少,也可能只是测试覆盖不足。定量指标适合暴露趋势和异常,具体需求是否可接受仍需结合业务影响、证据质量和风险判断。PMO要把指标当作“去哪里调查”的线索,而不是自动审批结论。

产品需求验收条件全流程:PMO落地方案与一文讲清

九、PMO可直接采用的检查清单与模板

1. 需求进入开发前的检查清单

  • 业务问题和受影响角色是否写清楚?
  • 验收条件是否描述了可观察结果,而非只列功能名称?
  • 关键边界、权限规则和异常行为是否有明确结论?
  • 每条高风险条件是否能对应到验证方法和证据?
  • 最终判定人是否具备相应业务或技术责任?
  • 未决项是否有负责人、期限和对排期的影响说明?
  • 依赖项、版本范围和变更处理方式是否已记录?

2. 可复制的条件表达结构

团队可以使用以下结构帮助撰写,重点是补齐业务判断所需的信息,不要求所有字段都机械填满:

需求目标:
适用角色与范围:

触发条件:

预期结果:

边界与异常:

权限或数据约束:

验证方法与证据:

最终判定人:

未决事项及关闭期限:

例如,“当具有订单导出权限的运营人员选择已授权区域和日期范围后,系统仅导出符合筛选条件且在其权限范围内的订单;超过约定阈值时创建异步任务,并显示任务状态;无权限用户不能通过直接访问或修改请求参数获取未授权数据。验收证据包括不同角色的正反向测试结果、边界数据核对和任务日志。”

3. 例外通过记录模板

如果业务必须在部分条件未满足时继续发布,记录不能只写“已沟通”。至少应包含未满足条件、影响范围、风险说明、临时控制、责任人、补救期限、回退条件和风险接受人。期限到期后应自动触发复核,避免例外项永久留在系统中。

4. PMO每月复盘的五个问题

  • 哪些高严重度问题是在需求阶段本可发现,却拖到测试或发布阶段?
  • 哪些验收条件经常被不同角色解释成不同意思?
  • 哪些证据容易缺失,原因是流程不清、工具不便还是责任不明?
  • 例外通过是否按期关闭,重复出现的例外是否已升级治理?
  • 流程增加的前置投入,是否换来了可观察的返工、等待或风险下降?

这些问题比单纯统计“需求文档填写率”更有价值,因为它们能指向可以调整的机制。若根因是业务规则无人拍板,增加模板字段没有用;若根因是测试环境无法构造边界数据,要求测试“更认真”也解决不了问题。

十、结语:验收条件的价值,在于让分歧更早、决定更清楚

产品需求验收条件不是项目末尾的一道签字手续,而是需求进入交付系统时就应形成的共同协议。PMO最值得做的事情,是让团队尽早暴露歧义,把模糊期待变成可验证结果,把验证结果连到责任人与证据,再为合理变化保留透明的决策通道。

一套好流程不以文档厚度、审批层级或工具数量衡量,而以三件事衡量:关键争议是否前移,重要结论是否有证据,例外风险是否有人负责。下一步可以先选一个跨部门、近期要上线的真实需求,用六个维度检查验收条件,再在一个版本周期内记录澄清次数、返工工时、证据完整率和例外关闭情况。用本组织的数据决定下一步改什么,比一次性引入复杂制度更稳妥。

常见问题解答(FAQ)

1. 产品需求的验收条件怎么写才算可验证?

我写需求时经常觉得“操作方便”“体验流畅”已经表达了预期,但研发和测试理解出来的结果可能完全不同。到了评审或验收阶段,我才发现双方争议的不是功能有没有做,而是“做到什么程度才算完成”。

把验收条件写成可观察、可复现的结果,至少说明触发条件、操作或输入、预期结果及边界情况。例如,不写“搜索速度快”,而写“在约定的测试环境、1万条数据下,输入完整关键词后,95%的请求在2秒内返回结果”。无法量化的体验要求,也应列出具体场景和判断标准,并避免只用“正常”“友好”等词。

2. 需求验收应该由谁参与,最终由谁确认?

我遇到过功能已经开发完成,但业务方认为流程不符合实际操作、测试人员却认为用例已通过的情况。项目临近上线时,如果没有提前明确确认人,验收意见很容易变成多人反馈、无人拍板。

建议在需求阶段明确三类责任:业务负责人确认业务结果,产品负责人维护验收条件,测试负责人验证条件是否可执行并记录结果。最终确认人应由业务或产品治理机制指定;涉及安全、合规等要求时,还应纳入对应责任人。验收记录至少保留条件、测试结果、未通过项、例外批准人和确认日期。

3. 需求开发中途发生变更,原有验收条件怎么处理?

我在项目推进中常会遇到政策调整、用户反馈或技术限制,导致原来的验收标准不再适用。若只在需求文档里覆盖旧内容,测试和业务可能仍按不同版本判断,最后出现“做对了旧要求,却没满足新要求”的争议。

变更时不要直接覆盖原验收条件,应记录变更原因、影响范围、提出人、评估结论和批准人,并更新需求版本。同步检查开发、测试用例、排期及相关需求的依赖关系;对已完成或已测试部分,明确是否需要回归。验收时以经批准的当前版本为准,保留旧版记录以便追溯。

4. PMO怎样判断需求验收流程是否真正落地?

我不太确定流程文件发布后,怎么证明团队实际按流程执行,而不是只在项目检查时补材料。尤其项目数量多、团队分散时,单看需求通过率往往看不出验收条件是否清晰。

可以按月抽查已进入开发或测试的需求,统计验收条件完整率、条件可测试率、因标准不清导致的返工数,以及验收一次通过率。先统一口径,例如“可测试”指测试人员能据此设计出明确的通过或失败判定;同时记录样本量和项目类型,避免把小样本比例当成整体结论。

若返工集中在某类需求或团队,应针对性调整模板、评审环节或培训,而不是只增加审批。

核心关键词

读者评论

郭
郭晓彤

我们之前也尝试给每条需求加验收字段,结果低风险小改动也要填不少内容,团队很快就抵触了。按风险分层比较实际,但分级标准最好由项目复盘数据逐步校准。

顾
顾承宇

测试记录和业务验收结论确实不能混为一谈。我遇到过用例全通过、实际操作仍卡在权限交接的情况;证据最好能关联具体角色和业务流程,不只是贴一张截图。

孔
孔星宇

文中提到发布前判定率这类指标,我觉得适合先用来发现流程卡点,不宜直接当团队考核指标。否则容易为了按时通过而少报未决问题。

文章包含AI辅助创作:产品需求验收条件全流程:PMO落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/576711
