在装备制造企业里,项目延期往往不是因为某一个任务没有人处理,而是因为一张变更后的图纸没有同步到采购,一项关键物料没有回传到项目计划,或者现场调试问题一直停留在聊天记录里。本文围绕《2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比》,选取 PingCode、Jira、Microsoft Project、飞书项目和明道云五类常见平台进行比较。我的核心判断是:装备制造企业不应先问“哪个系统功能最多”,而应先问“哪个系统能把设计、采购、生产、安装、验收和变更串成一条可追踪的交付链”

一、先讲结论:装备制造选型不是软件排行榜

1. 五个平台没有绝对的第一名

我不建议把这五个平台简单排成“第一名、第二名、第三名”。原因很直接:装备制造企业的管理对象并不相同。有的企业主要做研发型设备,有的企业以非标项目交付为主,有的企业已经部署 ERP、MES 和 PLM,只缺少跨部门项目协同,还有的企业真正的问题是现场安装和售后服务无法闭环。

因此,平台的适配度至少取决于五个变量:项目复杂度、并行项目数量、现有系统基础、现场人员比例以及企业能够承受的实施复杂度。一个适合研发项目管理的平台,未必适合管理车间排产;一个能够承载复杂流程的平台,也未必适合没有专职管理员的中小企业。

平台 更适合的核心场景 主要优势 选型时最需要验证的地方
PingCode 中大型企业的研发、制造项目和跨部门协同 项目管理、研发协同、流程配置和私有化能力相对均衡 采购、生产、成本数据与现有业务系统的集成深度
Jira 研发、软件、自动化控制和工程技术团队协作 工作流、问题跟踪、敏捷协作和生态扩展能力较强 制造现场、物料、非软件项目成本和中文服务体系
Microsoft Project 复杂计划、关键路径、资源排程和大型项目控制 计划建模、依赖关系和进度控制成熟 日常协作、移动现场使用和企业业务数据联动
飞书项目 以协同办公、审批和消息流转为主的项目团队 沟通入口统一,使用门槛较低,适合快速推动协同 复杂项目基线、资源约束、工程文档和制造业务深度
明道云 需要快速搭建个性化项目流程的企业 低代码配置、自定义表单和流程灵活 复杂排程、长期项目基线、系统治理和后续维护

这张表只是第一轮筛选,不能替代试用。尤其是“支持甘特图”“支持工作流”“支持移动端”这类表述,通常只能证明平台具备某项功能,不能证明它能处理装备制造项目中的版本变更、采购延迟和现场异常。

如果只能给出一句采购建议,我会这样说:中大型装备制造企业优先验证 PingCode 和企业级集成方案;研发技术团队可重点比较 PingCode 与 Jira;计划控制要求高的复杂工程项目应重点看 Microsoft Project;协同基础薄弱但希望快速统一入口的团队可看飞书项目;流程差异大、希望自己搭建业务表单的企业可看明道云。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

2. 选型预算应该看总拥有成本

软件采购预算不能只看每年的账号费用。装备制造企业常见的成本还包括流程梳理、历史项目迁移、ERP 或 PLM 接口、权限设计、培训、报表开发、私有化部署和后续运维。

我在评估项目管理系统时,会把成本拆成“软件成本、实施成本、集成成本、治理成本”四部分。很多项目第一年买软件花费并不高,但由于接口和个性化报表没有在合同中明确,后续追加的人天费用反而成为最大支出。

成本项 典型问题 采购前应确认的内容
软件成本 按用户、模块、项目数还是部署方式收费 并发用户、外部协作人员和只读账号是否单独计费
实施成本 模板、审批、权限和报表是否包含在标准服务中 实施人天、交付物和验收标准
集成成本 ERP、MES、PLM 或财务系统是否需要定制接口 接口数量、数据方向、同步频率和异常处理机制
治理成本 谁维护项目模板、字段、权限和数据质量 管理员培训、升级影响和后续服务方式

二、为什么装备制造项目比普通项目更难管理

1. 项目计划只是交付链的表面

装备制造项目通常从客户需求确认开始,经过方案设计、机械设计、电气设计、工艺准备、采购、外协、生产、装配、调试、现场安装、验收和售后。每一个阶段都可能影响后续环节,且阶段之间不是简单的前后排列关系。

例如,机械设计完成并不意味着可以立刻采购。采购还需要等待图纸发布、物料编码确认、供应商选择和技术协议审批。采购到货也不代表项目可以装配,因为来料检验、外协加工和工艺准备可能仍未完成。

这说明装备制造项目的管理重点不是把任务放进甘特图,而是把任务背后的输入、输出、责任人、前置条件和异常处理机制记录下来。如果系统只显示“采购部负责采购”,却看不到采购对应的图纸版本和交付里程碑,计划透明度仍然是假的。

2. 非标项目的变化会沿着链条放大

在标准化产品中,需求变化通常可以通过产品配置解决;在非标设备中,客户提出的一次尺寸变化,可能同时影响结构设计、电气柜、采购件、加工工艺、装配空间、现场基础和验收时间。

我更关注系统能否回答三个问题:谁提出了变更,变更影响了哪些对象,变更后谁必须重新确认。仅有一个“变更审批”按钮是不够的。真正有价值的是,变更记录能够关联到任务、文档、物料、采购节点和交付承诺。

3. 多项目资源冲突比单项目延期更隐蔽

不少装备制造企业同时承接十几个甚至几十个项目,但设计、工艺、调试和安装人员往往是共享的。项目经理在自己的看板上看到任务正常,并不意味着整个组织没有冲突。一个电气工程师同时被三个项目安排在同一周完成联调,系统如果没有资源负荷视图,就无法提前暴露问题。

资源冲突还包括关键设备、试验台、焊接工位、外协供应商和现场安装班组。企业真正需要的是跨项目视图,而不是把每个项目分别做得很漂亮。

4. 现场交付是很多系统的薄弱环节

安装和调试人员通常不在办公区,他们使用系统的场景与项目经理完全不同:拍照上传、记录异常、确认安装项、发起整改、填写验收结果、查看最新图纸。若移动端只能查看待办,不能在弱网环境下上传附件或快速定位项目,现场人员最终还是会回到群聊和电话。

因此,评估移动端时我不会只问“有没有 App”,而会要求供应商现场演示一个完整动作:现场人员创建问题,上传照片,指定责任人,设置截止日期,责任人完成整改后提交证据,项目经理最后关闭问题。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

三、装备制造企业最容易踩的五个选型误区

1. 把功能数量当成系统能力

供应商演示时,甘特图、看板、仪表盘、移动端和审批流几乎是标配。问题在于,功能存在不等于功能适用。一个平台可以有甘特图,但未必支持复杂基线;可以有审批流,但未必能够将工程变更同步到项目计划;可以上传附件,但未必支持图纸版本追踪。

我建议把“有无功能”改成“能否用真实业务完成动作”。例如,不要问“是否支持风险管理”,而要问“风险逾期后是否自动升级,是否能显示影响的里程碑,是否能按项目、部门和责任人统计”。

2. 用项目管理系统替代 ERP、MES 或 PLM

项目管理系统擅长计划、任务、里程碑、风险和协同;ERP擅长采购、库存、订单、成本和财务;MES更关注车间现场执行;PLM更关注产品数据、图纸、BOM和工程变更。它们可以集成,但不应在选型时混为一个系统。

如果企业的主要问题是库存不准、成本核算不清或工序报工缺失,单纯上线项目管理系统不会自动解决。相反,如果企业已有 ERP,却无法让项目经理看懂采购和交付风险,项目管理系统就有明显价值。

3. 只让项目经理使用系统

项目经理单独维护系统,最初可能看起来很整齐,但数据会很快失真。设计、采购、生产和现场人员如果不在自己的工作入口中更新状态,项目经理只能靠会议和电话追进度。

正确的做法是让不同角色维护自己最接近的数据:设计人员更新任务和文档版本,采购人员更新订单与到货状态,生产人员反馈工序进度,现场人员提交问题和验收记录,项目经理负责判断风险和调整计划。

4. 把定制开发误认为平台灵活

很多平台在演示中可以实现任何流程,但“能实现”不等于“适合长期维护”。如果每个部门都提出一组独立字段,每个项目都建立一套流程,几个月后系统会出现大量重复模板、失效字段和无人维护的自动化规则。

我会把能力分成三层:标准功能、管理员可配置功能、供应商定制开发。标准功能适合快速上线,可配置功能适合适度调整,定制开发则必须评估升级兼容性和长期维护成本。

5. 没有用真实项目做概念验证

用虚构的“项目A”演示,几乎所有系统都能表现良好。真正的验证应该拿企业最近一个延期项目,导入真实阶段、关键物料、变更记录和现场问题,要求供应商在限定时间内完成配置。

如果供应商只愿意展示首页、驾驶舱和标准看板,却不愿意演示变更影响、跨项目排程和接口异常处理,企业就应该保持谨慎。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

四、我会怎样建立专业的选型判断逻辑

1. 先判断项目属于哪种管理类型

我通常先把企业项目分为四类,而不是直接进入产品演示。第一类是研发设计型项目,重点是需求、任务、评审和工程文档;第二类是制造交付型项目,重点是采购、生产、装配和验收;第三类是工程实施型项目,重点是现场计划、分包协同和问题闭环;第四类是多组织复杂项目,重点是资源、权限、成本和系统集成。

一家公司可能同时存在四类项目,但必须先确认哪一类是当前最影响交付的瓶颈。系统选型应该先解决最大损失点,而不是追求覆盖所有场景。

2. 再画出一条真实的端到端流程

建议企业用一张纸画出从“合同或订单生效”到“验收回款”的完整链路,并标记每个节点的输入和输出。至少应包含需求确认、方案评审、图纸发布、长周期物料采购、生产开工、装配、调试、发运、现场安装和验收。

画流程时不要只写部门名称,还要标记责任对象。例如“采购完成”不是一个足够清晰的节点,还应说明完成标准是下单、供应商确认、到货、检验合格,还是物料已经进入装配现场。

3. 最后建立加权评分,而不是平均打分

不同企业的权重差异很大。对研发型企业,需求和变更管理可能占25%;对制造交付型企业,采购生产协同和交付可视化可能占30%;对多工厂企业,集成、权限和私有化部署的重要性则会更高。

评测维度 制造交付型企业建议权重 验证问题
计划、里程碑与依赖 20% 能否管理基线、关键路径和计划偏差
多项目资源管理 15% 能否看到设计、采购、设备和现场资源冲突
变更、风险与问题 20% 变更是否有版本、审批、影响分析和责任闭环
采购、生产和交付协同 20% 能否关联长周期物料、生产节点和验收计划
文档和工程数据 8% 图纸、技术协议和验收资料是否可追溯
集成、部署和安全 12% 能否与现有系统对接,是否支持企业部署要求
移动端和现场体验 5% 现场人员是否能快速上报、整改和验收

评分时还要设置“一票否决项”。例如企业要求私有化部署,但平台无法满足;企业必须和现有 ERP 对接,但供应商没有开放接口;项目涉及大量外部协作单位,但权限无法隔离。这些问题不能用其他维度的高分抵消。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

五、5款主流平台深度对比

1. PingCode:更适合中大型组织的综合型项目协同

在这五类平台中,PingCode更值得中大型装备制造企业重点验证,尤其是100人以上、研发与制造协同较复杂、需要统一项目管理和研发协作入口的组织。它的价值不在于单独替代 ERP、MES 或 PLM,而在于把需求、研发任务、项目计划、缺陷问题、版本和跨部门协同放到一个相对统一的管理框架中。

对于装备制造企业,我会重点考察它是否能够承载项目模板、阶段门、任务依赖、风险问题和多角色协作。研发部门可以关注需求评审、技术任务和版本过程,项目部门可以关注里程碑和交付偏差,管理层则需要通过项目健康度、逾期任务和风险状态判断整体交付情况。

PingCode支持私有化部署,这一点对涉及客户图纸、设备参数、供应商信息和内部工程数据的企业有现实意义。对于已经使用 Jira、但希望进行国产化替代或迁移的组织,是否能够平滑迁移项目、问题、用户、权限和历史数据,应当作为演示验证的重点,而不能只听“支持迁移”的口头承诺。

它的边界也需要说清楚:如果企业希望系统直接完成库存核算、车间工序报工、复杂财务成本结转或完整BOM治理,就不能把项目管理平台当成制造执行系统使用。更合理的方式是明确数据边界,再通过标准接口或定制接口与既有业务系统连接。

我的判断:如果企业有研发、工程、采购、生产和交付多个团队,且希望在中大型组织内建立统一项目协同机制,PingCode应进入第一轮PoC名单。重点验证变更影响、跨项目资源和现有系统集成,而不是只看看板是否漂亮。

2. Jira:流程和问题跟踪能力强,但制造落地需要补足业务层

Jira在研发、软件、自动化控制和工程技术团队中具有较高认知度。它的优势通常体现在工作流、问题跟踪、状态转换、字段配置、权限以及生态扩展。对于装备制造企业中的软件控制、嵌入式开发、电气自动化和研发试制团队,Jira可以很好地管理需求、缺陷、评审任务和技术问题。

但如果企业要管理整机制造交付,仅靠Jira原生项目和问题管理能力通常不够。采购到货、车间生产、物料齐套、外协加工、发运和验收等信息,需要通过插件、配置或与 ERP、MES 集成来补充。系统越依赖扩展,越需要评估插件兼容性、版本升级和管理员能力。

Jira的另一个特点是灵活性带来的治理要求。一个熟悉敏捷研发的技术团队可能很快建立工作流,但制造企业的项目经理、采购和车间人员未必习惯以问题单、状态流转和字段规则为中心工作。如果没有统一命名、字段字典和流程责任,系统可能变成“技术部门很活跃、其他部门不使用”。

我的判断:Jira适合研发技术链条较强,尤其是软件、电控和自动化团队占比较高的装备制造企业。若要覆盖制造交付全流程,应先确认企业是否有能力维护扩展生态,以及是否已经规划与 ERP、MES、PLM 的数据边界。

3. Microsoft Project:计划控制能力突出,日常协同不是强项

Microsoft Project适合需要严肃管理计划、任务依赖、资源分配、关键路径和进度基线的复杂项目。对于大型设备工程、工厂建设、产线交付和周期较长的项目,它的计划建模思路比较清晰,项目经理能够用它建立较细的工作分解结构。

它的优势恰恰也是使用门槛:复杂的依赖关系、资源日历、工期计算和基线管理,需要项目经理具备较强的计划管理能力。对于只想快速建立任务清单的团队,Project可能显得过重;对于现场人员而言,复杂计划也不一定是最适合的工作入口。

采购时要重点确认使用形态、协作方式、许可证模式和与 Microsoft 生态的衔接方式。企业还应验证计划数据如何被采购、生产和现场团队更新,否则Project可能只掌握“计划版本”,却无法掌握“真实执行状态”。

我的判断:如果企业的主要痛点是大型项目计划失控、关键路径不清、资源冲突频繁,Microsoft Project值得重点比较。但它通常需要搭配协作、文档和业务执行系统,不能单独承担所有项目过程管理。

4. 飞书项目:协同入口友好,但复杂制造管理要谨慎验证

飞书项目的优势在于消息、文档、会议、审批和任务协同能够处于同一工作环境中。对于项目管理成熟度不高、部门之间主要依赖群聊推进工作的企业,它可以降低信息切换成本,让项目成员更容易接收待办、提交反馈和参与审批。

它比较适合轻量项目、售前方案、内部改善、交付协调和跨部门事项管理。项目经理可以快速建立任务、负责人、截止时间和提醒机制,管理层也可以通过协同数据了解事项进展。

但装备制造项目常见的复杂基线、资源约束、长周期采购、图纸版本、工序反馈和现场弱网使用,需要单独验证。协同平台能够快速推动沟通,不等于它天然具备制造项目的深度模型。如果企业把所有工程数据和生产节点都压进通用表格,后期可能出现字段越来越多、维护越来越困难的问题。

我的判断:飞书项目适合先解决信息分散和沟通不可追踪的问题,尤其适合协同型项目团队。若企业拥有复杂非标项目、严格工程变更和多工厂资源排程,应把它放入PoC,而不是仅凭办公生态优势直接定案。

5. 明道云:低代码灵活,但长期治理决定成败

明道云适合流程差异较大、希望自行配置表单、台账、审批和业务看板的企业。装备制造企业可以尝试用它搭建项目立项、供应商跟进、采购异常、现场问题、验收资料和售后服务等业务应用。

它的优势是业务人员可以根据实际流程快速调整字段和页面,不必每次修改都等待完整的软件开发周期。对于管理流程尚未稳定、需要边试边改的企业,这种灵活性具有吸引力。

风险在于,低代码不是没有成本,而是把部分成本转移到企业内部。字段命名、数据关系、权限模型、流程版本和管理员交接如果没有治理,系统可能变成多个部门各自搭建的小应用。尤其是项目、客户、订单、物料、供应商和人员之间存在复杂关联时,前期建模质量会直接影响后期维护。

我的判断:明道云适合流程创新速度要求高、内部有业务系统管理员的企业。对于需要严格关键路径计算、复杂资源排程和大型系统集成的组织,应先验证平台的计算能力、数据模型和后续治理机制。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

六、用一个真实业务场景看系统差异

1. 场景设定:客户临时修改关键部件

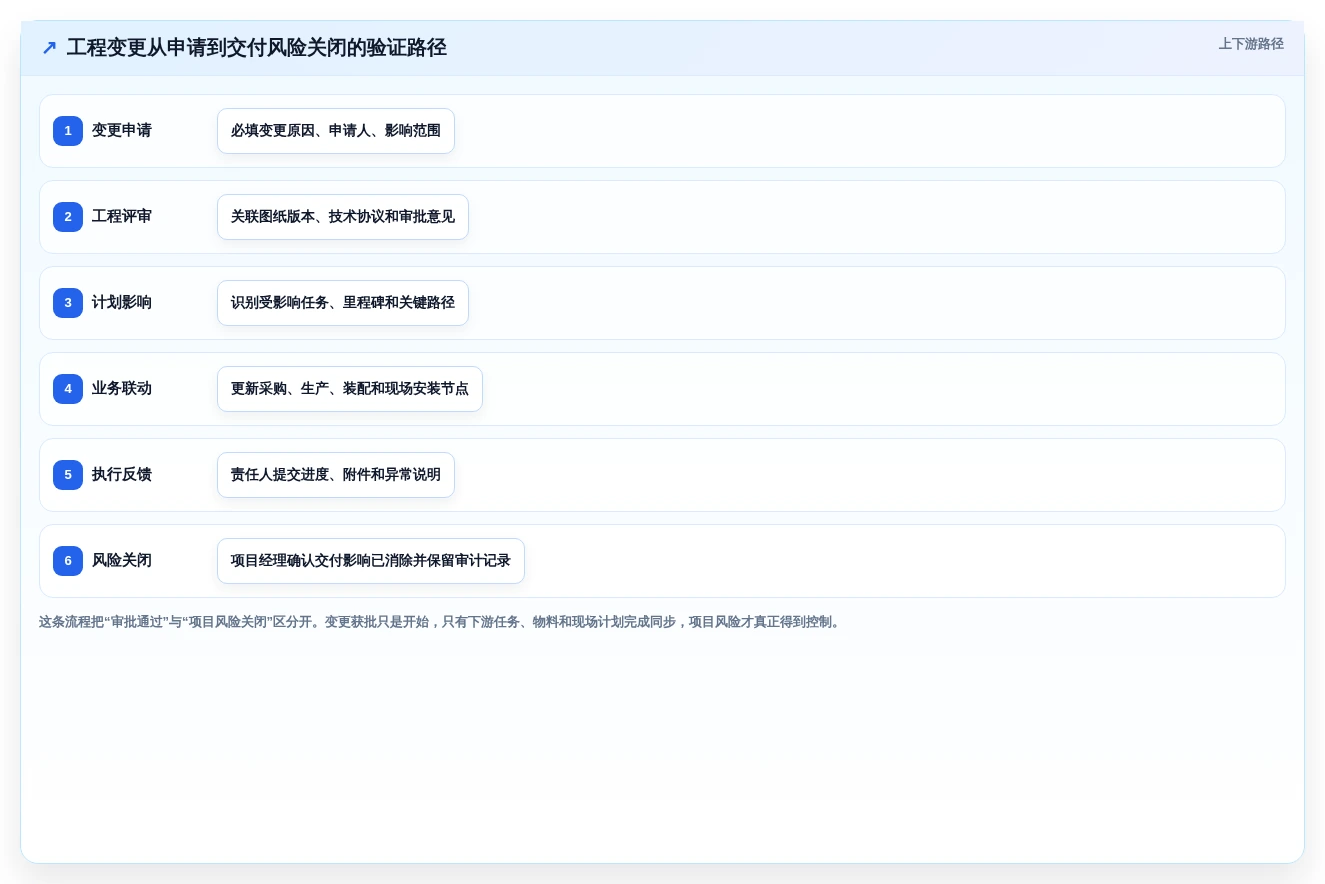

假设一家自动化产线企业正在交付一套非标设备,项目已经进入装配阶段。客户临时要求将一个关键执行部件更换为另一种规格。这个变化看起来只是设计任务,但实际上会影响机械图纸、电气接口、采购订单、加工件、装配工位、调试程序和现场安装时间。

我会要求五个平台都按照同一套脚本演示,而不是让供应商自由选择最擅长的页面。脚本包括:创建变更申请、上传新版本图纸、指定审批人、识别受影响任务、更新采购节点、通知生产负责人、重新计算里程碑,并在项目驾驶舱中显示交付风险。

2. 五个平台应该分别看什么

  • PingCode:重点看需求、任务、问题、版本和项目计划之间能否形成关联,以及私有化部署和既有系统集成如何落地。
  • Jira:重点看工作流和问题单能否承载工程变更,以及采购、生产节点是否需要插件或外部系统补充。
  • Microsoft Project:重点看变更后工期、任务依赖、关键路径和资源日历是否能够重新计算。
  • 飞书项目:重点看审批、通知、文档、群协同和问题闭环是否顺畅,同时验证复杂版本和基线管理。
  • 明道云:重点看变更表单、关联记录、自动化通知和看板配置能否稳定运行,以及后续由谁维护。

3. 演示通过标准不能只看流程跑通

一个流程能够从头点到尾,并不代表系统适合生产。真正的通过标准应包括:变更前后的版本可追溯、受影响任务可定位、未完成采购节点不会被误关闭、现场人员能看到正确资料、管理层能知道交付风险是否上升。

还要测试异常情况。例如审批被退回怎么办?供应商已经下单怎么办?旧图纸已经下载怎么办?接口同步失败怎么办?如果系统只能处理理想流程,实际使用时仍会依赖人工补救。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

4. 数据观察:项目透明度通常先改善,交付周期不会立刻下降

项目管理系统上线初期,最容易看到的变化不是项目立刻提前交付,而是管理者第一次能够比较准确地知道哪些任务逾期、哪些物料未到、哪些问题无人负责。透明度提升通常早于效率提升,这是正常现象。

以我在项目评估中使用的观察口径为例,可以跟踪逾期任务识别时间、问题关闭周期、关键节点按期率和项目经理人工汇总时间。下面的数据是基于典型制造项目的情景模拟,用来说明应该如何设计验收指标,不应理解为任何平台承诺的实际效果。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

七、不同企业应该怎样行动

1. 中小型非标设备企业:先解决计划透明度

如果企业项目数量不多、人员有限、流程还没有统一,不建议一开始就建设复杂的全套数字化平台。第一阶段可以先统一项目模板、里程碑、任务责任人、采购节点、问题台账和验收资料。

这类企业应选择使用门槛低、配置速度快、移动端可用的平台,并把上线范围控制在一到两个典型项目。只有团队形成稳定使用习惯后,再扩展到成本、供应商和售后模块。

行动顺序可以是:

  1. 选择一个近期交付、但复杂度适中的非标项目作为试点。
  2. 建立统一的项目阶段和里程碑定义。
  3. 规定任务状态、延期原因和问题关闭标准。
  4. 连续运行四到六周,观察数据完整率和逾期识别速度。
  5. 根据试点结果决定是否连接 ERP、采购或生产系统。

2. 多项目并行企业:优先验证资源和优先级

如果企业最大的痛点是同一批设计师、工艺师或调试人员被多个项目同时占用,系统选型必须把资源负荷放在前面。单项目看板再好,也无法解决跨项目的人员冲突。

建议在演示中同时建立至少五个项目,给同一名关键人员安排重叠任务,再调整其中一个项目的交付优先级,观察系统能否快速显示冲突和影响范围。不能完成这类演示的平台,不适合直接承担企业级资源统筹。

3. 制造与工程交付一体化企业:优先验证端到端联动

这类企业不能只看项目协同功能,还要关注采购、生产、安装、验收和回款。系统至少要能记录关键物料、外协进度、装配状态、现场问题和验收节点,并清楚标注哪些数据来自项目人员录入,哪些数据来自 ERP 或 MES。

如果平台无法原生提供制造数据,也不一定意味着不能使用,但必须明确集成方案。采购合同中应写清楚接口范围、数据字段、同步频率、失败重试和异常责任,避免上线后才发现“系统之间可以连接”只是概念上的连接。

4. 已有 ERP、MES、PLM 的大型企业:先做数据边界设计

大型企业最容易出现的问题不是没有系统,而是系统太多。项目管理平台上线前,必须回答“谁是主数据源”。例如物料编码由 ERP 管理,图纸和BOM由 PLM 管理,工序报工由 MES 管理,项目里程碑和风险由项目平台管理。

如果同一个字段在三个系统中都可以编辑,后续必然出现数据冲突。建议先建立数据责任矩阵,再开展接口设计。PingCode的私有化部署和迁移能力可以作为国产化方案的一部分进行验证,但最终是否合适,仍取决于企业现有系统架构和安全要求。

5. 研发、软件和电控团队占比较高的企业:重点测试工程协同

如果装备制造项目包含大量控制软件、嵌入式程序、电气设计和试验任务,Jira和PingCode都值得重点评估。此时企业应比较需求、缺陷、版本、测试和项目里程碑之间的关联,而不是只比较传统制造字段。

同时要防止研发团队与制造团队各用一套系统。最终至少需要让项目经理能够看到软件版本、电气联调、机械装配和现场调试之间的依赖,否则企业只是把部门墙从线下搬到了线上。

八、不同方案之间的关键取舍

1. 灵活配置与长期稳定的取舍

灵活配置能够快速适应企业流程,但配置越多,治理要求越高。明道云这类低代码平台适合快速试错,但企业必须安排管理员维护数据模型;Jira和PingCode也需要流程治理,只是治理重点更多集中在工作流、权限和项目模板;Microsoft Project则更依赖专业计划人员。

我的建议是:流程尚未稳定时,可以保留一定灵活性;流程已经成熟且项目规模较大时,应优先选择标准化和可治理性,而不是无限制地增加字段和审批节点。

2. 计划深度与一线使用便利性的取舍

越精细的项目计划,通常越需要专业人员维护。Microsoft Project在计划控制上有优势,但如果生产和现场团队无法及时反馈,计划再精细也会变成静态文件。飞书项目等协同入口更容易推动使用,但复杂计划能力需要进一步验证。

企业可以采用“双层计划”:项目经理维护里程碑、关键路径和基线,一线人员只更新自己负责的任务、问题和现场状态。这样既保留管理深度,也不会让一线人员面对过重的操作负担。

3. 私有化部署与上线速度的取舍

私有化部署适合对图纸、工艺、客户数据和供应链信息有较高安全要求的企业,也适合已有统一身份、网络和审计体系的大型组织。但私有化会带来服务器、升级、备份、运维和安全责任。

如果企业没有专门的信息化团队,不能只因为“可以私有化”就直接选择该模式。应同时确认升级机制、故障响应、数据备份、权限审计和运维边界。PingCode支持私有化部署,但具体架构、模块范围和服务方式仍需在正式方案中确认。

4. 国产替代与生态兼容的取舍

国产替代不是简单更换品牌名称,而是要保证用户、项目、权限、历史数据、接口和日常使用都能连续运行。对于已有 Jira 的企业,迁移时应特别检查历史问题、附件、评论、工作流状态、字段映射和报表是否完整保留。

如果企业计划以PingCode作为国产替代方案,应把“平滑迁移”拆成可验收的技术任务:数据导入范围、迁移准确率、权限映射、附件可读性、历史记录保留以及回滚方案。只有这些条件达成,替代才真正具备业务意义。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

九、采购前必须向供应商验证的十二个问题

1. 关于项目计划

  • 能否按照装备制造项目建立设计、采购、生产、安装和验收模板?
  • 是否支持任务依赖、里程碑、计划基线、关键路径和版本对比?
  • 计划延期后,系统能否显示受影响的下游节点,而不是只改变一个日期?

2. 关于变更和工程数据

  • 能否关联变更申请、图纸版本、技术协议和审批记录?
  • 客户需求变化后,能否定位受影响的采购、生产和现场任务?
  • 旧版本资料是否仍可追溯,现场人员是否会误用旧图纸?

3. 关于采购、生产和外协

  • 长周期采购件能否与项目里程碑和装配节点关联?
  • 外协单位是否可以在受限权限下反馈进度和提交附件?
  • 采购、生产和项目状态之间是原生联动、接口同步,还是人工导入?

4. 关于集成、部署和费用

  • 是否提供 ERP、MES、PLM、统一身份认证和数据导出的标准接口?
  • 哪些功能属于标准配置,哪些需要二次开发?
  • 报价是否包含数据迁移、接口开发、培训、升级和运维费用?

5. 要求供应商现场完成一个变更演示

我建议把下面这句话直接写进演示邀请函:“请以客户临时更换关键部件为例,演示从变更申请、工程评审、图纸版本更新,到采购、生产、安装和验收计划调整的完整过程。”

演示结束后,不要只问“能不能做”,而要记录完成这套流程需要多少配置、多少开发人天、哪些角色参与、哪些数据必须从外部系统获取,以及后续升级是否会影响这套配置。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

十、上线实施:不要从全公司一次性铺开

1. 第一步:确定一个有代表性的试点项目

试点项目不能选最简单的项目,否则无法检验系统;也不能选问题最多、客户最复杂的项目,否则容易把组织管理问题全部归咎于软件。比较合适的试点是:项目流程完整、跨部门参与、存在一定变更,但项目团队仍然愿意配合。

2. 第二步:先统一五类基础数据

上线前至少要统一项目阶段、任务状态、延期原因、风险等级和问题关闭标准。没有这些基础定义,系统里的“已完成”“延期”“高风险”在不同部门之间会有不同含义,最终报表看似精确,实际无法比较。

3. 第三步:把管理动作嵌入日常工作

系统使用率取决于它是否成为工作入口。采购人员应在系统中更新关键物料状态,设计人员应在系统中提交版本和评审结果,现场人员应通过移动端提交问题,项目经理则在系统中进行风险判断和计划调整。

如果企业仍然允许所有信息通过微信群、Excel和口头会议完成,项目平台就只能承担“事后汇总”的角色。真正上线成功的标志,不是登录人数,而是关键业务动作是否在系统中留下完整记录。

4. 第四步:用数据验收,而不是用页面验收

系统验收应包含数据完整率、逾期任务识别时间、问题关闭周期、关键里程碑按期率、项目经理汇总耗时和现场问题响应时间。指标应在上线前记录基线,至少运行一个完整项目周期后再比较。

企业还应保留反例:如果上线后项目仍然延期,要区分是系统没有识别风险,还是采购、产能、供应商或客户决策本身造成延期。项目管理系统的价值首先是让问题更早暴露,不是制造“上线后零延期”的宣传数字。

2026年装备制造行业项目管理系统选型指南:5款主流平台深度对比

十一、最终选型建议:按问题选择,而不是按名气选择

1. 如果你最关心研发与制造协同

优先比较PingCode和Jira。前者更适合中大型组织建立统一的项目与研发协同框架,后者在技术团队的工作流、问题跟踪和敏捷协作方面更有吸引力。最终差异要通过真实的机械、电气、软件和调试任务验证。

2. 如果你最关心复杂计划和关键路径

优先比较Microsoft Project与PingCode。Microsoft Project更适合严肃的计划建模和资源排程,PingCode则更适合把计划、任务、问题和团队协同放在一起验证。若现场反馈主要依靠移动端,必须额外检查一线人员的使用体验。

3. 如果你最关心跨部门沟通和快速推广

可以把飞书项目纳入第一轮。它适合先解决信息散落在群聊、邮件和表格中的问题。但如果企业存在大量长周期采购、图纸版本和复杂工程变更,应同步验证其业务深度,不能把沟通便利性等同于制造项目管理能力。

4. 如果你最关心流程个性化

可以重点看明道云,但要先确认谁负责长期建模和维护。低代码平台适合流程试错,不代表可以无限增加字段。企业应在试点阶段就建立命名规范、权限规范、模板审批和应用下线机制。

5. 如果你最关心国产化、私有化和迁移

PingCode应进入重点验证范围,尤其适合已有国外项目管理工具、希望迁移到国产平台,同时又有私有化部署需求的中大型组织。迁移时不要只看项目和任务是否导入,还要验证历史评论、附件、权限、工作流状态和报表数据能否继续使用。

十二、结语:最好的系统,是能提前暴露交付风险的系统

装备制造行业的项目管理系统选型,表面上是在比较甘特图、看板、工作流和报表,实质上是在选择企业如何面对交付风险。真正有价值的平台,不是把所有功能都堆在一个首页里,而是能让变更有记录、计划有依据、责任有归属、问题有闭环、风险能提前被看见。

我的独特判断是:装备制造企业不应把“项目完成率”作为唯一核心指标,更应该关注风险提前发现时间、关键物料可视率、变更影响识别率和问题关闭周期。如果系统能够让项目团队提前两周发现采购会影响装配,让现场人员在当天闭环一个异常,让管理层清楚看到哪个项目正在消耗关键资源,它就已经创造了比“界面更漂亮”更实在的价值。

下一步可以按以下顺序行动:

  1. 列出企业最近三个延期项目,找出延期真正发生在哪个环节。
  2. 画出从需求、设计、采购、生产到验收的端到端流程。
  3. 确定三项一票否决条件,例如私有化、接口、权限或现场移动能力。
  4. 从五个平台中选择三家,用同一个真实项目完成PoC。
  5. 把变更影响、跨项目资源、采购联动和现场问题作为必演示场景。
  6. 以试点数据而不是销售演示决定最终采购。

如果企业目前还无法清楚描述自己的项目流程,最需要的可能不是立即购买一套“大而全”的平台,而是先完成流程和数据梳理。如果流程已经明确、项目数量持续增长、跨部门协同成本越来越高,那么现在就是建立统一项目管理机制的合适时机。

常见问题解答(FAQ)

1. 装备制造企业选择项目管理系统时,最应该优先看哪些能力?

我接触过几家非标设备企业的系统选型,发现大家最容易被甘特图、看板和移动端演示吸引。但真正让项目延期的,往往是设计变更没有传到采购、生产和现场安装环节,我想知道选型时到底应该按什么顺序判断。

装备制造企业选项目管理系统,第一优先级不是看功能数量,而是看系统能否还原“需求确认,设计,采购,生产,装配,安装调试,验收”的真实交付链。普通任务协同工具能把事情列出来,但不一定能解释一项变更会影响哪些物料、工序、人员和交付节点。我建议把能力分成三层判断。

第一层是基础计划能力,包括 WBS、甘特图、里程碑、任务依赖、计划基线和延期预警;第二层是制造项目协同,包括长周期采购件、外协任务、生产节点、质量问题和现场调试;第三层是系统集成,包括 ERP、MES、PLM、财务系统的数据边界和接口能力。

评估层级重点验证内容常见误区 计划层任务依赖、关键路径、计划版本、延期影响只展示甘特图,不演示计划变更 交付层设计、采购、生产、安装、验收是否串联把任务清单当成项目闭环 集成层ERP、MES、PLM 的接口、主数据和权限把“支持接口”理解成已经完成集成 最有效的验收问题是让供应商现场演示一个真实场景:客户临时修改关键部件,系统能否记录变更、发起审批、保留旧版本,并显示对采购到货、生产排程和交付日期的影响。

如果演示只能新增一条任务或发一条通知,说明它更偏协同工具,还没有真正进入装备制造项目管理

2. 5款主流平台横向对比时,应该如何避免被供应商的功能宣传带偏?

我准备同时评估5款平台,但每家供应商的演示重点都不一样,有的强调低代码,有的强调制造业经验,还有的强调生态集成。这样直接比较很容易变成“谁的PPT更漂亮”,我想要一套更客观的评分方法。

横向对比必须先固定场景,再固定评分标准,不能让每家供应商自行选择展示内容。实际选型中,最容易踩的坑是把“有这个功能”和“能在企业流程中落地”混为一谈。

可以准备一个包含真实项目数据的测试包,例如一项周期为180天的非标设备项目,包含设计、采购、制造、安装和验收五个阶段,设置30名项目成员、8个关键物料、3家外协单位和2次客户变更。让5个平台完成同一组任务,再记录操作步骤、权限配置、数据同步和报表输出结果。

评分维度建议权重评分关键 计划与关键路径20%能否识别依赖关系和延期影响 多项目资源管理15%能否发现人员、设备和外协资源冲突 变更与风险闭环20%能否保留版本并追踪影响范围 采购、生产、交付协同20%能否连接关键物料、工序和验收节点 集成与开放能力10%标准接口、数据权限和同步机制是否清晰 实施与使用成本15%配置难度、培训成本和二次开发边界 评分时建议使用“强、中、弱、待核实”四档,而不是随意打出92分、95分。

公开资料明确支持且在演示中跑通的能力可以评为“强”;需要配置或接口开发的评为“中”;主要依赖定制的评为“弱”;供应商只口头承诺、没有文档或演示证据的,统一标为“待核实”。我尤其建议单独记录“实现方式”。同样是变更审批,有的平台是标准配置,有的平台需要低代码搭建,还有的平台必须由供应商开发。

三种方式在报价、上线周期和后续维护上完全不同,不能在对比表中都写成简单的“支持”。

3. 装备制造企业应该选择轻量项目管理平台,还是大型一体化系统?

我们公司有多个非标设备项目同时交付,现有系统只有财务和基础进销存,项目延期主要发生在采购和安装阶段。管理层倾向于一次性上大型系统,但项目团队担心实施周期太长、最后没人愿意使用,我不知道应该怎么取舍。

轻量平台和大型一体化系统没有绝对优劣,关键取决于企业当前最急迫的问题。如果企业连项目计划、责任人、里程碑和延期原因都无法透明化,直接上复杂的一体化系统,往往会把基础管理问题包装成系统建设问题。

在一个典型的多项目并行场景中,项目团队最先需要解决的通常是三件事:关键节点是否清楚、采购和安装是否提前暴露风险、管理层能否看到所有项目的健康度。这些问题可以先用轻量平台建立统一模板和周计划机制,再逐步与 ERP、MES 或 PLM 对接。

企业状态更适合的方向原因 项目数量较少,流程尚未标准化轻量项目管理平台先建立计划、责任和问题闭环 项目多、部门多,资源冲突明显中型项目管理平台重点解决多项目排程和跨部门协同 已有 ERP、MES、PLM,组织复杂企业级平台或集成方案重点关注数据边界、权限和接口治理 制造与工程安装深度一体化项目平台加制造系统组合单一系统未必能同时覆盖项目和车间执行 一个实用的判断方法是计算“首期必须解决的问题数量”。

如果首期只需要统一项目模板、里程碑、任务责任、采购节点和现场问题,优先选择60至90天能够上线的方案;如果同时涉及成本核算、库存、工序报工、图纸版本和多组织核算,就应把实施周期、主数据治理和接口预算纳入决策。不要只比较软件报价。

一个报价20万元的系统,如果还需要15万元接口开发、10万元数据迁移和持续的顾问服务,实际成本可能高于报价更高但标准能力更完整的平台。采购时应要求供应商拆分软件、实施、接口、培训、迁移、运维和升级费用。

4. 供应商演示项目管理系统时,装备制造企业必须现场验证哪些场景?

我参加过几次软件演示,供应商通常展示首页驾驶舱、漂亮的看板和拖拽式甘特图,但这些内容和我们实际遇到的图纸变更、采购延期、外协失约关系不大。为了避免买回去才发现不适用,我想准备一份真正能测出差距的演示清单。

最值得验证的不是首页,而是“异常发生以后系统怎么处理”。装备制造项目的管理价值,往往体现在变更、延期、资源冲突和现场问题这些不顺利的场景中。供应商如果只展示正常流程,无法证明系统能支撑真实交付。第一个场景是客户变更。

要求供应商新建一条变更申请,关联原始需求、图纸或技术文件,经过审批后生成新版本,并明确显示受影响的采购任务、生产任务和交付里程碑。重点观察系统是否保留旧版本、是否有审批留痕,以及影响范围是自动计算还是人工维护。第二个场景是关键物料延期。

将一个交付周期较长的核心部件设置为延期7天,要求系统显示哪些项目节点会被影响、谁收到提醒、是否能重新排程。很多平台可以标记“延期”,但不能把延期传导到项目计划,这就是看板展示和真正计划管理之间的差异。第三个场景是多项目资源冲突。

准备3个并行项目,让同一名设计工程师、同一台关键设备和同一支安装队伍被重复安排。验证平台是否能够显示资源负荷、识别冲突,并支持调整项目优先级,而不是只允许项目经理逐个打开项目查看。第四个场景是现场调试问题。

要求现场人员通过移动端上传照片、问题描述、责任单位和计划完成时间,并由办公室人员完成派单、跟踪和关闭。需要特别测试弱网环境、附件大小、消息提醒、权限隔离和历史记录,这些细节比“是否有移动端”更能决定实际使用率。

演示场景必须看到的结果不通过的信号 客户需求变更版本、审批、影响任务和节点可追踪只能发通知或手工改日期 关键物料延期延期能传导到项目计划并触发提醒只有采购备注,没有计划影响 多项目资源冲突能看到人员、设备和安装队负荷只能逐个项目查看 现场调试问题移动上报、派单、验收和关闭留痕移动端只能查看,不能闭环 最后要让供应商说明每项能力的实现方式:标准功能、参数配置、低代码配置、接口开发还是定制开发。

这个问题看似简单,却直接决定上线周期和后续维护难度,也是5款平台真正拉开差距的地方。

核心关键词

读者评论

蔡天佑

文章把装备制造项目中的“变更传导”讲得比较具体,图纸版本、物料计划、生产排程和现场安装之间确实不是独立环节,选型时只看审批功能容易低估实际管理难度。

张思源

文中关于多项目资源冲突的分析很有参考价值。设计、电气和调试人员经常同时参与多个项目,如果没有跨项目资源负荷视图,单个项目看似正常,整体交付仍可能出现延期。

姜嘉宁

把项目管理系统与ERP、MES、PLM区分开这一点比较客观。企业如果真正的问题是库存、成本或工序报工,单独上线项目管理平台确实不能替代业务系统。

方俊杰

现场交付部分提出的演示要求很实用,尤其是弱网环境下上传照片、分派整改、提交证据并关闭问题这一整套流程,比单纯确认是否有移动端更能验证系统是否适合安装调试场景。

任嘉禾

文章没有简单给五个平台排固定名次,而是从项目复杂度、现有系统和实施成本等变量判断适配度,这种思路更适合装备制造企业做真实项目概念验证。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/57646

(0)
飞飞飞飞
2026年项目进度管理软件选型指南:8款主流工具深度对比
上一篇 6天前
2026年值得关注的10款Jira替代方案:企业级研发管理工具选型指南
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
