很多需求评审会开完后,团队仍然答不出三个问题:谁在什么场景下遇到问题、解决后用户行为会发生什么变化、上线后用什么证据判断需求有效。用户故事的价值不在于把需求改写成“作为某类用户,我希望……”,而在于把业务目标、用户行为、验收标准和反馈机制连成一条可验证的链路。本文以一个明确标注为情景模拟的企业项目为例,拆解项目经理如何从需求池走到上线复盘,并说明何时适合借助需求管理平台,何时一张轻量故事卡片就足够。
用户故事落地方案:项目经理开展产品需求的最佳实践案例解析
一、核心结论:用户故事不是写作模板,而是需求验证机制
1. 先把“故事”还原成决策工具
我判断一条用户故事是否有用,不看它是否符合某种标准句式,而看团队能否据此作出四类决定:是否值得做、先做什么、做到什么程度、上线后如何验证。若一条故事只说明“用户希望系统支持某功能”,却没有目标用户、使用情境、预期结果和可检查的边界,它通常只是被包装过的功能清单。
因此,我会把用户故事定义为一个小型产品假设:某类用户在某种场景下存在一个可观察的问题;如果提供某种能力,用户行为或业务结果可能发生变化;团队通过验收条件和上线数据判断假设是否成立。这个定义把讨论重点从“客户提了什么”转向“我们准备验证什么”。
2. 一条可落地的故事要连通六个环节
用户故事真正进入交付,需要从业务目标一路连接到发布后的复盘。中间任何一环断开,都会让团队出现不同版本的理解:产品认为解决了需求,研发认为完成了功能,业务方却看不到结果。
- 业务目标:需求要影响什么结果,例如缩短审批周期、降低人工录入或提升任务按期率。
- 用户与场景:是谁在什么条件下遇到问题,现有替代办法是什么。
- 故事假设:提供何种能力,预期改变哪一种用户行为。
- 验收标准:用可观察、可复现的条件说明“完成”是什么意思。
- 交付与发布:明确依赖、风险、灰度范围和回退方案。
- 效果验证:约定观察窗口、指标口径和后续决策规则。
我会特别检查“验收标准”和“效果指标”是否被混为一谈。验收标准回答功能是否按约定工作;效果指标回答功能是否改善了真实问题。一个是交付质量,一个是产品结果,不能相互替代。
3. 项目经理的角色是让证据流动起来
项目经理不一定是用户研究员,也不应替产品负责人决定产品方向。更现实的职责,是推动相关角色对事实、假设、优先级、依赖关系和决策时间形成共同理解,并把这些内容留在团队能追踪的地方。
如果需求讨论里有“客户说很急”“销售承诺过”“研发说做起来很简单”这类判断,我会追问它们分别对应什么证据:客户影响范围、承诺边界、技术评估依据。把模糊的确定性拆成可核实的事实和待验证的假设,往往比争论谁的判断更正确有效。

二、背景与真实场景:从“加一个功能”到“减少一轮返工”
1. 一个多部门项目里的典型冲突
下面的案例是为说明方法而构造的情景模拟,不对应某家企业的真实项目数据。设想一家约 180 人的企业软件团队,产品、研发、测试、实施和业务部门共同参与一个客户交付平台。客户提出“增加项目风险看板”,销售希望尽快展示,产品想统一风险口径,研发担心数据来源不一致,实施团队则发现客户目前依赖表格和群消息追踪风险。
最初的需求卡片只有一句话:“希望增加项目风险看板,支持风险等级、负责人和提醒。”团队据此估算需要两个迭代。但评审时才发现,“风险”至少有三种口径:项目经理手工标记的风险、延期任务自动推断的风险,以及客户升级问题。若不先澄清,团队可能按期交付看板,却让每个部门看到不同含义的数据。
2. 先观察工作流,再讨论界面
我会先把当前流程还原出来,而不是马上画看板。情景模拟中的访谈显示:项目经理每周从任务系统、邮件和群聊收集风险;实施顾问在客户沟通后补充问题;负责人再把信息复制到周报。真正耗时的部分不是“没有图表”,而是信息分散、状态定义不一致、责任人无法及时更新。
这类场景值得追问的不是“看板要几个颜色”,而是:哪类风险最需要提前暴露?谁负责确认风险是否成立?风险发生变化后,通知谁才不会造成提醒疲劳?如果这几个问题没有答案,界面做得越完整,团队越可能把流程缺陷固化进产品。
3. 把原始请求重写成可验证假设
经过场景梳理,团队可以把故事写成:“作为交付项目经理,我希望在每周项目检查前看到逾期任务、未关闭客户问题和人工标记风险的统一列表,以便在周报提交前确认责任人和处理计划。”这个版本仍然需要验证,但它已经说明了用户、场景、信息来源和预期行动。
同时,团队要写出不做什么。例如首期不自动判断所有风险等级,不对客户开放风险页面,不替代项目经理确认风险。边界不是降低需求质量,而是防止团队把一个可验证的首期目标膨胀成一套无法在当前周期验证的综合系统。
4. 让问题的业务成本可以被观察

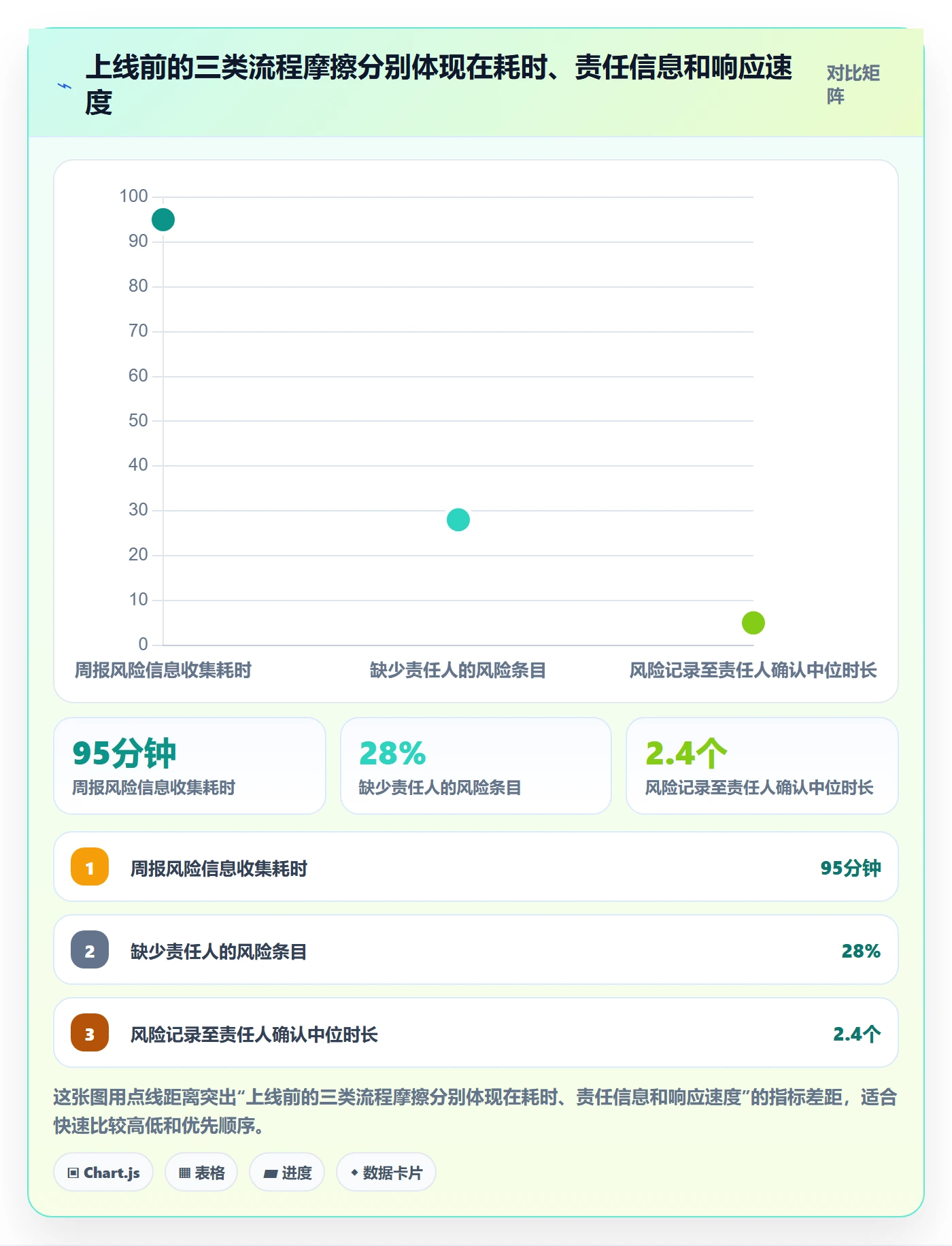

情景模拟中的基线观察窗口为上线前四周。团队抽取 12 个项目的周报记录,发现平均每份周报需要约 95 分钟收集和核对风险信息;其中约 28% 的风险条目缺少明确责任人;风险首次记录到责任人确认的中位时间约为 2.4 个工作日。这些数字是案例演示用的模拟数据,不是行业基准,也不能外推到其他组织。
这些观察比“客户觉得效率低”更适合进入决策,因为它们能帮助团队确定验证方式。团队可以观察信息收集耗时是否下降、风险责任人是否更完整、确认时间是否缩短,而不是只统计看板访问量。

三、常见误区:为什么格式正确的故事仍然交付失败
1. 误把标准句式当作需求质量
“作为用户,我希望有一个看板,以便更好地管理项目”看起来符合格式,却没有说明用户属于谁、在什么时点使用、需要采取什么动作。“更好地管理”也没有可判断的含义。句式只是帮助表达的脚手架,不是需求质量保证。
我会把故事拆成两个检查:第一,读者能否从文字中复原一个具体工作场景;第二,不同角色是否会对验收结果产生明显不同的解释。如果两名测试人员按故事设计用例,得到完全不同的结果,通常意味着故事边界仍然不清楚。
2. 把用户故事写成隐藏的解决方案清单
“用户需要风险看板、红黄绿标签、邮件提醒、导出按钮和筛选器”列的是功能,不是用户需要。每一项功能都应回到一个工作问题:标签帮助谁做何种判断?邮件在什么事件触发?导出是为了汇报、归档还是离线协作?如果答案不同,它们可能应当拆成不同故事,甚至推迟部分能力。
解决方案当然可以出现在故事讨论中,但应标注为候选方案,而不是未经验证的事实。否则,团队会过早收窄选择范围,把“客户提出的界面”误当成“客户要解决的问题”。
3. 把验收条件写成宽泛形容词
“页面友好”“性能良好”“提醒及时”“数据准确”都不能直接作为验收标准。更有效的标准需要说明对象、条件和可观察结果。例如:当项目经理筛选“逾期且未关闭”的任务时,列表只展示满足两项条件的记录;点击记录能够回到对应任务详情;数据更新时间显示到分钟。
具体标准也不代表每个细节都必须在需求阶段锁死。对尚未证实的设计,团队可以约定行为边界,再通过原型或灰度实验确认界面细节。重点是不要把“未决定”伪装成“已经说清楚”。
4. 只看开发完成,不看使用结果
一个功能可能按期发布、测试通过、零严重缺陷,但用户仍旧沿用旧表格。若团队只把“按期交付”当作成功,就会把交付效率误当成产品价值。项目经理应在启动时就和产品、业务方约定效果指标、观察窗口及数据责任人。
指标也不能越多越好。对于风险看板首期,团队可以选一个主指标,周报风险信息收集耗时;再加两个护栏指标,责任人完整率和误报率。主指标衡量目标是否改善,护栏指标防止以牺牲准确性或增加无效通知换取速度。
5. 把优先级讨论变成职位或音量竞赛
“某客户很重要”“某领导要求优先”“研发评估很简单”都是输入信息,但不足以单独决定优先级。高优先级需求还要考虑影响用户范围、问题发生频次、风险或收入影响、验证成本、依赖关系和机会成本。
我不建议用一张看似精确的打分表代替判断。评分可以帮助暴露分歧,但分数本身不是真相。若两个需求分数接近,应该进一步讨论假设可信度和最小验证成本,而不是通过增加小数位制造确定感。
6. 过早把所有需求都塞进同一套复杂流程
小团队用一套复杂的审批、字段和权限流程管理每个改动,会让管理成本超过需求风险。反过来,百人以上、多团队、多产品线的组织只用聊天记录和个人表格,也容易出现口径分裂、依赖不可见和交付状态失真。
流程复杂度应与协作风险匹配。低风险文案修正可以轻量处理;涉及跨团队接口、客户数据、合规要求或多个版本发布的故事,则需要更明确的评审、追踪和变更控制。
四、专业判断逻辑:项目经理如何把需求变成可交付的故事
1. 从用户任务开始,而不是从部门请求开始
面对需求输入,我先记录请求来源,再追问使用者和任务。部门提出“希望增加导出”,实际使用者可能是项目经理、财务人员或客户管理员;他们需要导出的目的,也可能分别是汇报、对账和归档。相同的功能名称背后,常常是不同的用户任务和权限要求。
一个实用的访谈顺序是:最近一次问题何时发生、当时用户正在做什么、目前如何绕过、哪一步最耗时或容易出错、问题不解决会造成什么后果。尽量询问最近一次真实事件,而不是只问“你想要什么功能”,因为具体回忆通常比抽象愿望更能暴露流程细节。
2. 区分事实、解释与假设
需求讨论中,我会把信息分成三层。事实是可核验的观察,例如过去四周有多少条风险记录缺少责任人;解释是团队对事实的原因判断,例如责任人缺失是因为字段不明显;假设是待验证的解决方向,例如在创建风险时强制指定责任人会改善跟进。
三层信息不能混写。把“用户需要自动提醒”当成事实,就跳过了对提醒频率、接收人和触发条件的验证;把“用户没有责任意识”当成事实,则可能把流程问题误判为人的问题。对每条关键假设,至少标出验证方法和负责人。
3. 用轻量评分确定讨论顺序,不让分数代替取舍
需求排序时,可以先用一套透明但不复杂的评分维度:用户影响、发生频次、业务风险、证据可信度、实现与运营成本、依赖阻塞。打分的目的,是让讨论可解释;如果利益相关方对某一项评分差异很大,差异本身就是需要补证据的信号。
下面是一种可调整的示意分值。它不代表通用行业标准,也不应直接机械计算后自动排期。高影响但证据弱的想法,可能先做访谈或原型验证;影响中等但实施成本很低的改进,可能适合顺手交付;高风险且跨系统依赖多的需求,则需要先拆解依赖。
| 评估维度 | 建议观察内容 | 判断提示 |
|---|---|---|
| 用户影响 | 受影响的角色数量与任务重要性 | 不要只数账号,还要看任务是否关键 |
| 问题频次 | 问题发生次数、重复工时或重复投诉 | 偶发但损失大的问题也不能简单低估 |
| 业务风险 | 客户流失、交付延期、合规或数据风险 | 说明影响链路与证据,不用“很严重”代替 |
| 证据可信度 | 访谈、行为数据、工单或业务记录的质量 | 来源越间接,越需要先做小规模验证 |
| 交付成本 | 开发、测试、迁移、培训及后续维护成本 | 把运营成本和依赖成本一并考虑 |
| 机会成本 | 挤占其他高价值工作或关键人员的时间 | 说明“不做什么”,排序才有实际含义 |
4. 把故事拆到可在一个反馈周期内验证
故事太大时,通常会把多个用户任务、多个角色和多种风险塞在一起。拆分时,我优先沿着用户价值、业务规则或风险边界切分,而不是只按前端、后端和数据库分割。技术任务可以作为子任务跟踪,但用户故事应尽量表达一个完整、可评估的用户结果。
例如风险看板可以先拆为:统一展示逾期任务;关联未关闭客户问题;支持人工标记和负责人;基于条件发送提醒。首期只做前两项,仍然能验证信息汇总是否减少周报整理耗时;提醒能力则等误报风险和接收规则验证后再做。
5. 为每条故事写出可观察的验收条件
验收条件至少覆盖正常路径、边界情况和失败处理。以项目风险列表为例,正常路径是按状态筛选风险;边界情况包括没有风险、风险负责人离职或项目权限变化;失败处理则包括数据源暂时不可用时如何提示。并不是每条故事都需要穷尽所有异常,但高风险场景必须提前暴露。
- 可复现:测试人员能按给定条件重复操作并观察结果。
- 可判定:结果不是“体验不错”之类主观表述。
- 可追溯:验收条件能关联到业务目标和对应故事。
- 不过度设计:只写本次决策所需的边界,未决定的部分明确标注。
6. 在需求卡片中保留决策上下文
故事进入开发后,团队很容易只留下标题和状态。几周后有人问“为什么不支持某种提醒”,原有背景已经散落在会议记录和聊天里。因此,我建议每条重要故事至少保留:需求来源、问题证据、关键假设、非目标、验收条件、依赖、决策记录、效果指标和当前负责人。
对于变更,不只记录改了什么,还应写清为什么改、谁确认、对范围和时间有什么影响。这样做不是为了留下更多文档,而是让团队能在人员变动、版本延期或客户争议时还原决策过程。

五、案例拆解:如何用一组故事验证风险管理流程
1. 先建立基线,再承诺改善目标
回到情景模拟项目,团队先用四周观察 12 个交付项目,建立三项基线:周报风险信息收集耗时 95 分钟/份、风险责任人完整率 72%、风险记录至责任人确认的中位时间 2.4 个工作日。上述数值均为演示用的情景模拟数据,目的在于说明口径设计,不是公开研究结论。
团队把首期目标设为:在参与试点的项目中,将周报风险信息收集耗时降低约 25%,责任人完整率提高到 85% 左右,同时不让误报率明显上升。目标属于试点期假设,而非对所有企业适用的标准。上线前先约定采集方式,避免复盘时临时挑选对自己有利的数据。
2. 把首期范围限定在信息汇总,不直接自动判风险
需求拆分后,首期只聚合两类可追溯信息:已经逾期的任务和未关闭的客户问题。人工标记风险仍由项目经理确认。自动判定风险等级暂缓,因为不同项目对“高风险”的定义差异较大,模型或规则一旦误报,可能造成提醒疲劳和错误升级。
该取舍看起来没有一次性完成“智能风险管理”,却降低了首期验证成本。团队先检验数据是否能减少重复整理,再决定是否投入精力统一风险模型。最小可行范围不是最少的功能数量,而是足以验证关键假设、同时把错误代价控制在可接受范围内的范围。
3. 把一个大需求拆成有顺序的用户故事
- 故事A:统一查看逾期任务。作为项目经理,我希望在周报准备时筛选逾期任务,以便快速确认需要升级的事项。首要验证是逾期任务是否能可靠关联到项目。
- 故事B:查看未关闭客户问题。作为交付负责人,我希望在同一项目视图中看到未关闭问题及负责人,以便核对客户沟通中的待办是否有人跟进。
- 故事C:确认风险责任人。作为项目经理,我希望能对聚合条目补充责任人和处理计划,以便把发现转为明确行动。
- 故事D:导出周报所需摘要。作为项目经理,我希望导出经确认的风险摘要,以便减少重复整理。该故事需等试点确认信息结构后再排期。
故事顺序依据依赖和验证价值确定,而不是依据功能显眼程度。A、B可以验证数据整合;C检验信息是否能转为行动;D依赖前面信息结构稳定,过早开发可能导致导出格式反复返工。
4. 预先区分交付指标、结果指标和护栏指标
团队设定了三个层次。交付指标包括试点项目覆盖数、故事验收通过率和关键缺陷数;结果指标包括周报整理时间、责任人完整率;护栏指标包括错误归属率、用户忽略率和因重复提醒造成的投诉数。前一类用于判断交付是否完成,后两类用于判断产品效果和副作用。

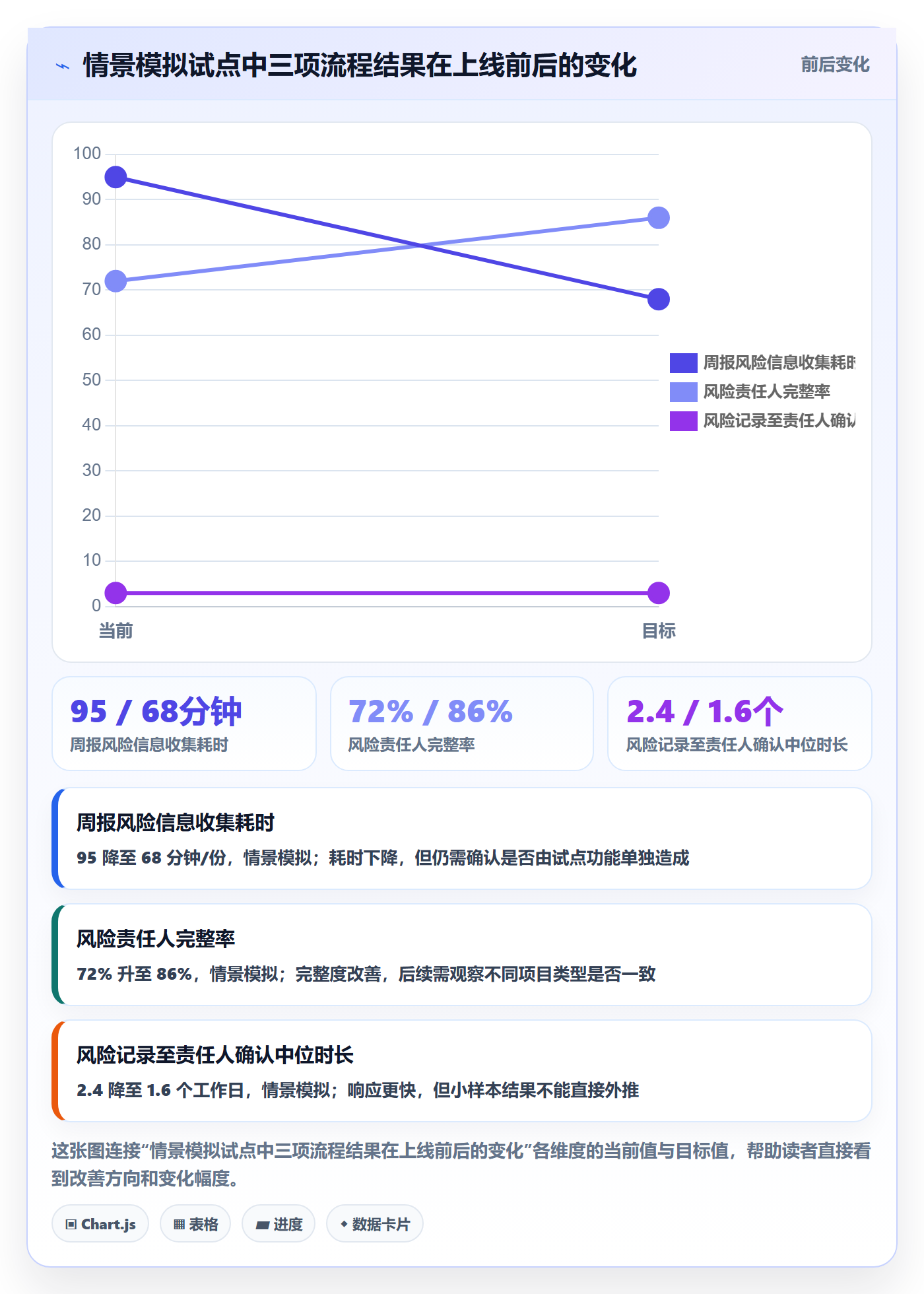

上线四周后,情景模拟得到这样的试点结果:周报整理时间从 95 分钟降至 68 分钟,责任人完整率从 72% 升至 86%,责任人确认中位时间从 2.4 个工作日降至 1.6 个工作日。数据看起来改善,但样本量只有 12 个项目,且可能受项目类型和团队熟练度影响,不能据此宣称普遍效果。
5. 结果变好后,仍要检查结果是不是功能造成的
团队还要检查上线期间是否同步发生其他变化,例如管理层要求周报模板简化、项目数量减少、试点成员接受了额外培训。若同时发生多项干预,指标改善不一定都来自新功能。可以采用分批试点、相似项目对照或对同一项目的前后时间序列观察,减少混杂因素。
对于资源有限的团队,不必为了追求严格实验而无限期不发布。更实际的做法是明确证据强弱:如果只是少量用户访谈,就写“反馈方向积极”;如果有稳定行为数据,再写“在试点范围内观察到改善”;只有样本、口径和对照条件足够,才谨慎讨论因果。

6. 用复盘决定扩展、调整还是停止
如果整理耗时降低、责任人完整率提高,且错误归属和投诉没有恶化,团队可以扩展到更多项目;如果耗时下降但错误归属明显增加,应优先调整数据源和匹配规则;如果用户几乎不使用统一视图,且旧流程仍占主导,则应重新检查用户场景,而不是继续叠加功能。
复盘结论应带着范围边界。例如“在 12 个试点项目、四周观察窗口内,周报准备耗时下降”比“该功能提升了企业效率”更可信。团队做下一步决策时,需要清楚自己拥有的是方向性证据还是足以支持规模化推广的证据。

六、工具与协作:什么时候需要需求管理平台
1. 工具解决的是追踪问题,不是需求判断
团队只有几个人、产品边界清楚、需求变更频率不高时,结构化文档或轻量看板可能已经足够。选择工具的理由不应是“专业团队都在用”,而应是现有协作方式已经无法可靠回答:需求从哪里来、谁在处理、依赖什么、为什么改范围、上线后结果如何。
当团队进入多项目、多角色、多版本并行,需求与研发任务、测试、缺陷和发布记录之间需要持续关联时,统一平台可以降低信息散落的风险。工具的价值不在字段数量,而在一条需求能否从提出、评审、交付一路追踪到效果复盘。
2. 百人以上组织更应关注流程一致性和可配置边界
对 100 人以上、多个业务线协同的组织,常见难题不是没有任务列表,而是不同团队对“需求已评审”“已开发完成”“可发布”的定义不一致。平台选型应检查流程是否支持不同团队的实际差异,同时能否保留企业级视角;如果所有团队被迫走完全相同的流程,工具会被绕开,数据质量也会随之下降。
以 PingCode 作为候选平台示例时,可以重点核验需求与研发协同、跨团队可见性、流程配置、权限和报表能力是否符合当前组织的实际情况。对于有本地化部署要求或计划从 Jira 迁移的团队,还应把私有化部署方案、迁移支持范围、字段与历史数据映射、权限继承和迁移后的验证机制列入正式评估,而不是只依据宣传表述作决定。
“国产替代”也不应简化为更换产品名称。真正的评估问题包括:当前工作流能否迁移、历史数据能否追溯、插件和接口如何替代、用户培训成本多高、关键报表是否重建、迁移失败能否回退。平台是否适合,取决于这些具体条件,而不是某个标签。
3. 做迁移验证时,先选代表性样本
如果组织准备从现有平台迁移,可以先选一条产品线或一个迭代周期做试迁移。样本要包含典型需求、已关闭事项、复杂权限、关联任务、附件和历史评论,而不只是最简单的待办。先验证字段映射、状态流转、链接关系、通知规则和报表,再估算全量迁移成本。
迁移验收不应只看“记录数量一致”。还要抽样核对需求描述、状态、负责人、时间信息、关联关系、附件可访问性和关键历史记录。对无法一比一迁移的配置,应提前确定替代方案、责任人和影响范围,并为切换安排冻结窗口及回退步骤。
4. 工具选型用真实工作流做演示
我建议不要让供应方只演示一条理想流程。准备一组脱敏的真实案例,现场完成从需求提交、澄清、评审、拆分、开发、测试到发布复盘的操作,再观察每一步需要多少手工补录,以及跨团队成员能否看懂当前状态。
- 需求字段是否能表达用户、问题、假设、验收条件和非目标。
- 需求与任务、缺陷、测试和版本之间能否建立可追踪关系。
- 不同团队能否配置必要差异,同时共享组织级状态和报表口径。
- 权限、审计、数据驻留和私有化部署要求是否符合组织的安全规范。
- 从 Jira 等现有系统迁移时,数据、附件、链接、权限和历史记录如何处理。
- 管理报表能否基于统一定义生成,而不需要长期依赖人工拼表。
- 培训、运维、接口维护和流程调整的长期成本是否可接受。
如果是 PingCode 等候选平台,建议要求相关团队用实际字段、流程和样本数据完成验证,并让信息安全、研发管理、产品、测试和一线用户共同签字确认关键要求。具体部署能力、迁移范围与服务条件应以当前产品文档、合同和正式评估结果为准。

七、不同情况下的行动建议与取舍
1. 小团队、低风险需求:先轻量验证
如果团队规模小、协作链路短、变更影响有限,不必先搭建复杂需求治理体系。可以用统一模板记录问题、用户场景、验收条件、负责人和复盘时间;每周安排短评审,及时清理已过期或重复的需求。
这一选择的优势是启动快、维护成本低。代价是跨团队追溯、历史决策复用和组织级统计能力有限。一旦人员增加、并行项目变多,应关注轻量方法是否开始依赖某个关键员工的记忆。
2. 多团队、多项目:先统一关键定义,再统一工具
组织协作复杂时,优先统一少量关键术语,例如“需求进入评审”“故事准备就绪”“开发完成”“可发布”和“效果已复盘”。不需要消灭所有团队差异,但必须让管理层和协作团队理解状态含义,否则看板颜色相同,背后的工作实际却不同。
可以先选一个跨团队项目试运行统一模板和状态定义,再决定是否扩展到整个组织。这样能尽早暴露字段过多、权限过细、报表口径不一致等问题,避免把未经验证的流程一次性配置进平台。
3. 高不确定性需求:先买证据,不急着买完整功能
当用户问题存在,但解决方案不确定时,最合适的下一步往往是访谈、原型、可用性测试或手工试点。项目经理可以把验证活动作为一项有时间上限的小任务,约定投入上限、目标样本和退出条件,避免“继续研究”无限延期,也避免把不确定方案直接排入大型开发计划。
取舍是短期内看不到完整功能上线,但可以减少错误建设成本。如果问题涉及安全、合规或合同承诺,验证还要覆盖规则审查和业务责任边界,不能只用用户偏好测试替代风险评估。
4. 高风险、强依赖需求:先做影响分析和回退设计
涉及数据迁移、关键接口、权限调整、多个产品线或重要客户承诺时,故事卡片之外还需要依赖图、风险清单、发布策略和回退方案。项目经理应让技术、测试、运维、安全和业务负责人共同确认关键决策点,并在排期前暴露不可控依赖。
这会增加前期准备时间,但通常能减少临近上线时的范围震荡。若业务时点无法调整,可以考虑缩小灰度范围或分阶段发布,而不是把风险隐藏在“按期完成”的承诺里。
5. 既有系统迁移:用总拥有成本而非功能清单做决定
迁移平台时,要同时评估软件费用、迁移人力、历史数据完整度、接口重建、培训、运维和退出成本。功能列表上的“支持迁移”不代表每个自定义字段、插件或权限规则都能原样迁移,必须拿样本验证。
如果迁移后用户需要长期在新旧系统并行录入,或者关键报表只能靠人工拼接,短期节省的许可成本可能被运营成本抵消。更稳妥的做法是先定义迁移成功的业务标准,再以试点结果决定扩大、调整或暂缓。
八、结语:把每条故事写成一次有边界的学习
1. 最重要的不是写得像故事,而是能够改变决策
一条用户故事不必文采出众,也不必包含所有未来需求。它需要让团队看见谁遇到什么问题、为什么值得解决、准备改变什么、怎样判定交付完成,以及上线后凭什么继续投入。没有这些内容,用户故事只是换了格式的任务标题。
项目经理的专业价值,体现在把业务请求中的确定与不确定分开,把跨角色的理解差异变成可决策的问题,再让验证结果回到下一轮优先级讨论中。这样做不保证每个需求都成功,但能让团队更早发现错误方向,并且减少“交付完成却无人受益”的情况。
2. 下一步可以从一条在途需求开始
不需要等待工具更换或流程改版。选一条正在讨论的需求,补齐用户与场景、问题证据、预期行为、非目标、验收条件和一个主效果指标;再检查开发、测试和业务方是否对“完成”有相同理解。发布后按事先约定的口径复盘,并记录继续、调整、扩展或停止的理由。
真正可复制的最佳实践不是某套固定模板,而是一种工作习惯:先验证问题,再选择方案;先说清边界,再承诺交付;上线之后,不用感觉替代证据。从一条故事开始,把这条闭环走通,比一次性引入更复杂的流程更有价值。
常见问题解答(FAQ)
1. 用户故事应该怎样写,才不会变成一句模糊的需求?
我在整理需求时,经常看到“优化体验”或“增加筛选”这样的描述,团队成员看完后理解并不一致。到了评审或验收阶段,才发现大家对用户、目标和完成标准的理解各不相同。
用“作为[用户角色],我希望[完成某件事],以便[获得某种价值]”描述用户故事,再补充可验证的验收条件。例如,筛选功能可明确筛选字段、结果范围、无结果时的提示和清除条件。若一句故事包含多个独立目标,应拆分,确保每条都能单独讨论、开发和验收。
2. 项目经理如何判断一条用户故事是否可以进入开发?
我遇到过需求已经排进迭代,却因关键规则未定而反复找产品确认的情况。团队表面上开始了开发,实际上仍在等待决策,进度和预估都受到影响。
进入开发前,至少确认用户与价值清楚、验收条件可测试、主要业务规则已明确、依赖和风险有负责人,并由团队完成估算。可以用就绪检查清单逐项核对;若关键规则仍待确认,先安排澄清任务或拆出探索工作,不把未决假设当成已定需求。
3. 用户故事的验收标准应该写到多细?
我曾经把验收标准写成“功能正常”,结果开发和测试对“正常”的理解不同。尤其是权限、异常输入和空结果等边界情况,往往在临近发布时才暴露。
验收标准应细到测试人员能据此判断通过或不通过,但不必指定实现代码。优先覆盖主流程、关键边界和失败场景,可采用“给定条件,当发生动作,那么结果”的格式;例如明确无搜索结果时显示什么、用户能否重置条件,以及无权限时如何提示。
4. 需求变更频繁时,怎样避免用户故事拖垮迭代计划?
我在迭代中遇到过客户新增要求后,团队直接把任务塞进当前计划的情况。单看每次调整似乎不大,累积起来却挤占了测试时间,也让原定目标难以交付。
先记录变更的用户价值、紧急程度、影响范围和验收条件,再由产品负责人或项目经理与团队评估工作量、依赖及对迭代目标的影响。若必须纳入当前迭代,应同步移出同等工作量的事项或调整目标;每周复盘计划变更次数、未完成故事比例和返工原因,用数据判断需求澄清是否需要加强。
核心关键词
文章包含AI辅助创作:用户故事落地方案:项目经理开展产品需求的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/576121
读者评论
把验收标准和效果指标分开这点很实用,实际项目里常见测试通过了就算完成,却没人追踪用户是否还在用旧表格。效果指标最好在开发前就明确负责人和数据来源。
模拟案例把风险口径不一致的问题说得比较具体。不过访谈和抽样记录可能受项目类型影响,文中的基线数字更适合作为测量思路,不能直接拿来当团队目标。
轻量处理低风险需求、复杂流程留给跨团队事项,这个尺度比较合理。我比较关心需求变更后如何同步更新验收条件和复盘指标,否则前期记录得再完整,交付中途也容易失效。
