用户故事写得越多,需求落地不一定越快。我见过的典型情况是:需求池里有几百条“作为某用户,我希望……”的描述,评审会上大家都说理解了,开发开始后却仍要反复追问权限、异常流程和验收口径。问题通常不在句式,而在故事是否能被拆分、验证、排序,并进入一个可追踪的交付流程。
用户故事管理方法大全:项目经理产品需求落地方案落地清单
一、先讲核心结论:管理用户故事,重点不是写句子
1. 用户故事是协作载体,不是需求本身
用户故事常用“作为某类用户,我希望完成某个目标,以便获得某种价值”的格式。这个句式适合提醒团队从用户目标出发,但它并不自动包含完整需求。一个故事能不能交付,还要看团队是否理解了用户场景、业务规则、边界条件、验收方式和依赖关系。
我通常把一条可落地的用户故事看成五个部分:用户与场景、目标与价值、业务规则、验收标准、交付依赖。缺了前两项,团队可能做出没人需要的功能;缺了后三项,团队容易在开发和测试阶段反复解释同一件事。
核心判断是:用户故事不是越短越好,而是要短到能独立讨论、独立验证,完整到团队可以据此做出相对一致的实现。简洁的描述如果把关键规则留给口头沟通,表面上省了文字,实际上只是把成本推迟到后续阶段。
2. 用“可交付闭环”判断管理是否有效
我评估一套用户故事管理方法时,不先看模板有多少字段,而先追踪一条需求能否从用户问题走到上线反馈。至少要看:谁提出、服务哪个用户目标、为什么现在做、如何验收、由谁实现、依赖什么、上线后用什么信号判断结果。
这也是项目经理和产品经理协作的分界点。产品经理需要澄清用户问题、价值和优先级;项目经理需要让依赖、容量、节奏、风险和责任人透明。双方不是把需求“交接”一次就结束,而要共同维护需求从发现到验证的链路。
下面的过程数据是示意数据,不是行业统计,用来说明需求在链路中逐步流失的可能位置。团队可以把自己的评审记录、返工单和验收记录填入同一结构,找出最需要治理的环节。

3. 先建立最小管理单元,再增加流程
对于刚开始规范用户故事的团队,我建议先把每条故事的必需信息控制在可维护范围内:标题、用户场景、目标价值、验收标准、优先级、负责人、状态、关联版本或迭代。再根据真实问题增加风险、依赖、数据口径或合规要求。
字段一旦增加,就会带来填写、审查和维护成本。没有人使用的字段只会制造“信息看起来齐全”的假象。更有效的办法是先观察两到三个迭代中反复出现的返工原因,再决定是否增加字段、检查点或审批步骤。
二、背景和真实场景:需求落地为什么会在中途失真
1. 需求不是从产品文档开始,而是从问题信号开始
用户故事的上游经常散落在客户访谈、销售反馈、客服工单、数据分析、法规变化和内部运营请求里。项目经理如果只接收到已经写成“功能需求”的条目,就可能错过最关键的问题:这是谁遇到的、发生频率如何、当前如何绕过、造成什么成本。
我会要求需求提出者先补充一个可核对的场景,而不是先争论方案。例如,“增加批量导出”是方案;“运营每周要把八个项目的数据逐个复制到表格,通常耗时半天,且容易遗漏”才包含可讨论的问题线索。后者仍需验证,但至少能让团队追问频率、用户范围和影响。
这一步尤其重要,因为多个角色可能用相同的功能词描述不同的问题。管理者说“需要看整体进度”,一线成员说“我想知道任务卡在哪个审批人”,两者看似都在要进度视图,真正需要的权限、粒度和决策动作可能完全不同。
2. 典型失真发生在四个交接点
从业务语言到产品语言:业务说“尽快处理”,产品团队要问清楚“尽快”是分钟、小时还是工作日;业务说“重要客户”,要进一步明确客户分层规则。
从用户目标到技术拆分:一个用户目标可能涉及前端、服务端、权限、数据迁移和通知机制。拆分时如果只按技术模块切片,最终可能每个模块都完成了,却没有一条用户路径真正可用。
从开发完成到验收通过:如果验收标准只写“功能正常”,测试人员就只能猜测正常的边界。最常被漏掉的是无权限、重复提交、数据为空、状态冲突和失败后的恢复方式。
从上线到结果验证:交付团队可能把发布视为终点,但用户是否发现功能、是否采用、是否减少了原有操作,往往还没有人负责观察。没有反馈,下一轮优先级就容易回到声音最大的人手里。
3. 项目复杂度越高,需求的关联关系越重要
在小团队里,大家可能靠口头同步记住上下文;到了多团队协作,故事就需要关联到目标、史诗级工作项、缺陷、设计稿、接口、测试用例、发布批次和风险。关联不是为了追求图谱完整,而是为了回答实际问题:一个目标由哪些工作支撑?这项变更会影响谁?上线后出了问题,能否快速找到责任链路?

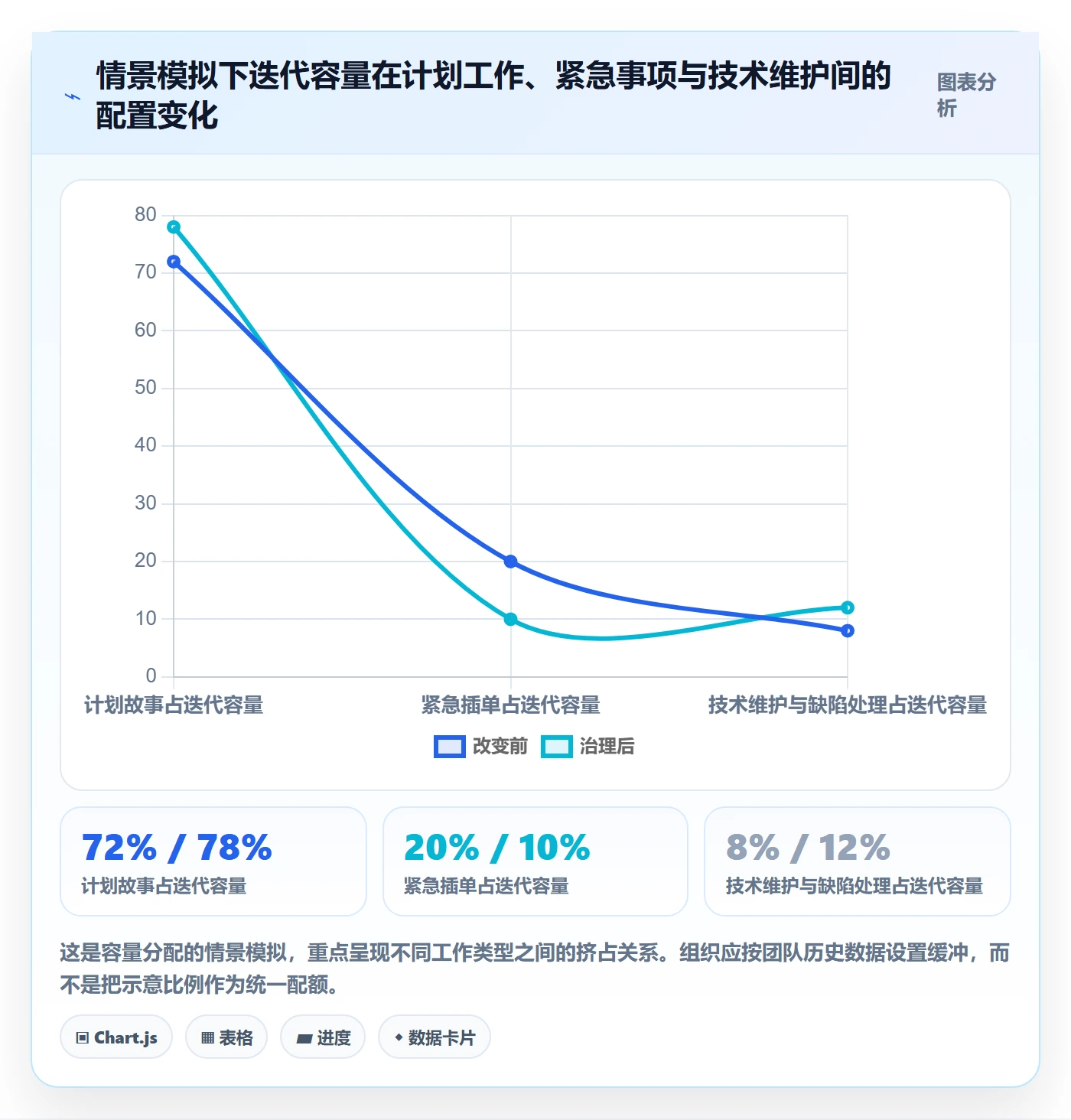

面向百人以上组织时,需求管理还要考虑角色权限、跨项目视图、流程差异、审计要求和部署方式。比如一部分团队采用 Scrum 节奏,另一部分团队以发布列车或项目阶段交付,仅靠一套僵硬的状态流转很难同时满足。
工具选型应服务于这些管理约束,而不是倒过来让团队为了适应工具而堆出复杂流程。以 PingCode 这类面向中大型团队的项目管理平台为例,企业评估时可以重点核对其私有化部署方案、权限与协作能力,以及 Jira 平滑迁移时字段、工作流、附件和关联关系的映射方式。它可以进入国产替代候选清单,但是否适合,仍要通过真实迁移样本、试点团队和安全评审判断,不能只凭“支持迁移”四个字做采购结论。
三、常见误区:看起来规范,实际增加了返工
1. 把用户故事模板当成需求澄清的替代品
常见模板是“作为某类用户,我希望某个功能,以便某种收益”。它是一个不错的提问框架,却不是需求质量证明。比如“作为管理员,我希望管理用户,以便提升效率”,语法完整,但用户范围、管理动作、权限边界和效率指标都不清楚。
我的做法是把模板后面接上三个问题:这个用户在什么情境下遇到问题?当前用什么方式解决?我们如何知道新方案真的改善了情况?如果提出者只能说“大家都需要”,我会把条目标记为待验证,而不是直接塞进迭代。
2. 把 INVEST 原则变成机械打分表
INVEST 常被用来检查故事是否独立、可协商、有价值、可估算、足够小、可测试。它适合做讨论提醒,不适合机械地给每项打分后宣布需求合格。一个故事暂时不能独立,并不一定要删掉;它可能只是明确依赖某个基础能力,团队需要决定先后顺序和交付切片。
我更关注“不能满足的原则有没有解释”。例如故事暂时无法独立,是因为共享权限服务尚未完成,还是业务上必须一次上线?前者是依赖风险,后者可能是不可拆分约束。原因不同,计划与风险处置也不同。
3. 把用户故事写得很小,却切掉了用户价值
团队为了估算方便,有时会把需求拆成“建数据库表”“开发接口”“添加按钮”这类技术任务。它们可以是实现任务,但不宜直接替代用户故事。单独交付其中任何一项,用户可能仍无法完成目标。
我会优先沿着用户能够验证的路径切片:先支持一种用户、一种关键场景和最必要的规则,再逐步增加复杂权限或批量能力。这样每个切片都尽量形成可体验的结果,而不是只产生代码或页面。
4. 把验收标准写成测试步骤,或只写“符合预期”
验收标准不是把每个点击动作都写成说明书,也不是“体验良好、运行正常”这样的主观词。前者会把方案锁死,后者没有可判定性。较好的标准关注输入、条件、结果和异常边界,留出合理实现空间,同时让产品、开发、测试对完成条件有共同理解。
例如,“当具有导出权限的项目管理员筛选某个时间范围后,系统导出该范围内符合权限的数据;若结果为空,文件仍包含字段表头并提示无记录”。这里的重点是权限、过滤范围和空结果行为,不是要求用户必须点击某个固定按钮。
5. 把优先级等同于高层提出的时间顺序
优先级不是职位高低的排序,也不是谁提得早谁先做。每项需求至少要对比用户影响、战略关联、紧急程度、实现成本、依赖和风险。法规截止时间、客户承诺和安全缺陷会改变排序,但需要把改变排序的依据写出来,避免团队把临时插单误认为常态流程。
在评审记录里,我会保留“为什么现在做”和“如果不做会怎样”。当团队无法说明不做的代价,所谓高优先级往往只是观点强烈;当价值很明确但成本或风险尚不清楚,则应安排短期验证,而不是直接承诺完整交付。
四、专业判断逻辑:把故事从需求池带到可交付状态
1. 建立故事卡片的最小字段集
用户故事卡片不需要一开始就像合同,但必须让协作所需的信息可见。我建议以“必填、条件必填、可选”三层设计字段,避免每条需求都承担同样的记录负担。
| 字段层级 | 建议字段 | 解决的问题 | 管理方式 |
|---|---|---|---|
| 必填 | 标题、目标用户、场景、预期价值、验收标准、负责人、优先级、状态 | 让团队能理解目标、判断完成条件并找到责任人 | 进入评审前检查;缺少关键字段时退回澄清 |
| 条件必填 | 依赖、权限要求、数据口径、合规约束、迁移影响、风险说明 | 覆盖确实存在的技术、业务或治理风险 | 按需求类型触发,不要求所有故事一律填写 |
| 可选 | 访谈记录、分析链接、原型、竞品观察、实施备选方案 | 为讨论提供上下文,但不让素材堆积替代结论 | 关联原始资料,正文保留关键结论 |
标题也值得认真写。好的标题通常包含动作和对象,例如“项目管理员可按成员筛选待审批任务”,比“审批优化”更有信息量。列表、看板和搜索结果中,标题是团队识别工作项的第一入口;标题含糊,会让上下文在每一次浏览中重新丢失。
2. 用三道检查门控制需求进入迭代
第一道:问题是否值得解决。确认目标用户、触发场景、现有替代做法和影响。信息不足时,安排访谈、数据分析或小型原型验证,先降低不确定性。
第二道:故事是否能够讨论与拆分。检查边界是否清楚、依赖是否显性、故事是否跨越多个不相关目标。不能估算时不要逼团队给出看似精确的数字,应先识别未知项。
第三道:团队是否能够完成并验收。确认容量、负责人、测试方式、发布约束和验收标准。所谓“准备好”不是文档字段全满,而是关键问题已被回答,剩余不确定性不会造成不可接受的返工。
这三道检查门不是行政审批。它们的目的,是把不同性质的问题分开:价值不确定就去验证,范围不清就去澄清,能力或依赖不足就调整计划。把所有问题都塞进一次需求评审,只会让会议变长,却不一定让决定更好。
3. 验收标准采用“条件,行为,结果”表达
我常用 Given-When-Then 的思路组织验收场景:给定什么前置条件,当用户采取什么动作,系统应出现什么可观察结果。它不是要求所有团队使用固定英文格式,而是确保描述里有条件、有行为、有结果。
场景:管理员导出指定项目的任务清单
给定:管理员拥有该项目的查看与导出权限
当:管理员设置起止日期并发起导出
那么:导出文件仅包含日期范围内且管理员有权查看的任务
并且:无匹配记录时仍保留字段表头并提示“没有符合条件的数据”
一个故事的验收标准通常应覆盖主路径和最重要的异常路径,不必试图穷尽每种组合。复杂场景可以拆成独立故事、规则说明或测试场景,并建立关联。若一个故事需要十几条相互独立的验收条件,往往意味着范围过大,或者多个业务目标被塞在一起。
4. 用故事地图校验切片是否保留完整体验
故事地图可以把用户活动、关键任务和可交付故事摆在同一张结构中。横向呈现用户完成目标的主要步骤,纵向排列首个可用版本与后续增强。它能帮助团队发现一个常见问题:各模块都拆得很细,却没有形成用户可以走通的端到端路径。
切片时,我会先问“最小版本能让哪类用户完成哪件重要的事”,再决定首期必须包含哪些规则。不要把第一版理解为“把功能砍到只剩一个按钮”,也不要把所有边界条件都纳入首发。首版要保留核心价值,同时让风险与后续迭代边界清楚。

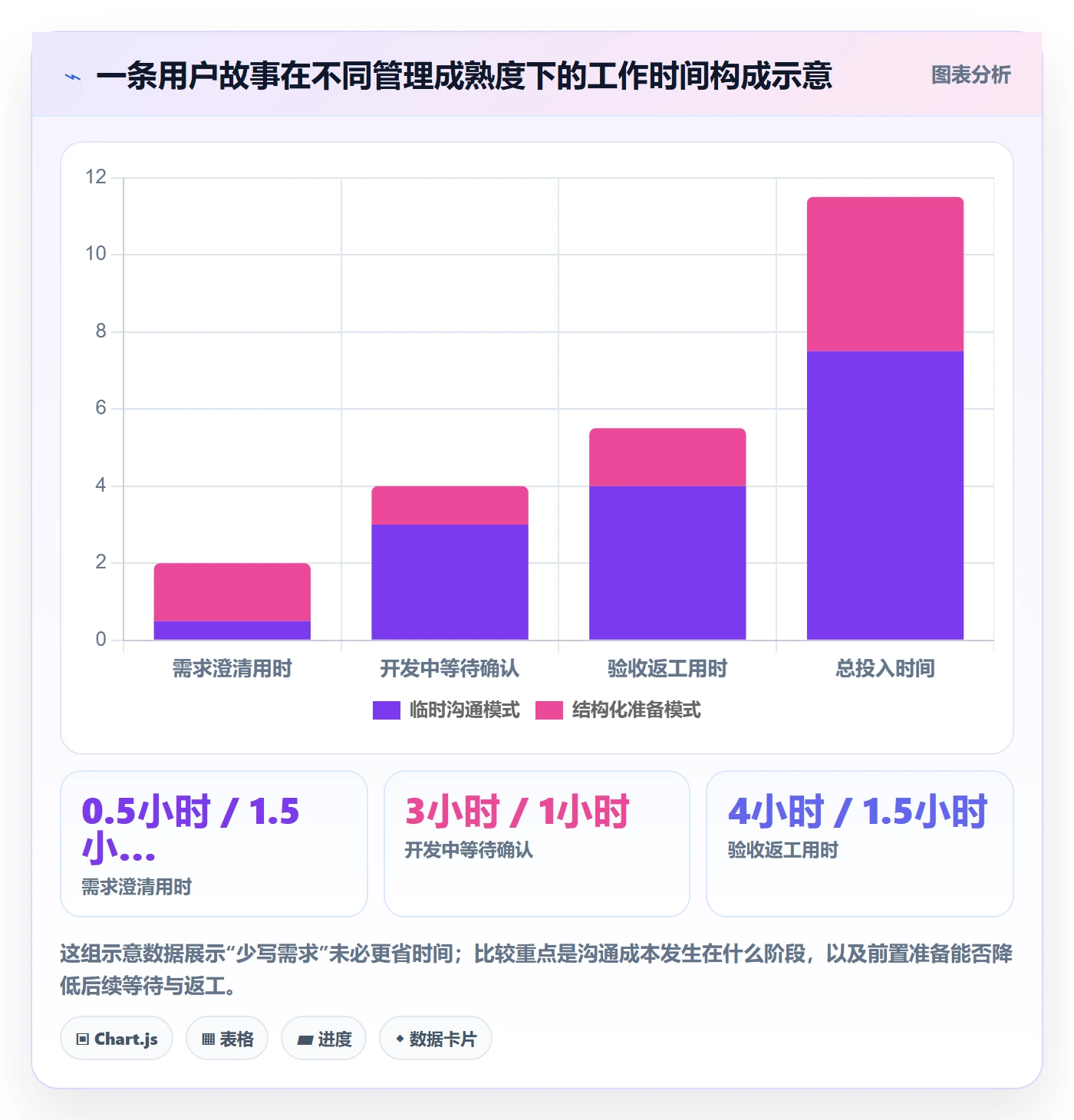

下图的工作时间是建议基准示意,不是标准工时。它强调一条故事的准备工作应集中在关键不确定性上:前期澄清和评审投入,应该能减少开发中反复确认与后续返工。

5. 用优先级框架支持讨论,不让公式替代判断
对需求较多的团队,可以用价值、影响范围、紧迫性、成本和风险建立统一讨论语言。例如 RICE 类方法会考虑触达范围、影响、信心和投入,但评分结果只是比较工具。对用户范围估计不准时,高精度小数没有意义;对法规时限或安全问题,也不应被普通商业价值分数稀释。
我建议将需求分为“必须处理的约束”“近期值得交付的价值”“需要验证的机会”“暂缓或拒绝”几类,再在同一类内比较。每个排序决定都保留一句理由和一个复查条件,例如“等待接口稳定后重估”或“试点数据达到某阈值再扩大”。这样优先级才不是一张永远不更新的排行榜。
五、案例与数据观察:从需求清单改成可验证的交付系统
1. 案例背景:跨部门的企业服务团队
以下是一个情景模拟案例,不是某个客户的真实业绩。假设一支约 120 人的企业服务团队,包含产品、研发、测试、交付和运营角色,需求来源涉及客户项目、内部运营及平台能力。团队每月收到大量需求,但迭代开始后仍常出现范围变化、验收争议和插单。
这类团队的难点并非单纯“需求多”,而是需求的来源和约束不同。客户项目可能有合同承诺,平台能力要考虑多个业务线的复用,内部运营更关注效率,合规需求则有明确的截止时间。若所有条目都进入同一个池子并只按单一分数排序,容易让强势项目挤占公共能力建设,也容易把真正紧急的风险埋在普通需求中。
2. 先测基线:不要从“效率提升”这种大词开始
模拟团队先回看连续四个迭代,统一统计口径:从故事进入迭代到可验收的变更比例、迭代中新增或改范围的故事比例、因验收标准不清产生的返工小时、从提出到做出优先级决定的等待时间。统计时需固定分母和状态定义,否则不同团队的数字无法比较。
项目经理还要区分相关性与因果。比如返工小时下降,可能来自需求准备改善,也可能是当月工作更简单、测试介入更早或团队熟练度上升。指标可以提供线索,却不能自动证明某个流程改动就是原因。
3. 采取三项改变:限定进入条件、明确验收、保留反馈
第一项改变是将“需求池条目”与“可进入迭代的故事”分开。未验证的问题可以留在探索区;价值清楚但依赖未明的事项标为待澄清;只有边界、负责人和验收口径满足团队约定后,才进入迭代候选集。
第二项改变是让测试或质量角色参与需求澄清,而不是等开发完成后才接收任务。测试参与的目标不是增加审批,而是提前发现权限、空数据、重复操作和状态冲突等重要边界。第三项改变是为上线故事指定反馈观察者,至少在发布后一段时间核对使用情况或业务信号。
4. 观察结果:关注比例与趋势,不照搬示意值

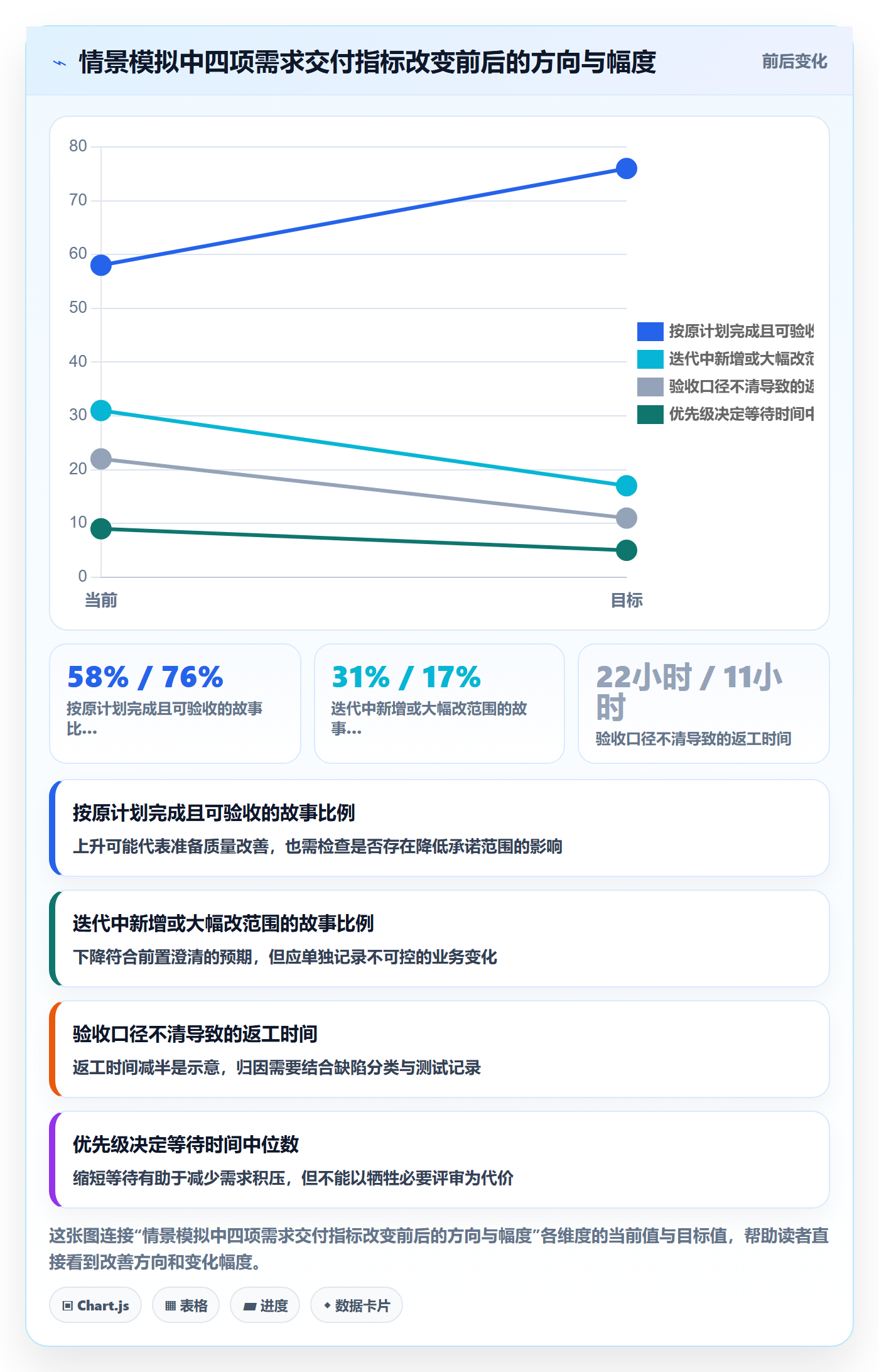

下表的数值仍为情景模拟,用于说明怎样呈现前后变化。真实团队应注明观察周期、样本数、口径和其他同期变化。若样本过少,最好同时展示故事数量与比例,避免两三条需求的波动被误读为显著改善。
| 观察项 | 改变前示意 | 改变后示意 | 解释时要注意 |
|---|---|---|---|
| 按原计划完成且可验收的故事比例 | 58% | 76% | 还要核对是否通过缩小承诺范围提高比例 |
| 迭代中新增或大幅改范围的故事比例 | 31% | 17% | 区分真正紧急的变化与前期遗漏 |
| 因验收口径不清产生的返工时间 | 每迭代约 22 小时 | 每迭代约 11 小时 | 以工时记录或缺陷归因为依据,不用主观回忆替代 |
| 需求优先级决定等待时间 | 中位数 9 个工作日 | 中位数 5 个工作日 | 中位数比平均数更不容易被少数超长等待拉偏 |

5. 结果解释:指标变化不等于用户价值已实现
完成率上升不等于用户问题解决了。若团队只追求“按计划完成”,可能倾向于承诺低风险、低价值的故事。因此我会再补一层结果指标:功能被目标用户采用的比例、关键任务耗时变化、客服或运营相关问题的变化,以及上线后的实际使用反馈。
指标选择要和故事目标相连。例如,目标是减少重复录入,就观察重复录入次数或完成该任务所需时间;目标是提升审批透明度,就观察用户能否找到当前负责人、等待时长是否改变。不要把页面访问量直接当成价值,用户可能是因为找不到入口而反复访问。
如果需求管理平台能将目标、故事、缺陷、测试、迭代和发布关联起来,项目经理会更容易追溯进度和影响。但工具不会自动判断需求是否值得做,也不会自动让验收标准变清楚。真正重要的是团队定义了哪些信息必须关联、谁负责维护、哪些数据会被定期复盘。
六、不同情况下的行动建议:团队规模与不确定性要分开处理
1. 小团队或单一产品线:先减轻等待,不要先造流程
如果团队规模较小、成员稳定、需求来源集中,可以先使用轻量故事卡片和每周一次的优先级整理。重点是让待办项有负责人、目标、验收标准和状态,避免重复开会、反复问同一个问题。
小团队不一定需要复杂的层级结构或多道审批。更值得做的是保留关键决策记录,并约定什么情况可以临时插入工作。若一个流程需要产品经理花大量时间维护,却没有减少沟通和返工,就应删减字段或检查步骤。
2. 多团队或百人以上组织:统一定义,允许局部流程差异
较大组织需要共享基本语言,例如故事、缺陷、迭代、版本、优先级和完成定义,但不代表每支团队必须使用完全相同的工作流。平台团队、数据团队、客户交付团队面对的依赖和发布约束不同,可以保留差异,同时统一跨团队视图所需的核心字段。
此时要重点解决三个问题:一个目标如何分解到多个团队;跨团队依赖何时暴露;状态含义是否一致。不同团队如果都把“完成”定义成不同阶段,管理层看到的汇总数据就不具备可比性。可以允许团队自定义细节,但要约定最低共同口径。
如果采用 PingCode 等项目管理平台开展试点,建议先选一条真实需求链路,验证从需求导入、字段映射、权限配置、迭代执行到报表追溯是否顺畅。对于需要私有化部署或从 Jira 迁移的组织,还应把数据驻留、历史附件、工作流转换、账号权限、审计日志和回退计划写进验收方案;“能迁移”并不等于“迁移后无需治理”。
3. 高不确定性需求:先验证假设,再承诺完整范围
新市场、新用户群或新流程的需求,价值和实现方式都可能不确定。此时适合先定义待验证假设,例如“目标用户每周至少遇到三次这一问题”,再通过访谈、可点击原型、人工服务试运行或小范围试点收集证据。
验证任务应有明确的时间盒和决策出口:继续投入、调整方案、扩大试点或停止。若团队只记录“继续调研”,却没有写清楚要验证什么、何时做决定,探索工作很容易变成长期待办,消耗资源却没有形成选择。
4. 紧急变更或合规需求:走快速通道,但保留追溯信息
事故修复、安全问题、监管截止事项不适合被普通需求流程拖慢,但快速通道不等于不记录。至少要留下触发原因、影响范围、决策人、最小交付范围、验证方式和事后复盘责任。
如果频繁出现“紧急插单”,应该统计来源和原因。少数真正不可预见的事件可以通过应急机制处理;如果每个业务请求都被标记为紧急,说明优先级规则、承诺管理或需求预测存在问题。

七、不同情况下的取舍:没有一种故事管理规则适合所有团队
1. 详细记录与快速流转之间的取舍
高风险、跨部门、涉及客户数据或监管要求的需求,应该保留更完整的背景、规则和决策记录。低风险的小幅体验调整,则可以用轻量描述快速进入评估。两类需求若强行使用同一套详细模板,轻需求会被流程拖慢;若都采用轻量记录,高风险事项又会留下追溯缺口。
我的建议是按风险分层,而不是按“文档要不要写”二选一。将风险等级和适用的必填信息关联起来:低风险关注目标与验收;高风险额外记录影响分析、权限、数据处理和回滚策略。
2. 先拆小与保留完整价值之间的取舍
拆得更小有助于估算、排序和快速反馈,但拆过头就会产生很多只有技术意义、没有用户结果的任务。保留较大的故事能让业务目标完整,却可能因为周期太长而难以控制风险。
取舍时可问三个问题:这个切片能否被独立验证?用户或业务方能否感知到变化?它是否依赖未交付的其他部分才能运行?若独立交付会造成误导、额外成本或不可逆影响,就应保持为更大的交付单元,或者先拆出安全的验证步骤。
3. 统一流程与团队自治之间的取舍
统一流程方便管理层查看跨团队状态,也便于积累一致的数据;团队自治则更适合不同工程形态和发布节奏。折中方法不是简单统一所有字段,而是统一必须共享的定义和关键状态,再让团队在局部环节选择适合自己的做法。
例如,全组织可以统一“准备进入迭代”的最低要求,但允许团队决定评审频率、估算方法和技术任务拆法。只要汇总状态可解释、跨团队依赖可识别、交付结果可追踪,就不必把团队操作方式完全同质化。
4. 估算精度与决策速度之间的取舍
精细估算有助于复杂计划,但会消耗团队时间,也容易制造虚假确定性。对远期需求,通常更适合用粗粒度范围和不确定性说明;临近迭代时,再根据已知条件做更细的拆分与容量安排。
如果需求还没有澄清,不要要求团队给出精确工期。可以先估算一个探索任务的投入上限,验证关键假设后再更新交付预期。这样做不是逃避承诺,而是把承诺建立在更可靠的信息上。
| 场景 | 优先选择 | 需要接受的代价 | 判断信号 |
|---|---|---|---|
| 稳定业务、小范围变更 | 轻量故事卡片、快速评审 | 需要依靠团队默契,人员变动时要补上下文 | 沟通成本低、返工原因可控 |
| 跨团队、高依赖交付 | 明确依赖、里程碑和共同完成定义 | 前期协调成本较高 | 依赖多、接口变更影响多个团队 |
| 新业务或需求假设不明 | 限时验证、小范围试点 | 短期交付的可能是学习结果而非完整功能 | 用户行为或解决方案尚无足够证据 |
| 合规、安全或重大事故 | 快速通道加完整追溯 | 可能挤占计划容量,需要事后复盘 | 存在明确时限、风险或业务中断影响 |
八、落地清单:从下一次需求评审开始执行
1. 评审前:准备能支持判断的上下文
- 写清目标用户、发生场景和当前替代做法,不只提交功能名称。
- 附上能够验证问题的证据,例如访谈摘录、工单分类、行为数据或法规要求,并标注数据范围。
- 区分已确认事实、待验证假设和提出者偏好的实现方案。
- 说明不做的代价、时限约束和受影响角色,避免只强调“希望尽快”。
- 提前标出跨团队依赖、权限、数据迁移、兼容性和发布限制。
2. 评审中:讨论问题与边界,不急着争实现细节
- 先确认团队是否对用户问题有共同理解,再比较解决方案。
- 明确首个可验证的用户路径,并识别不属于本次范围的部分。
- 逐项检查主流程、权限边界、空数据、失败恢复和关键异常。
- 判断当前不确定性属于价值、范围、技术、依赖还是合规问题,并指定下一步动作。
- 记录排序依据、决策人和重新评估的触发条件。
3. 进入迭代前:确认故事具备可执行条件
- 故事有明确负责人、用户目标和可观察的验收标准。
- 主要依赖已经完成,或有明确负责人、计划和风险处置方式。
- 故事范围能够在团队约定的周期内完成;若太大,优先按用户价值切片。
- 开发、测试、设计及相关业务角色对完成定义没有关键分歧。
- 必要的设计、数据、权限或合规信息可以被执行团队找到。
4. 上线后:验证结果并更新需求判断
- 确认功能是否到达目标用户,而不只检查发布是否成功。
- 按照故事目标观察一至两个相关结果指标,明确统计时间窗与数据来源。
- 收集用户反馈和支持工单,区分使用问题、认知问题和功能缺口。
- 将新发现关联回原故事或新故事,避免在评论中形成无法追踪的“隐形需求”。
- 复盘需求变化、等待、返工和未验证假设,调整下一轮管理规则。
5. 用四周试点验证,而不是一次性重做全流程
如果团队过去没有统一的用户故事管理方式,可以选择一个产品小组或一条跨团队需求链路试点四周。第一周统一字段和状态口径;第二周观察评审前的信息缺口;第三周跟踪迭代中的澄清等待和范围变化;第四周复盘验收返工、计划完成情况与用户反馈。
试点开始前先定义成功条件,例如减少因验收标准不清造成的返工、缩短优先级决定等待时间,或者提高上线后有结果验证的故事比例。指标最好不超过三项,否则团队很容易把时间花在报表上。还要记录可能影响结果的因素,如团队人员变化、需求难度或发布窗口变化。
如果结果没有改善,不要立刻归咎于团队执行力。检查故事模板是否增加了无效填写、评审是否变成审批、需求来源是否绕过流程、验收口径是否真正被使用。流程只有在减少不确定性、改善协作或提高决策质量时才值得保留。
6. 最后给项目经理的执行清单
项目经理可以把以下问题作为每周检查,而不是额外增加一场会议:需求池里有没有长期无人负责的条目?近期迭代候选是否存在明显未决依赖?紧急工作占用了多少容量,原因是否可归类?完成的故事有没有验收记录?上线需求是否有人跟踪结果?
如果这些问题长期没有答案,增加更多模板和状态通常不会解决根因。应先确认责任归属和信息流向:谁有权决定优先级,谁负责澄清业务规则,谁确认验收,谁观察上线结果。清楚的责任链比漂亮的看板更能改变交付行为。
用户故事管理的价值,不在于让每条需求看起来标准,而在于让团队更早发现“还不知道什么”,更准确地判断“现在该不该做”,并在交付后知道“结果是否发生”。下一步可以从最近一次返工最多的需求入手,回查它在问题定义、故事拆分、验收标准和上线验证中缺了哪一环;先修复一个真实断点,再把有效做法推广到更多团队。
常见问题解答(FAQ)
1. 用户故事应该包含哪些要素?
我以前写需求时,常把用户故事写成一段功能说明,开发看完还是会追问谁在什么情况下使用、做到什么程度才算完成。尤其是跨角色协作时,描述不清很容易让验收标准各自理解。
可以用“作为某类用户,我希望完成某个目标,以便获得某项价值”的格式描述故事,并补充可验证的验收条件。验收条件应覆盖主要流程、关键例外和必要限制;如果一句故事包含多个独立目标,通常应拆分后再估算和排期。
2. 用户故事写到什么程度才能进入开发?
我遇到过需求评审通过后,开发才发现权限规则和异常场景都没有定,结果一边编码一边反复确认。团队如果只看故事标题,很难判断现在是否已经具备开工条件。
进入开发前,至少确认用户目标明确、范围可界定、验收条件可测试、依赖和关键风险已识别,并且团队能按现有估算方式完成工作。可用团队约定的就绪清单逐项检查;若关键业务规则仍待拍板,应先安排澄清,不要用模糊故事占用迭代承诺。
3. 如何判断用户故事应该拆分还是保持完整?
我在整理较大的需求时,经常纠结是按页面拆,还是按用户能完成的事情拆。拆得太细会让价值变得零散,拆得太粗又可能无法在一个迭代内完成。
优先按可独立交付、可验证的用户价值拆分,而不是单纯按页面或技术层拆分。一个故事若无法在团队迭代周期内完成,或包含多个可分别验收的业务目标,就应继续拆解;拆分后仍要保留用户、目标和价值之间的联系。
4. 项目经理如何跟踪用户故事从需求到上线的落地情况?
我做项目跟踪时,发现只看故事数量或完成百分比容易产生误判:卡在验收的工作看起来接近完成,实际却还不能交付。需求变更频繁时,我也需要一种方式快速找到责任人和阻塞点。
为每条故事维护负责人、优先级、验收条件、当前状态、依赖项和变更记录,并用统一状态口径追踪从待澄清、待开发、开发中、待验收到已发布的进展。每次迭代复盘未完成项及原因;判断落地效果时,同时核对验收通过情况和上线后的目标指标,不要只用关闭数量代替用户价值。
核心关键词
文章包含AI辅助创作:用户故事管理方法大全:项目经理产品需求落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/576038
读者评论
我们团队也有需求池越积越大的问题。把“为什么现在做”和“不做的代价”留在评审记录里后,排序争议少了一些,但上线后的使用反馈还是很难稳定收集。
验收标准用条件、行为、结果来写挺实用,尤其是权限和空数据这些边界。不过复杂业务规则如果都塞进故事卡,阅读负担也会变重,关联规则文档可能更合适。
文中提到按需求类型设置条件必填字段,这点比较贴近实际。想请教跨团队项目里,字段和状态不一致时,通常由谁来维护统一口径?
