一个Epic写了二十多条需求,排期看起来很满,发布后却发现核心目标没有一个能被验证,这通常不是团队“执行力不够”,而是Epic把业务目标、交付范围和进度数字混成了一件事。真正有用的Epic教程,不是教人把需求装进更大的文件夹,而是帮助项目经理判断:这项投入要改变什么、团队如何逐步验证、数据异常时该在哪里止损。
产品需求Epic教程:项目经理数据分析,避坑指南
一、先讲结论:Epic不是“大需求”,而是一项可验证的业务投资
1. 用业务结果定义Epic,而不是用工作量定义
我判断一个Epic写得是否合格,通常先遮住任务列表,只看标题、目标和成功指标。如果删掉任务之后,团队仍然说不清“做完以后用户行为或业务结果会发生什么变化”,那它更像一组待办事项,而不是一个经过论证的产品投资。
Epic可以承载一段较大的产品变化,但不同组织对Epic的定义并不统一。有的团队把它当作跨版本的产品目标,有的团队把它作为功能模块,有的组织则把它放在组合管理层级。Scrum Guide 2020并未规定必须使用Epic这一层级,因此项目经理要先与团队约定术语和拆解规则,再开始统计数据。
我建议把Epic定义为:需要跨多个交付单元完成、面向明确用户或业务问题、能够用可观察指标判断价值的工作假设。这里的关键词是“工作假设”:在投入研发之前,团队还不知道所有细节,也不应假装已经知道。
2. 先分清三个问题:做什么、为什么做、怎样知道有效
需求讨论很容易从“为什么做”直接跳到“做哪些页面”。我会把Epic拆成三个互相独立的问题:要改变的用户或业务状态是什么;为了改变它,最小可验证范围是什么;上线后观察哪些指标、观察多久、由谁负责解读。
| Epic信息 | 回答的问题 | 容易出现的错误 |
|---|---|---|
| 问题与目标用户 | 谁在什么情境下遇到了什么阻碍 | 只写“提升体验”“优化效率”等宽泛描述 |
| 目标结果 | 希望用户行为或业务结果发生什么变化 | 把“功能上线”当成业务成果 |
| 验证指标 | 用什么数据判断方向是否成立 | 只统计开发完成率,不观察用户结果 |
| 交付边界 | 第一阶段必须做什么,哪些可以暂缓 | 把所有相关想法一次性纳入范围 |
| 退出条件 | 什么情况下继续、调整或停止投入 | 上线以后没有复盘时间和停止机制 |
指标也要分层。交付指标回答“团队是否按计划完成”,产品指标回答“用户是否采用”,业务指标回答“采用是否带来预期结果”。三者有联系,却不能互相替代。按时上线是交付表现,不代表用户已经获得价值。
3. 先建立基线,再承诺改善幅度
没有基线,目标数字往往只是谈判结果。例如“效率提升30%”,如果没有说明当前耗时是多少、采样了多少用户、统计了哪些操作,这个百分比无法指导决策。项目经理可以先做一段短期观测,再把目标写成有口径的实验假设,而非对业务结果的保证。

二、背景和真实场景:项目经理为什么需要用数据看Epic
1. 一个Epic跨越多个版本,局部进度容易掩盖整体风险
中大型团队里,一项产品变化常常牵涉产品、研发、测试、数据、运营和安全评审。每个团队都能给出自己的进度,但“研发完成80%”不等于“Epic完成80%”。因为剩余20%可能包含最难的权限适配、迁移验证或上线审批,而这些往往决定能不能交付。
因此,我不会把子任务完成比例直接当作Epic完成度。更可靠的做法,是按可验证交付切片:每个切片都能独立验收,最好也能产生用户或业务反馈。比如先支持一个高频流程、一个关键角色或一类客户,而不是先完成所有页面,再等到最后才发现核心假设不成立。
2. 项目经理面对的不是一张进度表,而是多种不确定性

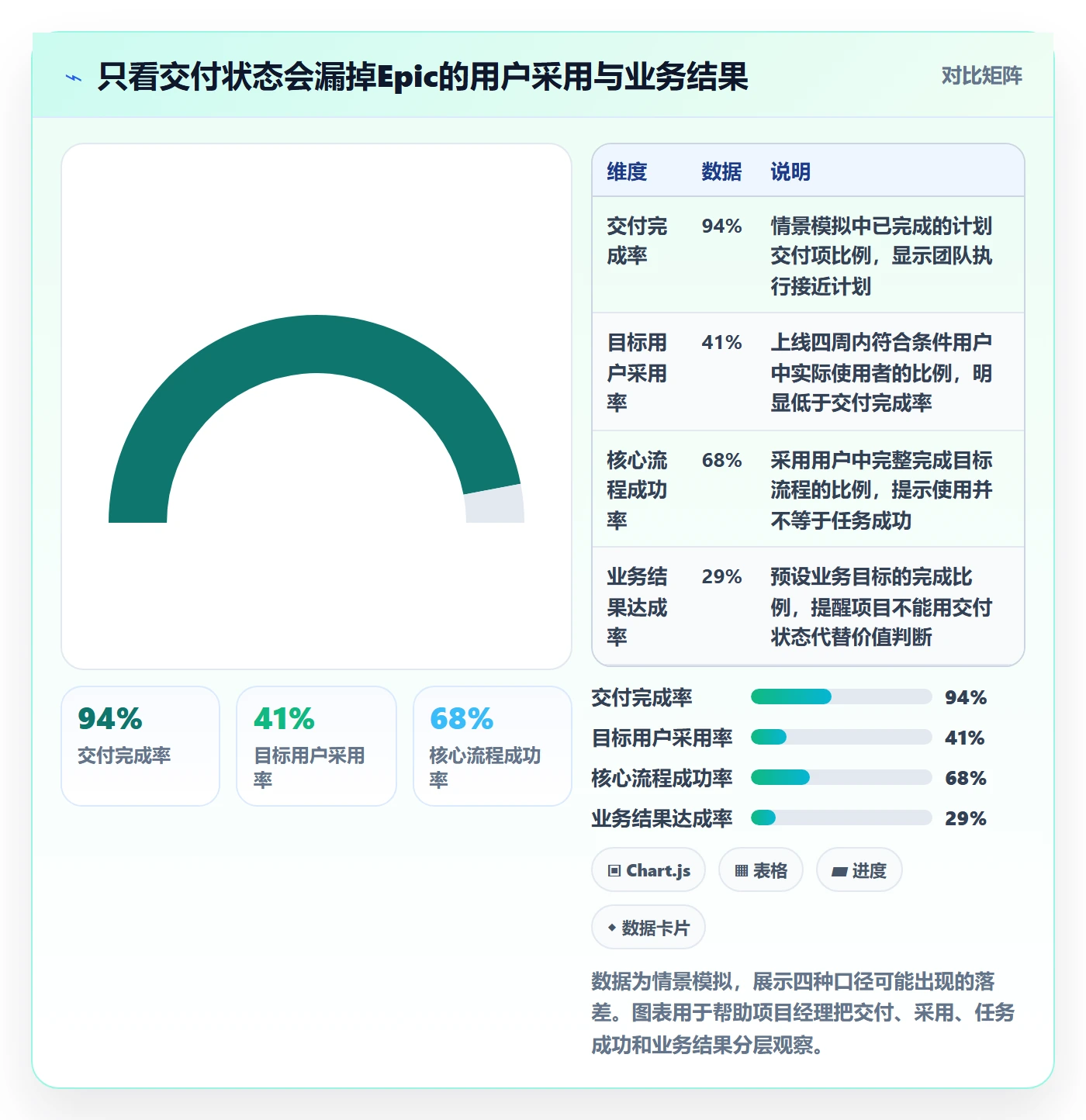

Epic的风险至少有四种:需求风险,即问题是否真实;交付风险,即团队是否能按预期完成;采用风险,即用户是否愿意使用;价值风险,即使用之后是否改善业务结果。只汇报工期和完成率,最多看见第二种风险的一部分。
我更愿意把周报变成“假设,证据,决策”的记录。假设写明当下判断,证据写清来自埋点、访谈、工单还是测试,决策说明继续投入、缩小范围或暂停的理由。这样即使结果不理想,也能留下下一轮可复用的知识,而不只是留下一份“未按计划完成”的记录。
3. 数据看板要服务决策,不是让状态看起来更精细
一个包含十几种颜色、几十个状态的仪表盘,未必比一页清楚的风险清单更有价值。若团队无法回答“看到红灯后谁做什么”,这个指标就只有展示价值,没有管理价值。Epic数据的关键不在数量,而在是否能触发动作。
我通常给每个核心指标补上三项定义:统计对象、观察周期、触发决策。例如“采用率”是注册用户中的使用比例,还是符合资格用户中的使用比例;是上线后一周,还是连续四周;低于目标时是重新设计引导、补充培训,还是重新判断需求。

三、常见误区:Epic数据里最容易误导管理者的五种做法
1. 把故事点或任务数量当成价值
故事点和任务数量可以帮助团队讨论工作规模,但不能直接说明用户价值。一个Epic拆出五十条任务,可能只是拆得细;另一个Epic只有十条,也可能包含高风险的跨系统改造。若用任务数量给多个Epic排价值名次,得到的通常是拆分习惯排名,而不是产品价值排名。
更好的方式是把工作量作为成本侧输入,与预期收益、风险和机会成本一起讨论。比如“需要多少人周”可以帮助判断投入,但不能独立决定要不要做。对尚未验证的价值假设,还应显式标注置信度,避免把预测数字包装成确定收益。
2. 用Epic完成百分比制造虚假精确感
“完成73%”看起来很精确,但如果百分比是根据子任务数量简单平均,未完成的关键依赖可能被大量已完成的小任务稀释。更糟的是,团队把需求变更、缺陷返工和新发现的问题排除在分母之外,数字会随着口径变化而改善,却不代表风险下降。
我会把完成度拆成几个可审查的问题:已验收的用户价值切片是什么;尚未关闭的高风险事项是什么;剩余工作的估算区间有没有扩大;下一次决策门槛是什么。对于管理者,知道“还差一个必须通过的权限评审”通常比知道“进度81%”更有用。
3. 把上线当作成功,把点击当作采用
上线、曝光、点击和完成任务是不同层次的事件。用户点开入口,可能只是误触;用户开始流程,可能在中途放弃;用户完成流程,也不一定减少了成本或提升了转化。指标链条中每一步都要有定义,不能把最容易采集的事件当成最终成果。
项目经理应在需求阶段与数据团队确认事件埋点、身份口径、异常过滤和数据延迟。如果上线后才发现关键流程没有埋点,团队可能只能靠访谈和人工记录补证据,时间成本会增加,结论可靠性也会下降。
4. 把相关性误判为因果关系
上线后指标变好,不一定是Epic造成的。同期可能发生了价格调整、市场活动、客户结构变化或季节性波动。若没有对照组、分阶段发布或其他合理比较方式,至少要把结论写成“观察到同步变化”,而不是“功能带来了增长”。
并非每个Epic都适合严格实验。企业内部系统用户量小、业务流程复杂时,可以使用前后对比、分部门试点、访谈与日志交叉验证等方法。关键不是强行做复杂统计,而是诚实说明证据强度和可能的混杂因素。
5. 把所有相关需求都塞进一个Epic
Epic范围膨胀,常见原因是把“同一业务领域”误认为“同一个目标”。例如权限中心、审批流程、报表导出都属于后台管理,但它们可能面向不同用户问题、依赖不同系统,也需要不同的成功指标。放在同一Epic里,进度汇总会变得漂亮,价值判断却变得模糊。
一个实用检查法是问:如果其中一块被证明没有价值,其他部分能否独立继续?如果答案是可以,而且它们的用户、指标和依赖也不同,就应该认真考虑拆分。反过来,如果多个子功能缺一不可才能完成同一用户任务,保持在一个Epic内可能更合理。
| 表面上好看的数字 | 背后的口径风险 | 应补充的验证 |
|---|---|---|
| 任务完成率接近100% | 任务大小不同,关键路径可能仍未完成 | 关键切片验收状态、阻塞依赖、剩余风险 |
| 页面访问量持续上涨 | 访问不代表任务完成,也可能由活动带来 | 符合资格用户中的完成率、回访率、失败原因 |
| 开发周期缩短 | 范围缩小或缺陷后移也会造成周期变短 | 缺陷逃逸率、返工工时、上线后维护成本 |
| 客户提出需求数量增加 | 可能集中于少数大客户,代表性不足 | 客户分布、受影响用户比例、问题严重程度 |
四、专业判断逻辑:从目标、拆分到指标,建立一条可复盘的证据链
1. 先写问题陈述,再写解决方案
需求文档常见的倒置是先写“增加批量导出”,再补一句“提升效率”。我会先用一句话写清用户、情境和障碍:谁在什么场景下,因为什么原因无法完成什么任务,造成了什么可观察成本。解决方案放在后面,作为待验证的假设,而非已经确认的事实。
问题陈述并不需要写得宏大。比如“运营人员每周要从多个页面复制数据,形成汇总表,平均耗时约两小时,且容易漏掉异常订单”,就比“提升运营效率”更容易被访谈和数据验证。若耗时数字尚未测量,应明确写为待验证,不要把估算伪装成基线。
2. 用目标用户、价值假设和约束条件界定范围
我把Epic范围说明分成三块:首阶段服务谁;预期改变什么行为或结果;有哪些必须遵守的约束。约束包括安全、合规、兼容、数据迁移、性能和组织流程等。这样做的目的,是让团队可以主动删减非必要范围,而不是在评审中逐条争论功能偏好。
判断范围是否可拆,不是看功能名称能不能分开,而是看切片能否独立被使用、观察和决策。不能单独交付价值的技术工作,可以作为一个切片内部的实现任务;能独立解决一部分真实问题的交付,则应该尽早上线验证。
3. 建立指标树:结果指标、过程指标和护栏指标
结果指标衡量Epic想改变的最终结果;过程指标解释结果为什么发生,例如用户是否进入、是否完成关键步骤;护栏指标则防止团队为了提升主指标而制造副作用。比如优化自助办理时,办理成功率是结果指标,流程中断率是过程指标,人工工单量和错误率可以作为护栏。
项目经理不必一次选择很多指标。多数Epic用一项主要结果指标、两三项过程指标和少量护栏就足够。指标越多,越容易出现互相冲突的目标,也越难明确当主要结果不变时该采取什么行动。
4. 明确分母、时间窗与数据责任人
“转化率提升”至少还缺三个关键信息:分母是什么、转化发生在多长时间内、数据由谁检查。以流程完成率为例,分母可能是打开流程的人、具备办理资格的人,或收到任务的人;不同口径得出的结果不可直接比较。
我建议将每个指标写成可执行定义:指标名称、计算方式、来源系统、排除规则、刷新频率、负责人和决策阈值。若依赖多个系统的数据,应提前验证身份关联和数据延迟,避免看板上线后才发现分子和分母无法对齐。
5. 用阶段门控制投入,而不是等到最终验收才判断
大型Epic可以分成发现、试点、扩展和复盘几个阶段。每一阶段都设置继续条件:问题证据是否足够、关键技术风险是否收敛、试点用户是否完成核心流程、护栏指标是否恶化。未达到条件时,决策可以是补证据、调整方案、缩小范围或停止,而不是自动进入下一阶段。
阶段门不是为了增加审批,而是把不可逆的大投入拆成可调整的小投入。尤其在需求不确定、用户行为难预测时,早期小规模验证能避免团队在错误方向上累计大量沉没成本。

五、具体案例与数据观察:一次“审批效率”Epic如何避免做成大而全
1. 案例边界:以下为情景模拟,不代表真实客户成效
下面用一个常见的企业内部审批场景说明分析过程。假设某组织有多个业务部门,员工提交申请后需要在不同页面查进度,审批人也难以发现待处理事项。团队最初提出“建设统一审批中心”,但这个表述把入口、流程编排、消息通知、报表和权限治理全部混在一起。
案例中的数字均为情景模拟,用于展示决策方法,并非某个客户的实测数据或行业基准。项目启动前,团队先通过四周工单和访谈发现:高频问题集中在申请状态不可见和审批任务遗漏,而不是审批规则配置不足。
2. 把宽泛想法收窄为首阶段可验证目标
团队将首阶段问题重新定义为:对于每周至少处理五项审批的员工,当前查找申请状态和催办审批造成重复沟通;先验证“统一待办与状态查询”能否减少状态询问,并提升审批任务按期处理率。这个范围刻意不包含流程设计器和复杂报表。
主指标设为“审批任务按期处理率”,过程指标设为“员工主动查询状态次数”和“待办入口点击后任务完成率”,护栏指标则包括错误审批率、通知退订率和系统工单量。团队还明确,点击率提升本身不算成功,必须同时观察任务完成情况和潜在错误。
3. 先看基线和样本,再讨论目标值
情景模拟的四周基线显示:按期处理率为72%,每百名活跃员工每周有34次状态询问,待办进入后完成率为61%。团队没有把“提升20%”直接写成承诺,而是设定试点观察目标:按期处理率向80%靠近,状态询问明显下降,且错误审批率不增加。
这里的目标不是预测必然发生的结果,而是帮助团队判断试点是否值得扩大。若主指标没有改善,但访谈发现用户未看见入口,问题可能在触达;若入口被使用但任务仍逾期,问题可能在审批负载或授权机制。相同结果可能指向不同原因,因此过程指标和定性反馈不可省略。
4. 试点结果要连同样本限制一起解读

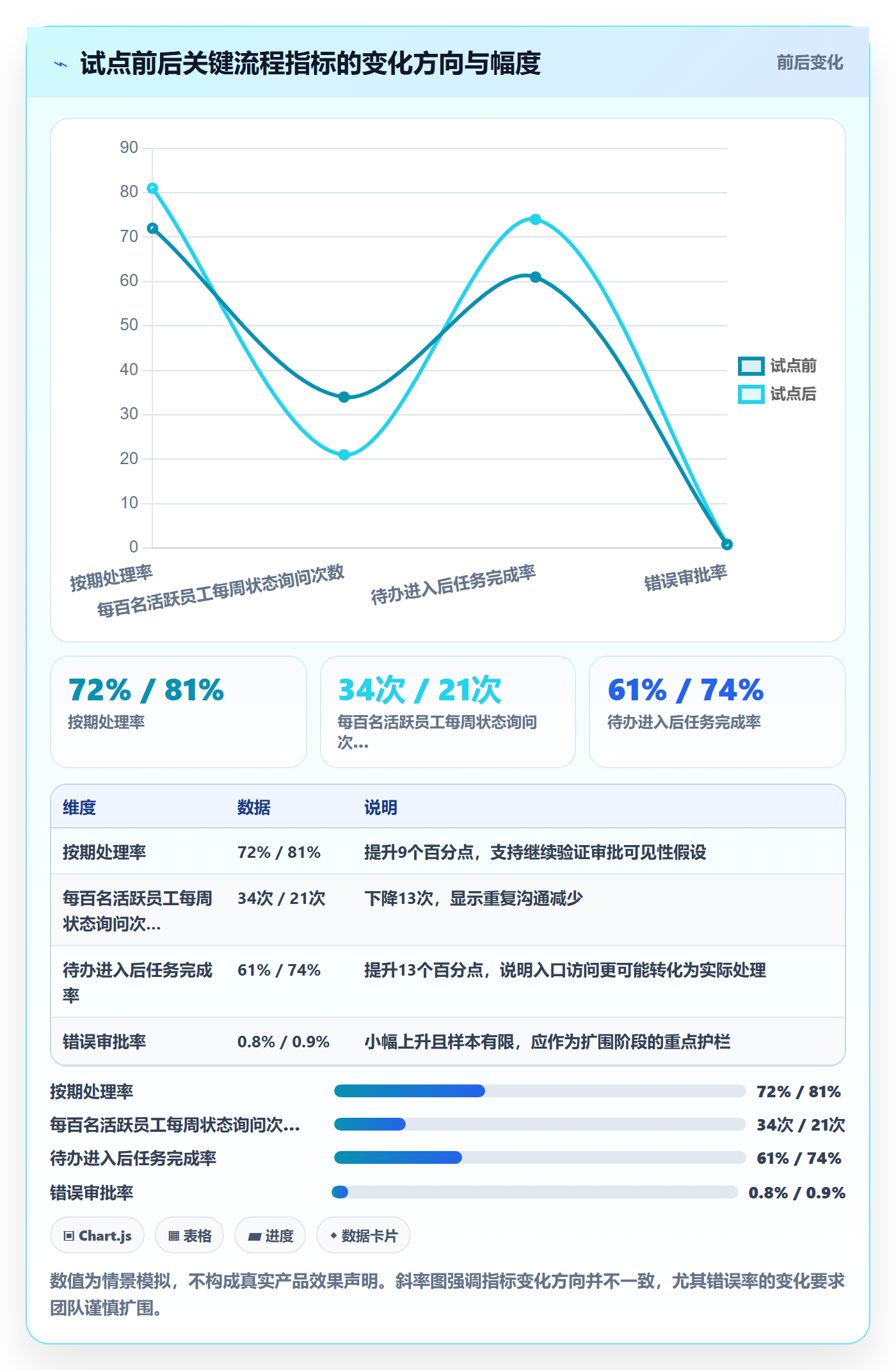

情景模拟中,团队在两个部门开展六周试点,共有约180名符合条件的用户。试点组按期处理率从72%上升到81%,每百名活跃员工每周的状态询问从34次降到21次,待办进入后完成率从61%升至74%。与此同时,错误审批率由0.8%变为0.9%,样本较小,不能据此断言风险完全没有变化。
这些结果支持“统一待办可能改善流程可见性”的判断,但还不足以证明它能提升整个组织的运营效率。试点部门的管理习惯、审批复杂度和用户活跃度可能不同于其他部门。下一步应扩大到不同业务类型的部门,并继续观察至少一个完整业务周期。

5. 通过拆分范围控制返工和等待成本

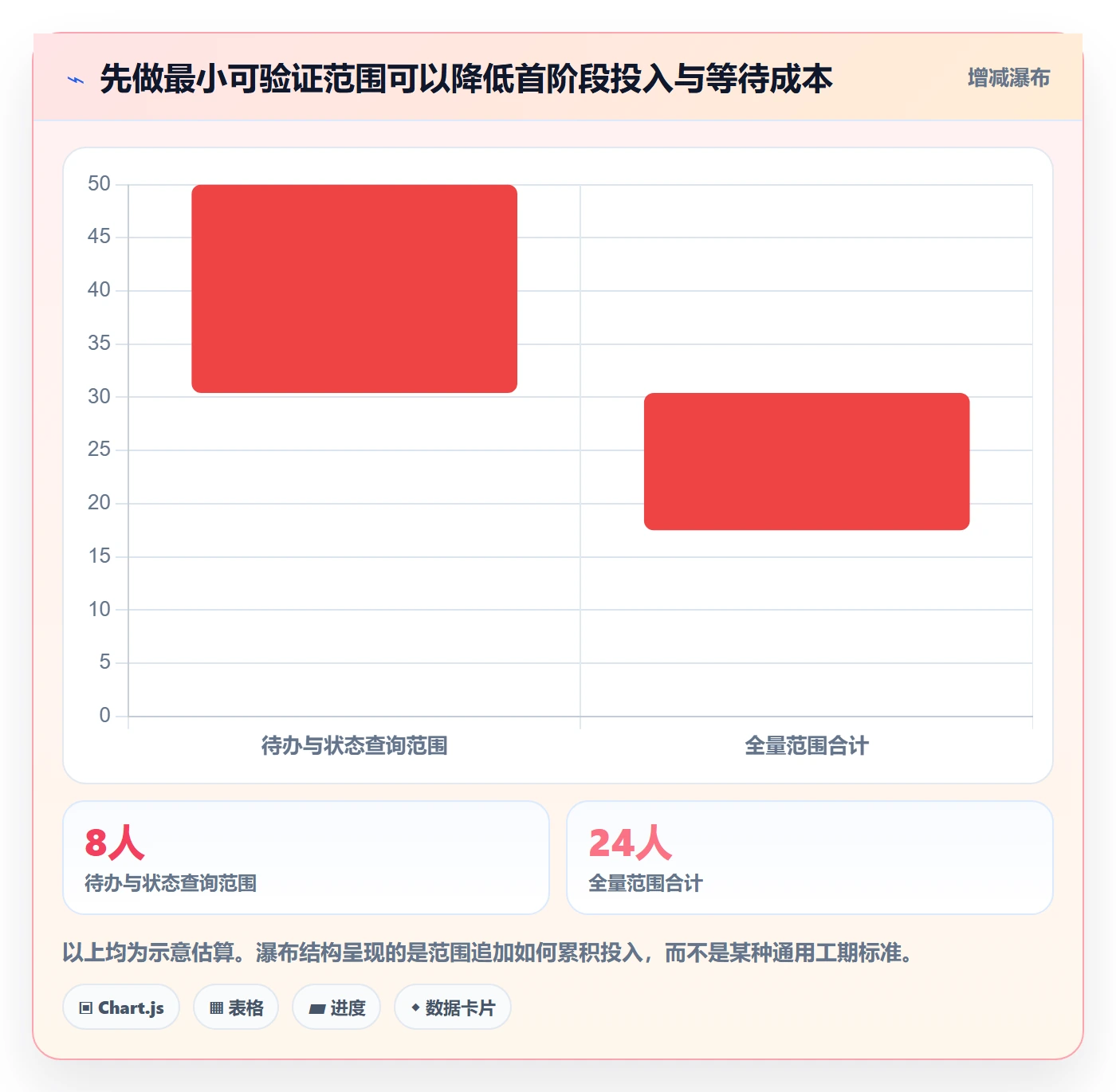

如果团队一开始同时建设流程设计器、统一待办、消息策略和管理报表,试点至少要等多条链路全部完成,问题归因也会更困难。情景估算中,首阶段“待办与状态查询”需要约8人周;把其余能力一起纳入,则预计达到24人周。后一个数字是项目组估算,不是普遍适用的工期。
这不是说其它能力没有价值,而是它们的验证顺序不同。若待办入口不能带来任务完成,流程设计器并不能自动解决问题;若入口有效,再根据用户反馈决定是否需要消息策略或报表。先验证依赖关系更清晰的假设,能减少无效范围带来的机会成本。

6. 复盘结论要区分“证实了什么”和“尚未证实什么”
试点复盘可以写:在试点部门,统一待办与状态查询伴随按期处理率改善、状态询问减少;现有证据支持继续扩展试点。尚未证实的部分包括:改善是否由功能单独造成、效果能否迁移到低频审批用户、错误率变化是否超出随机波动、长期使用是否稳定。
这种写法看似保守,却能让下一阶段目标更准确。项目经理的任务不是把每次上线包装成成功故事,而是让组织知道当前证据允许做多大的承诺。把不确定性写出来,通常比隐藏它更有利于争取持续投入。
六、工具与数据落地:如何让Epic信息能被团队持续使用
1. 先统一字段和状态,再谈自动化看板
如果不同团队对Epic、特性、用户故事和缺陷的含义各不相同,跨项目汇总就会出现“字段一样、意思不同”的问题。组织应先约定Epic必须填写哪些信息、哪些状态代表评审通过、风险如何标记、变更如何记录。字段不必过多,但每一个字段都要对应一个真实决策。
一个实用的Epic模板可以包含:问题陈述、目标用户、目标结果、主要指标、指标口径、范围边界、依赖项、风险、验证计划、责任人、阶段门和复盘日期。模板的价值不是让文档更长,而是降低信息缺失造成的反复沟通。
2. 把状态变更和决策记录分开管理
状态字段回答“工作目前走到哪一步”,决策记录回答“为什么继续或改变方向”。两者不能互相代替。若只更新状态,管理者看不到目标调整的原因;若只有会议纪要,没有明确的状态和负责人,后续执行也容易失焦。
建议将重要决策记录为时间、提出问题、可选方案、使用证据、决定、责任人和复查时间。涉及指标口径变化时,还要保存变更前后的定义,防止历史趋势被新口径悄悄改写。
3. 选工具时验证工作流适配,不要只比较功能清单
工具是否适合一个组织,核心不在于是否能建立某种层级,而在于它能否支持组织真实的权限、流程、审计、跨团队协作和数据汇总要求。对于100人以上的组织,项目管理工具的部署方式、权限模型、迁移能力、集成边界和运维责任,通常会影响长期使用成本。
例如,PingCode主要面向中大型企业及100人以上组织,提供私有化部署选项,并支持从Jira迁移。对正在评估国产替代的团队,这些能力可以纳入候选清单,但“支持迁移”不等于现有流程、字段、权限和自动化规则会无损复刻。真正的平滑迁移,需要先做数据映射、权限盘点、历史数据抽样校验和用户试运行。
我建议选型时拿一个真实Epic做概念验证:从提出问题、拆分交付、关联迭代、同步缺陷,到记录指标和复盘,完整走一遍。再检查不同角色能否看到正确的信息、看板能否回答真实管理问题、历史数据能否追溯。功能介绍里的勾选项,不能替代真实流程的验证。

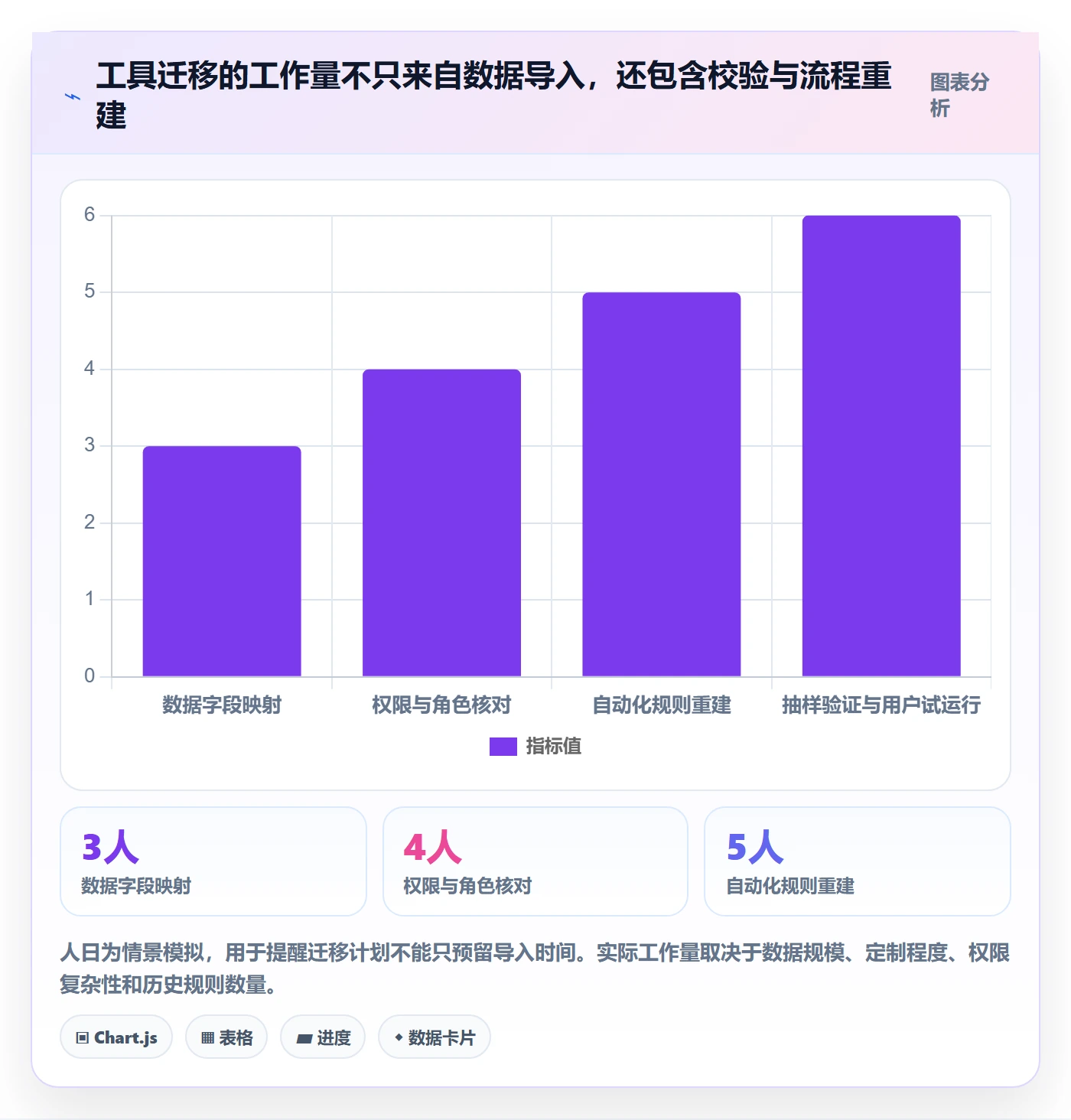

4. 工具试点应验证数据质量和迁移成本
如果正在从原有平台切换,不要只用“导入成功”作为验收标准。抽取一批有代表性的数据,检查父子关系、附件、评论、状态历史、负责人、时间戳和权限映射。重点抽查复杂Epic、已关闭项目、跨团队任务和自动化规则,不要只挑最简单的样本。
迁移阶段还应明确冻结窗口、并行期、回滚条件和数据责任人。对于必须保留的审计历史,要确认历史记录怎样查询、谁可以访问、保留多长时间。项目管理数据不仅是任务清单,也是组织决策的历史证据。

七、不同情况下的行动建议:不要用同一套Epic管理所有项目
1. 需求高度不确定时,优先买信息,不要先买功能
如果用户问题是否存在都不清楚,先做访谈、日志分析、原型测试或小范围人工服务。此时Epic的主要目标不是尽快交付完整产品,而是用有限成本判断问题是否值得解决。项目经理要限制探索阶段的投入,并预先写明什么证据会支持继续、什么证据会让团队停止。
如果团队还不能确定有效指标,可以先定义学习目标,例如验证用户是否愿意完成某个关键步骤。不要为了做出漂亮看板,提前制造没有决策价值的指标。
2. 需求明确但跨团队依赖多时,优先暴露关键路径
对法规变化、基础设施升级或已明确的客户承诺,需求风险可能较低,交付依赖却很高。此时应把接口、数据权限、审批、发布窗口和外部团队承诺作为重点风险,明确负责人和最晚确认时间。管理者要看依赖是否解除,而不只是各团队自己的完成率。
若必须按固定日期交付,可以区分不可妥协的合规范围与可调整的体验范围。通过优先保障关键路径、预留集成测试时间和提前做数据验证,避免把所有工作都安排到最后一个冲刺阶段。
3. 已有明确数据基线时,使用试点或分阶段发布
当问题和指标都较清楚,可以选择一个代表性群体先试点。试点对象不能只挑最积极、最容易成功的用户,否则推广结果会过度乐观。至少要记录样本的角色、业务类型、使用频率和排除条件,并明确试点周期。
若用户量足够且业务允许,可以设计对照;若不适合随机对照,则使用分批上线、前后对比和访谈互证。无论采用何种方法,都应提前设定数据质量检查、停止条件和异常处理方式。
4. 维护型Epic以风险和不可逆成本为中心
技术债治理、平台升级和系统替换的收益常常难以直接表现为新增收入。此时可以观察故障频率、恢复时间、变更失败率、人工维护工时、安全风险和已知兼容问题。不要强行把每项维护工作换算成销售收入,避免制造看似精确、实则无法审计的收益数字。
维护类Epic还要区分必须完成的风险控制与可以延后的结构优化。前者可能有明确的合规或安全期限,后者则要依据故障概率、影响范围和后续成本排序。
| 项目情境 | 优先关注 | 建议的Epic决策节奏 | 常见取舍 |
|---|---|---|---|
| 问题与方案都不确定 | 问题证据、用户反馈、试错成本 | 小额探索,短周期复核 | 少做功能,多买信息 |
| 需求明确、依赖复杂 | 关键路径、接口风险、审批与发布窗口 | 按依赖节点检查,提前集成 | 优先确定性,压缩非关键范围 |
| 指标明确、适合试点 | 采用、任务完成、护栏指标 | 小范围验证后逐步扩围 | 牺牲短期覆盖面,换取证据质量 |
| 维护与风险治理 | 故障、安全、恢复能力、长期运维成本 | 按风险等级和期限推进 | 避免虚构收入,按风险影响排序 |
八、不同情况下的取舍:范围、速度、证据和治理不能同时无限最大化
1. 范围大与验证快之间,要按不确定性做选择
当用户问题不确定时,优先缩小范围、尽快获取反馈;当需求已被多轮证据验证,且交付依赖清楚时,再扩大覆盖面。把大范围一次性交付当成“更有价值”,经常会推迟反馈,并提高错误判断的修正成本。
但切片也不能小到脱离真实工作。一个只完成按钮、没有完整用户任务的切片,可能无法产生有效证据。判断最小范围的标准不是代码量最少,而是能够让目标用户完成一个有意义的任务,并让团队观察结果。
2. 速度与数据严谨度之间,按决策风险设定证据强度
低风险、可快速回滚的体验调整,可以先用小样本和定性反馈;涉及财务、权限、安全或大规模流程变更时,证据门槛应更高。不能因为赶进度就忽略高影响风险,也不必因为追求统计完美,让低风险探索停滞数月。
我会把“证据不够”分成两种:一种是可以边做边补的未知,例如非核心界面的偏好;另一种是如果判断错误会造成重大损失的未知,例如数据合规和核心业务连续性。前者适合快速试验,后者应该在扩大投入前解决。

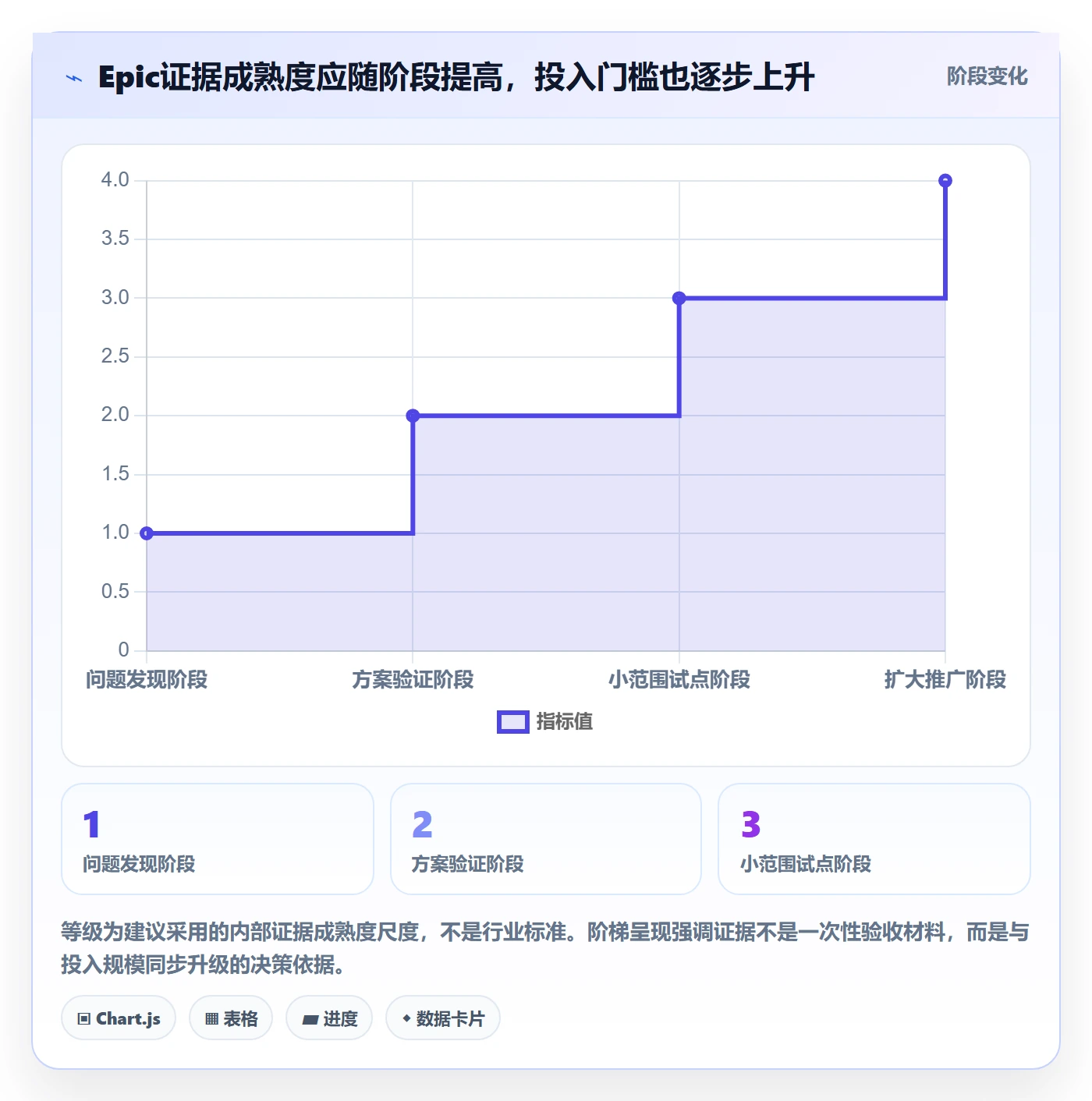

3. 统一治理与团队自主之间,要看组织成熟度和业务差异
大型组织通常需要共同的Epic字段、风险语言和数据口径,才能跨团队比较;但所有团队使用完全一样的流程,也可能增加无效审批。较好的做法是统一最低共同标准,例如目标、负责人、风险和复盘要求,再允许不同产品线按业务特点增加字段和阶段门。
如果组织刚开始使用Epic,先建立简单而稳定的共同定义,比一次性设计复杂的组合治理体系更重要。流程应根据真实决策成本迭代,不要把“字段更多”误认为“治理更成熟”。
4. 指标数量与可解释性之间,要保留明确的主次关系
一张看板放入二十个指标,可能让团队陷入挑选对自己有利数字的状态。每个Epic最好明确一个主结果、少量过程指标和必要护栏。出现冲突时,事先约定谁优先、何种风险不可接受、什么情况触发暂停。
如果业务负责人要求追加指标,应先问它会改变什么决策。若答案是“不会改变当前行动”,可以把它留在分析附录,避免主看板不断膨胀。
5. 何时继续、调整或停止:用决策表代替情绪争论
项目复盘时,团队容易受沉没成本影响,认为已经投入很多就必须继续。为了减少这种偏差,可以在启动阶段写清阶段决策条件。条件不一定都是机械阈值,但必须让团队能讨论证据,而不是只争论个人信心。
- 继续:目标用户确实存在问题,试点证据方向一致,护栏没有出现不可接受的恶化,扩大后的投入与潜在价值相称。
- 调整:问题真实,但当前解决方案未达到预期;过程数据指出具体断点,且替代方案能够以合理成本测试。
- 缩小:价值集中在特定用户、流程或场景,将范围收窄后仍能实现有意义的结果。
- 暂停或停止:核心问题缺乏证据、风险超出可接受边界、机会成本明显过高,或关键假设经多轮验证仍不成立。
九、项目经理可直接使用的Epic评审与复盘清单
1. 立项前:确认问题与投资理由
- 目标用户是否具体到角色、场景或业务群体?
- 当前问题是否有访谈、工单、日志或运营数据支撑?
- 目标描述的是用户或业务结果,还是只是功能上线?
- 是否说明了不做的成本、机会成本或风险暴露?
- 最关键的不确定性是什么,能否通过较小成本先验证?
2. 拆分时:确认每个切片是否可交付、可观察
- 首阶段是否能独立服务一类用户并完成有意义任务?
- 是否把不同目标、用户和成功指标混装在一个Epic里?
- 技术依赖、数据依赖、权限与上线审批是否明确?
- 范围变化是否记录原因、影响和批准责任人?
- 关键风险是否有负责人、应对动作和复查日期?
3. 上线前:确认数据能回答原来的问题
- 核心事件是否埋点并经过测试,身份和分母口径是否一致?
- 主指标、过程指标和护栏指标是否都有负责人?
- 是否设定观察周期、数据延迟和异常值处理方式?
- 发布是否分阶段,出现严重问题时能否停止或回滚?
- 客服、运营、数据和研发是否知道上线后各自要观察什么?
4. 复盘时:把结果、解释和下一步分开写
- 观察到哪些数据变化,数据质量是否通过检查?
- 哪些变化可能由外部因素造成,因果证据强度有多大?
- 用户是否真正完成目标任务,使用中断发生在哪里?
- 哪些假设得到支持,哪些被否定,哪些仍然未知?
- 下一步是扩围、改方案、补证据、缩小范围还是停止?
如果这些问题仍然无法回答,项目不一定要立刻停下,但至少不应该把Epic标记为“价值已实现”。可以记录为“交付已完成、价值待验证”,并明确下一次判断时间。这样既尊重团队已经完成的工作,也避免把计划状态当成用户结果。
十、结尾:Epic管理的核心,是让投入跟着证据走
我认为项目经理分析Epic时,最重要的不是把所有工作量算得更精确,而是把“我们为什么相信这件事值得做”说得更清楚。先定义问题,再确定最小验证范围;先约定指标口径,再观察数据;先识别关键不确定性,再逐步提高投入。这个顺序比堆叠更多报表更能减少返工。
Epic也不是一份写完就不再变化的承诺书。它应当记录团队当前的判断、证据和下一步决策。范围可以调整,指标可以补充,假设也可能被推翻,但每一次变化都应留下理由。只有这样,项目数据才能成为组织学习的资产,而不是事后解释进度的装饰。
下一步可以从一个正在排期的Epic开始:用一页纸写出目标用户、问题证据、主结果指标、首阶段边界、护栏指标和复盘日期;再检查现有看板是否能回答“用户是否更顺利地完成了目标任务”。如果回答不了,先补齐测量与验证设计,再讨论增加功能或扩大范围。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:产品需求Epic教程:项目经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575909
读者评论
我们之前也遇到过上线后才补埋点的情况,最后只能靠访谈补判断,结论很难量化。现在会在排期前确认事件口径和负责人,前期多花一点时间,复盘省事不少。
完成率按任务数算确实容易失真,尤其剩下的是审批或迁移这类关键依赖时。不过切片验收也需要团队对“可独立交付”先有共识,不然容易只是换一种口径报进度。
文中提到的阶段门对小团队也有参考价值,但小流量产品未必能做出稳定的采用率。我们通常会结合少量用户访谈和流程日志看方向,同时把样本不足写进结论,避免把观察结果当成确定因果。
