产品需求Epic全流程:项目经理风险控制与一文讲清
一个Epic最危险的时刻,往往不是需求还没想清楚,而是大家已经把它排进了版本计划:产品认为“范围只是一个入口”,研发却理解为“要重做一套权限体系”,测试直到联调才发现旧数据无法迁移。Epic看起来是一条需求,实际承载着业务目标、多个交付切片、跨团队依赖和不确定性。项目经理要做的不是把它写得更长,而是尽早把“为什么做、做到哪里、怎么验证、出了偏差怎么办”变成团队共同承认的约束。
一、先讲核心结论:Epic不是大号需求,而是风险管理单元
1. 先区分Epic、特性与用户故事
我判断一个需求是不是Epic,不看标题里有没有“平台化”“升级”或“重构”,而看它是否需要跨多个可独立验收的交付切片,是否存在显著的不确定性,以及是否需要多个角色持续协同。一个Epic通常需要拆成多个特性或用户故事;如果一件事能在一个短周期里由单一小组交付并验收,它更可能是普通需求,而不是Epic。
这不是一条通用的工期阈值。不同组织的迭代长度、发布机制和团队边界差别很大。比“超过几周就是Epic”更稳妥的判断方法,是追问三个问题:业务结果能否独立验证?交付能否分阶段上线?若其中一项延期,是否会牵连其他团队或合规承诺?答案越复杂,越需要Epic级的管理。
| 对象 | 解决的问题 | 管理重点 | 典型验收方式 |
|---|---|---|---|
| Epic | 一项较大的业务结果或能力建设 | 边界、价值、跨团队依赖、风险和分阶段路线 | 看业务指标与总体能力是否达到预期 |
| 特性 | Epic下可识别的一组用户价值 | 依赖关系、设计完整度、发布条件 | 看特性是否可用、可测试、可观测 |
| 用户故事或任务 | 团队可执行的具体工作 | 验收条件、工作量、实现和测试 | 看是否满足明确的验收标准 |
项目经理的关键产出不是Epic文档,而是团队对边界、证据、责任和决策时点的共识。文档写得漂亮却没人据此调整计划,风险仍然存在;反过来,字段不多但每个关键假设都有负责人和验证日期,管理质量可能更高。

2. 用三种尺度判断管理强度
我会把Epic的管理强度拆成影响范围、未知程度和回退难度。影响范围看牵涉多少业务流程、团队、客户群或系统边界;未知程度看关键假设是否经过验证;回退难度看上线后能否关闭功能、恢复数据或让用户回到原流程。三个维度中任何一个偏高,都不应仅靠一张排期表来管理。
这三个维度不必立刻做成复杂评分模型。启动评审时可用低、中、高三级标注,再追问“高风险由谁验证、何时验证、失败时如何处理”。评分本身不是决策,评分背后的证据和动作才是。
3. 把Epic管理转成可验证的承诺

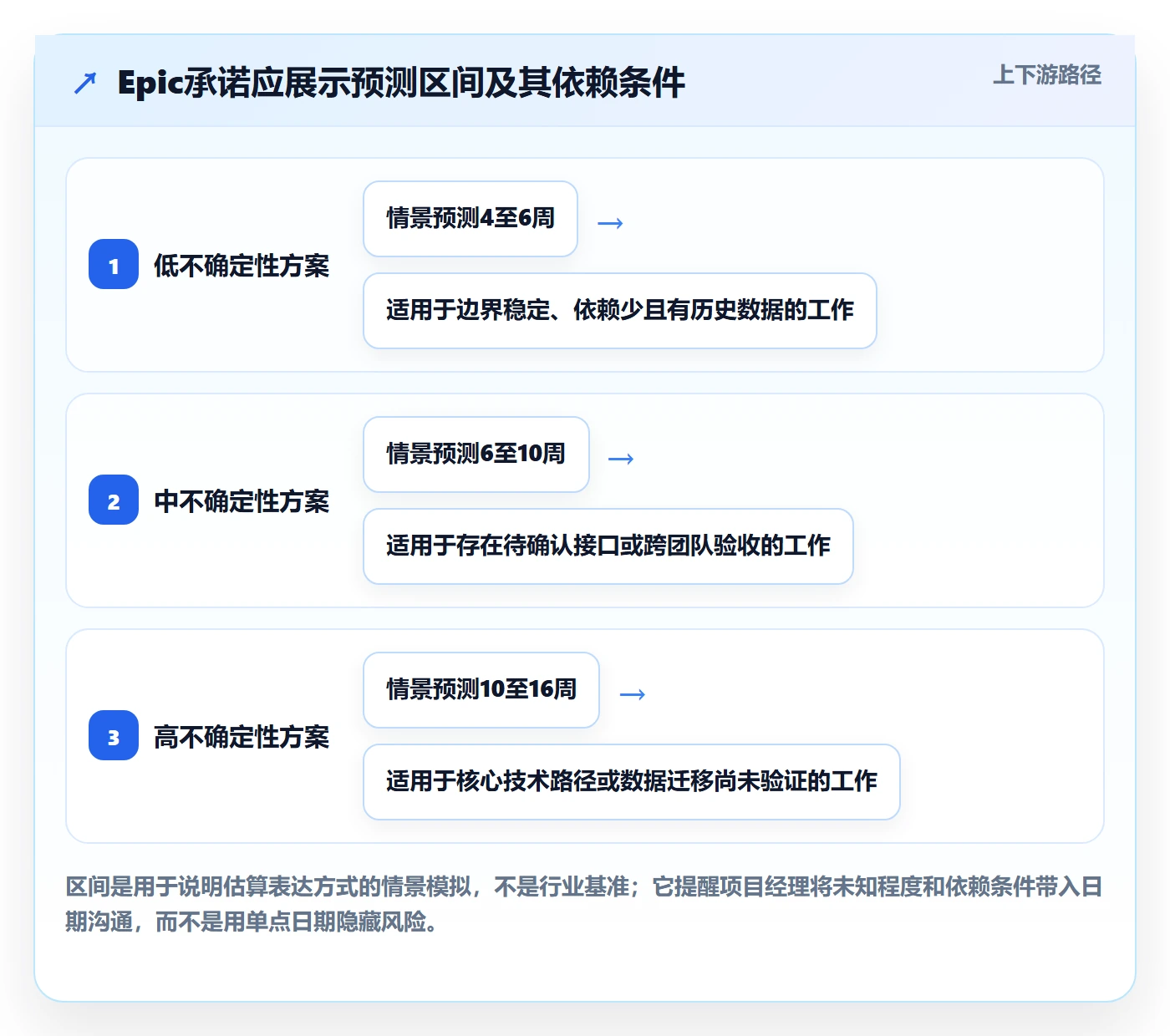

Epic的承诺不应只是“某日期上线”。至少要同时说明预期业务结果、可交付边界、阶段性验收标准和主要风险。日期可以是目标,但如果关键依赖尚未验证,就应区分“目标日期”和“已承诺日期”,避免把预测包装成确定性承诺。
建议在评审结论中留下四类记录:本阶段决定做什么、明确不做什么、哪些假设仍待验证、下一次复核需要什么证据。它们比“会议已通过”更能减少后续争议。
二、背景和真实场景:为什么Epic经常在启动后失控
1. 看似一个需求,实际是多条工作链
以“建设统一客户工作台”为例,业务方可能关注客户资料和跟进效率;产品需要设计统一入口和权限体验;研发要整合多个数据源;安全团队要求按组织隔离;运营还要准备培训和数据清理。需求名称只有一行,工作链却横跨数据、权限、前端、迁移、发布和服务支持。
如果项目经理只用功能清单估算,很容易漏掉不显眼但决定成败的工作:旧数据映射、权限回归、埋点校验、客服话术、灰度策略、并行运行期限。Epic启动时常见的错觉是“功能已经列全,所以范围已经明确”;事实上,列全功能不代表列全交付条件。
2. 规模越大,沟通成本越容易被低估
中大型组织的Epic往往不是一个小组内部的任务集合。决策人、实际使用者、系统所有者、信息安全、运维和采购等角色可能分散在不同团队。每增加一个依赖团队,等待确认、接口对齐和变更沟通都会占用日历时间。团队能投入多少人天,和功能能在何时上线,并不是同一个问题。
对于100人以上组织,项目管理平台的价值常常不止在管理看板,而在于让需求、开发、测试、发布和风险记录能关联起来。以PingCode为例,它主要面向中大型企业及100人以上组织,适合在需要统一管理工作项、跨团队协作和追踪交付状态的场景中评估。选择工具时应验证组织流程是否适配,而不是把部署方式或功能数量直接等同于项目成功。
如果企业有数据驻留、网络隔离或内部审计要求,可把私有化部署作为选型条件之一;如果过去的需求和项目数据沉淀在其他系统中,则要评估迁移路径、字段映射、附件与历史记录完整性、权限重建和用户培训。PingCode支持私有化部署,也支持Jira平滑迁移,但“支持迁移”不等于无需盘点和验证;迁移验收仍要用实际样本检查数据、关系和权限。
3. 先验证依赖,往往比先加人更有效
Epic延误时,团队很容易把问题归结为“人不够”。但如果真正的瓶颈是外部接口无人确认、测试环境不稳定或数据样本迟迟拿不到,增加开发人员只会让更多工作等待。我的判断顺序通常是:先找关键路径上的未决依赖,再看队列和等待时间,最后才讨论增加资源或压缩范围。
项目经理应把依赖写成可管理的事项,而不是一句“需要某团队配合”。每项依赖至少要有交付物、责任人、期望日期、验收人和逾期后的替代方案。若依赖方不能给出日期,应将其视为未确认风险,而不是默认按时完成。
三、常见误区:看起来在管理,实际上把风险往后推
1. 把Epic写成一段宏大愿景
“打造智能化、一体化、可扩展的业务平台”是愿景,不是可执行需求。它没有说明谁遇到什么问题,也没有定义阶段结果。团队面对这种表述时,只能各自补全含义,最后出现多个版本的“做完了”。
改写时可以采用“面向谁、改善什么、通过什么能力、如何验证”的结构。例如:“面向一线客户经理,将新客户首次资料录入的重复操作减少;先统一基础资料入口,按试点团队的有效录入率和重复字段错误率复核。”注意,指标目标应由业务基线和实际约束确定,不能为了显得精确而随意填一个数字。
2. 用功能数量替代业务价值
Epic列出二十项功能,不代表价值高;只交付三项功能,也不代表价值低。项目经理需要追问功能与结果之间的因果链:这个功能改变哪个行为?行为变化如何影响业务指标?指标变化又能否归因于本次交付?如果解释不出来,优先级就只是意见排序。
在业务结果暂时无法量化时,可以先使用代理指标,例如任务完成时间、错误率、重复录入次数、流程中断率或用户求助次数。但必须标明它们是代理指标,并在上线后复核是否真的与目标结果相关。
3. 把“先全部做完再上线”当成降低风险
长周期的大包交付常常让风险集中在最后:集成问题、权限缺陷、用户不接受和数据质量问题同时暴露。分阶段交付并不意味着把未经验证的半成品交给所有用户,而是将可控范围先放到试点、灰度或内部环境中,用有限暴露换取真实反馈。
如果功能强耦合、发布不能拆分,也仍可拆解验证过程:先做接口模拟、数据迁移演练、权限原型验证和性能测试。无法分阶段上线,不等于只能等到最后才知道是否可行。
4. 把估算当成承诺,把缓冲当成浪费
早期估算是在信息不完整条件下形成的预测,不是对未来的保证。项目经理如果把单点估算直接变成对外承诺,团队就会倾向于隐藏不确定性,后续范围变化也难以被诚实记录。
更实用的做法是记录估算依据、假设和置信度,并区分开发工作量与等待时间。项目缓冲也不应被随意分配为“每个人多留几天”,而应针对高风险节点设置,例如外部接口确认、迁移演练、合规审核或生产验证。
| 误区 | 表面做法 | 真实风险 | 替代动作 |
|---|---|---|---|
| 用愿景代替边界 | 写宏观目标,不写排除项 | 范围持续扩张,验收口径漂移 | 明确包含项、排除项和变更审批人 |
| 用功能数代替价值 | 按功能清单估优先级 | 做完很多工作,却无法证明收益 | 建立功能、行为和业务结果的因果链 |
| 全部完成后再验证 | 把集成和用户反馈放到末期 | 问题集中暴露,回退代价高 | 安排技术验证、试点和灰度检查点 |
| 把估算当承诺 | 用一个日期覆盖所有未知数 | 风险被隐藏,计划失去可信度 | 记录假设、区间、置信度与复核日期 |

四、专业判断逻辑:从立项到关闭的Epic全流程
1. 机会识别:先确认要解决的问题
启动阶段先收集用户反馈、业务数据、运营观察和系统约束,区分“症状”和“原因”。例如,用户抱怨“审批太慢”是症状;真正原因可能是审批节点过多、责任人不清、资料重复提交或系统等待。若直接以新增一个提醒功能作为Epic,可能解决了可见抱怨,却没有改善实际等待时间。
我建议在立项前留下一个简短的问题陈述:目标用户是谁、当前流程在哪里受阻、影响有多大、证据来自哪里、哪些解释仍未验证。证据可以是日志、工单样本、用户访谈或业务报表,关键是交代观察范围和时间,避免把个别声音说成普遍现象。
2. 目标定义:把业务收益与交付产物分开
交付产物是“新增批量处理能力”,业务结果可能是“减少人工处理耗时”。两者不能混为一谈:功能上线只证明产物完成,并不证明耗时下降。立项时分别定义产物验收和结果观察,避免项目结束时只用“功能已上线”替代价值复盘。
每项业务指标都要明确口径、基线、数据来源、观察窗口和责任人。若没有基线,先安排基线采集;若数据源不可靠,应将“指标可观测性建设”纳入交付范围。指标不能采集时,项目就失去验证价值的能力。
3. 范围拆分:围绕可验证价值切片
拆分Epic时,不要只按技术模块分成“前端、后端、数据库”。这种拆法利于分工,却不一定产生可验收结果。更好的切片通常能描述一个用户或运营场景,并能独立验证,例如先支持一个业务单元、一个高频流程或一类数据,再逐步扩大覆盖。
技术任务仍然需要拆,但要挂接到业务切片和验收条件上。若基础设施工作本身没有直接用户价值,应说明它是哪个后续能力的前置条件、为什么必须先做、完成后如何验证准备就绪。
4. 依赖盘点:把外部不确定性提前显形
依赖清单至少覆盖系统接口、数据、人员、环境、政策、供应商和发布窗口。每项依赖要区分“已确认”“待确认”和“假设成立”。不要把“对方已经收到邮件”写成“依赖已完成”,也不要把没有回复解释成默认同意。
对关键依赖设置检查日期和升级路径。例如接口字段在某日期前未确认,就使用模拟数据推进原型验证;如果某业务规则未获审批,就暂不把相关功能纳入确定性交付。替代方案越具体,项目越不容易被单一外部等待拖住。
5. 估算与排期:用区间表达不确定性
排期前应先拆出开发、设计、测试、迁移、发布和运营准备等工作,再识别关键路径。较成熟的团队可以用历史数据估算范围;没有可靠历史数据时,应标注这是早期估算,并安排技术验证或小型试验来缩小区间。
对外沟通时,建议同时说明目标日期、当前置信度和主要条件。项目负责人不应为了让计划看起来整齐而把所有任务串成单一路径;能够并行的工作要说明资源冲突,不能并行的工作要指出真正的前置条件。
6. 评审与决策:让未决事项有出口
Epic评审不是轮流汇报,而是对关键决策做取舍。评审材料应覆盖问题证据、目标指标、范围边界、方案选项、依赖、主要风险、成本假设和不做的后果。与会者最需要讨论的通常不是页面细节,而是哪些假设若不成立会改变方案。
会后记录“决定、依据、责任人、复核条件”。例如,如果当前采用方案A,是因为业务规则尚未统一;当某项规则确认或验证结果超过阈值时,再重新比较方案A与方案B。这样能避免已做决定被反复无依据地推翻,也能避免错误决定被惯性保留。
7. 执行与监控:盯偏差原因,而非只盯完成百分比
Epic执行中,应同时观察交付流动、风险状态和业务假设。完成百分比很容易失真:任务数不等于价值,状态更新也不等于工作真的可验收。更有用的问题是:关键路径是否改变?未决依赖是否逾期?缺陷是否集中在某个边界?最初的价值假设是否仍成立?
对高风险Epic,建议设置固定的风险复核节奏,例如每周检查关键依赖与阻塞,每个阶段结束复核范围和证据。节奏应与项目变化速度匹配;变化快的项目需要短周期反馈,稳定且低风险的工作不必用高频会议制造管理负担。
8. 验收、上线与复盘:项目关闭不等于价值实现
上线前要有功能验收、数据校验、权限验证、监控告警、回退方案和支持安排。验收人不能只确认页面能打开,还要确认关键场景和异常路径。迁移类工作尤其要保留抽样核验记录、数量对账和失败处理方式。
上线后按预先约定的窗口观察指标,记录目标是否达成、偏差原因和后续行动。如果数据证明目标没有改善,应判断是方案问题、采用问题、外部环境变化还是指标口径问题,而不是把复盘写成“持续优化”。
| 阶段 | 关键产物 | 主要风险控制 | 是否进入下一阶段的判断 |
|---|---|---|---|
| 机会识别 | 问题陈述与证据来源 | 防止把单一症状当成根因 | 问题值得解决,且证据可追溯 |
| 目标与范围 | 目标指标、包含项、排除项 | 防止价值模糊和范围漂移 | 结果可观察,边界可讨论 |
| 拆分与估算 | 价值切片、依赖图、估算假设 | 防止关键路径和等待时间被漏算 | 最小验证方案可执行 |
| 开发与验证 | 可验收增量、测试与风险记录 | 尽早暴露集成、数据和采用问题 | 验收证据满足发布条件 |
| 上线与复盘 | 发布记录、指标观察、经验结论 | 控制回退风险并核实实际收益 | 目标达成或形成明确纠偏方案 |
五、案例与数据观察:用“客户工作台”演示风险怎样被提前拆开
1. 案例口径与假设边界
下面是一个用于演示管理方法的情景案例,不代表某家企业的实际项目数据,也不是行业基准。假设一家多业务单元企业准备建设统一客户工作台,现有资料分散在三个系统,项目涉及产品、研发、数据、安全和运营。立项讨论最初把目标写成“统一客户信息、提升跟进效率”,但没有明确具体效率口径。
项目经理首先要求业务方补充基线:抽取一段代表性时间内的客户录入样本,统计重复字段、平均录入耗时和因资料缺失导致的返工;同时访谈不同岗位,确认所谓“客户信息不一致”是否来自字段定义、更新时点还是权限不可见。若基线样本偏小或业务季节性明显,应标明限制,不能把观察结果当成全量事实。
2. 把一个大目标切成三个阶段
第一阶段不做所有系统整合,而是选择一个试点业务单元,打通基础客户资料的查看和维护。第二阶段处理跟进记录和关键权限边界。第三阶段再评估更多系统接入和历史数据清理。每阶段都要有独立验收条件,并保留停止或调整的可能。
这个顺序并非永远正确。如果不同业务单元使用完全不同的数据定义,先做统一入口可能反而掩盖底层冲突;此时应先做数据标准和映射验证。项目经理要判断依赖是否已经足够明确,而不是机械套用“三阶段上线”。
| 阶段 | 交付边界 | 验证证据 | 停止或调整条件 |
|---|---|---|---|
| 试点验证 | 单一业务单元的基础资料查看与维护 | 字段映射抽样通过、关键权限用例通过、用户完成核心任务 | 核心字段无法对齐或权限模型存在重大缺口 |
| 流程扩展 | 加入跟进记录及相关协作流程 | 流程完成率、重复录入情况、用户反馈样本 | 流程引入额外录入负担且无可验证收益 |
| 范围推广 | 扩展至更多业务单元和数据源 | 迁移对账、异常率、支持工单和采用情况 | 数据质量或运维成本超出已批准边界 |
3. 用假设台账代替口头乐观
对这个案例,我会要求团队至少登记三类假设:数据字段可映射、权限规则可统一、用户愿意把工作迁移到新入口。每条假设都配一个小型验证动作。字段可映射可以用有限样本做数据剖析;权限可统一可以用角色矩阵和负向测试验证;用户采用则要在试点中观察真实任务完成情况,而不是只问“你觉得好不好用”。

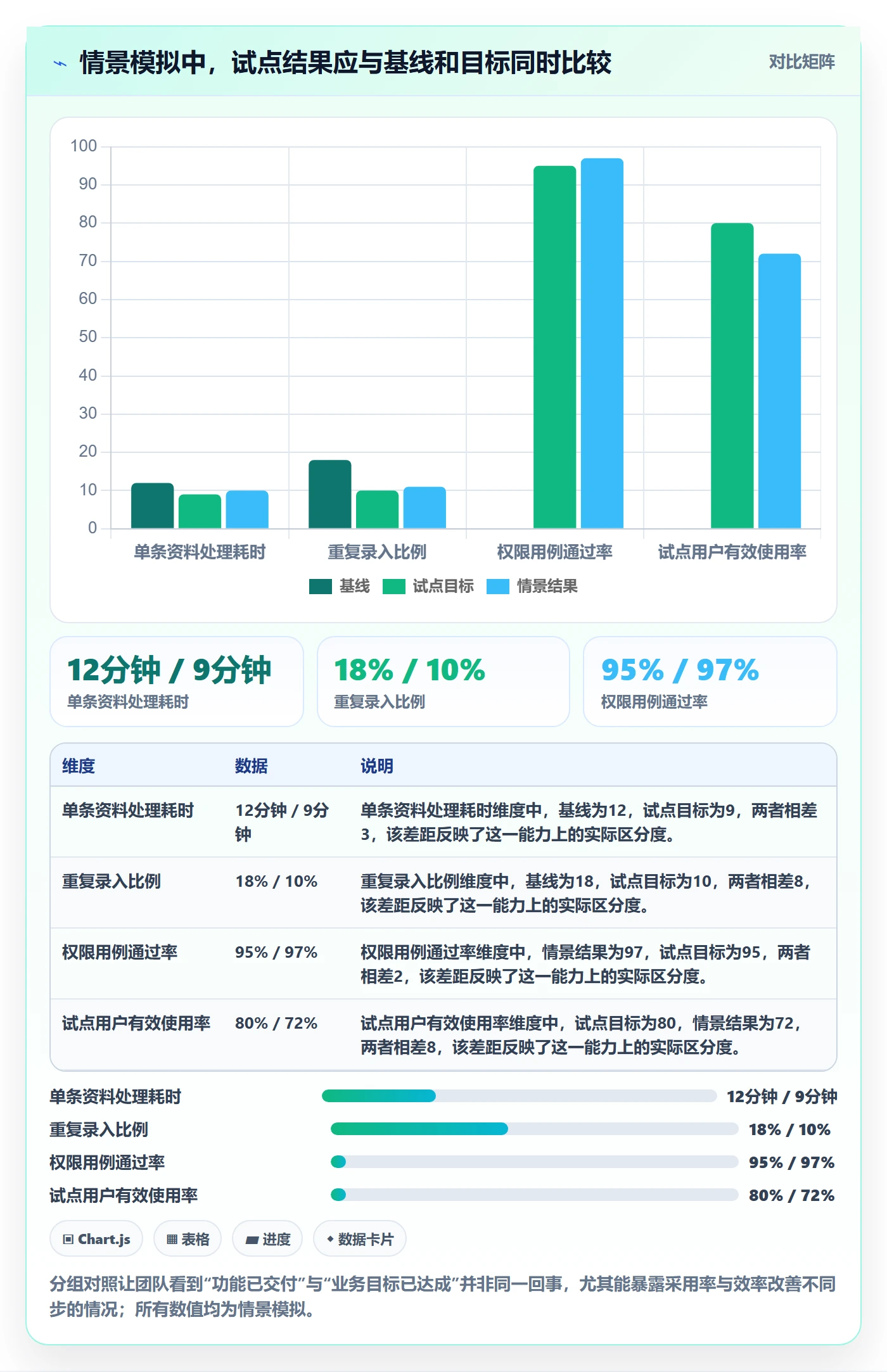

以下数字仅用于展示决策方式,属于情景模拟,不是企业实测数据。假设试点前的流程耗时为每条记录约12分钟,重复录入比例约18%;完成试点后目标是把耗时降至9分钟以内,并在观察窗口内将重复录入比例降至10%以内。若实际基线与假设差距很大,就应重新设定目标,而不是为了守住演示数字强行解释结果。

4. 根据结果调整,不用“上线成功”掩盖偏差
假设试点功能按计划上线,但模拟结果显示处理耗时仍为10分钟,用户有效使用率只有72%。这时合理动作不是立即宣布全面推广,而是看记录:用户是不是仍然需要回旧系统查资料?耗时来自页面操作还是数据缺失?培训后采用率是否改善?不同岗位之间是否存在显著差异?这些问题决定下一步是优化流程、补齐数据还是暂停扩围。
如果试点用户使用频率高、核心任务完成率稳定,且剩余问题有明确修复计划,可以进入第二阶段。若关键权限用例失败或数据对账无法解释,就应该阻止扩大范围。进度压力不能替代发布条件,已经投入的成本也不能成为继续投入的唯一理由。
5. 工具与流程要服务于可追溯,而不是制造表单负担
团队可以用共享文档、工单系统或项目管理平台管理Epic,但至少要能追溯Epic与下级工作项、缺陷、风险和发布记录的关系。规模较大时,信息分散在聊天、表格和多个系统,会让项目经理花大量时间核对状态,管理决策反而基于过期信息。
评估平台时,我会用一个正在执行的Epic做小范围试用,检查字段是否能表达业务目标和风险、权限是否符合组织要求、报表能否识别阻塞、历史数据能否迁移、日常维护成本是否可接受。若考虑由现有平台迁移,应先定义抽样验收标准,再验证字段、状态流转、附件、关联关系、权限和历史记录,避免只看导入成功数量。
六、不同情况下的行动建议:风险高低不同,管理动作也应不同
1. 目标清楚、依赖少、回退容易
这类Epic适合轻量管理:保持清晰的目标和排除项,按用户价值拆分,设置少量关键检查点。没有必要为低风险工作套用过多审批;管理重点是及时验收和避免范围不断增加。
如果团队已有稳定的技术路径和历史交付数据,可用过去的吞吐和缺陷情况辅助估算。但仍需保留对外部依赖、发布窗口和业务规则变化的检查,不要因为“以前做过类似项目”就把这次的假设省略。
2. 目标明确,但技术或数据未知较多
先安排时间盒内的验证工作,例如接口探测、数据剖析、原型测试、性能基准或迁移演练,再决定完整方案和排期。验证阶段的产物应是证据和决策,不是堆积无法复用的代码。
若验证结果不理想,要尽早比较调整范围、替代方案和停止项目的成本。越早发现核心假设不成立,越能避免把投入不断追加到一条错误路径上。
3. 牵涉多个部门或外部供应商
把跨团队责任明确到交付物,而不是只列参会人。建立依赖责任人、期望日期、验收人和升级机制,并在计划中标出等待时间。若供应商承诺只是口头估计,应将其标记为待确认,并设计最小替代方案。
跨部门项目还需要清楚的变更决策机制:哪些变更由产品负责人决定,哪些会影响合同、合规或发布窗口,哪些必须经过项目治理层批准。决策权不清时,项目经理会被迫在执行过程中反复寻求同一问题的授权。
4. 监管、隐私、安全或数据迁移风险较高
将合规和安全要求提前纳入需求定义、设计评审、测试用例和上线条件,不要等开发完成后再做一次“安全检查”。涉及敏感数据时,要明确最小权限、日志留存、环境隔离、数据脱敏、访问审批和回滚后的数据处理。
迁移项目应先定义可接受的数据差异、对账方法、失败重跑策略和切换边界。对高影响系统,安排演练并留存结果;没有经过演练的回退方案,通常只是纸面上的安心感。
5. 高层要求固定日期,但需求尚未稳定
把“日期固定”和“范围固定”拆开谈。若日期不可变,就与业务负责人共同选择最小可交付范围,把未验证功能和低优先级能力明确排除;若范围不可变,则需要讨论日期、资源或风险接受度。项目经理不应默默承诺三者同时固定。
对外沟通可以说明当前计划的条件和风险,不必用过度乐观的单点承诺换取短期满意。可信的项目管理不是永远不改计划,而是变化发生时能指出证据、影响和备选决策。
| 情境 | 优先行动 | 不建议的做法 | 复核信号 |
|---|---|---|---|
| 低风险、边界清楚 | 轻量拆分,快速验收 | 堆叠审批和模板字段 | 范围变化、缺陷或依赖开始增加 |
| 技术未知高 | 先做时间盒验证 | 按未经验证的方案直接完整排期 | 关键假设是否获得证据 |
| 跨团队依赖多 | 责任人、日期、验收和升级路径齐全 | 只记录“某团队支持” | 依赖逾期、等待时间延长 |
| 安全或迁移风险高 | 提前评审并做回退演练 | 上线前临时补安全流程 | 对账差异、权限缺口、回退失败 |
| 日期固定、范围变化 | 协商最小交付范围和风险接受度 | 默认范围、时间、资源都不变 | 关键路径变化或高优先级插入 |
七、不同情况下的取舍:项目经理要让代价显性化
1. 速度与完整度如何取舍
若业务窗口有限,可以优先交付能验证核心价值的切片,而不是一次覆盖所有场景。但切片不能通过忽略权限、审计、数据正确性等底线来换速度。判断标准应是:哪些能力可以后补,哪些遗漏会造成不可逆损害或高昂补救成本。
如果功能之间高度耦合,无法安全拆开,就要通过更早的技术验证和内部演练获取反馈,而不是假装可以低风险地分批上线。分阶段的目的不是形式上切小,而是降低每次决策的暴露风险。
2. 通用能力与单一业务需求如何取舍
把一个业务需求抽象成平台能力,可能提升长期复用性,也可能过早引入配置复杂度和维护成本。我的判断依据是:是否已有多个明确使用场景、这些场景的共性是否稳定、抽象成本是否低于未来重复建设成本。
只有一个使用方、规则仍在变化时,先以清晰边界实现业务价值,通常比过度通用化更容易验证。等第二、第三个真实场景出现,再从重复部分抽象,能减少把未知规则固化成平台设计的风险。
3. 短期指标与长期基础建设如何取舍
基础建设不一定立即带来业务指标改善,但必须说明它解除什么瓶颈、支持哪些后续工作、如何验证其完成质量。比如建设数据治理能力,应给出字段质量、对账覆盖或数据可追溯性等验证方法,而不是只以“底座已搭建”作为成功。
当资源紧张时,可以把基础建设拆成与近期业务直接相关的最小能力,并明确哪些长期收益尚未证实。若长期收益只是愿景,应减少一次性投入,设置后续复核点。
4. 要不要用项目管理平台统一Epic信息
当一个团队只有少量Epic、协作简单且记录可追溯时,现有工具可能已经够用。若项目越来越多、依赖跨团队、管理层无法快速识别阻塞,或需求与测试、发布之间经常断链,再评估统一的平台能力更合理。
选型不应只看演示页面。至少用真实项目验证工作项关联、流程配置、权限、报告、通知噪声、数据导出、迁移和部署要求。对需要私有化部署或国产替代的组织,应将安全审查、运维责任、升级节奏、接口兼容和迁移成本纳入总成本;“迁移支持”要通过样本数据和业务流程演练确认,不宜只凭产品说明作结论。

八、项目经理可直接使用的Epic风险控制清单
1. 启动评审前检查
-
能否用清楚的话说明目标用户、当前问题和证据来源?
-
业务结果与交付产物是否分开定义?指标口径、基线和数据责任人是否明确?
-
Epic包含什么、不包含什么,是否有明确的范围边界?
-
是否列出关键假设,并为每项假设安排验证方式和日期?
-
跨团队依赖是否有交付物、责任人、验收人和逾期处理方式?
-
最小可验证切片是什么?如果本阶段失败,能否停止、调整或回退?
2. 执行阶段检查
-
关键路径与最初计划相比发生了什么变化?变化由范围、依赖、质量还是资源引起?
-
风险是否有负责人和下一步动作,还是只在状态会上被重复提及?
-
是否出现指标口径变化、需求临时插入或验收人变化?相关影响是否已评估?
-
集成、迁移、权限和性能等高风险验证是否足够早,而不是集中在发布前?
-
工具中的状态是否与实际可验收成果一致?是否存在长期停留在“进行中”的工作项?
3. 上线与复盘检查
-
功能验收、数据对账、权限测试、监控、回退和支持安排是否全部就绪?
-
上线后观察窗口、目标指标、数据来源和复核责任人是否明确?
-
如果业务结果没有达到预期,是否能区分方案、采用、数据和外部环境因素?
-
本次项目形成的规则、样本、迁移经验和估算假设,是否能被下一次Epic复用?
九、结论:把Epic从“计划中的大需求”变成“可验证的投资”
Epic管理的核心,不是把大需求拆成更多小任务,也不是把所有不确定性都写进一份更长的文档。真正有效的做法,是让业务价值可观察、范围边界可讨论、风险假设有负责人、依赖状态可追踪,并且在证据不足时允许调整方案。
对项目经理来说,最值得坚持的判断是:凡是会改变投入决策的未知,都要尽量提前验证;凡是无法提前消除的风险,都要明确触发条件、责任人和应对方案。这样做不保证每个Epic都按最初计划成功,却能让团队更早发现错误方向,减少末期返工,也让业务方理解时间和范围变化背后的真实代价。
下一步可以从手头最重要的Epic开始:补齐问题证据和目标指标,写出包含项与排除项,画出关键依赖,选出一个最小可验证切片,再为最高风险假设安排验证动作。若组织已需要统一跨团队追踪,再用真实Epic试用项目管理平台,重点验证流程、权限、迁移和运营成本。先让一个Epic变得可解释、可追踪、可复盘,通常比先推动全组织更换流程或工具更有价值。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:产品需求Epic全流程:项目经理风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575809
读者评论
我们之前做数据迁移时,确实是到联调才发现字段映射有歧义。早点拿真实样本跑一遍很有用,不过回滚方案最好也一起演练,光验证迁移成功还不够。
按业务场景拆切片比较容易验收,但有些底层改造短期内看不到用户价值。实际推进时,还是要把它和后续能力的依赖关系讲清楚,否则很难判断这部分是不是必要投入。
代理指标能帮助项目先开始验证,但上线后也容易把使用次数当成业务改善。我们做复盘时会同时看用户是否完成了原来的目标,以及指标口径有没有变化。
