Story怎么做?项目经理风险控制:产品需求从0到1

Story怎么做?项目经理风险控制:产品需求从0到1

一个需求写了二十多条用户故事,研发估算也做完了,产品、设计、测试都参加过评审,临近上线时却发现:用户要解决的核心问题没有被覆盖,团队交付的功能不少,真正能走通的业务流程只有一半。Story怎么做,难点从来不是把需求改写成“作为某类用户,我希望……”,而是让每一条故事都能被验证、拆解、排序,并且在变化发生时控制住风险。

一、先讲核心结论:Story是风险控制单元,不是需求句式

1. 好的Story必须同时回答四个问题

我判断一条Story能不能进入迭代,不先看它写得像不像标准模板,而先看四件事:谁遇到问题、为什么现在要解决、什么结果算成功、团队如何验证结果。四个问题中任何一个答不上来,故事就还没有达到可承诺状态。

常见句式“作为会员,我希望查看订单”看起来完整,但它没有说明用户为什么查看、要查看哪个状态、查看后要做什么,也没有说明订单数据的更新时效。工程师可能做出列表,测试可以验证页面是否展示,却无法判断它是否解决了用户问题。

我把Story视作连接业务价值、交付范围和验收证据的最小决策单元。它可以拆分,但不应该拆到失去用户结果;它可以估算,但估算之前必须把关键不确定性暴露出来。

2. 先验证问题,再承诺方案

从0到1的需求常常只有模糊信号:客户投诉、销售反馈、运营手工表格、某个指标波动。信号不等于需求,需求也不等于功能。项目经理要推动团队依次回答:问题是否真实、目标人群是否明确、解决方案是否有效、交付路径是否可控。

这意味着Story不是产品经理一个人写完后交给研发的“说明书”。它应当是跨职能团队共同澄清的工作对象。产品负责问题与价值,设计负责交互和状态,研发负责实现约束,测试负责可验证性,项目经理负责把依赖、决策和风险放到可管理的节奏里。

3. 可交付不等于可发布,更不等于有价值

一条故事可能在技术上完成,却依赖未上线的接口;可能通过测试,却没有监控指标;也可能成功发布,但用户根本不知道入口在哪里。因此我会区分三个状态:开发完成、具备发布条件、产生预期结果。项目计划不能把它们合并成一个“完成”。

对于新产品或新业务,最重要的通常不是一次做全,而是用最小可行范围降低最大的不确定性。一个能够验证核心假设的薄切片,往往比一套功能丰富但无法证明需求成立的版本更值得先交付。

Story怎么做?项目经理风险控制:产品需求从0到1

二、背景和真实场景:从一句“客户要这个功能”开始

1. 需求从0到1通常没有稳定边界

成熟业务的需求往往有历史数据、固定流程和明确的用户群。0到1的项目则可能同时面临用户画像不清、流程还在变化、技术方案未验证、业务规则未定等问题。团队很容易把“客户说要一个按钮”直接翻译成按钮开发,跳过了最有价值的判断:客户为什么需要它,当前如何解决,问题的代价是什么。

例如,销售反馈“客户需要批量导入”。这句话背后可能是每月一次的数据迁移,也可能是每天几十名员工重复录入;可能是文件格式不统一,也可能是权限审批太慢。表面上都是导入功能,真正要解决的问题却可能分别是吞吐量、数据清洗或组织流程。

2. 项目经理面对的是不确定性叠加

我会把早期项目的不确定性分成四类:价值不确定性、范围不确定性、技术不确定性和协作不确定性。它们往往互相放大:价值没验证,范围就容易膨胀;范围不稳定,估算就没有意义;技术方案未验证,排期就只能靠猜;责任边界不清,决策会在团队之间来回漂移。

项目经理不能替产品决定市场,也不应替工程师拍板技术细节,但可以把这些未知项变成显性的风险条目,给每项安排负责人、验证方式、截止时间和触发条件。风险一旦被写进Story、决策记录和迭代计划,团队才有机会在代价较低时处理它。

3. 先看业务场景,再写Story

开始写故事前,我会要求团队用几句话复述用户完成任务的全过程:从什么状态开始、做了什么、系统如何反馈、失败时怎么办、最终获得什么结果。如果不同角色说出的流程不一致,说明需求还没对齐,继续拆Story只会把分歧包装成更多任务。

场景也要包含异常路径。用户可能没有权限、数据格式错误、网络中断、重复提交、操作后结果延迟。只描述理想路径的Story,表面上短,实际上把风险留给测试阶段和上线后的用户。

不确定性类别 常见信号 项目经理的核查动作 适合留下的证据
价值不确定性 “客户都需要”“竞品有这个” 访谈目标用户,核对频次和损失 访谈记录、行为数据、试点指标
范围不确定性 评审中不断增加例外情况 明确主流程、边界和暂缓项 范围清单、决策记录、版本目标
技术不确定性 依赖新接口、数据量未知 安排技术验证或小型原型 验证结论、性能测量、依赖确认
协作不确定性 多团队等待、责任人不明 确认决策人、交付物和时间点 责任矩阵、依赖计划、升级路径

三、常见误区:看起来规范,实际上没有控制风险

1. 把模板完整当成需求清晰

“作为……我希望……以便……”是一种帮助讨论的句式,不是质量认证。模板填满了,不代表需求经过验证;写出用户身份,不代表团队理解了用户的工作环境;写出收益,也不代表收益可测量。

我见过很多Story写着“以便提升效率”,但没有基线、目标或观察周期。上线后团队无法判断效率有没有提升,更无法知道是功能产生效果,还是同期培训、人员变化等因素造成的。此时故事虽然“完成”,项目却没有得到可复用的学习。

2. 把功能模块切分当成Story拆分

按照页面、数据库表或技术层拆成“前端页面”“接口开发”“数据库改造”,更适合作为实现任务,不是用户故事。这样的拆法会导致每个小项都能标记完成,但用户从头到尾仍无法完成任务。

更好的拆分方式是围绕用户结果递进:先支持单条记录的主流程,再支持批量处理;先覆盖标准数据,再处理复杂格式;先满足内部试点,再扩展到多组织配置。每个切片都应尽量独立提供价值,或至少独立验证一项关键假设。

3. 把估算数字当成承诺日期

故事点、理想人时和工期都不是确定性承诺。早期项目的估算误差尤其大,因为团队还不知道技术难点、数据质量和跨团队等待时间。项目经理若拿一次估算直接倒推出上线日期,就会把未知项隐藏在排期表里。

我更愿意把估算当作对复杂度和不确定性的共同判断。遇到跨度过大的Story,先拆分或做技术验证;遇到依赖未确认的Story,把等待时间和责任人显式列出;遇到价值尚未验证的需求,不因“已经排了资源”而自动继续投入。

4. 把验收条件写成实现说明

“点击按钮后调用接口并展示列表”更像实现步骤,不一定是验收条件。验收条件应描述外部可观察的行为,例如输入合法文件后,系统能够给出导入成功数量和失败原因;用户无权操作时,系统不执行变更并提示正确的处理路径。

实现方式可以留给工程师共同决定。若把技术方案过早写死在验收条件中,团队可能错失更简单、更可靠的实现路径;但对数据权限、审计要求、安全边界等约束,则必须明确,不能以“技术自行处理”一笔带过。

5. 把风险登记表和Story分开管理

风险登记表很容易变成项目汇报材料:有风险名称,没有触发条件;有责任人,没有处置动作;有红黄绿,没有变化记录。Story里也常常看不到这些风险,直到依赖阻塞或验收失败才被重新提起。

我建议把风险映射到具体工作项:哪条Story受影响、什么时候需要决策、如何验证、失败后采取什么替代方案。一个没有落到工作节奏里的风险,通常只是被记录,并没有被控制。

Story怎么做?项目经理风险控制:产品需求从0到1

四、专业判断逻辑:从问题到可承诺Story的六步法

1. 把需求信号写成可调查的问题

收到需求时,先保留原话,再补上来源、场景、频次和影响。比如“用户想要导出功能”先不要改写成“开发导出按钮”,而要问:哪些用户在哪个流程中需要导出?当前怎么获得数据?一次处理多少记录?失败的成本是什么?有没有安全或合规限制?

原话很重要,因为转述会丢失上下文。销售说的“客户必须要”,可能来自一个关键客户的个性化流程,也可能是客户管理员无法完成某个高频操作。项目经理要把需求来源与证据分开记录,不把转述当成事实。

2. 识别用户、任务和当前替代方案

用户身份不能只写“管理员”或“员工”。要进一步明确其目标、权限、使用频率和环境限制。相同的“管理员”可能分别负责配置、审核或数据维护,权限和成功标准完全不同。

同时记录用户现在如何解决问题:手工表格、邮件、线下审批、其他系统,还是干脆不做。替代方案能帮助团队理解问题代价,也能揭示新功能需要兼容的现实流程。若用户已有有效替代方法,新方案必须说明优势,而不能只说“系统里也应该有”。

3. 写出业务结果和验证指标

目标应当尽可能可观察。比如“减少人工录入时间”比“提升体验”更容易验证,但还需要明确统计对象、基线和观察周期。没有历史数据时,可以先设定试点采集方案,不要假装目标数字已经有依据。

我通常要求每个关键Story至少具备一个结果指标和一个护栏指标。结果指标衡量收益,护栏指标防止优化一项却损害另一项。例如缩短提交时间的同时,要关注错误率、撤销率或支持工单量。

4. 先画场景,再拆垂直切片

把完整用户旅程拆成关键步骤,区分主路径、异常路径和暂缓场景。随后以能独立验证的用户结果切片,而不是按开发层次切片。每个切片都应该有明确的完成定义,尽量让产品、设计、工程和测试能围绕同一结果讨论。

如果一条Story无法在一个迭代周期内完成,先判断是范围过大、跨团队依赖过多,还是技术风险过高。若是范围过大,可以缩小用户群或输入范围;若是依赖过多,应先拆出可独立完成的准备工作;若是技术风险,应先做验证任务,而不是把整个方案押在估算上。

5. 补齐验收条件和边界

验收条件至少覆盖正常路径、重要异常、权限与数据约束、可观测结果。可以用“给定某个前置状态,当用户执行某项操作,那么系统呈现什么结果”的方式表达,但不要为了格式整齐,把每个条件写成长篇技术文档。

边界要明确“这次不做什么”。例如本次只支持一种标准文件格式,不支持历史数据自动清洗;本次面向单一组织,不包含跨组织审批。明确不做项不是推卸责任,而是让范围变化能够被识别、评估和重新排序。

6. 做承诺前完成就绪检查

我会在迭代承诺前检查Story是否满足团队的就绪标准。标准不必复杂,但应该稳定执行:用户和问题明确、价值可说明、验收条件可验证、主要依赖有人确认、风险有负责人、团队理解实现边界。

任何一项不满足,都不一定意味着需求必须取消,但意味着它不应被伪装成确定工作。可以安排澄清任务、原型验证或技术试验,先购买信息,再决定是否投入完整开发。

就绪检查项 可进入迭代的表现 未达标时的处理
用户与问题 明确目标角色、触发场景和当前痛点 补访谈或现场观察,不先扩展功能
业务结果 收益可观察,或有明确试点验证计划 先定义基线、采集方式和观察周期
验收条件 正常与关键异常路径可由团队验证 安排跨职能澄清,补齐失败状态
依赖与风险 接口、数据、审批及责任人已确认 把依赖验证拆成可跟踪工作项
范围边界 本次包含和暂不包含的内容清楚 产品负责人做取舍并留决策记录

五、具体案例:从“批量导入”到可验证的最小版本

1. 场景说明:先把示例假设讲清楚

下面是一个用于说明方法的情景模拟,不代表特定企业的真实客户数据。某中型服务团队需要把新客户资料录入内部系统,销售反馈希望增加批量导入。原流程由运营人员逐条复制,项目组一开始提出了文件导入、字段映射、重复检查、失败重试、模板管理和多组织权限等一揽子功能。

如果直接照单全收,团队既无法判断首版范围,也无法确认最重要的用户价值。我们先访谈实际执行录入的人员,并观察一次从收到资料到完成建档的过程。观察的目的不是为了制造更多需求,而是辨认时间消耗究竟来自重复输入、数据格式错误,还是等待审核。

2. 发现问题:用户要的不是“导入按钮”

情景模拟中的观察结果显示,主要耗时来自重复录入和错误回查。资料文件格式相对固定,但缺少必填字段时,运营人员往往要在多个来源之间来回确认。也就是说,单纯增加一个导入按钮只能减少一部分输入,却不一定能降低返工。

团队于是把核心假设改成:如果系统能批量读取符合模板的数据,并在提交前指出必填缺失和重复记录,运营人员完成一批资料建档的耗时会下降,同时错误不会增加。这个假设比“客户需要导入功能”更具体,因为它指出了人群、场景、机制和结果。

3. 第一版Story:聚焦标准数据的完整闭环

第一版没有承诺支持任意文件格式,也没有一次性解决历史数据清理。它只覆盖标准模板、必填校验、重复提示、成功和失败结果反馈。产品价值在于用户能够完成一批资料的导入并知道哪些记录需要处理;工程风险则通过限制文件规模和明确字段规则控制。

验收条件也不只写“导入成功”。团队需要验证:合法文件能够创建记录;缺少必填项的行会指出具体原因;重复数据不会静默覆盖;用户没有相应权限时不能执行导入;导入过程中失败后,用户能够判断哪些记录成功、哪些需要修正。

4. 用试点数据验证,不把模拟结果当事实

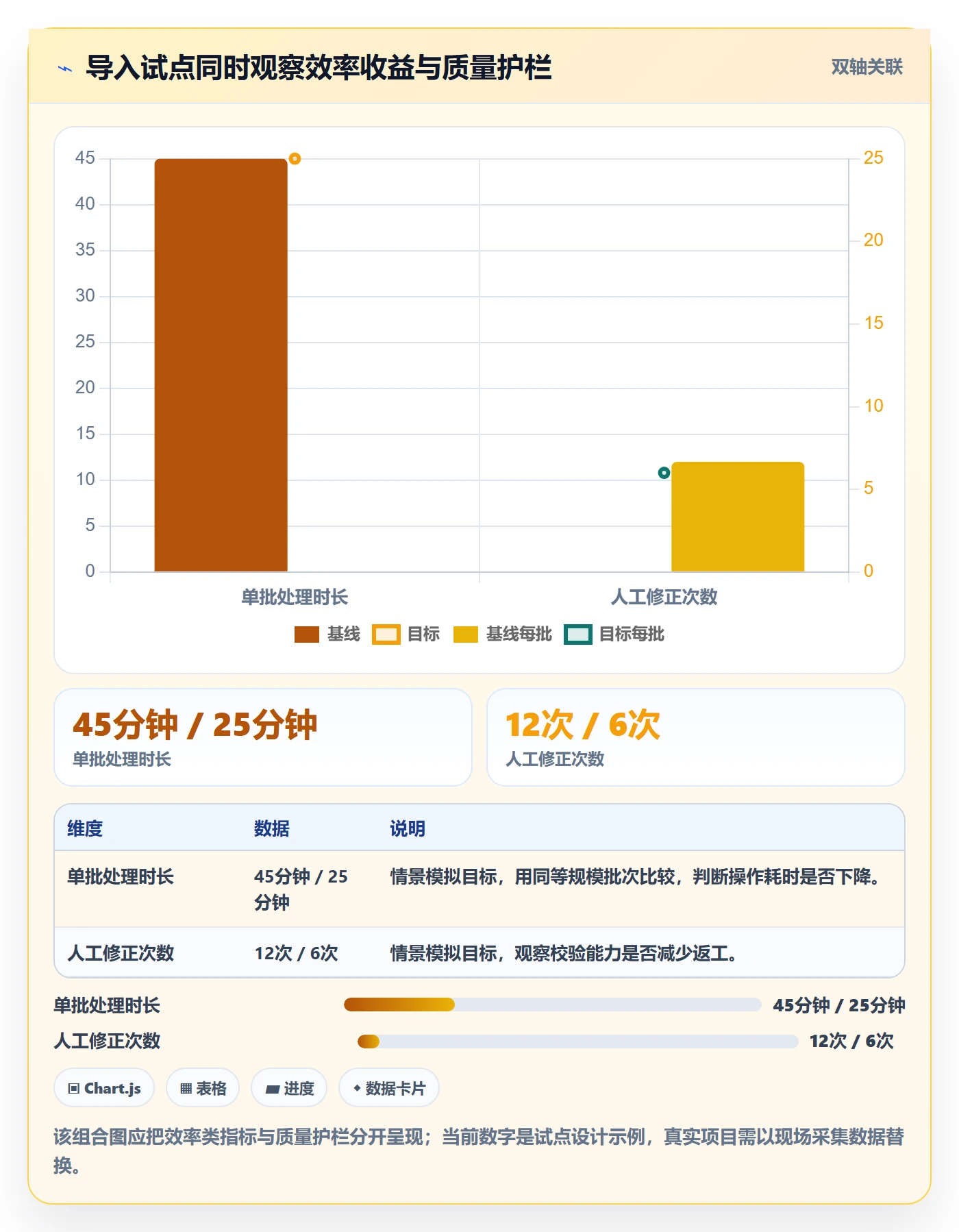

在情景模拟中,团队计划先让一小组实际用户试点两周,采集单批处理时长、导入成功率、人工修正次数和相关支持请求。下表中的目标数值仅用于展示如何设计验证,不是已发生的真实成果。实际项目应先测基线,再确定目标与可接受范围。

观测项目 试点前基线示例 试点目标示例 如何解释
单批资料处理时长 约45分钟 不高于25分钟 衡量操作效率,需固定批量规模后比较
导入后人工修正次数 每批约12次 每批不高于6次 检查自动校验是否真正减少返工
有效记录导入成功率 需在试点前采集 试点后提高且无静默错误 成功率必须结合数据准确性观察,不能只看提交成功提示
相关支持请求 需按问题类型归类 不因导入功能显著上升 作为护栏指标,识别界面或错误信息是否难以理解

5. 项目经理控制的不是所有变化,而是变化的代价

试点中如果用户提出“再支持另一种文件格式”,团队不必立刻拒绝,也不必直接插入当前迭代。项目经理应先判断它是否阻塞核心验证、影响多少用户、引入多少测试和维护成本,以及是否能通过模板规范解决。

若新格式是关键客户的必要条件,可以重新评估版本目标,并明确因此延后的事项;若只是便利性提升,则记录进入后续优先级池。变化可以发生,但必须有可见的交换关系:新增什么、延后什么、风险如何变化、谁做最终决定。

Story怎么做?项目经理风险控制:产品需求从0到1

六、项目经理的风险控制节奏:把风险放进日常工作

1. 需求进入前:区分证据、假设与决定

需求讨论中,团队常把三种内容混在一起:已观察到的事实、尚待验证的假设、已经做出的决定。项目经理可以要求在讨论记录中明确标注。事实支持判断,假设需要验证,决定需要写明决策人和影响范围。

例如,“每周有大量客户要求导出”若没有来源和统计口径,只是一个待核实的说法;“客户管理员无法自行获得审计数据”可能是访谈观察;“首版只支持指定角色导出”则是范围决定。三者分开,后续变更就不会被误认为团队反复。

2. 细化阶段:用风险驱动澄清顺序

不是所有Story都需要同样深度的分析。高频、影响大的核心流程要尽早澄清;依赖新技术或敏感数据的故事要先验证约束;低价值、易替代的边缘功能可以延后细化。团队应把澄清时间花在“晚发现会更贵”的问题上。

一个实用做法是为每项不确定性记录发生可能性、影响程度、最迟决策时间和验证成本。分数不是预测真理,而是帮助团队比较注意力投入。高影响且验证便宜的未知项,应尽早试验;低影响且验证昂贵的未知项,可以先设置监控或回退方案。

3. 迭代中:每日看阻塞,不只看完成数量

迭代期间,任务数量减少不一定代表风险下降。更值得关注的是关键路径上的等待、未完成的验收条件、外部依赖变化和高风险Story的实际进展。项目经理应追问“是什么证据让我们相信它能按计划完成”,而不是只问“还剩百分之几”。

如果问题来自跨团队等待,要确认对方交付物、负责人和最迟日期;如果来自需求争议,要明确由谁做决定、何时升级;如果来自技术实现,要判断是否需要缩小方案或启用备用路径。风险管理的核心是提前改变选择,而不是在截止日前更新状态颜色。

4. 发布前:检查可回退、可观测、可支持

发布前检查不应只围绕功能验收。需要确认数据迁移与权限策略、故障告警、操作日志、回滚条件、客服处理口径和用户告知方式。对于新功能,特别要知道出了问题谁能发现、如何限制影响范围、怎样恢复。

如果业务价值需要一段时间才能验证,发布本身不是终点。项目计划应预留观察窗口、数据复盘和用户反馈处理时间。没有人负责读取结果的指标,通常不会自然变成决策依据。

Story怎么做?项目经理风险控制:产品需求从0到1

七、不同情况下的行动建议:同一套Story方法,不同的优先级

1. 用户问题模糊:先做发现,不先扩写故事

当用户是谁、问题频率和当前替代方案都不清楚时,不要用更多功能描述掩盖证据不足。安排短周期访谈、现场观察或原型测试,重点验证用户是否真的遇到问题、问题是否足够重要、现有解决方式为何不够。

此时的产出可以是待验证假设、访谈提纲、原型反馈或研究任务,不一定是开发Story。项目经理要保护团队免于过早承诺,也要设定发现阶段的退出条件,避免调研无限延长。

2. 用户问题明确、技术方案未知:先做技术验证

当价值已经有证据,但实现路径存在重大风险时,先切出最小技术验证任务。例如验证数据量、接口吞吐、权限模型或第三方服务稳定性。验证任务的完成标准应是消除一个具体未知项,而不是“把技术研究一下”。

如果验证失败,要及时比较替代方案、业务降级或停止投入的成本。项目经理的价值在于让团队尽早拥有选择,而不是维护一个已经被技术事实否定的排期。

3. 需求明确但跨团队依赖多:先锁责任与接口

跨团队项目的主要风险不一定是代码量,而可能是决策等待、环境准备、数据交付和接口契约。每个依赖都需要可交付物、负责人、确认日期和失败后的替代路径。仅仅在计划中写“依赖某团队”并不能控制风险。

若依赖方无法承诺时间,考虑把Story拆成不依赖其交付的准备工作,或调整范围先验证本团队可控的部分。不要让整个版本的成败压在一个没有明确承诺的外部节点上。

4. 发布日期固定:缩范围,不降低验证标准

固定日期可能来自合同、监管、营销活动或业务窗口。遇到这种约束,优先协商可缩小的功能范围,保留核心流程、安全约束和关键验收。把“必须在某日上线”误解成“所有承诺功能都必须在某日上线”,通常会迫使团队通过加班和压缩测试掩盖计划问题。

如果范围无法缩小,就要明确增加资源是否真的能缩短关键路径,并评估新增人员的沟通成本。发布日期、范围、质量和人员投入之间存在真实取舍,不应靠把风险从计划表移到一线团队来解决。

5. 高合规或高风险系统:增加证据链和审计要求

涉及敏感数据、资金、医疗或关键基础设施的Story,需要在早期把权限、日志、数据保留、审批和回滚纳入验收条件。不能把这些要求当作上线前的“安全补丁”,因为它们可能影响架构和流程。

此类项目的试点范围可以更小,发布门槛可以更高,验证周期也可能更长。项目经理应把风险接受人和审批路径明确下来,确保业务决策与技术防护相互匹配。

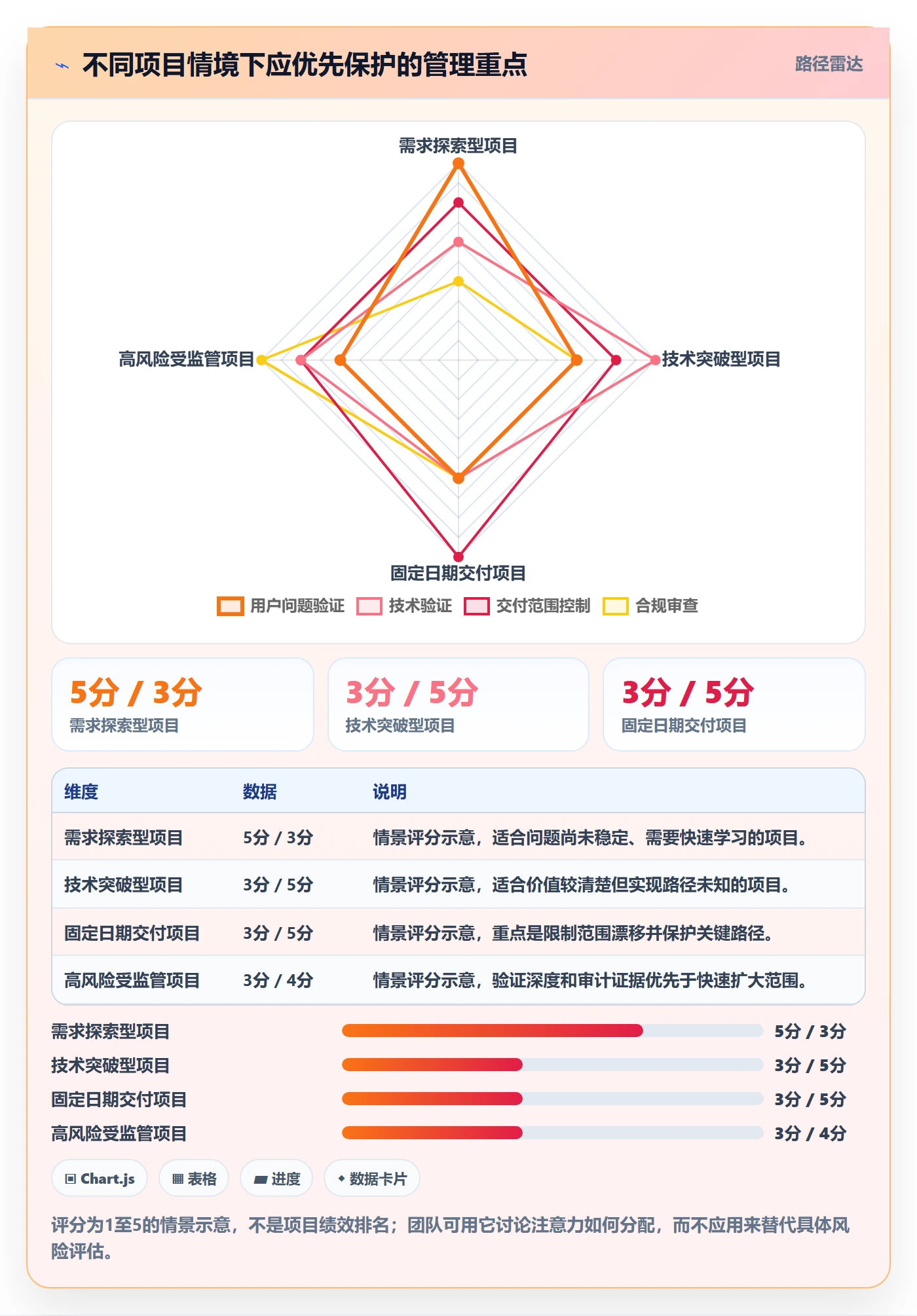

八、不同情况下的取舍:把资源投向最值钱的不确定性

1. 先做完整度还是先做验证速度

如果核心假设尚未验证,优先做能得到高质量反馈的最小闭环;如果业务流程和用户行为已经稳定,再投资于完整性、自动化和可扩展性。所谓最小版本不是“做得粗糙”,而是只保留验证假设所必需的范围,同时保持必要的安全与质量。

如果一个功能没有办法在小范围内单独验证,团队可以用原型、人工服务或受控试点替代完整开发。验证方式要考虑风险:低风险场景可以人工兜底,高风险场景不能用未经审查的临时流程绕过控制。

2. 先覆盖更多用户还是先服务一个清晰人群

面向所有用户容易让权限、配置和边界迅速膨胀。0到1阶段通常更适合先选一个有代表性、问题强度高且反馈可获得的用户群。局部成功不代表全市场成立,但能帮助团队确定下一步该扩展什么。

当不同用户群的需求明显冲突时,不要把差异全部塞进一条万能Story。可先比较用户规模、问题频次、业务影响和服务成本,再决定是分层方案、配置能力,还是暂缓某一群体。

3. 先修技术债还是先交付业务功能

技术债不应因为“看起来不够优雅”就自动优先,也不应因为不直接可见就一直拖延。判断时要看它是否阻塞新功能、增加故障概率、提高修改成本或影响合规要求。若技术债已经进入关键路径,应作为业务交付的风险成本呈现。

能局部隔离的技术问题,可以和业务Story并行处理;可能导致数据错误或系统不稳定的问题,则应在扩大用户范围前解决。项目经理要让取舍依据透明,而不是让工程师和产品各自用抽象口号争论。

4. 要快还是要有把握:用分阶段承诺代替伪精确

早期项目很难一次给出精确日期。更可信的做法是分阶段承诺:先承诺完成问题验证,再承诺完成技术验证,最后根据证据承诺试点范围和上线窗口。每个阶段都设退出条件,避免计划随着未知项不断堆叠。

管理层需要确定日期时,可以提供区间、假设和置信度说明。例如说明估算不含某外部接口等待,若依赖未在某日期确认,则触发范围降级方案。比起给一个看似精确的日期,这种表达更有助于作出真实决策。

Story怎么做?项目经理风险控制:产品需求从0到1

九、团队规模与工具:流程要匹配协作复杂度

1. 小团队可以轻量,但不能靠口头记忆

几个人协作时,Story可以放在简单的看板或文档里,但关键决策仍要有记录:范围为什么变化、验收条件是谁确认的、风险何时升级。工具复杂度不必超过团队需要,信息可追溯性却不能完全依赖某个人记忆。

如果一个需求从提出到上线只涉及少数人,轻量流程有助于减少维护成本。团队仍应保留基本字段,例如问题描述、优先级、验收条件、负责人、依赖和状态,以便交接和复盘。

2. 多团队、多产品线时,统一的不应只是字段

组织扩大后,难点会从“Story怎么写”转向“不同团队如何共享上下文”。需要关注需求与目标的关联、跨团队依赖、版本关系、权限治理、审计记录和数据迁移。字段名称一致,不代表团队对完成定义、优先级或风险等级理解一致。

中大型企业在评估项目管理平台时,应同时检查流程适配、组织权限、历史数据迁移、集成能力、部署方式、审计要求和长期维护成本。支持迁移只代表可以处理数据和流程转换,并不等于原有工作习惯、报表逻辑和自动化规则能够原样复现。

3. 工具选型要从工作流倒推,不从功能清单倒推

如果组织有上百人、多个研发团队和复杂审批链,工具需要承载跨团队可见性、版本追踪和权限控制。若只是要求每个团队都能填相同字段,采购一个功能繁多的平台也未必解决协作问题;反过来,若依赖与变更频繁,仅靠个人表格则容易丢失关联和决策历史。

建议先拿真实项目做小范围验证:迁移一组有代表性的需求,跑通从提出、澄清、开发、验收到发布的流程;同时测试权限隔离、报表口径、接口集成和历史记录。评估时记录配置工时、迁移问题、使用者反馈和运维责任,而不只看演示环境里的功能数量。

团队情况 优先解决的问题 适合的管理方式 工具选择关注点
小型单团队 上下文遗失、验收不清 轻量Story模板与短周期复盘 上手成本、任务关联和可导出性
多团队协作 依赖等待、版本状态不一致 统一依赖规则与跨团队节奏 权限、关联关系、报表口径和集成
中大型组织 治理、审计、迁移和长期维护 分层流程与明确的治理责任 部署选项、迁移验证、审计与运维成本
高合规项目 证据链、访问控制、变更追踪 阶段门禁与可审计决策记录 权限模型、日志留存和安全审查

十、结尾:Story的质量,最终体现在团队少走多少弯路

Story怎么做,答案不在某个固定模板里,而在团队能否把模糊需求转化为可验证的用户结果。写得短不代表清晰,拆得细不代表可交付,估算完成也不代表风险已经消失。真正有用的Story,会让团队知道为什么做、做到什么程度、如何证明有效,以及出现变化时如何重新取舍。

我的核心判断是:项目经理的风险控制,不是提前猜中所有问题,而是让最昂贵的不确定性尽早暴露,让每次范围变化都带着明确的代价和决策。当Story能够承载问题、证据、边界和验证方式,产品需求从0到1才不只是功能清单,而是一连串可学习、可调整、可负责的决策。

下一步可以从手头最重要的一条需求开始:保留用户原话,补齐当前替代方案与问题证据,写出一个可观察的业务结果,再列出正常路径、关键异常和本次不做项。最后邀请产品、研发、测试和相关业务角色一起做一次就绪检查。若仍有高影响未知项,先安排验证;若关键证据齐全,再把Story纳入迭代承诺。

常见问题解答(FAQ)

1. Story从0到1应该如何拆解?

我第一次把模糊的产品需求交给研发时,发现一句“支持用户管理项目”根本无法指导开发。遇到需求范围不清、团队理解不一致的情况,我想知道应该拆到什么粒度才合适。

先明确用户、目标和预期结果,再按可独立验证的用户价值拆分。每条Story建议采用“作为……,我希望……,以便……”描述,并补充验收条件;若一条Story涉及多个角色、多个业务目标或无法在一个迭代内完成,就继续拆分。拆分后应能由产品、研发和测试共同判断是否完成。

2. 怎么判断Story是否写得足够清楚?

我担心Story看起来完整,开发后却因边界条件不明反复返工。尤其是权限、异常状态和数据规则,常常在评审时才被想起来。

用可测试性检查:验收条件应写成明确的前置条件、操作和预期结果,并覆盖主要成功路径、关键异常路径及必要权限规则。评审时让研发和测试分别复述实现方式与验证方法;如果两方对结果的理解不同,或验收条件只能用“体验良好”“处理合理”等词描述,就还不够清楚。

3. 产品需求从0到1时,如何控制Story范围和需求变更风险?

项目启动阶段信息不完整,我既不想把所有设想都塞进首版,也担心遗漏关键需求导致上线失败。开发过程中,业务方又可能不断提出新想法。

先区分首版必须解决的核心问题与可延后需求,并为每条Story标注价值、依赖和风险。建立单一需求清单,由产品负责人记录变更原因、影响范围、优先级和是否影响当前迭代;迭代开始后新增高优先级需求,应同步移出等量工作或调整交付日期,避免无记录地扩大范围。

4. 项目经理用什么指标判断Story交付风险?

我在跟踪进度时发现,Story数量完成率看起来不错,但临近发布仍有测试缺陷和验收争议。我想找出比“完成了多少条”更早的风险信号。

同时观察未澄清Story比例、迭代中途变更数量、阻塞时长、验收一次通过率和未关闭缺陷数,并按迭代趋势比较。若临近迭代开始仍有Story缺少验收条件,或阻塞持续时间上升、验收通过率下降,应先处理澄清和依赖问题,而不是只用已完成Story数量判断项目健康度。

核心关键词

读者评论

黄
黄知夏

我们团队也试过给每条需求配结果指标,但早期没有基线时,指标很容易变成拍脑袋。先约定怎么采集、观察多久,再决定目标值,实际更有用。

贾
贾子涵

从测试角度看,异常路径经常到提测才补,尤其是权限不足和重复提交。把这些情况提前写进验收条件能减少返工,不过边界太多也会让故事膨胀,还是得按真实风险取舍。

张
张泽宇

跨部门项目里,依赖写了负责人不代表就能按时拿到。我会额外确认对方交付物和最晚确认时间;否则迭代计划看着完整,最后还是卡在等待上。

文章包含AI辅助创作:Story怎么做?项目经理风险控制:产品需求从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575806
