需求优先级失控,往往不是团队不会打分,而是打分结果不能改变排期:高层临时插单、销售承诺、研发估时和客户投诉各有一套“最高优先级”。我更看重的不是给需求贴上高、中、低标签,而是建立一条可复核的决策链:谁提出、解决什么问题、价值证据是什么、延迟会付出什么代价、谁能批准例外,以及上线后如何验证。
需求优先级落地方案:项目负责人开展需求管理的最佳实践案例解析
一、核心结论:优先级不是分数,而是资源取舍规则
1. 排序要回答“为什么现在做”
需求管理里最常见的表面动作,是给每个需求打一个分数,再按分数从高到低排队。但分数本身不能告诉团队:某项需求为什么必须现在做、另一项为什么能等、谁来承担延期后果。真正有效的优先级,必须能把有限的人力和时间分配给当前最值得解决的问题。
因此,我把优先级看成一种资源取舍规则,而不是需求的永久标签。一个需求的排序会随客户证据、法规节点、技术依赖、经营目标和团队容量变化。每次调整都应该留下依据,不能只留下一个从“中”改成“高”的结果。
2. 建立从入口到复盘的闭环
可执行的落地方案至少包括六个环节:统一收集需求、补齐问题证据、评估价值与成本、按容量形成候选计划、记录例外决策、上线后验证结果。缺少任何一环,优先级都容易退化为会议意见或职位排序。
例如,需求评分很严谨,但没有负责人确认问题,团队仍可能做错事;评分完成后没有结合迭代容量,排期依然不可交付;上线后不看采用率和业务结果,则下一轮估分还是凭感觉。优先级的可信度,取决于它能不能经受“为什么做、为什么现在做、做完是否有效”三次追问。
3. 先定决策边界,再选评分模型
我建议先区分“必须做”和“值得做”。安全、合规、合同义务、生产故障等事项,可能存在明确的截止时间或风险阈值,不宜与一般增长需求混在一个分数榜里竞争。其余需求再进入价值、时效、证据、成本和风险评估。
这也符合常见敏捷实践强调的排序原则:待办事项需要持续排序,但具体采用何种公式,应由组织结合目标和约束决定。Scrum Guide 2020 描述了产品负责人对产品待办事项进行排序的责任,并没有规定一套适用于所有企业的统一打分公式。因此,模型的价值不在复杂,而在能否让团队更一致、更透明地作出取舍。
| 决策对象 | 要回答的问题 | 建议产物 |
|---|---|---|
| 需求是否进入评估 | 它描述的是用户问题,还是已经预设的解决方案? | 问题陈述、受影响人群、证据来源 |
| 需求是否必须优先 | 不做会触发什么明确损失或截止风险? | 风险依据、期限、责任人 |
| 需求如何排序 | 相对价值、延迟代价和实施成本如何? | 评分、置信度、依赖关系 |
| 需求是否进入本期 | 团队容量是否允许,是否挤占更重要工作? | 容量计划、取舍记录 |
| 上线后如何验证 | 什么结果能证明投入有效? | 指标基线、目标值、复盘日期 |
二、背景与真实场景:需求越多,排序越容易失真
1. 一个常见的中大型团队场景
我在需求治理复盘中经常看到这样的组合:产品团队管理多个业务线,销售和客户成功持续提交客户诉求,运营提出增长实验,研发同时承担平台改造和线上稳定性工作。单个需求看起来都合理,放在一起却远超团队可交付容量。
下面的案例是匿名化的情景复盘,数字经过情景化处理,用于演示决策方法,不代表某家企业或行业的统计结果。案例团队有约 120 名相关成员,分布在 6 个产品小组;每月收到约 80 条新需求,真正能在下个季度进入计划的约为 20 条。问题不是缺少想法,而是入口口径不一、价值证据不全、临时插单没有明确代价。
2. 需求拥堵通常不是单一原因
需求量增长只是表象。更深层的原因通常包括:不同角色把自己的目标当成全局目标;需求描述直接跳到功能方案;同一问题被重复提交;技术依赖没有在评估阶段暴露;以及排期承诺早于研发估算。
当团队没有统一入口时,需求常通过会议纪要、即时消息、客户邮件和项目任务等多种渠道进入。结果是有些需求被反复讨论,有些高风险事项却无人跟进。入口统一不是为了增加流程,而是为了让每条需求至少拥有唯一编号、明确的提出人和可查的状态。
| 需求来源 | 常见诉求 | 容易遗漏的信息 | 评估时重点追问 |
|---|---|---|---|
| 销售与客户成功 | 客户要求功能、权限或报表 | 影响客户数、合同节点、替代方案 | 这是单一客户偏好,还是可复用的共性问题? |
| 产品与运营 | 改善转化、活跃、留存或效率 | 当前基线、目标人群、验证周期 | 如果不做,哪个业务指标会持续受损? |
| 研发与运维 | 偿还技术债、降低故障或维护成本 | 故障影响范围、维护耗时、风险趋势 | 当前成本是否已可量化,风险是否在上升? |
| 管理与合规 | 满足经营目标、审计或制度要求 | 适用范围、截止日期、违规后果 | 是否有明确义务和可核验的时间节点? |
下图展示的是情景案例中需求从入口到计划的收敛过程。数字是示意数据,重点不在“20 条”本身,而在于团队要区分收到的需求、具备评估条件的需求和容量允许的承诺项。

3. 把冲突变成显性决策
所谓真实场景,并不意味着每个需求都能找到无争议的客观分数。客户续约、长期平台能力、稳定性治理和新功能增长,往往对应不同的时间尺度。项目负责人要做的不是消灭冲突,而是把冲突中的假设、影响和责任人摆到桌面上。
例如,一项大客户定制可能有明确合同风险,但复用面很窄;一项平台能力短期没有直接收入,却能减少多个小组的重复开发。两者不能只靠“客户重要”或“平台长期价值”来裁决,而要比较不做的代价、适用范围、兑现周期和替代路径。
三、常见误区:为什么打过分,团队还是不服
1. 把高层级别直接当成优先级
管理者的意见当然重要,但意见需要转译成目标、约束或风险证据。若一个需求只因为提出人职位高就自动排在前面,团队无法判断其背后的经营逻辑,也无法在下一次类似冲突中复用决策规则。
我通常建议管理者明确说明三件事:期望影响哪个目标、需要在哪个时间点前看到什么结果、为此愿意推迟或取消哪些事项。这样做不是削弱决策权,而是让组织看见决策成本。
2. 把客户声音等同于客户价值
客户提出的功能是真实信号,但未必代表多数客户的共同问题。一个大客户的特殊流程可能很重要,也可能只适用于单一合同。评估时应记录客户类型、影响账户数、收入或续约暴露、是否存在替代方案,以及解决方案能否复用。
如果团队只记录“客户要求”,就很容易用个案代表市场。更好的写法是把诉求改写为问题,例如“财务管理员每月需要手工核对多组织数据,约耗费多少工时”,随后再验证类似岗位或客户是否也有同样负担。
3. 用精确分数制造虚假客观
把“价值 8.2 分、风险 6.7 分”写进表格,并不会自动让判断更科学。如果评分人对“价值”的定义不同,或者估算没有证据来源,小数点只会让主观判断看起来更精确。
我会优先使用有锚点的等级,而非没有解释的精细分值。比如价值分为 1 至 5 档,每一档都定义可观察的业务影响;评分同时记录置信度。低置信度、高潜在价值的需求,应优先补证据或做小实验,不一定直接进入大规模开发。
4. 只看开发工时,不看延迟成本和依赖
估时是成本的一部分,却不是完整成本。一个看似只需两天的需求,如果依赖未完成的平台改造,实际周期可能跨越数个迭代;一个开发量不大的合规事项,如果错过审计节点,损失可能远高于工时。
同样,延迟成本也不能简单等同于“业务很急”。团队需要确认损失发生的时间、概率和影响范围。若截止日期可以协商,就不应把可谈判的时间压力伪装成硬性约束。
5. 评分结束后不留取舍记录
排序会上决定做 A、不做 B,如果没有记录原因,几周后参与者更换或数据更新,团队就会重新争论一遍。取舍记录至少要包含决策日期、候选方案、关键依据、被推迟事项、决策人和复审触发条件。
记录不必写成冗长会议纪要。一段简短的决策说明,往往比一张漂亮的评分表更有价值。它能帮助新成员理解当时的约束,也能在业务情况变化时快速判断是否需要重排。
四、专业判断逻辑:用分层闸门和轻量评分形成可复核排序
1. 先做资格筛选,再做价值排序
我不建议把所有事项一次性塞入同一条分数榜。第一步先识别硬约束:是否涉及安全、合规、生产故障、合同义务或不可移动的外部截止日期。符合条件的事项进入“约束类队列”,同时记录依据和截止时间。
第二步才对一般需求评估价值和成本。这样能避免法规事项与增长实验用同一把尺子,也能防止团队把“重要但非紧急”和“必须按时完成”混为一谈。硬约束也不是免评估通行证:仍要比较合规方案的范围、最小可行交付和实施风险。
2. 采用可解释的评分维度
对非硬约束需求,我常用五个维度进行讨论:业务影响、覆盖范围、时间敏感度、证据置信度、实施成本。每项可按 1 至 5 分评分,成本分数越高代表成本越低,避免公式方向混乱。
| 维度 | 低分锚点 | 高分锚点 | 需要的证据 |
|---|---|---|---|
| 业务影响 | 影响局部体验,没有明确目标指标 | 直接影响关键经营或交付目标 | 指标基线、损失测算、目标关联 |
| 覆盖范围 | 少数用户或单一特殊场景 | 多个客户群、团队或业务流程受益 | 受影响用户数、使用频次、复用范围 |
| 时间敏感度 | 延后一个周期影响较小 | 延期会错过明确窗口或放大损失 | 截止日期、损失发生时间、可替代方案 |
| 证据置信度 | 主要来自个别反馈或未经验证的假设 | 有定量数据、重复反馈或实验结果支持 | 访谈、行为数据、工单、实验结果 |
| 实施成本 | 工作量大、依赖多、回滚风险高 | 范围清晰、依赖少、交付可拆分 | 研发估算、依赖图、测试及迁移成本 |
3. 公式用于对话,不用于自动拍板
可用一个简单的讨论分数帮助候选项排序:优先讨论分 =(业务影响 × 0.30 + 覆盖范围 × 0.20 + 时间敏感度 × 0.25 + 证据置信度 × 0.25)÷ 实施成本 × 10。权重是团队建议基准,不是普适规律。若组织处于合规整改期,时间敏感度权重可以更高;若处于产品探索期,证据和学习价值应更受重视。
分数的正确用途,是找出值得进一步讨论的差异;不是让系统自动决定做什么。若两项分数接近,团队应检查它们的时间窗口、依赖关系、组合收益和战略约束。若高分需求证据置信度很低,下一步可能是访谈或原型,而不是立即投入完整研发。
4. 将不确定性单独展示
传统评分容易把“高价值、低证据”和“高价值、强证据”放在同一位置。实际决策中,两者需要不同动作:前者优先做低成本验证,后者可以进入交付讨论。把置信度作为独立字段,能避免团队把估算假设包装成确定事实。
下表中的数值均为情景模拟,只用于演示评分方式。成本档位越高代表实施成本越低,最终仍需由团队结合依赖和容量判断。
| 候选需求 | 业务影响 | 覆盖范围 | 时间敏感度 | 证据置信度 | 实施成本 | 建议动作 |
|---|---|---|---|---|---|---|
| 批量权限配置 | 4 | 4 | 3 | 4 | 3 | 评估拆分交付,优先验证可复用范围 |
| 单客户专属报表 | 3 | 1 | 4 | 2 | 2 | 先确认合同风险与通用化可能 |
| 高频操作快捷入口 | 3 | 4 | 2 | 4 | 5 | 适合小范围实验,快速观察使用变化 |
| 审计日志补强 | 5 | 3 | 5 | 4 | 2 | 先判定合规约束,必要时进入独立队列 |

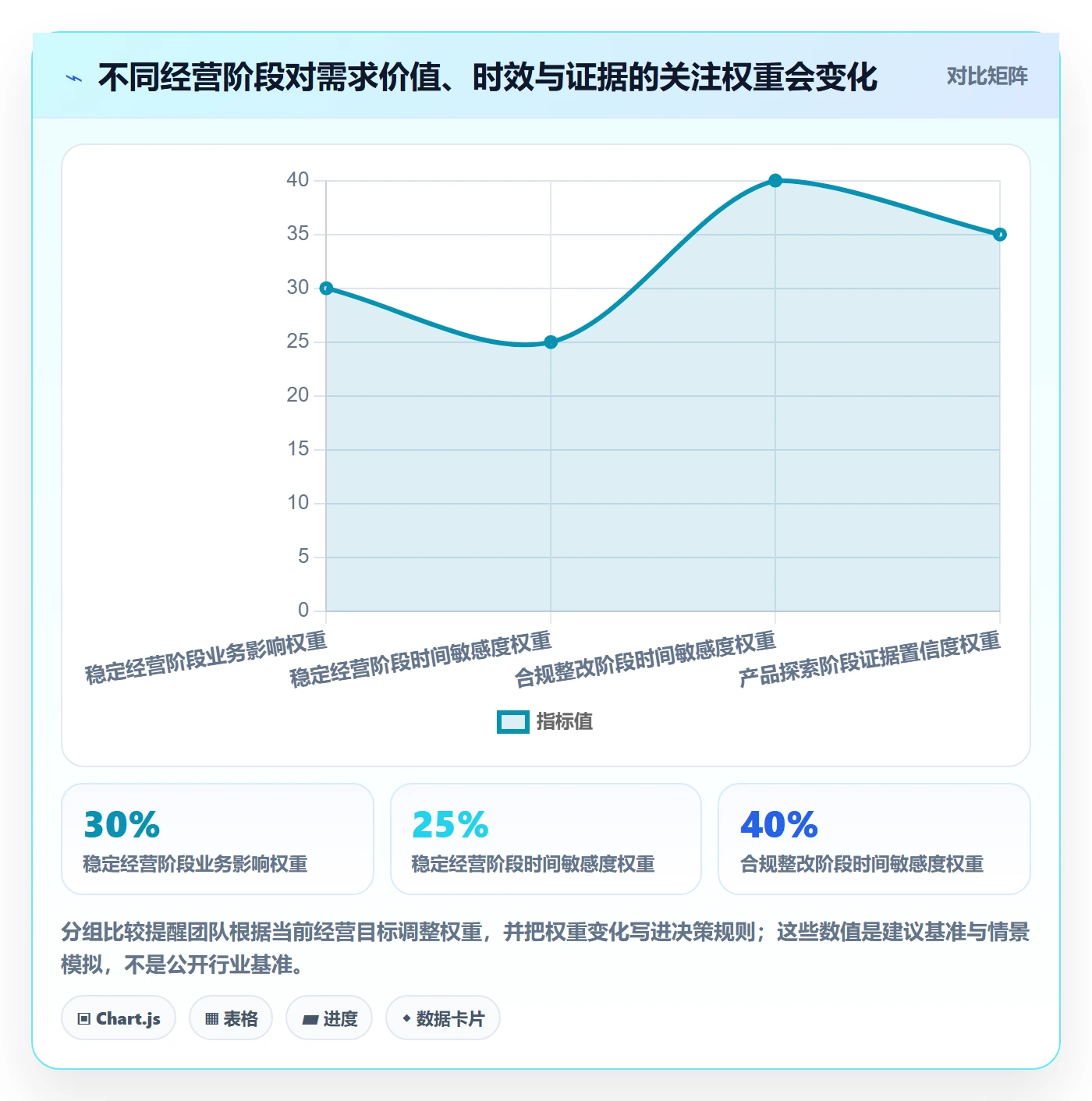

下面的横向对比以建议基准和情景示例说明:不同目标阶段,排序权重应怎样变化。它不是行业统计,也不意味着权重变化后就能替代产品判断。

5. 排序后必须再过容量闸门
候选需求分数靠前,不代表全部进入本期。团队还要核算可用人天、维护工作、缺陷处理、休假、跨团队依赖和上线支持。若把全部计划容量都用于新需求,任何突发故障都会导致承诺失信。

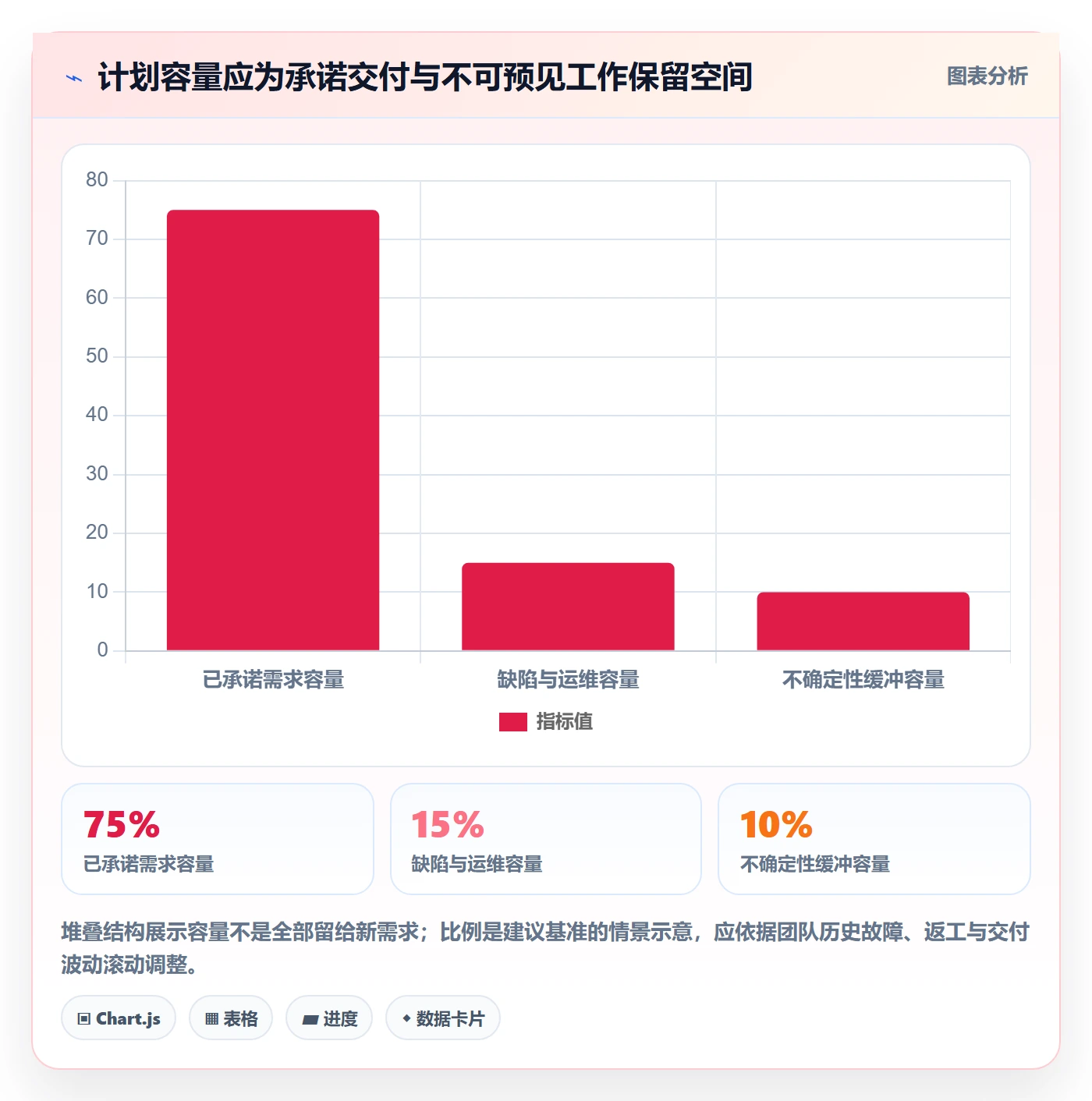

情景案例中,团队将季度可用于计划性交付的容量控制在约 70% 至 80%,其余容量用于缺陷、运维、评审和不确定性缓冲。这个比例是建议基准,不是固定标准。稳定产品、探索型项目和高故障系统应采用不同缓冲水平,关键是让容量假设可见。
五、具体案例复盘:如何把冲突需求变成有依据的计划
1. 案例输入:四类需求争同一批研发资源
情景团队季度内面对四项典型需求:批量权限配置,预计能减少多个客户管理员的重复操作;单客户专属报表,涉及一项续约沟通;高频操作快捷入口,预期改善日常使用效率;审计日志补强,可能影响安全审查。四项需求的提出者都认为自己的事项紧急,但所需证据和延期代价完全不同。
团队没有在评审会上直接投票,而是先为每项需求补充问题定义、受影响对象、证据等级、成本范围、依赖和不做的后果。审计日志被单独核验是否存在明确审查节点;专属报表则确认客户是否有替代方式,以及能否抽象为多个客户可复用的能力。
2. 处理过程:先校验约束,再比较候选方案
审计日志的风险经核实后,团队确定需要在某个季度节点前完成最小合规范围,于是将其作为有时限的交付约束,而不是与一般体验需求简单比高低。批量权限配置的覆盖范围较广,但依赖统一权限模型,团队先把权限模型梳理作为前置工作,避免将开发估时误认为端到端交付时间。
单客户专属报表没有被直接拒绝。团队把原始方案拆成“满足本次合同所需的最小能力”和“面向多客户的平台化报表能力”,分别估算成本和复用价值。快捷入口则适合先用原型或小范围实验验证,以低成本确认用户是否真的频繁遇到该问题。
3. 结果观察:关注吞吐,也关注延期和返工
在情景复盘中,团队把下一季度计划控制在容量范围内,并明确不承诺所有高分需求。审计日志进入受约束计划;批量权限配置拆为权限模型准备和首批配置能力;快捷入口进入小范围验证;专属报表等待客户证据和复用评估后再决定。

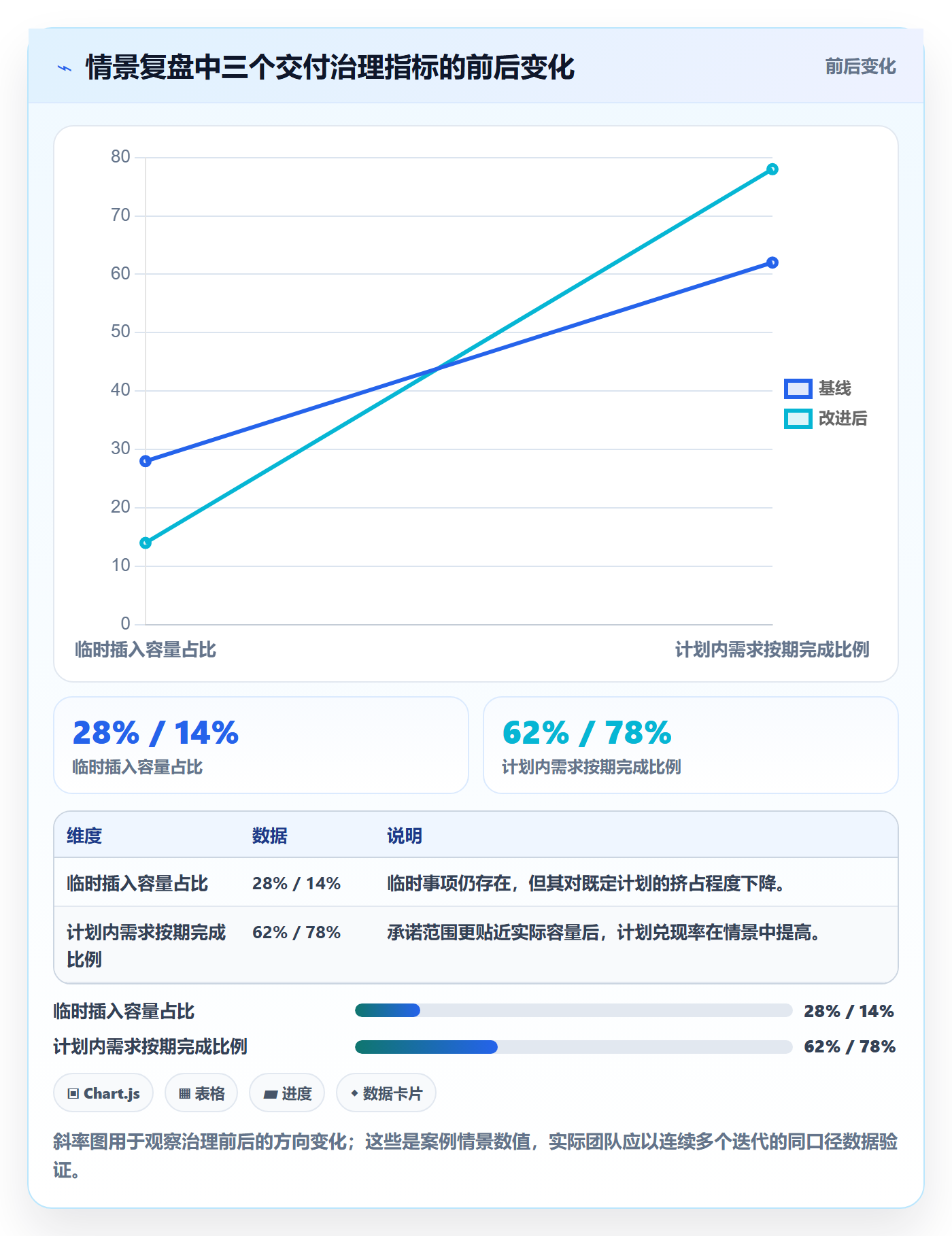

假设经过两个季度的情景推演,需求首次评估周期从 12 个工作日降到 7 个工作日,临时插入事项占已承诺容量的比例从 28% 降到 14%,计划内需求按期完成比例从 62% 提升到 78%。这些数字仅为案例演示,不是普遍效果承诺。真正应关注的是变化是否由入口治理、决策记录和容量管理共同带来,而非把改善归因于某一张评分表。

4. 用小样本检查需求排序是否偏离目标
评分模型上线后,我不会只看平均分,而会抽查一批高分、低分和被插单的需求,追问排序是否准确预测了业务结果。可以观察:高分需求是否按期交付、上线后是否被使用、低分需求是否后来变成重大风险、插单是否确有硬约束。
若高分需求经常延期或上线后没人使用,问题可能出在价值证据薄弱、成本估计偏乐观,或目标指标没有定义。若低分需求频繁升级成紧急事项,则说明入口信息或风险识别机制不充分。复盘的目标不是证明模型正确,而是发现模型在哪类决策上持续失灵。
5. 把排序结果转成团队可执行的记录
案例团队为每条候选需求保留一份简短的决策卡片:需求编号、问题描述、提出来源、目标用户、价值证据、评分与置信度、成本区间、依赖、当前决定、未选方案、负责人、复审条件。需求状态则区分待补证据、待估算、已排序、已承诺、暂缓、已交付和已验证,避免“排了序”被误解为“马上做”。
对于百人以上、多团队协作的组织,工具的作用是让这些信息跨角色保持一致,而非代替业务判断。比如使用 PingCode 进行需求与项目协同时,可以评估其是否适合团队的流程配置、权限管理、数据汇总及跨团队追踪要求;若组织要求私有化部署或从 Jira 平滑迁移,也应在选型阶段核实具体版本能力、迁移范围、历史数据处理、集成方式和服务条款。是否适合国产替代,应根据安全要求、现有流程和迁移成本逐项验证,不能只凭产品宣传语下结论。

六、不同情况下的行动建议:让同一套原则适配不同团队
1. 小团队:减少仪式,保留关键证据
小团队不需要建立复杂委员会。可以每周安排一次短评审,由需求负责人、研发代表和业务代表共同确认问题、影响、成本和下一步。每条需求只要保留统一编号、问题描述、证据、优先级理由、负责人和复审日期,就比散落在聊天记录里更可控。
对小团队而言,最值得投入的不是精密打分,而是减少重复需求和过早承诺。需求少时,负责人可以直接维护一张候选清单;但一旦团队开始同时维护多个产品或客户项目,就应尽早统一字段和决策记录,避免规模扩大后再补治理成本。
2. 多产品线或百人以上组织:建立分层治理
中大型组织通常需要“团队内排序”和“跨团队组合决策”两层机制。团队内评审负责验证问题、估算成本和形成候选顺序;跨团队机制负责处理共享平台、关键客户、合规和资源争用,不宜让所有细节都升级到高层会议。
若使用需求管理平台,应先梳理数据模型,再配置系统:需求的唯一编号、来源、目标、价值证据、业务线、依赖、决策状态和变更记录要有统一定义。工具选型时重点测试权限隔离、跨项目视图、审批与审计、报表口径、现有系统集成,以及数据导出和迁移演练。PingCode面向中大型企业及 100 人以上组织的协作场景,可作为候选平台之一;部署方式、迁移支持和具体功能范围,应以实际版本验证及合同约定为准。
3. 探索型产品:优先买信息,不急着买开发量
探索阶段的需求通常不确定性高。此时优先级应考虑学习价值:某个原型、用户访谈或灰度实验,是否能低成本排除关键假设。把探索需求直接按完整功能估工,容易让团队在没有证据时投入大量资源。
我通常会为每项探索性需求写明待验证假设、最小实验、成功阈值和停止条件。例如先访谈 8 至 12 名目标用户,再决定是否做可点击原型;样本数量只是项目建议,不代表统计显著性。若结果没有达到预先约定的阈值,应允许团队停止、调整问题或转向其他方案。
4. 维护与合规压力高:设置独立容量和快速通道
高故障系统不适合照搬以新功能为主的排期比例。团队应基于过去数个迭代的故障工时、升级事件、审计问题和维护任务,单独预留容量。快速通道需要明确触发条件、审批角色和事后复盘要求,避免任何提出人都能将自己的需求标成紧急。
硬约束事项应同时评估“最小合规交付”和“长期治理方案”。短期修补可能守住期限,却可能留下重复成本;长期重构更彻底,却未必能赶上节点。拆成阶段交付并明确残余风险,通常比在完整改造与仓促上线之间二选一更稳妥。
5. 迁移或更换管理工具:先做流程试点,不先搬全部历史
如果团队从既有系统迁移到新的需求管理平台,不要把“字段搬过去”误当成流程已经迁移。应先选取一个产品线或项目组,验证需求状态映射、用户权限、附件与评论迁移、关联任务、历史变更和报表口径。迁移到 PingCode 或其他平台时,也要确认 Jira 中的字段、工作流和集成依赖是否能够平滑对应,不能只依赖演示环境里的成功案例。
试点结束后,比较迁移前后的需求查找时间、状态更新完成率、跨团队依赖识别时间和人工汇总耗时。若核心数据无法追溯、用户权限出现越界,或团队必须维护两套流程,应先解决治理问题再扩大迁移范围。
七、不同情况下的取舍:高优先级也要有边界
1. 客户紧急需求与平台长期能力冲突
当单一客户需求与平台能力争资源时,先判断合同、续约或交付风险是否真实且有明确节点,再判断解决方案是否可复用。若客户风险明确、时间不可移动,可以交付最小可行范围;若只是口头表达“很重要”,先补客户影响和替代方案证据。
平台能力也不能仅凭“未来会复用”自动胜出。需要说明受益团队、预计复用次数、当前重复成本和落地时间。证据不足时,可将平台化方案拆成阶段:先解决当前阻塞,再通过后续需求验证通用模型。
2. 高价值但高成本,与中等价值低成本
高价值、高成本需求未必一定先做。若它能拆成多个可验证阶段,应先交付价值最明确、依赖最少的部分;如果无法拆分,就比较延期代价与机会成本。中等价值、低成本需求可以快速完成,但要防止团队被大量“小而容易”的事项占满,导致重要能力长期欠账。
建议定期检查容量分布:新功能、技术债、维护、合规和探索是否都得到合理空间。没有适合所有组织的固定比例,关键是让比例成为明确选择,而不是默认由最容易估时的需求占据全部资源。
3. 证据弱但时间紧,与证据强但不紧急
证据弱、时间紧的需求,不应简单归为“立刻开发”。应先验证紧迫性来自硬截止、真实损失,还是提出方的主观感受;再寻找成本最低的证据补充方式。可能是与客户确认、查看行为数据、做短周期实验,也可能是先交付风险控制方案。
证据强但不紧急的需求,也不意味着无限期等待。若它长期排在候选队列中,应设定复审时间,避免价值明确的工作因为没有截止日期而永远落后于新插单。排序需要同时管理“今天的压力”和“长期被延后的代价”。
4. 排名变化与承诺稳定之间
市场和风险变化时,排序当然可以调整,但每次变化都会带来上下游成本。团队应区分“候选优先级变化”与“已承诺计划变更”:前者可以随新信息滚动更新;后者必须说明替换掉什么、对交付日期和依赖方有什么影响。
我建议为高影响变更记录触发原因、审批人、受影响事项和通知对象。这样既不把计划僵化成不能调整的合同,也不让“敏捷”变成随时插单、无需承担代价的借口。
八、落地清单与结尾:先治理一个决策周期,再扩展到全组织
1. 用四周启动最小可行机制
项目负责人不必等到工具、流程和组织架构全部改造完成后才开始。可以用四周做一个轻量试点:第一周统一入口与需求字段;第二周选取一批真实需求做问题定义和证据补齐;第三周完成评分、依赖识别和容量讨论;第四周回看决策速度、插单和团队理解是否改善。
- 确定试点范围,优先选择有稳定负责人、需求量适中且上下游关系清楚的团队。
- 统一需求模板,至少包含问题、用户、证据、影响、截止约束、成本和负责人。
- 规定评估节奏,区分快速筛选、正式排序和已承诺计划变更。
- 用一批历史需求校准评分锚点,检查不同角色对同一等级的理解是否接近。
- 每两周复盘一次预测与实际差异,修正规则,不为了追求评分一致而掩盖真实分歧。
2. 追踪少量但能改变行为的指标
指标不要铺得过多。起步阶段可以观察需求从提交到首次评估的周期、需求信息完整率、计划外工作占比、承诺事项按期完成率和上线后验证完成率。每个指标都应定义分子、分母、统计窗口和数据来源,否则不同团队很容易各算各的。
指标的目标不是惩罚团队。若首次评估周期变短,但返工和误判增加,说明流程可能只是更快地做出低质量决定;若按期完成率提高,但重要需求长期排队,说明承诺范围可能过于保守。必须把速度、质量和业务结果放在一起看。
3. 让工具服务规则,而不是让规则迁就工具
当需求量和协作范围扩大,平台可以帮助团队统一字段、权限、流程、依赖和审计记录。但工具不能自动判断客户价值、风险可信度或优先级冲突,也无法替负责人承担资源取舍。选型时应基于真实流程做场景测试,尤其要验证权限、迁移、报表、集成和私有化部署要求,并让使用者参与试点。
对于有百人以上协作规模、跨团队依赖复杂或有私有化部署要求的组织,可以把 PingCode 纳入候选评估;如涉及 Jira 平滑迁移,应以样例项目演练数据映射和流程衔接,并明确迁移后的责任边界与支持范围。产品能力、版本条件和合同承诺可能随时间变化,决策前应向供应方核实,而不是把单一卖点当作适配结论。
4. 最终判断:优先级制度要允许被质疑,也能被复盘
需求优先级真正落地,不是让团队从此不争论,而是让争论围绕证据、约束、容量和机会成本展开。好的排序机制允许负责人解释为什么选择 A,也要求其说明因此延后了什么;允许新信息改变计划,也要求变更者承担透明沟通的责任。
我认为最值得坚持的原则是:先把问题说清,再比较方案;先识别硬约束,再排序一般价值;先看团队容量,再做交付承诺;上线后复核结果,而不是为最初的分数辩护。下一步可以从一个产品团队、一个季度计划开始,挑出 10 至 20 条真实需求试跑,记录每次排序依据和被推迟事项。经过一到两个决策周期,团队就能看见规则究竟帮助了取舍,还是只增加了表格。
常见问题解答(FAQ)
1. 需求优先级应该按什么标准确定?
我在负责多个需求并行的项目时,常遇到业务方都说自己的需求最紧急的情况。只按职位或提交时间排序,往往难以解释取舍,也容易让团队反复返工。
先统一评估口径,可从业务价值、用户影响、时效要求、实施成本和风险五项打分,例如各按1至5分,并为每项写明评分依据。再按项目目标设置权重,计算加权分;涉及合规、安全或关键故障的需求可设为必须处理项,不与普通需求简单比较。分数用于辅助讨论,最终排序还要核对依赖关系和团队容量。
2. 多个需求分数接近时,项目负责人怎么排定先后?
我遇到过两个需求评估结果差不多,但一个能带来更多用户收益,另一个有明确的交付期限。此时我想知道,除了总分,还应看哪些因素,才能让排序更合理。
先比较不可延期的约束,例如法规期限、客户承诺、生产故障和关键路径依赖;这些通常应优先于一般收益需求。若约束相同,再比较单位投入带来的价值,可用预估收益除以人日作为参考,并明确收益口径与估算周期。仍难区分时,安排小范围验证或拆分需求,先交付能验证关键假设的部分。
3. 需求优先级评分怎样避免变成拍脑袋?
我担心团队给每个需求打分时,业务方为了争取资源把价值打高,研发则可能把成本估得很保守。特别是项目刚启动、数据还不完整时,评分看起来精确,却未必可信。
建立统一评分说明和证据要求:价值分关联目标指标或用户反馈,成本分由实施团队按人日区间估算,风险分注明发生概率与影响。对缺少证据的项目标记为低置信度,而不是伪装成精确结论;可以记录分数、依据、负责人和待验证事项,并在评审后抽查估算偏差,逐步校准团队口径。
4. 需求排定后,什么情况下需要重新评估优先级?
我曾遇到项目计划已经确认,之后却出现客户承诺变化、关键技术依赖延期或线上问题的情况。若每次有人提出新需求就改排序,计划会失去稳定性;完全不调整又可能错过重要变化。
设置明确的重评触发条件,例如业务目标或交付期限变化、重大风险出现、依赖项延期、线上故障升级,或团队可用容量显著改变。日常可每周检查一次待办需求,每个迭代或里程碑做正式排序复核;调整时记录变更原因、受影响需求和决策人,并同步更新范围与计划,避免只加新任务、不移除旧任务。
核心关键词
文章包含AI辅助创作:需求优先级落地方案:项目负责人开展需求管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575443
读者评论
我们团队也试过统一打分,后来发现最难的是估算延迟损失。没有明确数据时,大家容易把“客户很急”直接当成高时效,最好把证据和置信度一起写出来。
容量计划里如果只放需求开发工时,测试、迁移和跨组依赖很容易被漏掉。实际排期时这些常常才是拖延的原因,建议把相关投入也纳入评估。
决策记录确实有用,但复审条件也要具体些,比如客户数量变化或截止日期调整,否则几个月后还是会凭印象重新排序。
