需求状态实操方法:项目负责人提升需求管理效率的落地方案方法与模板

需求状态看起来只是几列标签,真正拖慢项目的却常常不是需求太多,而是同一个状态在不同团队嘴里意思不同:产品说“已完成”指开发提测,测试说“已完成”指验证通过,业务方理解的“已完成”则是已经上线可用。状态没有统一定义,负责人就只能靠追问、开会和表格核对来拼出项目全貌。我的核心判断是:需求状态管理不是把流程画得更细,而是让每个状态都对应一个可验证的事实、一个明确的责任人和一个清楚的下一步。

一、先讲核心结论:状态不是标签,而是可验证的承诺

1. 一个好状态必须回答四个问题

我设计需求状态时,会要求每个状态都能回答四个问题:这项需求现在处于什么事实阶段?谁对当前阶段负责?离开这个状态需要满足什么条件?如果超过预期时间,谁需要采取什么动作?如果一个状态只能回答“看起来进展到哪了”,却答不上后三个问题,它更像装饰性标签,不是管理机制。

例如,“开发中”如果没有负责人、计划完成时间和开发范围,管理者无法判断它是刚开始、正在编码,还是已经卡住三天;“待验收”如果没有验收人、验收标准和反馈期限,也无法判断需求是在等待,还是已经被遗忘。状态的价值不在颜色和名称,而在它能否触发正确的协作动作。

2. 管理效率来自减少解释成本

需求状态体系的效率,可以用一个简单的工作量模型理解:状态沟通成本=需求数量×每条需求的平均确认次数×单次确认时间。比如团队每月处理 120 条需求,每条平均被追问 2 次,每次沟通 4 分钟,仅确认进度就要消耗 16 小时。这还没有算会议准备、信息转述和因误解造成的返工。

以下为情景模拟,不代表行业普遍基准。它用于说明,当状态定义、责任人和更新时间被结构化后,减少的不是某一个人的录入时间,而是多角色重复确认的成本。团队应以自己的工单量、追问次数和实际工时替换示意数据。

需求状态实操方法:项目负责人提升需求管理效率的落地方案方法与模板

3. 先统一口径,再决定要不要增加状态

很多团队一遇到管理问题就加状态:新增“待产品确认”“待开发确认”“待测试确认”“待业务确认”。结果看板越来越长,大家仍然不知道需求为什么停住。我的建议是先检查现有状态的定义和退出条件,只有当某类需求确实存在稳定、可识别、需要不同责任人处理的阶段时,才新增状态。

如果问题只是缺少原因字段,增加“阻塞原因”比增加“阻塞中”下的五个子状态更轻;如果问题是等待时间不可见,增加进入时间和超时提醒,比再造一个“长期等待”状态更直接。优先修正信息结构,最后才考虑扩展流程。

二、背景与真实场景:需求为什么会在状态之间失真

1. 需求不是单向流水线

产品需求常被画成从收集、评审、排期、开发、测试到发布的直线,但真实协作不是这样。开发中可能发现方案依赖不成立,需求要回到产品澄清;测试中可能暴露验收条件不足,需求需要补充范围;上线后也可能因监控结果不符合预期而进入修复或复盘。若状态只允许向前流转,团队就会用备注、聊天记录或自定义字段绕开流程。

因此,我不会要求所有需求都严格走完全相同的路线。稳定的主干状态负责描述生命周期,退回、暂停和取消等状态负责表达例外。状态设计要能容纳真实的回路,但不能把所有可能情况都变成一条主干路径。

2. “已完成”往往是争议最多的状态

一个典型场景是:开发把任务标为完成,测试尚未开始;项目负责人据此在周报中报告完成率,业务方却以为功能已经可用。根因不是某个人故意报错,而是“完成”没有限定对象。是开发工作完成、测试通过、业务验收完成,还是生产环境发布完成?如果这些概念共用一个状态,报表就会制造虚假的确定性。

我更倾向于拆开“工作项完成”和“需求交付完成”。需求交付完成至少应有明确的验收结果,并说明交付范围及部署环境。若团队还需要追踪上线后的效果,则应把“发布”与“效果验证”分开,避免把代码上线误当成业务目标达成。

3. 规模扩大后,口头约定会失效

十人以内的团队常能靠熟悉彼此来补足流程:负责人知道谁在等谁,遇到模糊的“待处理”也能直接问人。团队扩大到跨产品、研发、测试、运营和业务部门后,人员轮换、并行项目与审批链增加,个人记忆不再是可靠的信息系统。规模化管理的重点不是让每个人填更多字段,而是让信息在人员变化后仍然能被理解。

以中大型企业为例,若团队超过 100 人,常见挑战包括多项目共用流程、部门对状态术语理解不同、权限与审计要求不同、历史系统数据迁移等。此类环境选型时,除了看能否建立需求状态,还需要核对权限粒度、流程配置、跨项目报表、部署与迁移方案。以 PingCode 为例,可以把它作为需求与研发协作平台的评估对象,重点验证其是否适配组织已有流程、是否满足私有化部署要求,以及从原有工具迁移时历史状态映射是否可控;

这些都应通过实际试点验收,而不是只依据产品介绍下结论。

4. 状态应记录事实,不应替代沟通

状态系统不能解决所有协作问题。需求涉及方向取舍、范围变更或资源冲突时,状态最多提示“需要决策”,不能替代决策本身。如果团队把“待确认”当作万能容器,却没有写明待谁确认、何时给结论、缺少结论会造成什么影响,系统只是把模糊问题电子化。

我会把状态和决策记录分开设计:状态描述当前所处阶段,决策记录说明做了什么选择、依据是什么、谁确认、影响范围是什么。这样既能让看板简洁,也能让后续复盘追溯当时的判断。

三、常见误区:看板列越多,不代表管理越细

1. 把每个动作都做成一个状态

“待补充材料”“等待排期会议”“排期已讨论”“等待业务确认”“等待研发估时”都可能是团队中的真实动作,但不一定都应该成为状态。若一个阶段持续时间只有几分钟,且不改变责任人、决策条件或管理动作,它通常适合写入活动记录或字段,不值得成为看板列。

判断是否新增状态,我会看三项:该阶段是否持续到值得追踪;是否需要不同角色承担责任;是否会触发不同的提醒、审批或报表。如果三项都不成立,增加状态只会让团队花时间选标签。

2. 用状态代替优先级和风险

“高优先级”“风险较高”不是生命周期状态。优先级说明需求之间如何排序,风险说明可能发生什么问题,状态说明需求此刻处于哪个阶段。把这三类信息混在一个字段里,最终会出现“高优先级开发中”“风险待确认”之类难以统计的组合。

正确做法是让字段各司其职:状态回答进展,优先级回答资源排序,风险等级回答管理关注程度,阻塞原因回答卡点来源。数据结构越清楚,负责人越容易区分“没开始但优先级高”和“已经开发但风险高”这两种完全不同的管理场景。

3. 只设“阻塞中”,不记录阻塞原因

阻塞状态本身并不能帮助解决问题。等待业务决策、依赖外部接口、测试环境不可用、关键人员缺席,这些情况需要不同的处理人和升级路径。若所有情况都只标记为“阻塞”,周会上还得逐条重新问原因。

我建议把阻塞作为状态或标记时,同步要求填写原因、影响范围、责任人和下次更新时间。对于常见原因,使用受控选项便于分析;对于少见情况,保留简短说明。选项太少会无法解释,选项太多则会逼迫用户选择最接近但不准确的答案。

4. 用完成率掩盖未完成的关键工作

如果一个需求被拆成十个子任务,其中九个已经完成,一个关键验收项仍未通过,简单按任务数量计算会得到 90% 完成率,却可能无法交付。需求完成度不应只看子任务个数,还要看关键路径、验收条件和风险项是否关闭。

对外汇报时,我会同时看需求状态、验收结果、未关闭的高风险项和计划偏差。单一百分比适合快速浏览,不适合单独支撑承诺。特别是跨团队项目,完成率的分母定义必须稳定,否则不同项目之间无法比较。

5. 把超时提醒当作治理方案

系统可以提醒“待评审超过三天”,但提醒不是处理。若责任人没有明确,通知可能被转发;若没有升级规则,提醒会逐渐变成背景噪声;若团队根本没有约定评审服务时限,超时只是系统自动生成的红色标记。

每一条提醒至少要绑定处理对象、合理时限和下一步动作。提醒频率应从轻到重:先提示责任人,再提醒项目负责人,只有影响里程碑或关键依赖时才升级到管理层。连续提醒未处理时,应重新审查流程设计,而不是继续增加通知数量。

四、专业判断逻辑:从业务生命周期推导状态,而不是照搬模板

1. 先确定管理对象和决策粒度

同一个项目里可能有业务需求、用户故事、研发任务、缺陷和发布事项。它们生命周期不同,不宜硬塞进一套状态。需求层需要回答是否值得做、何时做、是否交付;研发任务关注实现与测试;缺陷关注复现、修复、验证和关闭。先确定状态管理的对象,才能避免需求在开发完成后被错误地当作业务目标已经达成。

我通常先画出决策粒度:谁提出需求,谁判断价值,谁确认范围,谁承诺资源,谁负责交付,谁确认结果。若不同对象对应不同的责任链,就应分别设计流程,之后再通过关联关系汇总项目进度。

2. 为每个状态写明进入条件与退出条件

状态定义不能停留在一句名称解释。每个状态至少应包括进入条件、退出条件、默认责任角色、必须补充的信息、目标停留时间和超时处理方式。进入条件保证团队不会过早跳转,退出条件保证状态变化有依据。

状态 进入条件 退出条件 主要责任角色 建议记录的信息
待澄清 需求已登记,但目标、范围或验收条件存在关键缺口 关键问题有明确答案,且可以进入评估 需求提出方与产品负责人 目标用户、问题描述、待确认事项、确认期限
待评审 需求材料已达到评审最低要求 形成通过、退回补充、暂缓或拒绝的结论 产品负责人 影响范围、依赖、验收标准、评审结论
已排期 需求价值与范围已确认,资源和依赖已初步核实 进入实现,或因条件变化重新评估排期 项目负责人及交付团队 目标版本、计划开始与结束时间、关键依赖
实现中 负责人已接手,拆分结果和主要方案已确认 实现完成并具备验证条件,或明确退回澄清 研发负责人 实际进度、未决风险、代码或交付物关联
验证中 交付物进入测试或业务验收,测试范围与标准明确 验收通过,或反馈缺陷并返回处理 测试负责人或业务验收人 验收结果、缺陷、环境、未覆盖范围
已交付 约定范围已上线或正式交付,验收证据可查 进入效果观察、复盘,或按约定关闭 需求负责人 交付版本、发布时间、验收记录、后续观察项

表格是示意模板,不是要求所有团队照单全收。若团队不负责上线,可以把“已交付”定义为验收通过;若需求本身是探索性试验,则可能需要增加“观察中”,但应说明观察指标和结束日期,避免试验状态无限期延续。

3. 设计主干状态和例外路径

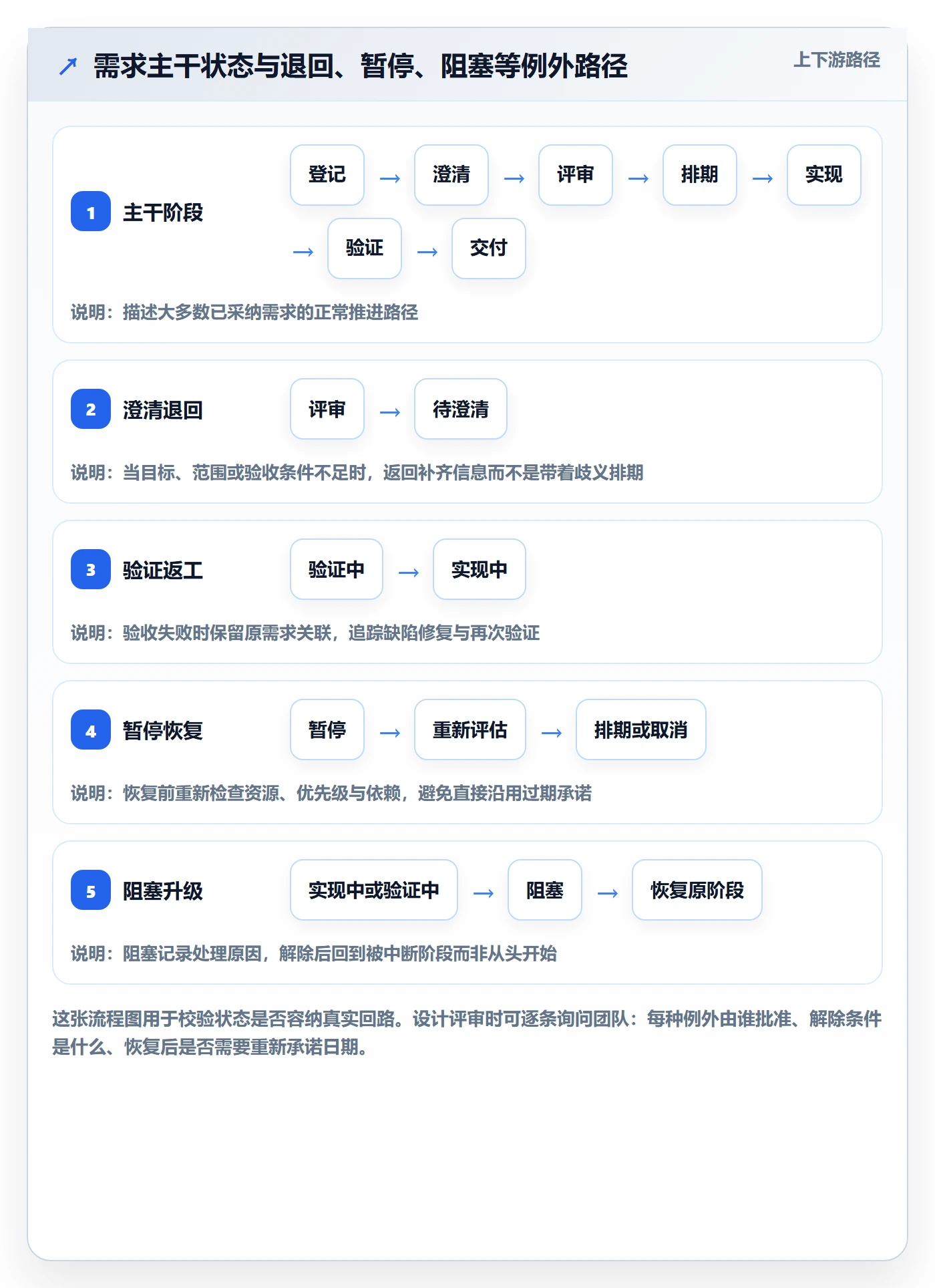

主干状态尽量保持简洁,通常覆盖登记、澄清、评审、排期、实现、验证和交付等关键阶段。例外路径处理暂停、取消、退回和阻塞。需要注意的是,“退回”说明流程回到前一阶段,“暂停”说明暂时不投入,“取消”说明不再继续,“阻塞”说明计划仍然有效但当前无法推进,四者不能混为一谈。

下面的图是流程设计的示意路径,不代表所有需求都必须经过每一个节点。它强调的是可逆转的例外分支:评审未通过不应假装进入排期,验证失败也不应直接关闭,暂停需求恢复时应重新确认优先级和依赖。

需求状态实操方法:项目负责人提升需求管理效率的落地方案方法与模板

4. 让状态变化有证据,而不仅是点击记录

状态迁移最好与必要信息联动。例如从“待评审”进入“已排期”时,要求记录优先级、负责人、目标版本和关键依赖;从“验证中”进入“已交付”时,要求有验收结论和交付版本。字段应在需要的节点出现,不要要求所有需求在提交时一次填完所有信息。

过早收集信息会增加入口负担,也可能迫使需求提出者编造尚未确定的答案。更好的做法是按决策需要逐步补全:提出时描述问题和影响;评审时明确价值和范围;排期时确认资源和依赖;交付时补充验收结果。

5. 用停留时间看瓶颈,不用状态数量看成熟度

看板上的状态数量并不能说明流程治理水平。比状态数量更有用的是每个阶段的停留时间、中位数与长尾分布、退回率、阻塞原因、状态更新及时率。平均值容易被少数极端需求拉高,因此我通常建议同时看中位数和高分位值,例如第 85 百分位,用来发现少量长期滞留项目。

如果需求评审平均两天完成,但仍有 15% 的需求超过两周,问题可能不是整体评审能力不足,而是少数需求缺少决策人或材料质量不稳定。应先按需求类型、提出部门和阻塞原因切分,再决定是否调整评审机制。

五、案例与数据观察:用一组需求追踪检验状态体系

1. 先建立可复核的样本,不急着下结论

为了避免把管理建议说成未经验证的行业数据,下面用一个情景模拟说明复盘方法:某企业协作团队在一个月内处理 80 条需求,涵盖内部流程优化、客户功能和技术债治理。团队发现周报里的“进行中”占比长期很高,但会议仍需逐项确认进度,于是抽取一段周期内的需求记录,复核状态定义、更新时间和责任人。

这不是对某家企业的公开统计,也不应被当成普遍基准。它的用途是演示怎么把问题拆成可观察的指标:需求何时进入状态、多久更新一次、卡在哪里、最终是否按预期交付。实际团队应通过自己的工单历史和访谈采样复核。

2. 发现“进行中”其实掩盖了三类不同等待

抽样复核发现,原先被统一标记为“进行中”的需求中,有一部分正在实际开发,有一部分在等外部依赖,还有一部分已经完成实现、等待测试资源。对项目负责人而言,这三种情况需要完全不同的动作:开发中要看范围与进度,等依赖要协调责任方,等待测试要调整验证资源。

团队没有继续拆出大量状态,而是保留主干状态,同时增加“阻塞原因”“等待对象”和“下次更新时间”三个字段,并约定等待超过两个工作日由负责人主动确认。这样既保留了看板简洁,也让异常需求能够被筛选出来。

3. 观察周期比单次截图更重要

单周截图可能只是碰巧。评估状态治理效果,至少要比较实施前后相同口径的周期,并区分需求类型和规模。下面的数据是用于演示的样本推演:假设每周期记录 80 条需求,改造前后各观察四周。样本指标用于说明评估方式,不是来自公开调查或具体客户案例。

观察指标 改造前情景值 改造后情景值 需要验证的管理含义
需求状态缺少责任人比例 22% 7% 责任信息是否成为状态迁移的必要条件
超过 5 个工作日未更新的需求 18 条 8 条 更新机制能否暴露长期静默的事项
项目会议逐条确认进度的耗时 每周 90 分钟 每周 55 分钟 看板是否减少重复报数,而非减少必要决策
需求因验收口径不清发生的返工比例 14% 9% 验收条件是否前置到需求评审与实现前

这些数字不能证明某个字段必然带来某种改善,因为同时改变的可能还有会议制度、负责人安排和需求入口。严谨的做法是记录改造内容、对比周期和样本范围,并结合访谈解释变化原因。数据的作用是提出更好的问题,而不是制造看似精确的因果结论。

4. 识别真正有效的改造,而非只看看板变漂亮

实施后的复盘应检查三个层面。第一,信息质量有没有提高,例如负责人和更新时间是否完整;第二,协作过程有没有变化,例如追问、返工和升级次数是否减少;第三,交付结果是否更可预测,例如计划偏差、验收一次通过率和关键依赖延期是否改善。

如果字段完整率上升,但会议时间没有下降,可能说明新增信息没有被用于决策;如果追问减少,但延期增加,可能说明大家更少沟通却没有解决依赖问题。指标需要成组观察,不能把某一个数字当成全部答案。

六、落地方案与模板:用四周完成一轮可控改造

1. 第一周:盘点现状,找出最贵的模糊点

不要从画新流程开始。先抽取近四到八周的需求样本,覆盖已交付、延期、取消和仍在进行的事项。对每条样本查看状态变化、更新时间、责任人、阻塞原因和验收记录,再访谈产品、研发、测试及业务代表,找出最常见的口径冲突。

  1. 列出当前所有状态、字段和状态迁移规则。
  2. 抽取不同类型需求,检查实际使用的状态是否与定义一致。
  3. 统计最常见的追问内容、退回原因和长期停留阶段。
  4. 选择一个具体问题作为试点目标,例如减少责任人缺失或识别等待依赖。

试点目标应可观察,不要写“提升需求管理水平”。更清楚的目标是:在四周内让进入排期的需求都有责任人、目标版本和验收条件,或把超过五个工作日未更新的需求逐周减少。目标越具体,越容易判断改造是否有效。

2. 第二周:定状态字典,并给出边界案例

状态字典不只写定义,还要写“不是这个状态的情况”。例如,“已交付”不代表需求提出方满意一切后续问题,而是约定范围已完成并有验收记录;“暂停”不代表没人愿意负责,而是有明确原因、恢复条件和复查日期。边界例子比抽象定义更能减少争论。

可以使用下面的状态字典模板。每个团队按需删改,重点是字段定义一致,不是把表格填满。

配置项 填写模板 检查问题
状态名称 使用团队统一的简短名称 是否能被不同角色理解为同一件事?
状态含义 描述当前已发生的客观事实 是否避免使用“感觉快好了”等主观判断?
进入条件 列出进入该状态前必须满足的条件 是否存在可以核验的证据?
退出条件 列出可以转到下一状态的标准 是否明确成功、退回、暂停等分支?
责任角色 指定对当前阶段推进负责的人或角色 责任是否落到可联系、可追踪的对象?
必填信息 列出状态迁移时要补齐的字段或附件 是否在真正需要决策时再要求填写?
目标停留时间 根据团队约定填写工作日或明确不设时限 超时后谁处理,是否有升级机制?

3. 第三周:配置流程、权限和提醒

流程配置先服务最常见的协作路径,少量复杂情况通过例外规则处理。权限要避免两个极端:所有人都能随意改状态,会降低数据可信度;只有管理员能改状态,则会形成操作瓶颈。可以按角色定义可执行的状态迁移,并允许负责人修正明显错误,同时保留变更记录。

提醒应紧贴业务风险,不宜一开始就给每个状态设置自动通知。可先配置责任人未填写、关键字段缺失和高风险事项超时等提醒,再观察通知是否被处理。若每天收到大量无行动结果的提醒,应先降低噪声,而不是把提醒阈值继续调得更激进。

4. 第四周:培训、复盘、校准,而不是一次性宣布上线

培训最好用真实需求演示状态如何变化:从提出、澄清、评审到排期,再模拟一次验收失败和一次暂停恢复。每个角色都应知道自己何时更新状态、更新哪些信息、遇到例外找谁。只发布流程图不做演练,往往会让旧习惯继续存在。

试运行结束后,检查误用比例和例外情况。如果超过一成样本都需要绕开流程,先判断是流程设计不贴合实际,还是培训不足,再决定是否新增状态。这个比例是可供试点讨论的建议阈值,不是行业标准。团队也可以根据风险等级采用更严格或更宽松的容忍度。

5. 需求卡片模板:让信息跟着决策逐步完善

一个实用的需求记录模板,不是字段越多越好,而是能支持当前阶段的决策。建议将“提出时必填”和“后续补充”分开,避免入口阶段要求提出者回答尚未评估的问题。

  • 需求标题:用可识别的业务问题或结果描述,不用“优化一下”“新增功能”等空泛表达。
  • 问题与背景:说明谁遇到了什么问题、当前如何处理,以及影响范围。
  • 期望结果:写清希望发生的变化;无法量化时,说明可观察的判断标准。
  • 目标用户与场景:说明受影响的人群、使用环境和关键约束。
  • 验收条件:列出可验证的结果、边界情况和不包含的范围。
  • 优先级与依据:说明优先级判断和依据,不把优先级当作状态。
  • 依赖与风险:记录外部团队、系统、数据、合规或资源依赖。
  • 责任人与更新时间:明确当前阶段的负责人和下一次检查时间。
  • 阶段结论:记录评审、排期、验证和交付的结论及必要证据。

6. 项目周会模板:把时间留给决策和异常

如果每个人都轮流汇报“我现在在做什么”,周会容易变成状态复述。会前让参与者更新状态,会上只讨论状态停留异常、关键依赖、范围变化和需要决策的事项。对正常推进的需求,使用看板或报告查看即可,不必逐条口头重报。

  • 本周计划交付:列出有明确承诺且会影响里程碑的需求。
  • 本周新增风险:说明风险影响、发生可能性、责任人和应对动作。
  • 超时未更新事项:检查是否真实停滞,或只是漏更新。
  • 待决策问题:明确决策人、需要的材料和最晚决策时间。
  • 范围或优先级变化:记录变更原因、影响对象和重新承诺的日期。
  • 上周行动项:核对结果;未完成项说明原因并重新指定责任人。

7. 用最少指标形成稳定复盘

刚开始不必搭建复杂仪表盘。可以先追踪需求阶段停留时间、超时未更新比例、状态迁移退回率、阻塞原因分布、验收一次通过率和计划偏差。每项指标都要写清统计口径,例如停留时间按自然日还是工作日计算,取消需求是否计入分母,跨月需求归属于哪个周期。

建议每两周看一次异常样本,而不是只盯趋势图。趋势能告诉你问题变多还是变少,样本复核才能解释为什么。对每个长期停留需求,询问它是否仍有价值、责任人是否明确、下一步动作是否具体,往往比增加一张报表更有效。

七、不同情况下的行动建议:按团队复杂度选择治理力度

1. 小团队:轻状态、强约定

团队规模较小、角色重叠度高时,可以使用少量主干状态,并依靠明确的状态字典和例会机制管理例外。不要照搬大型组织的审批层级,也不要因为未来可能扩张就提前设计几十种状态。小团队更需要快速暴露决策缺口,而不是先建立完整治理体系。

建议从三个动作开始:统一“完成”的定义;所有进行中的需求都有责任人和下一步;每周复查长期未更新事项。只有当某类等待反复造成延误,且需要单独处理时,再考虑增加字段或状态。

2. 多团队协作:主干统一,局部规则可配置

多个团队共享项目或依赖时,完全各自定义状态会使跨项目报表失去可比性;强行统一所有细节又容易压制团队差异。较稳妥的方式是统一少数关键里程碑和数据口径,允许各团队在局部工作流中保留自己的实现状态,最终映射到共同的管理阶段。

例如,研发团队可以有不同的代码审查步骤,但跨部门汇总时都映射为“实现中”;测试团队可以区分自动化验证和业务验收,但汇总结果必须明确是否达到交付条件。统一的应是管理语义,不一定是每一个操作步骤。

3. 中大型企业:重视权限、审计与跨项目可比性

当组织涉及多个业务线、复杂权限和正式审计时,状态设计需要同步考虑访问控制、历史记录、流程版本和报表口径。流程更改后,应能说明从哪一天起采用新定义,避免把旧数据直接按新标准解释。若涉及私有化部署、数据隔离或既有系统迁移,试点必须包含部署、安全、权限和迁移验证,而不只是让团队试用看板。

评估 PingCode 或其他某项目管理平台时,我会安排真实样本试跑:选取不同类型的需求,验证状态迁移是否能表达退回与暂停;抽查历史数据映射是否保留关键时间和责任信息;检查权限能否满足团队分工;再用实际报表核对统计口径。对于计划从 Jira 迁移的组织,应先建立旧状态到新状态的映射规则并做小批量演练,不应把“平滑迁移”理解成不需要清洗数据或重新确认流程。

私有化部署、历史数据迁移和国产化适配都需要按组织的安全、运维和合规要求逐项验证。选型不能只看功能清单,应确认部署架构、升级责任、备份恢复、接口能力、权限模型、迁移范围和供应支持方式。任何“适合所有企业”或“无需调整即可替代”的说法,都应通过试点和验收条款核实。

4. 需求变化频繁:明确重新评估机制

探索型产品、客户定制和政策变化较快的项目,需求边界可能不断调整。此时不能把状态设计成“评审通过后不可变化”,而应规定什么变化需要重新评估:目标用户变化、验收范围扩大、关键依赖改变、成本明显上升,或原计划不再成立。重新评估不代表流程失败,而是把变化显性化。

变化发生后,应记录版本差异、影响范围、原承诺的处理方式和新的决策人。若只是文字澄清,不必重新走完整评审;若改变了价值、资源或发布时间,就应重新排期。区分轻微澄清和实质变更,可以减少无效审批,也避免重大变化悄悄进入执行。

5. 合规或高风险项目:提高证据要求,不必无限加状态

涉及审计、隐私、安全或关键业务时,状态迁移需要更完整的审批证据和权限控制,但这不意味着每个审查动作都要变成主状态。可以将安全评审、数据评估和审批结论作为阶段门或关联记录,主状态继续表达需求生命周期。这样既可追踪合规要求,也不会让核心看板被大量审查列淹没。

对于高风险事项,应明确谁有权批准、哪些情况必须暂停、豁免如何记录、证据保存多久。管理者还应测试“拒绝”和“紧急变更”路径,因为流程设计的可靠性不只体现在正常情况下,也体现在异常情况下能否留下可追溯记录。

八、不同情况下的取舍:简单、细致和自动化各有边界

1. 状态少与状态细,如何取舍

状态少,优点是上手快、维护成本低,缺点是可能把不同阶段压在同一列里;状态细,优点是可见性更强,缺点是培训、更新和报表维护成本上升。选择时不要问“哪个更专业”,而要问“这一区分是否改变责任、决策或资源安排”。如果不会改变任何动作,就不值得增加主状态。

经验上可以先设一套覆盖主干的精简状态,再通过数据观察是否存在稳定的隐藏阶段。只有当某类需求的停留时间足够长、处理责任确实不同、且管理者需要单独分析时,才把它提升为独立状态。这个判断应由持续观察支持,而不是由一次会议里的个人偏好决定。

2. 必填字段与入口摩擦,如何平衡

字段设得少,入口轻,但信息不足会把成本转移到评审和追问;字段设得多,后续决策可能更顺,提交者却容易敷衍填写。解决办法不是简单折中,而是按阶段收集:提交阶段只要求描述问题、目标用户和影响;进入评审时补充验收条件;排期时补齐依赖和负责人;交付时记录结果与证据。

每个必填字段都应有明确使用者和决策用途。若字段长期无人阅读、无人统计,也不影响流程,可以考虑取消或改为条件必填。降低填表负担的同时,不能把关键验收信息留到开发结束后才追问。

3. 自动化与人工判断,如何分工

自动化适合处理确定性高、重复性强的动作,例如字段缺失提醒、超时通知、状态变更记录、固定条件下的权限校验。人工判断更适合处理价值排序、范围取舍、风险接受和跨团队资源冲突。把不确定的决策硬编码成自动规则,往往会让团队绕开系统;把每个重复动作都留给人工,又会制造可避免的管理成本。

规则自动化前,先观察实际样本,确认条件稳定且误判风险可接受。自动化上线后,还要检查误触发率、人工回滚次数和通知处理率。自动化如果只是让错误更快发生,并没有提升管理质量。

4. 统一流程与团队自治,如何平衡

统一流程有利于跨部门协作和企业级分析,但会牺牲部分团队灵活性;团队自治能贴合局部工作方式,却可能造成定义分裂。我的建议是统一状态语义、核心字段和管理指标,把具体操作步骤留给团队配置。比如“已交付”的验收标准需要统一,代码审查的子步骤则不一定需要全公司一致。

当流程差异已经影响跨团队依赖、财务承诺或合规报告时,应提高统一程度;若差异只是团队内部执行习惯且不影响汇总,就保留自治。治理要针对真实协作边界,而不是为了看起来整齐而统一。

5. 指标精细度与解释成本,如何平衡

指标越多,越可能看到细节,也越容易出现口径争议和数据维护负担。建议先用少量指标回答最重要的问题:需求是否有人负责、是否长期停滞、是否按约定验收、计划偏差是否可解释。等这些指标稳定后,再根据具体决策需要增加切分维度。

如果一个指标不能改变任何行动,也不能帮助发现风险,它可能只是报表装饰。每个指标都应写明定义、数据来源、统计周期、责任人和对应动作。一个简单但能驱动纠偏的指标,通常比一套无人使用的复杂仪表盘更有价值。

九、结尾:下一步不是重画流程,而是验证一个最痛的问题

1. 先改一条最影响决策的规则

需求状态管理真正的成熟,不是每个需求都能在看板上找到一个更精细的颜色,而是团队能更快识别谁在等谁、为什么等待、什么条件可以继续,以及延期后由谁重新承诺。状态系统应该减少解释成本,而不是把解释工作转移成更多字段和更多会议。

如果你准备开始改造,可以先抽取最近一个月的 20 至 30 条需求,检查“进行中”“待确认”“已完成”三个最容易模糊的状态。记录每条需求的责任人、停留时间、阻塞原因和退出证据,然后只挑一个最常见、最影响交付的问题做四周试点。

2. 用证据决定是否扩展流程

试点结束后,比较改造前后的信息完整度、追问次数、长期停留事项、会议时间和验收返工,并复核具体样本。若信息更完整但协作没有改善,说明字段或提醒没有连接到实际动作;若改善明显,再考虑推广到其他团队。若出现大量绕行或误填,先修正流程,不要把执行偏差一概归咎于使用者。

最值得长期保留的设计原则只有一句:每个状态都必须代表一个可以核验的事实,并明确下一步由谁推进。从这条原则出发,团队才有可能把需求状态从“进度标签”变成可持续运转的管理机制。

常见问题解答(FAQ)

1. 需求状态应该如何设置,才能避免状态过多?

我负责的项目里,大家经常把“待评估”“评估中”“已排期”“开发中”等状态越加越多,最后反而没人说得清需求卡在哪一步。我想知道,状态到底应该按什么原则设计?

先按需求实际流转设置最少必要状态,例如“待评估、待排期、进行中、待验收、已完成、已取消”,再为每个状态写清进入条件、负责人和退出条件。若两个状态的处理动作与责任人相同,通常可以合并;试运行两周后,根据团队是否频繁误选或需要额外解释来调整。

2. 需求状态变更时,应该由谁更新?

我遇到过需求已经开始开发,列表里却还停留在待排期的情况,项目负责人只能逐条追问。我想知道,怎样分配更新责任,才能让状态及时反映真实进展?

为每个状态指定唯一的主要更新责任人,并把更新动作放在实际工作发生时完成:评审结论产生后更新评估结果,开发启动时改为进行中,验收通过后标记完成。可以每周抽查仍显示进行中但长期无活动的需求;若状态更新总是滞后,把更新要求加入评审、启动和验收的固定检查清单。

3. 怎样判断需求是被阻塞,还是只是暂时没有进展?

我在周会上看到一些需求连续几天没有变化,但有的在等外部确认,有的只是还没轮到处理,二者对排期的影响并不一样。我该用什么标准区分,避免把所有停滞都当成阻塞?

当需求因依赖、决策、资源或验收条件未满足而无法继续时,标记为阻塞,并记录阻塞原因、责任人和预计解除日期;只是尚未进入当前工作计划的需求,应保留在待排期等状态。可将连续两个工作日没有进展作为检查触发点,而不是自动判定阻塞,并在解除障碍后立即恢复原状态或进入下一状态。

4. 用什么指标检查需求状态管理是否有效?

我想评估状态模板是否真的提升了管理效率,而不只是让表格看起来更规范。项目复盘时,哪些数据能帮助我发现需求堆积、流转慢或状态失真的问题?

每周统计各状态的需求数量、从提出到完成的中位天数、各状态停留时间,以及超出团队约定期限的需求占比;同时抽查需求记录与实际进度是否一致。若待评估或待排期持续积压,优先检查评审频率和容量;若进行中停留时间偏长,则查看阻塞原因与任务拆分,不要只靠增加状态解决问题。

核心关键词

读者评论

郑
郑思源

我们之前也把“开发完成”当成需求完成,周报看着进度很快,业务验收时才发现还有一堆问题。把开发完成和交付完成分开后,数字没那么好看,但更接近实际。

徐
徐舒然

小团队如果每个状态都要求填责任人、时限和原因,可能会增加维护负担。感觉可以先从最容易引起误解的几种状态改起,观察一段时间再扩展。

曹
曹星宇

文中的沟通工时是情景测算,不能直接当成上线后的节省。我们试过记录进度追问,发现不少时间花在范围变更上,单靠统一状态并不能解决这部分问题。

文章包含AI辅助创作:需求状态实操方法:项目负责人提升需求管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575376

赞 (0)
飞飞飞飞
需求优先级管理指南:项目负责人如何做好需求管理,落地方案全流程
上一篇 12小时前
需求最佳实践:项目负责人需求管理落地方案,常见问题
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
