需求分析管理指南:项目负责人如何做好需求管理,制度设计全流程
需求评审会上,业务负责人说“这只是一个小改动”,研发估算却是两周;上线后,用户又提出“原来想要的不是这个”。这类冲突通常不是谁理解能力差,而是需求从提出、澄清到验收的过程中,缺少可追溯的决策依据。做好需求管理,不是把所有想法写进表格,而是建立一套能识别价值、控制变更、验证结果的工作制度,让每个需求都有来源、有边界、有责任人,也有明确的“不做”理由。
一、先讲核心结论:需求管理是一套决策制度,不是文档流程
1. 需求管理要解决的不是“记录”,而是“选择”
我判断一个团队的需求管理是否有效,不先看它有多少需求文档,而看三个问题能不能被快速回答:为什么做这件事?为什么现在做?做完以后如何判断有效?如果这些问题只能靠项目负责人临场回忆,需求再完整也只是记录,不是管理。
需求管理的核心产出,是一条可复核的决策链:问题与证据、目标与范围、优先级与资源、方案与验收、上线与效果。每个环节都不必写得很长,但必须能接上下一环。否则,团队会在需求池里积累大量“待评估”事项,却无法知道哪些应该进入迭代。
2. 制度设计的关键是把责任放在正确的位置
需求管理常被误解为产品经理的专属职责。实际上,提出问题的人要提供业务背景,产品或业务分析角色要澄清问题和边界,技术负责人要评估方案约束,项目负责人要组织决策并跟踪承诺,验收方要确认结果是否符合目标。
项目负责人不需要替所有角色做专业判断,但要确保每个判断有人负责、有依据、有时间点。制度如果只规定“需求必须评审”,却没有规定谁准备材料、谁有决策权、争议如何升级,评审就容易退化为轮流发言。
3. 管理成熟度应看“决策返工率”,不只看交付速度
一个团队迭代速度快,不代表需求管理好。如果需求反复变更、验收标准临时补写、上线后大量返工,表面上的快速交付可能只是把分析成本推到了开发和测试阶段。项目负责人应同时关注需求从提出到决策的等待时间,以及进入开发后因理解偏差造成的返工。

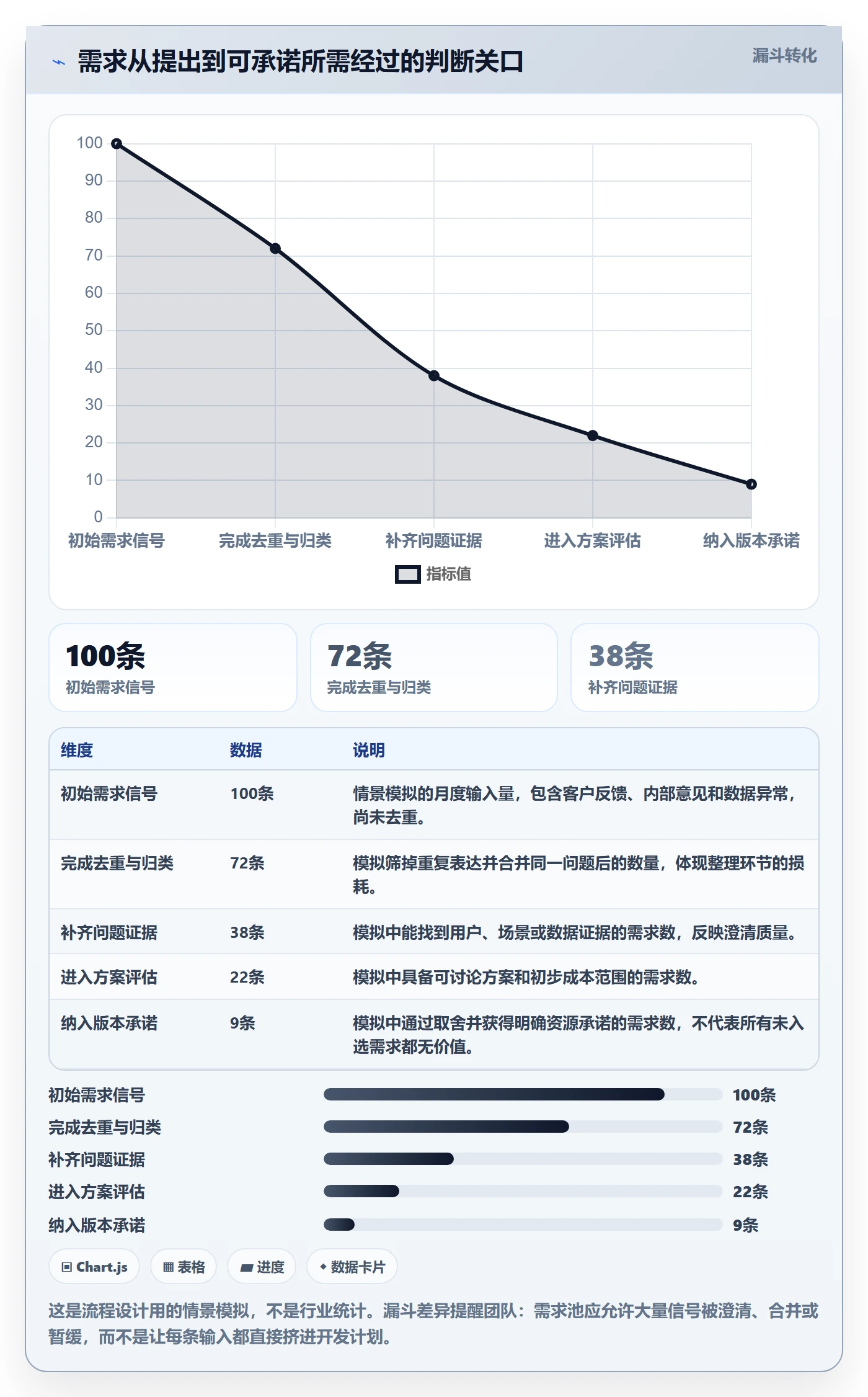

下面的数字是用于制度设计的情景模拟,不代表行业统计。它说明一种常见机制:需求澄清投入不足时,问题不会消失,而会以更昂贵的方式在后续阶段重新出现。

二、需求管理的真实场景:从一句话到可交付承诺
1. 一句需求往往混合了现象、方案和期待
“给客户加一个导出按钮”听起来很明确,却可能同时包含三种不同信息:用户遇到什么障碍、提出了什么解决方案、期望获得什么结果。按钮只是方案,不一定是问题本身。用户真正的困难可能是无法按权限筛选数据,也可能是现有报表字段不够,甚至是审批流程太慢而需要线下汇总。
因此,我会先把原始表达保留下来,再补充结构化信息,而不是一开始就替用户改写成“正确需求”。原话能帮助团队理解提出者的语境;结构化内容则便于比较、评审和追踪。两者都保留,能减少转述造成的失真。
2. 中大型组织的难点不是需求太少,而是需求相互牵连
在多部门协作中,一个需求常常跨越业务流程、数据权限、系统接口和合规边界。销售提出的客户字段调整,可能影响合同、财务报表和数据仓库;运营要求缩短审批,可能改变授权规则。若只看单个需求卡片,容易低估依赖关系和变更影响。
对 100 人以上的组织,管理制度还要解决多个团队采用不同口径的问题:一个团队称“已确认”表示业务同意,另一个团队却把它理解为已进入开发。制度应明确状态的含义、进入条件、退出条件和责任角色,避免状态名称相同、实际承诺不同。
3. 需求池不是越大越好,关键是保持可判断性
需求池长期膨胀,常见原因不是团队没有优先级方法,而是缺少清理规则。重复需求、过期诉求、没有证据的设想、已被其他方案覆盖的事项都长期留存,导致真正重要的需求被淹没。项目负责人应设定复核周期,例如每月检查一次高优先级需求,每季度清理一次长期未更新项。
我建议为每条需求记录最后一次有效更新日期和下一步动作。若需求长期没有业务负责人、价值证据或决策窗口,就应转为待补充或归档,而不是继续占用“待排期”位置。归档并不等于否定,而是避免把未经验证的想法误当成承诺。
三、常见误区:流程看起来齐全,结果仍然失控
1. 把“需求说明写完”当作“需求已经清楚”
文档篇幅长,不代表问题定义准确。常见情况是字段齐全、界面描述详细,却没有说明目标用户、触发场景、现行流程和成功标准。文档看起来完整,研发仍然需要在开发中不断追问“这个情况怎么算”“没有权限时怎么办”。
改进办法不是无限增加模板字段,而是要求每份重要需求至少回答四个问题:谁在什么场景遇到什么问题;现状造成什么影响;本次要改变什么;哪些情况明确不在范围内。对小改动可以简化形式,但不能省略关键判断。
2. 把评审会当作需求澄清的起点
如果会议上才第一次看材料,时间通常会被用来补背景,而非做决策。技术、测试和业务人员各自补充问题,讨论范围越扩越大,最后只能约下一次会议。更有效的做法是会前异步澄清,会议聚焦未决事项、取舍和决策。
评审前应准备一页摘要:问题、目标用户、拟议范围、主要依赖、风险、待决问题。参会人能够提前指出缺口,项目负责人就可以把会议时间留给真正需要共同判断的内容。
3. 把优先级等同于“谁催得最急”
紧急程度只是排序因素之一,不是价值本身。某个需求可能由高层提出、客户声音大,却只影响极少数用户;另一个需求声量不大,却能解除关键流程瓶颈。若团队只按催办频率排队,优先级会变成组织影响力的投票。
优先级判断至少要区分业务影响、时效窗口、用户覆盖、风险降低、实施成本和依赖条件。项目负责人不一定要为所有因素设计复杂公式,但要让讨论依据公开,让相同类型的需求使用相近标准。
4. 把变更控制误解为拒绝变化
需求变更不可避免,尤其在业务规则、市场环境或技术限制变化时。真正需要控制的不是变化本身,而是变化的影响是否被看见、是否有人批准、是否调整范围和计划。没有变更制度,团队会把新增工作悄悄塞进原承诺,最后形成延期却没人知道延期从何而来。
每次重要变更都应记录变更原因、影响范围、估算差异、替代方案和决策人。小幅修正可由产品与技术负责人按授权处理;影响里程碑、预算或合规要求的变化,则需要升级到项目治理层。
5. 认为上了工具就自动实现了需求治理
工具可以帮助统一字段、状态、责任人和关联关系,却不能替团队判断需求值不值得做,也不能替管理者解决优先级冲突。流程配置过细,会让员工把时间花在维护状态;配置过粗,又无法支持审计、依赖追踪和跨团队协作。
我通常先用一个真实项目验证流程,再决定是否扩大配置范围。先解决“信息是否完整、决策是否可追溯、变化是否可见”这三个问题,再讨论自动化和报表。如果基础规则尚未形成,复杂工作流只会把混乱固化到系统中。
四、专业判断逻辑:把需求从输入变成可验证决策
1. 先辨认问题类型,再选择分析深度
需求并非都要走同一套流程。缺陷修复、合规要求、客户请求、内部效率改进和探索性创新,证据形式与决策方式各不相同。项目负责人应先做分类,再匹配分析深度,避免低风险小改动走冗长审批,也避免高风险改造被当作普通任务处理。
| 需求类型 | 重点核查 | 常见决策证据 | 建议管理方式 |
|---|---|---|---|
| 缺陷修复 | 影响范围、复现条件、严重程度 | 日志、复现步骤、受影响用户 | 按严重级别分流,明确修复与回归责任 |
| 合规或审计要求 | 适用范围、截止时间、证据留存 | 制度条款、审计意见、风险说明 | 设置强制节点和责任人,保留决策记录 |
| 客户或市场请求 | 客户覆盖、合同影响、可复用性 | 客户反馈、商机信息、使用频率 | 评估共性与个性边界,避免定制侵蚀主线 |
| 内部效率改进 | 当前耗时、错误率、流程瓶颈 | 操作记录、工时观察、流程图 | 优先核实现状基线,再定义收益目标 |
| 探索性创新 | 假设、验证成本、失败代价 | 访谈、原型测试、小规模实验 | 先做低成本验证,不直接承诺全面交付 |
2. 用“问题,证据,结果”检查需求质量
我会把需求质量拆成三层。第一层是问题:目标用户遇到什么障碍?第二层是证据:这个障碍是否真实、影响有多大、数据从哪里来?第三层是结果:如果解决了,用户行为或业务指标会发生什么变化?缺少任一层,需求就可能只是意见或方案偏好。
例如,“增加批量处理功能”是方案表达;“运营人员每周重复处理约 200 条记录,人工逐条操作耗时且易出错”是问题描述;“将单次处理时间降低,并且保持权限校验和操作留痕”才进一步形成目标与约束。这里的数量必须来自实际观察,不能为了让需求显得重要而编造。
3. 以价值、成本、风险和时机做优先级判断
优先级不必追求数学上的绝对精确。评分模型的价值,是迫使团队把判断依据说出来,而不是制造一个看似客观的分数。可以采用 1 至 5 分评价业务价值、用户覆盖、风险降低、时效性、实施成本和依赖复杂度,再把评分用于排序讨论,而不是自动决定排期。
权重应由业务目标决定。若本季度重点是合规,风险降低和截止时间的权重应提高;若目标是提升产品使用效率,用户覆盖和流程耗时更重要。固定权重长期不变,会导致模型与组织目标脱节。
| 判断维度 | 建议问题 | 需要警惕的偏差 |
|---|---|---|
| 业务价值 | 是否支持明确的经营或运营目标? | 用“战略重要”替代可说明的影响 |
| 用户影响 | 影响哪些角色、频率多高、后果是什么? | 把单个重要客户的诉求直接推断为普遍需求 |
| 风险降低 | 不做会产生什么概率和后果? | 将未验证的风险描述成确定损失 |
| 实施成本 | 涉及哪些系统、团队、迁移和测试? | 只估开发工时,忽略验证和上线成本 |
| 时机与依赖 | 是否有外部期限,是否必须先完成其他事项? | 把“有人催”当作不可延后的客观期限 |
4. 把验收标准写成可观察的行为或结果
“体验更好”“操作更方便”“性能足够快”都不是可执行的验收标准。验收条件应描述输入、操作、预期结果和异常边界。涉及性能时,应明确测试环境、数据规模和响应时间口径;涉及权限时,应明确角色、资源范围和拒绝访问时的表现。
对探索类需求,验收也不一定是功能上线。可以约定验证对象、样本范围、观察周期和继续投入的门槛。这样,即使试验结果是否定的,团队也能把它视为完成了一次有效验证,而不是“项目失败”。

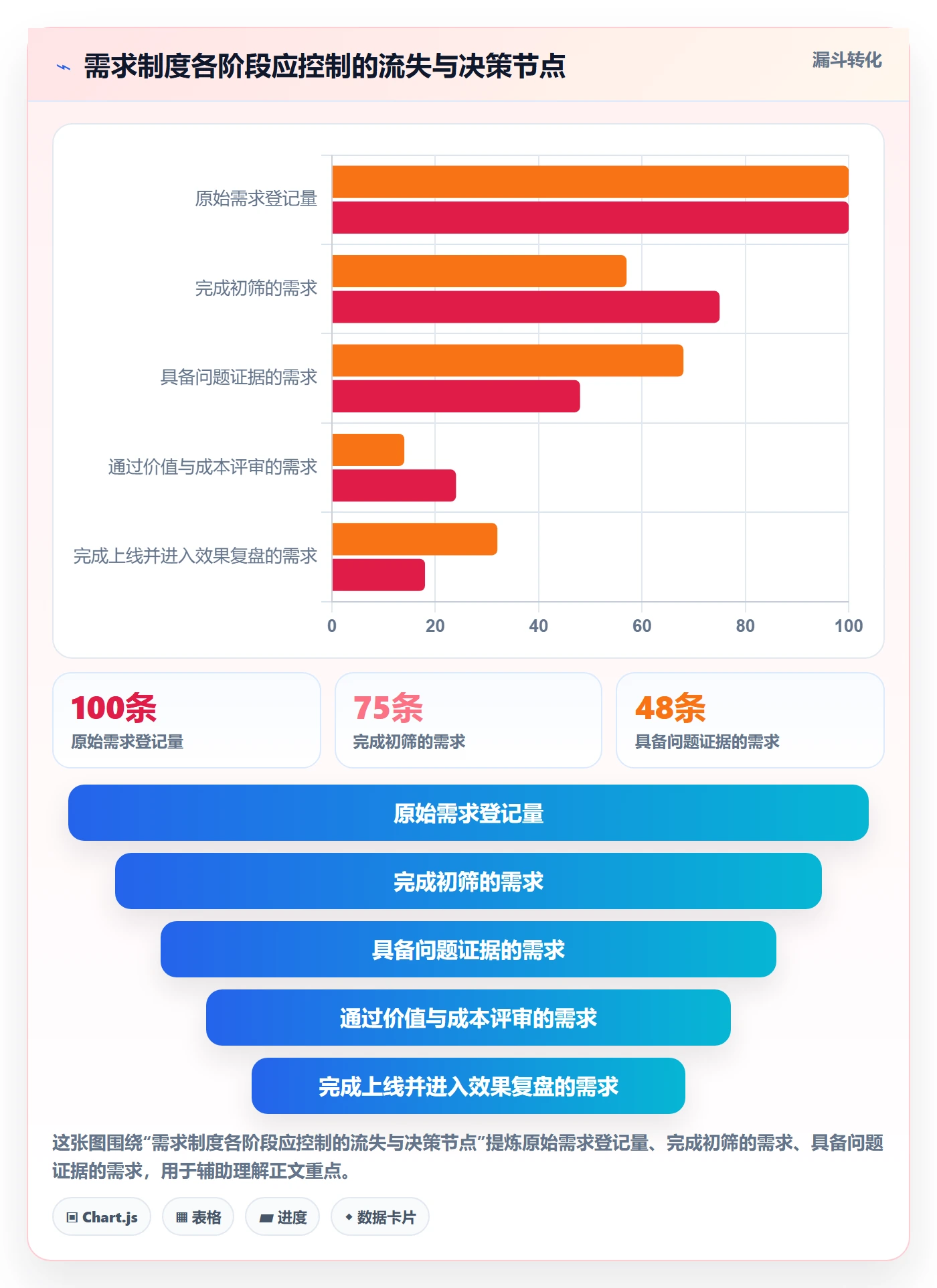

五、制度设计全流程:从提出到复盘形成闭环
1. 统一入口:让所有需求有来源和责任人
需求可以来自客户、销售、客服、运营、管理层、合规部门或研发团队。入口不必只有一种,但最终应进入统一的登记和分流机制。每条需求至少记录提出人、业务负责人、来源渠道、提出日期、问题描述、受影响对象和下一步动作。
入口规则的重点不是要求每个人填写复杂表单,而是避免需求只存在于聊天消息、会议纪要和个人待办中。对紧急事件,可以先登记最小信息,事后补齐;但必须指定补齐责任人和期限,否则紧急通道会变成绕过流程的常规入口。
2. 初筛分流:决定谁来分析、何时决策
初筛要区分缺陷、咨询、配置问题、需求改进和项目型变更。若用户只是不会使用现有功能,直接排开发可能是错误处理;若实际是权限或数据异常,也不应被归入普通功能建议。分流结果要有解释,提出人知道下一步去哪里,而不是只看到状态变了。
建议设置明确的响应时限,而不是承诺所有需求在固定时间内完成。比如可以规定工作日内完成接收确认,复杂事项在约定日期给出评估结论。这里的时限应由团队容量和需求量验证后确定,避免制度承诺无法兑现。
3. 澄清分析:补齐场景、边界、依赖和证据
需求分析不是把用户的每句话逐字转成规格,而是确认用户要完成的任务,以及目前为何完成不了。分析者应绘制关键流程,识别参与角色、前置条件、异常路径、数据来源和权限限制。涉及多系统时,还要确认上下游接口和数据责任归属。
在此阶段,项目负责人需要检查分析范围是否与问题相称。一个局部流程优化不一定需要全量业务建模;但如果改动触及核心数据、权限或多个团队,就不能只凭单一用户的口头描述直接进入开发。
4. 评审决策:明确做、不做、延后或先验证
评审不是非此即彼的“通过或拒绝”。成熟的决策至少有四种结果:进入计划、补充证据后再评估、缩小范围先验证、暂不处理并记录原因。每种结果都要有负责人和复查条件,否则“待定”会成为没有期限的暂存区。
会议纪要应写清决策、依据、异议、负责人、截止时间和影响范围。尤其要记录取舍:为什么先做一个核心场景,为什么暂不支持某类用户,哪些风险由谁接受。决策记录不是追责工具,而是减少未来重复争论的组织记忆。
5. 排期与承诺:分开表达价值优先级和交付确定性
高优先级不等于马上能够承诺交付。需求可能依赖数据治理、外部接口、资源调配或前置架构工作。项目负责人应分别表达“业务上值得做”和“当前是否具备交付条件”,避免把优先级排序直接理解为日期承诺。
排期前应确认估算覆盖分析、开发、测试、迁移、培训和上线准备。对于不确定性高的事项,可以先安排技术验证或原型测试,再决定全面投入。分阶段承诺通常比一次承诺完整解决方案更可靠。
6. 开发与变更:用影响评估保护原计划
开发过程中出现新信息时,团队应判断它属于缺陷、原范围遗漏还是新增需求。三者处理方式不同:缺陷要按质量流程修正;原范围遗漏要评估责任和计划影响;新增需求则应进入变更决策。分类清楚,才能避免所有新情况都被塞进“顺手做一下”。
变更影响评估至少包括工作量、测试范围、依赖关系、上线窗口和已有承诺。若决定纳入,应明确相应的范围缩减、资源增加或时间调整。不调整任何条件却接受新增工作,通常不是灵活,而是把风险藏到了项目末端。
7. 验收上线与复盘:检查功能,也检查目标
验收应由业务责任人确认目标场景,由测试或质量角色确认规则覆盖,由技术负责人确认上线条件。对于影响用户流程的改动,还要准备发布说明、培训或客服答疑。上线不是需求生命周期的终点,真实使用情况才是目标是否成立的检验。
上线后按事先约定的观察窗口复盘:目标指标是否变化、是否出现新的绕行、支持请求是否增加、是否需要回滚或继续优化。若结果不理想,要区分假设错误、实施偏差、推广不足和测量口径问题,而不是简单归结为“用户不习惯”。

六、案例与数据观察:用一个跨部门改造检验制度是否有效
1. 案例设定:不要先假定“做按钮”就是解决方案
以下是情景模拟案例,不是某企业的公开实测结果。某中型企业的运营人员提出“增加批量导出”,初步描述只有功能名称。项目团队没有直接拆开发任务,而是访谈实际操作人员、查看现有流程,并核对数据权限规则。
分析发现,核心问题并非没有导出入口,而是运营人员需要在多个页面重复筛选,且不同角色看到的数据范围不同。若只增加一个批量导出按钮,可能绕过既有权限控制,也未必减少人工处理时间。团队于是将需求重述为“在既有权限范围内,减少重复筛选与汇总操作,并保留操作记录”。
2. 制度如何改变讨论:从功能争论转向条件确认
澄清后,评审讨论围绕四个问题展开:哪些岗位需要使用?数据范围如何继承现有权限?导出字段由谁维护?操作记录需要保存多久?这些问题分别由业务负责人、权限管理角色、数据负责人和合规角色确认,技术团队再据此比较页面导出、异步任务和报表配置等方案。
项目负责人并未把所有争议都留在会上,而是将问题分成“本期必须确认”和“可在试点中验证”。权限边界属于上线前必须确认;导出文件格式的个别偏好则先通过试点观察。这样既守住风险底线,也避免为尚未证实的偏好投入过多设计成本。

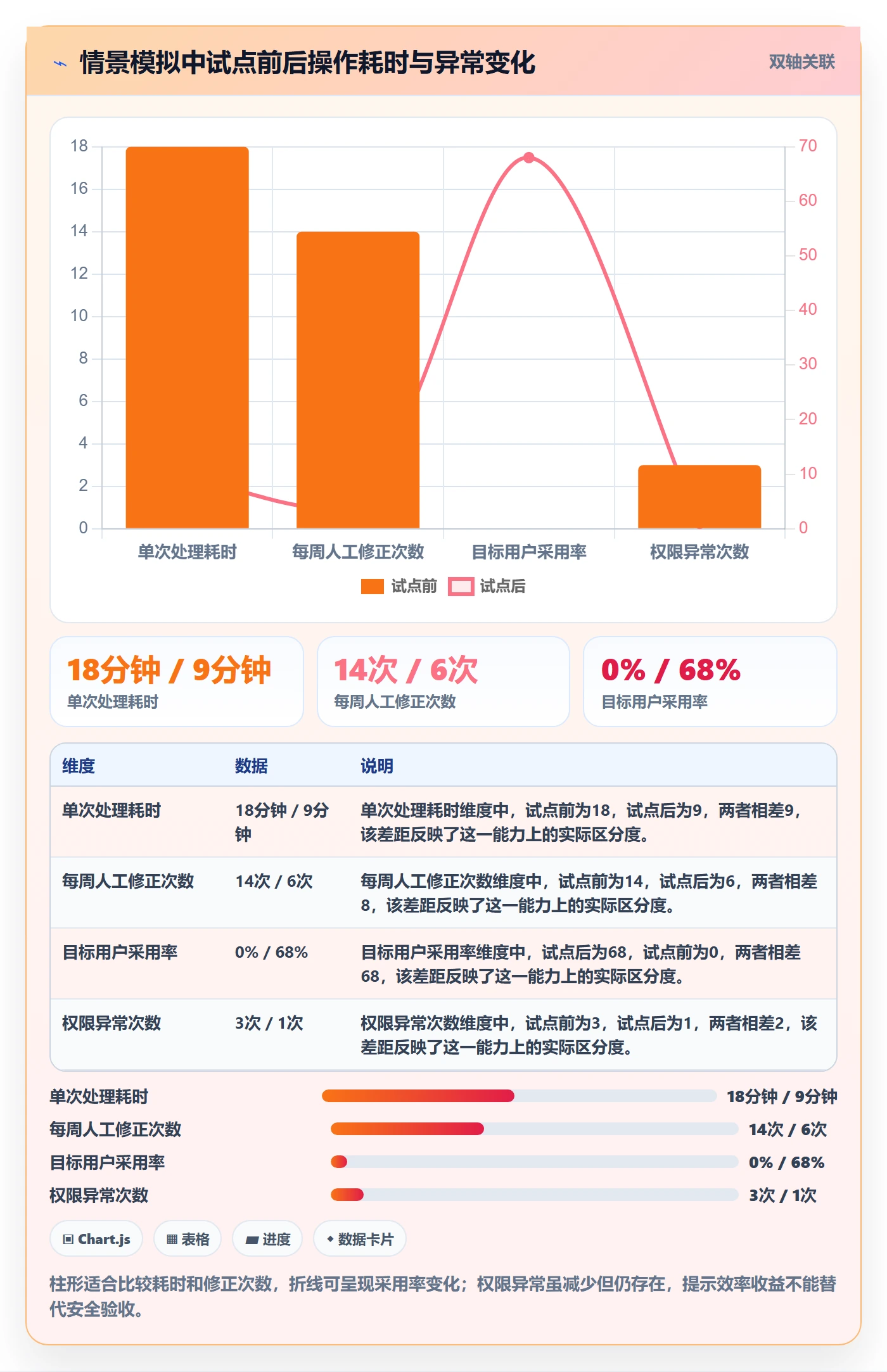

3. 用基线和复盘数据判断是否值得继续
团队可在试点前后记录每周处理量、单次处理耗时、人工修正次数、权限异常次数和用户采用率。指标应说明口径,例如耗时从开始筛选到文件可用,还是包括后续核对;采用率按具备权限的目标用户计算,还是按全部员工计算。口径不统一,前后对比就没有解释力。
下面数据为情景模拟,目的是展示一组相互约束的观察指标。不能据此推断任何特定项目的真实收益;实际评估应使用团队自己的日志、工时观察和支持工单数据。

4. 案例中的关键判断:结果改善不等于需求分析结束
如果处理耗时下降,但用户仍大量回到旧流程,团队应调查使用门槛、培训和场景覆盖;如果采用率上升但权限异常也增加,就要优先修正控制措施。单看一个成功指标,容易把问题转移到另一个环节。
试点结束时,项目负责人应明确下一步是扩大范围、调整方案、延长观察还是停止投入。对于结果不确定的需求,停止并不必然代表失败;如果团队通过低成本试点避免了更大规模的错误建设,制度已经创造了价值。
七、不同组织与工具环境下的行动建议
1. 小团队:先把最小决策规则跑通
小团队不必一开始搭建多层审批。先统一需求入口、明确业务责任人、保留决策记录,并规定何时需要评审。可以使用轻量模板,重点覆盖问题、目标、范围、验收和风险。每周用短会处理冲突较大的事项,其余需求异步补充信息。
小团队最容易犯的错,是所有事项都依赖创始人或负责人临场拍板。即便最终决策权集中,也应记录依据和影响,否则团队扩张后无法判断过去的取舍逻辑,重复争论会越来越多。
2. 100 人以上的组织:统一口径,但保留分级流程
中大型组织需要跨部门一致的状态定义、优先级原则和变更规则,同时也要允许不同业务线根据风险等级配置不同审批深度。合规改造、核心数据变更和一般体验优化不应走完全相同的路径。
可以建立组织级需求治理规则,再由业务线补充执行细则。组织级制度负责定义字段、角色、状态、审计要求和升级机制;业务线负责细化场景、验收方式和周期安排。这样既能横向比较,也不会把所有团队压进同一套僵硬流程。
3. 工具选型:先问是否支撑决策链,再看功能清单
评估需求管理工具时,我会先检查需求能否关联目标、业务负责人、评审结论、开发任务、缺陷、发布和效果指标;再检查权限、审计、数据导出、集成、部署方式和迁移成本。单项功能很多,却无法建立跨环节关联,仍然难以追踪需求从提出到结果的全过程。
对于中大型企业或 100 人以上的组织,平台需要支持多团队协作、权限分层、流程配置和长期数据治理。PingCode可作为这类组织评估的候选平台之一;若企业有私有化部署要求或计划从 Jira 迁移,应通过实际数据样本验证字段映射、附件迁移、权限关系、历史记录和集成改造,而不能只依据产品介绍判断“平滑迁移”。
国产替代也不应只看品牌或采购价格。项目负责人应评估迁移停机窗口、用户培训、插件替换、自动化重建、审计连续性和后续运维能力。只有关键工作流经过试迁移和用户验收,才能判断平台是否适合,而不是把工具采购直接等同于治理升级。
| 评估维度 | 验证问题 | 建议测试材料 |
|---|---|---|
| 流程适配 | 能否支持现有角色、状态和审批边界? | 一条真实需求从登记到复盘的全流程 |
| 迁移质量 | 字段、附件、关系和历史决策能否保留? | 不同复杂度的真实项目数据样本 |
| 权限与审计 | 敏感需求能否限制查看并保留操作记录? | 角色矩阵、访问测试和审计样例 |
| 部署与运维 | 部署方式是否符合安全、网络和灾备要求? | 架构评审、备份恢复和升级方案 |
| 使用成本 | 配置、培训、维护和集成总成本是多少? | 试点期间的工时记录和用户反馈 |
4. 已有工具够用时:先修制度,不要急着替换平台
如果团队已有系统,但状态含义混乱、需求无法关联目标、决策记录散落在聊天里,问题更可能是治理规则而非产品功能。先统一术语、精简字段、明确责任,再用一个团队试运行。工具升级应由明确的流程缺口驱动,而不是因为现有系统看起来不够“先进”。
若系统确实无法满足审计、权限或跨项目追踪要求,再启动工具评估。此时应同时核算迁移、集成、培训和双轨运行成本,并设置回退方案。新工具上线初期出现短期效率下降并不罕见,关键是提前限定试点范围和评估周期。
八、不同情况下的取舍:制度必须允许有依据地不做
1. 需求价值高但证据弱:先验证,不急于全面建设
当提出者认为影响很大,但没有用户数据、流程观察或业务结果支撑时,直接排期会把假设包装成承诺。可以先做访谈、原型测试、日志分析或小范围人工试验。验证成本应明显低于全面开发成本,验证结果还要预先约定如何影响决策。
取舍边界是:若潜在损失巨大、外部期限明确且无法等待验证,可在风险控制下先做必要措施;若只是对未来收益的推测,就应要求更强证据,或接受不进入当前计划。
2. 价值高但成本高:切分目标,不机械砍功能
高成本需求常常包含多个场景和能力。项目负责人可以将目标拆成最小可验证路径,先解决影响最大的流程,再观察是否值得扩展。切分应围绕用户价值和依赖边界,而不是把技术上容易做的部分先上线,却没有实际使用价值。
若拆分后核心目标无法成立,就不要为了“快速上线”交付一个残缺版本。此时应比较整体投入、阶段收益和机会成本,决定延后、增加资源或放弃。拆分是管理不确定性,不是掩盖总成本。
3. 业务急迫但技术依赖未完成:明确临时方案和退出时间
某些需求确有时间窗口,但系统改造暂时无法完成。临时人工流程或有限范围的配置调整可以作为过渡方案,前提是明确适用用户、风险控制、责任人、停止条件和有效期限。没有退出日期的临时方案,往往会演变成长期债务。
项目负责人要把临时方案的维护成本纳入排期,不能只记录长期产品化工作的开发量。若临时流程带来数据错误或安全风险,应优先限制范围,而不是为了满足时间要求默认接受不可控风险。
4. 多个高优先级需求争抢资源:公开机会成本
当多个需求都被标为高优先级,标签就失去区分作用。应让决策人比较每个需求的预期影响、截止条件、所需资源和延后后果,并明确本次选择意味着哪些事项延期。资源不足时,项目负责人不应承诺“全部并行推进”,因为并行会增加切换和协调成本。
可以建立固定的优先级复核节奏,让新信息触发重新排序,但避免每天因单个催办就推翻计划。只有出现明确的新证据、新风险或外部约束,才应改变既有决策,并记录改变的理由。
九、建立可执行制度:指标、节奏与责任配套
1. 指标要兼顾速度、质量和结果
只看需求交付数量,会鼓励拆分任务和追求产出;只看周期,会让团队倾向于挑容易完成的事项;只看满意度,又可能忽略合规和长期质量。建议采用一组互补指标,并结合定性复盘解释变化。
| 指标类别 | 可观察指标 | 主要用途 | 注意事项 |
|---|---|---|---|
| 流动效率 | 提出至决策的中位时长、进入开发后的等待时间 | 发现澄清和审批瓶颈 | 按需求类型分组,避免不同复杂度混算 |
| 需求质量 | 开发后重大澄清次数、验收阶段范围争议数 | 识别前期分析不足 | 统一“重大澄清”定义并抽样复核 |
| 计划可靠性 | 承诺范围变更率、延期原因分布 | 检查估算和变更治理 | 不能把所有变更都当成团队失误 |
| 业务结果 | 目标流程耗时、错误率、采用率或风险事件 | 检验上线是否解决问题 | 先设基线和观察窗口 |
| 决策透明度 | 有依据的拒绝率、待决事项逾期数 | 检查治理是否可解释 | 拒绝需求并非负面,关键是理由清楚 |
2. 用固定节奏管理需求,不要靠临时催办驱动
组织可以设置每周初筛、双周需求评审、每月优先级复核和上线后定期复盘。具体频率应根据团队规模与需求量调整,目的不是增加会议,而是让不同类型的决策有稳定入口。对于必须即时处理的事件,另设紧急通道和事后复核。
会议前应异步准备材料,会议中只处理需要共同判断的事项,会后记录决策和行动项。若某类会议连续多次只是在补资料,就应该调整提交门槛,而不是继续延长会议时长。
3. 明确角色边界,避免“大家负责”变成无人负责
- 需求提出人:说明场景、影响对象和诉求来源,协助验证实际问题。
- 业务负责人:确认业务目标、价值判断和验收结果,对需求是否值得投入负责。
- 产品或分析角色:澄清用户任务、范围、规则、异常情况和验收条件。
- 技术负责人:评估架构、接口、数据、安全、成本和实施风险。
- 项目负责人:组织决策、协调依赖、管理承诺与变更,确保决策记录完整。
- 测试与质量角色:设计验证路径,检查需求覆盖和上线风险。
同一人可以承担多个角色,但每项关键判断仍要明确由谁负责。尤其是价值取舍、风险接受和验收结论,不宜全部默认为项目负责人决定;应由拥有业务责任或风险授权的人作出。
十、结语:让需求有证据,让取舍有记录,让结果可复盘
需求管理真正的难点,不是把每个想法都流程化,而是让组织在有限资源下做出更少后悔的选择。问题定义决定方向,证据质量影响投入判断,变更机制保护承诺,验收和复盘则检验假设是否成立。制度只有与责任、指标和决策权限配套,才不会沦为表单工程。
我建议项目负责人从最近一个争议最大的需求开始试运行:补齐问题与证据,列出范围和非目标,明确决策人与验收口径,记录一次真实的优先级取舍,再在上线后检查结果。跑通这条链路后,再把有效做法沉淀为模板、状态和工具配置。先让团队能解释为什么做、为什么不做,再追求把流程做得更自动、更漂亮。
常见问题解答(FAQ)
1. 需求分析阶段如何判断一条需求是否可以进入评审?
我在整理需求时,常遇到业务方只提出一个解决方案,却没有说明要解决什么问题。尤其是多个部门都说需求紧急时,我不确定应该先安排评审,还是先补充信息。
进入评审前,至少补齐需求来源、目标用户、当前痛点、预期结果、验收条件和优先级依据。若无法说明谁会受益、如何判断问题得到解决,就先标记为待澄清,不直接承诺排期;紧急程度可结合业务影响范围、时限要求和不处理的风险记录。
2. 需求优先级应该由项目负责人一个人决定吗?
我做项目计划时,经常同时收到销售、运营和研发提出的高优先级需求。若只按提出人的声音大小排序,团队容易反复改计划,我想知道怎样让优先级判断更透明。
不宜由项目负责人单独拍板;应由业务负责人、产品或项目负责人及技术代表按事先约定的标准共同确认。可用业务价值、影响用户数、时效性、实施成本和风险逐项打分,并记录最终决策人及理由;分数用于排序,冲突项则提交有决策权的人确认。
3. 需求变更后,怎样判断是否需要调整项目计划?
我在项目执行中遇到过需求只改了一句话,却牵连接口、测试和上线时间的情况。也遇到过看起来很大的改动,实际只是文案调整,所以想知道变更评估应看什么。
先做影响分析,再决定是否调整计划:核对范围、依赖关系、开发与测试工作量、风险及交付日期。若变更影响关键路径、验收标准或已承诺的交付范围,应记录变更原因和批准人,更新排期并同步相关人员;若不影响上述内容,也要留痕,但可不改里程碑。
4. 需求管理流程运行得好不好,应该看哪些指标?
我负责推动团队建立需求制度,但只统计需求数量或按时完成率,似乎看不出流程是否真的有效。项目复盘时,我希望能区分是需求质量、变更控制还是交付执行出了问题。
建议按同一统计周期观察需求评审通过率、需求变更率、需求从提出到决策的中位时长、验收一次通过率,以及因需求遗漏导致的返工量。明确分母和口径,例如变更率可定义为进入基线后发生实质范围变更的需求数除以基线需求总数;按项目阶段和需求类型拆分,才能定位改进环节。
核心关键词
文章包含AI辅助创作:需求分析管理指南:项目负责人如何做好需求管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/575034
读者评论
我们之前也试过给需求打分,分数最后还是被催得急不急左右。把评分依据摊开讨论,比追求一个精确总分更有用。
统一入口确实能减少聊天记录里漏需求的情况,不过紧急事项事后补登记的期限最好明确,不然很容易变成常规绕行。
验收标准写到异常边界很关键。我们有些需求主流程都通过了,后来才发现权限不足时的提示和处理方式没人提前确认。
