需求状态管理方法大全:项目负责人需求管理实操方法落地清单
需求状态看起来只是下拉框里的几个选项,却经常决定一项工作是按时交付,还是在评审、开发、测试之间反复打转。我见过最典型的情况是:看板上几十条需求都标着“进行中”,负责人却说不清哪些已经确认、哪些正在等业务拍板、哪些实际上已经失效。解决办法不是再增加十个状态,而是让每个状态都对应一个明确的事实、责任人和下一步动作。
一、先讲核心结论:状态不是标签,而是管理约定
1. 状态要能回答三个问题
我判断一套需求状态设计是否可用,通常先看它能不能回答三个问题:这条需求目前处于什么事实阶段?谁要采取下一步行动?满足什么条件才能进入下一状态?如果一个状态只能回答“看起来进展如何”,却不能指导动作,它大概率只是装饰性标签。
比如“待评审”如果没有评审负责人、评审时间和进入评审的材料要求,实际上只是把不确定性改了个名字。“开发中”如果没有关联负责人、预计完成时间或当前阻塞原因,管理者也无法判断它是正常推进还是长期停滞。
状态的核心价值不是让看板更丰富,而是把需求交接、决策和风险暴露变得可见。状态越多不一定越成熟;能减少误读、减少追问、缩短等待的状态,才值得保留。
2. 先用最小闭环,再按真实问题扩展
对多数团队,我建议先从一个可运行的主流程开始:新建、待澄清、待评审、已承诺、实现中、待验收、已完成、已取消。它不是所有团队的标准答案,而是一组用于建立管理闭环的起点。团队应依据产品交付方式调整名称和边界,而不是照抄字段。
尤其要区分“已完成”和“已取消”。前者表示承诺的结果已经验收,后者表示团队经过明确决策,不再投入资源。把两者都塞进“关闭”,会让需求完成率、取消率和计划兑现率失去解释力。
3. 先明确状态模型的边界
需求状态描述的是需求从提出到处理完毕的生命周期,不宜拿来同时表达优先级、风险、部门归属、版本、开发进度和客户满意度。那些信息应通过独立字段或视图呈现。否则,“高优先级待开发”“客户催办中”“版本延期”都会变成状态,状态数量很快膨胀。
我通常把管理信息拆成四类:生命周期状态说明阶段,优先级说明相对价值,风险字段说明不确定性,负责人字段说明责任归属。拆开后,管理者才有机会单独分析“需求卡在哪个环节”与“哪些高价值事项仍未启动”。
| 管理问题 | 适合承载的信息 | 不建议的做法 |
|---|---|---|
| 需求走到哪一步 | 生命周期状态 | 用优先级代替阶段 |
| 先做哪一项 | 优先级或价值评分 | 把“紧急”设成一个生命周期状态 |
| 为什么还没推进 | 阻塞原因、待决策人、计划处理时间 | 长期停留在“进行中” |
| 谁负责下一步 | 当前负责人或责任角色 | 只记录最初提交人 |
二、背景和真实场景:状态混乱通常从交接开始
1. 需求不是沿着一条直线向前走
许多流程图把需求画成从提出到完成的直线,真实项目却经常发生回退、补充和取消:业务提出目标,产品发现边界不清;评审发现依赖系统尚未确认;开发过程中出现技术限制;验收时用户发现原先理解的成功标准并不一致。状态设计必须容纳这些变化,但不能把每一次讨论都变成新的状态。
因此,状态模型既要表达主路径,也要规定例外如何返回。例如,评审不通过的需求是回到“待澄清”,还是进入“暂缓”?关键在于团队想表达的事实:如果仍要补材料继续争取,回到待澄清;如果当前周期明确不安排,则进入暂缓,并记录重新评估的触发条件。
2. 一个常见的跨部门情境
以下是用于说明管理方法的匿名化情境,不对应某家企业的统计结果:一家多业务线组织同时处理客户反馈、内部效率改进和监管要求。需求提交者来自业务部门,产品负责梳理方案,研发评估实现成本,测试参与验收标准制定。每个团队都在推进,但“已评审”“已排期”“已开发”的口径并不一致。
业务把“产品已经看过”称为已评审;产品把“技术评估完成”视为可以排期;研发则认为只有进入当前迭代,才算开始处理。于是周会上,各方讨论的并不是同一批需求。管理者看到的是三个团队各自正确的状态,组织层面得到的却是错误的进度判断。
这个情境说明,状态首先是协作语言。只在某个小组内部说得通,却无法在产品、研发、测试和业务之间对齐的状态,不适合作为跨团队管理口径。
3. 组织规模越大,状态口径的成本越高
几十人团队可以靠口头解释补齐状态含义;当参与者扩展到多条产品线、多个职能和多地团队,这种默契就会失效。规模化管理需要明确谁有权改变状态、是否必须填写条件字段、回退时由谁接手,以及哪些角色可以关闭需求。
在中大型企业中,需求管理还常常连接研发计划、测试验证、发布记录、权限控制和历史追溯。状态不仅服务于看板,还影响数据统计与责任交接。因此,流程调整不能只让某个团队操作更顺手,还要评估上下游报表和协作规则是否会被破坏。
对于需要统一多团队流程的组织,可以使用支持自定义流程、权限配置、项目视图和需求追溯的管理平台。例如,PingCode面向中大型企业及百人以上组织的项目协作场景,可作为评估候选;若涉及本地化部署或从既有工具迁移,应在采购和试点阶段核对当前产品能力、迁移范围、权限映射、附件处理及历史数据完整性。任何平台都不应仅凭功能介绍就被认定为“直接替换”,关键是通过真实项目验证流程和数据能否平稳衔接。
三、常见误区:看起来流程更细,实际信息更差
1. 把每个动作都设计成状态
“等待业务回复”“等待研发评估”“等待测试排期”“等待领导审批”看起来很具体,但如果每遇到一种等待就增加一个状态,流程会迅速变得难以维护。更稳妥的方式是把生命周期状态控制在少数阶段,再用“等待对象”“阻塞原因”“预计解除日期”等字段补充具体情况。
例如,需求处于待评审阶段,同时标记“等待业务补充目标用户”和责任人。这样既能通过状态统计需求处于评审前,又能定位具体等待原因。若把两者都写进状态,后续很难汇总不同类型的评审阻塞。
2. 用“进行中”掩盖停滞
“进行中”非常容易成为收容箱。产品正在梳理、研发已接手、测试正在准备、业务等待确认,最后都可能被归进同一个状态。看板看起来有动态,实际却没有可解释的推进信号。
解决办法不是无限拆分阶段,而是要求“进行中”必须有明确的责任人、目标结果和更新时间。对跨越多个职能的流程,可以区分“实现中”和“待验收”,让交付事实从开发活动中分离出来;对更复杂的项目,还可以在状态旁边展示当前处理角色和最近更新时间。
3. 把暂缓当作取消,或把取消藏起来
“暂缓”意味着需求仍有可能在条件满足后重新进入评估;“取消”意味着已做出停止投入的决定。二者的管理意义完全不同。把暂缓需求直接关闭,会使需求重新启动时没有决策依据;把取消需求长期留在“待办”,又会污染积压量和优先级判断。
我会要求团队在暂缓或取消时记录原因、决策人和复核条件。对于暂缓,至少要说明何时或发生什么变化后再评估;对于取消,要说明是价值不足、重复建设、方案不可行,还是业务目标已变化。
4. 把状态数量当作流程成熟度
状态越多,未必代表管理越精细。新增一个状态会带来培训成本、权限配置成本、报表口径成本和迁移成本。如果没有具体问题被解决,新增状态只是在扩大维护面。
一个实用判断是:团队是否能说明这个状态与前后状态的区别,进入和退出条件是什么,谁负责推动,以及该状态能否形成独立的管理动作。如果其中两项无法说清,就先考虑用字段、标签、自动提醒或视图解决。
5. 只看最终完成率,不看等待和回退
完成率是结果指标,却不能单独解释交付是否健康。假如需求平均要等待业务补充信息,或评审后频繁退回,单看完成数很容易把上游质量问题误判为研发效率问题。
建议同时观察需求在各阶段的停留时间、退回比例、阻塞原因分布和取消比例。分析时要按需求类型、规模和优先级分层,不要把小修复和跨系统改造混在同一组里比较。
四、专业判断逻辑:从流程目标反推状态设计
1. 先确认管理对象是什么
“需求”可能指用户问题、产品能力、业务项目,也可能是一个可以进入迭代的交付项。不同层级不能强行使用同一套状态。例如,用户问题可能需要验证和归因;产品能力需要评估和路线规划;研发交付项则需要实现、测试和发布。
如果一个需求跨越多个层级,建议明确父子关系或关联关系:上层记录业务目标和价值,下层记录可实施的交付项。这样可以避免一个大型需求从提出到上线始终只有一条状态,团队却无法解释中间发生了什么。
2. 用状态边界替代状态名称争论
团队往往会花很多时间争论叫“已确认”还是“已评审”,却忽略最重要的问题:进入这个状态时,哪些事实已经成立?我更建议先写边界,再定名称。对每个状态回答四件事:进入条件、必填信息、责任角色、退出条件。
| 状态 | 进入条件 | 当前责任 | 退出条件示例 |
|---|---|---|---|
| 待澄清 | 需求已登记,但目标、范围或验收方式存在缺口 | 需求提交人或产品负责人 | 关键问题有明确答案,材料满足评审要求 |
| 待评审 | 目标、范围和初步验收标准已具备 | 产品负责人及评审参与角色 | 评审结论已记录,风险和依赖已确认 |
| 已承诺 | 组织已决定纳入明确计划或版本 | 计划负责人 | 工作开始实施,或计划变更并记录原因 |
| 待验收 | 实现已提交,且具备可验证的交付物 | 验收人或业务代表 | 验收通过,或问题退回并说明原因 |
| 已完成 | 验收标准满足,结果已被确认 | 需求负责人归档 | 不再流转;如需新工作,建立关联需求 |
3. 区分流程状态和决策结果
“通过”“不通过”“待补材料”更像评审结论;“待评审”“已承诺”“实现中”则是生命周期阶段。二者可以有关联,但不一定应合并为同一套状态。评审未通过后,需求可能退回澄清,也可能被取消;仅靠一个“未通过”状态表达不了后续去向。
对于审批节点较多的组织,评审结论可以作为记录字段或决策日志,生命周期状态则保留流程位置。这样既能追溯决策,也能让状态报表保持稳定。
4. 判断要不要拆分状态的四个问题
当团队提出新增状态时,我会先问:它是否代表一个新的责任交接?是否需要独立的进入和退出条件?是否需要单独统计停留时间或风险?是否会触发不同权限或自动动作?如果这些问题大多是否定的,新增状态的必要性通常不高。
例如,“等业务答复”和“等安全评估”可能都处于待评审阶段,但负责对象、处理时限和风险完全不同。可以保留同一个生命周期状态,同时用阻塞类型和责任人区分;如果两类事项需要不同的流程权限与管理节奏,再考虑拆分。
5. 用数据判断流程,而不是凭周会印象
流程指标必须定义口径。需求周期可以从首次进入待评审算到验收完成,也可以从创建算到关闭,但两种口径回答的问题不同。等待时间要说明是否包含周末、暂停期和外部依赖;完成率要明确分母是承诺需求还是所有登记需求。
对团队改进而言,阶段停留时间和回退率通常比总需求数更能定位问题。观察到某阶段停留变长时,还要抽样核对记录,判断是实际等待、数据未更新,还是状态规则被绕过。没有数据口径和样本核查,图表可能只是把错误流程画得更漂亮。
五、案例与数据观察:用一次流程复盘找出真正的等待点

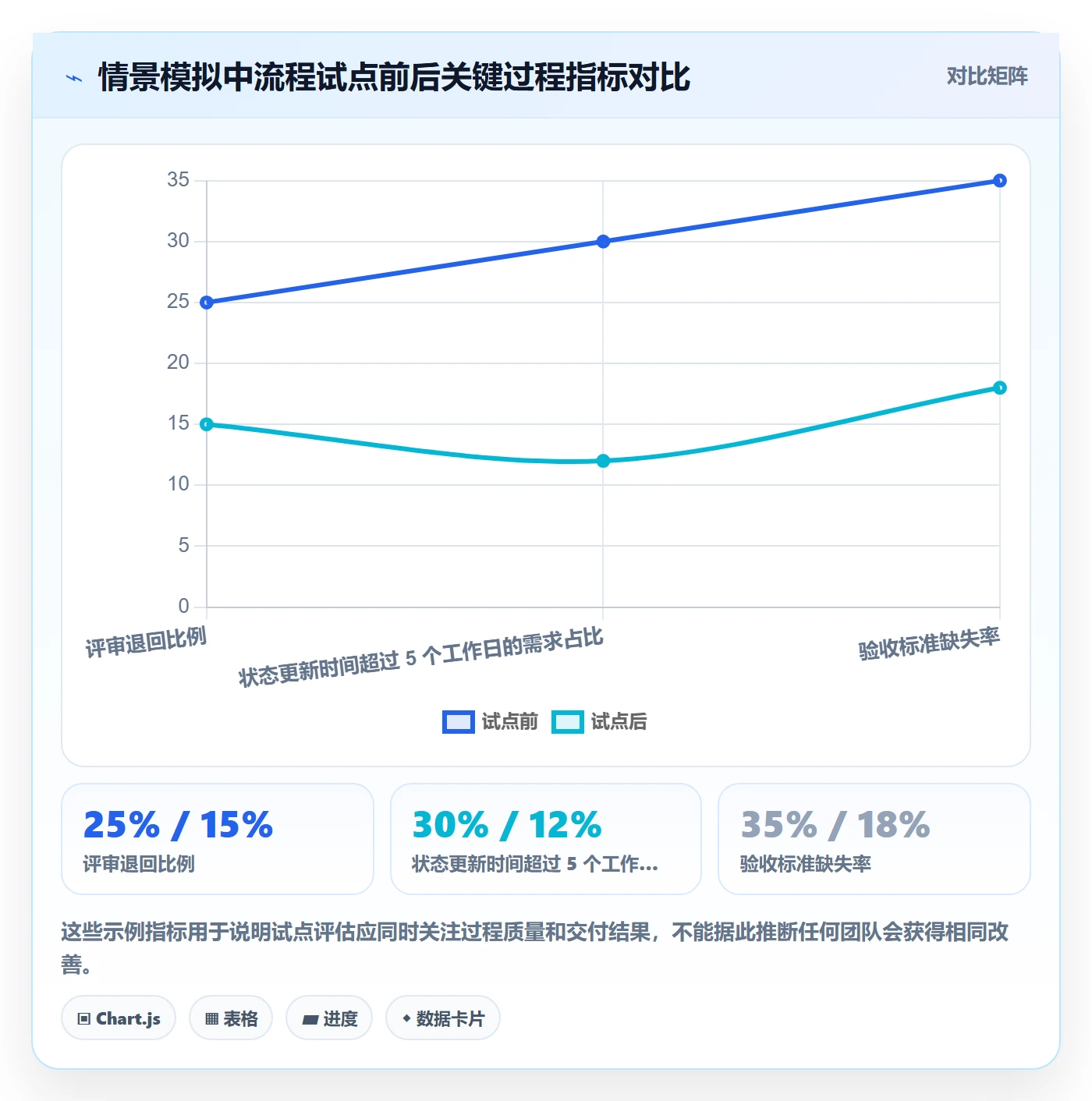

1. 先声明数据性质,再讨论结论
为了避免把示例误当行业基准,下面的数字均为情景模拟数据,用于展示复盘方法,不代表任何企业的真实经营统计,也不能直接用作团队绩效目标。实际项目应从本组织的需求记录中提取数据,并公开统计口径、时间范围和样本条件。
假设一个跨职能团队抽取了一个季度内的 120 条需求,发现“待评审”平均停留时间最长。只看平均数,可能会得出评审资源不足的结论;进一步检查后发现,部分需求缺少目标用户和验收标准,评审会议只能反复补信息。问题不是评审会议开得不够多,而是进入评审前的材料质量不足。
2. 用分阶段停留时间定位瓶颈
在这个模拟情境中,团队先把各阶段中位停留时间和回退次数放在一起看。中位数比单独使用平均数更不容易被少数超长需求拉偏,但仍应结合高分位值和具体案例,识别长尾问题。

3. 再看需求为什么被退回
把“退回”单独统计,能区分评审耗时究竟来自排队还是反复补信息。仍以情景模拟为例,假设 30 条评审退回记录中,有一半与验收标准不清有关,另外一部分来自依赖系统或业务范围不确定。此时,优先投入不应是增加评审会,而是建立评审前置清单,并让提交者在进入评审前补齐关键字段。
退回原因必须允许多选或记录主因,但要避免随意选择“其他”。如果“其他”占比长期偏高,说明原因分类过粗,或填报者没有足够时间记录。管理者可以每月抽取少量样本进行人工归类,调整选项,而不是一开始就设计几十个原因。

4. 用小范围试点验证改动是否有效
团队可以先在一个产品小组试行四周,而不是一次性重构全部流程。试点前记录基线:阶段停留时间、退回原因、状态更新及时率、需求取消原因。试点期间只改变一到两项规则,例如增加评审前置清单、规定待确认需求必须填写责任人和预计回复日期。
试点结束后对比前后数据,同时抽查记录质量。如果待评审时间下降,但大量需求被草率标为“已承诺”,那不是流程改善;如果状态更新更及时,但团队填写字段的时间明显增加,也要评估数据采集是否值得。指标改善必须与实际交付质量一起解释。

5. 评估平台时,先跑流程再看功能清单
如果组织要借助项目管理平台承载需求状态,建议拿一条真实需求从提交一直走到验收,而不是只看演示环境里的漂亮看板。重点检查:不同角色能否按权限更新状态;必填条件是否能有效约束;回退后历史记录是否可追溯;报表能否区分完成与取消;跨项目视图是否能呈现阻塞与负责人。
以 PingCode 等平台作为候选时,中大型组织还应验证私有化部署要求、既有流程映射、数据迁移范围和团队培训成本。若从 Jira 类工具迁移,应先选取一个试点项目,检查字段对应、状态转换、用户和权限映射、附件、评论、历史记录及关联关系。所谓平滑迁移必须以验证结果为准,不能仅依据产品宣传或一次性导入成功来判断。
我会把“需求状态是否能表达真实业务规则”放在“界面是否像现有工具”之前。迁移的目标不只是搬走数据,还要明确哪些旧状态应合并、哪些历史字段需要保留、哪些流程规则应重新设计。没有清理的旧流程,换个平台后仍会产生旧问题。
六、不同情况下的行动建议:先解最痛的问题
1. 小团队:用简单状态和明确责任起步
小团队通常更需要低维护成本,而不是复杂的审批链。可以采用少量主状态,明确提交人、处理负责人、验收人和取消理由。团队每周花十分钟检查长期未更新事项,比维护一套没人执行的精细工作流更有效。
小团队也可以暂时不建立复杂的价值评分模型,但要保留“为什么现在做”和“成功如何判断”这两个问题。团队人数少不代表信息可以省略,口头信息一旦随着成员变动而消失,需求就很难复盘。
2. 多团队协作:统一核心状态,保留局部差异
多个团队协作时,先统一对组织报表和交接最重要的核心阶段,例如待评审、已承诺、实现中、待验收、已完成。各团队可以在局部增加更细的子流程,但应能够映射回统一口径。
这种做法避免两种极端:一是每个团队各自定义状态,组织无法汇总;二是强制所有团队使用完全相同的细节流程,导致业务差异被压平。统一“管理语言”,不等于统一每个操作步骤。
3. 受监管或审计要求较高:优先保证记录可追溯
对需要审计的团队,状态变化应保留操作人、时间、变更前后值和必要说明。对审批、风险接受和需求取消等关键决定,应保存决策依据及责任角色。是否需要电子签名、留存期限或特定权限,应依据企业制度和适用法规确认,不要用通用流程模板代替合规判断。
这类组织应优先验证不可随意覆盖的历史记录、权限隔离、变更日志导出和异常处理机制。状态名称是否简洁重要,但记录可信、责任明确通常更重要。
4. 产品探索期:不要把不确定性伪装成承诺
探索性需求需要调查、原型验证或小规模实验。此时“已承诺”可能过早,可以增加探索阶段,或使用独立的验证任务和决策记录。核心是区分“正在验证是否值得做”和“已决定投入资源交付”。
探索结束后应形成清晰结论:继续投入、暂缓观察、调整方向或停止。没有结论的探索项目会长期占用资源,也会让团队误以为每项研究都必然进入开发。
5. 迁移旧系统:先做字段盘点,再做映射
迁移前要整理旧状态的实际使用方式,而不是只导出字段名称。抽样查看历史记录,统计每个状态的使用频率、停留时间和常见转换路径,再决定保留、合并或归档。
对于无法准确映射的历史状态,要保存旧值或迁移说明,避免为了追求表面整齐而丢失审计信息。新流程上线前,可同时运行一小段时间的对照检查,确认关键报表和跨团队视图仍能解释业务事实。
七、不同情况下的取舍:简单、精细与自动化之间如何平衡
1. 少量状态和精细状态的取舍
少量状态易学、易统计、维护成本低,适合流程稳定、团队规模较小或业务差异不大的场景。它的缺点是阶段内信息可能较粗,需要通过责任人、阻塞原因和更新时间补充。
精细状态适合存在明确审批节点、责任交接和审计要求的复杂流程。它能帮助定位等待,但会增加培训、配置和报表维护成本。只有当这些细节会触发不同决策或动作时,精细化才有价值。
| 方案 | 主要收益 | 主要成本 | 更适合的情况 |
|---|---|---|---|
| 少量生命周期状态 | 易理解、易推广、统计口径稳定 | 阶段内差异需要其他字段补充 | 小团队、早期流程、快速试点 |
| 细分阶段状态 | 交接和瓶颈更容易定位 | 配置、培训和维护负担更高 | 多职能流程、审批链明确、需审计 |
| 主状态加辅助字段 | 兼顾统计稳定与问题定位 | 需要定义字段责任和数据质量规则 | 多数跨团队产品组织 |
2. 自动化和人工判断的取舍
自动化适合重复、可验证且边界明确的动作,例如进入待验收时通知验收人、超出约定时间未更新时提醒负责人、关闭时要求填写结果。它不适合替代高不确定性的价值判断,也不应在缺少数据质量控制时自动关闭需求。
自动化规则上线后要观察误触发率和人工覆盖次数。若频繁出现“系统提醒错了”“状态被自动改回去”,通常是触发条件设计不合理,或团队尚未形成稳定操作习惯。自动化的目的应是减少重复劳动,而不是让规则看起来更先进。
3. 统一标准与团队自主性的取舍
组织级标准有利于横向汇总、资源协调和风险监控;团队自主性则有利于适应不同交付方式。实际做法可以设定不可变的核心状态与必需字段,同时允许团队在局部流程中增加步骤,并维护清晰的映射关系。
如果所有团队的“完成”定义不同,管理层就不应直接比较完成率。先统一统计口径,再决定是否需要统一操作流程;不能为了制作一张汇总报表,强行改变所有团队的业务边界。
4. 短期交付速度和长期可追溯性的取舍
省略记录能让单次操作更快,却会把成本转移给以后接手的人。相反,要求每次状态变化填写大量字段,会让团队绕开流程或敷衍填写。较好的平衡是:关键节点要求必要信息,普通流转尽量轻量;根据决策风险配置不同记录要求。
例如,普通实现进度更新可以只要求负责人和预计日期;进入承诺、取消、变更范围和验收失败等关键节点,则要求说明决策理由或影响。这样更能把记录成本花在未来真正需要复盘的地方。
八、需求状态管理落地清单:从定义到复盘形成闭环
1. 流程设计前的检查清单
- 明确需求对象:用户问题、产品能力、交付任务是否混在同一层级。
- 列出关键角色:提交人、产品负责人、评审人、实现负责人、验收人分别是谁。
- 梳理真实路径:抽查近期需求记录,找出实际发生的状态转换和回退。
- 识别管理目标:是缩短等待、减少返工、加强审计,还是提升计划兑现率。
- 确定数据口径:说明周期、完成率、停滞和取消分别如何计算。
2. 每个状态的定义清单
- 写清状态描述:用事实说明需求处于什么阶段,避免“正在处理”之类模糊定义。
- 写清进入条件:进入前必须具备哪些信息或评审结论。
- 写清当前责任:当前由哪个角色推动,而不只是保留最初提交人。
- 写清退出条件:完成什么动作后才能进入下一阶段或回退。
- 写清异常路径:如何处理暂缓、取消、退回和重复需求。
- 检查是否重复:如果状态只是换了一个责任人或说明阻塞原因,考虑用字段表达。
3. 试点运行清单
- 选择范围可控的团队和项目,避免一次性影响所有业务线。
- 保留改动前基线,至少记录各阶段停留、退回原因和更新时间。
- 培训时讲清状态边界和典型例子,而不只是展示状态列表。
- 每周抽查少量需求,核对状态是否与实际事实一致。
- 收集误用、绕流程、字段缺失和自动化误触发等问题。
4. 复盘与持续改进清单
- 先检查数据质量,再解释指标变化,避免把未更新误判为停滞。
- 按需求类型、团队和优先级分层,避免不同复杂度样本直接比较。
- 删除没有独立管理价值的状态,合并语义重叠的阶段。
- 只有当新增状态能改变责任、动作、决策或统计时,才保留它。
- 为流程变更记录版本和生效时间,保证跨周期数据解释一致。
九、总结:先管理事实,再管理状态
1. 最重要的判断原则
需求状态管理的难点,不在于设计一套看起来完整的流程,而在于确保不同角色对同一状态说的是同一件事。状态要有边界,边界要能指导行动,行动要留下必要记录,记录最终能支持复盘和决策。
我的建议是先从团队最常见的误解和等待开始:找出三类最常见的状态混用,明确每类状态的进入条件、责任人和退出条件;再用小范围试点验证停留时间、回退原因和数据质量有没有改善。只有证据表明某个阶段需要独立管理时,才新增状态。
2. 下一步怎么做
下一步可以抽取最近一个季度的需求记录,先不改流程,统计状态使用频率、阶段停留时间、退回原因和长期未更新事项。挑出最影响交付的一处问题,设计一项小改动,并在一个团队试行四周。试点结束后,不只看周期有没有缩短,还要核对需求质量、记录负担和协作体验。
真正有效的需求管理,不是让每条需求都顺利通过所有状态,而是让团队更早发现不清楚、不值得做、无法交付或需要重新决策的需求。当状态能帮助组织及时作出这些判断,它才从看板标签变成了管理能力。
常见问题解答(FAQ)
1. 需求状态应该设置为哪些阶段?
我之前把需求状态分得很细,团队成员却经常不知道该选哪一个。现在项目同时有新需求、评审中和已排期的需求,我想知道怎样设置才既清楚又不增加维护负担。
可以从“待澄清、待评审、已批准、已排期、进行中、已完成、已拒绝”七个状态起步。每个状态都要定义进入条件和负责人,例如只有明确业务目标、验收标准和优先级的需求才能进入“已批准”;如果团队每周仍频繁争论某个状态的含义,再补充规则或拆分状态。
2. 需求状态变更由谁负责,什么时候更新?
我遇到过需求已经开始开发,但看板上仍显示待排期的情况,开会时还得逐条核对。我想确认状态更新应该由项目负责人统一维护,还是由实际处理需求的人更新更可靠。
建议由当前负责该需求的人在工作发生变化时更新状态,项目负责人维护状态定义、检查异常并推动跨角色交接。可约定评审通过、进入迭代、开始开发、验收通过等事件发生后当日更新;每周检查状态停留超过约定时限的条目,例如待评审超过五个工作日或进行中长期无进展的需求。
3. 需求被拒绝或暂缓后,怎样避免以后重复讨论?
我在复盘需求池时发现,有些被否决的需求隔几个月又被重新提交,大家记不清当初的判断依据。我想知道这类需求怎样记录,既方便追溯,也不妨碍情况变化后重新评估。
拒绝或暂缓时记录决策日期、决策人、原因和重新评估条件,例如目标用户不足、收益不明确或依赖尚未具备;不要只写“暂不考虑”。当业务数据、预算或依赖条件发生变化时,可以重新打开需求并保留原记录,同时标注本次评估与上次相比有哪些新证据。
4. 如何判断需求状态流程是否有效?
我担心状态看板看起来很完整,实际却没有帮助团队更快决策。尤其在需求积压时,我想知道应该看哪些指标来判断流程出了问题,而不是单纯增加更多状态。
按周或按迭代统计各状态的需求数量、停留时长、状态回退次数和从提出到决策的周期,并按需求类型分组观察。若待评审数量持续增加且停留时间变长,优先检查评审产能或入口信息是否完整;若频繁回退,检查状态准入条件和验收标准是否含糊,而不是先增加状态。
核心关键词
文章包含AI辅助创作:需求状态管理方法大全:项目负责人需求管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574956
读者评论
把生命周期状态和阻塞原因拆开这一点很实用。我们之前把“等业务确认”“等技术评估”都写成不同状态,结果报表很难统计,后来改成统一状态加责任人和截止时间,周会追踪确实清楚了不少。
文章提到区分“暂缓”和“取消”,这个细节容易被忽略。实际管理中暂缓需求经常重新启动,如果没有记录复核条件,过几个月基本没人知道当时为什么停,也很难判断是否值得重提。
状态设计的方法比较完整,但落地时还要考虑团队执行成本。若每次状态变更都要求填写很多字段,成员可能直接绕过流程。建议先选一两个项目试运行,用真实数据验证字段是否真的能帮助决策。
