需求拆解最容易被误判成“把大需求拆成小任务”。真正让跨部门项目失速的,往往不是任务太大,而是产品、研发、测试、运营分别理解了不同的目标:会议上大家都说“没问题”,进入开发后才发现验收标准不一致、依赖没有确认、优先级也不是同一套。要让需求管理落地,关键不是拆得更细,而是建立一条从业务结果到可验证交付的责任链,并用少数关键指标持续检查这条链有没有断裂。
需求拆解流程与规范:跨部门团队需求管理落地方案关键指标
一、先讲结论:需求拆解的目标是减少交付中的意外
1. 先把需求管理看作决策链,而不是文档工作
我判断一套需求流程是否有效,不先看模板有多少字段,而看团队能不能回答五个问题:为什么做、为谁做、做到什么算完成、谁来验收、发生变化时由谁决定。只要其中一个问题没有明确答案,后续的拆解、排期和测试就会不断返工。
需求拆解的起点应当是业务结果,终点应当是可验证的交付。中间需要经过问题确认、范围界定、方案拆分、依赖识别、验收定义和变更控制。每一步都要产生下一步能使用的输入,而不是仅仅留下一份看起来完整的材料。
我的核心判断是:一条好需求至少要同时满足“有业务理由、有边界、有责任人、有验收证据、有变化规则”五项条件。这五项不是文档检查清单,而是降低团队误解成本的控制点。
2. 拆到“可估算、可验证、可交付”就应该停
过粗的需求无法估算,过细的需求则会把方案过早锁死。比较稳妥的拆分粒度,是让团队能够估算工作量、明确依赖,并在一个可控周期内完成和验证。若一个子项仍需要多个部门各自猜测“具体要做什么”,它就还没有拆完。
反过来,如果拆出来的每个任务都只有几小时,却要求需求负责人逐条审批、逐条改写,说明管理粒度可能已经超过实际风险。拆解不是追求条目数量,而是让不确定性尽早暴露,让执行责任能够清楚落到人和团队。
3. 指标要覆盖速度、质量和决策稳定性
只看需求吞吐量,团队可能为了完成更多条目而把需求切得越来越碎;只看按期率,又可能通过不断缩小范围来美化结果。因此,建议至少同时观察交付周期、需求返工率、验收一次通过率、需求变更影响、依赖按期解除率和业务结果达成率。
不同组织的指标基线差异很大,不能把示例数值当行业标准。我更建议先取本团队连续数个迭代的真实基线,再定义改善方向,并记录需求类型、紧急程度、团队规模和统计口径,避免把不同难度的需求混在一起比较。

二、背景与真实场景:跨部门协作为什么会让小需求变复杂
1. 部门之间看到的是同一问题的不同切面
设想一家拥有产品、销售、运营、研发、测试和客服团队的企业,收到“客户希望支持批量导入”的需求。销售关心能否满足重点客户签约条件,运营关心数据整理成本,研发关心字段映射和异常处理,测试关心重复数据与失败回滚,客服关心导入失败后如何解释。
如果需求只有一句“增加批量导入功能”,每个部门都会把自己熟悉的部分补进去。产品可能按主流程设计,研发默认数据格式固定,运营期待可配置字段,而客户实际需要保留失败记录并支持续传。看上去是一个功能,实际包含多种业务选择和技术约束。
这类问题常常不是因为员工不配合,而是信息在跨部门传递时没有明确的交接标准。口头同步适合快速讨论,不适合长期承担验收依据;会议纪要也不能代替决策记录,因为读者未必知道哪句话是结论、哪句话只是备选方案。
2. 团队规模越大,隐性约定越容易失效
小团队可以靠日常交流补足空白:需求提出者直接找开发解释,测试在走廊里问产品,负责人临时拍板。但人员、项目和系统数量增加后,隐性约定会变成排队等待。一个关键信息如果只存在某个人的聊天记录里,人员轮换、并行项目和时区差异都会放大风险。
因此,百人以上的组织通常更需要明确需求入口、决策权限、状态定义和变更记录。不过,组织规模本身并不能证明必须采购某种工具。流程是否有效,先看需求跨越多少团队、接口依赖有多复杂、审计与部署约束有多强,再决定工具需要承担什么职责。
3. 一个需求要有“主责人”,不等于所有工作由一个人完成
跨部门协作最常见的责任误区,是把“大家共同负责”理解成没有人对最终结果负责。需求可以由多方提供信息,但必须有一个明确的需求负责人维护目标、范围、决策与变更状态;交付阶段也要指定方案负责人、实现负责人和验收负责人。
主责人不需要替所有部门作专业判断。研发负责人判断技术方案,安全团队判断安全风险,业务负责人确认价值和取舍。主责人的责任是确保这些判断被收集、冲突被升级、最后决定被记录,而不是把所有权力集中到一个岗位。

三、常见误区:看似规范,实际让需求更难交付
1. 误区一:把需求拆成任务,就算拆解完成
把“建设数据看板”拆成前端、后端、测试三项,只是工作分工,不是需求拆解。团队还需要知道看板面向谁、解决什么问题、指标如何定义、数据从哪里来、权限如何控制,以及出现延迟或缺失时怎样呈现。
没有业务语义的任务拆分,容易出现“每项都完成,整体却不能用”。我会检查每个任务能否对应一个用户场景或交付结果,也会检查任务之间的顺序、接口和验收证据是否明确。若只能描述产出动作,不能描述预期结果,通常还需要回到需求层补充。
2. 误区二:需求越详细,执行风险就越低
把所有交互、字段、边界情况一次性写死,看起来能减少疑问,却可能在缺少用户验证时造成错误承诺。详细文档适合记录已确认的约束,不适合把尚未验证的猜测包装成确定方案。
更实用的做法是标注信息状态:已确认、待验证、暂定假设、明确不做。每个待验证项还要写出验证责任人、验证时间和判断方式。这样,团队知道哪些内容可以直接实现,哪些内容应当先做原型、访谈或技术试验。
3. 误区三:所有需求都走同一套审批流程
权限调整、文案修正、核心计费规则和全新业务能力的风险并不相同。用同一层级的审批和材料要求处理它们,要么让低风险事项排队,要么让高风险事项缺少必要审查。

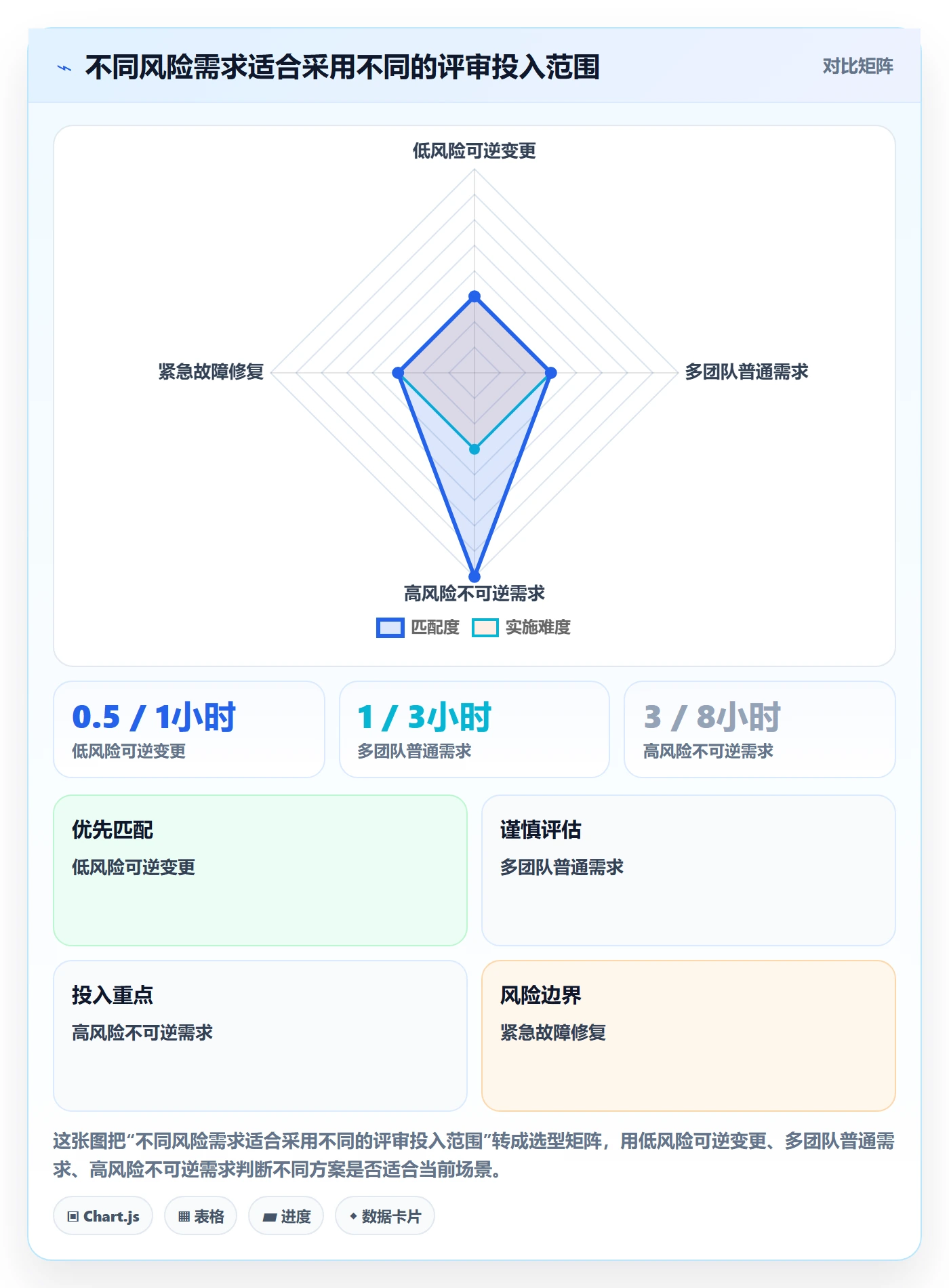

我建议按影响面、可逆性、合规风险和依赖复杂度分级。低风险且可快速回滚的变更可以轻量处理;涉及资金、隐私、安全、核心数据或外部承诺的需求,应增加专业评审与验收证据。流程强度应该随风险变化,而不是随文档字数变化。
4. 误区四:用按期率证明需求管理有效
项目按期上线,不代表用户问题真的解决了。团队可能通过缩减范围、延期处理边界场景或把验收推给后续版本来守住日期。反过来,合理调整时间也不必然意味着管理失败,尤其是新信息改变了原有风险判断时。
按期率需要与范围变更率、缺陷逃逸率、验收一次通过率以及业务效果一起解释。如果按期率提高但上线后缺陷和返工同时上升,应该判断为质量成本转移,而不是效率改善。
5. 误区五:工具状态就是项目真实状态
“已评审”“进行中”“已完成”等状态,只能描述流程位置,不能自动证明决策质量。若团队不约定状态的进入条件,同一个“已完成”可能代表代码合并、测试通过、业务验收或正式发布,管理报表自然无法比较。
因此,每个关键状态都应有可核验的进入条件。例如“可进入开发”需要负责人、范围、验收标准和依赖状态齐备;“可关闭”需要验收结论、遗留问题处理方式和交付记录。状态定义越清楚,工具数据越能用于决策。
四、专业判断逻辑:从业务问题到可验收需求的拆解方法
1. 先确认问题,不要从解决方案开始
需求讨论可以从一个简短的问题陈述开始:谁在什么情境下遇到什么障碍,当前如何处理,造成了什么影响。这个表达不要求每项需求都拥有完整的财务测算,但至少应区分事实、推断和诉求,避免把“客户要求某功能”直接等同于“客户问题已被理解”。
如果问题证据暂时不足,不必阻止讨论,但要把需求标记为待验证,并设置验证动作。可以检查客服工单、业务日志、用户访谈、运营人工处理记录或现有流程耗时。证据的价值不在于数量多,而在于能否改变优先级或方案选择。
2. 明确结果、边界与非目标
业务结果回答“做完希望发生什么变化”;范围回答“这次具体交付什么”;非目标回答“本次明确不解决什么”。非目标常被忽略,却能有效处理跨部门的默认期待,例如本次支持一种文件格式,但不承诺自动修复所有脏数据。
建议把范围写成可讨论的边界,而非抽象口号。对于功能需求,可以列出支持对象、关键流程、异常处理、权限范围和数据留存;对于流程改造,可以写明适用团队、例外情况、迁移时间和人工兜底方式。
3. 用场景和验收标准检验拆分质量
每个需求切片至少应包含用户或业务角色、触发条件、预期行为和结果证据。验收标准要避免“体验良好”“性能稳定”等无法直接判断的词,尽量说明测试数据、条件、允许范围与验证人。
例如,“批量导入成功”可以拆成文件校验、数据映射、重复记录处理、失败项反馈、重试与结果查询等场景。实际拆分不一定要求每个场景独立上线,但需要让团队看见组成部分与交付顺序,避免只验证顺利路径。
4. 评估依赖、风险与可逆性
每项需求都应检查上游数据、接口、权限、第三方服务、业务政策和发布窗口。把依赖写成“等待某团队支持”并不足够,还需要说明依赖内容、提供方、最晚确认时间、受影响的交付范围和失败后的替代方案。
可逆性是决定评审深度的重要维度。能通过开关关闭、数据可恢复、影响范围可控的试点,适合快速验证;不可逆的数据迁移、公开商业承诺、资金规则和高风险权限变更,则需要更充分的验证与回滚设计。
5. 建立有门槛的需求就绪条件

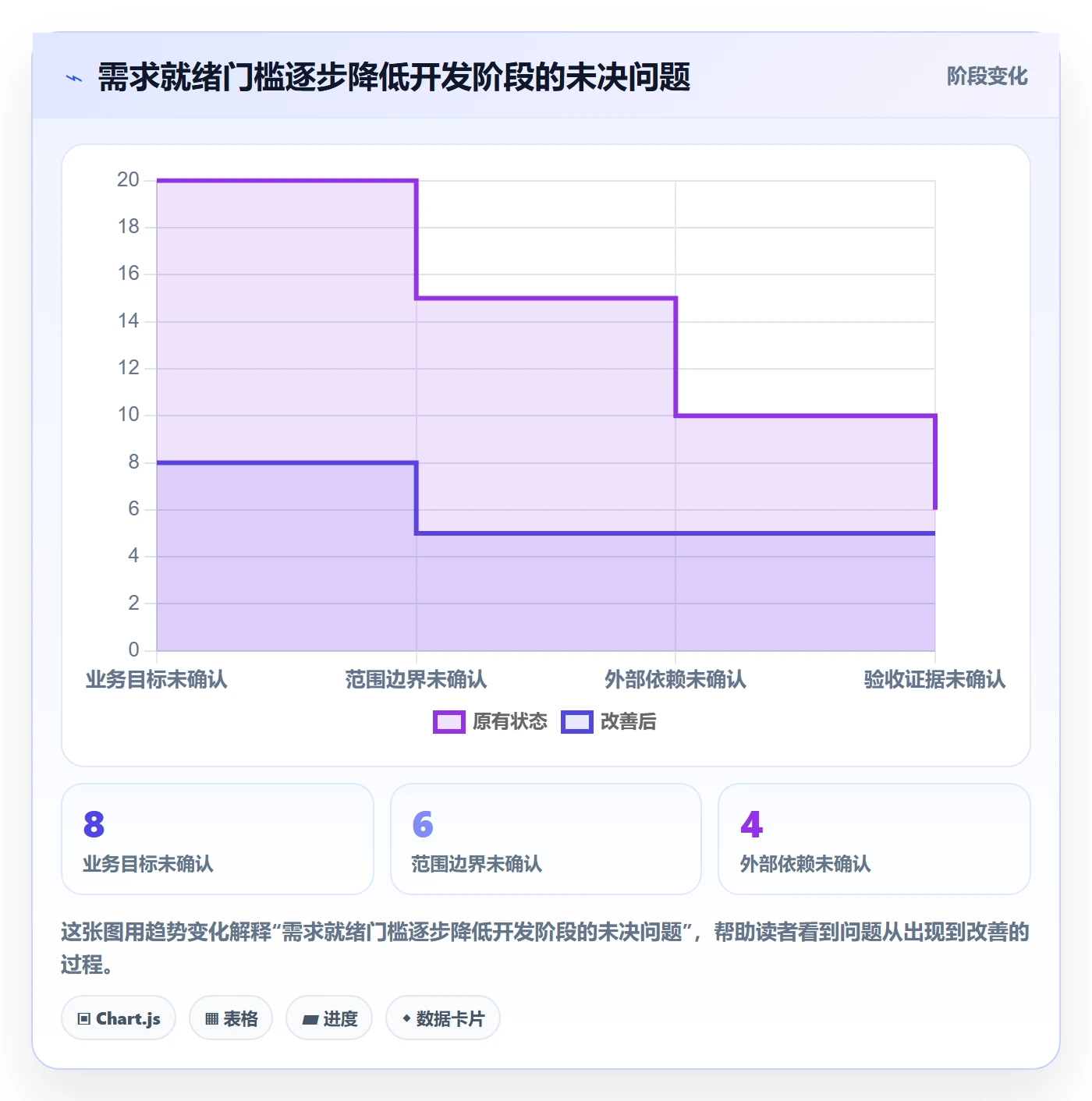

进入开发前,建议设置轻量的就绪门槛,而不是要求所有需求写成长篇规格。最小门槛可以包括:业务目标和负责人明确、范围及非目标明确、验收标准可验证、关键依赖已确认或有责任人与截止时间、风险等级已判断。
就绪门槛的价值在于把“不确定但可接受”和“未知且无人负责”区分开。前者可以带着验证计划启动,后者则应暂缓承诺。若团队频繁在开发后才讨论基础边界,就绪评审需要增强;若评审耗时长而退回极少,可以适当缩减材料要求。

6. 设定变更机制,允许学习但不允许静默改范围
需求变化是正常现象,静默变化才是治理问题。出现新信息时,需求负责人应记录变化原因、受影响范围、对时间与风险的影响、提出者和批准者,并决定是纳入当前迭代、替换已有范围,还是进入后续候选池。
关键不是每次变化都召开大型会议,而是让影响可见。小范围文字修正可由负责人直接处理;改变验收逻辑、跨团队依赖或发布时间的变更,应让受影响角色确认。若涉及安全、法律或资金规则,须由对应专业角色作出决定。
五、案例与数据观察:用一个模拟项目检验流程是否真正改善
1. 案例背景与统计口径
以下案例是为说明方法而构造的情景模拟,不代表某个企业的真实项目数据,也不应被当成行业平均值。场景设定为一个跨产品、研发、测试、运营与客服的团队,约120人,连续推进一个面向企业客户的数据导入能力。
团队将改进前后各12周作为观察窗口,每个窗口纳入30项中等规模需求;只统计进入交付计划的需求,不混入紧急故障和纯运维事项。需求周期从“进入就绪状态”计算到业务验收,等待时间单独记录,避免把排队误当成编码时间。
改进前的问题包括需求描述不一致、接口依赖确认较晚、验收场景缺少失败路径。流程调整后,团队增加了就绪门槛、依赖责任人和变更影响记录,同时没有要求所有需求使用同一种文档模板。
2. 结果观察要看改善是否来自正确环节

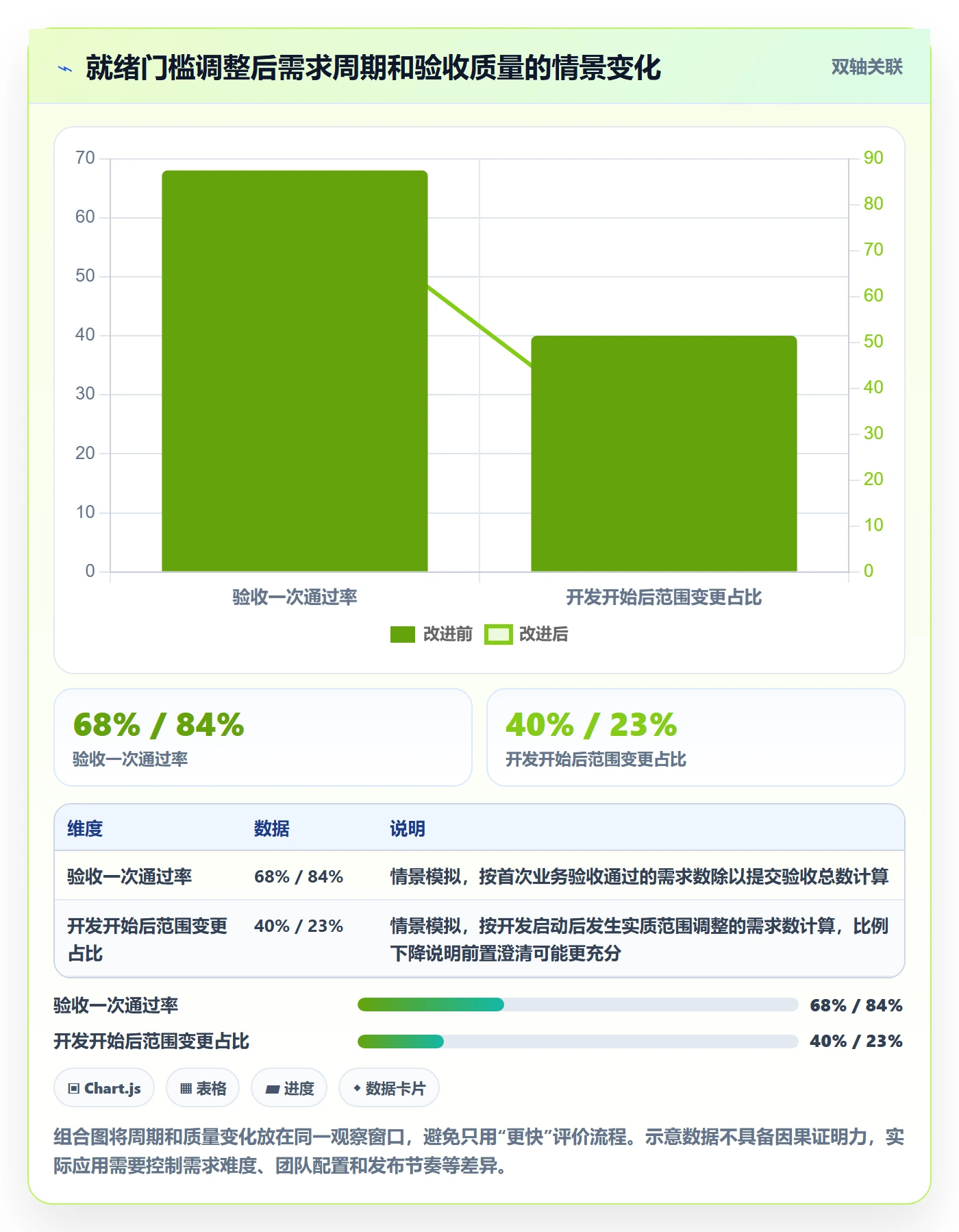

在这组情景模拟数据中,需求周期中位数从18个工作日降到13个工作日,验收一次通过率从68%升到84%,开发开始后的范围变更需求占比从40%降到23%。这些值只用于演示指标之间的关系,真实团队应以自己的统计口径重新测量。
比总周期变化更值得关注的是等待位置。团队发现,改进前跨部门依赖确认是较大的等待来源,因此先把依赖确认前移到就绪评审,而不是单纯要求开发加速。与此同时,需求文档平均准备时间略有增加,说明流程改善不是“写得更少”,而是把必要沟通放到返工成本更低的阶段。

3. 使用指标时先检查分母和样本构成
“返工率”如果没有统一定义,就会变成团队之间的争论。建议明确返工指需求验收未通过后需要修改已完成工作,还是包括评审后补充信息;明确按需求数、任务数还是工时计算;并记录返工原因。否则,一个团队把小修正计入返工,另一个团队不计入,数值无法横向比较。
还要区分需求复杂度。小型界面优化和涉及多个外部接口的规则改造,即使周期不同,也不能直接用于评价团队效率。可以按需求类别、风险级别或依赖数量分组观察,先寻找同类需求中的趋势,再讨论跨类别差异。
4. 把“工具选型”放在流程定义之后

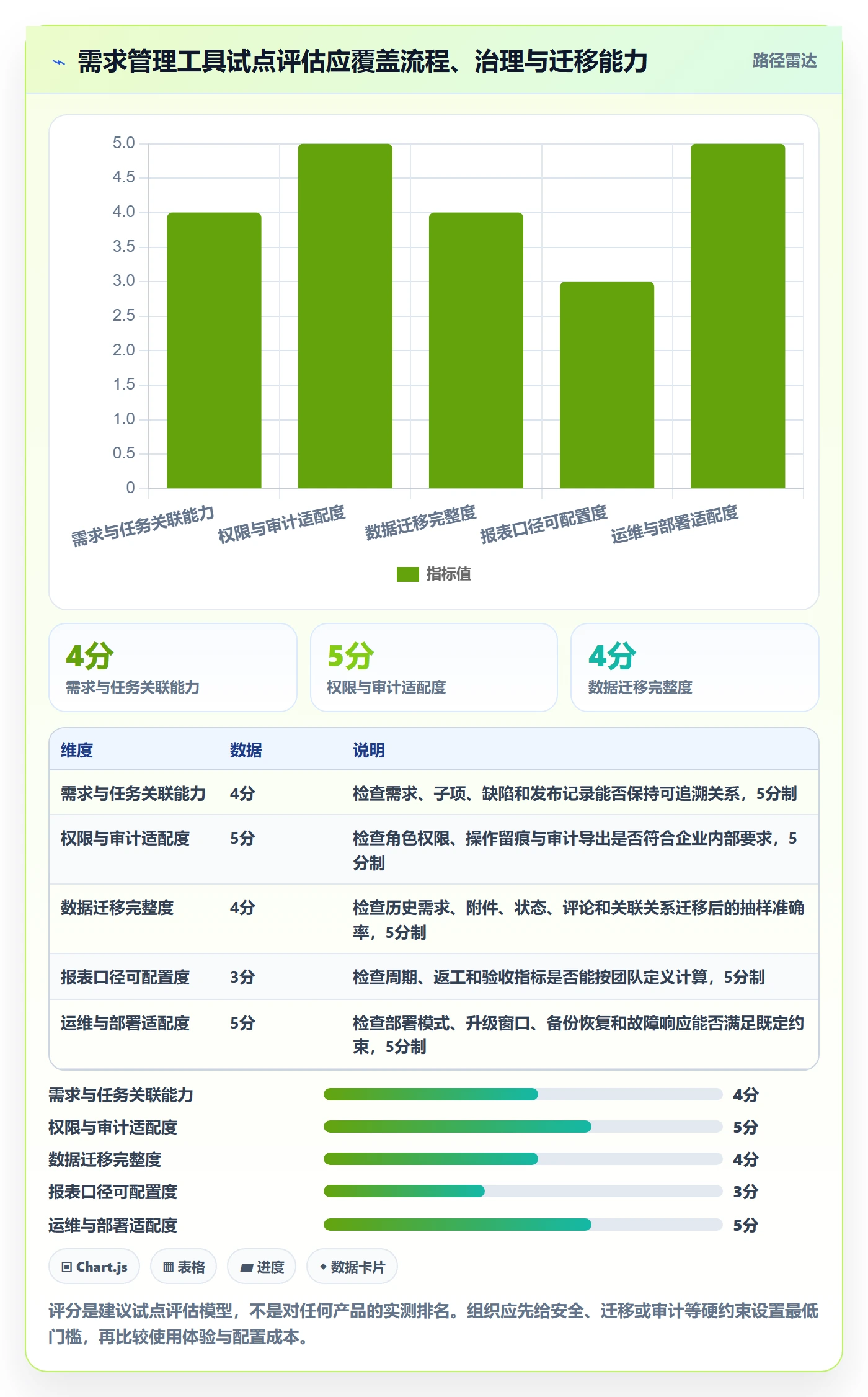

流程明确后,工具才有清晰的选型标准:是否支持需求与研发任务关联、权限和审计是否满足要求、能否记录评审与变更、报表口径能否配置、部署方式是否符合安全约束、历史数据是否能迁移。工具不应替代责任分工,也不应靠增加字段自动解决需求质量问题。
对中大型企业和百人以上组织,可以将 PingCode 纳入工具评估范围。其适用性应结合组织规模、流程复杂度、部署要求和协作方式验证;如果企业要求私有化部署,或计划从 Jira 迁移,应通过试点核对需求层级、附件、权限、历史记录、关联关系和报表口径。是否构成合适的国产替代,要以迁移验证、合规审查、可维护性和实际使用反馈为依据,而不是只看功能清单。
评估工具时,我会要求供应方或内部实施团队完成一条真实的端到端演练:从需求提出、评审、拆分、关联开发、测试验收到变更记录,再核对权限和历史数据。演示环境里的理想流程不够,必须用组织自身的复杂需求和例外场景验证。

六、不同情况下的行动建议:让流程强度匹配问题类型
1. 需求信息不足,但业务窗口紧迫
不要为了赶时间直接承诺完整范围。先把未知事项列出来,识别哪些会改变核心方案、哪些可以在实现中验证。对后者采用小范围试点或技术验证,并约定停止条件;对前者安排短时决策会,邀请真正有权确认业务目标和边界的人参加。
如果必须先启动,可以把承诺拆成阶段:先交付可验证的最小能力,再根据数据决定扩展。阶段之间要有明确的检查点,不能把“先做出来”当作默认接受后续追加范围的理由。
2. 多团队依赖复杂,排期容易互相等待
建立一份依赖清单,至少记录依赖内容、提供团队、接收团队、责任人、确认日期、需要的交付物和失约后的替代方案。依赖不要只写“等接口”,应写成“接口字段定义在某日期前确认,若未完成则本期仅交付只读预览”。
当多个需求争用同一关键团队时,优先级需要由业务负责人和资源负责人共同决定。产品负责人可以提出价值排序,但不应单方面假设其他团队可以同时兑现所有计划。排期承诺必须建立在资源容量和依赖窗口之上。
3. 涉及安全、隐私、资金或合规风险
把专业审查前移到方案阶段,而不是等到开发完成才寻求批准。需求描述中要明确数据类型、权限边界、保留期限、审计要求、异常处置和回滚方案,并由相应责任团队留下可追溯意见。
高风险需求不适合用“先上线再观察”替代验证,但可以通过隔离环境、有限用户范围、功能开关和分阶段放量降低风险。上线决策应明确谁有权批准、谁负责监控、触发什么条件时停止或回滚。
4. 临时需求和紧急修复持续插队
持续插队通常不是排期工具的问题,而是缺少紧急级别定义。可以区分影响范围、业务损失、是否存在替代操作、风险持续时间和修复紧迫度。紧急通道必须有明确入口和复盘要求,否则“紧急”会成为绕过优先级讨论的常规标签。
每次插队都要同步说明被挤出的工作、潜在延期和决策人。每隔一段时间回看紧急需求来源,若同类问题反复出现,应把它转化为稳定能力或补足监控,而不是永久依靠人工加急。
5. 组织刚开始建立需求规范
不要一开始就引入复杂的全员流程。先选一条跨部门、频率较高且风险可控的业务链路试点,建立需求卡片、就绪条件、验收定义、变更记录和复盘方式。运行两个到三个交付周期后,根据退回原因和等待时间调整规则。
先让团队愿意准确记录,再逐步增加必填信息。若某字段长期无人使用、无法改变决策,应该删除或改成条件必填;若某类缺陷反复发生,则在对应场景增加检查项,而不是给所有需求统一增加负担。

七、不同情况下的取舍:速度、确定性与治理成本如何平衡
1. 轻流程与重流程不是先进与落后的区别
轻流程的优势是启动快、行政成本低,适合低风险、可逆、边界明确的改动;短板是过度依赖个人判断,人员变动后可能丢失上下文。重流程能加强审计、依赖和风险控制,但如果将所有需求都套入高强度审批,就会拉长等待并制造形式化材料。
正确取舍不是问“要不要流程”,而是问“哪一种风险需要哪一道控制”。对普通需求,保持最小必要记录;对高风险需求,增加专业评审、测试证据和回滚要求。流程成本应与失败影响成比例。
2. 先求一致口径,还是先追求完整数据
新团队往往很想马上建立复杂仪表盘,但没有稳定口径时,更多字段只会制造更多解释。优先统一少数重要指标的定义,例如周期起止点、验收通过条件、变更计算规则和紧急事项是否纳入。
短期内可以接受数据不完美,但必须标注缺失和样本范围。连续运行后再扩展指标,而不是一开始就要求每个团队填报几十项数据。可解释的少量指标,通常比不可复核的全面报表更有管理价值。
3. 集中治理与团队自治需要按决策类型区分
业务优先级、跨部门资源冲突和风险底线需要相对集中的决策;具体拆分方式、团队内工作顺序和技术实现则可以保留自治。把所有决策集中到一个评审委员会,会造成队列;把所有决策下放,又可能让局部优化损害整体目标。
因此,建立决策权限表比增加会议更有效。明确哪些事项由需求负责人决定,哪些由业务负责人批准,哪些必须经过安全或架构审查,哪些只需同步相关团队。升级路径也要明确,否则冲突会长期停在“大家再讨论一下”。
4. 工具标准化与业务差异之间需要留出边界
统一工具和字段有助于跨团队汇总,但不代表每个团队都必须采用完全相同的工作方式。可以统一需求标识、关键状态、责任字段、验收记录和指标口径;具体模板、评审节奏和团队内看板,则按业务复杂度适度调整。
若工具配置越来越多,迁移和升级成本也会增加。每个定制字段都应回答三个问题:它解决什么问题、谁负责维护、是否影响跨团队报表。无法回答的配置,应考虑删除或简化。
八、关键指标与落地节奏:用指标发现问题,而不是惩罚团队
1. 建议从六项指标开始
需求管理指标要能导向行动。下表中的定义可以作为起点,具体阈值应由团队根据历史基线设定。任何单项指标都不适合直接作为个人绩效排名,尤其是需求复杂度和外部依赖未被控制时。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 需求周期中位数 | 从进入就绪状态到业务验收的工作日中位数 | 典型需求从可执行到验收需要多久 | 不应把周期下降直接等同于价值提升 |
| 验收一次通过率 | 首次提交验收即通过的需求数除以提交验收总数 | 目标、实现和验收口径是否一致 | 不能靠降低验收标准提高比例 |
| 开发后范围变更占比 | 开发启动后发生实质范围调整的需求数除以开发需求总数 | 关键决策是否过晚,需求是否充分澄清 | 合理学习产生的变更不一定是流程失败 |
| 依赖按期解除率 | 在约定时间前解除的依赖数除以到期依赖总数 | 团队间承诺是否可靠,风险是否及时升级 | 须区分依赖延误与需求方迟交信息 |

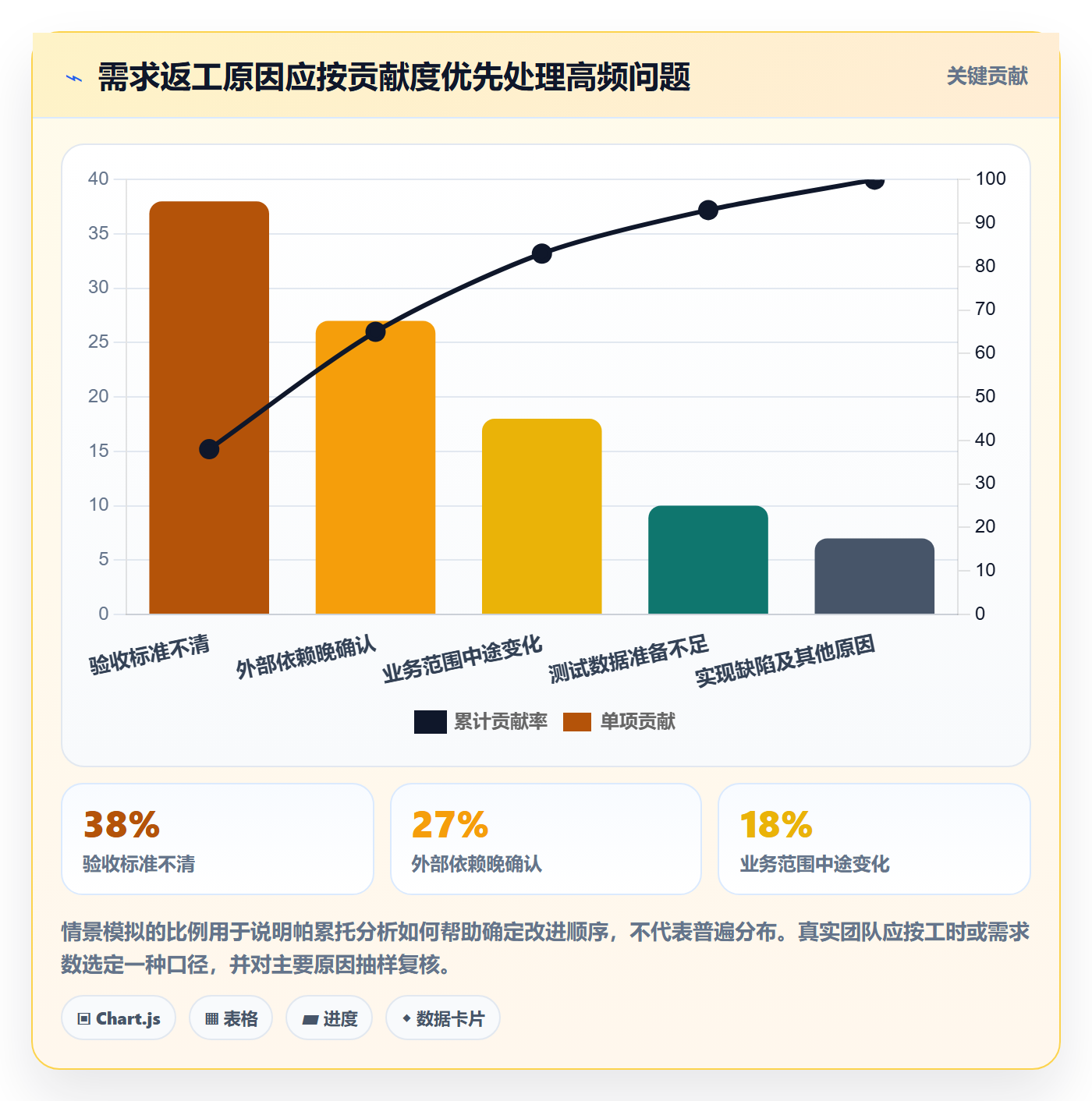

| 需求返工工时占比 | 因需求理解或验收不一致产生的返工工时除以总交付工时 | 返工成本是否集中在某类需求或交接点 | 需统一返工归因,不应把所有缺陷都归咎于需求 |
| 业务结果达成率 | 达到预先定义业务结果的已验收需求数除以已评估需求数 | 交付是否解决了最初的问题 | 结果受市场、运营和执行条件影响,不能单独评价产品团队 |
2. 将指标分成预警、诊断和结果三类
预警指标用于尽早发现偏差,例如待澄清需求数量、未确认依赖数量和超期决策数量。诊断指标用于解释原因,例如等待时间分布、返工原因结构和变更发生阶段。结果指标用于判断最终效果,例如验收一次通过率、发布缺陷和业务结果达成率。
如果团队只看结果指标,发现问题时往往已经晚了;如果只看预警指标,又可能把管理活动误当成业务成果。三类指标应形成链条:预警提示哪里可能出问题,诊断解释为什么,结果验证改动是否有效。

3. 用复盘把指标变化转成流程改进
指标会上不要只问“为什么没达标”,而要追问“偏差从哪个环节开始、我们能控制什么、下一轮验证什么”。例如周期变长时,先区分需求等待、方案等待、开发耗时和验收等待;若验收一次通过率下降,再检查需求复杂度变化和标准是否改变。
每次复盘只选择少数改进动作,并明确负责人、完成期限和验证指标。比如“下个周期将接口依赖确认前移到就绪评审”,就应同时观察依赖等待时间和开发后变更,而不是仅检查评审表是否填写。
4. 建议按四个阶段逐步落地
- 第一阶段:建立口径。选择一个业务域,统一需求入口、主责人、状态定义和验收规则,先记录现状,不急于设置目标值。
- 第二阶段:定位损耗。连续观察需求等待、返工、依赖和验收数据,访谈参与角色,找出最常见的两个交接问题。
- 第三阶段:小范围试改。针对主要问题调整就绪条件或变更规则,明确试点范围、观察周期和停止条件。
- 第四阶段:决定扩展。对比同类需求的基线与试点结果,保留有效规则,删除无效字段,再决定是否推广到其他业务域。
九、下一步怎么做:先让一条需求链变得可验证
1. 选一条最有代表性的跨部门需求
下一步不要先重写全公司的流程。挑选一条确实经历多个团队、存在依赖且风险可控的需求,完整记录从提出到验收的路径。优先选择团队近期经常返工、等待明显或验收争议较多的案例,因为它更容易暴露真实断点。
回看这条需求时,重点检查目标是否明确、边界是否说清、依赖是否有负责人、验收是否可复现、变更是否留下影响记录。每一处信息缺口都要追问:缺口是因流程没有要求、角色不知道责任,还是工具不支持记录?原因不同,解决办法也不同。
2. 用一页规则启动试点,而不是先建厚重制度
试点规则可以压缩成一页:需求进入条件、主责人职责、就绪门槛、风险升级方式、变更记录要求、验收关闭条件和指标定义。规则要让团队能在真实工作中使用,并允许根据试点证据调整。
当团队已经能稳定解释需求状态、识别未决风险并复盘返工,再考虑扩展模板、报表和工具配置。若流程仍靠少数人记忆维持,先补责任和决策机制;若信息已经齐备但协调耗时过长,再评估工具自动化和系统集成。
3. 独特观点:需求管理质量取决于“坏消息出现得有多早”
我认为需求流程最重要的价值,不是让团队更早证明自己能按期交付,而是让团队更早发现原先的承诺可能不成立。范围冲突、依赖延误、验收歧义和风险假设越早暴露,决策成本越低;这些问题被压到开发末期,最终就会以返工、延期或质量损失的方式出现。
因此,成熟的需求管理不是把不确定性消灭,而是把不确定性标出来、分配给有能力判断的人,并约定何时必须作出选择。下一步可以从一条跨部门需求开始,统一验收口径,记录等待与变更,再用真实数据决定该简化哪一步、加强哪一道控制。
常见问题解答(FAQ)
1. 跨部门需求拆解应按什么流程推进?
我以前遇到过业务部门只提一句“优化体验”,研发团队却不知道要改什么的情况。需求一多,会议开了不少,最后还是反复确认范围。
可以按“收集背景,确认目标,拆分场景,定义验收标准,评估优先级,指定负责人,评审排期”的顺序推进。每条需求至少写清用户或业务对象、当前问题、期望结果、边界条件和验收方式;未明确验收标准的需求先补充信息,不宜直接进入排期。
2. 业务、产品、研发对需求理解不一致时怎么处理?
我在跨部门项目里见过同一个需求被业务理解为流程调整、被产品理解为页面改版、被研发理解为新增功能。只靠会议口头对齐,过几天就容易出现不同版本。
把分歧落实到可核对的材料上:用用户场景描述触发条件和预期结果,用流程图标出部门交接点,再把规则、异常情况和不做的范围写入需求说明。评审后由需求负责人记录决策、责任人和待确认事项;涉及业务规则的内容应由业务负责人确认,技术实现与风险由研发负责人确认。
3. 跨部门团队用哪些指标判断需求管理是否有效?
我不太相信只看需求数量或按期完成率就能判断管理效果,因为团队可能按时交付了很多低价值需求。想知道指标怎样才能反映拆解质量和协作效率。
建议同时看交付、质量和流转三类指标:需求从提出到确认的周期、需求按期交付率、上线后因理解偏差产生的返工率,以及需求变更率。统一统计口径,例如按月统计已验收需求,并将“返工”限定为因需求理解或验收条件不清导致的重复开发;再按部门、需求类型对比趋势,而不是单看某个月的绝对值。
4. 需求已经排期后,跨部门提出变更该怎么管理?
我遇到过排期后业务方临时增加规则,研发只能插队处理,原计划也随之延误。团队如果把所有变更都当成小调整,往往看不清它对进度和其他部门的影响。
先判断变更是否影响目标、范围、验收条件或交付时间;若有影响,就记录变更原因、受影响任务、额外工作量和对排期的调整,再由业务、产品和研发的指定负责人共同确认优先级。紧急变更也应保留决策记录,并同步说明被延期或取消的事项,避免只新增工作、不调整承诺。
核心关键词
文章包含AI辅助创作:需求拆解流程与规范:跨部门团队需求管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574757
读者评论
我们团队以前也把需求拆解等同于分任务,开发完成后才发现验收口径不同。现在会先确认结果和非目标,返工少了一些,不过跨部门依赖的确认时限确实不太好推动。
文中把等待时间单独拆出来很有参考价值。我们复盘时常把周期变长归因于开发慢,实际不少时间耗在等业务补信息、等接口团队确认;不过示例数据更适合作为分析思路,不能直接拿来对标。
我认同按风险分级,而不是所有需求走同一套审批。但轻量流程也需要明确谁能判断风险等级,否则低风险标签可能成了绕过评审的理由。
