需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

需求拆解最容易失败的时刻,往往不是需求写得太少,而是每个部门都觉得自己已经说清楚了:业务说“客户要更快完成下单”,产品写成“增加快捷下单入口”,研发理解为“减少页面跳转”,运营期待的却是“减少用户放弃支付”。上线后功能看似交付,原来的业务问题仍然存在。要把需求管理从0做到1,关键不是先选工具或堆模板,而是建立一条可追踪的链路:从业务信号出发,经过目标澄清、需求拆解、跨部门评审、交付验证,最后回到结果复盘。

一、先讲核心结论:拆需求不是拆功能,而是拆不确定性

1. 先回答“为什么做”,再讨论“做什么”

我判断一个需求是否拆得合格,首先不看它有几条功能点,而看团队能不能用相同的话回答三个问题:问题发生在哪里、希望改变什么、用什么证据判断改变已经发生。若三个问题没有共同答案,继续拆页面、接口和任务,只会让错误理解变得更细致。

例如,“增加批量操作”是方案,不是问题;“客服每天要逐条处理大量重复记录,导致高峰期积压”才是问题描述。前者很快会进入排期,后者还需要确认记录量、处理时长、错误率和高峰窗口。需求管理的起点不是收集愿望,而是把愿望翻译成可以验证的业务假设。

2. 用四层结构把需求从模糊变成可交付

我习惯把需求拆成四层:业务目标、用户场景、解决方案、交付任务。四层之间要能逐级解释,而不是把它们混写在一张需求单里。业务目标说明要改变什么,用户场景说明谁在什么条件下遇到什么困难,解决方案提出可能的改变,交付任务则说明团队要完成哪些工作。

层级 要回答的问题 示例 常见遗漏
业务目标 为什么现在要做? 降低下单流程中的放弃率 只有“提升体验”等抽象表述
用户场景 谁在何时遇到什么问题? 重复购买用户需要重新填写相同信息 没有区分新客、老客和异常场景
解决方案 哪些变化可能有效? 提供历史信息复用入口 把第一个想法直接当成唯一解
交付任务 团队如何实现和验证? 交互、接口、埋点、测试、灰度 只列开发工作,不列验证工作

每一层都应保留与上一层的关联。若一个开发任务无法说明服务于哪条场景,或一条需求无法说明如何影响目标,它就需要补充说明,或者暂缓进入排期。这样做不是增加文书工作,而是减少团队在开发中途才发现“做完了,但不知道为什么做”的返工。

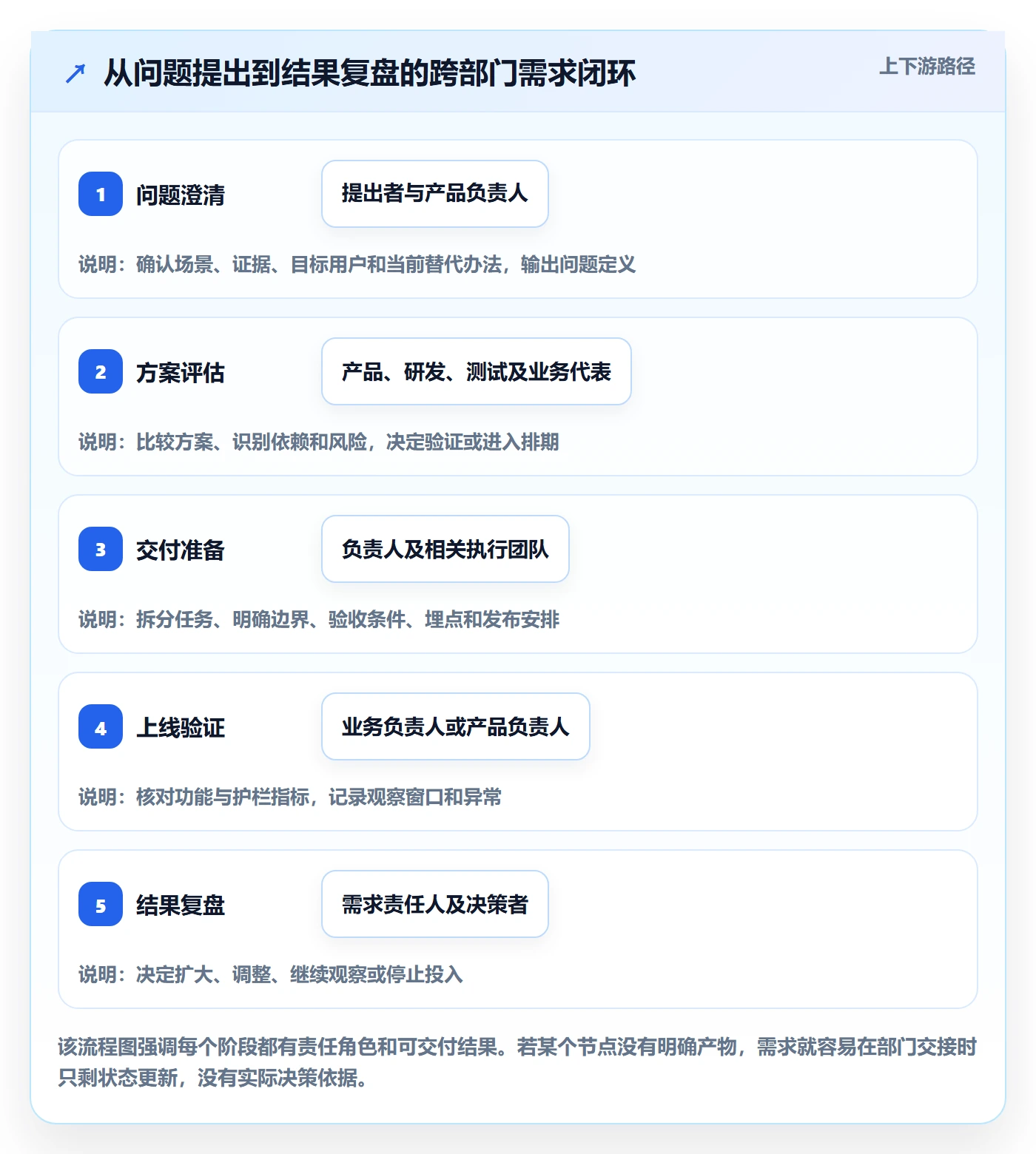

3. 需求管理的最小闭环是“提出,决策,交付,验证”

很多团队有需求入口,却没有完整闭环:需求有人提、有人评审、有人开发,但上线后没有人确认结果。我的建议是把管理范围定义为四个连续动作,并为每一步指定责任人。提出者提供问题和证据;决策者确认优先级与取舍;交付团队负责实现与质量;业务或产品负责人负责验证结果和后续动作。

如果团队规模还小,流程可以轻,但闭环不能缺。用共享表格也能起步,字段至少应包括需求编号、问题描述、目标指标、提出人、负责人、状态、优先级、验收条件、上线日期和复盘结论。流程是否有效,不取决于表单有多复杂,而取决于关键决定是否留痕、结果是否回到原始目标。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

二、背景和真实场景:跨部门协同为什么容易把需求越做越歪

1. 同一个词,在不同部门里可能是不同问题

跨部门协同的难点不是大家不愿意合作,而是每个角色天然盯着不同的风险。业务担心错过客户窗口,产品担心用户路径不完整,研发担心技术边界和维护成本,测试担心规则遗漏,运营担心上线后无法解释变化。每个人都可能是对的,但各自的局部正确并不会自动拼成全局正确。

例如,销售把客户反馈概括成“需要导出”,产品可能理解为列表页导出,财务要求的是带权限控制的对账文件,客户成功团队关心的是定时发送。若评审只围绕“要不要做导出”,讨论就会过早收敛在功能名词上。更有效的提问是:谁在什么流程里需要这份数据、当前替代办法是什么、数据敏感等级如何、导出后由谁使用。

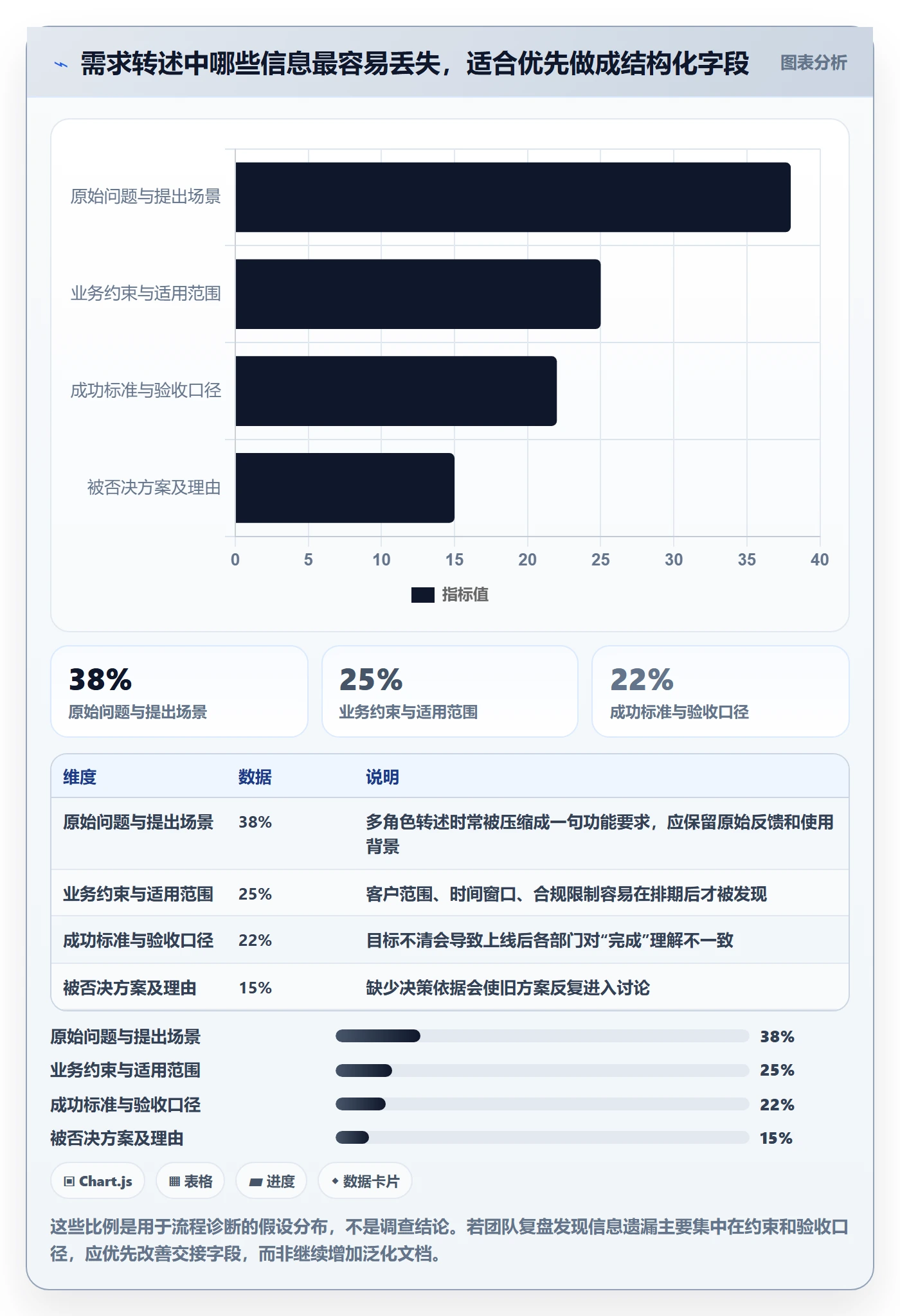

2. 需求会在交接过程中丢失上下文

需求常常经过客户、销售、产品、研发、测试、实施或运营多个角色。每多一次转述,背景就可能被压缩成一句结论。最先丢失的通常不是功能描述,而是提出需求时的限制条件:只适用于某类客户、只能在某个时间段使用、受权限和合规约束,或有临时人工方案作为过渡。

因此,我不建议把“需求文档已写完”当成协同完成的标志。真正有用的交接材料应保留原始证据和决策过程,例如客户原话、数据截面、业务规则、未解决的问题、被否决方案及原因。记录异议并非制造阻力,而是在保护团队不把尚未证实的假设误当成事实。

3. 组织越大,需求入口越需要治理

在十几人的团队里,负责人可能直接听见大多数讨论;当协作扩大到多个业务线、多个产品团队和不同交付区域,口头同步就不再可靠。需求优先级会互相挤占,重复建设难以发现,决策常被埋在会议聊天和个人笔记中。人越多,越需要统一的编号、状态、责任边界与变更记录。

这也是为什么中大型企业通常不能只靠一张个人维护的表格管理需求。表格适合验证流程、团队规模较小或变更较少的场景;当需要权限分层、跨项目追踪、审计留痕、版本关联和多团队协作时,才需要评估更系统化的平台。工具应当跟随管理复杂度升级,而不是因为“别人都在用”提前引入。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

三、常见误区:看似推进很快,实际上把成本推迟到后面

1. 把需求拆解等同于把功能拆小

把“建设客户门户”拆成登录、首页、资料页、设置页,确实形成了更小的开发项,却没有证明这些功能能够解决客户问题。功能拆分解决的是工作量组织,不一定解决需求理解。若最上层目标没有说明,团队可能顺利完成一串任务,却无法判断哪些功能应该优先、哪些可以取消。

更稳妥的做法,是先按用户价值或业务结果切出可验证的最小增量,再拆实现任务。比如先验证客户是否愿意使用自助查询,再决定是否扩展资料维护、消息订阅和批量操作。这样每一轮交付都能带来学习,而不仅是功能数量增加。

2. 把紧急程度当成价值

“客户今天催”“领导刚问”“本周必须上线”描述的是时间压力,不等于长期价值。紧急事项可能确实需要优先处理,但团队仍应区分事故修复、法规期限、收入机会、客户承诺和普通催办。若所有需求都标成最高优先级,优先级字段就失去区分能力。

我会要求提出者补充两个信息:延迟一个周期会发生什么可量化损失,当前是否存在临时替代办法。若损失无法描述,且有可接受的手工方案,就要把它和真正的合规、稳定性或收入风险分开处理。

3. 只做评审,不做决策

会议上每个人都提了意见,最后却没有明确谁拍板、什么条件下通过、哪些问题留待验证,这不是评审完成,而是讨论结束。跨部门评审需要把“意见收集”和“决策”分开:参与者提供事实和风险,指定负责人汇总证据并给出结论,必要时由有权限的人确认资源取舍。

决策记录不必长,但至少写清结论、依据、负责人和复核时间。尤其是“先做小范围验证”“暂不纳入”“接受某项风险”这类结论,不留痕就容易在人员变化后被重新讨论,消耗团队重复沟通的时间。

4. 只追开发进度,不追验收证据

开发任务完成,不等于需求目标达成。功能可以按期上线,但事件埋点没有接入、权限没有覆盖、客服没有培训、目标指标没有采集,团队就无法判断效果。需求拆解阶段应明确验收分为三类:功能验收、质量与权限验收、业务结果观察。

  • 功能验收:核心路径、边界条件和异常行为是否符合约定。
  • 质量验收:性能、稳定性、安全和兼容性是否达到要求。
  • 结果验收:上线后用什么指标、观察多久、由谁判断下一步。

5. 需求越详细越好

在不确定性很高的阶段,过早写出大量页面细节和完整规则,可能把尚未验证的想法固化成“既定方案”。文档越长,团队越容易误以为信息已经充分。该详细的地方是场景、约束和验收边界;方案细节则应随着风险和证据逐步加深。

对于低风险、重复性高的改动,可以使用轻量说明;对于涉及权限、资金、合规、数据迁移或多个系统的需求,应提高论证和评审强度。文档深度应与决策风险成正比,而不是与需求标题长度成正比。

四、专业判断逻辑:一套能落地的需求拆解步骤

1. 建立统一入口,但不要让入口变成收件箱

需求入口要让团队能找到信息,也要让提出者承担最基本的描述责任。提交时不必要求填写几十个字段,但应至少说明提出人、目标用户、问题场景、当前替代方式、预期影响和紧急原因。对无法回答的问题可以标记“待确认”,但不能用“待确认”掩盖无人负责。

入口还要有分流规则。故障和安全事件应进入响应流程;小型优化进入常规评估;跨团队或高风险项目进入专项论证;重复需求合并到已有记录。分流的意义,是避免所有事项都在同一条队列里争抢注意力。

2. 用“场景,阻碍,证据”澄清问题

我建议访谈和评审围绕三个连续问题展开。第一,用户在什么情境下执行什么任务;第二,在哪一步遇到阻碍,当前如何绕过;第三,团队依据什么证据确认这是值得解决的问题。证据可以是行为数据、客服工单、现场观察、订单记录,也可以是明确标注范围的客户反馈。

不同证据的可信度和覆盖面不同。单个大客户的强烈意见,能证明存在一个真实场景,却不能自动证明所有客户都有同样需求;产品埋点能展示行为规模,却不一定解释用户为什么放弃。最好的判断通常来自两类以上证据互相校验,而不是只凭一张数据报表或一段客户原话。

3. 把目标改写成可观察的结果

“提升满意度”“提高效率”适合作为方向,不适合作为验收条件。要继续追问:哪个人群、哪个流程、基线是多少、希望观察到什么变化、数据从哪里取、观察窗口多长。没有可靠基线时,可以先定义采集方案和验证周期,不要编一个看似精确的目标值。

例如,若团队认为“减少人工处理”,可以记录当前每周处理量、单次平均耗时、返工次数和异常比例,再挑选最能反映问题的主指标。指标不要贪多:一个主指标用于判断价值,少量护栏指标用于确保没有把成本转移到其他环节。

4. 先拆用户路径,再拆系统任务

围绕用户完成任务的过程拆需求,能让跨部门成员更容易对齐。以重复下单为例,可以依次检查进入入口、确认历史信息、修改本次差异、提交订单、处理异常、收到确认。每个步骤都要问:用户需要做什么、系统需要提供什么、失败时如何恢复、哪些角色需要介入。

路径明确后,再拆成产品、研发、测试、数据、运营等工作包。这样拆出来的任务不是孤立的部门清单,而是服务于同一个端到端结果。若某个环节无法归属责任人,说明协作边界还没有被设计清楚。

5. 为需求定义可验收的边界

需求边界既要写“包含什么”,也要写“不包含什么”。例如,第一期支持哪些角色、哪些数据范围、哪些异常处理;不支持的场景如何提示、是否提供人工替代路径。范围边界能控制交付,也能避免利益相关者把未讨论事项默认塞进当前版本。

验收条件应尽可能用可观察行为表达,而不是使用“体验良好”“加载快速”等主观词。若必须使用体验判断,就补充测试场景、设备条件、样本范围或负责人评估方式。验收不是最后一道签字手续,而是需求在进入开发前就应该设计好的验证方法。

6. 用价值、风险、成本和时机决定优先级

我不主张把复杂优先级压缩成一个看似客观的分数。评分模型的价值在于帮助比较,而不是替代判断。至少要分别看预期价值、证据可信度、实施成本、依赖风险和时间窗口。一个潜在价值很高但证据薄弱的需求,可能更适合先做小实验,而不是立即投入完整开发。

判断维度 建议追问 适合采用的动作
价值 影响多少用户、收入、成本或风险? 明确受影响人群及主指标
证据 这是反复出现的问题还是单次反馈? 补数据、访谈或现场验证
成本 开发、迁移、测试和维护总成本是多少? 拆分阶段,先验证高风险部分
依赖 是否依赖其他团队、系统或审批? 提前确认责任人和交付日期
时机 延迟会造成什么具体后果? 区分窗口期与一般催办

7. 变更必须重新评估,不要悄悄扩范围

需求变更不可避免,关键是让变更可见。新增规则、目标用户、数据范围或外部依赖,都可能影响工期、测试范围和上线风险。团队应保留变更前后的内容、提出原因、影响评估和决策人,不应让新增内容在聊天里口头通过后直接进入开发。

对小改动可以快速确认;对改变目标或显著增加成本的变更,应重新评估优先级,必要时用新版本或新需求承接。这样做不是官僚化,而是让团队知道“加一项”实际会挤掉什么。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

五、具体案例:把“批量处理”从功能请求拆成可验证的改进

1. 案例背景与问题定义

下面用一个匿名化的内部运营场景说明拆解方法,数据为便于展示决策过程的情景模拟,不代表某家企业的实际业绩。某团队每天需要处理一批重复格式的记录,业务提出“增加批量处理功能”,最初的描述只有一句话。若直接开发批量编辑,团队无法知道要支持哪些字段、是否需要权限审批、错误后如何回滚,也无法确认上线是否真的减轻了工作。

我会先补充工作流:记录从哪里进入、谁负责处理、一天多少条、哪些字段反复修改、哪些错误会造成后续返工。进一步核对后,发现主要耗时并非逐条点击本身,而是每次处理前都要核对重复信息,且部分记录因格式不一致需要人工复查。

2. 把问题拆成可验证假设

此时,“批量处理”不再是唯一方案。团队可以形成几条假设:常用字段预填是否能减少重复输入;批量修改是否适合所有记录,还是只适合同一类型;自动校验能否降低返工;异常数据是否应该保留人工确认。每个假设都对应不同成本和风险,不能把它们捆成一个大功能一次性交付。

第一期可以先针对重复率最高、规则最清楚的记录类型做小范围验证,设置权限和撤销机制,并保留人工处理入口。这样能够验证高频问题是否真实存在,同时避免一次性覆盖复杂边界。若预填后仍然需要大量人工检查,说明瓶颈可能在数据质量,而不是操作次数。

3. 用基线和护栏指标判断结果

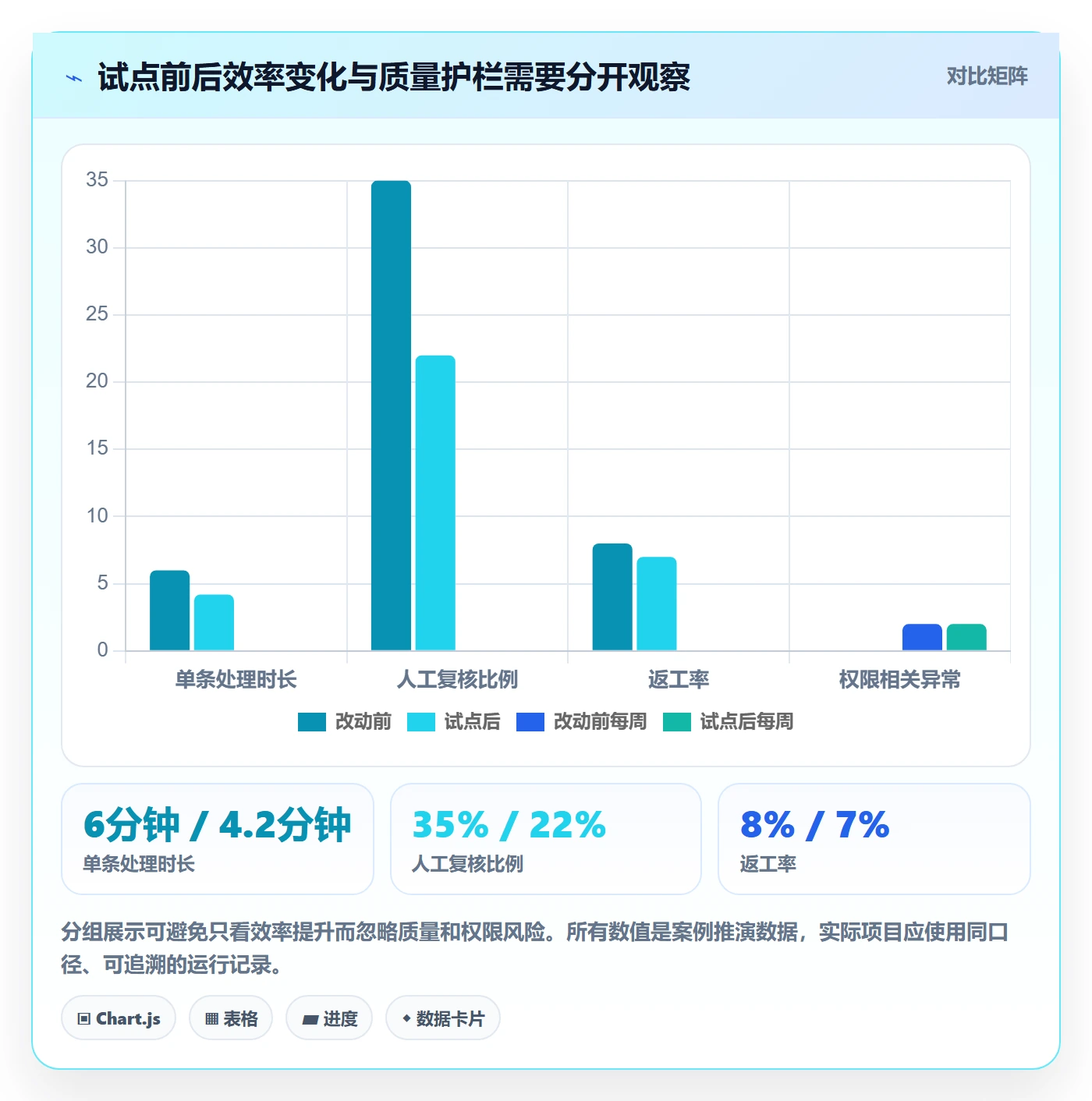

案例中设定一个四周观察窗口,记录每条记录的平均处理时长、人工复核比例、错误返工率和系统异常数。以下数值均为示意数据,用来展示如何设计观察,不应被误读为行业平均或真实客户成绩。

指标 改动前模拟基线 试点后模拟观察 如何解读
单条处理时长 6.0分钟 4.2分钟 耗时下降,需确认样本类型和人员熟练度相近
人工复核比例 35% 22% 可能反映重复核对减少,也要检查是否遗漏必要复核
返工率 8% 7% 变化有限,说明效率改善没有自动解决数据质量问题
权限相关异常 每周2次 每周2次 没有恶化,但样本有限,仍需持续监控

这组结果不能简单总结成“效率提升30%所以全面推广”。还要检查两项约束:试点是否覆盖了高峰时段,处理人员是否因为知道正在试点而改变了操作方式;同时确认返工率没有因复核减少而恶化。主指标改善而护栏指标稳定,才构成扩大试点的初步依据。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

4. 试点后如何做下一步判断

如果耗时下降、返工不变或下降、权限异常稳定,团队可以扩展到相邻记录类型;如果耗时下降但返工增加,就先检查自动填充规则和异常提示;如果耗时变化不明显,就观察处理步骤,判断瓶颈是否在等待审批、数据不完整或跨系统查询。

这个案例的重点不是“批量功能一定有效”,而是先把功能请求拆成问题假设,再把验证成本控制在可接受范围内。有些需求拆解的成功结果,是团队及时证明不值得做原方案。避免投入错误方案,本身就是可衡量的管理收益。

六、不同情况下的行动建议:按团队成熟度安排流程

1. 小团队:先统一语言和责任,不要急着上复杂流程

若团队人数不多、协作链路较短,建议先用一份共享需求清单和固定评审节奏。最重要的是统一几个概念:什么算问题、什么算方案、谁负责决策、如何定义完成。每周集中处理一次普通需求,紧急故障走单独通道,避免所有事情都被包装成紧急事项。

  • 建立唯一需求入口,禁止重要决定只留在个人聊天记录里。
  • 每条需求指定一位责任人,负责补充信息、推进决策和组织复盘。
  • 每次评审都记录结论、依据、待办事项和截止时间。
  • 先观察流程是否可用,再决定要不要增加字段或工具能力。

小团队的关键风险通常不是功能不足,而是负责人身兼多职、信息散落和优先级反复变化。过早追求复杂流程,会让维护流程本身变成工作负担。

2. 多部门团队:明确决策权和交接标准

当多个部门共同使用一套产品或系统时,必须明确谁提需求、谁确认业务规则、谁评估技术影响、谁承担结果指标。跨部门参与不等于所有人共同负责;如果每个角色都能提出意见,却没有最终责任人,决策就会被无限延期。

建议按需求类型设置责任矩阵:提出部门对问题背景和收益假设负责,产品负责人对需求定义与优先级负责,技术负责人对实施路径和风险负责,测试负责人对验证覆盖负责,业务负责人对上线结果和流程变化负责。复杂项目可设置单一需求负责人,避免多个部门各自维护版本。

3. 高风险需求:把验证前移,允许更多评审时间

涉及数据迁移、财务规则、权限体系、隐私保护或关键业务连续性的需求,不适合仅凭功能演示验收。应在拆解阶段加入威胁分析、异常路径、回滚方案、数据校验和责任审批。评审耗时增加不一定是低效;若一次错误上线会带来高额损失,前置验证往往比事后补救更便宜。

高风险需求还应明确回退条件。团队需要知道什么信号出现时停止灰度、恢复旧流程或暂停写入,以及谁有权限执行。没有回退策略的试点,不能称为低风险实验。

4. 需求高度不确定:先做研究或实验,不急着承诺完整交付

如果用户问题尚未证实、解决路径有多个候选、目标指标也没有基线,就不应把完整产品方案当成既定承诺。可安排访谈、流程观察、原型测试、人工服务试点或数据分析,先用较低成本缩小不确定性。

探索阶段也需要明确边界:研究时间上限、要回答的问题、停止条件和决策日期。否则“再调研一下”会成为无限期状态。研究不是交付的对立面,而是帮助团队决定值不值得交付、该交付什么。

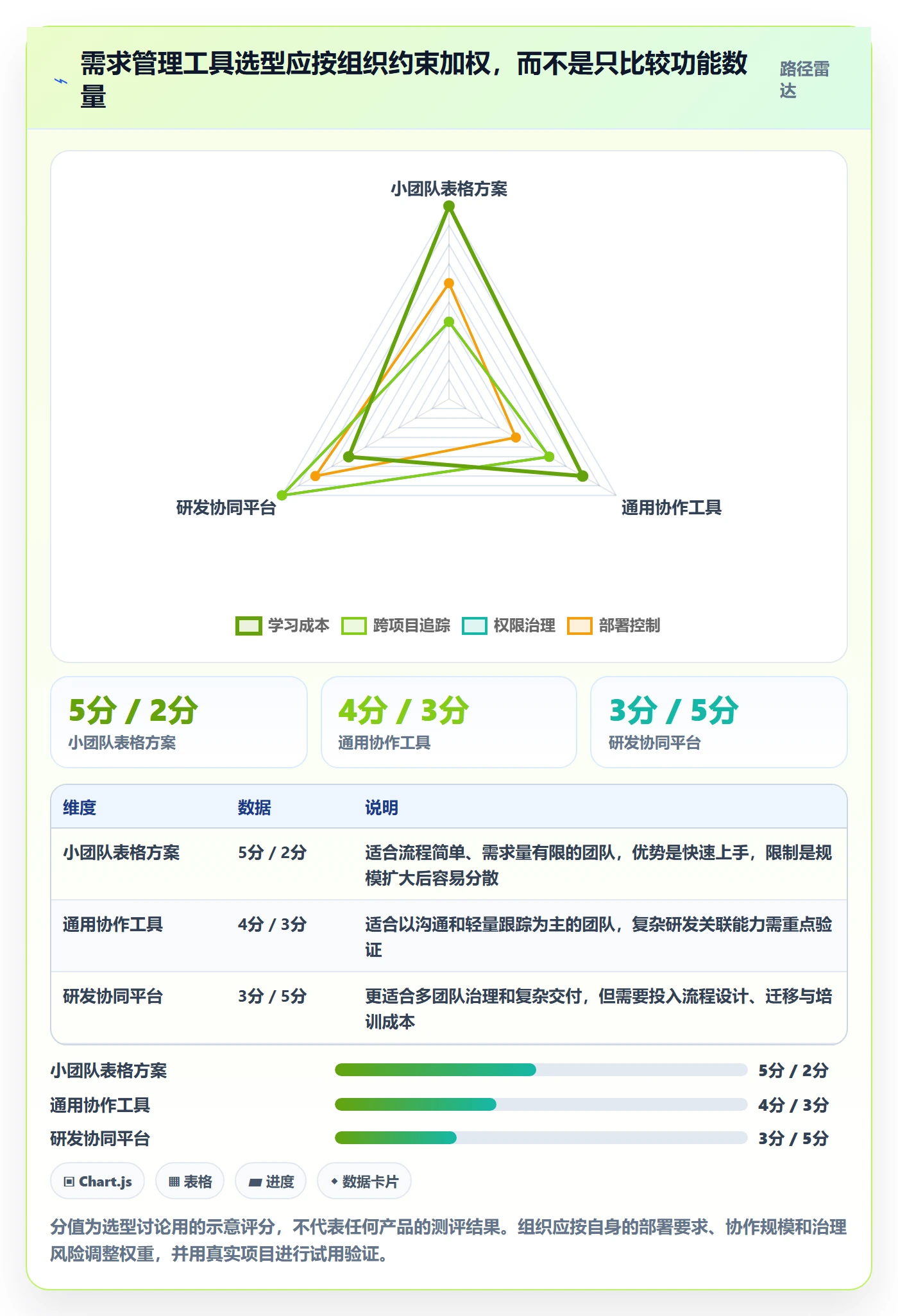

5. 工具与流程选择:先看协作复杂度,再看功能清单

如果需求数量可控、团队在同一个空间工作、状态变化较少,表格和文档可能足够。若组织有多个项目和团队,需要跨需求追踪版本、缺陷、测试、权限和审计,则应评估更完整的需求与研发协同平台。选择时不要只比较看板、报表或模板数量,而要测试实际工作流是否顺畅。

对于中大型企业和100人以上组织,评估时尤其要验证角色权限、跨项目关联、历史记录、数据导入导出、部署方式、系统集成和组织级治理能力。PingCode面向中大型企业及100人以上组织,提供私有化部署能力,并支持从Jira迁移;这些能力适用于有本地部署、既有流程迁移或集中治理诉求的团队。是否适合仍应通过真实流程验证,而不能把“能迁移”理解为迁移后无需清理字段、规则和权限。

进行迁移评估时,我会先挑选一个有代表性的项目做演练:抽取需求、迭代、缺陷和附件,核对字段映射、状态流转、人员权限、历史记录和报表口径。重点不是迁移按钮是否能运行,而是迁移后业务负责人能否查到原来的决策背景,研发团队能否继续工作,审计人员能否追踪变更。任何国产替代选择都应基于安全、部署、集成、服务与迁移成本的整体判断,不宜只凭单项功能下结论。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

七、不同情况下的取舍:效率、控制与灵活性不可能同时最大化

1. 需求质量和交付速度之间的取舍

不是每条需求都值得投入同样的澄清时间。影响面小、可逆、实现简单的改动,可以先用轻量评审;影响面大、难回滚、涉及多个系统的需求,就应接受更充分的论证。判断原则不是“流程越严越好”,而是让流程成本与错误成本匹配。

在高不确定性场景里,速度来自缩小试验,而不是跳过判断。团队可以减少第一期范围、缩短验证周期、限制试点人群,但不要省略目标、风险和回退条件。这样既能尽快获得反馈,也能控制错误扩散。

2. 标准化和团队自治之间的取舍

统一字段和状态有利于跨团队比较、汇总和审计,但每个团队的工作方式不完全相同。字段过少会丢失关键业务信息,字段过多则导致填写负担和数据质量下降。我的建议是把组织级最小字段设为必填,把行业、项目或团队的特殊字段留给局部扩展,并定期清理没人使用的字段。

状态也不宜无限细分。状态的作用是帮助角色判断下一步该做什么,而不是复述每个人的工作过程。如果状态变化没有对应责任人、动作或决策,就可以考虑合并。

3. 中央治理和业务自主之间的取舍

完全集中管理可能造成排队,完全分散管理又会带来重复建设和标准不一致。比较稳妥的方式是集中治理目标、数据标准、权限底线和跨团队依赖,业务团队保留在这些边界内安排本团队优先级的权利。

中央治理还要为例外留出通道。若紧急法规事项、重大客户事件只能排进普通队列,规则本身就会促使团队绕过流程。例外可以有,但要明确定义触发条件、审批人和事后复核要求。

4. 一次性完整交付和分阶段学习之间的取舍

分阶段交付并不总是更好。若拆分后无法独立使用、每阶段都需要重复迁移,或安全风险只有整体改造才能消除,分期可能增加成本。反过来,若核心假设尚未验证、功能可以通过配置或人工流程小范围试验,分阶段通常更有利于控制投入。

做取舍时,比较的不只是开发工期,还包括等待成本、维护成本、用户切换成本、试点风险和失败后的回退成本。把这些成本摆在桌面上,决策才不会被“先做出来再说”或“必须一次做全”两种口号绑架。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

八、从0到1的落地计划:用30天建立最小需求管理机制

1. 第一周:盘点入口与重复问题

先收集团队目前所有需求来源:会议、客户反馈、客服工单、销售记录、故障系统、个人表格和即时沟通。不要一开始就试图把所有历史资料完整迁移。优先盘点仍在推进、反复被提出、涉及高风险或存在明显重复的事项,并给每条记录指定负责人。

这一周要产出一份可用的现状图:需求从哪里来、经过哪些角色、平均多久才能得到结论、最常卡在哪个环节。若团队连这些基本情况都不知道,先做观察比先购买复杂系统更重要。

2. 第二周:统一最小模板和评审规则

模板先保留必要字段:问题场景、目标用户、证据来源、预期结果、影响范围、紧急原因、依赖、负责人和建议方案。每个字段都要能改变决策;如果一个字段只是为了看起来完整、没人维护也没人使用,就不应默认必填。

评审规则要明确什么事项能快速决策,什么事项需要技术、测试、安全或运营参与,什么情况下必须做试点。可先设置每周固定评审时段,避免临时会议把深度工作切得支离破碎。

3. 第三周:选一个真实需求跑通闭环

不要用虚构示例检验流程,应选一条正在争论、范围适中且风险可控的真实需求。从问题澄清开始,补证据、写目标、比较方案、明确验收、指定负责人,再按流程完成一次交付或实验。过程中记录模板缺项和重复步骤,但不要为了第一次运行就追求完美。

如果评审参与者总在纠结同一类问题,说明信息没有提前准备;如果需求在状态间反复跳转,说明状态定义或决策权不清;如果上线后无法取数,说明指标和埋点应更早进入拆解。这些问题比流程图是否精美更值得优先修正。

4. 第四周:复盘并决定是否升级工具

复盘时检查四类结果:需求是否更快得到结论、返工是否减少、跨部门等待是否降低、上线后是否能看到结果。不要只统计完成多少条需求;条数增加可能意味着团队更忙,并不必然意味着价值更高。

若流程已稳定但信息仍散落、跨项目追踪困难、权限审计复杂或迁移工作频繁,再根据具体痛点评估系统化平台。选型演示时不要只看预设示例,要让供应方和内部团队一起跑真实需求:从入口提交到评审、任务关联、测试验收、发布复盘,验证关键历史信息是否可查。

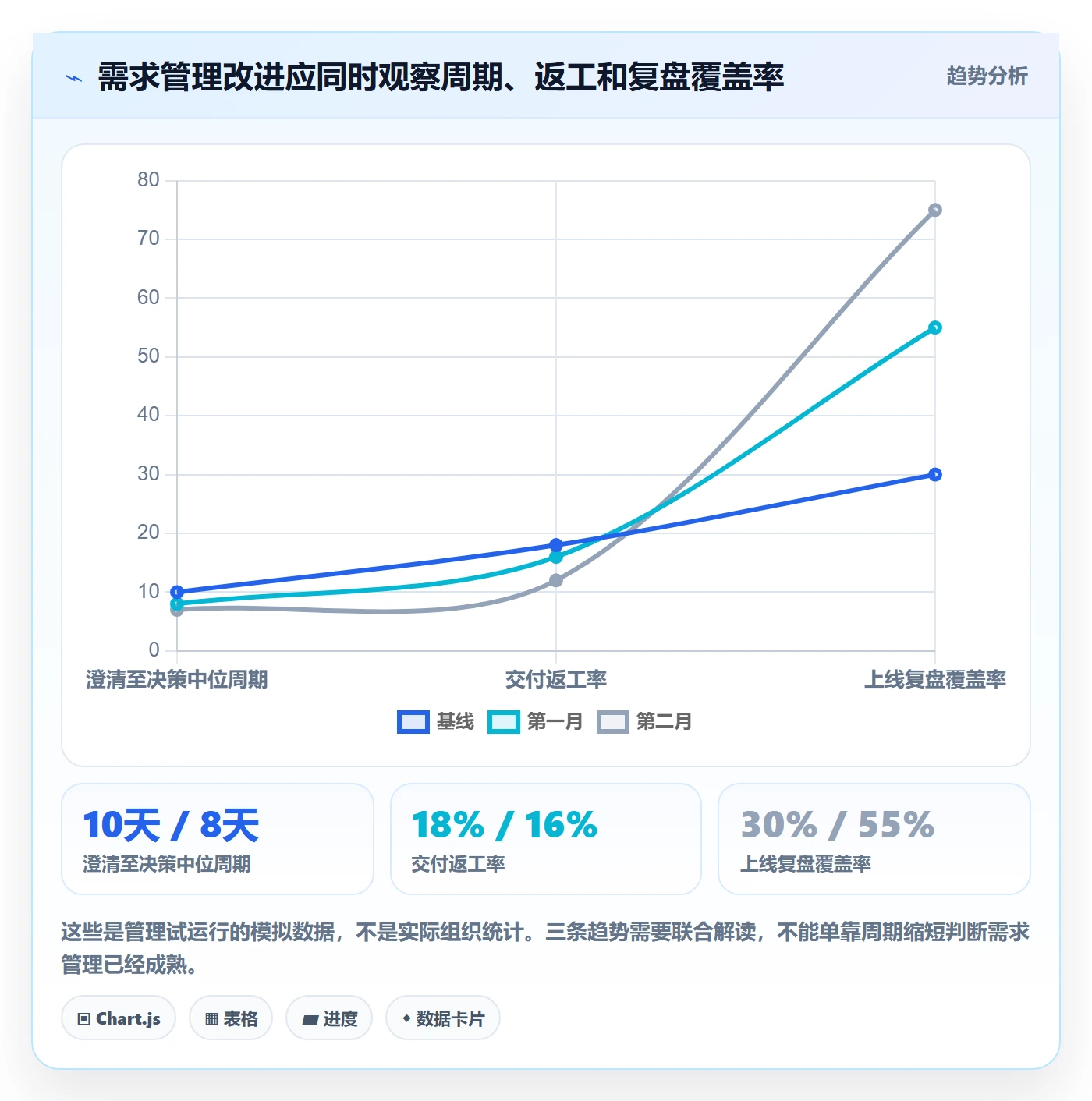

5. 每月看少数指标,避免把管理变成报表生产

从0到1阶段,指标应该服务于改善流程,而不是做绩效装饰。可以选择需求澄清到决策的周期、需求变更率、交付返工率、按期完成比例和上线后复盘覆盖率。必须统一口径,例如周期从哪个状态开始计时、暂停等待如何计算、哪些事项不纳入分母。

指标需要结合访谈和案例解释。周期变短,可能是决策变快,也可能是团队把难需求排除在统计之外;变更率上升,可能是前期澄清不足,也可能是业务环境发生变化。数字用于提出问题,管理者仍要回到具体事项解释原因。

需求拆解怎么做?跨部门团队协同管理:需求管理从0到1

九、结尾:真正的需求拆解,是让团队更早发现不值得做的事

我对需求管理的核心判断是:拆解不应以任务变多、文档变长或系统里状态变细为目标,而应让团队更早看清问题、减少错误承诺,并在有限资源下做出有依据的取舍。好的需求拆解,能让业务知道为什么投入,让研发知道边界,让测试知道如何验证,也让决策者知道上线后该看什么。

如果你正准备从0建立机制,下一步不必先画一套庞大的流程图。挑一条正在推进的需求,补齐问题场景、证据、目标、边界、责任人和验收口径;再用一次真实评审跑完“提出,决策,交付,验证”。跑完后复盘哪里仍靠猜、哪里重复沟通、哪里无法追踪,再决定要优化流程、补充数据,还是升级协作工具。

先让一个真实需求闭环,再把有效做法复制给更多团队。这比一次性制定完美制度更容易落地,也更能让需求管理从文档上的“有流程”,变成团队每天都用得上的协作能力。

常见问题解答(FAQ)

1. 需求拆解应该从哪里开始?

我第一次负责一个跨部门项目时,业务只给了一句“优化客户下单体验”,研发和运营理解完全不同。我想知道,需求还不清楚时,先做什么才能避免大家各自开工。

先明确目标和问题,而不是直接列功能:写清目标用户、当前痛点、期望结果和约束条件,再通过访谈、流程梳理或数据核实问题是否真实存在。随后把目标拆成用户场景、业务流程和可验证的需求,并为每条需求注明来源和责任人;如果目标无法用指标或明确结果描述,先补充澄清,不要急着排期。

2. 需求拆到什么粒度才适合排期?

我在整理需求时经常纠结:拆得太粗,研发无法估算;拆得太细,文档又变得难维护。尤其是多个角色参与时,我不知道怎样判断一条需求已经可以进入开发。

一条可排期的需求应有明确的用户或业务对象、触发场景、预期行为和验收条件,并能由团队在一个迭代内完成或进一步估算。可用“用户故事加验收标准”表达,例如说明谁在什么情境下要完成什么,以及成功与失败分别如何判断;若仍包含多个独立结果,就继续拆分,若拆分后无法单独验证,则检查是否拆得过细。

3. 跨部门需求冲突时,应该按什么规则排优先级?

我遇到过销售、运营和技术团队都把自己的需求标成最高优先级,会议讨论很久也没有结论。项目资源有限时,我想找到一套能说明取舍依据、减少部门争执的方法。

先统一评估口径,再讨论单个部门的诉求。可按业务影响、用户覆盖范围、紧急程度、实现成本和风险评分,并明确每项评分的证据;例如用受影响用户数、收入或成本变化、法规截止日期及研发估算支撑判断。由有决策权的负责人确认最终排序,同时记录未采纳需求、原因和复审条件,避免优先级只靠职位或声音大小决定。

4. 需求确定后发生变更,怎样避免影响失控?

我参与过需求评审后仍不断加内容的项目,结果排期被反复打乱,团队也说不清哪些版本承诺过什么。我想知道变更应该如何记录,以及什么时候需要重新评估计划。

为每条需求保留唯一编号、当前版本、提出人、变更原因、影响范围和审批记录;变更涉及范围、验收条件、依赖关系或交付时间时,应先评估工期、资源和风险,再由指定负责人决定接受、延期或拒绝。同步更新计划并通知受影响团队,版本发布前按验收标准逐项确认;

如果变更影响已承诺的交付日期或核心目标,应重新确认基线,而不是在原排期上默默叠加工作。

核心关键词

读者评论

陶
陶亦辰

我们现在用共享表格收需求,规模小时确实够用,但复盘结论经常没人补。看完觉得责任人和复核时间比增加字段更关键。

叶
叶雨桐

文章把紧急程度和价值分开讲很实用。不过遇到客户承诺或合规期限时,延迟损失不一定能量化,可能还需要明确谁有权判断优先级。

杜
杜明远

跨部门交接时,保留被否决方案的理由确实能减少反复讨论。想请教一下,团队怎样避免这些记录变成没人维护的文档?

文章包含AI辅助创作:需求拆解怎么做?跨部门团队协同管理:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574652
