需求最佳实践:跨部门团队需求管理数据分析,常见问题

跨部门需求管理最容易误判的一件事,是把“需求数量很多”当成主要问题。实际复盘中,更常见的情况是:需求总量并未明显上升,但同一事项在销售、产品、研发、交付和运营之间反复改口径;看板上的“已完成”越来越多,业务方却说不上哪些目标真正改善了。数据分析的价值,不是再做一张更漂亮的统计图,而是找出需求从提出到产生结果的过程中,究竟在哪个节点失真、等待或被错误地判定为成功。

一、核心结论:先分析流动和结果,再分析数量

1. 需求管理数据首先要回答三个经营问题

我建议跨部门团队不要从“本月收到了多少条需求”开始,而是先回答三个问题:重要需求是否进入了正确的评估流程?已经承诺的工作是否按预期交付?交付之后,业务结果是否发生了变化?这三问分别对应输入质量、执行过程和结果验证,缺少任何一层,数据都容易变成会议装饰。

例如,需求数量增长可能来自业务拓展,也可能来自入口开放、重复提交增多或需求拆分变细。单看数量无法判断团队变好了还是变乱了。相比之下,需求重复率、评审等待时间、承诺后变更率、交付后目标达成率,能更直接地暴露管理问题。

我的判断顺序是:先确保口径一致,再确认流程节点,之后才比较团队和周期。如果两个部门对“已交付”的定义不同,直接对比交付周期没有意义;如果需求从未记录业务目标,交付后也无法严谨判断价值。

2. 一套够用的数据框架

对大多数跨部门团队,第一版数据框架不需要覆盖几十个指标。我通常建议先搭建四层:需求输入、决策过程、交付流动、结果验证。每层选两到四个稳定指标,并为每项指标写清分子、分母、统计范围和排除条件。

数据层 要回答的问题 建议优先指标 常见误读
输入质量 需求是否清楚、是否重复、是否有依据? 有效需求占比、重复需求率、目标字段完整率 把提交量增长等同于业务机会增长
决策过程 需求是否及时得到处理和决策? 首次响应时间、评审等待时间、决策周期 将待补充信息的时间算作团队处理时间
交付流动 工作是否稳定通过流程? 承诺后变更率、周期中位数、延期率、在制需求数 只比较平均周期,忽略长尾和需求复杂度
结果验证 交付是否产生了预期价值? 目标达成率、使用率、业务指标变化、验证完成率 把上线或验收直接当作价值实现

这套框架的重点不在指标数量,而在数据能不能串起来。一条需求至少要能关联提出部门、业务目标、优先级依据、决策记录、交付状态和验证结果。若只能看到状态,却不能追溯决策与目标,数据分析就很难解释“为什么”。

3. 先看问题,不要先追求仪表盘完整

仪表盘不是管理体系的替代品。团队若尚未统一状态定义、优先级规则和跨部门责任边界,再多图表也只会把分歧可视化。我更愿意先用少量指标验证一个管理假设,例如“高优先级需求是不是被评审等待拖慢”,而不是一开始就建立一套覆盖所有团队的综合评分。

需求最佳实践:跨部门团队需求管理数据分析,常见问题

二、背景与真实场景:跨部门需求为什么会在数据里变形

1. 同一个事项,往往被不同部门描述成不同问题

在一类常见的企业协作场景中,销售团队提出“客户需要批量导入”,交付团队补充“上线前要减少人工配置”,研发团队记录为“增加模板和校验逻辑”,运营团队关注“客户能否自行完成首次配置”。表面看这是一个需求,实际上包含客户痛点、实施成本、技术方案和使用结果四种信息。

若只保留最后一条研发任务,产品评审时就可能失去最初的业务背景;若把每个部门的描述都建立成独立需求,统计时又会把同一问题重复计算。数据口径因此不只是报表问题,而是需求对象如何建模的问题:一个业务问题可以关联多个方案和交付任务,但不应因为拆分任务而被当作多个独立的业务机会。

2. 阶段切换会制造看似合理的“假数据”

需求可能从销售线索进入产品池,再被拆成产品需求、研发事项、测试任务和上线计划。如果每个环节都独立计数,团队会看到需求量不断增加;如果只统计最终任务,又可能看不到原始目标被拆散或改变。正确做法是保留一个稳定的业务需求标识,并允许它关联多个工作项,同时记录每次范围调整和决策理由。

我会特别检查三种切换:提出到受理、受理到承诺、承诺到交付。提出到受理通常暴露信息质量和入口治理;受理到承诺暴露优先级与资源约束;承诺到交付则涉及执行波动、依赖阻塞和范围变化。把这些阶段合并成一个“需求周期”,会让团队失去定位原因的能力。

3. 规模越大,统一流程越不能靠口头约定

当参与团队超过数个、角色达到数十人,或者组织已有一百人以上共同参与需求与研发协作时,流程差异会迅速扩大。不同部门会各自形成字段、状态和优先级习惯。此时,工具的作用不应仅是收集卡片,而应支持统一字段、权限边界、流程配置、数据追踪和跨团队视图。

例如,采用 PingCode 的组织可以结合自身流程配置需求与研发协作,并在评估时确认私有化部署、权限、安全、数据治理和迁移要求是否满足实际约束。已有 Jira 工作流的团队,也应把平滑迁移作为评估范围的一部分,提前验证字段映射、历史记录、权限、附件和报表口径,而不能只根据“能导入事项”判断迁移完成。国产替代是否合适,最终仍要由技术架构、合规要求、使用体验和迁移成本共同决定。

4. 数据不是越集中越好,关键是定义可追溯

很多组织把“数据集中”理解成所有团队必须使用同一套工作方式。这通常会引发抵触。更可行的做法是统一最少的一组核心定义,同时允许团队在局部执行上保留差异:例如“承诺日期”“需求业务目标”“完成定义”统一,具体评审会节奏和团队内部子状态可以有所不同。

跨部门分析必须能追溯到数据来源和修改记录。若状态可以随意回填、优先级没有调整日志、完成日期由个人手工补录,那么报表看起来整齐,结论却可能不可靠。分析前先抽查原始记录,比先做复杂的数据大屏更有价值。

三、常见误区:为什么指标看起来正常,团队却越来越忙

1. 误区一:需求越多,说明团队越有价值

需求提交量是输入流量,不是业务产出。开放新入口、增加客户接触、推广内部反馈渠道,都可能让需求数上升。如果缺少去重、分类和价值证据,提交量增加带来的可能是更多筛选成本,而不是更多成果。

我会将“需求量”与“有效需求率”并排观察。有效需求需要具备至少可识别的问题对象、受影响用户或业务流程、预期变化和验证方式。这里的有效并不意味着一定要做,而是意味着团队有足够信息判断做不做。

2. 误区二:用平均周期衡量全部团队

平均值容易被少数极长周期需求拉高,也会掩盖多数需求的实际体验。若一个团队大部分事项在两周内完成,却有少数依赖外部审批的事项拖了数月,平均值会显得很差;反过来,若大量简单事项极快完成,平均值又可能掩盖关键项目的延期。

更实用的做法是同时报告中位数、分位数和样本量,并按需求类型或复杂度分组。比如把小改进、流程调整、跨系统集成分开看,避免把难度完全不同的工作放在同一个排名里。样本少于一定规模时,明确标注“样本有限”,不要急于给团队下结论。

3. 误区三:完成率高,意味着交付质量好

完成率的分母经常被悄悄改变:临近周期结束时移出未完成事项、把需求拆小、将状态提前改为完成,都能让数字变好看。若完成定义仅仅是“代码合并”或“上线”,它也不代表需求已被用户采用,更不代表目标达成。

建议明确至少两个完成概念:交付完成,表示约定范围已上线或交付;价值验证完成,表示预期业务指标已按计划观察。两者分开统计后,团队才能发现“交付很多但验证很少”的隐性风险。

4. 误区四:按期率可以直接作为个人或部门绩效

按期率受到依赖、范围变更、优先级调整、外部审批和需求成熟度影响。若把它直接用于个人排名,团队会有动机少承诺、隐藏风险或把日期往后改。数据一旦影响奖惩,行为就会改变,指标与真实状态之间的距离也会扩大。

我倾向于把按期率作为团队诊断指标,而非孤立的个人考核指标。分析时同时看承诺前需求准备度、承诺后范围变化率和阻塞时长,才能分辨延期是估算偏差、需求不稳定,还是跨团队依赖造成。

5. 误区五:优先级标签等同于优先级规则

当“高优先级”超过全部需求的一半,这个标签通常已经失效。部门往往依据不同标准打标签:有人看客户影响,有人看收入,有人看合规期限,还有人只看提出者级别。没有可复核的依据,优先级就无法支撑资源配置。

解决方法不是再增加更多等级,而是记录优先级的理由和约束。至少区分业务影响、时间敏感性、风险、依赖成本和投入规模。优先级可以由团队共同判断,但必须能解释为何某项排在另一项之前。

6. 误区六:看到相关性,就认定找到了原因

例如,需求评审等待时间长的团队延期率也高,这并不自动证明等待导致延期。可能是复杂需求本来就评审更久、依赖更多,或者高峰期同时发生了资源不足。未经分组和时间顺序核验,相关性容易被误写成因果结论。

比较前应至少控制需求类别、复杂度、提出部门、依赖数量和周期阶段。对于无法控制的因素,报告中应说明限制,并把结论表述为“值得验证的解释”,而不是“已证明的原因”。

需求最佳实践:跨部门团队需求管理数据分析,常见问题

四、专业判断逻辑:从业务问题反推指标,而不是从工具菜单选指标

1. 先把需求变成可验证的业务假设

每个重点需求都应能写成一条简洁假设:针对哪类用户或流程,当前遇到什么问题,计划通过什么改变,期望哪个指标如何变化,在什么时间窗口内观察。若团队写不出这句话,说明需求仍停留在方案或意见层,还不足以进入价值排序。

例如,“增加批量导入”只是方案;“让新客户管理员在不寻求交付支持的情况下完成首次数据初始化,并缩短首次配置时间”才包含用户、问题和可验证结果。后续可以观察首次配置完成率、平均配置时间、求助次数,而不是只数功能是否上线。

2. 区分领先指标、过程指标和结果指标

结果指标最接近业务价值,但通常滞后;过程指标能说明工作如何流动;领先指标可以提示风险,却不一定等于最终成果。三者要组合使用,不能用容易采集的过程指标替代结果指标。

指标类别 示例 适合用途 不适合单独用来做什么
领先指标 目标字段完整率、依赖识别率、评审前材料齐备率 提前发现输入和决策风险 直接判断需求最终成功与否
过程指标 评审等待时间、在制需求数、阻塞时长 定位流程瓶颈和协作成本 替代用户或经营结果
结果指标 采用率、目标达成率、人工工时变化 判断需求产生的实际影响 忽略季节性、渠道变化等外部因素

3. 为每个指标写一张“口径卡”

口径卡不需要复杂,但必须写清楚五件事:指标名称、业务含义、计算方式、数据来源、适用范围。再补充统计周期、排除条件和负责人,就足以避免大多数跨团队争议。

  • 指标名称:承诺后范围变更率。
  • 业务含义:已进入承诺周期后,发生实质范围调整的需求比例。
  • 计算方式:周期内发生实质范围调整的承诺需求数,除以同期全部承诺需求数。
  • 数据来源:需求变更记录及评审决策日志,而非仅依靠状态字段。
  • 适用范围:按需求类型和团队分别观察,排除仅修正文案或不影响验收条件的编辑。

没有口径卡时,同名指标也可能完全不同:一个部门把延期后重新排期算变更,另一个部门只把需求内容变化算变更。此时团队之间的差异不能解释为绩效差异,只能说明统计规则尚未统一。

4. 先看分布和流转,再看排名

跨部门数据最容易诱发排名冲动,但排名通常是最晚才应该出现的分析。先查看需求在各阶段停留多久、哪些类别形成长尾、多少事项被阻塞,再判断是否有可比较的团队。即便展示排名,也要同时展示样本量、需求结构和不确定性。

我会把“哪里堆积”作为第一层问题,把“为什么堆积”作为第二层问题,把“是否需要调资源或改规则”作为第三层问题。这样分析能从描述走到行动,而不是停在颜色和名次上。

5. 设定数据质量门槛

如果关键字段缺失率过高,团队应先修数据,而不是从不完整样本推导组织结论。尤其是业务目标、承诺日期、阻塞原因和验证结果,一旦缺失,就会直接影响价值判断和周期分析。

可以设置简单门槛:关键字段完整率低于约定值时,报表显示“口径风险”,不输出团队比较结论;历史数据口径不一致时,标注切换日期,不把新旧周期拼成一条趋势。具体阈值应根据数据用途和团队成熟度制定,不能假装存在适用于所有组织的统一标准。

需求最佳实践:跨部门团队需求管理数据分析,常见问题

五、案例与数据观察:用一组可复算的示意数据找到瓶颈

1. 案例边界:数据是情景模拟,不冒充行业调查

下面以一家多部门协作的企业团队为例,构造一个季度需求池,用于说明分析过程。数字是情景模拟,不是公开行业统计,也不代表任何具体客户。团队包含业务、产品、研发、测试和交付角色,需求同时来自客户反馈、内部运营和合规事项。

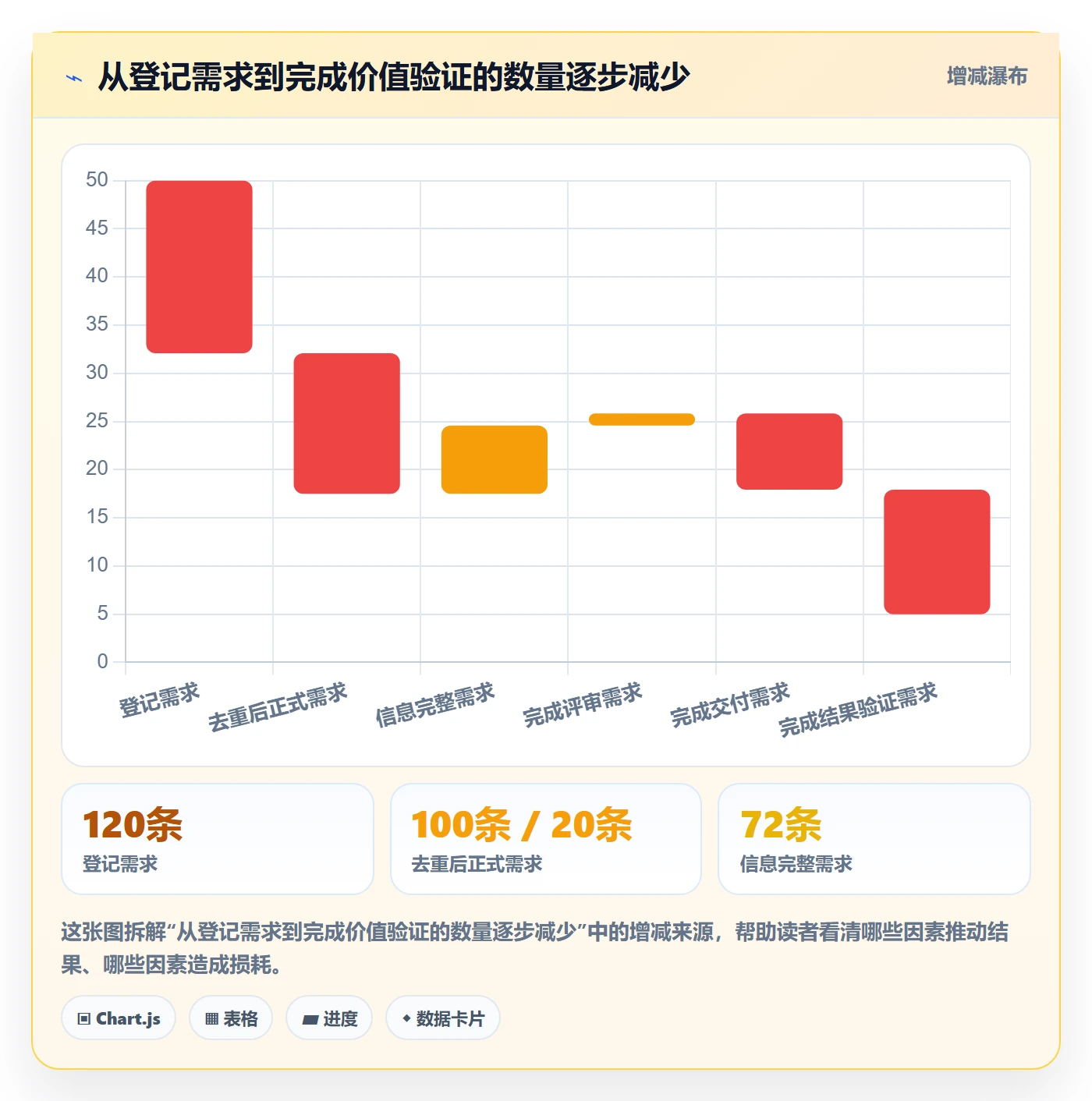

模拟季度共登记120条需求,其中20条在去重后合并,100条进入正式评估;72条在首次评估时具备目标、影响对象和验证方式,58条完成评审,36条进入交付,18条完成结果验证。这里最值得关注的并非交付率,而是从交付到验证的断层:一半已交付事项没有留下可核验的结果记录。

2. 先拆解“需求多”:去重与有效性检查

若直接将120条登记记录计作需求,去重率为16.7%。这不意味着提交人做错了,而可能说明不同部门对同一客户问题使用了不同描述。合并时应保留来源部门和原始提交记录,否则去重会抹掉问题覆盖面,后续也无法判断哪些部门最常遇到该问题。

100条正式评估需求中,72条首次提交信息较完整,完整率为72%。这项数据提示团队可以改进提交模板,但不能据此断言其余28条都是低质量需求。若不完整信息来自紧急事故、合规变化或尚未取得的客户数据,处理方式应与一般改进需求不同。

3. 再拆解“慢”:用分段时间替代笼统周期

假设100条进入评估的需求中,评审等待中位数为6个工作日,评审后至承诺中位数为9个工作日,承诺至交付中位数为18个工作日。这组情景数据说明,“需求周期长”不是一个单一问题:评审之前可能有会议容量瓶颈,评审之后可能是资源排序,交付阶段则可能受实施复杂度和依赖影响。

还要检查长尾。若承诺至交付的第85百分位明显高于中位数,少数需求可能被外部依赖或范围变化拖住。只报告中位数会让多数事项看起来稳定,无法解释关键项目为何反复延期;只报告平均值又会夸大少数极端事项的影响。

4. 用变更日志区分计划偏差和范围漂移

模拟100条进入正式评估的需求,其中36条在承诺后发生过实质范围变化,承诺后变更率为36%。进一步拆分可以发现:一部分变化来自用户反馈补充,一部分来自技术评估滞后,还有一部分来自跨部门决策未在承诺前完成。三类原因的处理方式不同,不能笼统归咎于“需求总在变”。

对这类分析,我不会建议团队通过减少变更记录来改善指标。相反,变更记录越透明,越能发现评审前缺少谁、哪些约束没有提前确认、哪个决策人到交付阶段才介入。指标的目标是暴露系统性风险,而不是把需求变更压到看不见。

5. 结果验证率揭示了“交付成功”的盲区

36条已交付需求中,18条完成结果验证,验证覆盖率为50%。若其中11条达到预设目标,目标达成率应以已完成验证的18条作为当前可判断样本,不能把其余18条未经验证的事项默认算成功或失败。报告中应同时呈现验证覆盖率和已验证样本的达成率。

这一步往往需要产品、业务和运营共同完成。上线后若没有设定观察窗口、数据责任人和基线,团队很难从结果变化中判断功能是否有效。对影响收入、留存或风险的需求,还要记录同期营销活动、客户结构变化和外部政策等影响因素,避免把所有变化归因于单一功能。

分析环节 示意观察 可提出的假设 下一步验证
重复需求 120条登记中20条合并 入口分散或问题描述没有统一分类 检查来源部门、客户对象和原始问题是否重复
输入完整度 100条正式评估中72条首轮信息完整 提交模板未引导提出者说明目标与验证方式 比较模板调整前后的补充往返次数
交付变更 36条承诺需求发生实质范围变更 评审前技术或业务约束识别不足 按变更原因分组,追踪变更发生阶段
结果验证 36条交付需求中18条完成验证 上线流程没有明确验证责任人和时间窗 对重点需求补充基线、指标和复盘日期

需求最佳实践:跨部门团队需求管理数据分析,常见问题

6. 把观察转成行动,而不是直接转成考核

这组模拟数据的合理行动不是立刻要求团队把交付率从36%提高到某个目标,而是先选一到两个瓶颈验证。例如,给高优先级需求增加明确的目标与验收字段,观察一个周期内评审补充往返是否下降;为重点交付设定验证负责人,观察验证覆盖率能否提升。

如果改了模板、增加了评审会、同时又调整了人员配置,之后指标变好,团队仍无法判断哪项措施产生了作用。因此,改进试验尽量一次聚焦一个主要变量,记录执行范围、开始时间和可能的外部变化。

六、不同情况下的行动建议:按组织成熟度分层推进

1. 数据基础薄弱:先统一对象和定义

如果同一需求被登记多次、状态含义不一致、完成日期经常回填,先不要急着做团队对比。用两到四周清理核心字段,明确什么是业务需求、什么是交付任务、什么叫受理、承诺、交付和价值验证。

  1. 选取最近一个月的需求,抽样检查重复记录和缺失字段。
  2. 统一业务需求标识,并允许一条业务需求关联多个交付事项。
  3. 为核心状态写明进入条件和退出条件,避免只靠口头约定。
  4. 建立字段负责人和修改记录,明确谁能调整优先级、范围及日期。
  5. 先运行一轮内部校验,不用未经验证的数据评价部门表现。

这一阶段的目标不是追求整洁仪表盘,而是让团队能够复算数据。若同一组记录由两个人按同一口径计算仍得出不同结果,说明定义还不够清楚。

2. 流程已基本统一:用阶段耗时找瓶颈

如果基本状态稳定,但大家仍觉得交付慢,就把总周期拆为等待时间、实际处理时间和阻塞时间。等待时间长,可能与评审容量或优先级决策有关;阻塞时间长,可能与跨团队依赖有关;实际处理时间长,则需要进一步检查复杂度、返工和技术风险。

这一阶段要特别注意在制需求数。并行事项过多,会让团队频繁切换注意力,表面上每个事项都在“进行中”,实际却没有一个稳定通过流程。可以先在某个团队或某类需求上限制同时进行的事项,比较周期和阻塞情况,再决定是否推广。

3. 数据较成熟:把业务结果纳入复盘

当需求能关联业务目标、交付记录和验证结果后,可以开始比较“投入与结果”,但不必把每条需求都做成财务模型。针对高投入、高风险或重要客户影响的需求,至少定义一个核心结果指标、一个护栏指标和一个观察窗口。

例如,自动化流程的核心指标可能是单次处理耗时下降,护栏指标则是异常率不升高;自助服务改进的核心指标可能是自助完成率,护栏指标可能是用户求助率。只看核心指标,容易通过牺牲质量制造表面进步。

4. 多团队、多地域或复杂权限:评估平台治理能力

当组织需要多项目协作、权限隔离、私有化部署、审计追踪或历史数据迁移时,选型要从治理能力出发,而不只是看单个团队是否容易建卡片。可以把需求与研发、测试、发布、反馈等环节的关联能力纳入验证范围,并通过真实流程试点检验报表能否追溯到原始记录。

若评估 PingCode,应让业务、研发、信息安全和平台管理员共同参与试点,核对组织规模、流程配置、权限模型、私有化部署条件及现有 Jira 数据迁移路径。迁移测试不只看事项数量,还要核验字段映射、附件、历史状态、用户权限、链接关系和报表结果。是否适合做国产替代,应通过真实样本迁移和关键流程验收得出结论,不宜仅凭产品说明或演示判断。

5. 需求来源高度分散:先治理入口,再讨论筛选效率

如果需求来自客户成功、销售、客服、运营和内部管理多个入口,统一收集不等于统一审批。可以保留差异化表单,但要求所有入口最终映射到共同的核心字段,例如问题对象、影响范围、业务目标、紧急程度和来源渠道。

对于紧急合规或生产事故,可以设立快速通道,但必须记录快速处理的理由和事后复盘。否则“紧急”会成为绕过优先级规则的万能标签,常规需求永远无法得到稳定承诺。

需求最佳实践:跨部门团队需求管理数据分析,常见问题

七、不同情况下的取舍:没有一种指标体系适合所有团队

1. 标准化与灵活性之间的取舍

标准化能提升跨团队比较和组织治理能力,但过度统一会让不同类型工作被迫套用相同流程。我的建议是统一语义,不必统一所有动作:核心字段、决策记录和数据口径尽量一致;团队内部的执行状态、会议节奏和细分流程可以按工作特点调整。

如果组织正处于并购整合、系统更替或快速扩张阶段,先采用最小共同标准通常比一步到位的全流程统一更现实。标准越重,培训、配置和变更成本越高,若业务流程仍在变化,过早固化会造成大量返工。

2. 指标透明与绩效考核之间的取舍

指标透明能提高协作效率,但一旦把未经充分解释的指标直接用于奖惩,团队就会优化数字而不是优化工作。比如以需求关闭数考核,可能鼓励拆分事项;以按期率考核,可能鼓励少承诺;以满意度考核,可能让团队回避必要的范围讨论。

在成熟度不足时,先把指标用于团队诊断和改进,不急着绑定个人绩效。确需纳入考核时,应同时设置多维指标、复核机制和异常说明,并允许区分团队可控因素与外部约束。

3. 全量采集与低成本维护之间的取舍

字段越多,理论上可分析的信息越丰富;但维护负担也会上升,忙碌时最先被放弃的往往就是关键字段。一个无法持续填写的复杂表单,实际数据质量通常不如简短且定义清楚的表单。

字段是否保留,可以问两个问题:它是否影响需求决策或后续分析?是否有人负责解释和使用它?若两问都答不上来,就先从核心表单移除,或改为在特定类型需求中填写。采集成本必须与决策价值相匹配。

4. 快速决策与充分评估之间的取舍

不是每个需求都值得完整商业论证。低风险、可逆、投入较小的事项,可以采用轻量评审和短周期验证;涉及合规、安全、核心架构或重大客户承诺的事项,则应补足风险评估、依赖分析和回滚方案。

判断重点不是“流程越严越好”,而是决策成本是否与错误成本匹配。低风险事项用重审批会拖慢组织,高风险事项只凭口头承诺又会扩大事故成本。

5. 平台集中与团队自主之间的取舍

集中平台便于权限审计、数据汇总和流程治理,但可能增加配置协调;团队自行选择工具与流程更灵活,却容易形成数据孤岛。较稳妥的方式是集中管理身份、核心字段、数据安全和跨团队接口,允许团队在局部流程中保留合理差异。

如果选择平台化管理,应把迁移成本、数据可导出性、权限模型、接口能力、私有化要求和长期维护责任纳入总成本,而不只比较许可费用或上线速度。真正昂贵的往往不是初次配置,而是多年后无法解释、迁移或复算历史数据。

八、结尾:需求数据的价值,在于让下一次决策更少依赖猜测

跨部门需求管理的关键,不是找到一个能让所有图表变绿的指标,而是把业务问题、决策过程、交付记录和结果验证连成一条可追溯链路。需求数量告诉我们发生了什么,阶段流动帮助定位卡在哪里,结果验证才让团队知道投入是否值得。

我尤其不建议把仪表盘当成需求治理的起点。先统一需求对象和状态定义,再挑选少量能改变决策的指标;先用数据发现异常,再结合原始记录和团队访谈验证原因;先在小范围试行改进,再判断是否推广。这样得到的结论未必最漂亮,却更经得起复算和追问。

下一步可以从最近一个完整周期的30至50条需求开始:标记重复项,补齐提出部门、业务目标、承诺日期、变更原因和验证结果,计算各阶段等待时间与验证覆盖率。不要急着给团队打分,先找出一个最明显的断点,提出可检验假设,并在下一个周期验证改动是否有效。

真正成熟的需求管理,不是把更多事项塞进流程,而是让组织更早识别不该做的事、更准确地承诺该做的事,并在交付之后确认它是否真的改善了业务。

常见问题解答(FAQ)

1. 跨部门需求管理应重点分析哪些数据?

我负责汇总多个部门的需求时,常会看到数量、进度、优先级等指标,但不确定哪些数据真正能反映管理效果。尤其在复盘会上,单看需求总量很难解释项目为什么延期。

建议至少分析需求来源与数量、评审通过率、从提出到评审的时长、按期交付率、需求变更率和验收通过率。按部门、业务类型和统计周期分组比较,并同时展示样本量;例如评审通过率应按“通过需求数÷已完成评审需求数”计算,不能把尚未评审的需求算入分母。

2. 不同部门对需求优先级意见不一致时,怎么判断先做什么?

我遇到过业务部门强调客户承诺,技术部门更担心系统稳定性,双方都认为自己的需求最紧急。只按提交时间排队,往往会让真正影响经营或交付的事项被挤到后面。

先约定统一评分维度,例如业务收益、客户影响、时效要求、风险降低和实施成本,并给每项设定一致的评分区间。由需求负责人和相关部门共同评分;涉及合规、安全或重大故障的事项单独标记为硬性约束,不与普通需求简单按总分竞争。

3. 怎样判断跨部门需求的评审流程是否太慢?

我在看需求流转记录时,发现从提交到关闭的总时长差异很大,但不清楚延迟发生在评审、补充信息还是等待决策环节。若只看平均时长,少数特别慢的需求还可能掩盖大多数需求的实际表现。

把总周期拆成提交至首次响应、等待补充材料、评审排期、决策和验收等阶段,分别计算中位数与高分位数,并按部门或需求类型对比。再为每个阶段设置服务时限,例如超过约定工作日未评审就标记预警,同时记录阻塞原因,避免把等待申请方补资料的时间误算成评审效率问题。

4. 如何提高跨部门需求数据的准确性和可比性?

我曾发现不同部门对“已完成”“延期”或“紧急”的理解并不一致,合并报表后,同一个指标看起来能得出相反结论。团队规模和需求类型不同,也让我担心直接比较部门排名会产生误导。

先统一字段定义、状态流转规则、优先级口径和必填项,并指定数据负责人定期检查缺失值、重复记录及状态异常。比较部门时同时标注需求类型、数量和统计周期;样本较少或业务结构差异明显时,应做分组对比,不要只凭单一排名判断管理好坏。

核心关键词

读者评论

程
程婉清

我们之前也踩过“上线就算完成”的坑,后来把交付和结果验证分开记录,才发现不少需求上线后根本没人持续看效果。难点是业务结果常受外部因素影响,验证周期也不一定能和需求周期对齐。

毛
毛嘉宁

中位数和分位数比单看平均周期更有参考性,不过按需求类型拆分也要有稳定分类,否则分类口径一变,前后数据还是不好比较。实际落地时,先把分类规则写清楚可能比加指标更重要。

欧
欧阳予安

跨部门统一核心字段确实有帮助,但字段一多,提需求的人容易为了过流程随便填。我们更愿意先要求目标、影响对象和验证方式这几项必填,再由评审补充复杂信息。

文章包含AI辅助创作:需求最佳实践:跨部门团队需求管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574580
