跨部门项目最常见的延期,往往不是开发写得慢,而是团队以为自己在做同一件事,实际交付的却是三种不同的需求:业务要解决经营问题,产品把它翻译成页面和规则,研发按描述实现功能,测试再根据另一份口头补充的标准验收。需求拆解的价值,不是把大需求切成更多任务,而是让每个角色在动手之前对“为什么做、做到什么程度、如何证明完成”达成一致。
一、先讲核心结论:需求拆解的终点是可验证交付
1. 拆得细不等于拆得好
我判断一份需求拆解是否有效,不先看任务数量,而看团队能不能回答三个问题:这项工作解决什么问题,交付完成后用户能做什么,以及谁用什么证据确认它完成。若只能列出“做一个列表页、加一个按钮、调整接口”,却说不清业务结果和验收条件,拆解只是把模糊工作拆成了更小的模糊工作。
这也是需求拆解容易被误解的地方。团队可能已经有需求文档、流程图、原型和任务看板,却仍然频繁返工。根因常常不在资料数量,而在资料之间没有可追溯的关系:一条业务目标没有对应验收标准,一个验收标准找不到负责实现的工作项,或一个技术任务无法解释它服务于哪项用户价值。
2. 用一条链路检验拆解质量
我会用“目标,场景,需求,验收,任务,结果”检查一项需求。每一层都应该能向上一层解释价值、向下一层说明交付。举例来说,“提升续费率”不能直接成为研发任务;它需要先明确受影响的客户和行为,再拆成可验证的用户场景,最后形成产品、数据、研发、运营等团队各自可交付的工作。
- 目标:希望改变什么业务结果,基线和目标分别是什么?
- 场景:谁在什么条件下遇到什么问题?
- 需求:系统或流程必须提供什么能力?
- 验收:用什么条件判断能力符合预期?
- 任务:哪些角色分别交付什么内容,有何依赖?
- 结果:上线后观察哪些指标,何时复盘?
这条链路的价值在于暴露断点。目标和场景连接不上,往往是问题定义不足;需求和验收连接不上,通常是范围不清;验收和任务连接不上,说明交付责任或依赖还没落地;上线没有结果指标,则团队无法区分“按时发布”和“真正解决问题”。

3. 先把“完成”定义清楚,再讨论拆到多细
拆解粒度没有适用于所有团队的统一标准。一个工作项是否需要继续拆,取决于它是否能独立估算、是否有明确负责人、是否能在一个可控周期内完成,以及是否能单独验证。若工作项需要跨多个团队反复等待,或者验收只能在整期项目结束后进行,它通常还可以继续分解。
反过来,把每个字段、按钮、接口都单独建成任务,也可能制造管理噪声。任务越多,状态维护、依赖更新和会议同步的成本越高。我的判断标准是:继续拆分能否降低沟通、测试或排期风险;如果只增加记录动作,却不增加可验证性,就不值得拆。
二、背景和真实场景:跨部门协作为什么让需求变形
1. 同一句话,在不同部门里往往指向不同交付
以“让客户更快完成续费”为例,业务可能期待提高续费转化,客户成功团队可能关心减少人工提醒,产品团队可能想到续费入口和状态展示,研发团队则需要确认订单、权限和支付状态的接口规则。每个团队的理解都可能合理,但它们不一定天然组成一项完整方案。
如果需求只写“新增续费提醒功能”,开发人员无法判断提醒触发时间、目标用户、通知渠道、失败重试和用户退订规则;运营人员也无法确认提醒是否覆盖所有客户。到了验收阶段,双方才发现“提醒已发出”不等于“提醒已触达”,更不等于“客户已完成续费”。
2. 跨部门需求包含多个交接点,问题常发生在边界
部门内部可以依靠默契弥补文档缺口,跨部门合作却很难。业务熟悉客户和目标,产品熟悉体验与规则,研发熟悉系统约束,测试熟悉异常路径,数据团队熟悉指标口径。需求交接时,缺少任何一类信息,都可能把风险推到后续阶段。

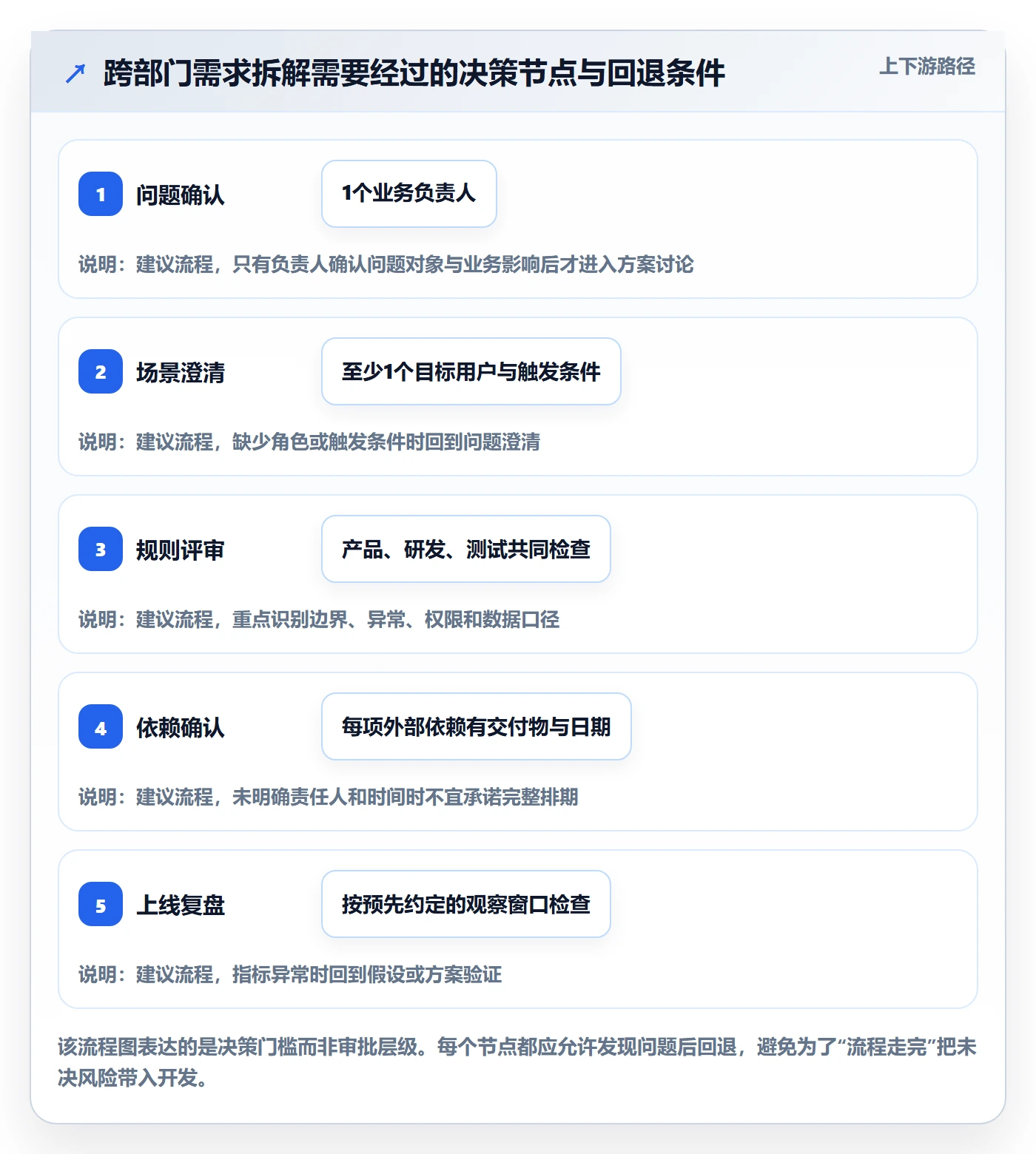

我通常会把跨部门协作理解为一连串“接口”而不仅是工作分工。接口不仅是系统接口,也包括决策接口、信息接口和责任接口。谁能拍板范围?谁负责提供数据口径?谁确认外部依赖?谁有权接受偏差?这些问题如果在拆解时没有答案,日后就会变成等待、争议和临时补充。
3. 先诊断卡点,再决定是流程问题还是工具问题
需求延误并不总是因为缺少项目管理平台。若团队没有稳定的优先级原则、业务负责人无法及时决策、验收标准长期缺失,换工具通常不会消除这些问题。工具能帮助记录信息、建立关系、追踪状态和暴露风险,但不能替团队做商业判断,也不能替责任人承担决策。

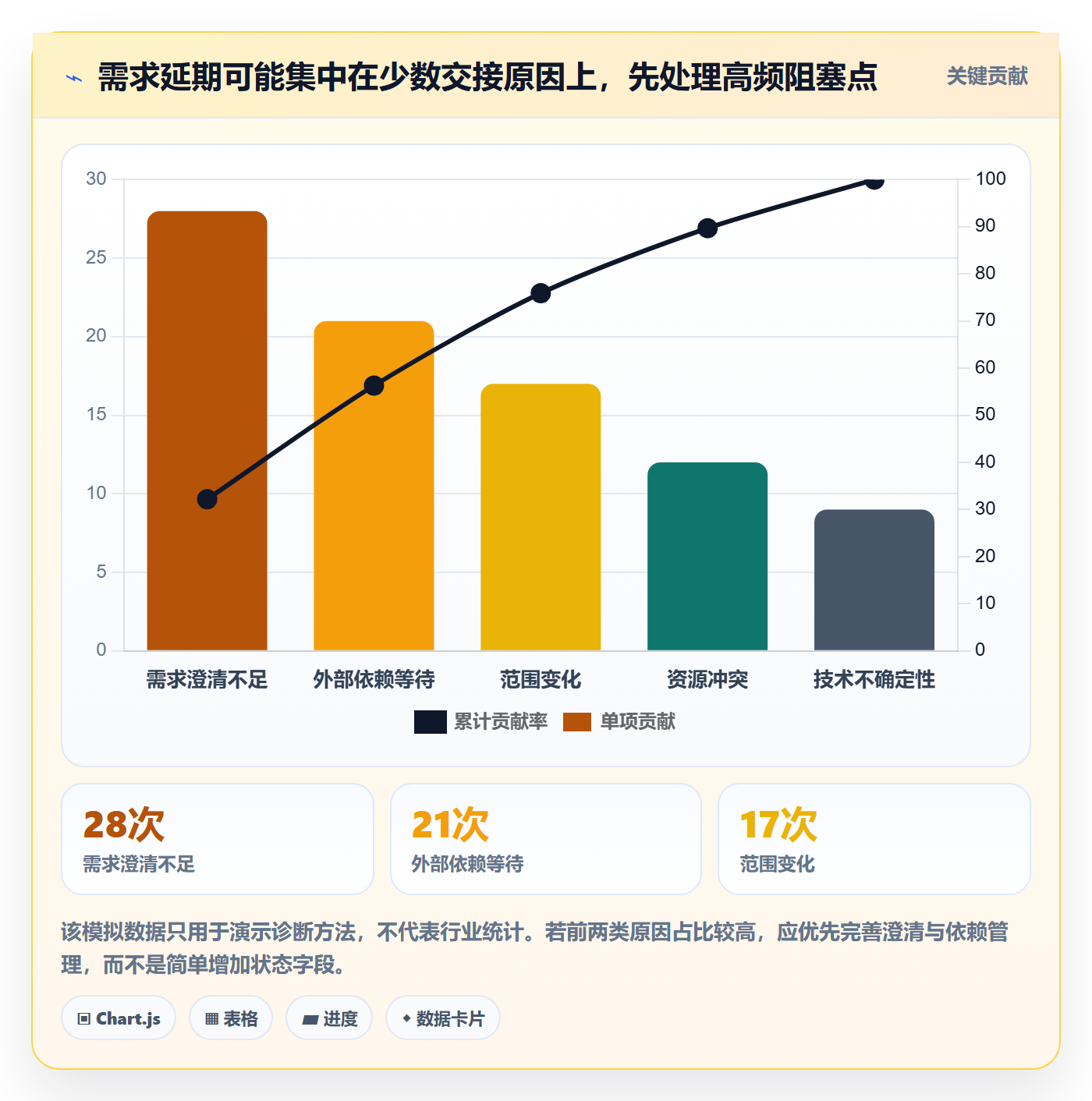

可以先回看最近一个季度的延误需求,按原因分类:需求澄清不足、外部依赖等待、范围变化、资源冲突、技术不确定性、验收争议。分类的目的不是给部门排名,而是找到流程的主瓶颈。若多数工作项卡在同一个交接点,就先改交接规则;若原因分散且信息不可追溯,再评估统一管理方式。

三、常见误区:看起来在拆需求,实际把问题往后推
1. 把业务目标直接写成产品功能
“提高活跃度”“减少流失”“提升效率”都是目标,不是可交付需求。它们没有定义目标用户、当前行为、期望变化和观察窗口。直接把目标翻译成“增加推送”“加一个看板”,容易出现功能按期上线,业务结果却没有变化的情况。
更稳妥的做法是先补齐问题陈述:谁遇到什么阻碍,发生频率如何,现有替代方案是什么,为什么值得现在解决。若业务方暂时拿不出数据,可以先做访谈、日志抽样或小范围验证,并明确当前假设的可信度,而不是把未经验证的猜测写成需求事实。
2. 把原型或文档当成跨部门共识
原型擅长解释页面关系,却不一定覆盖权限、异常、数据来源和状态变化;需求文档擅长记录规则,却不一定说明跨团队依赖。文档存在并不意味着所有人读过、理解一致,更不意味着关键决策有负责人背书。
我更重视关键歧义是否被显式处理,而非文档是否足够长。对有争议的规则,应记录选项、影响、决策人和决策时间。对暂未确认的内容,应标成待决策项,并说明最晚确认时间与不决策的排期影响。这样比用模糊语句把未决问题藏进正文更可靠。
3. 把任务拆得很细,却没有验收标准
“开发完成”不是验收标准,“测试通过”也不足以覆盖业务结果。若一项任务只有标题和负责人,团队可能按各自理解完成,直到联调或上线前才发现边界条件不同。拆分颗粒度再细,也不能替代对完成定义的约定。
验收条件要尽量具体,至少描述前置条件、操作或事件、预期结果。对复杂业务规则,可以覆盖正常路径、边界路径和异常路径。并非每条需求都要写成大量测试用例,但涉及钱、权限、数据一致性或合规的规则,应让验收条件能被重复执行,而不是依赖个人记忆。
4. 把所有需求都当成确定性工作
有些需求是明确的交付任务,有些则是在验证未知假设。若团队把探索性工作也承诺成固定范围和固定工期,容易在信息逐步显现后不断修改计划。对不确定性高的事项,先安排技术验证、用户研究或小流量试验,再决定完整交付范围,通常比过早承诺更诚实。
拆解的重点也因此不同:确定性需求要明确范围、依赖和验收;探索性需求要明确要验证的假设、验证方法、时间盒和决策门槛。探索工作结束时的交付物可能不是一个功能,而是一份可以支持继续投入、调整方向或停止项目的证据。
5. 把流程管理等同于多填几张表
新增字段、审批和会议并不会自动形成治理。若团队要求每个需求填写大量重复内容,却没有说明这些信息被谁用于何种决策,填写很快会变成形式主义。相反,少量高价值信息若能帮助判断优先级、定位依赖和减少返工,团队通常愿意维护。
我会追问每个流程节点的用途:它减少了哪种风险,谁消费这个信息,多久需要更新一次。若无法回答,就考虑合并、自动化或删除。流程不是为了让管理者看见更多状态,而是让执行者更早看见风险、让决策者更快做出选择。
四、专业判断逻辑:从模糊诉求到可执行工作包
1. 第一步:确认问题与优先级,而不是立刻写方案
需求入口先收集最小必要信息:问题对象、发生场景、影响范围、现有解决办法、业务价值、时间约束和提出人。提出人描述的是观察还是结论,也要区分。例如,“用户找不到订单”是观察,“新增搜索框”是解决方案;团队应先验证问题,再决定方案是否成立。
优先级可以综合价值、紧迫性、风险和投入,但不必迷信单一公式。对于同一类工作,团队可约定统一尺度,例如价值分为低、中、高,紧迫性依据明确的法规、合同或业务窗口判断,投入由团队估算。关键是让决策理由可解释,避免所有事项都被标成最高优先级。
2. 第二步:明确用户、触发条件和结果
一个可讨论的场景应包含角色、触发条件、当前障碍和期望结果。以续费为例,可以写成:“客户管理员在合同到期前进入账户时,需要确认当前套餐、到期日和续费入口,以便完成续费或联系客户成功团队。”这比“做续费功能”更容易发现用户、时机和信息缺口。
场景描述不追求格式漂亮,而是让产品、业务、研发和测试能够共同指出问题。若有人提出例外条件,例如子账户权限不同、合同仍在审批、订单已创建但支付未完成,应把它们作为独立规则或异常场景处理,不要隐含在一句“支持续费”里。
3. 第三步:从场景拆成需求,并保持业务追溯关系
一个场景通常对应多条需求:展示续费状态、校验用户权限、创建续费订单、处理支付回调、记录操作日志等。拆分时要避免把技术实现细节误当成业务需求,也要避免只写用户界面而遗漏数据和运维影响。
每条需求都应能追溯到场景或目标。若某项工作无法说明它支撑哪项业务结果,可能是必要的技术治理,也可能是范围膨胀;两者都可以做,但应明确类型、依据和优先级。将治理工作标明为稳定性、合规、可维护性或基础能力,可以避免它被误解为无业务价值的“杂项”。
4. 第四步:写出可重复验证的验收条件
验收条件最好表达可观察结果,不只描述实现动作。比如,“到期前30天,具备续费权限的管理员可以在账户页看到到期日期和续费入口;无权限用户看不到下单操作;支付成功后订单状态更新并保留操作记录。”这类描述能让测试、产品和业务围绕同一结果协作。
对指标型需求,还要写清统计口径和时间窗口。所谓“提升转化率”,需要说明分母是进入续费页的客户还是所有到期客户,分子是提交订单还是支付成功,观察周期是周、月还是合同周期。口径未统一时,团队可能都报告了正确数字,却得出互相矛盾的结论。
5. 第五步:切分工作包,显式标出依赖和风险
工作包应尽量能够由清晰的负责人推进,并在短周期内形成可检查成果。按角色拆分不是唯一方法:有时按用户路径拆分更利于端到端交付,有时按技术层拆分更适合平台改造。选择依据是如何减少交接等待,同时保持每个工作包的验证边界。
依赖不要只写“等待后端”或“需要数据支持”。应明确依赖对象、交付物、需要时间、确认人和备选方案。风险则可以记录触发条件、影响范围和应对方式。例如,第三方支付回调不稳定时,是否需要重试、对账和人工补偿机制,应在方案设计和验收阶段提前说明。
6. 第六步:上线后闭环,区分交付完成与问题解决
上线是产品交付的节点,不是需求价值验证的终点。上线前约定基线、目标、数据来源、观察窗口和复盘责任人;上线后检查真实使用情况、异常比例和用户反馈。若功能上线但目标未改善,要进一步判断是覆盖不足、体验阻力、指标口径错误,还是问题假设本身不成立。
复盘不应成为事后追责。它要把新证据反馈到需求入口,帮助团队修正假设、调整方案和改进估算。一个好的闭环不是每个项目都达到目标,而是团队能说清偏差来自哪里,以及下一次会改变什么。

五、案例与数据观察:一项续费需求如何从口号变成工作包
1. 案例边界:以下是匿名化情景推演,不是行业基准
下面用一个中型企业软件团队的续费改善项目说明拆解方法。为保护信息并避免把推演当成实测,这里的数值均为情景模拟,用于演示如何记录基线、拆分工作和比较变化,不代表特定企业或产品的真实结果。
最初的诉求是“降低客户到期未续费”。业务团队提出增加提醒,客户成功团队希望获得更清楚的到期名单,产品团队发现管理员不容易定位套餐信息,研发团队则指出订单状态和支付状态来自不同系统。若只开发一条提醒,可能只覆盖问题的一部分。
2. 先建立基线,避免用感觉判断优先级

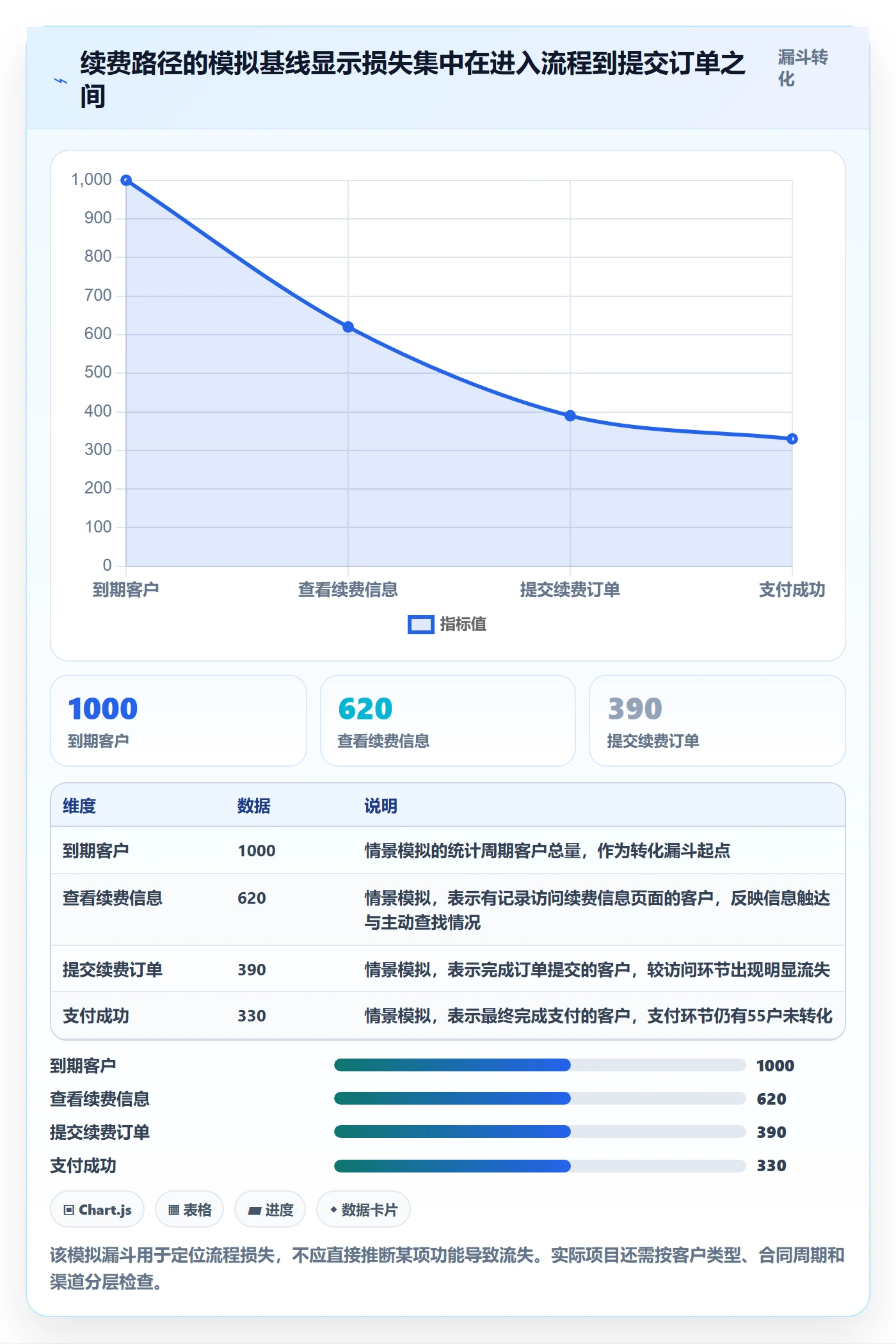

团队先抽取一段历史周期,区分到期客户总量、进入续费流程的客户、提交订单的客户和最终支付成功的客户。同时访谈客户成功人员,检查人工触达是否存在重复、延迟或无法确认送达的情况。这里的目的不是先求一个精确到小数点的答案,而是确认损失主要发生在哪个节点。
模拟基线显示,主要断点可能不在提醒数量,而在客户无法确认当前套餐与续费状态,客户成功人员也缺少统一的跟进清单。于是团队将目标从“新增提醒”调整为“减少续费过程中的信息缺失与跟进延迟”,并把提醒作为方案之一,而不是预先认定的唯一解法。

3. 把方案拆成可并行的工作包
团队在共同评审后形成四类工作包。第一类是产品信息:展示套餐、到期日、续费状态与权限差异。第二类是业务流程:生成客户成功跟进清单,避免重复联系。第三类是系统能力:统一订单状态和支付结果处理。第四类是验证工作:补充事件埋点、对账检查和异常处理规则。
每个工作包都附上负责人、依赖、验收条件和风险。举例而言,跟进清单不能只验收“页面存在”,还要验证筛选条件、数据更新时间和客户分配规则;支付状态不能只验收正常回调,还应覆盖回调延迟、重复通知和支付失败等场景。这样做使开发与测试更早发现系统间的边界问题。
4. 用可比较的指标复盘,而不是只报上线时间

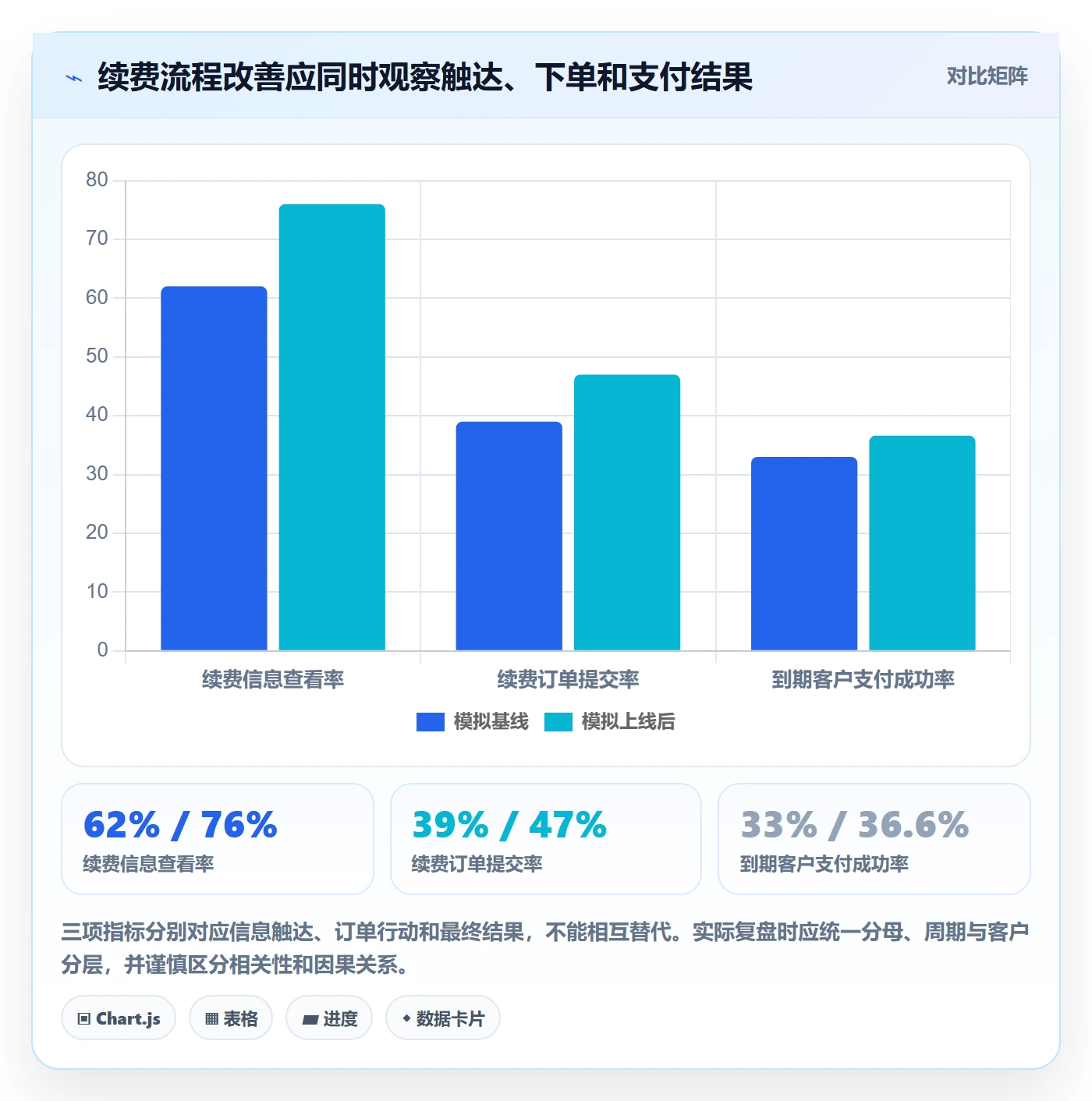

上线前团队约定观察窗口和指标定义。以下数值仍是情景模拟:信息查看率由62%提高到76%,订单提交率由39%提高到47%,支付成功户数由330增加到366。它们只能说明在这个假设案例中,相关指标出现变化;若要判断因果,还需排除客户结构、合同季节性、渠道活动等因素。
我不会因为模拟结果变好,就把全部收益归因于某一项功能。更可信的分析应结合分批上线、对照组或前后分层比较,并检查异常数据。对样本量较小的客户群,结论应标记为方向性观察,不宜直接推广到所有客户。项目复盘要把“已观察到什么”和“尚不能证明什么”分开写。

六、不同情况下的行动建议:先解决当前最贵的断点
1. 需求经常变更:把决策记录和变更影响放在前面
如果团队在开发中频繁收到新要求,先区分发现了新证据、业务优先级变化,还是原始需求没有澄清。前两种变化可能合理,但都应记录变更原因、影响范围、需要替换或延期的工作,以及谁批准调整。后一种则需要回到需求入口改进问题澄清和评审。
不要把“冻结需求”当作唯一解决办法。完全不允许调整,会让团队忽视真实变化;完全不记录变化,又会导致范围和工期失控。较好的做法是定义变更窗口和影响评估方式,让业务方在价值、时间和资源之间明确取舍。
2. 依赖多、跨团队等待明显:优先画依赖和交付接口
当工作经常卡在其他部门,先绘制端到端流程,标出输入、输出、责任人、交付日期和失败后的备选路径。每项依赖最好有可交付物,而非只写“需要协助”。例如,数据团队提供的是字段口径、数据集还是接口;法务提供的是审核结论还是修改意见,都要在计划中说清楚。
跨团队依赖适合提前建立风险清单和升级规则。若依赖逾期会影响关键路径,应在排期时暴露,而不是等到开发完成才发现测试环境或数据不可用。对高风险依赖,可以先做接口验证或小规模联调,减少大批工作完成后才暴露兼容问题。
3. 团队人数增加、信息分散:统一工作项和追溯关系
当产品、研发、测试、业务、运营等角色共同交付,且组织规模达到数十人乃至百人以上时,信息仅靠会议纪要和个人表格通常难以长期维护。此时可以评估是否需要统一的需求管理与研发协作平台,重点看目标、需求、缺陷、迭代和发布之间能否关联,权限、审计、报表和部署方式是否符合组织要求。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估时可以重点验证需求到开发、测试和交付的追溯能力,以及团队是否能按实际流程配置协作方式。若组织有数据边界或部署要求,可核实私有化部署方案;若已有 Jira 数据和流程,也应通过迁移演练确认历史信息、附件、权限及关联关系能否平滑迁移。它是否适合,最终取决于组织规模、治理要求、迁移成本和团队采用情况,不能因为某项能力存在就直接认定为所有企业的唯一选择。
选工具时应先准备一条真实流程做验证:从需求提出、评审、拆分、排期、测试到发布,观察信息是否需要重复录入、关键状态是否能追踪、权限是否符合团队结构。若平台只能展示任务,却无法帮助解决当前的协作断点,部署后的收益可能有限。
4. 需求价值不确定:先做低成本验证,再承诺完整交付
如果团队不知道用户是否需要某项能力,或无法确认业务规则是否成立,不应为了“有进度”直接拆成大量研发任务。可以先做客户访谈、原型测试、数据分析、技术验证或小范围试点,并约定时间盒和判断标准。
验证阶段的产出要明确:支持继续投入的证据是什么,什么结果意味着需要调整,什么情况应停止。这样既避免探索项目无限延长,也减少把未经验证的假设固化成昂贵的系统能力。
5. 有严格合规或私有部署要求:把治理条件前置
对金融、医疗、政府及数据敏感型组织,需求拆解除了功能与验收,还需要记录数据分类、访问权限、审计要求、留存周期和部署边界。此类条件若到上线阶段才补充,往往会影响架构、供应商选择和交付计划。
将合规约束列为需求的前置条件,并让安全、法务、运维和业务负责人尽早参与。若采用私有化部署,也要评估升级维护、备份恢复、监控告警和内部运维能力,而不是只比较部署形式本身。
七、不同情况下的取舍:拆解、速度、治理不能同时无限加码
1. 追求速度还是追求完整定义
低风险、可回滚的小改动,可以采用轻量澄清、短周期交付和上线观察;涉及支付、权限、隐私、核心数据或高影响客户的需求,则应投入更多时间明确边界和异常场景。这里不是“快”与“规范”二选一,而是根据失败代价分配澄清深度。
若团队无法在有限时间里补齐所有信息,可以把未决内容分级:阻止开发的问题、允许带假设推进的问题、可在上线后观察的问题。每项假设都应有负责人和验证期限,不能把“以后再说”当作默认方案。
2. 先统一流程还是先上工具
流程极不稳定时,先用简单模板和固定评审节奏跑通一个业务闭环,通常比一次性设计庞大流程更有效。流程基本稳定、协作范围扩大、信息重复录入和追溯成本明显上升后,再评估平台化管理。
反过来,若企业已经有明确治理要求,且团队分布广、审计复杂,工具能力可以成为流程落地的基础设施。选择的关键不是“流程先还是工具先”的教条,而是先定义不可妥协的治理条件,再用小范围试点验证配置成本和团队采用率。
3. 追求细粒度还是减少管理开销
关键路径、跨团队依赖和高风险工作值得拆得更细,因为提前暴露问题能降低整体返工成本。相对稳定、边界清楚、由一个小团队独立完成的工作,可以保持较粗颗粒度,避免把团队时间消耗在更新过多微任务上。
一个实用的判断方式是比较“拆分后新增的管理成本”和“减少的协调风险”。如果进一步拆分能让负责人、交付物、依赖或验收变得更明确,就继续拆;如果拆开后仍需同一人同一周期完成,也没有独立验证价值,就维持原粒度。
4. 统一标准还是保留团队差异
跨部门组织需要统一最低标准,例如需求必须有责任人、价值说明、验收条件和优先级;但不同工作类型可以使用不同模板。产品功能、技术债、合规整改、用户研究和实验验证的交付物并不相同,强迫所有团队使用同一套字段,可能让重要信息变得难以填写。
更可行的治理方式是统一核心追溯关系,允许团队按场景扩展字段和流程。组织级管理关注风险、进度和结果,执行团队保留完成工作的自主性。统一的是“信息能互相理解”,不一定是“每个人填写完全相同的表格”。
八、落地检查清单与结语:从一条需求开始形成闭环
1. 一条需求进入开发前,至少检查这些内容
- 问题是否描述清楚,能否区分事实、假设与解决方案?
- 目标用户、触发场景和期望结果是否明确?
- 业务价值、紧迫性和优先级依据是否可解释?
- 主要规则、边界条件、权限和异常路径是否经过讨论?
- 验收条件是否可观察、可重复验证?
- 跨团队依赖是否有负责人、交付物和时间点?
- 工作包是否能估算、分配和在合理周期内检查?
- 上线后的指标、口径、观察窗口和复盘责任人是否确定?
- 未决问题是否标注风险、决策人和最晚确认时间?
2. 不要一次重造全部流程,先做一个小范围试点
我建议选择一项跨部门、影响适中且能在近期观察结果的需求做试点。记录从提出到排期的等待时间、需求变更次数、验收返工次数、依赖阻塞时长和上线后指标。先建立基线,再试行新拆解方式,最后比较变化;不要在没有基线的情况下,仅凭团队感觉宣布流程已经优化。

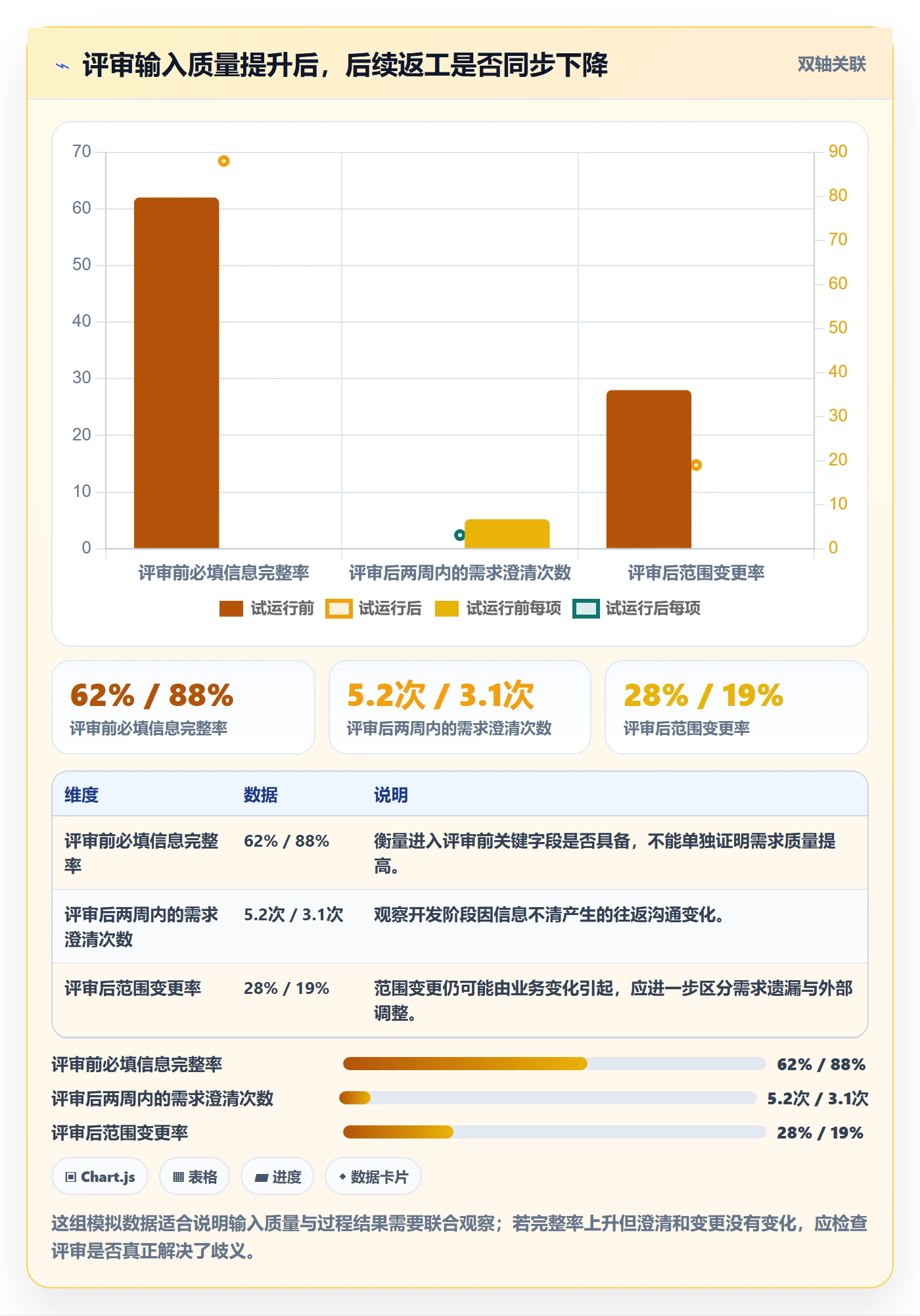

试点结束后,保留真正减少争议或等待的做法,删掉没有决策价值的字段和会议。若改善不明显,回到问题分类,判断瓶颈是否在决策速度、资源容量、系统限制或业务优先级,而不是继续叠加模板。
3. 独特观点:拆解的价值在于更早暴露无法同时满足的约束
需求管理常被理解为把工作描述得更完整,但我更看重它能否让团队提前看见冲突:业务想要的时间是否与合规要求冲突,想要的范围是否超过当前资源,用户体验目标是否受制于旧系统,某项指标是否无法被可靠采集。冲突越早浮现,调整成本越低。
因此,一份好的拆解不一定让所有人立刻同意方案,却应该让分歧可见、责任可追、决策有依据。下一步不必先购买工具或重写所有流程:挑一条正在推进的跨部门需求,补齐问题、场景、验收、依赖和上线指标,再用复盘数据决定哪些流程需要标准化、哪些能力值得平台化。需求拆解最终要优化的,不是文档本身,而是组织把正确问题转化为可验证结果的能力。
常见问题解答(FAQ)
1. 需求拆解到什么粒度才适合进入排期?
我梳理需求时,常遇到一条需求既包含用户目标,又混着多个页面改动和异常处理,不确定该不该继续拆。拆得太粗,开发和测试容易各自理解;拆得太细,又会增加沟通与维护成本。
以团队能独立估算、实现、验证为判断标准:如果一项需求无法在一次迭代内完成,或包含多个可独立验收的用户结果,就继续拆分。每个子需求至少写清用户、触发场景、预期结果和验收条件;避免仅按页面或技术组件拆分,因为这不一定对应可验证的业务价值。
2. 跨部门对需求优先级意见不一致时,怎么推进?
我遇到过业务部门强调上线时点,研发关注依赖和工作量,运营则更在意用户影响的情况。大家都觉得自己的需求紧急,但没有共同依据时,讨论很容易变成反复争论。
先统一目标和评估口径,再排序。可用用户影响、业务收益、时效性、实施成本和依赖风险逐项打分,并由需求负责人记录评分依据;分数相近时,优先处理有明确时限、能解除关键依赖或可用小范围验证的事项。最终决策人和未采纳原因也要留档,避免下一轮从头争论。
3. 需求验收标准怎么写,才能减少上线前返工?
我在需求评审中见过“操作方便”“加载迅速”这类描述,大家当时都觉得理解一致,到了测试阶段才发现各自的判断标准不同。尤其是跨部门项目,业务、研发和测试对完成的定义可能并不一样。
把主观描述改写成可观察、可复现的条件。每条验收标准说明前置状态、操作步骤和预期结果,例如限定适用角色、数据范围、错误提示及边界情况;涉及性能时,写明测试环境、样本规模和响应时间口径。评审时让业务负责人确认结果是否满足目标,测试人员确认条件是否可验证。
4. 需求提出后频繁变更,怎样控制对进度的影响?
我在需求进入开发后遇到过新增字段、调整流程或改变验收口径的情况,单看每项改动都不大,叠加起来却会影响测试和上线安排。团队如果只在聊天记录里确认,很难判断变更究竟影响了哪些任务。
建立轻量变更流程:记录变更原因、提出人、受影响需求、工作量与风险,并由指定负责人评估后决定纳入当前迭代、调整范围或排到后续版本。每次批准后同步更新需求说明、验收标准、排期和关联任务;用变更次数、延期天数及返工工时观察影响,而不是只统计新增需求条数。
核心关键词
文章包含AI辅助创作:需求管理需求拆解全流程:跨部门团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574354
读者评论
我们之前也把需求拆成了不少任务,但上线后才发现验收口径没统一。把业务目标和验收条件关联起来确实有帮助,不过跨部门时谁来最终拍板,最好也提前明确。
文中提到区分确定性需求和探索性工作,这点很实用。实际排期时,探索阶段的时间盒容易被压缩,最后还是变成边做边改,团队需要给验证留出明确空间。
验收条件写得越细,沟通通常越顺,但维护成本也会增加。涉及权限、金额的规则值得细化,普通页面调整则未必需要同样颗粒度,按风险决定更合适。
