跨部门需求管理最常见的失控,并不是“需求太多”,而是同一件事在业务、产品、研发、测试和运营之间被反复解释:业务认为已经承诺上线,产品认为还在评估,研发认为缺少验收条件,测试则在临近发布时才发现规则彼此冲突。需求流程优化的关键,不是再加一道审批,而是让每个需求都能回答四个问题:谁负责、解决什么问题、凭什么优先、怎样算完成。
一、核心结论:把需求管理从“收集清单”变成“决策系统”
1. 流程优化的目标不是让需求走得更快,而是减少返工
我判断一个跨部门需求流程是否有效,不先看需求池有多整齐,也不先看平均处理时长,而是看需求在进入开发后还要被重新解释几次。若开发开始后,团队仍频繁补业务规则、改验收标准、追问决策人,说明前面的评审只是走过场,需求并没有真正准备好。
因此,需求管理的目标应当是降低“决策延迟”和“理解偏差”,而不只是压缩排队时间。一个流程可能看起来很快:需求当天登记、次日评审、下周排期;但如果上线前出现多轮返工,它只是把问题从需求阶段推迟到了更昂贵的研发和测试阶段。
我的核心判断是:需求流程的质量,取决于组织能否在正确的时间,让正确的人基于同一组事实做决定。流程节点可以多,也可以少;但责任、输入、决策规则和反馈必须清楚。
2. 先建立四个闭环,再讨论工具和流程图
跨部门需求管理至少要形成四个闭环:需求来源可追溯,业务问题可验证,优先级有依据,交付结果能回到需求提出方。缺少任一环,需求池就容易变成“谁催得急谁先做”的排队表。
- 来源闭环:能找到提出人、业务场景、客户或内部问题,以及相关数据。
- 定义闭环:需求描述问题和预期结果,不只记录解决方案。
- 决策闭环:记录优先级、资源约束、决策人和暂缓原因。
- 交付闭环:记录验收结果、上线情况、指标变化和后续行动。
我通常建议先把这四个闭环跑通,再决定要不要增加委员会、分层评审或自动化规则。流程复杂度应当由组织的协调成本决定,而不是由模板数量决定。
二、背景与真实场景:跨部门需求为什么特别容易变形
1. 一个需求往往同时对应多种“成功”定义
以“优化客户开户注册流程”为例,销售关注客户能否更快完成开户,运营关注资料是否齐全,合规关注风险拦截是否有效,研发关注系统改造范围,财务关注账户状态与结算规则。各方可能都在讨论同一个需求,却实际上在解决不同的问题。
如果会议纪要只写“优化开户体验,尽快上线”,每个部门都会把自己的理解带回去。后续出现的延期、争议或验收失败,看上去是执行问题,根源却是需求一开始就没有定义共同的成功标准。
2. 需求在部门交界处损耗,而非只在交接时损耗
很多团队把注意力放在“业务提给产品”“产品交给研发”这两个交接点,却忽略了需求还会在预算、合规、数据、运营、客服等环节被重新解释。每增加一个参与部门,若没有明确的决策权和输入要求,信息就可能被简化成一句话,再由下游补全。
我更愿意把需求过程看成一条信息链:问题证据、目标定义、约束条件、方案决策、交付验证。任何一段断裂,后续团队都要靠猜测补足。跨部门协作的难点不是“人多”,而是每个人承担的局部目标不同,却没有一套共同的决策记录。
3. 规模增长会放大协调成本
在小团队里,需求提出人、产品负责人和开发人员可能坐在一起,口头确认就能推进。组织扩展到多个业务线、多个产品团队和多个交付地点后,口头约定会迅速失效:会议不同时、人员会变化、优先级也会被新项目打断。
这时,团队需要把隐性的协作规则显性化。对 100 人以上组织,尤其是多团队并行的企业,仅依赖个人记忆和即时沟通,很难保持需求口径一致。工具可以支持流程、权限和追踪,但不能替组织决定谁有权取舍。

三、常见误区:看似规范,实际增加了返工
1. 把“字段齐全”误认为“需求清楚”
表单里有标题、背景、优先级、负责人,不代表团队已经理解需求。常见情况是字段都填了,但“背景”只写“客户提出”,“收益”写“提升体验”,“验收标准”写“功能正常”。这些内容格式完整,却无法指导方案选择或验收。
我会追问三个问题:这个问题发生在谁身上?目前造成什么可观察的损失?如果暂时不做,最可能出现什么后果?如果提需求的人无法回答,需求可能还处在发现阶段,不应立即进入开发排期。
2. 用单一优先级标签替代真实取舍
如果所有需求都被标为“高”,优先级就失去作用。更隐蔽的问题是,不同部门各自定义“高”:销售按客户影响,运营按工作量,研发按技术风险,管理层按战略曝光度。标签看似统一,判断逻辑却不统一。
优先级不是给需求贴颜色,而是回答资源有限时先做什么、因此放弃什么。排期结论必须同时记录理由和代价,例如“先做合规改造,因此将报表优化推迟一个版本”,而不是只留下一个高、中、低标记。
3. 让评审会承担信息收集工作
评审会议不适合第一次听完整个需求。若参会者当场才看到材料,会议时间就会消耗在补背景、确认术语、追问边界上,真正的取舍反而被挤到会后。会议开得多,不一定意味着治理更好,也可能只是前置准备不足。
比较有效的做法是先异步补齐材料,再由会议处理分歧。对低风险、低依赖需求,允许负责人按规则直接评估;只有跨部门依赖、重大风险或资源冲突,才进入同步决策。会议应该是解决争议的工具,而不是需求表单的朗读场。
4. 用“需求冻结”掩盖变更治理缺失
需求冻结有助于控制版本范围,但不能把上线后发现的新事实一概视为“不能改”。问题不在于变化本身,而在于变更没有说明影响:它会挤掉什么工作、影响哪个日期、增加哪些风险、由谁批准。
我建议把变更分成三类:澄清原意、纠正缺陷、改变范围。澄清原意应尽快完成;缺陷应按严重程度处理;改变范围则需要重新评估容量和收益。这样既能保护交付承诺,也不会让团队用流程挡住真实风险。
5. 只统计需求数量,不看需求质量和结果
需求池里有多少条、每月关闭多少条,是容易统计的数据,却不一定说明价值。若团队通过拆成大量小任务提高关闭数,甚至可能掩盖关键需求长期卡在决策环节的事实。
至少应把效率、质量和结果分开看:效率关注从提交到决策的时间;质量关注进入开发后因不清晰产生的返工;结果关注上线后目标是否达成。单看速度,容易诱导团队把需求快速推给下游;单看交付量,又可能鼓励做低价值工作。
四、专业判断逻辑:一套可执行的跨部门需求流程
1. 入口:用最少字段确认问题是否值得处理
需求入口不宜一开始就要求几十个字段。要求过重,业务人员会绕过流程;要求过少,后续团队又要重复追问。我的做法是先收集足以判断是否值得澄清的最小信息,再根据需求类型补充材料。
- 需求提出人、所属业务线和受影响对象。
- 问题出现的场景、频率及现有处理方式。
- 可观察的影响,例如处理时长、错误次数、客户流失或合规风险。
- 希望改变的结果,而不是预设的功能方案。
- 已知的时间约束、外部依赖和风险。
入口阶段的目标不是判断方案正确,而是判断是否值得进一步投入。若需求只是“希望增加一个按钮”,应继续追问它解决的工作障碍;若问题清楚但解法不确定,则应进入探索,而不是要求提出人先替产品设计方案。
2. 澄清:把需求从方案描述转成可验证的问题
我建议使用一个简单结构:对于哪类用户,在什么场景下遇到什么障碍,导致什么影响;希望哪个指标在什么条件下发生怎样的变化。它不需要机械地套模板,但能迫使团队区分“用户问题”和“想要的功能”。
例如,“增加批量导出”是方案;“运营每周需要逐条复制 300 条记录,平均耗时 5 小时,且人工复制有漏项”才是问题。前者直接把团队锁定在一种实现方式,后者允许比较批量导出、定时推送或接口同步等路径。
需求澄清时还要记录不做什么。范围边界可以减少“顺便加上”的扩张,比如明确首期只支持指定角色、指定数据范围和指定导出格式,其他场景进入后续评估。
3. 评估:先检查硬约束,再讨论价值排序
优先级讨论前,我会先把不能被价值评分抵消的约束列出来:合规期限、安全风险、合同承诺、关键系统依赖和明确的资源窗口。硬约束不代表自动批准所有方案,而是意味着必须找到符合约束的可行路径。
通过硬约束筛查后,再比较价值、紧急性、投入和不确定性。可用轻量评分辅助讨论,但不要把评分做成精确数学。估算值是帮助暴露分歧的工具,不是替代判断的裁决机器。
| 评估维度 | 要回答的问题 | 建议证据 | 常见误用 |
|---|---|---|---|
| 业务价值 | 解决后会改变什么结果? | 用户量、处理时长、转化或风险数据 | 只写“提升体验”而没有观察口径 |
| 紧急程度 | 延后一个周期会产生什么损失? | 合同日期、政策时间、窗口期或事故影响 | 把提出人的催促当成紧急证据 |
| 投入与依赖 | 需要哪些团队、系统和决策支持? | 人天区间、接口依赖、迁移或测试工作 | 只估开发量,忽略数据和运营准备 |
| 不确定性 | 哪些关键假设尚未验证? | 用户访谈、原型测试、技术验证 | 把未知当成确定,直接承诺日期 |
4. 决策:给每种决定安排明确的责任人
跨部门评审最容易出现“人人参与、无人负责”。我会要求在决策记录里区分提出人、业务负责人、方案负责人、技术评估人和最终决策人。参与讨论的人可以很多,但每项决策必须有一个明确的责任归属。
决策结果至少包括:批准、暂缓、拒绝、需要补充验证。暂缓不能只是“以后再看”,应写明重新评估的条件,例如客户数量达到某个阈值、外部政策明确、依赖系统完成改造,或出现新的预算窗口。
5. 交付与验收:让业务目标进入验收条件
验收不能只检查“功能是否按说明工作”。如果需求的目标是减少人工处理,团队还要约定如何观察处理时长;如果目标是降低错误,则要明确统计口径、观察周期和数据责任人。技术验收回答“实现是否正确”,业务验收回答“问题是否改善”,两者不应混为一谈。
对于难以在上线前确认价值的需求,可以设置小范围试点、灰度发布或阶段性评估。试点不只是风险控制,也能帮助团队验证关键假设,避免一次性投入后才发现用户行为与预想不同。
6. 复盘:把结果反馈到后续优先级判断
需求关闭不应等于工作结束。上线后要在约定周期复核目标:指标是否变化、变化是否由本次改动带来、是否出现新的副作用。如果指标没有改善,需要区分问题定义错误、方案无效、推广不足,还是数据采集口径不一致。
复盘结果应回到需求池和评估规则中。某类需求经常估时偏差,可能说明团队低估了数据治理;某类需求反复因合规评审退回,可能说明合规人员介入得太晚。流程优化应针对反复出现的系统性原因,而非每次只催某个角色快一点。

五、案例与数据观察:怎样判断流程是否真的变好
1. 用一个模拟案例观察“需求变清楚”带来的变化
下面的案例是流程设计用的情景模拟,不代表某家企业的真实统计。某家多团队服务企业每月收到约 120 条需求,来自销售、运营、财务和客服。原流程只登记标题与提出部门,产品经理随后逐条访谈;需求进入开发后,仍有大量业务规则需要补充。

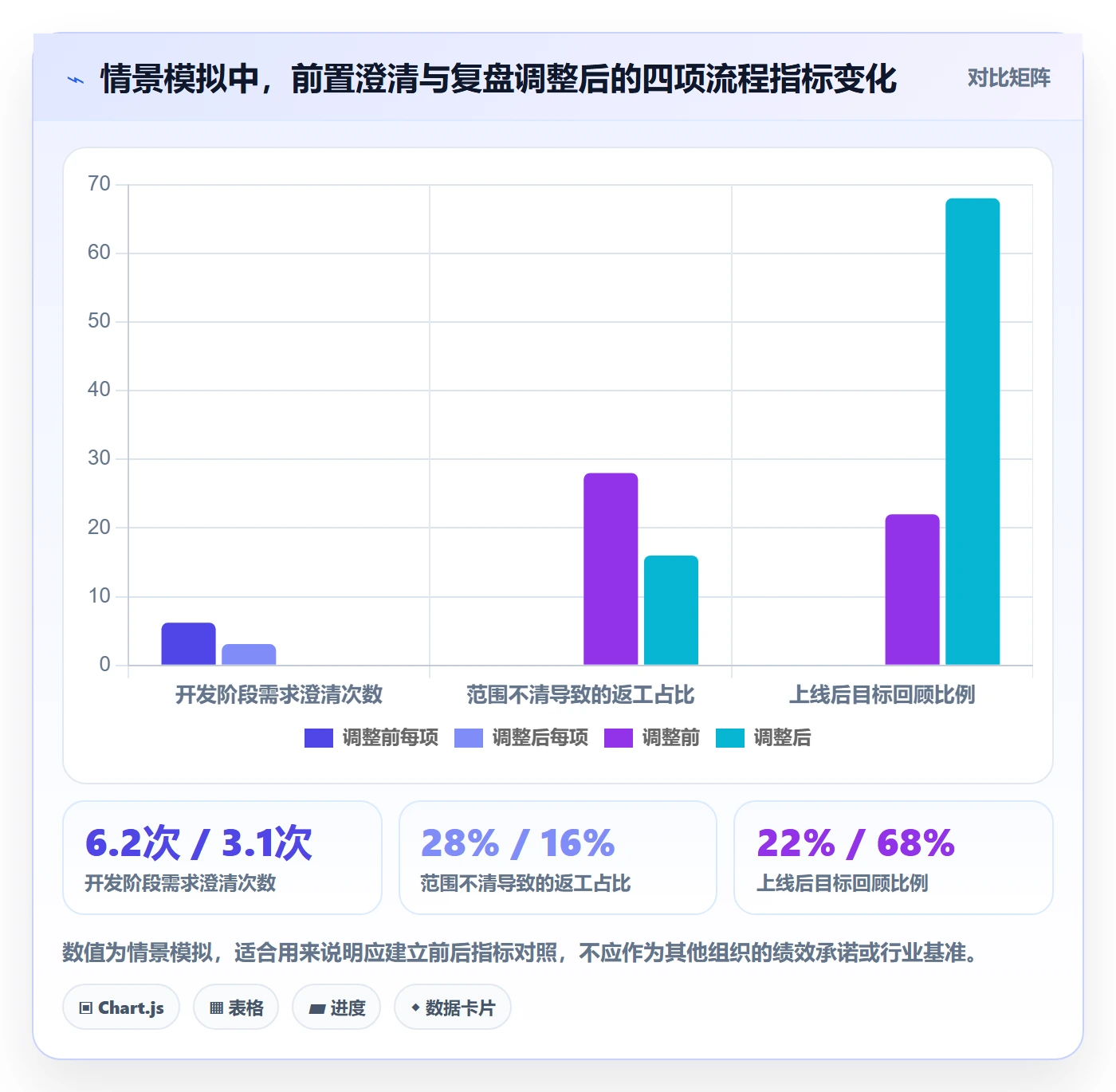

团队没有先更换工具,而是做了三项调整:入口增加问题场景和影响证据;跨部门评审前异步补齐材料;每次决策都记录暂缓原因和责任人。三个月后,团队对比提交到决策的时间、开发中途澄清次数和上线后目标回顾率。
| 观察指标 | 调整前 | 调整后 | 解读 |
|---|---|---|---|
| 提交至首次决策中位时长 | 12个工作日 | 7个工作日 | 异步准备减少了会议等待,但不代表所有需求都应更快批准。 |
| 开发阶段需求澄清次数 | 每项平均6.2次 | 每项平均3.1次 | 前置澄清降低了开发中的反复确认。 |
| 因范围不清导致的返工占比 | 约28% | 约16% | 返工下降仍需结合缺陷分类,不能简单归因于流程一项措施。 |
| 上线后完成目标回顾的需求比例 | 约22% | 约68% | 明确指标责任人后,结果反馈更容易进入常规工作。 |
这些示意数据真正说明的不是“流程能让效率提升多少”,而是要同时观察前后游指标。若决策时间缩短、返工却上升,团队可能只是更快地把不成熟需求送进开发;若返工下降但需求长期堆积,则要检查评审产能和决策权限,而不是继续加字段。

2. 选择指标时,先防止团队“优化错方向”
指标必须成组看。单独追求需求周期,可能促使团队拒绝复杂需求;单独追求交付数量,可能促使团队拆分任务、优先做容易关闭的事项;只看返工率,则可能让团队把澄清工作转移到正式流程之外,导致数据表面变好。
建议建立一组平衡指标:决策时长衡量排队效率,进入开发后的变更率衡量定义质量,返工占比衡量执行损耗,目标回顾率衡量结果闭环。指标不必一开始就齐全,先用现有数据建立基线,再按季度复核口径是否稳定。

3. 工具的作用是让流程可见,不是替代组织治理
当需求量增加、团队分散、权限复杂时,电子表格常出现版本冲突、重复需求、状态不可追踪和决策记录散落等问题。此时可以评估需求与项目管理平台,重点看它是否支持需求分层、状态流转、权限控制、关联研发任务、变更记录和数据统计。
如果组织处于 100 人以上、多团队并行或有私有化部署要求,选型还要评估数据边界、身份权限、集成方式、迁移成本和运维能力。以 PingCode 为例,其定位面向中大型企业及 100 人以上组织,可作为需求、研发协作与交付管理场景的候选平台;厂商资料中也提及私有化部署和 Jira 平滑迁移能力。采购前仍应结合自身环境验证功能范围、迁移映射、权限模型、接口兼容和服务条款,不能仅凭产品描述认定“开箱即用”。
我会把工具选型拆成两步:先用流程试点确认团队需要管理哪些对象、哪些状态和哪些权限,再在真实样例中验证平台能否承载。尤其是国产化替代项目,不能只比较界面和功能清单,还要核对历史数据能否完整迁移、自动化规则是否重建、用户培训和并行运行的成本是否可接受。
六、不同情况下的行动建议:按组织成熟度分阶段推进
1. 组织较小、需求数量不多:先统一入口和决策记录
如果团队规模不大、需求来源集中,先不要建立复杂委员会。使用一份共享需求台账,统一记录提出人、问题、影响、负责人、状态、决定和下一步即可。重点是让所有人看到同一份事实,避免私聊承诺和会后遗忘。
每周安排一次短时需求评估,区分“需要补信息”“可以排期”“暂缓”“不做”。会议纪要只记录决策与责任,不必逐字记录讨论。若连续几周都没有资源冲突,可以把评估改为异步处理,减少流程负担。
2. 多部门共享资源:建立跨部门优先级机制
如果多个业务线争用同一批研发和测试资源,就需要明确谁对全局优先级负责。可以设置固定评估节奏,由业务负责人说明价值和窗口,技术负责人说明投入、依赖和风险,最终由具备资源决策权的人作出取舍。
此时要避免把所有需求送进同一个大型会议。按产品域、风险级别或资源池分流,只有跨域冲突进入更高层决策。每次决策应公开“做什么、暂缓什么、原因是什么”,让未入选的团队知道下一步,而不是重复催促。
3. 需求存在合规或重大客户承诺:增加证据与审批边界
如果涉及监管、数据安全、合同承诺或重大客户影响,应明确合规与法务的介入点,并留下审核意见和依据。关键不是把审批层级无限加深,而是让专业审查在方案定型前介入,避免开发完成后才发现路径不可行。
对外部承诺要区分“目标日期”和“已确认交付日期”。前者用于规划,后者应以范围、资源、依赖和验收条件明确为前提。销售或项目负责人不应单独替交付团队承诺尚未评估的功能与日期。
4. 多团队并行或规模超过百人:加强端到端追踪
当团队分布在不同地点、产品线和系统中,需求需要关联设计、研发、测试、发布和运营反馈。管理者应能从业务目标追到交付项,也能从交付结果回到原始需求,避免同一问题在不同团队重复建设。
这类组织可以考虑统一平台,但上线顺序应谨慎:先确定数据模型和责任规则,再配置状态与权限,最后迁移历史数据。不要先把旧表格全部搬进去,再期待工具自动理顺流程。历史记录若缺少决策依据,迁移时应标注缺失,而不是把不完整信息包装成可信基线。
七、不同情况下的取舍:流程越重不代表治理越强
1. 标准化与灵活性之间
统一字段和状态有助于跨团队协作,但过度标准化会迫使不同类型的需求套用同一套材料。基础设施改造、客户体验优化、合规需求和实验型探索,所需证据并不相同。
我的建议是标准化“决策所需的最小共性”,而不是统一所有工作细节。所有需求都应有责任人、问题描述和决策结果;但实验项目可以强调假设与验证,合规需求可以强调依据与风险,技术治理可以强调系统影响和维护成本。
2. 速度与完整性之间
并非每个需求都值得完整调研。低影响、可逆、范围明确的改动,可以走轻量流程;高影响、不可逆、跨系统或涉及外部承诺的需求,才需要更充分评估。流程投入应与错误代价成正比。
判断是否需要快速通道时,不只看金额或标题,还要看可逆性、影响范围和失败后果。一个改动很小,但若会影响结算或访问权限,仍应进行风险审查;一个影响有限且易回滚的界面调整,则不必经历多层审批。
3. 集中决策与一线授权之间
集中决策有利于统一资源分配,但会形成瓶颈;一线授权响应快,却可能造成团队目标不一致。较好的做法是设置清晰的授权边界:团队在既定目标和资源额度内自行排序,跨团队资源冲突、重大风险和战略改变才升级决策。
授权要与透明度配套。团队可以自主决定,不代表决策可以不留痕;至少要记录选择依据、被延后的事项和可能影响。这样管理者既能减少微观审批,也能在方向偏离时及时介入。
4. 旧流程迁移与重新设计之间
迁移到新工具或新流程时,照搬旧字段最省事,却容易把旧问题一并固化;完全推倒重来,又可能破坏团队正在运行的工作方式。我通常建议选一个业务域做试点,先保留必要的历史接口,再逐步清理低价值字段和重复审批。
试点至少要覆盖真实的高频需求、一个跨部门依赖案例、一个临时变更案例和一个上线复盘案例。只用最简单的需求演示流程,会让工具看起来顺畅,却无法暴露权限、依赖和迁移中的真实摩擦。
八、落地检查清单:用四周验证流程是否可运行
1. 第一周:盘点需求来源与主要损耗
先抽样查看最近一个周期的需求,记录需求从提出到决策、从开发到验收的实际路径。不要一开始就批评个人,而要找重复出现的模式:哪类信息最常缺失、哪些部门最晚介入、哪个决策经常被推翻。
- 统计需求来自哪些渠道,是否存在重复登记。
- 抽查已完成和延期需求,区分等待、返工、依赖和范围变化。
- 识别最常见的三种决策争议,并找到对应负责人。
- 建立当前基线,明确数据口径和样本周期。
2. 第二周:确定最小流程与责任边界
围绕入口、澄清、评估、决策、交付和复盘画出简化流程。每个环节只保留必要输入和输出,同时标明谁负责推进、谁提供意见、谁作最终决定。
流程设计要能回答异常情况如何处理:需求材料不全怎么办,评审意见冲突怎么办,紧急需求如何插入,范围变化由谁批准。若流程图只描绘理想路径,执行时就会回到临时协调。
3. 第三周:用真实需求试跑
选取不同类型的需求试跑,不要只挑最容易的样例。观察提交人是否理解字段、评估人是否有足够信息、决策是否能在约定时间完成,以及系统状态是否能反映真实进展。
记录试跑中的摩擦点,但先区分规则问题和培训问题。若多人都不清楚谁有权决定,属于流程设计问题;若规则明确但个别人员不熟悉,可能通过培训和说明解决,不必为此再增加审批层。
4. 第四周:复核指标并决定是否扩大
四周只能验证流程是否可执行,不能证明长期收益已经实现。复核时关注提交质量、决策等待、开发中途澄清和责任明确度;需要更长观察期的业务结果,应设置后续复盘日期。
若试点减少了重复追问,却增加了提交阻力,可缩减入口字段;若会议时间下降但跨部门争议增加,可补充异步材料或明确决策权;若需求决策更快但返工上升,应检查是否过早承诺。优化不是让所有指标同时改善,而是识别哪项代价值得接受。

九、总结:真正的最佳实践,是让取舍可见、让结果可验证
1. 最值得先改的,通常不是模板而是决策方式
跨部门需求管理常被误解为文档治理,最后不断增加字段、会议和审批。我的经验判断是,真正的瓶颈往往不是缺少一个表单,而是团队没有统一回答:需求解决什么问题、由谁决定、有限资源下放弃什么、上线后怎样验证。
因此,先用少量真实需求跑通入口、评估、决策和复盘,再逐步扩大流程范围。工具可以提高透明度、减少信息散落、连接研发交付,但它不能消除部门目标冲突,也不能替负责人承担取舍责任。
2. 下一步从一项可验证的改进开始
如果你正在优化需求流程,下一步不必先做全面改革。选一个需求量大、跨部门协作频繁的业务域,抽样最近一个周期的需求,建立基线;然后试行最小需求卡片、明确决策责任和暂缓条件,连续观察返工、等待和结果回顾。
衡量流程是否成熟,不看它有多少节点,而看团队能否在信息不足时暂停,在证据充分时快速决策,在结果未达预期时坦然修正。当取舍有记录、责任能追溯、业务结果可复核,需求管理才从“把事情排进去”变成“把资源投到值得做的事情上”。
常见问题解答(FAQ)
1. 跨部门团队如何统一需求入口?
我之前遇到过业务部门在群里提需求、客服通过邮件反馈、研发又从会议纪要里接任务的情况。后来经常出现同一需求重复登记,或者没人确认是否受理。
设一个统一需求入口,允许各部门通过表单或工单提交,再由指定需求负责人检查重复项并补齐信息。至少记录提出部门、业务场景、目标用户、预期结果、紧急程度和验收标准;群聊和会议中的需求也应转入入口,确认登记后再进入评审。
2. 需求信息不完整时,跨部门团队应该如何处理?
我参与过一次需求评审,产品、研发和业务对“尽快支持”各有理解,开工后才发现目标用户和验收条件都没说清。类似情况常发生在需求来自口头沟通、但交付责任需要多个部门共同承担时。
先将需求标记为待澄清,不要直接排入开发。由需求提出方说明要解决的问题和成功标准,产品负责人补充范围与优先级,技术负责人确认可行性及依赖;验收标准应写成可验证的结果,例如指定用户完成某项操作后,系统产生什么结果。关键问题未确认前,不应承诺交付日期。
3. 多个部门同时提出紧急需求,优先级怎么排?
我碰到过销售认为客户承诺最紧急、运营认为活动上线最紧急、研发则担心技术风险的情况。只按提出人的职位或声音大小排序,往往会挤占长期重要工作。
使用统一评分口径比较需求,例如业务影响、影响用户范围、时限紧迫性、实现成本和风险,评分可采用一至五分,并由跨部门评审共同校准。将高影响且时限明确的事项优先处理,同时保留团队容量处理维护和突发问题;每次调整都记录原因、负责人和被延后的事项,避免优先级只靠口头变更。
4. 如何减少需求评审到交付之间的跨部门等待?
我在跨部门项目里见过需求已经评审通过,却因为等设计确认、等数据口径或等业务验收人而停滞数天。单看开发工时不一定能发现这种等待,复盘时也容易把延误归咎于某个团队。
给每个阶段明确负责人、输入材料、完成条件和响应时限,并在需求记录中标出外部依赖及其责任人。每周检查需求从提交到评审、从评审到开工、从提测到验收的耗时,重点关注等待时间和反复退回次数;若某一交接环节持续变慢,就调整前置材料、审批权限或验收安排,而不是只催执行人员。
核心关键词
文章包含AI辅助创作:需求最佳实践:跨部门团队需求管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574321
读者评论
文章把“需求清楚”和“字段填满”区分开,这点很有实际意义。我们团队以前表单填得很完整,但开发后仍常补规则,后来增加了影响数据和验收口径,返工确实少了一些。
把评审会定位为解决分歧,而不是现场收集信息,比较符合实际。不过异步材料依赖参与人按时反馈,跨部门协作中常有人不看材料,怎样保证这一环节执行到位,文章还可以再展开。
文中提到同时看效率、质量和结果,我比较认同。需求按期上线并不代表价值实现,尤其是流程优化类需求,最好提前明确观察周期和数据负责人,否则上线后的复盘很容易停留在主观判断。
