需求拆解最佳实践:跨部门团队需求管理实操方法,常见问题
跨部门需求最常见的失败,不是“没人写需求”,而是每个部门都认为自己已经说清楚了:业务说要提升转化,产品写成增加优惠入口,研发理解为改造下单链路,数据团队却发现真正的问题出在流量质量。几周后,功能按时上线,原指标没有改善,团队再花时间争论“到底是谁理解错了”。需求拆解的关键不是把一句话拆成更多任务,而是把目标、证据、边界、决策人和验收方法接成一条可追溯的链。
一、先讲核心结论:拆解不是切任务,而是建立可验证的决策链
1. 从业务结果向下拆,不从部门清单向上拼
我判断一份需求是否拆得好,首先不看它有多少条子任务,而看团队能不能回答四个问题:要改变什么业务结果?现状证据是什么?哪些用户行为或系统能力可能影响结果?上线后用什么信号判断方案有效?如果这四个问题没有答案,拆出来的往往只是“待办事项”,不是可执行的需求。
例如,“增加客户标签管理”是一项功能描述,不是完整需求。更完整的表达应是:销售团队在跟进客户时,无法快速区分近期有明确采购意向的客户,导致优先级判断依赖个人经验;需要验证标签是否能缩短筛选时间、提升有效跟进率。标签字段、筛选条件、权限、数据来源和统计口径,都是围绕这个假设逐层拆出来的。
实操结论:先确定目标和证据,再讨论方案;先对齐跨部门依赖,再拆交付任务;先定义验收和观察窗口,再承诺上线日期。顺序颠倒,容易把尚未证实的方案包装成确定需求。
2. 一条需求至少要有五层信息
在跨部门协作里,我会把需求信息分成五层:目标、问题、假设、方案、验收。它们不是固定格式上的五个字段,而是五个必须经过的判断关口。团队可以用一页文档,也可以在需求管理系统中分别记录,但不应只留下标题和截止日期。
| 信息层 | 要回答的问题 | 常见产物 | 缺失后的风险 |
|---|---|---|---|
| 目标 | 希望改善哪个业务结果? | 指标、目标人群、时间范围 | 各部门优化不同结果 |
| 问题 | 用户或员工当前遇到什么障碍? | 流程、反馈、数据或观察记录 | 把主观意见误当成事实 |
| 假设 | 为什么这个障碍会影响目标? | 因果推断、待验证条件 | 直接跳到功能方案 |
| 方案 | 用什么改动验证假设? | 流程、交互、接口、规则 | 范围膨胀或遗漏依赖 |
| 验收 | 如何判断完成和有效? | 功能验收、指标观察、回退条件 | 上线即结束,没有效果判断 |
3. 拆解的终点是可交付、可验收、可调整
过度拆解同样会拖慢协作。一个工作项如果只有某个技术角色看得懂,且无法独立验证,它可能拆得太细;如果一项需求跨越多个团队、多个发布周期,却只有一个标题,它又拆得太粗。我的判断标准是:每个交付单元都应有清晰负责人、输入依赖、完成定义和验证方式。
对高不确定性需求,拆解的重点不是一次性列全所有功能,而是把“必须先弄清的事”与“确定要交付的事”分开。先做数据核查、用户访谈或技术验证,再决定是否进入完整开发,通常比把所有不确定项塞进同一个版本更安全。

二、背景和真实场景:跨部门分歧通常藏在词语背后
1. “尽快上线”对不同部门并不是同一件事
业务负责人说“尽快上线”,可能指赶在营销活动前完成;产品经理理解为最小可用版本先发布;研发关注接口改造和兼容风险;合规团队关心数据授权和留痕;运营希望上线后留出培训时间。每个人都同意“尽快”,但对范围、风险和完成条件的理解可能完全不同。
因此,需求会议不能只记录“大家已达成一致”。我会把共识改写成可核对的句子,例如:“本次先支持新客在网页端完成申请,暂不包含存量客户批量导入;目标是在活动开始前完成灰度验证;若关键接口未通过安全评估,则延后全量发布。”这种表述看起来更谨慎,却能减少会后各自补充解释。
2. 一个需求往往同时包含目标、解决方案和隐含约束
以“建立统一客户视图”为例,业务可能想减少重复录入,客服可能想查看历史服务记录,数据团队可能要求统一客户主键,安全团队则要求最小权限和访问审计。这不是一个页面改版问题,而是数据定义、流程责任、系统集成和治理规则的组合问题。
如果只按提出部门建立需求,容易出现“客户信息页”“客服历史记录”“客户主键统一”三条彼此独立的需求。它们可能在不同迭代里重复讨论,却没人负责确认统一客户视图最终是否解决了真实业务问题。更可靠的做法是先建一个目标级需求,再将不同部门的能力和约束挂在同一条决策链下。
3. 需求会议要产出决策,不是复述意见
我建议会议结束前明确记录五项内容:已经决定的事项、尚未决定的问题、负责补证据的人、作出最终选择的人、下一次决策的时间。没有这五项,会议纪要容易变成观点存档,无法推动工作。
尤其要区分“咨询者”和“决策者”。咨询者提供专业输入,决策者对取舍负责。研发可以说明技术复杂度,但不应替业务决定目标价值;业务可以提出优先级,但不应单方面承诺尚未评估的交付日期。责任边界清楚,分歧才能进入决策,而不是演变成人际拉扯。

三、常见误区:看起来在拆解,实际是在放大不确定性
1. 把解决方案当成需求本身
“增加导出按钮”“新增审批节点”“做一个智能推荐页面”都是方案,不必然是需求。提出方案的人可能已经准确识别问题,也可能只是把熟悉的解法套在一个未经验证的问题上。直接进入排期,会让团队把讨论范围锁死在实现方式,而不是用户结果。
我常用一个简单追问:如果不做这个功能,用户现在具体损失了什么?损失能否被观察或估算?还有没有成本更低的办法达到同一目标?如果提需求的人无法回答,应该先补问题证据,而不是继续细化按钮、字段和页面。
2. 把用户故事格式当成需求质量保证
“作为某类用户,我希望某种能力,以便实现某个价值”有助于把关注点放回用户,但格式正确并不等于逻辑成立。若“价值”只是“方便使用”,或者用户类型过于宽泛,这句话仍然无法帮助团队做优先级判断。
用户故事适合表达使用意图;复杂流程、权限规则、数据口径和异常处理则需要补充业务规则及验收条件。团队不必追求所有需求都套进同一种模板,重点是让执行者不需要靠猜测补齐关键规则。
3. 把需求拆成部门任务,最后没有人对整体结果负责
业务写需求、产品画原型、设计出稿、研发开发、测试验收,表面上每个部门都有任务,实际可能缺少一个人确保这些任务共同解决同一个问题。跨部门需求不能只按组织结构切块,还要保留一个端到端负责人,追踪从目标到效果的完整链条。
端到端负责人不等于替所有团队做决定,而是负责暴露缺口、组织澄清、维护依赖关系和推动验证。若没有这个角色,版本发布后常会出现“功能符合单部门要求,但整体流程走不通”的情况。
4. 只定义功能验收,不定义效果观察
“点击后能导出文件”是功能验收;“一线人员筛选目标客户的平均耗时是否下降”才是效果观察。二者不能互相替代。功能正确只证明系统按要求运行,不证明需求值得做,也不证明业务问题已经改善。
效果指标也不应一味选择容易变好的数字。例如上线后页面访问量上升,可能只是用户被要求使用;如果目标是降低处理成本,还要观察每笔业务耗时、返工率或人工补录量。指标应贴近目标,而不是贴近系统日志。
5. 为了“完整”一次性穷举全部场景
穷举能降低遗漏风险,却可能让团队在没有证据时写出大量规则。对低风险、可快速回滚的功能,可以先覆盖主路径和高频异常;对资金、隐私、安全或不可逆操作,则应在上线前完成更严格的边界分析。
拆解深度应由失败代价和不确定性决定,而不是由文档长度决定。把所有边界都提前规格化,会增加成本;只写 happy path,又会把风险推迟到线上。更务实的做法是先分类风险,再决定验证深度。
| 需求特征 | 建议拆解深度 | 上线前重点检查 |
|---|---|---|
| 影响小、可快速回滚 | 主流程加关键异常 | 日志、反馈入口、回退方式 |
| 跨系统、依赖多个团队 | 接口、数据、责任和时序逐项确认 | 依赖人、失败处理、联调窗口 |
| 涉及隐私、资金或权限 | 规则与边界充分拆解 | 授权、审计、异常权限、回滚影响 |

四、专业判断逻辑:用一套可复用的拆解顺序降低争议
1. 先写清目标、基线和边界
目标要包含对象、方向和时间范围。比如“降低客服处理时长”仍不够具体,还需说明适用于哪类工单、统计均值还是中位数、基线来自哪个周期、希望观察多长时间。没有基线,团队无法判断改动是否带来变化;没有边界,目标容易扩大成“所有客服流程都要优化”。
对于暂时没有可靠基线的情况,不要假装知道答案。可以先安排一段基线采集期,或明确采用代理指标,并记录其局限。例如,先统计人工查找资料的耗时样本,再决定是否值得建设统一知识入口。
2. 把事实、解释和假设分开记录
跨部门讨论中,最容易被忽略的是观点的证据等级。事实是“过去四周有多少笔业务因信息不全退回”;解释是“退回主要由表单字段设计不合理造成”;假设是“增加必填字段可以减少退回”。三者不能写成同一句确定结论。
我倾向在需求记录中标注证据来源和置信度,例如:系统日志、客服工单、访谈样本、专家判断或待验证假设。这样做不是为了让文档变复杂,而是提醒团队哪些部分可以直接决策,哪些部分需要先做小实验。
3. 按用户任务和业务规则拆场景
场景拆解应先覆盖主路径,再补充异常路径、权限差异和边界条件。以申请审批为例,不能只写“员工提交申请,主管审批”,还要考虑主管缺席、申请人撤回、资料不完整、审批权限变更、重复提交和超时提醒等情况。
但不是每个边界都要在首期支持。需要判断发生概率、影响严重度、发现难度和回滚成本。低概率、低影响且容易人工修正的情况,可以记录为后续项;高影响且难以发现的情况,应在上线前处理。
4. 用“验收条件加效果指标”双轨判断
验收条件说明交付是否符合约定,效果指标说明方案是否改善目标。以搜索功能为例,验收条件可能包括权限过滤正确、结果可分页、响应时间满足约定;效果指标则可能是用户找到目标记录所需时间、零结果搜索比例或后续人工求助量。
若效果指标受季节、活动或用户结构影响,应同时设定观察窗口和对照方式。可采用灰度组与对照组、上线前后分群比较,或先在小范围试点。没有对照时,前后变化只能作为线索,不应轻率归因于单一功能。
5. 把依赖和决策权前置暴露
依赖清单不应只写“需要数据团队支持”,而应写明所需数据、提供方、期望时间、质量要求和阻塞后的替代方案。跨部门延期往往不是某人执行慢,而是依赖没有进入计划,直到联调时才发现口径不一致或权限未开通。
决策权也要明确:谁可以缩减范围,谁批准风险接受,谁决定是否继续试点,谁负责最终业务指标。关键选择没人负责时,团队会用反复开会代替决策。建议把“待决策事项”单独列出,并设置明确的决策期限。

五、具体案例与数据观察:用客户服务效率需求演示完整拆解
1. 案例背景:问题不一定在“缺一个搜索框”

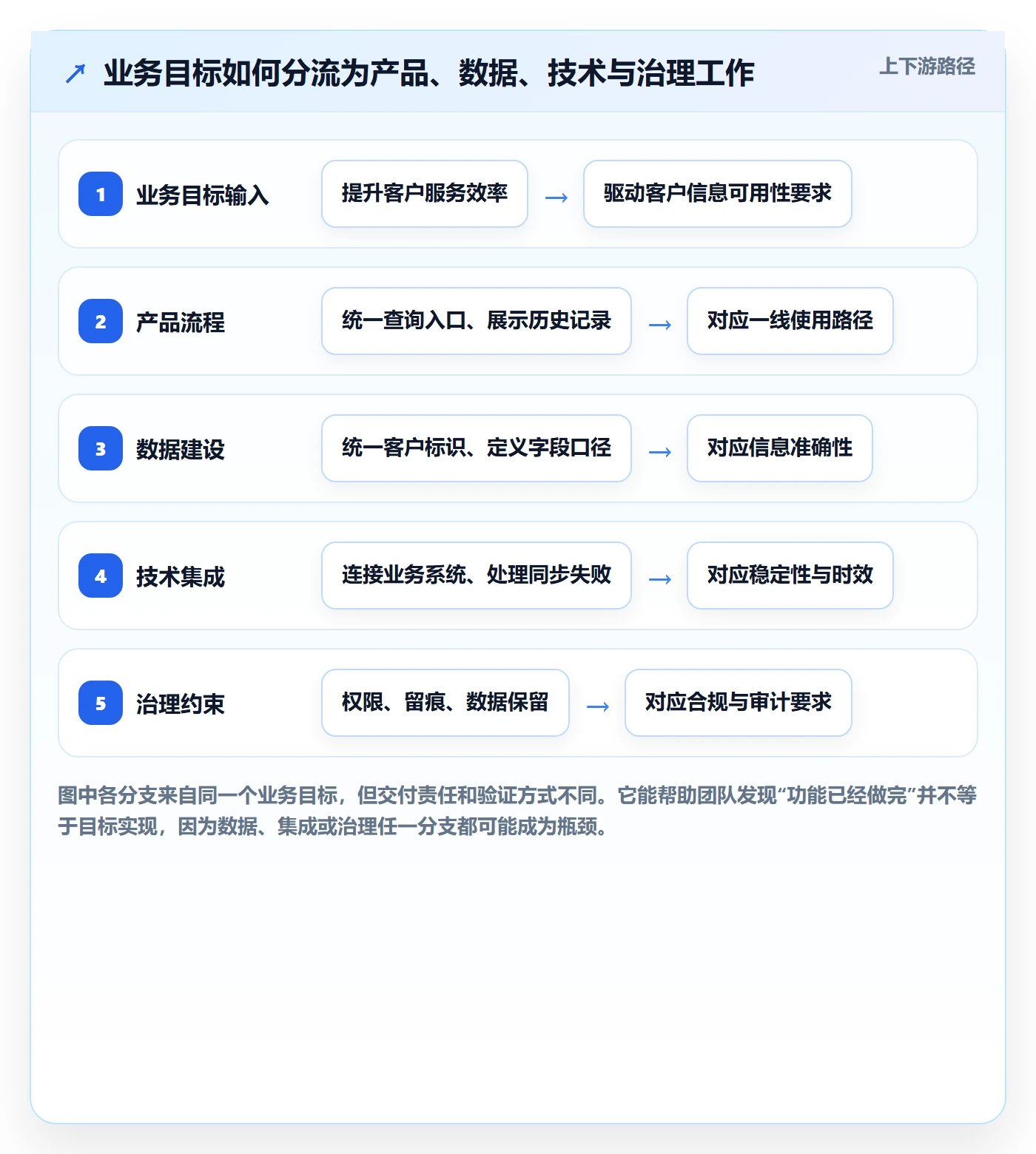

下面采用一个匿名化的情景案例演示方法,不代表特定企业的真实经营数据。某服务团队有多个业务系统,客服处理复杂问题时需要分别查询客户基本资料、历史工单和合同状态。管理者提出“做一个统一客户页面”,并希望在一个月内上线。
如果直接按方案排期,团队很容易先讨论页面布局、字段顺序和按钮位置。但需求负责人进一步访谈一线员工后发现,耗时不只来自页面分散:部分客户标识不统一,历史工单主题不规范,合同状态更新存在延迟。统一页面可以减少切换,却无法自动修复这些数据问题。
2. 从目标到工作包的拆解
团队把目标改写为:“缩短复杂咨询中查找客户背景信息的时间,并降低因信息遗漏造成的重复确认。”随后以抽样观察建立基线:选取连续两周内符合条件的复杂咨询,记录查找时间、重复确认次数和数据缺失原因。这里的关键不是追求样本数字看起来精确,而是采用一致口径,并保留样本范围。
接下来,需求分为四个相互关联的工作包:客户标识与字段口径、查询入口与展示顺序、系统同步与失败提示、权限及访问留痕。每个工作包都有负责人和验收条件,但统一客户视图的端到端负责人仍要追踪整体目标,避免四项分别完成却没有形成可用流程。
| 工作包 | 主要问题 | 交付与验收 | 效果观察 |
|---|---|---|---|
| 客户标识 | 多个系统的客户编号难以对应 | 明确主键规则,抽样核对映射准确性 | 无法匹配的客户记录比例 |
| 查询体验 | 员工在多个页面间切换 | 核心信息在统一入口可查,权限正确 | 完成信息查找所需时间 |
| 数据同步 | 合同和工单状态可能延迟 | 展示更新时间,异常时提示数据来源状态 | 过期信息导致的二次确认次数 |
| 权限治理 | 敏感信息需按角色控制 | 权限规则、访问留痕和异常处理通过检查 | 越权访问事件与审计缺口 |
3. 用试点数据决定扩展,不用一次会议决定成败

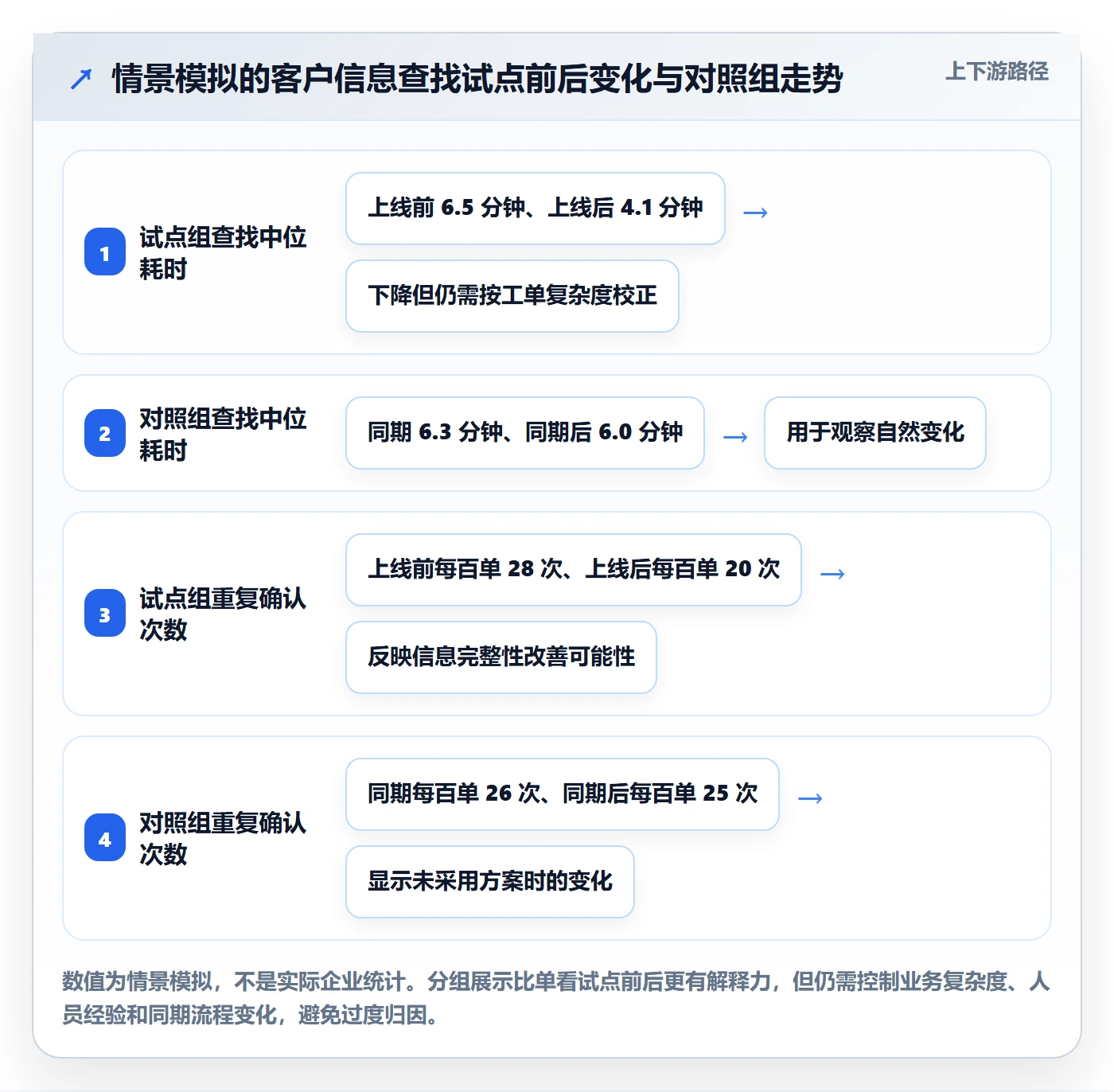

假设试点组选取两支服务小组,观察四周,并设置相似业务量的对照组。模拟结果显示,试点组的信息查找中位耗时从 6.5 分钟降至 4.1 分钟;对照组同期从 6.3 分钟降至 6.0 分钟。由于两组可能存在人员经验差异,还需结合业务类型和工单复杂度进一步分层,不能把全部差值直接归因于页面。
若“重复确认次数”没有改善,团队就应继续检查数据质量和流程,而不是只把页面做得更漂亮。若耗时下降但权限误配风险上升,则应暂停扩大范围,先修复治理问题。试点的价值不只是证明方案有效,也包括及时暴露方案的副作用。

4. 把失败条件写进方案,避免上线后才发现不可用
这个案例的上线条件不应只有“页面功能完成”。还应包含客户映射准确率达到约定门槛、权限测试通过、关键数据更新时间可见、同步失败时有告警或替代查询路径。具体门槛需由企业根据风险和基线确定,不能拿情景数字当成通用标准。
同时要写清停止或回退条件。例如,若出现敏感信息越权展示,立即关闭相关字段;若数据同步延迟超过业务可接受范围,页面标注数据时间并暂缓全量推广;若查找效率没有改善,则先复盘数据和流程,不追加功能堆叠。这样的设计让需求可控,而不是把所有风险押在上线当天。
六、不同情况下的行动建议:先分清不确定性来自哪里
1. 目标清楚、方案不清楚:先做探索
当业务目标明确,但团队还不知道用户为什么遇到问题,或者有多个可能的解决方案时,不宜马上承诺完整交付范围。可以进行用户访谈、流程观察、数据分析、纸面原型测试或小型技术验证。探索阶段的产物应是决策证据,而不只是更多文档。
行动顺序可以是:确认目标和受影响人群;列出关键假设;选择成本最低、区分度最高的验证方式;设定继续、调整或停止的判断条件。探索预算也要有限定,避免“研究”变成无限期延迟。若关键假设被证伪,应及时调整方向。
2. 目标和方案都清楚、依赖复杂:先做集成切片
当功能设计明确,但涉及多个系统、供应方或部门时,应优先验证最脆弱的接口和依赖,而不是先完成所有前端页面。可将一个端到端的最小流程贯通,验证身份、数据格式、错误处理和权限,再并行扩展其他功能。
依赖负责人要明确交付物和时间。例如,“提供客户数据”太宽泛,应改成“在某日期前提供字段定义、样例数据、刷新频率、脱敏规则和异常联系人”。依赖若无法按期满足,应提前准备降级方案或调整范围,而非在联调阶段临时补救。
3. 需求高频变化:拆成可决策的阶段
对市场活动、政策调整或快速试点类需求,变化可能是业务本身的属性。此时不必假装范围稳定,可以将交付分为核心能力、可配置项和后续优化,并明确每一阶段的决策点。核心路径先保证可用,非关键体验通过配置或运营流程临时承接。
高频变化不等于可以不做记录。每次范围变更都应说明原因、影响、批准人和对发布日期的影响。否则,团队会把新的需求不断叠加到原承诺上,最后无法解释延期,也无法判断哪些功能真正产生价值。
4. 涉及安全、合规或高额损失:扩大审查而非压缩验证
当需求会触及个人信息、资金、权限、重要业务连续性或不可逆操作时,验证深度应高于一般体验优化。需要让安全、法务、数据治理、运维等角色在需求阶段参与,而非等到发布前进行形式性签字。
这种需求的拆解重点包括数据来源与授权、访问范围、保留和删除规则、操作审计、故障处置、回退影响及责任边界。若时间紧,合理的选择通常是缩小试点范围或延后部分能力,而不是省略关键控制。

七、不同情况下的取舍:拆得更细并不总是更好
1. 交付速度与验证深度的取舍
对可回滚、影响范围有限的功能,可以采用轻量验证和灰度发布,尽早获得真实反馈;对高风险功能,则应把验证前置,即使牺牲一部分速度,也要减少严重故障的可能性。关键不是“快”或“稳”哪一个永远优先,而是失败代价能否被接受。
如果团队无法在当前周期完成全部验证,应缩小发布范围、限定用户或关闭高风险能力,而不是把验证项移到上线后且不设监控。范围收缩通常比质量承诺模糊更容易管理。
2. 统一流程与部门灵活性的取舍
统一字段、统一审批和统一系统有利于跨部门统计与治理,但部门业务差异确实存在。过度统一会迫使一线团队绕开流程;过度定制则会增加维护成本和数据口径碎片化。
可采用“共同核心加有限扩展”的方式:核心定义保持一致,差异通过受控配置表达,并明确哪些差异会影响统计、权限或系统集成。只有具有稳定业务依据的差异才值得进入产品规则,偶发偏好可先由操作流程承接。
3. 文档详尽与维护成本的取舍
文档的价值在于帮助团队作出一致判断,不在于篇幅。低风险的小改动可以用短需求卡片,跨系统、高风险项目则需要规则、流程图、数据定义和决策记录。无论格式如何,重要的是保留可追溯的决策依据。
我建议把文档分成“当前有效规则”和“决策历史”两部分。前者便于执行,后者解释为什么如此设计。若所有讨论都堆在一份长文档里,执行者很难辨认最新规则;若只保留最终结论,又可能在环境变化时重复踩过往的坑。
4. 现成平台与自建流程的取舍
100 人以上的组织如果需求跨越多个团队、项目和治理角色,选型时应重点检查需求追踪、权限模型、审计能力、自动化、部署方式、接口开放性和迁移成本,而不能只看看板是否易用。工具的价值是让规则可见、依赖可追踪、决策有记录,不会自动替代业务判断。
例如,PingCode可作为需求与研发协作场景的评估对象之一,适合将产品需求、研发工作和测试过程放在相互关联的管理链路中考察。企业如果有私有化部署要求,或需要从既有系统平滑迁移,也应在试点阶段验证权限映射、历史数据完整性、工作流差异、附件与关联关系、用户培训成本及回退方案。
供应方所称的私有化部署或迁移能力,不能直接等同于“适合所有企业”。把“国产替代不二选择”当作结论是不严谨的;更可靠的做法是设置明确的选型清单,用实际流程和迁移样本验证适配度。可用一条真实需求贯穿提报、评审、研发、测试、发布和复盘,再检查每个环节的数据是否连续、权限是否正确、团队是否愿意持续使用。
| 取舍维度 | 偏向现成平台时 | 偏向自建或深度定制时 | 验证重点 |
|---|---|---|---|
| 部署与治理 | 标准能力覆盖主要要求 | 有明确的隔离、合规或控制要求 | 部署边界、审计、升级责任 |
| 流程适配 | 流程可适度统一 | 关键流程有稳定且不可替代的差异 | 配置成本、维护复杂度 |
| 历史迁移 | 数据结构较标准 | 历史关系和规则高度特殊 | 迁移完整性、校验及回退 |
| 长期成本 | 内部维护资源有限 | 具备持续研发和运维团队 | 许可、实施、培训与维护总成本 |

八、落地检查清单:把需求从会议带到复盘
1. 评审前检查是否具备决策材料
评审不是用来第一次了解需求的场合。会前应准备目标、现状证据、影响范围、方案选项、关键依赖、风险和待决策事项。若资料不足,会议目标应明确为“补充信息”或“选择验证方案”,不应假装已经可以承诺完整交付。
- 目标是否指向可观察的业务结果,并写明适用对象与观察范围?
- 现状证据是否标明来源、时间和样本边界?
- 方案是否区分必须项、可选项和待验证假设?
- 跨部门依赖是否写明交付物、负责人和最晚需要时间?
- 验收条件是否覆盖功能、数据、权限、异常和效果观察?
- 变更、延期、回退或停止由谁决定,是否已明确?
2. 评审中检查是否形成了真实取舍
评审中最有价值的不是所有人都说“没问题”,而是团队能否指出冲突并作出选择。若范围、工期和质量无法同时满足,必须明确哪一项优先,哪些能力延后,风险由谁接受。把“不确定”说出来,比给出没有依据的确定承诺更专业。
主持人可以逐项确认:这个问题是否阻塞决策?若不阻塞,记录负责人和截止时间;若阻塞,则比较替代方案和影响。不要把所有未知问题都升级成阻塞,也不要把真正的风险用“后续再看”掩盖。
3. 发布后检查是否回到原始目标
发布后先确认系统交付是否符合验收,再按预先约定的窗口观察效果。若指标变化不明显,先检查数据口径、用户采用率和同期干扰因素,不要马上判定需求失败或追加功能。若方案无效,也要记录原因:问题判断错误、机制不成立、执行不到位,还是样本和观察期不足。
复盘的产物应改变下一轮决策。比如发现数据字段不一致导致大量返工,就把数据口径评审前置;发现业务代表缺席导致验收争议,就调整决策机制。只记录“沟通不足”没有行动价值,必须指出哪个节点缺少什么信息、下次如何补上。
4. 用轻量模板保持需求链条完整
团队可以用下面的结构作为最小需求卡片。它不是必须照搬的标准模板,而是帮助检查目标、证据、方案、依赖和验收是否缺项。复杂需求可扩展流程图、数据字典、权限矩阵和风险评估。
需求名称:
业务目标与目标人群:
当前问题及证据来源:
关键假设:
方案选项与推荐理由:
本期范围与明确不做的内容:
依赖团队、交付物与时间:
功能验收条件:
效果指标、基线与观察窗口:
主要风险、回退条件与负责人:
待决策事项及决策人:
九、总结:好的拆解让团队更早发现“不该做什么”
需求拆解的专业度,不体现在文档写得多细,而体现在团队能否把业务目标、问题证据、方案假设、跨部门依赖和验收结果连接起来。它既要让执行者知道下一步做什么,也要让决策者知道为什么做、何时应调整,以及什么情况下应该停止。
我最看重的不是把每条需求都拆成完美的任务树,而是让不确定性尽早暴露:问题不成立就不投入完整开发,依赖不具备就先验证,风险不可接受就缩小发布范围,效果没有改善就回到原假设检查。需求拆解真正节省的,不只是开发时间,而是避免组织把错误的确定性传递给更多部门。
下一步可以从正在排队的一条跨部门需求开始:补齐目标和基线,分别标注事实与假设,列出责任人和依赖,再为功能验收与业务效果各设一组判断条件。先用一条需求跑通闭环,再把有效做法沉淀为团队规则,比一次性推行厚重模板更容易落地。
常见问题解答(FAQ)
1. 跨部门需求拆解到什么粒度才算合适?
我在组织产品、研发、运营一起评审时,经常遇到有人把需求写成一句目标,也有人直接拆成技术任务。我担心拆得太粗无法估时,拆得太细又增加沟通成本。
以团队能独立估时、验收并判断是否完成为准。通常先拆成用户场景或业务能力,再拆出可交付的功能项;每项写清用户、触发条件、预期结果和验收标准。若一项需要跨多个迭代、包含多个独立结果,或无法在一次评审中估时,就继续拆分;实现步骤则留给研发细化。
2. 跨部门需求由谁负责跟进和确认?
我做跨部门项目时,需求常常由一个部门提出、另一个部门执行,还有第三个部门提供数据或审批。遇到意见不一致时,我不确定该由谁拍板,也担心问题在部门之间来回传递。
每条需求指定一名最终负责人,通常由提出业务目标且能确认结果的人担任;协作部门分别明确交付内容和时限。涉及取舍时,由预先指定的业务决策人拍板,并记录决定、依据和受影响范围。没有明确负责人或决策人的需求,先补齐责任信息再排期。
3. 不同部门提出的需求发生冲突时,应该怎么排优先级?
我经常遇到销售认为客户承诺最紧急,运营关注活动节点,研发则希望先处理稳定性问题。单靠谁声音大来排,会让团队反复改计划,我想知道有没有更一致的判断办法。
先统一比较口径,再排序:评估业务影响、紧迫程度、用户覆盖范围、实现成本和风险;可用影响分与成本比做初筛,但安全、合规和线上故障应单独设为高优先级。让需求方提供目标指标、截止日期及错过的后果,由同一决策人按固定节奏确认优先级,并记录被延后的事项及原因。
4. 需求评审后又发生变化,怎样避免影响范围失控?
我在项目推进中常遇到评审通过后新增字段、调整流程或改变验收口径的情况。小改动看起来不复杂,但累积起来会挤占测试时间,甚至导致原定交付延期。
先区分澄清和变更:不改变目标、范围及验收结果的补充说明可直接更新记录;改变用户流程、交付范围、时间或验收标准的,必须评估影响后重新决策。变更记录至少包括提出人、原因、受影响需求、工期与风险,以及批准人;每次迭代开始后,未经负责人确认不替换已承诺事项。
核心关键词
文章包含AI辅助创作:需求拆解最佳实践:跨部门团队需求管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/574267
读者评论
我们团队以前也把需求按部门拆任务,发布后才发现数据口径没人确认。现在会先指定一个整体负责人,确实少了不少来回,但跨部门依赖的交付时间还是很难估准。
把功能验收和效果观察分开很有必要。不过有些改动上线后样本量很小,短期指标波动也大,文中提到的观察窗口和对照方式,实际执行时往往比定义功能验收更费劲。
风险分级的思路比较实用,尤其适合区分可回滚的小改动和涉及权限、资金的需求。我比较关心的是,团队怎么判断某个边界发生概率低但影响很大,避免低估后直接放到后续处理。
