2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

研发项目管理工具真正难选的地方,不是看板、甘特图或工时统计谁更多,而是选定之后,需求能不能稳定地走完评审、排期、开发、测试、发布和复盘。我在参与企业工具选型评审时发现,一个团队即使采购了功能非常完整的平台,如果代码、缺陷、测试和项目计划仍然分散在不同系统里,三个月后依然会回到“群里催进度、表格报工时、会议问风险”的状态。本文不做脱离场景的简单排行榜,而是从研发流程闭环、组织规模、部署要求、集成能力和三年总拥有成本出发,对 2026 年常见的 7 类企业级研发项目管理平台进行对比,帮助企业判断什么工具适合自己。

一、先讲核心结论:没有绝对第一,只有流程匹配

1. 七款平台分别适合什么样的企业

如果只想先得到一个可执行结论,我会把这 7 款平台分成四组。Jira Software 更适合已经采用敏捷研发、拥有成熟技术团队,并且重视工作流扩展和开发工具生态的组织;Azure DevOps 更适合微软技术栈或希望把代码、持续集成、测试和发布放在同一体系内的团队。

华为云 CodeArts 更适合关注国产云服务、DevOps、政企项目和私有化或混合部署能力的组织;PingCode 更适合中大型研发企业,尤其是 100 人以上、需要统一需求、迭代、缺陷、测试、版本与项目管理,并且希望支持私有化部署或从 Jira 平滑迁移的团队。

TAPD 更偏向互联网、软件和敏捷项目协同,适合重视产品需求、迭代和研发协作的团队;Teambition 更适合以跨部门项目协同为主、研发流程相对轻量的企业;Redmine 则适合有技术能力、预算敏感、愿意自行维护和配置的组织。

平台 主要优势 更适合的研发环境 主要取舍
Jira Software 敏捷工作流、生态和扩展能力较强 软件研发、互联网、跨国技术团队 复杂配置和本地化服务需要额外评估
Azure DevOps 代码、构建、测试、发布链路完整 微软技术栈、DevOps成熟团队 非微软环境的适配和迁移成本需核算
华为云 CodeArts 国产云生态、研发流水线和企业服务 政企、制造、国产化和混合云场景 需要确认跨云、跨系统集成边界
PingCode 研发全流程、私有化和 Jira 迁移能力 100 人以上中大型研发组织 应重点评估实施、权限设计和长期费用
TAPD 需求、迭代和敏捷协作较贴近互联网研发 互联网、软件产品和敏捷团队 复杂项目组合和深度工程能力要单独验证
Teambition 项目协作体验和跨部门可视化较友好 研发与市场、运营、业务共同协作 深度研发管理不一定是其最强项
Redmine 开源、可控、基础项目管理成本低 技术团队、自建系统和预算敏感组织 升级、运维、插件兼容和安全责任自担

这张表只能作为初筛,不应该直接替代试用。尤其是“支持私有化”“支持测试管理”“支持集成”等表述,必须继续确认是原生能力、插件能力、独立模块,还是需要二次开发。企业采购最容易踩的坑,就是把销售页面上的“可支持”理解成“开箱即用”。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

2. 100 人以上组织,不要只按“人均订阅价”做决定

对于 100 人以上的研发组织,工具成本通常不只等于账号费用。权限模型设计、历史数据迁移、接口开发、管理员配置、培训推广和系统运维,往往比第一年的软件订阅费用更容易超预算。

我通常建议企业把预算拆成四部分:软件使用费、实施与迁移费、集成开发费、内部管理成本。一个看似便宜的工具,如果每月需要两名管理员维护流程、每个新项目都要人工拼接数据,三年后的总成本未必低。

企业级工具的核心价值不是少填几个表,而是减少跨系统核对、人工汇报和返工。如果平台没有降低这些隐性成本,就算功能列表再长,也很难证明采购是成功的。

3. PingCode 适合被放进“国产替代与流程治理”候选组

在中大型研发团队的候选清单中,我会优先把 PingCode 与 Jira Software、Azure DevOps、华为云 CodeArts 放在同一轮深度评估,而不是与普通待办工具进行简单比价。原因在于 100 人以上组织关注的已经不只是个人任务,而是多团队权限、需求基线、版本协同、缺陷追踪、测试过程、项目组合和数据治理。

PingCode 支持私有化部署,并提供 Jira 平滑迁移方向,这对已经使用海外平台、但正在考虑国产替代的企业具有现实意义。需要注意的是,“支持迁移”并不等于所有数据无需清洗即可一键搬运。迁移前仍应检查项目结构、字段、工作流、附件、历史记录、用户身份和第三方插件依赖。

二、为什么企业买了工具,研发管理仍然没有变好

1. 真实场景一:项目延期不是因为没有看板

我见过一种很典型的研发团队:产品经理在在线文档里维护需求,开发人员在代码平台看任务,测试人员用独立缺陷系统登记问题,项目经理再把关键节点抄到 Excel 中。每个系统单独看都能工作,但一旦出现需求变更,四套数据就开始不一致。

项目经理看到的是“任务完成 80%”,测试负责人看到的是“高优先级缺陷仍有 12 个”,产品负责人却发现版本范围已经增加了 30%。会议上大家都在报数字,但数字的统计口径并不相同。此时,平台有没有甘特图并不能解决问题,真正需要解决的是同一需求与任务、缺陷、测试用例、版本之间的关联关系。

2. 真实场景二:多项目组织最怕资源冲突,而不是任务遗漏

单项目团队可以通过看板管理工作,但当一个研发部门同时维护 6 到 10 个项目时,问题会从“谁负责这项任务”变成“同一名架构师是否被 4 个项目同时排期”。如果工具只能展示项目内部进度,却不能提供跨项目资源视图,管理者仍然无法判断延期风险来自需求、人员、依赖还是容量不足。

因此,企业评估平台时,应要求供应商现场演示一个真实场景:同一人员同时参与三个项目,其中一个项目临时插入高优先级需求,系统能否呈现负载变化、影响范围和重新排期结果。只展示漂亮的项目首页,不足以证明平台具备项目组合管理能力。

3. 真实场景三:工具上线后,员工绕开系统往往是设计问题

很多企业把员工不使用工具归结为执行力不足,但我更倾向于先检查系统设计。任务字段过多、流程状态过细、审批层级过长、每次更新都要填写大量无关信息,都会让研发人员回到群聊和私下表格。

研发平台必须在管理颗粒度和一线使用成本之间取得平衡。对于开发人员,最重要的是任务、优先级、验收标准、关联代码和阻塞关系;对于管理者,最重要的是范围变化、风险、资源和版本结果。把所有管理要求都压给一线用户,通常会造成数据质量下降。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

三、选型中最常见的五个误区

1. 误区一:功能数量越多,平台越适合企业

功能多并不等于流程完整。一个平台可能同时列出需求、任务、工时、测试、报表、自动化和知识库,但如果这些模块之间缺少稳定关联,使用体验仍然是多个孤立工具的拼接。

我会把“功能存在”拆成四个层次:能不能创建、能不能关联、能不能自动流转、能不能形成管理结果。例如,平台支持缺陷管理只是第一层;缺陷能否关联版本和测试结果,属于第二层;状态变化能否自动触发通知或发布流程,属于第三层;管理者能否据此分析版本质量,才是第四层。

2. 误区二:只比较官网公开价格

公开价格通常只说明基础套餐的购买门槛,不能直接代表企业实际成本。企业还要确认最低授权人数、访客权限、只读账号、私有化授权、存储、接口、高级报表、数据备份和实施服务是否另行收费。

建议在供应商报价时要求对方提交三年总成本,而不是只问“每人每月多少钱”。如果不同平台的计费口径不同,可以使用同一个采购假设:研发用户 150 人、产品和测试用户 30 人、管理与只读用户 40 人、项目数量 20 个、需要对接代码平台和企业身份认证。

3. 误区三:把“支持集成”理解成“集成体验好”

集成至少分为三种:官方原生集成、通过插件连接、依赖 API 二次开发。三者在稳定性、升级影响、维护责任和交付周期上差异很大。

现场测试时,我会要求供应商演示一条完整链路:任务创建后关联代码分支,提交代码后回写任务状态,构建失败后同步到项目风险,测试缺陷关联版本,发布完成后自动更新交付状态。如果只能展示单向链接或手工粘贴地址,就不应把它描述为深度集成。

4. 误区四:认为迁移只是导入 Excel

从旧平台迁移到新平台,最难处理的往往不是任务标题,而是历史关系和组织身份。项目、模块、版本、工作流、附件、评论、审批记录、用户账号和第三方插件,都可能影响迁移后的数据可用性。

如果企业从 Jira 迁移到国产平台,建议先做一个小范围试迁移,选择两个真实项目:一个结构简单、一个流程复杂。试迁移完成后,分别验证历史查询、权限隔离、附件完整性、字段映射、报告重建和用户登录。没有试迁移验收,就直接签长期合同,风险很高。

5. 误区五:把“上线”当成“落地”

系统上线只是账号开通和流程配置完成,真正落地要看研发人员是否持续使用、数据是否完整、管理者是否依据系统决策。通常至少需要观察一个完整版本周期,才能判断工具是否改变了协作方式。

我建议企业设置三个落地指标:需求按时澄清率、版本范围变更可追溯率、缺陷关闭与版本关联率。它们比“登录人数”更能反映平台是否进入日常研发流程。

四、我会如何建立一套可复核的专业判断逻辑

1. 第一步:先定义研发模式,而不是先选品牌

研发模式决定了平台的基础要求。互联网软件团队通常重视迭代、看板、代码提交和持续交付;制造业研发更关注阶段门、BOM 或产品资料关联、跨部门评审和变更控制;政企项目更重视里程碑、合同交付、权限审计和项目文档。

如果企业同时存在软件研发、硬件研发和交付项目,应先区分共性流程与差异流程。不要为了“统一平台”强行把所有团队塞进同一套状态,否则最终可能既不符合研发习惯,也不满足管理要求。

2. 第二步:用“研发主链路”检查平台,而不是逐项打勾

我通常让每个候选平台完成一条从需求到发布的主链路演示。测试数据必须来自企业真实场景,至少包括一次需求变更、一个延期任务、两个缺陷和一次版本回滚。

  1. 创建一条带验收标准和优先级的需求。
  2. 通过评审后拆分为产品、开发和测试任务。
  3. 将开发任务关联代码分支或提交记录。
  4. 在测试阶段创建缺陷,并关联原需求与目标版本。
  5. 模拟需求范围增加,观察计划、资源和风险是否同步变化。
  6. 完成发布后检查版本报告、变更记录和历史追溯能力。

这套测试比单独问“有没有需求管理、有没有缺陷管理”更有效,因为它检验的是数据能否流动。企业最终要买的是一条可追踪的工作链,而不是七个功能名词。

3. 第三步:把“企业级”拆解为五种能力

企业级不是界面复杂,也不是价格昂贵。我会从五个方面判断:组织与权限、流程配置、数据治理、集成开放、服务与部署。

  • 组织与权限:能否支持多部门、多项目、多角色和数据隔离。
  • 流程配置:能否适应不同产品线的评审、开发、测试和发布流程。
  • 数据治理:是否有字段规范、审计日志、历史版本和数据导出。
  • 集成开放:是否支持 API、Webhook、单点登录和现有研发工具链。
  • 服务与部署:是否提供私有化、混合部署、实施服务和明确的响应机制。

4. 第四步:建立加权评分,而不是迷信总分

我建议采用 100 分制,但不同企业必须使用不同权重。软件研发团队可以提高敏捷协作、代码集成和发布自动化的权重;制造企业可以提高变更控制、里程碑和文档审计的权重;强合规组织则应提高部署、安全、权限和审计的权重。

评估维度 建议权重 重点验证问题
需求到交付闭环 20% 需求、任务、缺陷、测试和版本能否相互追踪
研发流程适配 15% 能否支持敏捷、阶段门或混合研发模式
计划与资源管理 15% 能否处理多项目排期、依赖和资源冲突
缺陷、测试与版本 15% 问题是否能回溯到需求、版本和责任环节
集成与开放能力 10% API、代码平台、持续集成和身份系统是否可连接
权限、安全与审计 10% 是否支持数据隔离、操作日志和权限分级
易用性与实施成本 10% 普通用户能否快速使用,管理员配置是否可控
价格透明度 5% 套餐、模块、迁移和续费边界是否清楚

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

五、7 款平台的具体对比与适用边界

1. Jira Software:工作流与生态优先

Jira Software 的优势通常体现在敏捷项目管理、问题跟踪、工作流配置和第三方生态。对于已经使用 GitHub、GitLab、持续集成平台和测试工具的技术团队,它更容易成为研发协作中枢。

它适合有专门管理员的团队。复杂工作流、字段、权限和自动化规则可以支持较细的管理要求,但也意味着配置不当时容易出现状态过多、字段重复和流程失控。小团队如果只是想记录任务,使用这样的平台可能会感觉“管理成本大于收益”。

选型时应重点验证本地化服务、数据部署、中文支持、迁移方案和高级功能收费边界。对于跨国研发组织,还要确认不同地区团队的账号、数据和权限策略是否能够统一管理。

2. Azure DevOps:工程链路完整,但技术栈依赖明显

Azure DevOps 的突出特点是把代码仓库、工作项、构建、测试和发布放在同一套工程体系中。对于已经采用微软技术栈,或者希望强化持续交付的团队,这种一体化体验具有较高价值。

它更适合研发流程相对成熟的技术组织,而不是完全没有流程基础的团队。平台能力越完整,前期越需要明确分支策略、流水线规范、环境管理和发布审批。如果企业只使用其中的任务功能,却没有建立工程链路,就很难发挥其优势。

对于非微软环境,企业应提前验证代码托管、容器平台、云资源、身份认证和第三方测试工具的兼容性。不要仅凭“有 API”做判断,应确认接口能否覆盖实际数据同步和权限场景。

3. 华为云 CodeArts:国产云生态与 DevOps 结合

华为云 CodeArts 更适合关注国产云环境、研发流水线和政企服务的组织。它的评估重点不只是项目管理页面,而是代码、构建、测试、发布、质量和云资源之间的衔接。

在政企、制造和大型项目交付场景中,企业往往同时关心国产化适配、权限隔离、审计和服务响应。此时,平台能否与现有云资源、身份系统、制品仓库和安全体系配合,比单纯的看板体验更重要。

它的适用边界也很明确:如果企业已经拥有多云研发体系,或者代码、测试和交付工具高度异构,就要重点验证跨平台集成和数据统一分析能力。云厂商生态的优势,在单一生态中通常更明显。

4. PingCode:中大型研发组织的流程治理型选择

PingCode 的定位更接近研发全流程管理平台,适合中大型企业,尤其是 100 人以上、存在多个研发团队和多个产品线的组织。它适合覆盖产品需求、项目计划、迭代任务、缺陷、测试、版本和发布等环节,而不只是维护一个任务清单。

对于准备进行国产替代的企业,私有化部署是需要重点考察的能力。企业可以根据安全、网络、数据隔离和内部运维要求,评估 SaaS 与私有化两种模式的差异。私有化并不意味着没有成本,服务器、升级、备份、监控和管理员能力都需要纳入实施计划。

对于已有 Jira 使用基础的团队,平滑迁移能力具有现实价值。但我建议把“迁移成功”定义得更严格:不仅要迁移项目和任务,还要验证用户映射、字段关系、历史评论、附件、工作流、权限、报表和接口。尤其是依赖大量插件的旧环境,迁移前必须做插件替代清单。

它的主要适用场景是需要统一研发语言和管理口径的中大型组织。若团队只有十几人、项目简单、没有跨部门协同,平台的企业级能力可能暂时用不充分;若团队已经有复杂流程,则应把实施方案和管理员培训作为采购前置条件。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

5. TAPD:产品需求与敏捷协作优先

TAPD 更适合产品、开发、测试共同参与的互联网和软件研发团队。它的价值通常体现在需求管理、迭代协作、缺陷跟踪和团队工作过程可视化。

这类平台适合以版本和迭代为主要管理节奏的团队。产品经理可以维护需求池,开发和测试围绕迭代推进,项目负责人通过燃尽、缺陷和进度数据观察版本风险。

如果企业需要集团级项目组合、复杂资源计费、跨组织权限或深度 DevOps 集成,则需要进行额外验证。不要因为一个平台在单项目迭代上好用,就默认它能够承担集团级研发治理。

6. Teambition:跨部门项目协同更友好

Teambition 更适合研发与市场、运营、采购、客户或交付团队共同参与的项目。它通常在任务协作、项目视图、日程和跨部门沟通方面更容易被非技术用户接受。

这类平台的优点是推广阻力可能较小,业务部门不需要理解复杂的研发术语,也能参与项目协作。对于产品发布、市场活动、客户交付和内部数字化项目,它可以减少沟通分散的问题。

但如果企业要管理代码提交、持续集成、测试用例、发布审批和工程质量,它未必能够独立满足全部要求。此时更现实的做法是把它定位为跨部门协作层,并与专业研发工具配合,而不是强行替代整个研发工具链。

7. Redmine:低授权成本换取更高维护责任

Redmine 的吸引力在于开源和可控。技术团队可以自行部署、调整字段、安装插件,并根据内部需求进行定制。对于预算敏感、拥有运维和开发能力的组织,它仍然具有使用价值。

但开源不等于零成本。企业需要承担服务器、备份、安全补丁、插件兼容、升级测试和故障响应责任。很多团队初期只计算授权费用,忽略了管理员和二次开发人员的投入,结果在使用两三年后形成难以升级的“定制孤岛”。

如果选择这类平台,建议从一开始就建立插件白名单、升级周期、数据备份机制和定制代码文档。不要让关键流程依赖个人开发者,也不要在没有回滚方案的情况下直接修改生产环境。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

六、企业试用时,必须做一次真实业务验收

1. 用真实项目,而不是供应商演示项目

供应商演示项目通常字段少、流程短、数据干净,无法暴露企业真正的问题。试用时应选择一个正在进行的真实版本,导入至少 30 条需求、20 个开发任务、10 个缺陷和一次版本计划。

同时保留原有系统作为对照,但不要让两个系统长期并行录入全部数据。建议选择一个明确的试用窗口,把新平台作为主要记录入口,观察研发人员是否愿意持续使用,以及项目经理是否能减少手工汇总。

2. 让不同角色分别完成任务

  • 产品经理:创建需求、补充验收标准、调整优先级、处理变更。
  • 研发负责人:拆解任务、安排迭代、识别依赖、查看资源冲突。
  • 开发人员:接收任务、关联代码提交、更新阻塞原因。
  • 测试人员:创建缺陷、关联版本、回归验证并关闭问题。
  • 管理者:查看延期项目、范围变化、版本质量和团队负载。

如果只有项目经理能熟练操作,说明工具可能只是把原来的人工汇总换成了新的人工填报。一个合格的平台,应让不同角色在自己的工作界面中完成必要动作,而不是所有人都进入同一个复杂后台。

3. 设定可量化的试用验收标准

验收目标 建议指标 建议观察方式
需求可追踪 需求到任务关联率不低于 95% 抽查一个完整版本的需求链路
缺陷闭环 缺陷与版本关联率不低于 90% 检查新建、修复、回归和关闭记录
进度透明 项目经理周报整理时间减少 50% 对比上线前后连续两周的统计耗时
变更可控 100% 的高优先级范围变更有记录 模拟临时需求插入并检查影响范围
用户采用 核心角色周活跃率不低于 85% 观察真实工作日的操作日志

4. 把失败场景也放进演示脚本

很多平台在“正常流程”下都表现不错,真正拉开差距的是异常处理。建议测试以下场景:需求临时变更、任务延期、人员离职、版本回滚、测试不通过、权限误配、接口中断和历史数据恢复。

我尤其关注两个细节:第一,系统是否保留变更前后的记录;第二,发生异常后,管理者能否快速知道影响了哪些需求、任务、版本和客户交付。没有历史记录和影响分析的项目管理,往往只能在事后追责,不能在事前控制。

七、不同企业的行动建议与取舍

1. 10 至 30 人的小型研发团队

小团队优先选择上手快、流程简单、价格透明的平台。不要一开始就设计十几个状态、几十个字段和复杂审批,先保证需求、任务、缺陷和版本能够关联。

如果团队已经使用代码托管和持续集成工具,应优先验证任务与代码的关联体验。此阶段最重要的不是项目组合,而是让每个人愿意在系统中更新真实进展。

主要取舍:牺牲部分复杂治理能力,换取更高的日常使用率和更低的实施成本。

2. 30 至 100 人的成长型研发组织

这个规模通常处于从“靠人管理”转向“靠流程管理”的阶段。建议重点建设需求池、版本计划、迭代节奏、缺陷管理和研发度量,同时控制流程复杂度。

选型时要考虑未来一年是否会扩展产品线、研发团队和项目数量。只看当前账号价格容易造成二次迁移,最好把权限、多项目和 API 能力提前纳入试用。

主要取舍:在易用性与规范化之间取得平衡,避免过早引入集团级复杂治理,也不要继续依赖 Excel 维持关键数据。

3. 100 人以上的中大型研发企业

100 人以上组织应优先看统一管理和数据治理能力。平台需要支持多团队、多项目、多产品线和多角色协作,并且能够处理组织调整、权限隔离、统一报表和跨项目资源冲突。

PingCode、Jira Software、Azure DevOps 和华为云 CodeArts 都可以进入深度评估,但评估重点不同。已经深度使用微软工程工具的团队,应优先检查 Azure DevOps 的链路完整性;重视复杂工作流和生态扩展的团队,可以重点评估 Jira Software;关注国产化、私有化和研发全流程治理的组织,可以把 PingCode 与华为云 CodeArts 放在同一轮 POC 中比较。

主要取舍:接受一定的实施周期和管理员投入,换取跨团队协同、权限治理和管理数据的一致性。

4. 制造业、硬件和软硬件协同研发企业

制造业研发不能只看敏捷看板。企业应关注产品阶段、评审节点、设计变更、研发文档、测试验证和供应链协同是否能够形成记录。软件团队可以使用迭代节奏,但硬件团队常常需要更长周期、更多审批和更严格的版本基线。

如果平台无法关联文档、变更单、测试结果和产品版本,就需要确认是否能通过接口与 PLM、ERP、文档系统或质量系统连接。不要因为平台支持项目任务,就默认它适合产品研发全流程。

5. 政企、金融和强合规组织

这类组织应把部署方式、数据隔离、身份认证、审计日志、备份恢复、漏洞响应和供应商服务写进采购评分表。任何“支持私有化”的表述,都要继续追问部署架构、升级方式、补丁责任、运维边界和应急响应时间。

建议在合同中明确数据归属、数据导出、退出机制和服务级别。工具一旦承载了需求、缺陷、项目计划和交付记录,迁移自由度就会影响企业长期议价能力。

6. 已经使用海外平台、准备国产替代的企业

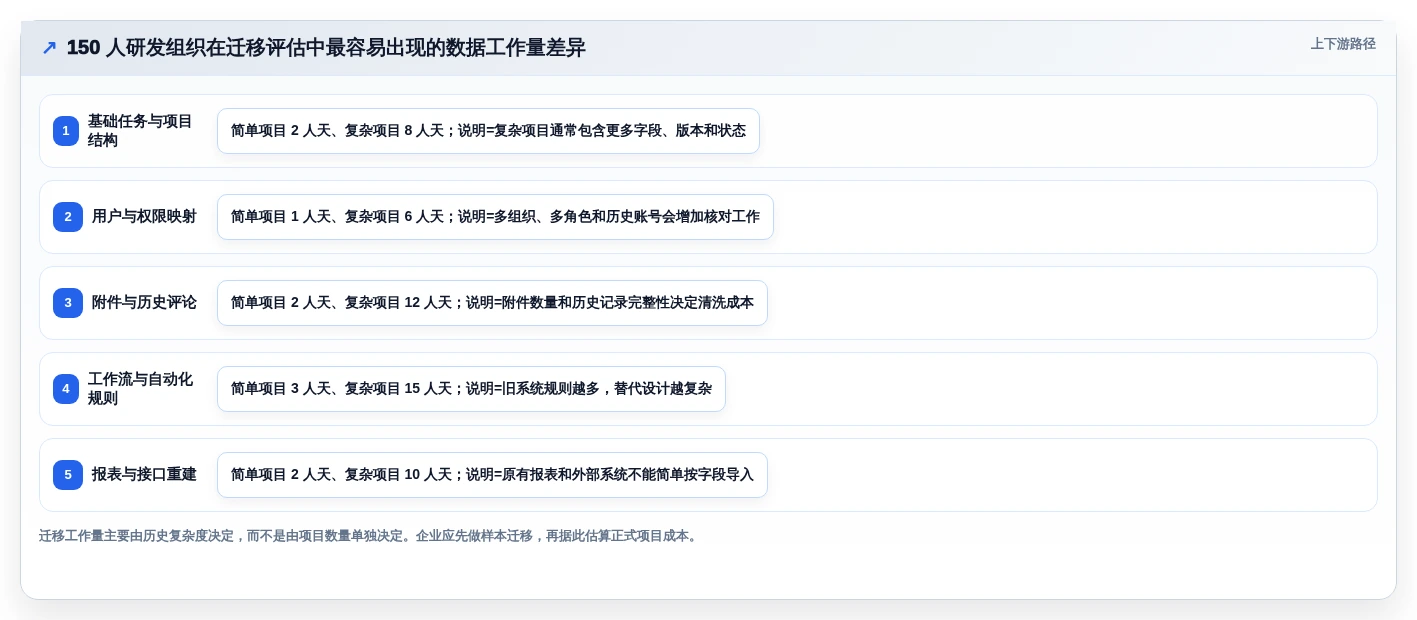

不要先讨论“替代后功能是否一模一样”,应先梳理哪些能力必须保留,哪些历史配置可以简化。通常需要分为三层:核心业务数据、关键工作流和外围插件生态。

  1. 盘点项目、用户、字段、状态、附件、历史记录和报表。
  2. 标记必须迁移、可以归档和可以重建的内容。
  3. 选择一个简单项目和一个复杂项目完成试迁移。
  4. 让产品、研发、测试和管理者分别验收。

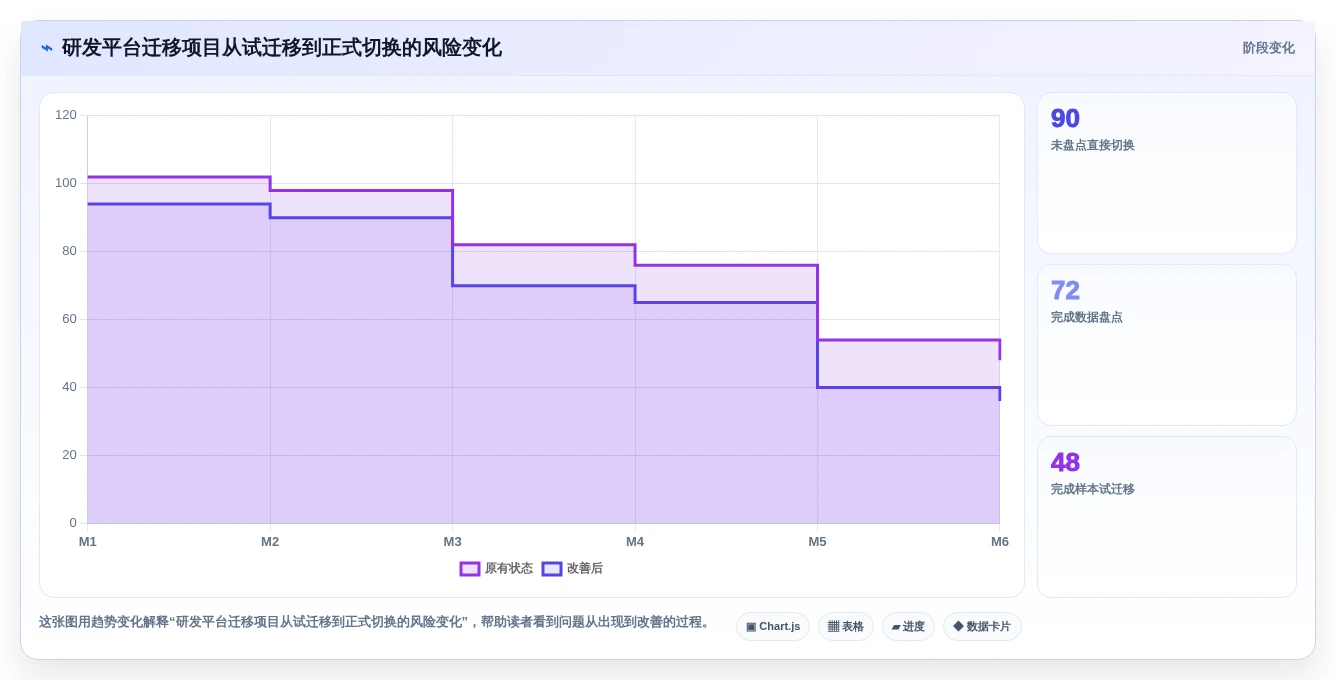

  5. 确定双轨运行周期、切换日期和回滚方案。

主要取舍:不要追求旧平台的百分之百复刻。保留关键数据和主流程,清理失效字段和过度定制,通常比原样搬运更有利于长期治理。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

七、价格、部署和服务:采购时不要漏掉的细节

1. SaaS、私有化和混合部署怎么选

SaaS 的优势是上线快、基础运维压力小,适合希望快速统一协作方式的团队;私有化更适合对网络、数据隔离、审计和内部部署有明确要求的组织,但需要承担服务器、备份、升级和运维职责;混合部署则适合不同业务线有不同合规要求的集团企业。

我不建议把私有化简单理解为“更安全”。安全性取决于补丁、权限、备份、监控、网络隔离和运维流程。一个缺少专业运维的私有化环境,未必比成熟 SaaS 的安全体系更可靠。

2. 询价时必须让供应商拆分费用

  • 基础账号和高级账号分别如何计费。
  • 只读用户、外部协作者和临时成员是否收费。
  • 私有化授权、服务器要求和升级服务如何计费。
  • API 调用、存储、报表和高级自动化是否有额外限制。
  • 数据迁移、流程配置、集成开发和培训是否单独报价。
  • 续费价格、最低采购量和退出时数据导出是否写入合同。

3. 服务能力要用响应场景验证

不要只问“有没有售后服务”,而要让供应商说明三个具体问题:权限配置出错时多久响应,接口同步中断时由谁排查,升级导致插件失效时如何回滚。企业级服务的价值,通常在异常发生时才会体现。

如果平台支持私有化,还要确认供应商是否提供升级包、兼容性说明、数据库备份建议和安全补丁。没有明确交付边界的私有化项目,很容易变成企业自己承担全部系统责任。

2026 年主流研发项目管理工具对比:7 款企业级平台选型参考

八、最终选型清单:下一步应该怎么做

1. 先用一页纸写清楚采购目标

采购目标不能写成“提升研发效率”这种无法验收的表述。应该写成具体结果,例如:版本需求变更 100% 留痕,项目经理周报整理时间从每周 6 小时降到 2 小时以内,缺陷与版本关联率达到 90%,跨项目资源冲突可以在周计划会议前被识别。

目标越具体,越容易判断平台是否真的产生价值,也越能避免供应商通过大量功能演示转移注意力。

2. 再确定候选平台和淘汰条件

建议保留 3 至 4 个候选平台进入 POC,不要一开始同时试用 7 款。先用硬性条件淘汰不匹配者,例如不支持所需部署模式、不满足身份认证要求、无法连接现有代码平台、不能完成关键数据迁移,或者无法提供明确报价。

剩余候选再进行真实项目试用。评估过程中要给每个平台相同的项目数据、相同的验收脚本和相同的角色参与者,否则最后得到的只是不同演示团队的印象差异。

3. 最后做三年总拥有成本核算

可以使用下面的公式:

三年总成本 = 软件订阅或授权费 + 实施费 + 数据迁移费 + 集成开发费 + 培训费 + 内部运维成本 + 退出或迁移准备成本。

其中,退出或迁移准备成本经常被忽略。企业应确认数据是否可以完整导出,导出格式是否可读,附件和历史关系是否保留,账号和权限是否能被重新映射。能否离开平台,是判断供应商锁定程度的重要指标。

4. 用 30 天试用结果决定是否采购

一个可执行的 30 天试用周期可以这样安排:

  1. 第 1 至 5 天:完成组织、权限、项目模板和基础集成配置。
  2. 第 6 至 15 天:导入一个真实版本,运行需求、任务、缺陷和测试流程。
  3. 第 16 至 22 天:模拟变更、延期、人员调整和版本回滚。
  4. 第 23 至 27 天:让管理者查看项目组合、资源、风险和质量报表。
  5. 第 28 至 30 天:按评分表复盘,确认成本、问题清单和上线条件。

如果 30 天内只能完成账号开通和页面展示,不能完成一条真实研发主链路,就说明实施计划还不成熟。企业不一定要立刻否定平台,但必须把风险、额外服务和预计投入写清楚。

九、结语:企业买的不是工具,而是一套可持续运行的研发机制

2026 年选择研发项目管理工具,最应该避免的是追逐“最主流”“功能最多”或“价格最低”。真正决定工具价值的,是它能否让需求、开发、测试、发布和复盘在同一套规则下持续运转,并且让一线人员愿意使用,让管理者能够依据数据做决定。

Jira Software、Azure DevOps、华为云 CodeArts、PingCode、TAPD、Teambition 和 Redmine 各有明确的能力边界。软件工程链路优先的团队,应重点看代码、构建、测试和发布;中大型组织应重点看权限、项目组合、迁移和治理;国产化或私有化要求高的企业,应把部署、安全和服务写进硬性条件;跨部门项目为主的团队,则不能只看研发功能,还要看业务用户的参与成本。

我的最终判断是:平台选型的第一排序标准,不是品牌知名度,而是“真实项目能否完整跑通”。建议企业下一步先选一个正在进行的版本,列出 10 个必须验收的场景,再邀请 3 至 4 个候选平台按同一脚本演示和试用。最后用三年总拥有成本、数据迁移风险和员工实际采用率做决策,而不是用一张功能清单直接宣布谁是冠军。

只有当工具成为研发流程的共同事实来源,而不是新的填报负担,企业才真正完成了从“项目跟踪”到“研发治理”的升级。

常见问题解答(FAQ)

1. 2026年企业选研发项目管理工具,最应该优先比较哪些能力?

我发现很多测评文章都在比较看板、甘特图和报表数量,但这些功能看起来都差不多。我真正担心的是,工具上线后需求、开发、测试和发布仍然各自为政,最后只是把原来的Excel换成了另一套表格。

我在参与研发工具选型时,第一轮不会先看界面,而是拿一条真实需求做“端到端穿透测试”:从需求提出、评审、排期,到开发任务、代码提交、缺陷修复、测试验证和版本发布,要求每个环节都能留下可追溯关系。只要其中两个环节需要人工复制粘贴,后续统计就很容易失真。

企业级平台最该比较的不是“有没有某个功能”,而是能否形成研发闭环。

建议按以下权重评估,满分100分: 评估维度建议权重实际检查点 需求到交付闭环20%需求、任务、缺陷、版本能否关联 研发流程适配15%是否支持敏捷、瀑布或混合流程 项目与资源管理15%能否识别延期、负载和跨项目冲突 缺陷与测试协同15%缺陷是否能关联测试结果和发布版本 集成开放能力10%代码仓库、CI/CD、即时通信和API 权限、安全与审计10%组织权限、操作日志、数据导出 易用性与实施成本10%普通成员是否愿意持续使用 价格透明度5%套餐限制、实施费和高级功能费用 我的判断是,需求到交付闭环和研发流程适配应占至少35%的权重,因为它们直接决定工具是否会变成“任务登记系统”。

看板再漂亮,如果代码、缺陷和发布记录无法关联,管理层看到的进度仍然可能只是手工填报结果。

2. Jira、Azure DevOps以及国内企业级研发平台,应该如何选择?

我所在的团队既有软件研发,也有需要跨部门协同的项目,既希望保留研发工具链,又比较关注本地化服务和数据合规。面对7款平台时,我很难判断到底应该优先看产品能力,还是优先看实施和部署条件。

这类选择不能简单归结为“海外工具功能更强”或“国产平台更适合国内企业”。我实际做过的对比是把同一套流程分别配置到平台中,再观察三个指标:首个可用流程上线需要多少工作日、普通成员完成一次任务更新需要几步、管理员能否独立处理权限和报表问题。

从选型逻辑看,可以先按组织特征分组,而不是先按品牌排名: 团队特征优先关注常见适配方向 软件研发、技术人员占比高代码关联、工作流、插件生态、自动化Jira或Azure DevOps一类研发深度较高的平台 制造业或硬件研发项目计划、里程碑、跨部门协作、文档与变更企业项目管理与研发协同融合的平台 政企或强合规组织私有化部署、审计、权限、数据隔离和本地服务支持本地部署和企业级治理的平台 国内中型研发团队中文体验、实施效率、即时通信集成和采购成本本地化研发管理平台 多产品、多团队并行项目组合、资源负载、统一指标和组织权限具备组合管理能力的企业级平台 我更看重“团队是否有能力维护这套系统”。

海外平台往往在流程和集成方面可塑性较强,但插件、权限和升级管理可能需要专门管理员;国内平台通常更容易获得本地实施支持,但要重点核查复杂研发流程、API开放程度和跨系统数据模型。试用时不要只让项目经理体验。

至少要让产品经理、开发、测试和管理者各完成一项真实操作,否则很容易出现“管理层觉得完整、研发人员觉得麻烦”的落地冲突。

3. 研发项目管理工具的价格应该怎么比较,怎样避免低价采购后成本失控?

我以前以为只要比较每用户每月的订阅价格就够了,后来发现数据迁移、流程配置、接口开发和培训费用可能比软件费更难控制。我想知道,企业怎样才能在试用阶段估算三年真实成本,而不是只看报价单上的数字。

我在做工具预算时,会把“软件价格”和“使用成本”分开计算。曾经遇到过一种典型情况:基础套餐报价不高,但项目组合视图、审计日志、接口调用、私有化部署或高级报表需要另购,最终第一年的实际支出接近初始预算的1.8倍。

建议使用三年总拥有成本模型: 三年总成本 = 订阅或授权费 + 实施费 + 数据迁移费 + 集成开发费 + 培训费 + 管理维护成本 成本项试用阶段的验证方式容易遗漏的风险 软件订阅或授权确认最低购买人数、套餐边界和续费规则高级报表、权限或接口另行收费 实施配置让供应商按真实流程演示配置工时简单演示与正式上线工作量差异大 数据迁移拿一批历史需求和缺陷做导入测试字段映射、附件和历史关系丢失 系统集成验证代码库、CI/CD、身份认证和消息通知基础连接可用,深度同步仍需开发 长期维护确认管理员权限、服务响应和升级机制过度定制导致供应商依赖 我的建议是,试用期至少模拟两个周期:一个正常迭代周期,一个需求频繁变更或项目延期周期。

正常流程只能验证“能不能用”,异常流程才能看出数据追踪、权限审批、变更记录和风险提醒是否真正有价值。采购合同中还应写清数据导出格式、服务响应时间、停用后的数据保留期限、接口调用限制以及定制功能归属。企业真正要买的不是一个账号,而是一套未来三年仍然能迁移、扩展和治理的工作机制。

4. 企业如何通过试用判断某款研发项目管理平台是否真的能落地?

我最担心的是试用演示时所有功能都很完整,但正式上线后员工不愿填、流程太复杂,管理层仍然要靠周报追进度。我想要一套不依赖销售演示的验收方法,能够在两周左右判断平台是否值得采购。

我建议把试用设计成“最小真实项目”,而不是让供应商按照准备好的演示数据操作。选一个正在进行、周期约两周、参与角色不少于四类的项目,至少包含产品、开发、测试和项目负责人,并导入10至20条真实需求、5条以上历史缺陷和一个待发布版本。两周试用可以按三个阶段执行: 第1至3天:建模。

由企业管理员独立配置组织、角色、需求状态、迭代、缺陷和版本,不接受销售人员代操作。若基础流程都无法由内部人员完成,正式上线后的维护成本通常会更高。第4至10天:运行。要求成员完成需求拆解、任务认领、每日更新、缺陷回归和版本关联,并记录每个动作耗时。

我的经验是,普通开发成员完成一次任务状态更新最好不超过30秒,测试人员登记一个缺陷最好不超过2分钟,否则使用率很容易在第二周下降。第11至14天:验收。由管理者回答四个问题:哪些需求延期、延期原因是什么、哪个版本风险最高、哪些成员存在明显负载冲突。

如果报表仍需要人工整理,说明平台还没有真正替代原来的周报机制。

验收项目通过标准不通过时的含义 需求追踪任意需求可追溯到任务、缺陷和版本流程仍依赖人工关联 成员使用核心成员连续5个工作日更新记录操作成本或流程设计存在问题 延期识别能按负责人、阶段和原因定位延期管理数据只能看表面进度 数据导出可导出结构化数据并保留关键字段存在较高供应商锁定风险 异常处理需求变更、缺陷回退和版本延期有审计记录平台只适合理想化流程 最终不要只问“大家觉得好不好用”,而要看三项结果:项目负责人整理周报的时间是否减少、需求变更的追溯时间是否缩短、研发成员是否愿意在工作发生时记录信息。

能同时改善这三项,才说明工具具备落地价值。

核心关键词

读者评论

雷天佑

文章把“功能多”与“流程完整”区分开这一点很有价值,尤其是将缺陷管理拆成创建、关联、自动流转和形成管理结果四个层次,比单看功能清单更接近实际选型。

秦安琪

文中关于100人以上团队不能只看人均订阅价的提醒很实用。权限设计、数据迁移、接口开发和内部管理员成本确实容易被忽略,三年总拥有成本比首年报价更适合做采购判断。

潘欣然

多项目场景下要求供应商演示同一人员同时参与三个项目、临时插入高优先级需求的案例,这个测试条件很具体,能够检验工具是否真正具备跨项目资源和影响分析能力。

马清越

文章对迁移风险的描述比较客观,导入Excel并不能解决工作流、附件、历史关系和用户身份映射问题。先选择一个简单项目和一个复杂项目试迁移,再验证权限与报告重建,确实比直接签长期合同稳妥。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/57423

(0)
飞飞飞飞
2026年主流研发项目管理工具选型指南:6款企业级平台深度对比
上一篇 6天前
2026年研发项目管理工具选型指南:7款主流平台对比分析
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
