需求管理如何做好需求优先级?项目成员数据分析与操作步骤

需求优先级排不下来,通常不是团队缺少一套评分公式,而是不同角色拿着不同的“重要”在争论:销售说客户马上续约,研发说技术债再拖会拖慢所有迭代,产品说这是战略方向,客服则每天都在处理同一类故障。我的判断是,需求优先级不是给需求贴上高、中、低标签,而是把有限的团队产能投向最值得做、最适合现在做的工作,并且让取舍过程可以复盘。本文会从项目成员数据、需求证据、评分校准和落地操作出发,说明如何建立一套不被职位、嗓门和临时情绪左右的决策机制。

一、核心结论:优先级不是分数,而是有证据的资源分配

1. 先区分“价值高”和“现在该做”

一个需求长期价值高,并不意味着它必须进入当前迭代。它可能还缺少用户验证,依赖的底层能力尚未准备好,或者眼下有更高风险的合规改造需要先完成。把“价值高”直接等同于“马上做”,会把路线图变成愿望清单。

我建议将优先级拆成两个问题:第一,这项需求值不值得做;第二,基于当前窗口、依赖和产能,是否应该现在做。前者关注价值与成本,后者还要考虑时机、风险、准备度和机会成本。两者分开讨论,往往比争论一个总分更容易达成共识。

2. 最终排序必须能解释,也必须能被推翻

优先级不是一次定终身。需求的客户覆盖面、证据强度、预计工作量和依赖条件会随时间变化,因此每个排序都应带有依据、负责人、评审日期和触发条件。一个合理的结论应该能回答:“为什么它排在前面?”也应该能回答:“出现什么新证据时,我们会把它降下来?”

我实际采用的判断原则是:先设不可妥协的门槛,再做相对比较,最后由团队确认资源承诺。安全、法律和合同期限等硬约束,不宜与普通增长需求一起简单打分;它们应先进入必须处理的队列,再在队列内部安排顺序。

3. 成员数据的作用是校验判断,不是给人排名

项目成员数据分析应服务于容量和执行风险判断,例如团队近期可用人天、关键技能是否集中在单人身上、需求评审等待时间、返工比例、跨团队依赖数量。它不是拿工时、提交次数或关闭任务数给成员贴标签。不同岗位的工作成果不可简单换算,数据也无法替代对复杂工作的专业判断。

当管理者把个人产出指标直接放进优先级公式,团队会逐渐优化“看起来忙”的工作,而不是产品结果。更稳妥的做法是用团队层面的历史数据校准估算和风险,用成员能力分布检查可交付性,并对个人数据进行必要的隐私保护。

二、背景和真实场景:为什么优先级讨论总是变成拉扯

1. 同一项需求,组织里的“价值”定义并不相同

销售关注签约和续约,客服关注工单压力,产品关注用户体验与战略方向,研发关注系统稳定性、复杂度和维护成本,财务或运营则可能关注投入产出与流程风险。各方不一定是在争夺话语权,更多时候是拿不同时间尺度和结果指标在讨论同一个问题。

例如,销售提出“支持批量导出”,可能是为了满足一个重点客户的验收条件;客服提出“优化导出”,可能是因为大量用户遇到超时;研发提出“改造导出链路”,则可能是为了降低系统负载。表面上是三个需求,实质上可能是同一个问题的商业、用户和技术证据。若不先合并问题,团队会把产能花在重复解决上。

2. 需求队列越长,排序成本越容易被低估

需求积压并不只是“待办太多”。它还会造成反复评审、重复沟通、过时信息残留和团队频繁切换。待办列表里放着几百条需求,看似选择很多,实际上每次评审都要重新辨认哪些还有效、谁负责补证据、哪些已被其他方案覆盖。

因此,管理需求优先级的第一步不是购买更复杂的评分模型,而是清理队列:合并重复项,关闭已失效项,把问题描述与解决方案分开,并标明下一次需要重新评估的时间。没有经过清理的需求池,分数精确到小数点也不会让决策变可靠。

3. 中大型团队还要面对“局部合理、整体冲突”

当组织超过百人,多个产品线、研发团队和业务部门可能各自有自己的优先级。每个团队的计划单独看都合理,合在一起却可能争抢同一批架构师、测试人员、数据工程师或安全专家。项目成员数据分析此时不是旁支工作,而是识别共享资源瓶颈、依赖拥堵和交付风险的必要输入。

以一个示意场景为例:三个团队都将“权限改造”列为高优先级,但实际只有一名熟悉历史权限模型的工程师能主导关键部分。如果不查看技能集中度和依赖关系,管理层可能同时承诺三个时间表,最终每个团队都等待同一个人。真正需要优先排序的,可能是先做公共能力或先拆出低风险范围,而不是让三份需求分别获得高分。

4. 一个实用的队列应包含“暂不承诺”这一状态

很多团队只有“做”和“不做”两种结果,导致评审会被迫为证据不足的需求拍板。实际上,需求可以处于“待补证据”“等待依赖”“观察窗口”或“暂缓”状态。它们并非被拒绝,而是尚未达到投入决策所需的条件。

这一状态设计能减少无效承诺。比如,某客户提出定制能力,但尚未确认其他客户是否有同类问题,团队可以先安排客户访谈和影响范围统计,而不是立刻投入开发。优先级机制的价值,往往体现在它敢于让不成熟的需求暂时不进入开发队列。

三、常见误区:看起来客观的排序,可能只是偏见换了种形式

1. 误区一:只按提出者级别或客户级别排序

重要客户的反馈值得认真对待,但“客户重要”不自动等于“需求价值高”。需要继续问:影响的是多少用户?是否影响续约或合同验收?是否存在可接受的替代方案?这是一次性特例,还是多个客户反复遇到的共同问题?

如果只看客户级别,团队容易把定制需求误认为通用产品需求,后续还要承担维护、权限、安全和升级成本。更好的处理方式是把商业约束、用户覆盖和产品复用价值分别记录,必要时把合同交付与通用产品路线分开管理。

2. 误区二:把“呼声大”误读为“影响大”

反馈数量可以提供线索,却不能直接代表用户影响。少数高频发声者可能造成明显的认知偏差;反过来,沉默用户遇到的阻塞问题也可能长期没有被发现。看反馈时应同时观察有效样本数、用户类型、问题发生频次、受影响路径和失败后果。

我会把“多少人提过”与“多少人实际受影响”分开记录。前者来自反馈渠道,后者通常需要产品埋点、工单分类、访谈或业务数据补充。若目前只有单一来源,结论应标记为待验证,而不是伪装成确定事实。

3. 误区三:把公式分数当成客观真相

RICE、WSJF 或简单的价值除以成本模型,都可以帮助团队把讨论拆成几个维度,但它们无法消除输入偏差。影响力、覆盖范围、紧急程度、置信度和工作量都需要估算。若估算者对“影响”理解不同,公式只会把不一致的判断包装成看似精确的数字。

常见问题是权重、分值和估算口径没有定义。某团队把“紧急”打满分,另一团队把它理解为有明确截止日期;某需求被估成两周,另一个团队估成两人周。比较之前不统一口径,排序结果没有可比性。

4. 误区四:用成员忙闲程度决定需求价值

团队当下有人空闲,不代表应该接收一个低价值需求;团队很忙,也不代表所有新需求都应该自动延期。容量决定可承诺范围,不能代替价值判断。否则,团队会为了填满日程而制造工作,或者因为排期拥挤而忽略必须尽快处理的风险。

还要警惕用历史工时精确预测未来。历史数据适合提供区间和校准线索,不适合承诺一个看似准确的完成日期。需求范围、协作等待、技术不确定性和测试返工都会改变实际投入。

5. 误区五:需求入选后不再复核

需求进入路线图时依赖的证据可能已经过期。客户场景变化、竞争环境改变、依赖团队延期或技术方案成本上涨,都可能让原来的排序不再成立。若没有复核机制,路线图就会变成“历史承诺的归档”,而不是面向当前目标的决策工具。

可以设定复核触发条件,而不是所有需求每周重评。例如,预计投入增加超过预设区间、关键客户承诺取消、影响用户数明显变化、依赖交付延迟,或需求在队列中停留超过一个季度时,才重新打开决策。

四、专业判断逻辑:把证据、约束、成本和时机分层处理

1. 先做硬约束筛查,再进入价值比较

我会先把需求分成必须处理、可竞争和暂不具备决策条件三类。安全漏洞、法规要求、已签署合同的明确交付义务等,通常属于必须处理,但仍需确认范围、截止时间和风险等级。增长机会、体验优化和效率提升则进入可竞争队列。

这一步的重点不是给所有“必须”需求开绿灯,而是核实它是否确实无法规避。若有临时缓解方案、适用范围有限,或截止日期被误解,仍应记录风险和替代选择。硬约束要有事实依据,不能成为任何部门绕过评估的通行证。

2. 用一致的维度描述价值

对于可竞争需求,可以采用简化的价值卡片,至少记录用户影响、业务结果、战略关联、风险降低、证据置信度和预期投入。团队不必一开始就构造复杂公式,但要确保每个维度有清晰定义,并注明数据来源。

评估维度 要回答的问题 建议证据 常见误判
用户影响 影响哪些用户、使用路径或关键任务? 活跃用户、失败率、工单分类、访谈记录 把反馈条数直接当作受影响人数
业务结果 是否影响转化、续约、收入、交付或服务成本? 漏斗数据、合同条款、财务或运营口径 将“客户说很重要”直接换算成收入
风险降低 不做的后果是什么,发生概率和影响范围如何? 事故记录、审计结论、故障影响面 只写风险描述,不写发生条件
战略关联 是否直接支持当前阶段目标? 目标拆解、负责人确认、关键结果定义 仅因口号相似就判定高度相关
置信度 上述判断有多大把握? 样本量、数据完整度、验证时间 把估算值当作已验证事实
投入与依赖 需要多少工作量,是否依赖共享角色或外部团队? 工程估算、技术评审、依赖清单 只估编码,不计测试、迁移和发布工作

3. 评分要服务于讨论,而非代替讨论

对于成熟团队,可以在上述维度上采用统一量表,例如一到五分,并给出每个分值的含义。不要让成员凭感觉打分后直接相加。评分前应先对关键假设达成一致,尤其是影响范围、紧急性、成本口径和置信度。

如需一个简明的比较表达,可用“预期价值 × 置信度 ÷ 相对投入”作为筛选线索,而不是最终决策公式。置信度用于提醒团队:证据薄弱的高价值判断,可能更适合先做验证;投入则应包含设计、开发、测试、发布、迁移与后续维护,而不只计算编码时间。

如果两项需求的分数接近,不要继续争论小数点,应比较它们的关键差异:哪项错过窗口的代价更高?哪项可以更快验证?哪项依赖更少?哪项能降低系统性风险?这类问题通常能把抽象评分转成可执行取舍。

4. 把时机和准备度纳入决策

有些需求价值不错,但准备度不足。关键用户尚未确认,数据埋点缺失,技术方案存在重大未知,或者依赖团队没有明确交付时间。此时直接开发会把不确定性转移到实施阶段,往往导致范围膨胀和返工。

我倾向于把需求拆成“验证工作”和“交付工作”。前者可能是访谈、原型测试、技术试验或数据采集,投入较小,却能显著降低后续决策风险。对高不确定性需求,先买信息,再决定是否买完整开发,常常比直接立项更经济。

5. 项目成员数据用于测算可行性与风险

成员数据分析可以围绕团队容量和技能结构展开:未来数周可投入人天、关键岗位可用比例、多人协作等待时间、跨团队依赖数量、过去同类工作的估算偏差,以及关键知识是否集中在少数成员身上。分析应聚焦团队系统,不应把个人工时直接变成绩效排名。

例如,某项工作估算为二十人天,但需要唯一一位熟悉旧系统的工程师完成核心设计。团队即使总容量充足,也可能因为单点技能瓶颈无法并行。此时优先动作可能是安排知识转移、拆分技术验证,或者先完成不依赖该成员的工作,而不是单纯压缩日期。

五、具体案例与数据观察:用一组示意需求演示排序过程

1. 先说明数据边界,避免把示例伪装成行业统计

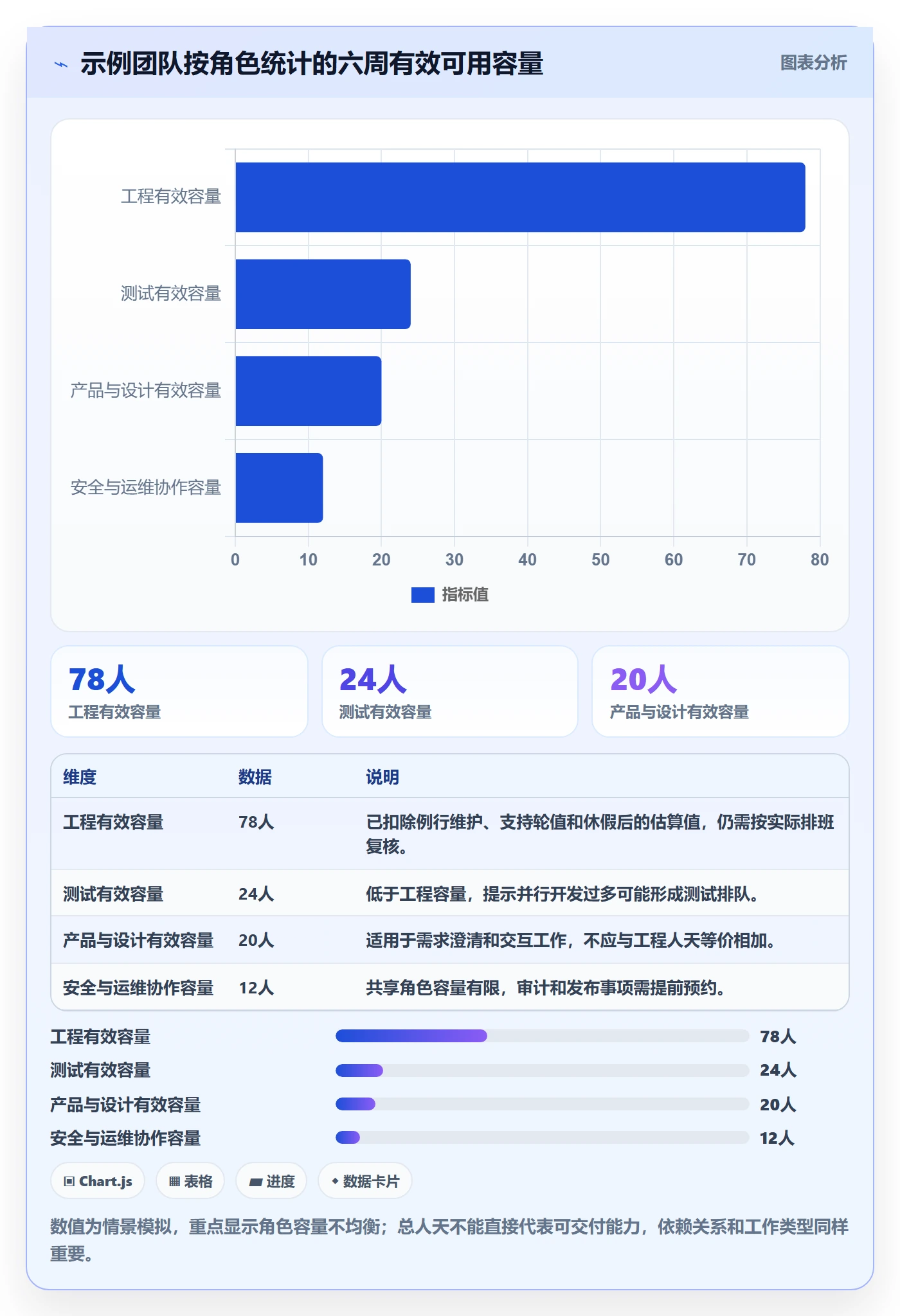

下面是一个模拟的企业软件团队案例,用于演示方法,不代表任何公司的真实经营数据或行业基准。团队有 12 名成员,一个六周交付窗口,扣除会议、支持工作、休假和例行维护后,估算可用于新需求的容量为 150 人天。团队同时收到三类候选事项:权限审计能力、批量导出体验优化、客户定制字段。

这组数据的重点不是证明哪类需求永远优先,而是展示如何把需求价值、证据质量、工作量、风险和资源约束放到同一张决策桌上。真实项目必须替换为自身数据,并说明统计区间和口径。

2. 把候选需求拆成可比较的证据卡片

候选需求 主要证据 示意投入 关键不确定性 初步处理
权限审计能力 内部审计要求补充操作追溯,存在明确检查窗口 45 人天 需确认审计范围及历史数据要求 先核实强制范围,再安排最小合规闭环
批量导出优化 近两个月相关工单 34 起,集中于大数据量客户 35 人天 工单是否重复、是否有临时替代方案 优先做性能验证并评估受影响用户面
客户定制字段 一名重点客户提出,当前尚无第二个客户案例 25 人天 是否可通过配置解决,后续维护成本未知 暂不承诺开发,先访谈并评估通用性

这里最重要的动作是区分事实与假设。“工单 34 起”是观察到的记录,但是否对应 34 个不同客户、多少次真实失败、是否已经被解决,仍需核验。重点客户提出需求是有效信号,但“未来会有更多客户需要”仍然只是待验证假设。

3. 做资源校验,而不是把候选分数直接排成计划

模拟评审中,团队先发现权限审计有明确时间约束,但其 45 人天估算尚未包含历史数据补齐。批量导出工单数量较高,却集中在特定用量区间,若通过异步处理和提示优化,可能以较小范围缓解多数问题。定制字段虽然开发估算较低,但需要长期兼容与权限测试,初始投入不等于全生命周期成本。

据此,团队没有将三项需求简单按分数排为“第一、第二、第三”,而是作出三种不同决策:先明确审计最小合规范围;为导出问题安排短周期性能验证并设定通过指标;客户定制字段进入待验证队列,先确认是否能抽象为通用配置。这样处理既保留了机会,也避免把尚未证实的需求直接变成开发承诺。

需求管理如何做好需求优先级?项目成员数据分析与操作步骤

4. 观察项目成员数据时,重点看系统瓶颈而非个人忙碌程度

在模拟团队中,12 名成员并不意味着每周都有 12 人完整投入需求开发。产品、设计、测试、支持和工程岗位的可用比例不同,某些事项还依赖安全、数据或运维角色。把所有人天简单相加,会高估容量;只看开发人员排期,又会漏掉测试与发布环节的约束。

可以将成员数据整理成团队级别的容量视图:按角色统计有效可用人天,标出共享专家的占用冲突,回看同类需求估算与实际投入的差异,并记录等待外部依赖的时间。对敏感的个人数据只开放给确有需要的管理角色,并优先展示汇总结果。

需求管理如何做好需求优先级?项目成员数据分析与操作步骤

5. 建立“证据升级”路径,让排序随着信息变好

批量导出需求可设置一个短周期验证:先抽取近期工单,确认重复问题和客户分布;再测量不同数据规模下的失败率与耗时;最后对异步处理、分批导出和交互提示等方案做成本比较。验证结束后,团队再决定做完整改造、先做低成本缓解,还是暂时不投入。

客户定制字段则可先访谈提出方与两类相近客户,了解字段是否可配置、是否涉及权限或报表、是否会造成数据迁移负担。如果第二个、第三个客户的场景并不相同,就不应仅凭“客户都需要灵活性”推导出通用功能。好的证据升级路径会明确下一步要获得什么信息,以及谁在何时给出判断。

需求管理如何做好需求优先级?项目成员数据分析与操作步骤

六、具体操作步骤:从需求池清理到评审闭环

1. 第一步:统一需求记录的最小字段

每条需求至少应记录问题描述、目标用户、发生场景、当前替代方案、预期结果、证据来源、提出方、业务负责人、估算区间、依赖项和下次复核日期。不要只写功能名称,比如“增加筛选器”;要写清楚用户当前在哪一步受阻、受阻后造成什么影响。

需求描述应将问题和方案分开。提出者可能已经给出“做一个按钮”的方案,但评审者仍需确认背后的任务是什么。若问题表述清晰,团队通常能比较多个解决方案,包括流程优化、默认设置、文档改进或技术改造,而不是把需求锁死在第一种实现方式上。

2. 第二步:整理与去重,识别同一问题的不同表达

每次评审前,产品负责人或需求管理员应检查重复项、历史状态和证据更新时间。重复需求合并后保留原始反馈链接,避免丢失用户语境;已解决或不再适用的项目应归档,并写明关闭原因。长期没有新证据的需求,可以转入观察队列,而非永远占据活跃列表。

建议在合并需求时保留“问题簇”与“候选方案”两层结构。一个问题簇可以关联多个用户反馈和方案尝试,方便团队了解影响面,也避免因为不同部门用了不同名称,就误以为是完全不同的工作。

3. 第三步:先确认约束和截止日期是否真实

对于合规、合同、运营窗口或安全风险,记录责任来源、截止日期、适用范围和不做的后果。若截止时间来自口头转述,应由业务负责人或相关专业角色确认。没有明确来源的“很急”,应视为需要澄清的信号,而不是自动获得最高优先级。

硬约束可以单独排队,但仍然需要管理范围。如果完整方案无法在期限内交付,应评估临时缓解、分阶段交付或风险接受机制,并明确谁有权批准。这样做不是降低要求,而是让承诺与现实能力相匹配。

4. 第四步:补齐影响、置信度和投入估算

对用户影响,尽量使用真实受影响用户、任务失败率、工单或交易路径数据;对业务影响,采用组织认可的收入、成本、续约或交付口径;对风险影响,描述发生条件和后果。缺乏数据时,允许使用定性判断,但必须标注为假设,并指定验证责任人。

投入估算采用区间通常比单点数字更诚实,例如“约 15 至 25 人天”,并说明包含什么、不包含什么。估算应由实际执行相关工作的成员参与,覆盖分析、设计、开发、测试、迁移、发布和维护。管理者不宜根据一个未经拆解的总数直接承诺交付日期。

5. 第五步:检查团队容量、技能瓶颈和依赖关系

把候选需求放到同一个时间窗口内,核对角色容量、共享专家占用、外部依赖和测试环境等约束。需要特别标记关键知识单点、跨团队等待和不可并行的关键路径。若成员数据表明某项工作只能由少数人承担,应优先讨论拆分、知识转移和风险缓解。

可用历史数据估算团队容量,但不要把过去最快的一次迭代当成稳定产能。较稳妥的做法是参考多个周期的有效交付范围,并单独扣除维护、支持与不确定性缓冲。对工作类型变化很大的团队,按类别分别校准,比用一个总平均值更有意义。

6. 第六步:评审排序并记录取舍理由

评审会应先检查数据是否足够,再讨论价值与顺序。每个候选项用统一模板呈现:问题、证据、价值判断、置信度、投入、依赖和不做的后果。遇到分歧,主持人先问分歧来自事实、假设、价值观还是容量约束,再决定是补数据、做小实验,还是由明确的决策角色承担取舍。

会议纪要不应只留下最终名次。至少要记录入选原因、未入选原因、被暂缓的条件、依赖负责人和复核日期。被拒绝或暂缓的需求也应让提出者知道下一步如何推动,而不是让他们每次重新讲一遍背景。

7. 第七步:把排序转换为可交付的范围和承诺

优先级确定后,还要决定做多大范围、分几阶段、哪些验收条件必须满足。高优先级不意味着必须一次性开发完整方案。对于不确定性高的需求,可以先交付最小可验证部分;对于风险事项,可以先完成最关键的控制措施,再逐步完善体验。

计划应明确谁负责、何时检查、依赖什么时候到位、哪些指标用于验收,以及发生何种变化时需要重新评审。没有负责人和复核节点的排序,只是一份静态清单,不是团队可以执行的管理机制。

8. 第八步:上线后复盘,校准下一轮判断

复盘应比较预期与实际:用户是否采用,问题是否减少,业务结果是否出现,工作量是否超出区间,等待和返工来自哪里。结果未达到预期,不一定意味着当初的决策错误;也可能是执行方案、上线范围或外部条件发生变化。复盘的目标是找出下一次可以改进的判断环节。

可以按月或按季度观察估算偏差、需求等待时长、优先级调整频次、上线后目标达成情况和返工原因。指标的定义要保持稳定,否则趋势不可比。团队应避免把“完成更多需求”当作唯一成功标准,优先级机制最终要服务的是用户与业务结果。

需求管理如何做好需求优先级?项目成员数据分析与操作步骤

七、不同情况下的行动建议与取舍

1. 新产品或新业务:优先买信息,不要过早精算

新业务早期缺少稳定用户行为和成熟基线,许多需求价值只能通过假设表达。此时不宜把分值模型做得过度精细,更适合优先验证最关键的用户问题、使用场景和付费路径。用低成本原型、访谈、人工服务或小范围试点测试假设,往往比一次性开发完整功能更能减少错误投入。

取舍上,应接受某些高潜力需求暂时无法证明价值,但为验证设定投入上限和停止条件。实验没有验证假设时,及时停止不是失败,而是避免团队把更多产能投入到错误方向。

2. 成熟产品:优先平衡增长、体验、稳定性与维护成本

成熟产品往往同时拥有增长需求、客户请求、缺陷、技术债和运营改进。可按目标设置有限的容量边界,例如为稳定性与维护保留明确空间,再对增长和体验需求做比较。比例不是固定配方,应根据事故、故障影响、技术负担和业务阶段动态调整。

取舍时,不能只比较新功能的可见收益。持续延后维护可能会增加故障恢复时间、发布风险和未来改造成本。反过来,技术债也不应只凭工程师偏好获得资源,应说明它具体限制了什么交付、风险或成本,并提供可验证的改进结果。

3. 重大客户交付:把合同承诺与产品路线分开治理

如果需求是合同交付或验收条件,应单独核实条款、范围、期限和违约后果,再判断它如何影响产品团队的计划。对客户定制功能,要评估是否可以通过配置、集成或服务方案解决;若确需开发,也要明确维护责任、升级兼容和数据迁移成本。

取舍上,重点客户可以获得不同于普通需求的商业权重,但不应隐去其对其他客户和长期产品架构的成本。将一次性交付包装成通用能力,可能在短期换来签约,却把后续维护负担留给产品团队。

4. 安全与合规事项:先定底线,再做分阶段交付

当事项涉及安全、隐私、审计或法规要求,应让具备相应专业能力的人确认风险和最低要求。可以将事项分成不可延期的控制项和可逐步改善的体验项,避免把所有相关工作都笼统归为“必须立刻完成”。

取舍上,若资源不足以按期完成全部方案,应清楚记录临时控制、剩余风险、批准人和后续计划。风险不能因为需求排期紧张而消失,也不能仅靠开发团队自行承担。

5. 多团队并行:先管理共享瓶颈,再比较局部需求

当多个团队依赖同一位专家、同一套基础设施或同一个测试窗口时,局部优先级表不足以解决冲突。需要建立跨团队依赖视图,明确资源所有者、等待时间、可替代方案和关键路径。必要时把共享能力本身作为候选工作评估,因为它可能同时降低多个项目的交付风险。

取舍上,不要只用“哪个业务部门声音最大”来分配共享资源。应结合公司阶段目标、依赖阻塞的项目数量、延迟成本和替代路径,确定先后。若某个关键角色始终成为瓶颈,长期解决方案可能是培养备份能力或调整架构,而不是每个周期重新排队。

6. 证据不足但机会窗口短:设置小范围试验与止损条件

有些机会不能等到证据完全充分才行动,例如季节性活动、渠道窗口或竞争环境快速变化。此时可以用小范围试验换取时间:限定用户范围、投入上限、运行时长和成功指标,并在开始前写清楚什么结果会扩大、暂停或终止。

取舍上,要接受试验结果可能为否。若团队把试验当成确保立项的形式,指标就会被选择性解释,验证也失去意义。真正有效的试验必须允许结果推翻原来的想法。

八、工具与治理:让决策过程可追踪,而不是只存一张排序表

1. 先看流程适配,再看工具功能清单

工具的价值在于让需求、证据、评审、工作项、版本计划和复盘结果能够关联,并让不同角色看到适合自己的信息。选型时应重点核对:自定义字段和工作流是否足够;权限能否满足多团队协作;历史决策能否追溯;报表能否按团队和时间窗口分析;与现有开发、测试和交付流程是否衔接。

如果组织规模较大、团队超过百人,或存在多产品线、复杂权限和内网部署要求,评估还应包括部署方式、迁移成本、数据治理、系统集成、审计能力和运维责任。不要因为某工具有漂亮的优先级看板,就忽略其是否适配实际的权限模型和工作流程。

2. 以 PingCode 为例,关注能力是否匹配组织场景

PingCode主要面向中大型企业及 100 人以上组织。对这类团队而言,评估重点不应只停留在需求卡片或评分模板,而应观察需求管理、项目协作、研发过程、权限控制和数据分析能否形成连贯工作流。具体能力与适用边界应以供应商当前公开资料、产品演示和合同约定为准。

对于有本地化部署要求的企业,可以将私有化部署能力纳入评估,同时核实部署环境、升级维护、备份恢复和安全责任边界。若正在从 Jira 迁移,也应通过真实数据样本验证字段、历史记录、权限、附件、工作流和关联关系能否平滑迁移,不能仅凭“支持迁移”的介绍就假设全部历史语义都会自动保留。

国产替代不应只看品牌和部署方式,还要比较业务连续性、迁移期间的双系统成本、用户培训、接口重建、数据权限和后续运维。对于 PingCode 是否适合某个组织,最终仍要结合实际规模、流程复杂度、部署条件和迁移清单验证;任何工具都不能替团队决定什么需求值得优先做。

3. 先用小范围试点验证流程,再扩大应用

建议选一个团队、一个需求类型和一个完整交付周期试点。记录需求补证据耗时、评审等待时间、估算偏差、跨团队依赖和上线结果,再判断工具是否真正减少了重复录入、等待和信息丢失。试点不宜只由管理员配置完成,产品、研发、测试、业务代表都应参与验证。

试点结束后,优先调整字段和流程,而不是立刻增加更多审批。字段过多会降低填写质量,审批过长会延迟决策。每个新增字段都应有明确使用者和决策用途;没有人会用来判断或复盘的信息,不必强行要求所有需求填写。

九、下一步行动:先把最小可行的优先级机制跑起来

1. 一周内可以完成的起步动作

如果团队目前没有稳定机制,我建议先不要花几周设计完整评分体系。可以从一个现有需求池开始,选取当前最重要的二十至三十条需求,完成去重、证据补充、投入区间和依赖标记,再由跨职能小组用统一口径做一次排序。

第一轮的目标不是得到完美名次,而是找到团队最常见的分歧来源。是用户影响没有数据,还是业务价值定义不同?是工作量口径不统一,还是共享资源冲突没有暴露?下一轮改进应针对真实瓶颈,而不是继续给表格增加评分项。

2. 用四个问题检验每项承诺

  • 问题是否说清楚:我们解决的是用户或业务遇到的什么问题,而不是谁提出了什么功能名称?
  • 证据是否可追溯:影响范围、紧急程度和预期收益来自哪里,哪些仍是待验证假设?
  • 团队是否做得到:容量、技能、依赖和测试发布资源是否支持当前承诺?
  • 何时重新判断:出现什么变化时,需要调高、调低或暂停这项需求?

如果这四个问题答不出来,通常不应急着承诺完整开发。可以先安排小型验证、补齐依赖信息或暂缓决策,并明确责任人和复核时间。让“不知道”变成下一步行动,比用一个看似精确的分数掩盖未知更专业。

3. 最后记住:排序的质量取决于取舍是否诚实

需求优先级管理的成熟,不体现在每条需求都有数字,也不体现在计划从不变化。它体现在团队能说清楚为什么现在做、为什么暂时不做、投入从哪里来、哪些证据尚不充分,以及新信息出现后如何调整。

下一步,先选一批真实需求,按“问题,证据,投入,依赖,复核条件”整理,再用团队容量验证承诺。对项目成员数据,要用它发现系统瓶颈和可交付边界,而不是评判个人价值。只有把证据、资源和复盘连起来,优先级才会从一张静态列表变成真正帮助团队做选择的管理机制。

常见问题解答(FAQ)

1. 需求优先级应该按什么标准排序?

我以前常遇到每个需求提出人都说自己的事项最紧急,单看业务声音很难排出先后。尤其在版本资源有限时,我想知道有没有比“谁催得急就先做谁”更可靠的判断办法。

先统一评分口径,可用业务价值、用户影响、时效性、实施成本和风险五项,分别按1,5分打分。一个便于初筛的公式是优先级分数=(业务价值+用户影响+时效性+风险降低收益)÷实施成本;分数用于形成候选顺序,不代替团队评审。

涉及合规、重大故障或明确截止日期的需求,应单独标记并说明依据,避免被普通需求的总分掩盖。

2. 如何利用项目成员数据辅助需求排期?

我在排版本时会发现,需求数量看起来可控,真正开始后却卡在少数关键成员身上。比如某个需求需要唯一熟悉接口的成员评审,我想知道该看哪些数据,才能提前发现这种容量风险。

按成员统计未来迭代的可用工时、已承诺工作量、需求所需技能和任务依赖,并区分计划投入与实际可投入时间。排期时可用“可用工时-已承诺工时”估算剩余容量,再检查是否有关键技能集中在单一成员;如果关键成员已接近满负荷,优先拆分需求、调整顺序或安排知识交接。

不要用历史完成量直接推断个人能力,需同时考虑休假、会议、突发支持和任务复杂度。

3. 需求优先级评估可以按哪些步骤执行?

我希望优先级评估不只是开会讨论,最后还要能落实到版本计划里。实际工作中,需求信息经常不完整,我也不确定应该先补资料还是先打分。

可按五步执行:先明确需求目标与验收条件;再补充受影响用户、业务收益、截止时间、依赖项和粗略工作量;随后由产品、研发及相关业务角色按同一标准评分;对高分但信息不足的需求安排调研或小实验;最后结合迭代容量和依赖关系确认顺序,并记录负责人、决策理由和复查时间。

信息缺失时先标记待验证,不要用未经确认的收益估算制造精确分数。

4. 需求优先级多久复核一次,什么情况需要调整?

我遇到过需求评审时排在前面的事项,过几周因为客户情况或项目风险变化已经不再紧急。若频繁改顺序会影响团队执行,但一直不调整又可能错过窗口,我想知道怎样把握复核节奏。

建议在每次迭代计划前复核一次;出现法规或合同期限变化、关键客户影响扩大、线上故障、成本估算明显变化或重要依赖延期时,立即触发复评。调整时记录原优先级、新证据、影响范围和被挤出的事项,并确认对版本承诺的影响。若只是提出人催促、没有新增事实,不必自动提升优先级,可先进入下一次例行复核。

核心关键词

读者评论

邱
邱俊杰

我们之前也试过用统一评分表,最后发现最耗时的不是打分,而是先统一“影响用户数”和“投入”的口径。把证据来源和估算范围一起记下来,复盘时确实更容易看出分歧在哪。

段
段文博

把待补证据、等待依赖和暂缓设成独立状态挺实用。实际操作中还得给这些状态设负责人和复查时间,否则需求只是换个地方积压。

侯
侯舒然

用团队容量和技能集中度判断能不能交付,比看个人工时更合理。不过历史估算受需求变化影响很大,我更愿意把它当区间参考,不会据此直接承诺具体日期。

文章包含AI辅助创作:需求管理如何做好需求优先级?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573963

赞 (0)
飞飞飞飞
需求状态落地方案:项目成员开展需求管理的数据分析案例解析
上一篇 11小时前
需求拆解流程与规范:项目成员需求管理数据分析关键指标
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
