需求优先级管理最容易失效的时刻,不是需求太多,而是每个需求都被说成“现在就很急”。当产品、销售、研发和交付各自用不同理由争抢同一批人天时,团队往往把“谁声音大”误当成“谁价值高”。要提升项目成员的需求管理效率,关键不是再发一张打分表,而是建立一套能说明依据、容纳例外、定期复核并落实到排期的决策机制。
一、先讲核心结论:优先级不是分数,而是有限资源下的可解释选择
1. 先定义优先级要解决什么问题
需求优先级管理回答的不是“哪个想法更好”,而是“在当前目标、时间和人力约束下,团队先做什么、暂缓什么,以及为什么”。如果没有明确的决策对象和时间范围,分数再精确也只是装饰。一个需求可以长期有价值,却不适合进入本季度;也可以短期必须处理,却并不意味着它比战略性需求更有长期价值。
我通常把优先级拆成三个连续判断:先判断是否值得做,再判断何时做,最后判断由谁、以多大范围交付。把这三步揉成一个总分,常会出现“高分但无法落地”的需求:价值很高,却依赖尚未完成的数据治理;客户影响很大,却需要多个团队协同,而关键团队没有窗口。
2. 建立“排序,承诺,复核”闭环
可执行的优先级机制至少要留下三种结果:候选需求的相对顺序、当前周期团队明确承诺的范围、以及需求变化时重新评估的条件。排序用于比较,承诺用于排期,复核用于应对变化。三者缺一,排序容易停留在会议纪要里,或者在新信息出现时被临时口头推翻。
我的核心判断是:优先级管理的质量,不看表格有多少字段,而看团队能否在资源冲突时复现决策过程。另一个成员接手后,能不能看懂价值依据、成本假设和未选方案?如果不能,机制还没有真正落地。
3. 让分层决策取代“全量精确排名”
数百条需求并不需要被排成一条从第一名到第三百名的精确队列。跨业务线比较不同目标,往往会制造虚假的数学精度。更实用的做法是先分层:必须处理、目标期优先、条件满足后再做、暂不投入。只有在同一目标、同一周期、资源可竞争的候选项之间,才进一步细排。
下图是一个情景模拟:它展示从全量打分转向分层筛选后,团队把注意力放到决策对象上的方式变化,不代表行业统计或某个组织的实测结果。

二、背景和真实场景:需求争议通常来自目标、证据与容量不一致
1. 销售承诺与产品路线图发生冲突
常见场景是销售团队带来一个重点客户诉求,认为不做就影响续约;产品团队认为另一项基础能力更符合年度方向;研发团队则指出两项需求都依赖同一位架构人员。三方可能都正确,只是各自描述的是不同维度:客户风险、战略价值、交付可行性。
如果评审只问“谁更重要”,争论就会变成立场对抗。更有效的提问是:客户风险发生的概率和影响是什么?需求覆盖多少客户,还是只服务于一个合同?基础能力会减少哪些后续成本?实现它需要多少人天和跨团队协调?这些答案需要进入同一张决策记录,但不应被错误地折算成看似客观的单一分数。
2. 项目中途插单,真正的代价经常没有被记录
插入一项需求,表面代价可能只是新增几天开发,实际还包括上下文切换、测试范围扩张、原承诺延期,以及其他团队等待接口的时间。若只记录新需求的开发估算,而不记录被挤出的工作,决策者就会低估插单成本。
在容量管理中,我建议每次插单都回答一个反事实问题:如果接纳这项需求,哪一项已经承诺的工作会被推迟或缩小?这不是为了拒绝临时需求,而是把机会成本公开。只有这样,紧急例外才不会被误写成“额外工作、没有影响”。
3. 多团队组织需要统一决策语言,不必强求统一业务判断
超过百人的组织常有多个产品线、交付团队和职能部门。统一流程不等于所有团队都用同一套价值权重。企业客户产品和内部效率平台关注的结果可能不同,但每个团队都应说明目标、影响对象、证据强度、实现成本与依赖关系。
例如,支持私有化部署的企业产品团队可能把合规边界与部署环境视为硬约束;面向消费者的团队可能更关注转化和留存。两者可以有不同的业务指标,却都应遵守相同的记录规范、例外流程和复核节奏。统一的是“怎么讲清楚”,不是“每个需求为什么重要”。
三、常见误区:看似客观的做法,为什么反而降低效率
1. 把业务价值、紧急程度和客户声音混成一个分数
“重要客户提出”说明需求可能有商业影响,但没有说明覆盖范围、合同风险或替代方案。“领导要求”说明需要澄清决策背景,不代表团队已经知道其价值。“紧急”通常描述时间压力,也不能自动证明这件事比其他工作更值得投入。
建议将价值、时效、风险和成本分开呈现。时效可以有明确截止日,价值可以有目标指标,风险可以描述损失情景,成本则以团队可理解的工作量区间表达。最后由有权承担取舍的人做决策,而不是让公式替代责任。
2. 用一套加权公式制造“客观分数”
公式能让讨论更有纪律,但不能自动产生真实判断。假设“客户影响”占四成、“战略价值”占三成、“成本”占三成,权重本身就是管理选择。给每个维度打一到五分,也可能把证据不足包装成精确结论。尤其当评分人未对齐评分锚点时,同一个“五分”在不同团队里含义完全不同。
公式适合做筛查和排序参考,不适合成为自动承诺。使用前要明确:每个分值代表什么事实、谁负责提供证据、置信度如何记录,以及什么情况下允许人工覆盖。若这些问题没有答案,简单的高、中、低分层往往比小数点后两位更诚实。
3. 让所有需求都进入同一条排行榜
合规整改、客户交付、体验优化和技术治理并非天然可比。若将它们放在同一总榜,团队会被迫给不同性质的事项设定虚假权重。结果常是合规需求分数偏低却必须做,技术治理长期靠后,排行榜既无法解释实际决策,也削弱了成员对机制的信任。
处理方式是先设硬约束和决策类别,再在同类候选中排序。法律、合同或安全底线需求进入约束队列;战略目标和增长机会进入目标队列;技术债务则结合风险暴露、维护成本和未来交付影响评估。分类后仍需透明说明资源冲突,而不是把类别当作免于讨论的标签。
4. 把需求提交数量当作团队产出
需求池变大不等于洞察变多。重复提交、未经验证的解决方案和缺少影响对象的描述,会把评审负担转移给产品、研发和运营。提交越容易、补充信息越少,团队就越可能花时间辨认“这是什么问题”,而不是判断“是否值得解决”。
输入质量可以通过字段校验和退回机制改善,但不要把填写完整误认为需求成立。高质量需求描述的是用户遇到的障碍、发生场景和可验证影响;解决方案只是待讨论选项之一。
5. 只看开发估算,不看端到端成本
一个功能可能只需几天编码,却要经过安全评审、数据迁移、部署适配、文档更新和客户验收。若估算边界只覆盖编码,排期就会系统性偏乐观。对企业软件而言,部署方式、权限模型、审计要求和兼容性往往决定了真实交付成本。
估算应至少标出开发、测试、依赖、上线与运营维护的主要成本项。早期不要求精确到小时,但要区分“已知成本”和“尚未确认的风险”。把不确定性藏在一个确定数字里,比承认区间更容易导致计划失真。
四、专业判断逻辑:从需求陈述走到可承担的优先级
1. 先过滤不能进入排序的事项
不是所有提交都应立即进入价值比较。缺少用户、问题或发生场景的需求,应先补信息;重复项应合并;与当前业务目标明显无关的想法可以留在观察区;违反安全、合规或架构底线的方案应先评估风险,而非直接排期。
这一步不等于拒绝需求,而是避免把信息缺口伪装成低价值。若团队无法判断某需求的影响,应记录“待验证”,并指定验证动作与截止时间。没有负责人和期限的“待验证”,通常会变成长期无人处理的存档区。
2. 用六个问题形成可比较的判断卡
我建议每个进入正式评审的候选需求,至少回答六个问题:它服务哪个目标?影响谁?不做的代价是什么?证据来自哪里?完整交付需要哪些资源和依赖?最小可验证范围是什么?这些问题让团队从功能清单转向结果与约束。
| 判断维度 | 建议记录内容 | 常见证据 | 容易误判的地方 |
|---|---|---|---|
| 目标相关性 | 对应的季度目标或产品结果 | 路线图、目标说明、业务负责人确认 | 把“看起来有用”当成目标对齐 |
| 影响范围 | 用户类型、数量区间、使用频率 | 行为数据、客户访谈、支持工单 | 用单个高声量案例代表全部用户 |
| 不做代价 | 收入、风险、效率或体验损失 | 续约风险、故障记录、流程耗时 | 只描述损失,不写发生概率与依据 |
| 证据置信度 | 事实、推断、假设分别标记 | 日志、实验、访谈、专家判断 | 把未经验证的预测写成确定结果 |
| 交付成本 | 开发、测试、依赖和维护范围 | 技术评审、历史工作量、风险清单 | 只统计编码时间 |
| 可拆分范围 | 最小可验证版本与后续扩展 | 原型、试点、分阶段方案 | 把完整愿景作为唯一可交付版本 |
3. 以证据置信度约束分数的解释力度
同样估计能影响两千名用户,若依据是后台行为日志,和依据是一次客户会议,判断力度不应相同。可以给证据标注高、中、低置信度:高表示有可复核的行为或业务数据;中表示多个一致访谈或可靠运营记录;低表示单一反馈、未经验证的预测或内部假设。
置信度不是把低分需求直接淘汰,而是决定下一步动作。高价值、低置信度需求常常适合先做验证,而非直接做完整功能;高置信度、低成本需求可以进入快速处理区;高价值、高成本需求则要评估分阶段交付。优先级不只决定“做不做”,还决定“下一笔资源投在交付还是验证”。
4. 用成本与价值的组合判断,而非孤立看分数

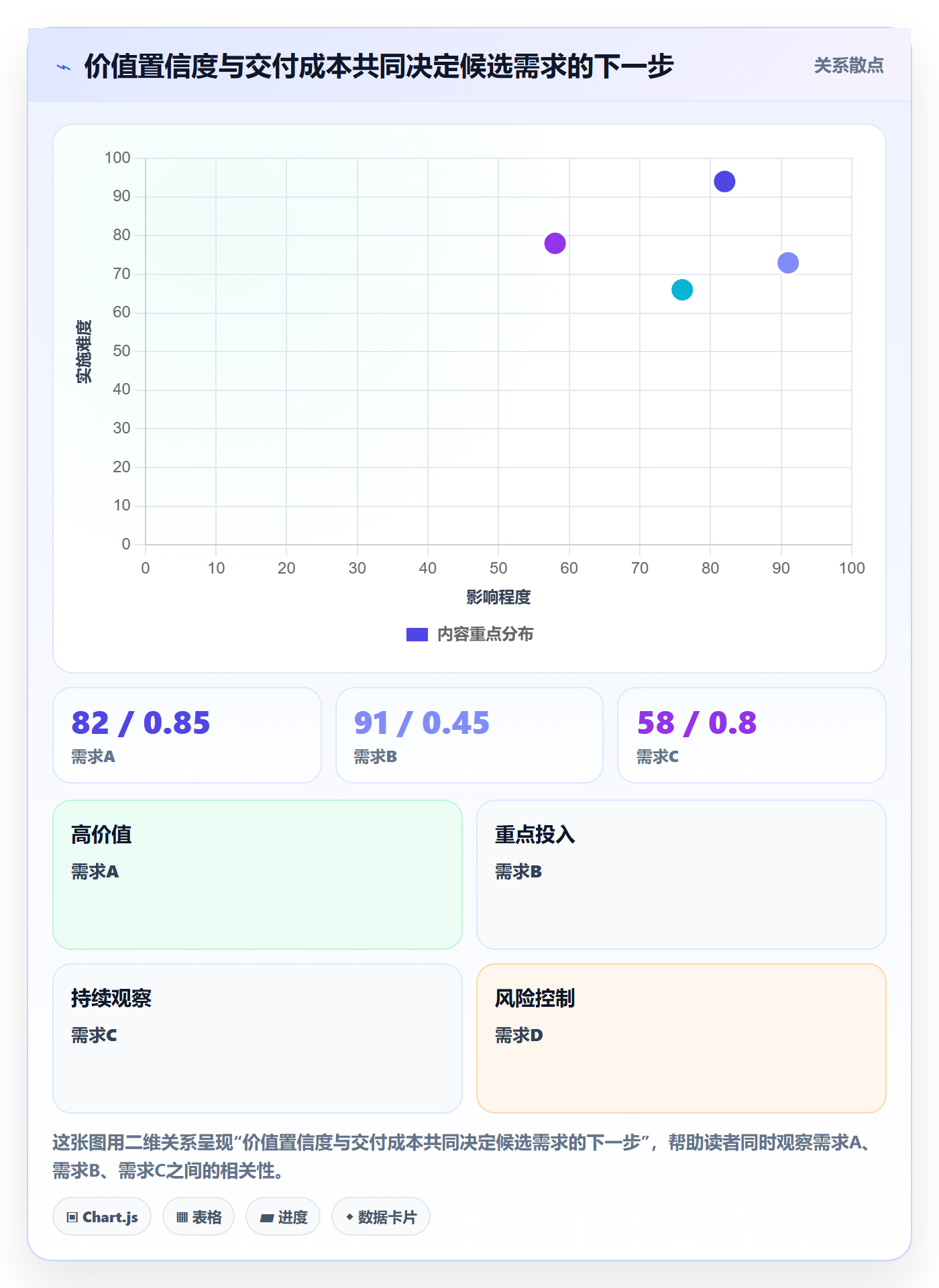

粗略估算可以采用“影响范围 × 影响强度 × 证据置信度”作为价值讨论的辅助框架,再与工作量区间、依赖风险并列查看。它不是通用数学公式,更不能替代业务判断;作用是提醒团队不要只看需求声量,忽略覆盖范围与证据质量。
以下图表为情景模拟,工作量使用人周,价值指数为团队内部讨论用的相对刻度,不代表真实财务收益。它展示了为什么低成本、高置信度的局部改进可能先于高成本、低置信度的大项目进入验证或交付。

5. 设定明确的例外规则和决策责任
例外并非流程失败,未定义例外才会让流程形同虚设。生产事故、安全风险、合同硬性节点可以触发快速决策,但必须记录触发事实、受影响承诺、批准人和复盘时间。紧急通道应当更快,不应更模糊。
决策责任也要分层:业务负责人说明目标与影响,产品负责人维护候选项和证据,技术负责人评估可行性与依赖,资源负责人确认容量,最终排序由拥有取舍权的人作出。多人提供输入,不代表所有人都要对每个决策进行无限期会签。
五、具体案例与数据观察:让需求争论落到资源和结果上
1. 一个企业软件团队的季度评审情景

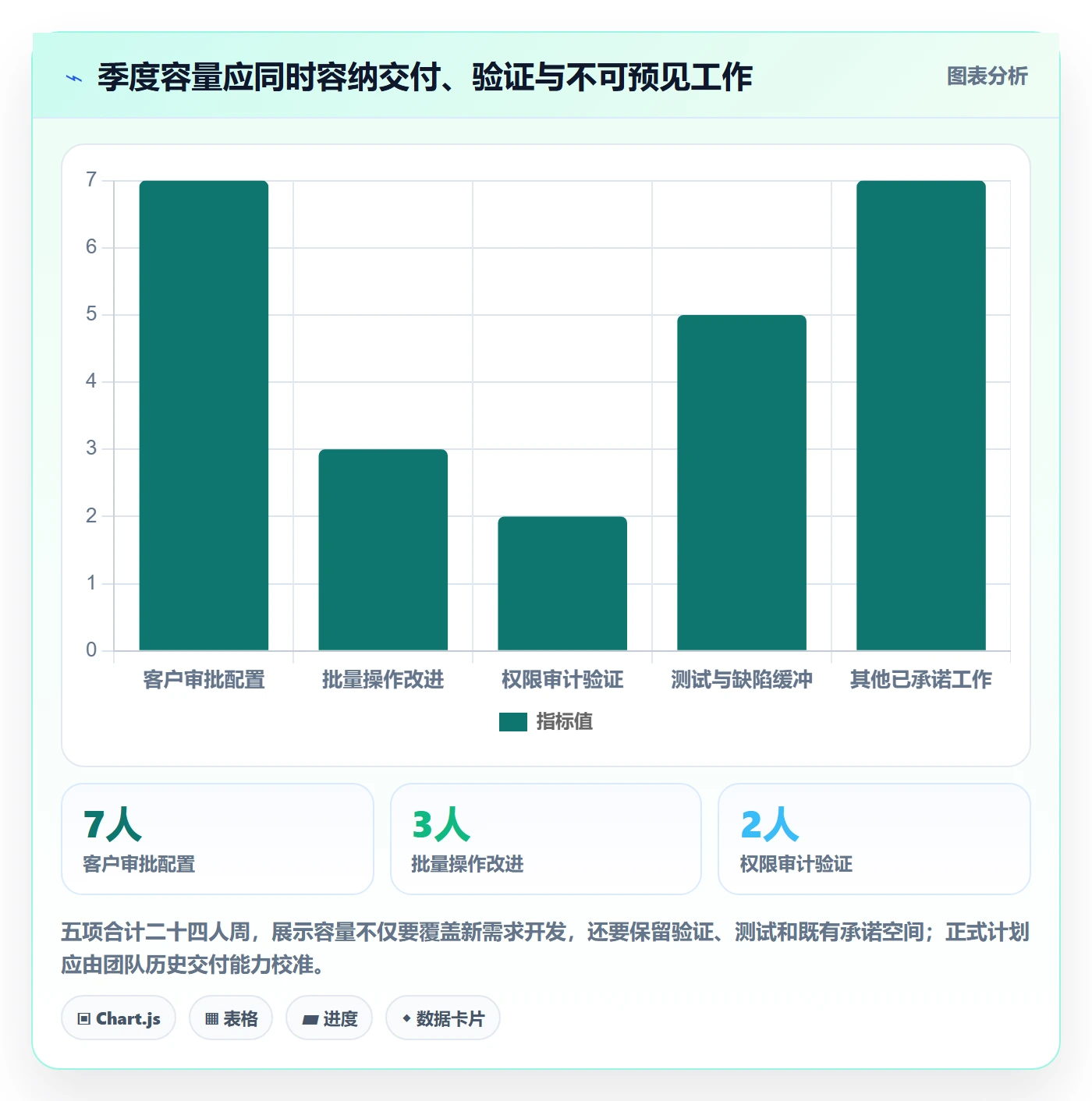

以下案例为模拟案例,用于展示判断流程,不是某个企业的公开实测数据。假设一家约一百五十人的企业软件组织,产品团队同时收到三类诉求:重点客户要求增加审批配置;多个客户反馈批量操作效率低;研发提出升级权限审计能力。团队本季度可投入的相关容量约为二十四人周。
如果按提交者的紧急程度排序,审批配置可能排第一,因为有明确客户会议和预期续约影响。但进一步核查后发现,客户并未要求全部配置能力,最小范围只涉及两类审批节点;批量操作问题则出现在多个客户的日常工作中;权限审计能力与企业采购审核相关,但当前没有明确的合规截止日期。
| 候选需求 | 初始主张 | 补充证据 | 成本区间 | 建议动作 |
|---|---|---|---|---|
| 审批配置 | 重点客户明确要求,可能影响续约 | 确认最小配置范围,续约风险仍需销售核实 | 6,8人周 | 先锁定必要场景,评估试点交付 |
| 批量操作 | 多位用户反映重复操作耗时 | 支持记录显示多个客户重复出现,需补充行为数据 | 3,5人周 | 测量现有操作耗时,优先评估小范围改进 |
| 权限审计 | 提升企业级治理能力 | 有采购审核反馈,缺少明确截止日期和受影响范围 | 8,12人周 | 先核查目标客户与合规要求,拆分审计能力范围 |
2. 先解决信息缺口,再决定本周期承诺
这三项候选的合理处理不是简单地排成第一、第二、第三。团队可以先用一周完成两项短验证:确认审批配置对续约的实际影响,采集批量操作的耗时样本;同时由技术与安全负责人澄清权限审计的采购和合规要求。验证之后,再用剩余容量决定交付范围。
模拟容量分配可以是:审批配置先交付限定范围,投入七人周;批量操作先完成三人周的最小版本;权限审计投入两人周做风险与范围验证;其余容量保留给测试、缺陷处理和不确定性。此安排不是唯一正确答案,关键在于每项投入都有对应假设,且未交付的完整方案没有被伪装成已承诺事项。
下图仍为模拟数据,用来说明候选需求总工作量超过容量时,承诺必须包含验证和风险缓冲,而不能只按需求列表逐项累加。

3. 观察决策质量,不只统计按期完成率

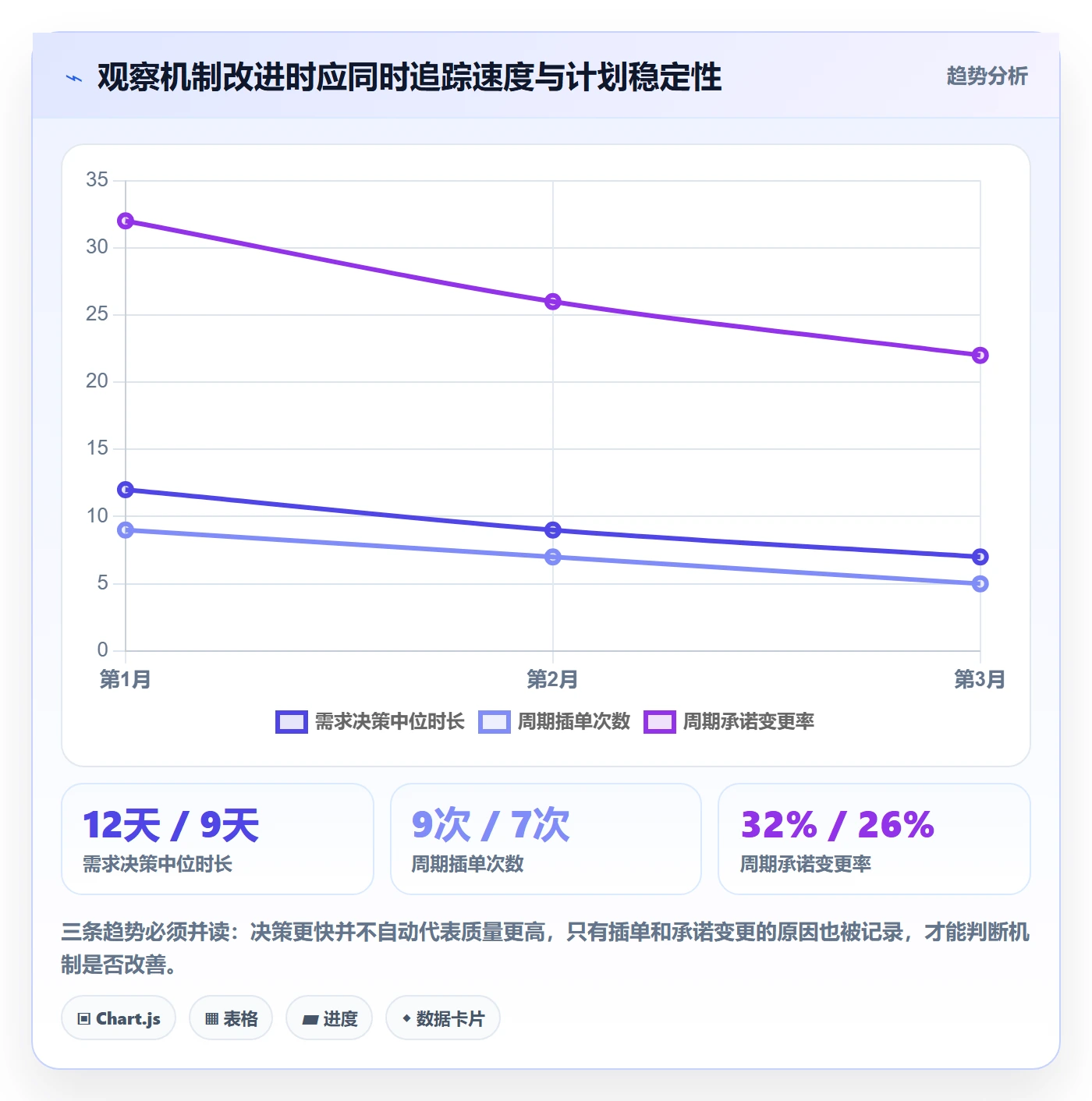

按期完成率能反映计划稳定性,却不能单独说明优先级是否正确。团队可能按时交付了大量低影响事项,也可能因主动处理高风险问题而调整计划。建议同时观察需求从提出到决策的时间、计划变更频次、插单挤出量、价值假设验证率和交付后目标指标变化。
对这些指标要保留解释空间。例如,决策时间缩短可能是信息更完整,也可能是审查被跳过;计划变更增加可能来自需求治理薄弱,也可能是外部法规变化。指标是诊断线索,不是给团队排名的简单工具。

4. 使用项目管理平台时,重点看决策记录能否贯通
当需求分散在表格、聊天和工单中,团队很难追溯某项工作为什么进入迭代、谁批准了插单、原计划被什么工作挤出。项目管理平台的价值不只是集中录入,而是把需求、目标、评审结论、依赖、任务和交付结果连起来,并支持权限与变更记录。
对于中大型企业和一百人以上的组织,工具评估还应考虑多团队视图、字段与流程配置、访问控制、审计要求、私有化部署能力和历史数据迁移。以 PingCode 为例,评估时可以核验其是否满足组织的部署约束、能否支持 Jira 平滑迁移,以及迁移后需求层级、附件、状态流转和权限关系是否完整。“支持迁移”不等于“迁移无损”,必须用真实数据做抽样演练。
国产替代也不是只比较界面和功能清单。企业还要验证数据驻留、身份认证、接口集成、升级维护、服务响应和长期运维成本。对于需要私有化部署的组织,应在采购前确认版本边界、资源需求、升级策略和责任分工;“国产替代不二选择”属于营销式表达,不应代替适配性验证。
六、不同情况下的行动建议:按团队成熟度逐步落地
1. 需求刚起步、团队规模较小
小团队不必先引入复杂评分模型。先统一需求模板,要求提交者写清用户、问题、影响、证据、期望时间和不做的后果;每周用固定时间集中评审,明确本周承诺与暂缓项。通常比每天在聊天里临时改顺序更省沟通成本。
每次评审只问必要问题:是否符合当前目标?影响是否真实?成本是否大致可接受?是否有更小的验证方式?若团队没有专职产品角色,可以由负责人轮值维护决策记录,但必须指定唯一的最终排序责任人。
2. 多产品线、多团队协作的组织
先统一需求定义、证据标记、例外记录和周期评审节奏,再允许不同产品线设置各自的价值权重。跨团队依赖需要额外标记提供方、所需时间、替代方案和未确认风险。没有依赖确认的高优先级,不能直接视为可排期。
建议设置两个层次的决策:产品线内部负责目标内排序,组合层会议处理共享资源、跨产品冲突和组织级风险。组合会议不必逐条审议全部需求,只聚焦必须由多个负责人共同承担的取舍。
3. 企业客户多、交付承诺复杂的团队
把客户请求分成产品能力、个性化配置、项目交付和缺陷修复等类别。客户级优先级可以影响服务响应,却不一定自动改变产品路线图。对定制诉求,应同时评估复用可能、维护负担、合同边界和后续版本升级成本。
销售提交需求时,最好附上客户覆盖、合同或续约时间点、替代方案和承诺状态。若承诺尚未由有权人员批准,应标为机会或待评估,而不是转成研发必须执行的交付任务。
4. 合规、安全或生产风险突出的团队
先把硬性期限、风险等级、责任主体和证据来源写进单独的风险队列。风险事项可以绕过常规的价值排序,但不能绕过影响评估、范围确认和交付验证。紧急程度越高,越需要清楚说明最低安全处理范围与后续补齐计划。
生产事故复盘也应区分永久修复、临时缓解和监控补强。临时措施可能帮助恢复服务,却不能在优先级系统中被误标为问题已经彻底解决。复核时检查残余风险是否下降,而不只检查任务是否关闭。
七、不同情况下的取舍:何时快做、何时验证、何时拒绝
1. 价值高、成本低、证据较强:可以快速进入计划
这类需求适合在明确范围后优先处理,但仍需检查隐藏依赖和上线影响。高信心不代表零风险,尤其是涉及数据权限、公共接口或多个客户环境时。快速交付的前提是范围清楚,而不是省略验证。
2. 价值高、成本高、证据不足:优先买信息,不要直接买完整功能
可用原型、访谈、数据分析、限定客户试点或人工服务模拟验证关键假设。验证方案要预先写明成功阈值、成本上限和停止条件。若验证结果未达到门槛,就调整范围或停止投入,而不是因为已经做了一部分便继续追加资源。
3. 价值一般、成本低:放入容量空档,不要挤掉核心承诺
低成本不等于没有机会成本。许多“小改进”累积后,会挤占测试、技术治理和高价值工作。可以将其纳入维护窗口或批次处理,但要给批次设容量上限,并在周期末复核是否真的改善用户任务效率。
4. 价值高但不可延期:按约束管理,同时公开挤出项
法定期限、严重安全风险或已批准合同节点可能必须优先。此时无需假装它在所有价值维度都得分最高,但必须说明为什么它是硬约束、会占用多少资源、哪些承诺会受影响,以及谁承担重新排期的决定。
5. 价值低、成本高、证据弱:明确拒绝或归档,不要无限期挂起
拒绝并不意味着永不处理。可以写明当前不做的理由、重新进入评估需要的新证据、责任人和复核日期。对没有新证据、没有目标关联且长期无人认领的候选,定期归档比让需求池持续膨胀更健康。
不同处理方式可以通过一组模拟情景快速理解:

八、落地清单:把方法变成团队每周能执行的动作
1. 第一步:统一入口与最小需求模板
先统一需求入口,避免同一事项同时存在于聊天、邮件和多张表格。最小模板不宜过长,但应覆盖决策需要的信息。信息不足时退回补充,并注明缺少什么、由谁补、何时复核。
- 需求名称:用结果或问题描述,不把解决方案当作标题。
- 目标关联:指出对应的业务目标或明确写“暂未关联”。
- 用户与场景:说明受影响人群、发生频率和使用环境。
- 不做后果:写明可观察的损失、风险或机会成本。
- 证据来源:区分数据、访谈、工单、合同信息与内部假设。
- 期望时间:说明截止日期的来源,区分硬期限和偏好时间。
- 最小范围:列出可验证的首个交付边界。
2. 第二步:每周清理,每个周期做资源承诺
每周清理重复项、补齐信息、标记依赖和风险;每个计划周期再进行正式排序与容量承诺。把这两种会议分开,可以避免每周都重新争论路线图,也让新信息能及时进入候选池。
评审会应提前发出材料,现场重点讨论证据冲突、资源挤出和无法自动判断的例外。对于没有新增信息的候选,不必每次从头打分。会议结束时至少记录决定、理由、未选方案、责任人和复核条件。
3. 第三步:记录变更原因,识别系统性误差
若需求从低优先级突然升高,记录触发变化的事实;若已承诺事项被移出,记录被挤出工作和受影响团队。经过几个周期后,团队会发现哪些假设反复错误:客户影响高估、估算偏低、依赖确认太晚,或验证耗时被忽略。
复盘时不要只追责某个评分人。优先检查机制是否缺少数据、是否没有清楚的权责、是否把不确定工作伪装成确定承诺。目标是改善下一次判断条件,而不是让成员为了避免被质疑而给所有需求打保守分数。
4. 第四步:用少量指标验证机制是否有效
建议先选四到六个指标,连续观察两个至三个周期,而不是一次性建立庞大的管理仪表盘。可以关注决策等待时间、周期承诺变更率、插单挤出的人天、验证后停止或调整的需求比例、交付后目标指标变化,以及需求信息一次补齐率。
指标需要明确口径。例如,决策等待时间从需求信息齐备那天开始计算,而不是从最初提交开始;承诺变更率要区分外部政策变化和内部估算偏差;价值验证率应追踪预先定义的结果,不以“功能上线”代替业务验证。
5. 第五步:用小规模试点验证工具和流程
如果当前依赖表格与人工同步,可以先选一个产品团队试运行,不必一次性迁移全部项目。试点期间重点核对字段能否表达决策依据,状态能否区分待验证、待排期和已承诺,变更记录能否追踪责任,以及管理视图能否揭示跨团队容量冲突。
评估某项目管理平台时,建议拿真实历史需求做演练:抽取一批已完成、一批延期和一批被取消的事项,检查导入后链接、附件、权限、历史状态和负责人信息是否可追溯。若考虑 PingCode,可把私有化部署、Jira平滑迁移和多团队协作作为待验证的具体能力项,而不是仅凭产品介绍作结论。
九、结语:高效管理不是让每个需求都赢,而是让取舍有依据
需求优先级管理的难点从来不在于发明更复杂的评分公式,而在于承认资源有限、证据不完整、目标可能冲突,并让这些事实进入决策记录。真正成熟的团队,不会承诺把所有高价值需求都做完,而会说明本周期为什么选择这些工作、暂缓那些工作,以及什么新证据会改变决定。
如果你准备从零落地,下一步不必先选工具或设计权重。先抽取最近一个周期的二十条需求,检查其中有多少具备明确目标、可核验影响、成本边界和决策理由;再召开一次评审,明确本周期容量与例外规则。当成员能用同一套事实讨论“做什么、为什么、代价是什么”,需求管理效率才真正开始提升。
常见问题解答(FAQ)
1. 需求优先级应该按什么标准排序?
我在排需求时经常遇到这种情况:业务方说每项都很急,开发团队却只能先做少数几项。如果只按提出人的职位或声音大小决定,后续很容易出现返工和争议。
先统一评价维度,再讨论单项需求。可采用影响用户或业务的范围、预期收益、时间紧迫性、实施成本和风险五项,每项按1至5分评分;例如用“收益分×紧迫性÷工作量”做初筛,再由产品、研发和业务负责人校准结果。评分用于形成讨论依据,不应代替对合规要求、关键依赖等硬约束的判断。
2. 紧急需求和重要需求怎么区分?
我有时会看到一个需求被标成“紧急”,但它实际上只是某位同事希望尽快上线;真正影响客户使用的问题反而排在后面。遇到版本临近或突发故障时,我也不确定该先处理哪一类。
紧急程度看等待是否会造成明确且近期的损失,重要程度看它对目标、用户或长期业务的贡献。建议为紧急需求写明截止时间和延迟后果,为重要需求写明目标及预期指标;只有存在明确时限、重大用户影响、安全合规风险或关键依赖时,才考虑越过常规排序,并记录原因和批准人。
3. 需求优先级由谁决定,意见不一致怎么办?
我参与跨部门项目时,销售、运营和研发常常各有一套排序理由。没有明确的决策人时,讨论容易反复,最后变成谁催得勤就先做谁的需求。
由对项目目标和资源安排负责的产品负责人或项目负责人组织决策,需求提出方提供证据,研发评估成本与风险,相关业务方确认影响范围。意见不一致时,先核对目标、数据口径和工作量估算;仍无法达成共识,就记录不同方案的收益、代价和决策人,按固定评审时限升级处理,避免无限期搁置。
4. 如何避免需求优先级排完后频繁变动?
我在迭代执行中遇到过需求排期刚确认,新的高优先级事项又不断插入的情况。团队表面上响应很快,实际却被切换任务拖慢,也很难判断计划为什么失效。
设置固定的优先级评审周期,并为当前迭代设定变更门槛。新增事项必须说明业务影响、截止时间、预期收益和估算工作量;若要插入,就同步说明被挤出的任务及其影响。每次迭代复盘计划变更次数、临时插入工作量占比和承诺事项完成率,若临时工作持续偏高,应调整容量预留或需求入口,而不是只要求团队加快执行。
核心关键词
文章包含AI辅助创作:需求优先级管理方法大全:项目成员需求管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573936
读者评论
我们之前也试过加权打分,最后争议反而集中在权重怎么定。把证据和成本并排列出来,再由负责人说明取舍,确实更容易复盘。
插单时追问“哪项承诺会被挤掉”很实用。不过如果排期里没有预留缓冲,临时故障还是会让计划频繁变动,容量评估也得定期更新。
把低置信度需求先转成验证任务这个思路不错。实际操作中还需要给验证设负责人和截止时间,否则“待验证”很容易变成另一个长期搁置区。
