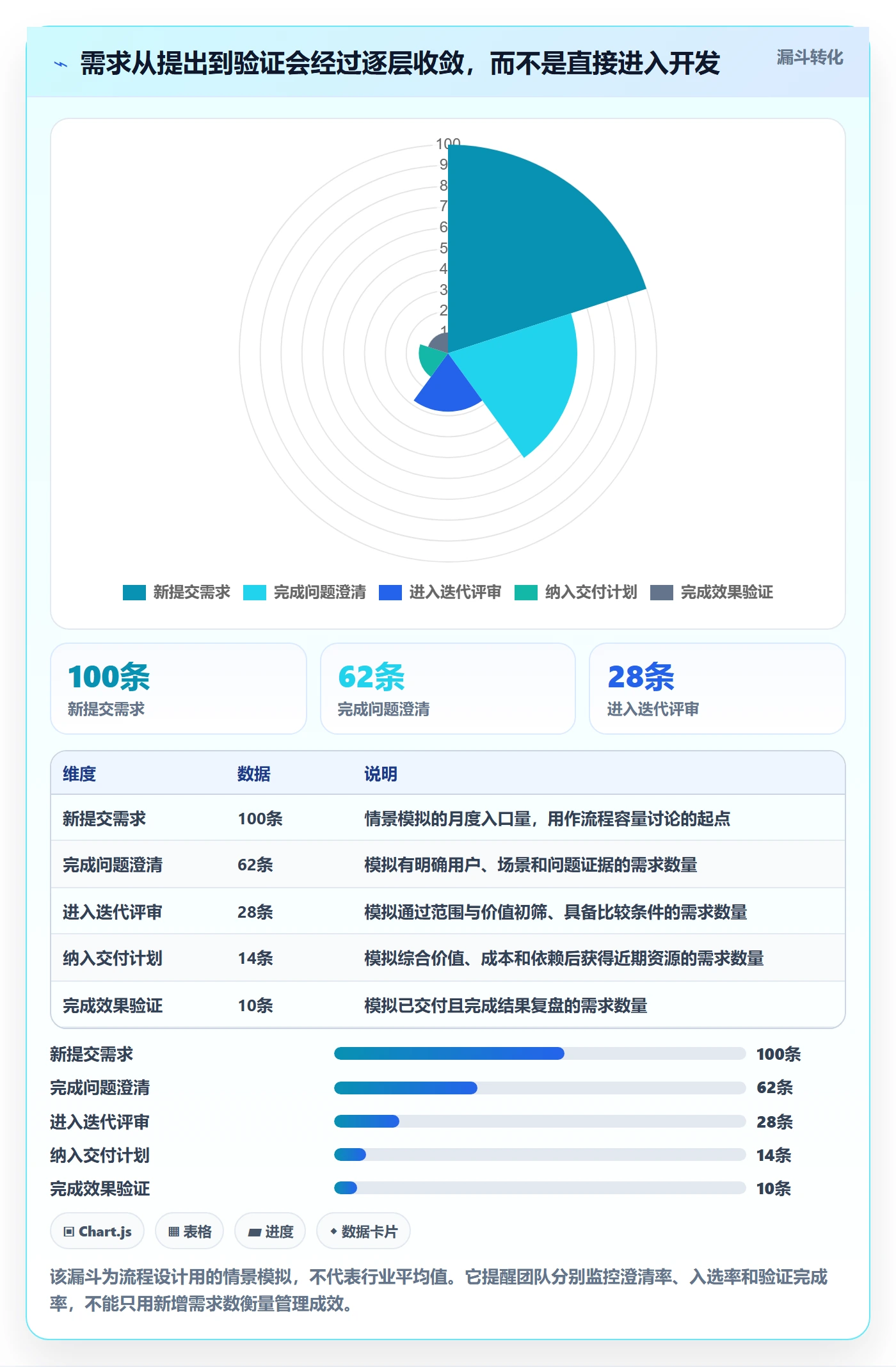

需求管理从 0 到 1,最容易被误解成“把需求录进系统,再按状态统计数量”。但我在梳理项目成员数据时反复看到另一种情况:需求数量看起来不少,延期却找不到明确责任;评审记录齐全,开发仍不断返工;成员工时填得很细,团队还是说不清时间花在了哪里。真正有用的需求分析,不是数卡片,而是追踪需求从提出、澄清、评审、开发、验证到交付的完整流动过程,并判断每个环节的阻塞、返工和等待分别由什么造成。
一、先讲结论:需求管理要从“追踪流动”而不是“统计数量”开始
1. 需求数据的价值在于解释项目,而不只是描述项目
需求管理要回答的,不只是“本月新增多少条需求”,而是更具体的经营问题:哪些需求值得做,谁在什么时候需要做出判断,工作卡在哪个环节,延期是因为能力不足、输入不清,还是优先级反复变化,以及交付后用户是否真的获得了预期价值。
如果团队只统计新增、完成和未完成数量,就容易把不同性质的工作混成一个数字。一条经过充分澄清、两天可以完成的改动,与一项跨部门、涉及权限和数据迁移的大需求,在数量口径上都只是“一条”。用相同权重做趋势判断,结论自然会失真。
我的判断是:先把需求对象、过程节点、人员角色和结果指标定义清楚,再谈报表和工具。项目管理工具可以提升记录、协作与追踪效率,但不能替团队决定什么是需求、如何估算价值,也不能替负责人解释异常数据。
2. 从零搭建时,先完成一条最小可运行的需求链路
第一阶段不必追求全量流程、复杂审批或几十张仪表盘。先保证一条需求从入口到结果都有依据:有明确来源,有提出人和业务负责人,有可核验的验收条件,有责任人和优先级,有变更记录,最后能关联测试结果和发布版本。
我建议把第一轮建设目标设为“能解释、能追溯、能改进”。团队能解释为什么做、现在卡在哪里、为什么延期;能追溯从谁提出到如何交付;能根据复盘结果调整准入、评审和拆分规则。对 100 人以上、跨团队协作较多的组织,还要增加角色权限、跨项目依赖和数据口径治理。
| 阶段 | 先回答的问题 | 最低可用数据 | 暂时不要追求 |
|---|---|---|---|
| 需求进入 | 谁提出、为谁解决什么问题 | 来源、提出人、业务负责人、问题描述 | 复杂的自动评分模型 |
| 需求评估 | 是否值得做、是否准备好做 | 价值依据、范围、优先级、验收条件 | 把所有需求都压成同一套公式 |
| 执行交付 | 由谁负责、受什么阻塞、何时交付 | 负责人、状态、依赖、计划与实际日期 | 用工时填报替代进度沟通 |
| 结果复盘 | 是否解决了目标问题 | 发布版本、测试结果、目标指标、反馈 | 只以“已完成”作为成功证明 |
二、背景与真实场景:成员数据为什么经常解释不了需求延期
1. 一条需求,背后往往是一串协作关系
以一个企业内部审批改造为例,业务提出“审批更快”,产品需要确认角色和规则,设计要处理异常状态,研发要评估权限与历史数据,测试要验证不同组织结构,运维还要安排发布窗口。表面上需求只有一项,实际上至少经过多个角色、多个判断点和多个交付节点。
若系统只记录当前负责人,需求从业务转交产品、再转研发、测试的过程就会消失。最终看到的可能是研发“处理了十天”,实际其中四天在等业务确认,两个工作日用于处理需求变更。此时把延期归因于研发产能不足,不仅结论错误,还可能让团队通过加班掩盖流程问题。
因此,成员数据分析不能把“人员”当成唯一解释变量。成员投入必须和需求状态、等待原因、评审结论、依赖关系以及变更记录一起看。否则,人员排行榜、工时排名或完成数量排名,很容易奖励拆得碎、风险低、容易关单的工作,而不是奖励真正重要的结果。
2. 用环节耗时拆开“总周期”,才能找到可改进的地方
需求从提出到上线的总周期,至少可以拆成主动处理时间和等待时间。主动处理时间包括分析、设计、开发、测试等实际工作;等待时间包括排队、等待答复、等待依赖、等待评审以及等待发布窗口。两者混在一起时,管理者只看见“慢”,看不见慢在哪里。
举例说,某团队一个月内完成的需求总周期中位数是 18 个工作日,其中主动处理约 7 天,等待约 11 天。这个假设样本说明,缩短周期未必需要扩充开发人手;如果先将跨部门答复时间从 5 天降到 2 天,效果可能比给每个项目再加一名开发更直接。这里的数据是情景模拟,用于说明拆解方法,不代表行业基准。

3. 需求入口越多,统计口径越容易失控
需求可能来自客户反馈、销售承诺、运营活动、合规要求、内部员工和产品规划。入口多并非坏事,问题在于每个入口都使用不同的命名方法:有人提交“优化登录”,有人写“支持验证码”,还有人登记成“客户甲问题”。如果这些记录没有统一关联,管理层看到的是三条需求,执行团队却可能在做同一件事。
从 0 到 1 建设时,我会先建立“问题,需求,任务,缺陷”的边界。问题描述用户遇到的现象;需求描述希望改变的能力或行为;任务是实施工作;缺陷是产品行为偏离约定。边界不必一开始就复杂,但必须让团队知道同一件事情不应在多个对象类型中重复计算。
三、常见误区:看起来数据完整,实际判断仍然失真
1. 用需求条数衡量成员产出
完成 20 条小需求的人,不一定比完成 3 条复杂需求的人贡献更高。需求条数受拆分粒度影响很大:同一个功能拆成 12 条任务,完成数就能迅速上升,却没有增加用户价值。反过来,一条跨多个团队的大需求可能包含大量验证工作,但只显示为一条完成记录。
如果要看成员负载,应同时观察工作量估算、在制任务、角色投入、返工、阻塞和交付质量。也要明确这些数据用于改善系统,不是直接形成个人绩效排名。对于知识工作而言,需求结果受依赖、优先级变化和团队协作影响,单一指标很难公平归因。
2. 用工时填报证明需求进度
工时记录可以帮助预算核算、成本分析和容量规划,但它不能自动说明工作完成度。投入 30 小时,可能产出了可验收的能力,也可能花在等待、返工或反复澄清上。若团队只被要求填时长,通常会提高填报完成率,却未必提高需求质量。
我会把工时与交付结果配对观察:某类需求的估算偏差如何,哪些环节频繁超时,返工工时是否集中在验收条件不清的项目。对于不以工时管理为主要目标的团队,可以先记录开始、完成、阻塞和变更时间,避免为了“数据完整”引入高摩擦填报。
3. 把“已关闭”当成“有价值”
需求状态完成,只能说明流程上的交付动作结束,不能直接证明目标达成。上线后用户是否使用、问题是否减少、效率是否改善,才是另一层结果。若项目没有定义发布后的观察指标,团队就很难区分“按计划交付”和“有效解决问题”。
并不是每个需求都适合设置收入或转化目标。合规需求可以观察整改完成情况和审计发现;稳定性需求可以观察故障率、恢复时间;内部效率需求可以观察办理时长或人工步骤。关键是选择与需求目的匹配的结果指标,而不是给所有需求硬套商业指标。
4. 过早追求复杂评分与全自动报表
不少团队希望用一个公式计算需求优先级,输入客户数、收益、工时、风险后自动排序。但输入数据若口径不同,公式只会把不一致包装成精确数字。比如“客户影响”有人按企业数填,有人按用户数填;“收益”有人填年度预估,有人填季度收入。没有统一口径,排序结果不应被当成客观事实。
先让团队能解释评分项,再让工具执行计算。一个可用的初始模型可以含价值、紧急程度、风险、工作量四项,但需要保留判断理由、证据和例外审批。评分是讨论的起点,不是替代产品判断的裁决器。
5. 把成员数据做成公开竞赛
公开展示个人完成数、工时或关闭率,容易诱发拆分任务、挑选低风险工作、延迟登记阻塞等行为。更重要的是,团队可能开始优化“看起来好看的数字”,而不是优化用户问题解决速度。
我更倾向于以团队和流程为主要分析层级,再在确有管理需要时,结合角色、任务难度和上下游依赖做个别复盘。成员数据首先用于发现工作系统的限制;只有在口径清楚、上下文完整、目的透明的前提下,才适合进入个人辅导或资源安排。
四、专业判断逻辑:把需求、成员、流程和结果连成一条证据链
1. 先定义需求数据模型,再决定统计口径
第一步不是问“要哪张报表”,而是定义最小数据模型。建议每条需求至少能回答:它来自哪里、服务谁、解决什么问题、由谁做业务判断、当前负责人是谁、优先级依据是什么、验收条件是什么、关联哪些任务与缺陷、最终在哪个版本交付。
对复杂项目,还应记录依赖方、风险、变更原因和变更时间。字段不是越多越好。新增字段必须能支持某个具体决策,否则它会变成填报负担。上线前可以让产品、研发、测试各挑几条真实需求试填,检验字段能否被不同角色理解为同一件事。
2. 再定义过程节点和时间戳
状态名称应该反映团队真实动作,而不是模仿某套标准模板。对许多团队来说,待澄清、待评估、已准备、进行中、待验收、已发布、已复盘,足以覆盖关键过程。状态太粗,无法定位等待;状态太细,成员会花时间维护状态,而不是推进需求。
每次进入关键状态时记录时间戳,才能计算等待时长和处理时长。仅记录当前状态无法还原需求在各阶段停留多久。变更记录同样重要:需求范围变化了什么、谁确认、对日期和工作量有什么影响。历史记录缺失时,月底才补填的数据往往无法支撑准确复盘。
3. 选指标时分成输入、过程、输出和结果四层
输入指标回答“进来了什么”,例如需求来源、业务类型、紧急程度和预计工作量;过程指标回答“怎么流动”,例如状态停留时间、评审等待时间、阻塞次数和变更频次;输出指标回答“交付了什么”,例如已验收需求数、缺陷数和发布频率;结果指标回答“是否产生影响”,例如办理时长、投诉率、采用率或风险降低情况。
这四层不能互相替代。新增需求下降不一定意味着效率提高,可能只是入口关闭;交付数增长不一定意味着价值上升,可能是需求拆分更碎;工时下降也不一定意味着成本下降,可能是未记录的返工转移到了其他团队。解释时必须说明指标的口径、观察窗口和限制。
| 分析层 | 示例指标 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 输入 | 需求来源占比、紧急需求比例 | 需求从哪里来,计划被打断多少 | 来源多就等于需求质量高 |
| 过程 | 阶段等待时间、阻塞次数、变更频次 | 工作卡在哪里,流程哪个环节不稳定 | 停留时间长就一定是负责人慢 |
| 输出 | 验收通过率、缺陷回流率、交付周期 | 团队交付是否稳定 | 交付数增加就等于效率改善 |
| 结果 | 用户采用率、办理时长、故障率 | 交付是否解决了最初的问题 | 上线就等于目标达成 |
4. 以中位数和分布辅助判断,不只看平均值
需求周期常常呈偏态分布:多数需求几天完成,少数复杂需求拖延数周。平均值会被少数极端值拉高,导致团队误判常规需求的交付速度。我会同时看中位数、上四分位数和长尾需求数量,并按需求类型或复杂度分组。
如果中位数稳定而上四分位数持续上升,问题可能集中在少数复杂需求或跨团队依赖;如果各分位数一起变差,则要检查整体容量、插单比例或评审瓶颈。分组后的样本数量也要披露:只有两三条记录的小组,不适合得出稳定趋势结论。
5. 用成员数据解释协作,不把人变成单一指标
成员数据更适合分析角色负载和协作结构。例如,某位产品负责人同时维护 30 条进行中需求,另一个团队每周有大量等待其确认的事项,可能说明判断集中在单点,而不是“这个人效率低”。类似地,测试团队的积压可能来自需求集中到同一发布窗口,而不是测试成员投入不足。
因此,我会把负载看成工作系统里的分布问题:谁承担了太多并行任务,谁拥有关键决策权限,哪些交接必须经过一个角色,哪些团队之间存在长期队列。目标是减少不必要的并行、降低等待和扩大授权,而不是把成员按照某个单项数字排出高低。
五、具体案例与数据观察:用一组模拟样本演示怎么找瓶颈
1. 案例背景:跨部门产品团队把“延期”拆成可验证的问题
设想一个 120 人的企业软件团队,产品、研发、测试、客户成功分属不同小组。过去一个季度,管理层发现交付日期经常调整,会上常听到“需求很多、人员不够”。团队开始统一需求状态、登记阻塞原因,并对 60 条已经交付或关闭的需求回看过程记录。
下列数据均为样本推演,不是公开行业统计,也不代表任何单一企业的真实经营结果。它的用途是演示分析顺序:先确定观察对象,再看分布,接着验证阻塞原因,最后提出有限的改进动作。
2. 先看需求来源与紧急程度,而不是直接归咎于产能

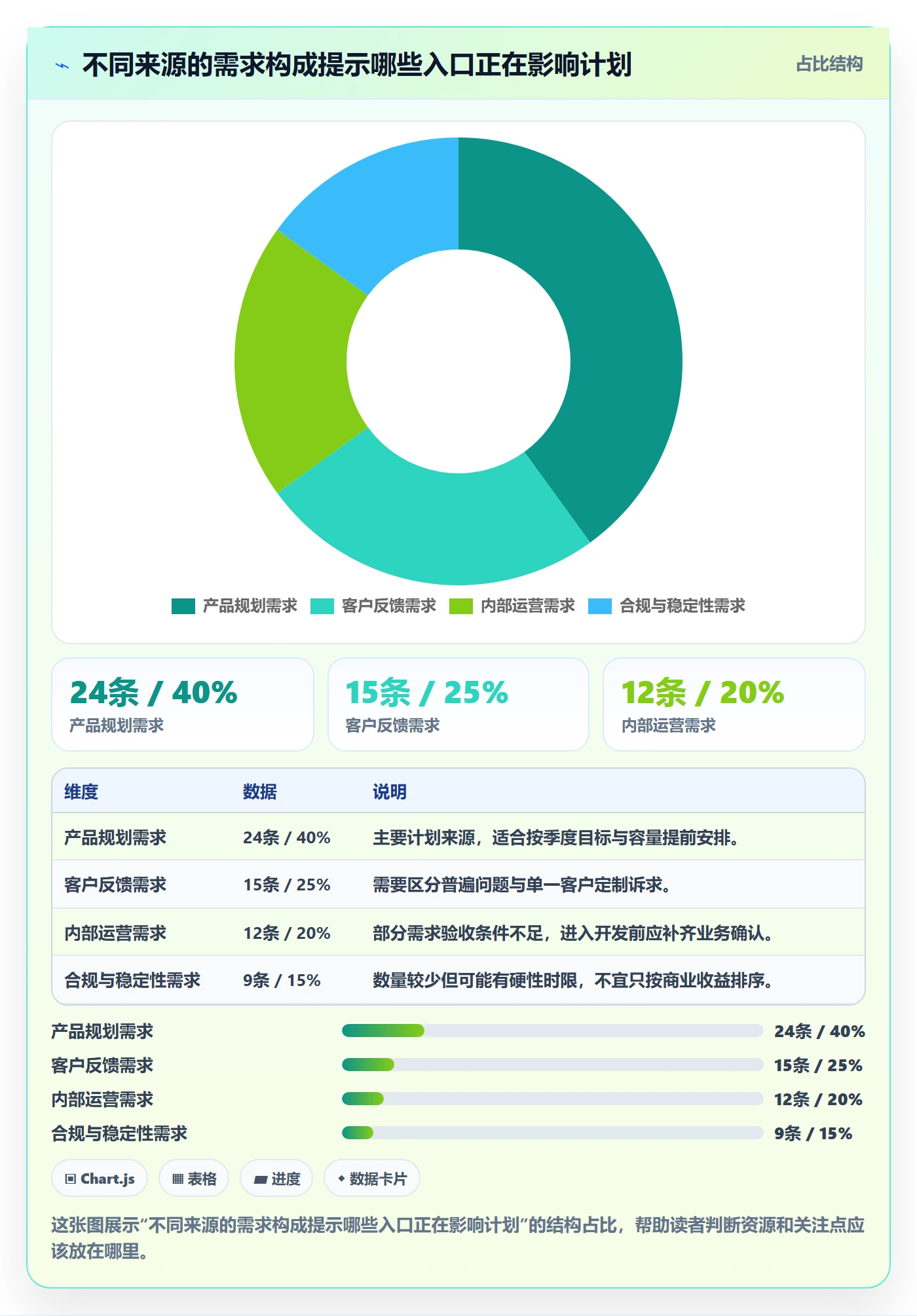

样本中,60 条需求有 24 条来自规划、15 条来自客户反馈、12 条来自内部运营、9 条来自合规与稳定性。客户反馈中有 7 条在开发开始后提升优先级,内部运营需求中有 5 条缺少明确验收条件。这组观察提示团队,交付计划可能受到插单和输入质量影响,不能只用研发人数解释。

3. 再看阶段停留时间,定位流程中的长等待

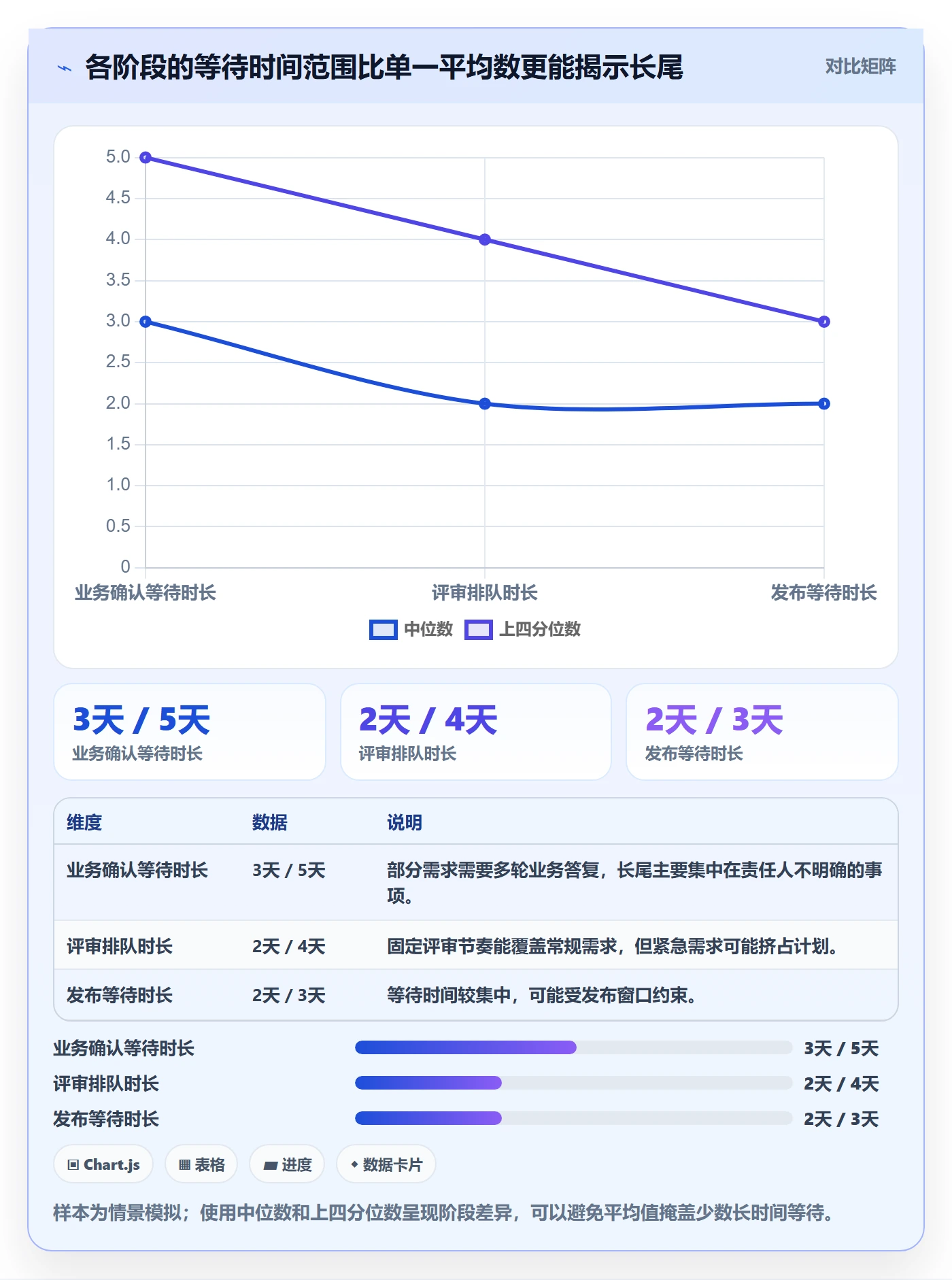

假设这 60 条需求从确认到发布的中位周期为 16 个工作日。阶段记录显示,待业务确认的中位等待为 3 天,评审排队为 2 天,研发实施与测试合计 6 天,发布等待为 2 天,其余时间用于需求分析、设计和交接。此时的优先动作不是宣布“研发必须提速”,而是验证业务确认和评审是否能通过固定时限或提前评审改善。
要避免把不同阶段简单相加成“标准工期”。这些是按当前样本得到的阶段观察值,不是对每一条需求的承诺。团队应继续按类型观察:合规改造、用户体验优化和跨系统集成,本来就有不同的依赖与验证成本。

4. 追踪变更与返工,判断问题是否源于需求准备不足

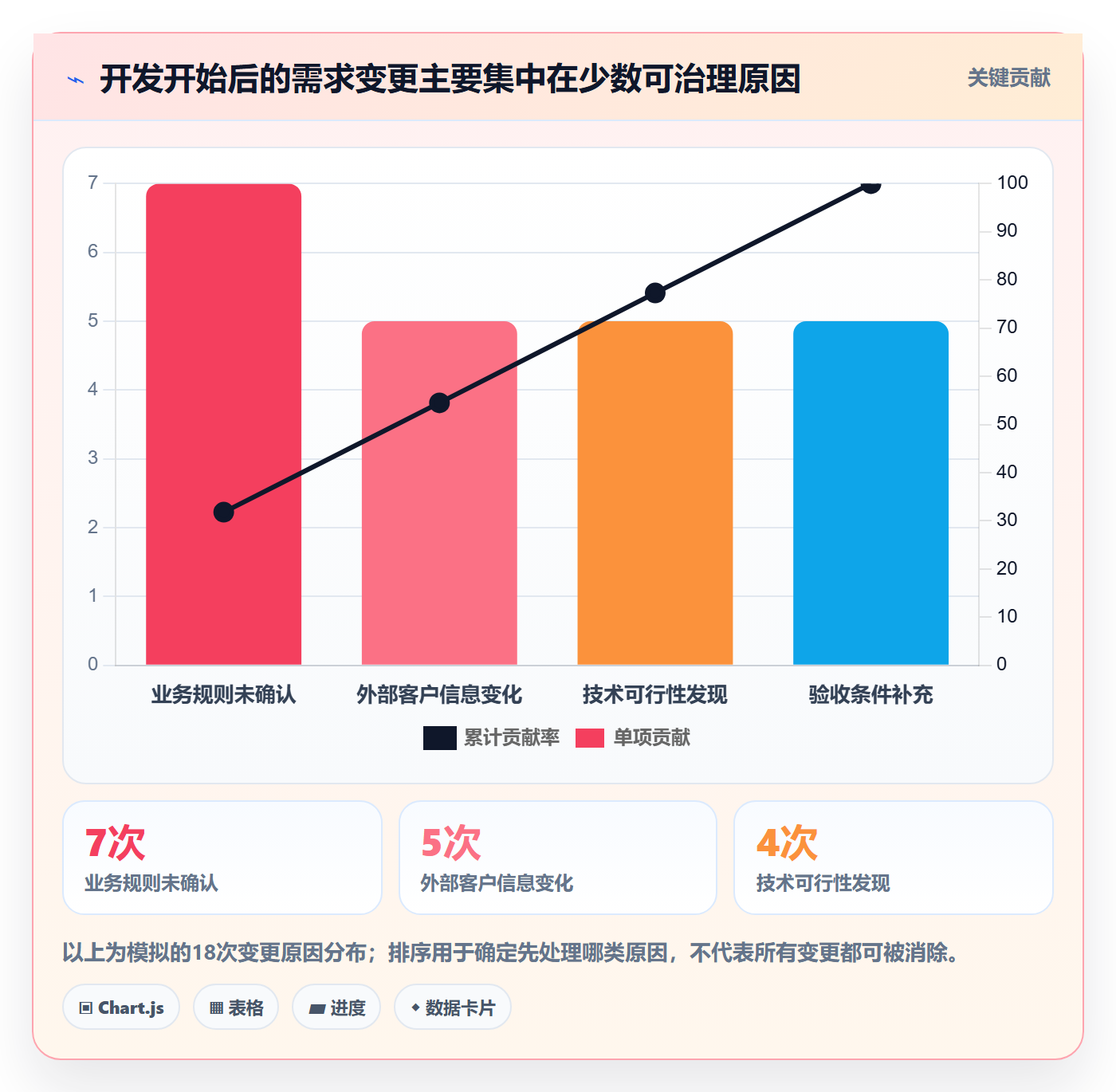

在这组模拟样本中,60 条需求里有 18 条在开发开始后发生范围变更,其中 11 条同时出现验收条件补充或重写。进一步查看记录发现,变更原因并不完全相同:有的是业务规则在评审前未明确,有的是新客户信息改变了范围,还有的是技术方案验证后发现原设计不可行。若把所有变更都归为“需求不清”,就会错过不同的改进路径。
业务规则不清,需要在进入开发前明确决策人和边界;外部情况变化,需要保留变更影响评估;技术可行性变化,需要安排早期验证或技术预研。数据的价值不在于给变更贴标签,而在于让每种原因能对应不同动作。

5. 用交付质量校验“速度提升”是否真实

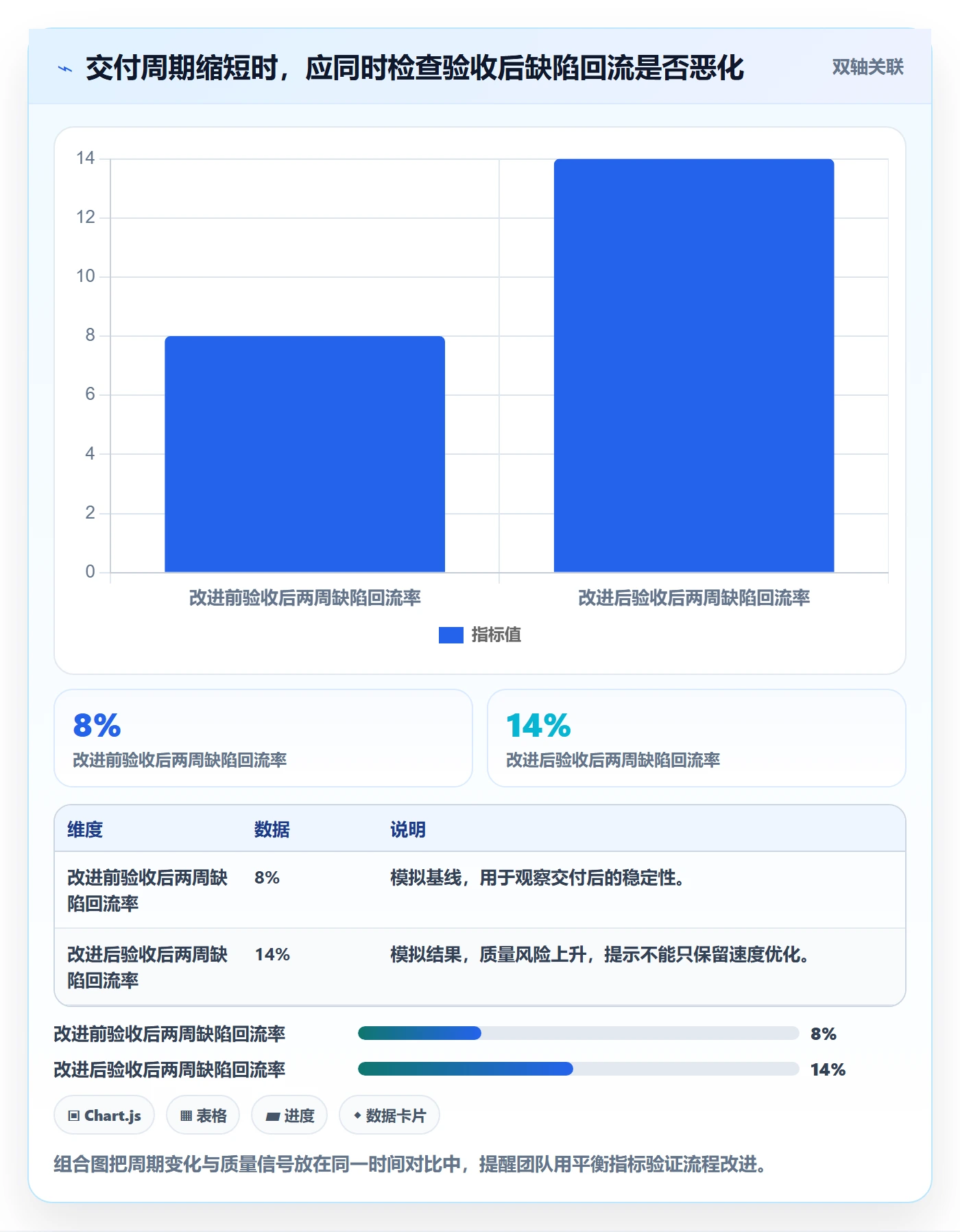

假设团队改进后,需求周期中位数从 16 个工作日降至 13 个工作日,但验收后两周内回流的缺陷比例从 8% 上升到 14%。单看周期会认为效率提高;把质量指标放进来,结论就变成“交付更快,但稳定性可能变差”。反过来,如果周期下降、缺陷回流也下降,才更有理由认为改进带来了系统性收益。
这也是我反对用单一速度指标管理需求的原因。速度需要与质量、变更、用户结果一起解释;观察窗口要保持一致,统计对象也要明确是所有需求、已发布需求,还是特定类型。没有这些限定,前后对比可能只是样本构成不同。

6. 把分析结果转成小规模、可验证的实验
基于上述样本,团队可以做三项小实验,而不是一次性改造所有流程:一是每条需求指定一名业务决策人;二是评审前检查问题描述、范围和验收条件;三是对高不确定性需求安排短周期技术验证。实验周期可设为 4 至 6 周,观察业务确认等待、开发后变更、验收回流和总周期的变化。
每项实验都应有基线和退出条件。如果等待时间没有改善,先检查负责人是否真的有决策权;如果变更下降但用户结果变差,可能是团队过度限制了范围;如果流程字段变多、数据质量仍然很低,就应删减表单,而不是继续加填报要求。
六、从 0 到 1 的落地路径:先建立规则,再逐步扩大范围
1. 第一步:用访谈和样本需求确定团队真实流程
我会先访谈产品、研发、测试、业务和项目负责人,再抽取近期 10 至 20 条需求逐条回看。访谈能听到大家认为流程应该怎样运行,样本记录则能检验实际发生了什么。两者差距,往往就是规则不清、状态失真或系统记录不足的地方。
回看时重点问:需求从哪里进入?谁能决定优先级?什么情况下可以开始开发?需求变化时如何处理?谁负责验收?上线后是否有人追踪结果?如果同一问题不同角色答案不一致,先解决定义问题,不要直接把所有分歧交给系统配置。
2. 第二步:选择最少但有效的字段与状态
初始字段可以控制在团队确有用途的范围内。核心字段包括需求标题、业务问题、来源、业务负责人、优先级、验收条件、负责人、计划时间、状态、关联任务和发布信息。对于高风险需求再补充合规类别、依赖、风险等级或回滚要求。
状态不要按部门职责无限扩张。一个状态若不能帮助团队理解需求处在哪个关键动作,就不必单独设置。比如“产品处理中”“研发处理中”“测试处理中”有时会掩盖真正的等待原因;相较之下,“待业务确认”“待评审”“待依赖团队”更能支持后续分析。
3. 第三步:从一个团队或一条产品线试运行
试点应覆盖真实协作,而不是挑最简单、最容易成功的项目。可选择一个有稳定负责人、需求量足够观察、但变更风险可控的产品团队,运行 4 至 8 周。试点不是为了证明工具好用,而是为了检验字段、流程和指标是否能支持团队做出更好的决策。
每周固定抽查几条需求:记录是否及时,验收条件是否可执行,阻塞原因是否真实,状态是否与实际一致。若成员需要反复解释一个字段是什么意思,说明定义有问题;若数据收集到了却没有人据此采取行动,应评估这个字段是否值得保留。
4. 第四步:建立复盘节奏和数据责任
数据质量不能全推给项目经理。提出人负责提供问题背景,业务负责人确认目标和优先级,产品负责人维护范围与验收条件,执行负责人更新状态和阻塞,测试或质量负责人记录验证结果,项目管理角色负责检查口径、组织复盘。
每周可以处理具体阻塞,每月观察趋势,每个发布周期复盘结果。不同节奏对应不同问题:周会不适合讨论季度价值趋势,月度仪表盘也不适合替代当天的风险升级。报表应当服务于会议和决策,而不是要求团队为了报表制造额外工作。
5. 第五步:确认数据权限、迁移和系统边界
当组织规模扩大,数据管理还涉及访问权限、审计要求、历史记录、跨项目关联和部署模式。对中大型企业或 100 人以上的团队,工具选型除了看需求字段和报表,还应确认权限粒度、部署与运维要求、迁移能力、接口生态和数据导出方式。
例如,团队计划从既有平台切换时,不能只比较界面或功能清单;还要验证历史需求、评论、附件、关系链、用户权限和项目结构能否迁移,迁移后原有链接与审计记录如何处理。PingCode面向中大型企业及100人以上组织的协作场景,支持私有化部署,并提供Jira平滑迁移能力;是否适合具体团队,仍应以真实数据试迁移、权限验证和流程试点结果为准。国产替代不应只是采购口号,必须通过数据完整性、持续运维和用户适应成本验证。
七、不同情况下的行动建议与方案取舍
1. 小团队、需求量少:优先控制维护成本
如果团队只有少数成员,需求数量有限,且协作链路短,不必一开始构建复杂的多层审批和绩效报表。用统一需求模板、清晰负责人、验收条件、变更记录和简单状态,就可能解决大部分问题。
这类团队的风险不是缺少高级仪表盘,而是流程设计超过实际需要。若每条需求都要经过多人审批,管理成本可能高于需求本身。建议先确保信息可查、决策可追踪,再根据延期、返工或跨部门协作的真实痛点增加规则。
2. 多团队并行、依赖复杂:优先解决容量与交接可视性
当多个团队共享平台能力,或需求要经过安全、数据、法务和运维等角色,首要问题通常是跨团队依赖和等待队列。需要能看到依赖方、期望完成时间、风险等级和升级路径,并明确由谁协调,而非只在单个团队看板上追踪自己的任务。
此时,项目负责人应减少并行中的高优先级工作,给关键依赖设置提前沟通机制。资源紧张时,与其同时启动大量需求后等待,不如限制在制工作,让团队完成已开始的工作,再接收新的优先事项。
3. 需求波动大、紧急插单多:优先显式记录计划变更
客户支持、运营活动和市场窗口等场景,插单有时是业务现实,不可能靠禁止解决。关键是记录每次插单的理由、影响了哪些在途需求、由谁确认调整,以及团队为此放弃或延期了什么。这样管理层才看得见紧急事项的真实成本。
可设置明确的紧急通道和定期优先级审视,但不要把“紧急”做成免于评估的标签。如果同一部门长期提交大量紧急事项,应该回看规划机制和需求入口,而不是长期以加班承担波动。
4. 受合规或数据安全要求约束:先验证治理能力
对受监管、涉及敏感数据或需要内网运行的组织,需求工具的部署方式、数据访问、审计记录、备份、升级和应急恢复,可能与流程功能同样重要。产品评估应让安全、运维、采购和业务团队共同参加,不要只由项目管理人员依据功能演示决定。
采用私有化部署并不自动等于满足所有安全要求。仍需核对身份认证、权限策略、日志留存、漏洞修复、备份恢复、供应链管理和内部运维责任。项目管理平台只有进入组织的安全治理体系,才能真正适配业务边界。
5. 正在进行系统替换:先验证迁移完整性,再切换团队
从既有系统迁移时,建议先用一个有代表性的小项目试迁移,包含不同状态的需求、历史评论、附件、迭代、权限和关联对象。对照迁移前后的记录数量、关键字段、关系链和抽样内容,确认数据不是“看起来导入成功”,而是能继续用于工作和审计。
过渡期间最好明确冻结时间、双系统并行边界、最终数据源和回退方案。双系统同时维护太久会产生重复更新和口径分叉;切换太快则可能造成历史信息丢失。取舍的关键是将风险限制在可回退范围内,而不是追求一次性完成所有项目的迁移。
| 场景 | 优先目标 | 推荐做法 | 主要取舍 |
|---|---|---|---|
| 小团队、链路简单 | 减少维护负担 | 少量字段、轻量状态、人工复盘 | 自动化少,但上手快 |
| 多团队协作 | 看清依赖和等待 | 跨团队关系、责任边界、升级路径 | 协调成本上升,但减少盲区 |
| 高频插单 | 看见计划变更代价 | 登记插单原因、受影响需求与决策人 | 记录略增,但可保护计划可信度 |
| 高合规要求 | 满足治理与审计 | 先做安全、权限、部署和恢复验证 | 实施成本较高,降低治理风险 |
| 平台迁移 | 确保历史可用、切换可回退 | 代表性试迁移、抽样核验、明确冻结方案 | 周期可能拉长,降低数据损失风险 |
八、结尾:判断需求管理成熟度,要看团队能否改变决策
1. 不要用报表数量衡量管理成熟度
一个团队即使有几十张仪表盘,如果无法解释需求为什么延期、哪些环节制造等待、交付后有没有解决问题,仍然没有真正建立需求管理。相反,一个只有少量核心指标的团队,只要能据此调整优先级、减少返工、明确责任和验证结果,就已经建立了有效闭环。
需求数据最终不是为了让每个人都更忙于填表,而是让组织更早发现不确定性,让决策发生在问题变成延期之前。成员数据也不应成为简单的排名工具,它的价值在于揭示工作如何分布、协作如何断开、责任是否集中以及团队是否被迫同时处理过多事项。
2. 下一步从三件小事开始
如果团队正准备从 0 到 1,可以先选取近期 10 至 20 条需求,统一问题、需求、任务和缺陷的定义;再补齐需求来源、业务负责人、验收条件、关键状态时间和变更原因;最后在一个试点团队运行 4 至 8 周,用周期、等待、变更、质量和结果指标做复盘。
我的独特判断是:需求管理的起点不是“把需求管起来”,而是让组织看见需求如何消耗成员注意力、如何穿过协作边界,以及交付之后是否值得这份投入。从小样本开始,把每个数字放回具体上下文,再决定需要增加流程、调整容量还是改变优先级。能持续改变决策的数据,才是真正有用的数据。
常见问题解答(FAQ)
1. 需求管理从0到1,第一步应该做什么?
我刚开始负责一个项目时,需求散落在聊天记录、会议纪要和表格里,很难判断哪个版本才算数。我想先把流程搭起来,但又担心一开始设计得太复杂,团队反而不愿意用。
先统一需求入口,再约定最小字段和状态。每条需求至少记录提出人、目标用户、问题描述、优先级、负责人、验收标准和当前状态;状态可先设为待评审、已排期、进行中、待验收、已完成、已拒绝。运行两到四周后,再根据实际卡点调整流程。
2. 如何分析项目成员的需求处理情况?
我在项目复盘时看到,有人关闭的需求多,有人手上的需求少,但这不一定能说明谁贡献更大。我想用数据发现流程问题,又不希望把分析变成简单的个人排名。
以需求为分析对象,同时查看成员工作量和需求结果。可按周统计每人负责需求数、按期完成率、平均流转时长、超期数和返工率,并按需求类型、复杂度或优先级分组;不要只比较完成数量,也要检查需求规模、临时插单和跨成员协作,避免用单一指标评价个人。
3. 需求优先级怎么定,才能减少临时插单?
我经常遇到业务方说每个需求都很急,团队排好计划后又被新需求打断。我想找一套能解释清楚的排序方法,让评审不只靠谁声音大。
评审时统一比较业务价值、影响范围、紧急程度、实施成本和风险,可用高、中、低分级,或采用“价值÷工作量”的粗略排序。为临时插单设定明确门槛,例如涉及合规、安全或关键业务故障才可打断迭代,并记录插单原因、影响的原计划事项及决策人;每周复盘插单占比,持续偏高就应调整需求入口或规划机制。
4. 用哪些数据判断需求管理流程是否有效?
流程上线后,我发现需求记录更完整了,但不确定这是否真的让项目交付变好。有时需求按期完成,验收时却反复修改;我想知道应该看哪些数据来判断改进效果。
同时观察效率、质量和计划稳定性:例如需求从提出到评审的时长、按期交付率、验收一次通过率、需求变更率和迭代插单占比。先连续记录至少四周作为基线,再按月比较,并按需求类型或优先级拆分;如果交付速度提高但验收通过率下降,应优先检查需求澄清和验收标准,而不是单纯追求更快关闭需求。
核心关键词
文章包含AI辅助创作:需求怎么做?项目成员数据分析:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573904
读者评论
我们团队之前也只看需求完成数,后来把等待业务确认和等待发布分开记录,才发现延期主要不在开发环节。时间戳维护确实需要纪律,想知道小团队怎么做到不增加太多填报负担。
赞同不宜用个人工时和关闭数直接排名。跨部门项目里,很多延迟来自决策排队,单看负责人容易误判。不过文中提到的结果指标,实际要怎么选观察周期,可能还得按需求类型分别定。
我们曾经把状态拆得很细,结果大家忙着更新状态,数据也不完整。后来保留几个关键节点,复盘反而更容易。中位数和长尾一起看也实用,但样本少时确实不适合急着下结论。
