需求拆解做得越细,项目就一定越顺吗?未必。我在复盘跨部门项目时反复看到一种反常识现象:团队把需求拆成几十条任务,却仍在开发中途频繁返工。原因通常不是拆得不够细,而是拆解没有把用户价值、验收条件、责任边界和变更规则连接起来。真正有效的需求管理制度,不是要求每个人多填几张表,而是让团队对“做什么、为什么做、做到什么程度、变化后怎么办”形成同一套可执行约定。
一、先讲核心结论:需求管理制度不是文档制度,而是决策制度
1. 拆解的目标不是把需求切碎
需求拆解的价值,在于把模糊愿望转化为可评估、可实现、可验收的工作单元。一个需求即使被拆成十条任务,如果团队仍然不知道用户遇到什么问题、谁负责判断优先级、什么结果算完成,那么只是把模糊性分散到了更多卡片里。
我判断一条需求是否拆解到位,通常不先看任务数量,而看四个问题能否被不同角色独立回答:目标用户是谁、要解决什么问题、如何验证结果、出现变化时由谁决策。如果产品、研发、测试的答案明显不同,说明需求还没有达到进入承诺排期的条件。
2. 制度要覆盖从提出到复盘的完整闭环
项目成员需求管理制度至少要规定需求入口、信息模板、评审角色、拆解粒度、优先级规则、状态流转、变更处理和完成复盘。制度的作用不是把每个情形都写成审批条款,而是减少团队在高频场景下反复协商的成本。
我更看重“谁能做出什么决定”,而不是“每一步要经过几个人签字”。需求提出人可以描述问题,但不应单方面承诺交付日期;产品负责人可以调整业务优先级,但不能绕过技术风险判断;研发可以提出实现方案,却不应独自替用户定义验收结果。
3. 先定最低可用规则,再根据真实摩擦迭代
制度初版不宜追求面面俱到。一个团队可以先建立统一入口、需求责任人、验收条件、优先级依据和变更记录五项基础规则,运行一个迭代周期,再根据实际出现的冲突补充例外处理。规则越复杂,越需要证明它解决的是高频、真实且代价显著的问题。
下图是制度试运行时可观察的过程指标示例,数值属于情景模拟,不代表行业统计。它表达的重点是:提高需求准备度,通常先减少评审后反复澄清,再影响返工和延期。

二、背景和真实场景:项目成员为什么会对同一条需求理解不同
1. 需求入口多,信息却没有统一上下文
不少团队同时从客户群、销售反馈、工单、会议纪要和管理层沟通中接收需求。问题不在于入口多,而在于缺少统一记录。销售说“客户要导出”,支持人员说“客户查不到报表”,产品听到的是“增加导出按钮”,研发接到的任务则可能是“增加一个下载接口”。四句话看似相关,实际对应的问题范围和验收结果可能完全不同。
当需求散落在聊天记录和个人文档中,团队容易重复实现相近能力,也容易在排期时漏掉依赖条件。制度应当允许多种渠道提出问题,但必须将进入评估的内容归并到一个可追踪的记录中,并保留来源、提出人、受影响客户或业务场景。
2. 角色目标不同,冲突常被误认为态度问题
业务人员通常关心机会窗口和客户承诺,产品人员关心用户体验与路线图,研发人员关心依赖、复杂度和稳定性,测试人员关心边界条件和可验证性。各自的关注点都合理。如果制度没有明确谁负责平衡这些目标,会议就会变成谁声音大谁优先。
我会把争议拆成三类处理:价值争议由业务负责人和产品负责人确认;范围争议由需求责任人与交付团队共同拆分;实现风险由技术负责人评估并给出替代方案。不要把三类问题都放在一次“需求评审”里,用一句“大家再对齐一下”收尾。
3. 迭代节奏越快,缺少变更规则的代价越高
需求在开发过程中变化并不必然代表管理失败。用户测试可能发现原假设不成立,法规或接口条件可能变化,重要客户也可能暴露出之前未知的场景。真正造成损失的,是变化发生后没有记录影响范围,团队仍按旧估算执行,直到上线前才发现目标、工期和验收口径已经错位。
因此,需求管理制度不能只规范“如何进入”,还要规定“进入后如何变化”。每次重要变更至少应记录变更原因、受影响范围、成本或时间影响、决策人以及是否替换原范围。这样才能区分合理学习和无序加塞。
4. 组织规模会改变制度设计的重点
十人以内的团队,很多协作依赖口头沟通,制度的重点是避免遗漏和口径漂移。百人以上组织则会出现跨团队依赖、权限边界、审计追踪、数据迁移和部署要求,单靠一张需求模板无法解决协作问题。规模越大,越需要统一对象定义、流程状态和决策记录,同时给不同团队保留必要的配置空间。
对于中大型企业,工具选择也应服从制度要求,而不是反过来为了适配工具而改写业务流程。例如,采用私有化部署、需要迁移既有项目数据,或希望降低对境外系统的依赖时,可以把这些约束纳入选型验证。以 PingCode 为例,它面向中大型企业及百人以上组织,支持私有化部署及 Jira 平滑迁移;这些能力是否适用,仍应通过本企业的权限模型、迁移样本、接口依赖和运维要求进行验证,而不能只凭功能清单判断。

三、需求拆解中的常见误区:看起来很规范,实际上更难交付
1. 把需求拆成开发任务,却没有保留用户结果
“新增接口”“建一张表”“增加一个按钮”是实现活动,不一定是可独立交付的需求。若需求记录只写技术动作,后续很难判断这些工作是否共同解决了用户问题,也难以在资源不足时做取舍。
更稳妥的做法是先保留用户可感知的结果,再向下拆分实现任务。例如,“管理员能够按部门查看并导出本月异常记录”是用户结果;权限校验、查询接口、导出任务、失败提示和审计日志则是实现子项。任务可以由不同成员承担,但它们仍然指向同一个验收目标。
2. 把“用户故事格式”当成质量保证
“作为某类用户,我希望某功能,以便获得某价值”有助于暴露用户和目标,但句式本身不会自动消除歧义。一条写得流畅的故事仍可能缺少数据边界、权限条件、异常路径和验收标准。模板是提醒工具,不是质量证明。
我会在故事描述之后追问:什么情况下用户会使用它?失败时看到什么?哪些角色不能访问?是否涉及历史数据?是否有性能或合规约束?如果这些问题决定了实现方式或测试范围,就应进入需求记录或关联规则,而不是留在评审人员的记忆里。
3. 用任务数量衡量拆解质量
一条大需求被拆成二十个任务,不代表可交付性更高;相反,任务颗粒过小会增加状态维护、沟通和依赖协调成本。拆解粒度应由验收方式、工作并行度、风险隔离和团队能力共同决定,而不是追求每张卡片都只有一天工作量。
较好的拆解结果通常具备三个特征:子项可以明确分工;关键风险能在主流程之外单独验证;每个子项的完成状态不会被误解为整体业务价值已经交付。需要跨多周实现的用户能力,可以按可验证的业务切片拆分,而不是只按前端、后端、数据库分层。
4. 把优先级写成“高、中、低”后就不再讨论
高、中、低标签便于筛选,却不能说明为什么某项需求优先,也无法在资源冲突时提供足够依据。如果所有部门都能把自己的需求标成高优先级,标签最终只会变成另一种表达偏好的方式。
优先级至少需要说明价值来源、影响范围、紧迫性、风险降低程度和实施成本。对价值难以量化的需求,应明确证据质量及不确定性,而不是假装每个需求都能计算出精确分数。估算的作用是帮助比较,不是制造科学感。
5. 评审会变成逐条读文档
评审的价值在于发现分歧和做出决策,不是把已经写好的文字再念一遍。如果参会者在会前没有看过材料,会议时间就会被背景补课占满;如果没有明确本次需要决策的问题,讨论容易发散成方案辩论。
可将评审分为异步准备和同步决策:会前由需求责任人补齐背景、目标和待决事项;会议集中处理价值冲突、范围边界、风险接受和资源取舍;会后记录决定、未决问题和责任人。无法在会上决策的事项,应写明补充信息和回到决策的时间。
6. 以“开发完成”替代“需求完成”
开发合并代码不等于用户问题解决。测试未覆盖关键路径、数据迁移未验证、权限配置未上线、帮助文档未更新,都可能让需求处于“代码已做、结果未达成”的状态。制度要区分开发状态、发布状态和业务验收状态。
建议为需求定义完成条件:实现完成、测试通过、发布条件满足、验收证据留存、相关方确认。不同类型的需求可有不同门槛,例如内部技术改进不一定需要业务验收,但必须说明性能、稳定性或运维指标如何验证。
四、专业判断逻辑:如何把需求拆到刚好能管理
1. 从问题陈述开始,而不是从解决方案开始
收到“做一个批量导出”时,我不会立即拆成页面、接口和文件生成任务,而会先确认问题:谁需要导出、当前如何获得数据、过程耗时多久、哪些字段必须使用、导出后做什么决策。若用户只是偶尔需要几行数据,批量导出未必是最佳解法;若是合规审计场景,权限、留痕和数据脱敏可能比按钮更重要。
问题陈述应尽量描述观察到的事实,并把推测与事实分开。例如,“客服每周需要花约六小时人工整理多系统数据”是可进一步核实的观察;“用户需要一个智能报表平台”则已经跳到了方案层。制度可以要求需求方标注证据来源、样本范围和信息可信度。
2. 先定义验收结果,再决定拆解边界
验收标准能帮助团队判断一条需求是否可以独立交付。若一项子需求没有任何可观察结果,可能只是实现任务;若它有清晰结果,却依赖多个团队协作,可以保留为父需求,并将依赖拆成相关工作项。
验收条件应尽量写成可观察行为,而不只是“体验良好”“性能较快”。例如,限定角色、输入条件、预期结果和异常表现。性能要求需结合真实负载和系统边界定义;如果还没有基线,可以将基线采集本身设为阶段性任务。
3. 按业务切片,避免只按技术层拆解
按前端、后端、数据库拆分,适合安排工程工作,却不一定适合管理业务交付。团队可能完成三个技术层任务,却没有一条可供用户验证的路径。更有效的做法是优先切出端到端的最小业务能力,再将内部技术工作挂到相应交付切片下。
例如,权限报表可以先实现单一部门查询,再扩展多部门筛选;先支持页面查看,再增加导出;先在内部账号验证,再开放给外部客户。每个切片都应让团队学到东西或交付一部分价值,而不是只有技术层的“完成感”。
4. 把风险和依赖作为拆解维度,而非备注栏
一些需求看起来范围明确,但风险集中在外部接口、历史数据质量、权限继承或高并发场景。此时,合理的拆解不是先把完整功能拆给多个成员,而是先安排一个低成本验证任务,尽早确认关键假设。
依赖关系还要区分“先后顺序”和“信息等待”。前者可以通过计划安排,后者需要明确外部负责人、预计反馈时间和超期后的备选方案。需求制度若只记录依赖名称、不记录依赖责任和处理路径,计划仍然无法执行。
5. 设置进入承诺的准备度门槛
所有需求并不需要一开始就写到同样详细。远期需求应保留目标和主要约束,临近迭代的需求则应具备较高的验收准备度。若要求所有候选需求都填完完整模板,产品和业务会把大量时间花在最终不会实现的内容上。
可将需求成熟度分为探索、待评估、可拆解、可承诺和已交付几个阶段。每一阶段只要求足以支持下一步决策的信息。门槛应由团队共同约定,并明确谁有权将需求从一个状态推进到下一个状态。

五、制度如何落地:一套能运行的流程、角色和模板
1. 统一入口,但不强迫所有人使用同一种表达方式
制度可允许客户反馈、销售机会、线上问题和内部改进从不同入口进入,但要在评估前汇总到统一需求记录。记录应包含来源、提出人、相关客户或用户群、问题描述、当前替代做法、影响范围和附件证据。
统一入口的核心不是把入口做成一张很长的表,而是保证信息可追踪。对信息暂时不完整的反馈,可以先进入“待澄清”,由需求责任人补充;只有影响决策的必要字段缺失时,才应阻止进入评估。

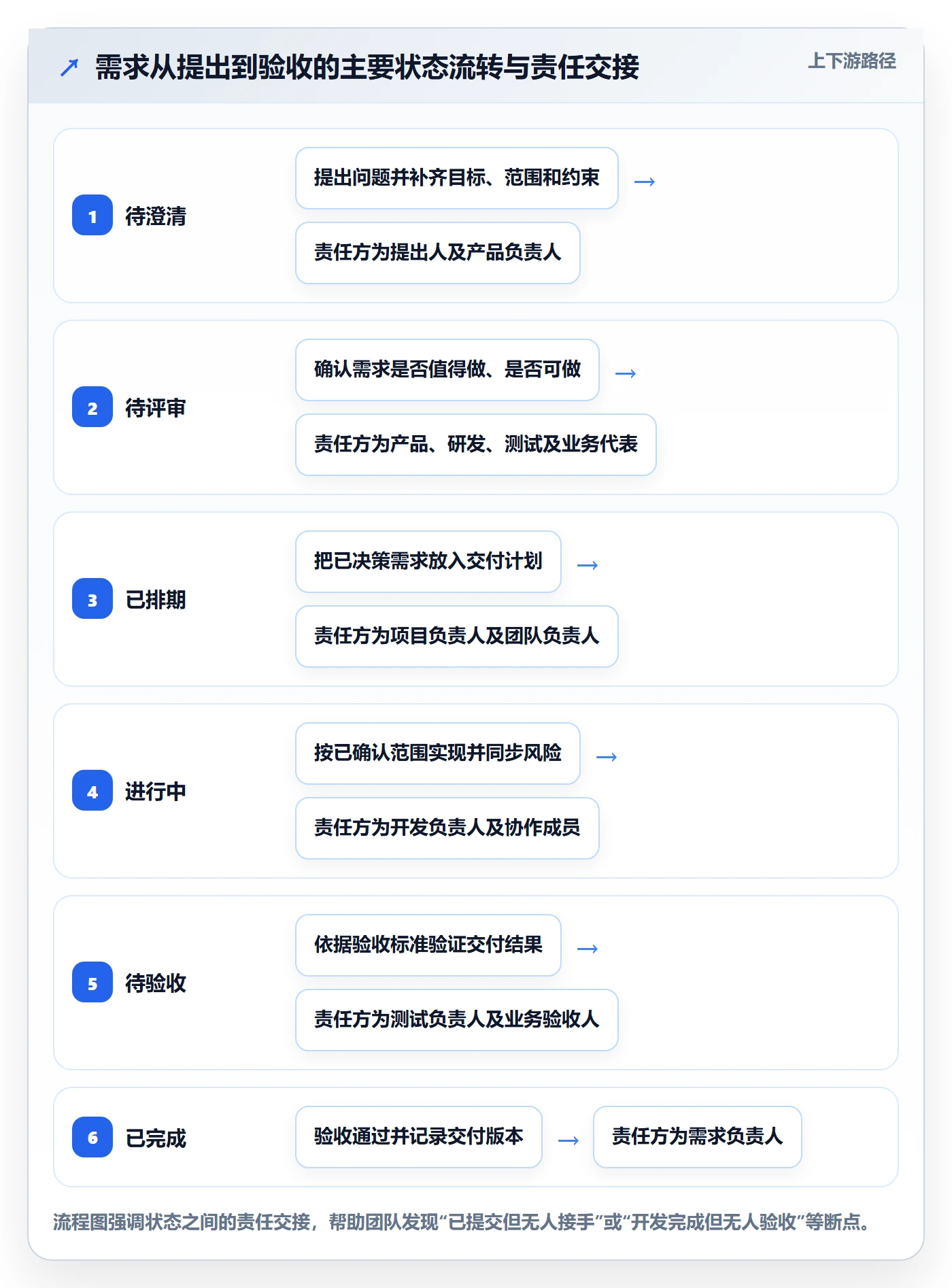

2. 用职责矩阵消除“人人负责、无人拍板”
项目成员需求管理制度应明确需求提出人、需求责任人、业务决策人、技术负责人、测试代表和交付负责人各自的职责。小团队允许一人兼任多个角色,但决策责任仍要写清楚。尤其要区分“提供建议”和“拥有最终决策权”。
| 角色 | 主要责任 | 不应单独决定的事项 |
|---|---|---|
| 需求提出人 | 说明问题、提供用户场景和证据、确认业务背景 | 不单方面承诺开发时间或要求绕过优先级评估 |
| 需求责任人 | 维护需求信息、组织澄清、推进拆解和验收对齐 | 不替代业务负责人承担价值取舍 |
| 业务决策人 | 确认价值、优先级和范围取舍 | 不忽略技术风险、合规和交付成本 |
| 技术负责人 | 识别架构、依赖、安全和实施风险,提出方案选项 | 不擅自改变用户目标或验收口径 |
| 测试或质量代表 | 检查可测性、边界条件和质量风险 | 不只在开发结束后才介入验收设计 |
| 交付负责人 | 统筹资源、迭代容量、依赖和交付状态 | 不把未经确认的范围当作确定承诺 |
3. 制定优先级规则,但保留明确的例外通道
优先级评估可以采用价值、紧迫性、影响范围、风险降低和成本等维度。评分不必追求小数点精度,重要的是团队使用同一套尺度,并能解释评分背后的证据。对于安全事故、法规期限和重大生产故障,应设置例外通道,避免机械评分阻断必要响应。
例外通道必须有边界:谁可以启动、需要什么证据、当前计划中哪些工作被挤出、如何记录后续复盘。否则“紧急”会成为所有需求的通行证,团队也无法分辨真正的突发事件和前期规划不足。
4. 让变更处理有记录、有影响评估、有责任人
需求进入承诺后发生变化,责任人应更新变更说明,并与交付负责人评估影响。影响评估至少包括范围、估算、依赖、测试、发布时间及原有承诺。若增加内容,就需要明确是延后交付、压缩其他范围、追加资源,还是接受风险。
不要只在需求记录里追加一段聊天式说明。关键决定应能回答:谁提出变化、为什么现在变化、谁批准、团队接受了什么代价、哪些相关工作项需要同步调整。变更发生后及时更新关联任务,避免计划和实际需求各走一条线。
5. 用工具承载制度,而不是把制度藏在工具配置里
工具至少要支持需求与任务关联、责任人、状态流转、优先级、验收记录、变更历史和跨团队可见性。对于中大型组织,还要验证角色权限、项目隔离、审计留痕、数据导入导出、接口集成、备份恢复和部署方式。
选型时不要只看功能演示。应拿真实项目做小范围试用:导入一组包含父子需求、附件、评论、任务关联和历史记录的样本,检查迁移后数据是否完整;模拟一次跨团队需求变更,确认通知和权限是否符合制度;验证管理者能否从交付记录中追溯决策。PingCode可作为这类评估中的候选项目管理平台之一;若组织需要私有化部署或从 Jira 平滑迁移,应把数据映射、权限迁移、历史记录保留和切换回滚列为验收项,而不是仅依据产品说明作决定。

六、具体案例与数据观察:把“做一个导出功能”变成可验收需求
1. 从一句方案诉求找到真正要解决的问题
以下案例为综合性情景模拟,不对应某一家企业的真实项目数据。某业务团队提出“增加订单批量导出”,初始理由是客服每周整理订单信息太慢。若直接开发,团队容易先争论导出格式、按钮位置和接口方案,却没有确认实际工作流。
需求责任人进一步发现,客服每周处理约一百二十次订单查询,其中一部分需要核对多个系统的信息;平均每次整理约三分钟。真正的成本不仅是复制数据,还包括字段不一致、权限确认和遗漏记录。因此,需求目标改为减少重复核对耗时,并确保导出内容符合角色权限。
2. 拆解时先确认边界,再形成业务切片
团队确认首期只支持客服主管查看已授权范围内的订单,不纳入跨区域汇总,也不支持自定义字段。首期以最近三十天数据为范围,提供筛选、导出和操作留痕;若导出超过规定数据量,则采用异步任务并提供状态提示。
随后将需求拆成三条可验证的业务能力:授权用户能筛选订单并查看结果;授权用户能导出规定字段且不会越权;导出任务失败或处理中时,用户能看到明确状态。技术团队再将这三条能力细化为页面、服务接口、权限校验、任务队列、日志和测试任务。
3. 用数据验证方向,而不是用估算包装确定性
情景模拟中,团队先抽样记录一周工作过程,再试点两周。观察指标包括单次处理耗时、字段错误率、权限异常数、功能使用率和客服满意度。假设试点前单次整理平均耗时为三分钟,试点后降至一点八分钟;若每周处理一百二十次,理论上每周节省约二点四小时。该计算只反映人工耗时,不应直接等同于等额成本节省,因为还要考虑试点培训、维护和使用率。
关键判断不是“节省了多少分钟”这么简单。如果功能只让少数主管使用,平均收益可能有限;如果权限和字段错误风险显著降低,业务价值则可能高于纯时间节省。数据要与原目标对应,避免发布后挑选最漂亮的指标替代最初承诺。

4. 复盘时检查假设是否成立,而不只是检查是否按期上线
复盘要回答三个问题:用户是否真的使用、原先假设是否成立、哪些意外成本在计划时没有暴露。若耗时下降但使用率低,可能是入口不明显或目标用户判断错误;若使用率高但字段错误增多,说明需求范围或数据规则不完整;若效果良好但维护成本过高,就要评估是否值得扩展。
需求复盘不是给成员打分,而是为下一轮制度改进提供证据。例如,发现多数返工来自权限规则,就改进需求模板中的权限问题;发现跨系统字段定义常常不一致,就建立数据口径确认环节。制度更新应针对重复出现的摩擦,而不是根据一次偶发事件增加全员流程负担。
七、不同情况下的行动建议:制度不应只有一套固定强度
1. 小团队或早期产品:把重点放在快速澄清和复盘
小团队可以用轻量需求记录,至少写清问题、目标用户、成功信号、责任人和下一步。评审可以在短会或异步文档中完成,不必设置多个审批层级。若成员每天都在同一空间协作,规则应以减少遗漏为主,避免为了形式完整而增加维护负担。
建议每两周回看一次被退回、被取消和发生重大变更的需求。重点不是计算制度合规率,而是识别信息在哪一步丢失、谁需要更早参与、哪些决策反复发生。小团队不应照搬大型企业的复杂权限和审计流程,但仍需保留重要决定的记录。
2. 多团队并行:优先统一对象、依赖和决策边界
多个团队并行时,需求编号、状态含义、优先级口径和依赖表达必须基本一致,否则管理视图看似统一,实际无法比较。可以保留不同团队的内部工作方式,但父级需求如何关联子团队工作、跨团队变更由谁协调、延期影响如何向上反馈,需要有共同约定。
跨团队评审不必让所有人参加所有会议。由需求责任人汇总业务范围和依赖,技术代表确认接口与风险,交付负责人协调时间窗口。只有真正需要拍板的角色进入决策会,其他成员通过记录获取结果,降低信息同步成本。
3. 监管、安全或审计要求高:优先可追溯和变更留痕
高合规场景需要把数据分类、访问控制、审批授权、留存期限和审计证据纳入需求生命周期。验收不仅是功能可用,还要验证权限边界、日志完整性、数据处理方式和异常恢复。需求记录中的敏感信息也要按组织规定控制访问,不能为了协作方便扩大可见范围。
此类组织使用工具时,应在采购或切换前完成安全评估、部署架构验证和恢复演练。若需迁移既有项目,应把历史操作记录、附件、权限关系和外部系统链接纳入迁移验收。迁移结果不能仅以“任务数量一致”判断,还要抽样检查关键链路能否追溯。
4. 业务变化频繁:建立滚动优先级,而不是冻结需求
市场变化快的团队应区分近期承诺和远期候选。近期范围需要较高的准备度,远期需求则保留问题、价值假设和不确定性即可。每次调整时,必须明确哪些事项退出或后移,避免所有新需求都叠加在旧承诺之上。
滚动优先级不是天天改计划。团队可以约定固定评估节奏,并为真正紧急事项设定例外条件。例外发生后,及时更新影响范围,后续复盘紧急通道的使用比例和原因;如果“紧急”反复来自同一来源,应该改善预测或沟通机制。
八、不同情况下的取舍:没有成本为零的制度
1. 详细与快速之间:按决策成本分配信息投入
需求写得更详细,可以减少部分理解偏差,却会增加前期整理和维护成本。需求变化越快、试验性越强,过早写死实现细节越容易造成过时文档;涉及安全、数据迁移或跨团队接口时,信息不足的代价又可能非常高。
我的判断是:对低风险探索需求,先补足问题和假设;对进入承诺的需求,补齐范围、验收、依赖和责任;对高风险或高合规需求,再增加约束、证据和审批记录。信息深度应跟风险走,而不是所有需求一律要求相同篇幅。
2. 统一与自治之间:统一接口,允许局部实现差异
完全统一流程有利于跨团队协作,但可能压低不同业务的实际效率;完全自治则会带来状态、口径和报表不兼容。较可行的折中是统一需求对象、关键字段、决策权限、变更留痕和交付口径,允许团队在会议节奏、内部任务拆分和局部看板上自行选择。
是否需要统一某项规则,可以看它是否影响跨团队依赖、管理决策、审计追踪或用户体验。若只影响单个团队内部习惯,可暂时保留自治;若造成跨团队数据不可比或责任无法追溯,就应纳入共同标准。
3. 量化与专业判断之间:用数据缩小争议,不伪装确定性
数据能帮助团队发现优先级差异,却不能自动回答所有价值问题。新市场机会、战略试点、用户信任和长期技术风险,可能没有可靠的短期收益数字。此时应明确证据等级、假设条件和可逆性,而不是给每个需求随意打分后宣布“分数最高者获胜”。
可以把决策分为三类:证据较充分且可逆的事项,快速试验;影响大且难逆的事项,增加验证和决策层级;价值不确定但验证成本低的事项,先做小样本探索。这样的判断比单纯依赖一个综合评分更能反映真实风险。
4. 统一工具与多工具共存之间:看追踪成本而非界面数量
使用单一平台可以减少跨系统同步,但可能无法满足特殊团队的专业工作流;多工具并存能保留专业能力,却会增加数据映射、权限管理和状态同步成本。真正需要比较的是端到端追踪是否连续、关键状态是否一致、变更能否传递,以及重复录入是否会造成错误。
如果多工具共存,至少要明确主数据归属:需求在哪个系统中维护,交付状态由哪里确认,缺陷和发布记录如何关联。若这些问题没有明确答案,增加集成接口只会让数据看起来同步,却无法保证责任一致。

九、常见问题:需求管理制度最容易卡在哪些具体环节
1. 需求提出人不愿填写模板怎么办
先检查模板是否过长、字段是否真正影响决策。将“必填”和“评估阶段再补”分开,对需求方只要求提供问题、对象、来源和预期影响;价值评估、技术依赖和验收条件由责任人组织相关角色补齐。若字段没人使用,就删掉或改为条件触发,不要把填表意愿不足简单归因于成员不配合。
2. 业务负责人坚持插入紧急需求怎么办
先确认是否存在安全、法规、生产事故或明确业务窗口等紧急依据,再由授权决策人评估影响。要求同时回答“什么工作被替换、原承诺如何调整、谁接受由此产生的风险”。记录并不意味着否定业务判断,而是让代价和责任透明,避免团队通过加班掩盖资源冲突。
3. 需求拆得很细,成员仍然经常互相等待怎么办
问题可能不是拆解粒度,而是依赖没有显性化。检查工作项是否标明前置条件、外部负责人、接口契约和等待状态;再确认是否把多个需要共同决策的事项拆散到不同人手中。如果成员无法独立推进,应该重组工作边界或安排早期协同验证,而不是继续增加更小的任务卡片。
4. 需求经常在开发过程中变化,是否说明评审失败
不一定。变化可能来自新证据,也可能来自准备不足。区分两者要看是否有新的用户反馈、技术发现或外部约束,以及团队是否及时记录影响。由新证据带来的调整,应作为学习和产品探索的一部分;因关键角色未参与、验收条件未定义而反复改口径,则需要改进前置澄清和评审机制。
5. 需求完成率很高,用户却觉得价值不大怎么办
完成率通常衡量的是工作项关闭,不一定衡量用户结果。检查团队是否把技术动作误当业务成果,是否以交付数量替代使用效果,是否在发布后跟踪目标用户和实际行为。应为重要需求明确上线后的观测窗口和结果指标,并在复盘时把未达成结果反馈到下一轮优先级判断中。
6. 是否一定要使用项目管理平台
规模很小且工作关系简单的团队,可以先用共享文档或轻量看板;当需求量、跨团队依赖、权限要求和追踪成本增长时,单靠人工维护就容易出现版本不一致和责任断点。是否需要平台,应看团队是否能稳定回答“当前需求状态是什么、为什么这样排、谁批准变化、结果如何验收”,而不是只看成员人数或工具功能数量。
十、下一步怎么做:用一个迭代验证制度是否真的有用
1. 抽样检查最近一个周期的需求
选取最近一个迭代或一个月的需求,不必先做全面制度改革。检查其中哪些需求曾反复澄清、临时变更、延迟验收或交付后无人使用。对每类问题记录发生位置和实际代价,例如额外沟通时间、返工人天、延期天数或缺陷风险。
2. 先制定五条不可含糊的约定
试运行阶段可以只确定五件事:需求从哪里进入统一记录;谁负责维护需求;谁决定价值优先级;进入承诺前必须具备哪些验收信息;重要变更如何评估并留痕。把这些约定写成具体行为和责任人,避免使用“及时沟通”“充分讨论”这类无法检验的表述。
3. 选真实需求试运行,不拿理想样例演练
选择一条有业务价值、存在真实协作依赖的需求,完整经历提出、澄清、拆解、评审、开发、验收和复盘。观察成员在哪些字段上停顿、哪些状态容易误用、哪些决定找不到责任人。试运行的目标不是证明制度设计完美,而是暴露设计与现实工作之间的差距。
4. 用结果指标判断规则是否值得保留
可以跟踪评审后澄清次数、进入开发后的范围变更次数、需求返工人天、跨团队等待时间、验收一次通过率和上线后目标达成情况。指标需要统一口径,并说明采样范围;若样本太少,就将其作为观察信号,不要据此做过度结论。
如果某条规则增加了录入时间,却没有减少返工、等待或决策争议,就要重新评估是否需要调整。相反,如果一项规则能让团队提前发现高风险依赖,即使它增加少量前期工作,也可能显著降低整体交付成本。

需求拆解的最佳实践,不是把每项工作拆到最小,而是让团队在承诺之前看清价值、边界和风险,在变化发生时说清代价,在交付之后验证结果。制度的好坏,不取决于文档有多厚,而取决于它能否让关键决策更早发生、让责任更容易追溯、让用户价值更容易被验证。
下一步可以从最近一次返工最多的需求开始:还原它从提出到验收的过程,找出信息第一次丢失的位置,再只增加一条能阻止同类问题重演的规则。先验证,再扩展;先解决真实摩擦,再谈规模化治理。这比一次性设计一套看起来完整、却没人愿意执行的制度更可靠。
常见问题解答(FAQ)
1. 项目需求拆解到什么粒度才适合分配给成员?
我在制定需求管理制度时,常遇到有人把一整个业务目标直接分给一个成员,也有人把每个操作都拆成单独任务。我想知道怎样的粒度既能让责任清楚,又不至于让跟踪变得繁琐。
以可独立验收的结果为拆解单位:每项需求写明用户或业务对象、预期结果、验收条件和负责人。若一项工作超过一个迭代、涉及多个独立交付结果,或无法在评审时说清完成标准,就继续拆分;若拆分后各项不能独立验证,则保留为一个需求并用子任务管理执行过程。
2. 需求管理制度中,产品、项目经理和研发成员分别负责什么?
我在跨部门项目里遇到过需求反复修改,却没人能确认谁有权拍板的情况。制度应该怎样划分职责,才能让提出需求、评估影响和批准变更都有明确负责人?
由业务或产品负责人确认目标、优先级和验收口径,项目负责人维护计划、依赖关系与变更记录,实施成员评估工作量、风险并反馈可行性;涉及范围或排期变化时,由指定的需求决策人批准。每项需求应记录一名最终责任人,协作人可以有多名,但不能用多人共同负责代替明确的决策归属。
3. 需求频繁变更时,怎样避免项目成员反复返工?
我在项目执行中遇到过需求已经排进迭代,临近交付又通过聊天追加内容的情况,结果排期和验收都说不清。我想知道制度应怎样处理紧急变更,同时保留必要的灵活性。
建立统一变更入口,记录变更原因、影响范围、工作量、优先级和审批结论;评估后选择纳入当前迭代、替换同等工作量事项或排入后续迭代。已确认的范围应设基线,未经授权的口头或聊天追加不直接视为承诺;紧急变更也要补录决策和对计划的影响。
4. 怎样判断需求拆解和成员需求管理制度是否有效?
我不想只看制度是否发布或需求条目是否增加,因为这些数字不一定说明交付更顺畅。我希望找到几项能暴露拆解质量、变更控制和成员协作问题的指标。
按迭代或项目统计需求按期完成率、验收一次通过率、基线确认后的变更比例,以及因需求不清导致的返工工时,并同时查看各指标的分母和统计周期。例如,按期完成率应以周期开始时承诺交付的需求数为分母,延期或取消要单独标注原因;结合复盘记录判断变化来自估算、依赖还是需求定义,避免只追求单一指标。
核心关键词
文章包含AI辅助创作:需求拆解最佳实践:项目成员需求管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573716
读者评论
我们团队之前也遇到过任务拆得很细、上线后仍和业务预期不一致的情况。后来把验收条件和需求负责人补进记录,评审时确实少了些反复确认;不过变更影响由谁估算,实际还需要结合团队职责明确。
文中提到按业务切片拆分,我觉得对跨前后端协作挺有用。只是有些底层改造短期内看不到用户结果,可能还得单独说明它要验证的风险或技术指标,避免被当成没有价值的任务。
入口统一、保留需求来源这点比较实际。我们的问题是聊天里提过的事项很容易被当成已承诺,记录下来之后还要明确状态和决策人,否则只是把口头需求搬进系统,优先级争议并不会自动消失。
